施工现场安全生产标准化做法

一、安全防护

1.1临边防护

1.1.1基坑防护

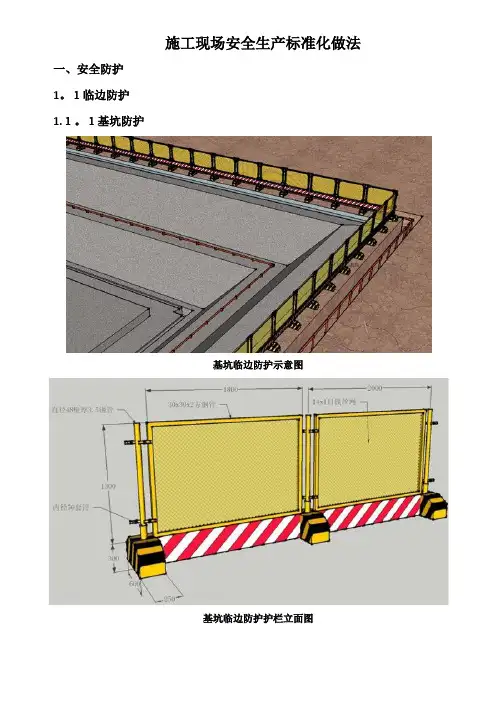

基坑临边防护示意图

基坑临边防护护栏立面图

说明:

1、深度超过2m 的基坑施工必须有不低于1.5m 的临边防护栏杆,基坑防护栏杆距坑边距离应大于0.5m。

2、当基坑开挖深度超过3m(含3m)或虽未超过3m 但地质条件和周边环境复杂的基坑(槽)支护应编制专项支护方案。达到一定规模还应按规范要求组织专家论证支护方案。

3、基坑施工设置基坑外侧排水沟尺寸应根据项目所在地具体情况及当地年降水量经计算确定。

4、基坑周边不得堆放物料、机具等较大负荷的物料。基坑内必须设置专用人员上下通道,防护栏杆应刷警示色,间距为300-400mm。

1.1.1基坑临边防护—基坑上下爬梯

简易爬梯上行图

踏步构造

简易爬梯下行图

说明:

1、基坑内上下人员通道设置简易上下钢爬梯,立杆钢管打入土体不小于600mm。

2、脚踏板采用1200x300x20木板,踏面设置两道30x15防滑木条。

3、钢管采用扣件连接。

4、爬梯两侧应设置高度不小于1200mm 的钢管扶手栏杆,钢管刷黄黑相间油漆,两侧设置密目网,立杆间距1500mm。

二、临时用电

2.1配电箱

2.1.1总配电箱

一级配电箱示意图

一级配电箱防护立面

一级配电箱节点详图说明:

1、配电箱防护棚可采用方钢或圆钢制作,稳固安置在混凝土承台上。

2、顶部采用双层硬防护。上层有防雨措施,并设不小于5%坡度的排水坡。

3、双层硬防护间的防护棚外立面挂蓝底白字的安全宣传标语:加强安全用电,防止触电伤害。防护棚正面15 号提示牌,侧面挂中建标识。

4、配电箱栏杆刷红白相间警戒色。

5、配电箱与防护棚之间的距离如图所示

3.1.2分配电箱

二级配电箱防雨棚示意图

二级配电箱防雨棚侧立面

二级配电箱防雨棚正立面

说明:

1、防雨棚外檐尺寸应大于200,原则上是避免雨水进箱内。

2、底座采用砖砌,表层水泥砂浆抹面

3、配电箱左侧张贴中建标识,左上角编号牌,右侧警示标识,右下角为“已接地”标识。

3.2电缆埋设与架空

电缆线埋地与架空

设备与开关箱

说明:

1、每台设备配备专用开关箱,单机开关箱宜安装牢固。开关箱支架刷红白相间警戒色。

2、固定设备采用固定式开关箱,开关箱箱体中心距地面垂直高度为1400mm~1600mm。移动设备开关箱安装在支架上,支架可固定在设备外壳或设备吊笼上。

3、设备电源线应穿管保护。固定设备水平电源线采用PVC 管埋地敷设,PVC 管直径为电源线直径的1.5 倍。

4、设备距离开关箱水平距离不得大于3000mm。

5、设备应定期保养,安全装置灵敏有效,确保正常运行。

6、施工现场临时用电必须采用TN-S 系统

7、施工现场电缆线铺设必须埋地或架空,做法见上图。

三、临时设施

3.1木工房

木工房效果图

说明:

1、施工现场采用封闭式木工加工棚,有防火、防尘、降噪措施。

2、加工棚屋顶、屋檐为蓝色,墙面为白色,门套、窗套、外墙四角及底边为蓝色。

3、门的上方,屋檐下喷涂中建标识和加工棚名称。门左侧挂平平安安提示牌,并摆放足够数量的有效灭火器材。

3.2钢筋加工棚

钢筋加工棚效果图

钢筋加工棚立面图说明:

1、钢筋加工棚的搭设不仅要满足规范和使用要求,而且防雨、防风、防砸、整洁美观,并挂中建安全宣传标语。钢筋加工区地面应进行硬化处理。

2、在塔吊半径范围以内必须采取双层防护,半径以外可采用单层防护,角钢与立柱螺栓连接,易于安拆。图示尺寸可根据现场条件确定,但形式不得随意改动。

3、开关箱安装在同一高度,电箱中心距离地面1.5m。

3.3危险品仓库

危险品仓库效果图

危险品仓库正立面图

危险品仓库侧立面图

说明:

1、移动式氧气、乙炔瓶仓库采用角钢骨架,正立面悬挂警示标识牌并明确负责人。

2、图示尺寸可根据现场情况确定,但形式不得随意更改
