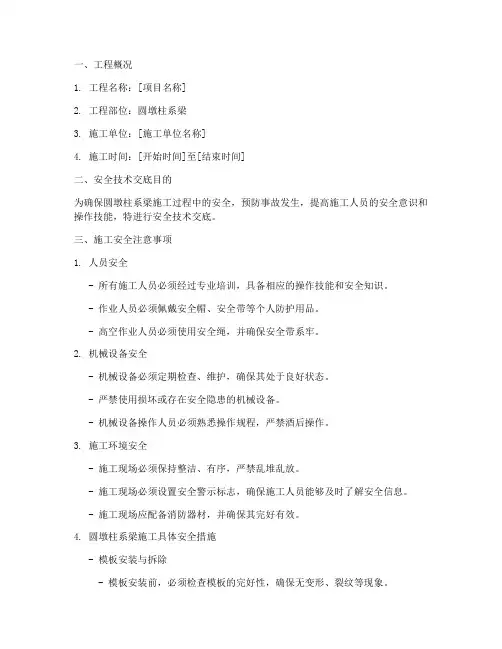

柱系梁技术交底(通用版)

合集下载
相关主题
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

( 安全管理 )

单位:_________________________

姓名:_________________________

日期:_________________________

精品文档 / Word文档 / 文字可改

柱系梁技术交底(通用版)

Safety management is an important part of enterprise production management. It promotes the progress of enterprise work and promotes economic efficiency.

柱系梁技术交底(通用版)

(1)施工放样

下墩柱混凝土强度满足上系梁施工要求后可以进行上系梁的施工。首先对下墩柱顶进行人工凿毛,达到设计标高。然后拿全站仪对墩顶进行精确放样,并测定其标高以放样点作为底模控制线。

(2)底模支设

在下墩柱施工时,我们采用抱箍施工方法,中间连接用工字钢。在工字钢上架设长150cm、规格3cm×4cm方木作为底层支撑,每1m 设置一个。上述工作完成后进行组合模板拼装,通过调整支架高度,使底模达到设计高度,在实际操作中,底模标高应高出设计标高5mm,以防底模均匀沉降。

(3)系梁钢筋绑扎:

钢筋加工、绑扎在施工现场进行。严格按设计图纸钢筋间距布

设主筋和箍筋,钢筋绑扎须牢固。采用吊车将半成品吊装至上系梁处进行就位,吊装就位后,认真检查周边保护层及各钢筋尺寸是否符合要求,各种预埋件是否准确、到位,经监理工程师检验认可后,进行下道工序的施工。底层钢筋和四周侧面钢筋加垫5cm垫块,以保证其保护层厚度。垫块呈梅花型布置,用绑丝固定于主筋之上。

工艺要求:为保证混凝土保护层厚度,钢筋骨架安装好后进行绑扎前,必须加设两侧定位钢管架和顶部抬平定位架。

(4)系梁侧模板安装:

待上系梁钢筋绑扎固定后,进行系梁侧模板安装。

首先,模板安装前要用手扶砂轮打磨平直,再涂刷脱模剂,最后清理模板内杂物。涂刷脱模剂时,均匀将脱模剂涂在各块模板上,然后将橡胶条沿模板拼接缝处紧紧的粘贴,以防浇筑、振捣时接缝处出现漏浆现象。

模板内边缘严格按照系梁轮廓线安装固定,用斜撑,拉线等方法调整,使模板的垂直度、顺直度、长、宽、高符合要求。为防止两侧模在混凝土浇筑中出现胀模,特采用穿心拉杆连接,穿心拉杆

由φ14cm的圆钢加工而成,上、下两排设置,间距1m;水平方向间距2m-3m,上、下两排对称设置。模板外侧穿心丝固定端采用“双钢管﹢耳形夹”固定。穿心拉杆穿过模板之间部位须套φ20cm的PVC 管,并将PVC管两端接模板处封闭严实,防止水泥浆漏入PVC管内。在穿心拉杆拧紧之前,在模板顶面以下、钢筋笼以上安放150cm长3cm×4cm的方木条,保证模内尺寸,方木条间距2m,然后拧紧所有穿心拉杆的螺丝。

模板安装固定完后,再次检查模内尺寸及各侧面保护层厚度,根据情况调整局部模板或增加保护层垫块。在模板完成后,为保证施工安全,必须进行脚手架搭设。

(5)系梁混凝土浇筑

模板报监理工程师检验合格后方能进行混凝土浇筑。混凝土由混凝土拌合站集中拌和,由混凝土罐车运往施工现场。

系梁采用C30号普通水泥混凝土,原材料中水泥采用的是山西中条山新型建材有限公司P·042.5;水为洁净饮用水;细集料为西王村水洗砂;粗集料为铺头石料厂石灰岩碎石。拌和好的混凝土的

均匀性、和易性及坍落度等各项指标应满足设计及规范要求。

吊车吊混凝土入模,混涨土分层浇筑,为保证混凝土浇筑的密实性,混凝土应按每层厚度30cm、自下而上顺序分层浇筑,振捣采用插入式振动器振捣,振捣棒与侧模的距离应保持5-10cm;振捣顺序沿纵向横向推进进行,对每一振动部位,必须振动到该部位混凝土密实为止。密实的标志是混凝土停止下沉,不再冒出气泡,表面呈现平坦、泛浆。每一处振捣完毕后应边振动边徐徐提出振捣棒,应避免振动棒碰撞模板、钢筋及其他预埋件。当接近设计标高时,技术员必须做好混凝土浇筑记录。混凝土收浆抹面完后,达到初凝后用麻袋或草席覆盖洒水养生,当气温大于5℃时,洒水养护,保持混凝土处在湿润状态。

振捣棒移动间距不应超过振动器作用半径的1.5倍;振捣上层混凝土时,振捣棒应插入下层混凝土深度不得小于5-10cm。混凝土浇筑过程中应设专人巡视侧模稳定情况,若发现跑模、胀模或漏浆迹象,应及时采取处理措施。期间,取样制作试块、养护,以保证混凝土质量。

(6)拆模及养生

非承重侧模板在混凝土抗压强度达到2.5MPa,且能保证其表面及棱角不致因拆模而受损坏时方可拆除模板;承重的底模需在混凝土强度能承受其自重力及其他可能的叠加荷载时,方可拆除。并覆盖、洒水养生,其水分量随时检查以确保土工布上常有水分为度,养生时间不少于7天。待监理工程师对试件强度认可后,即可进行墩柱施工。
