1、施工流程
施工准备→定位放线→挖土→支模→预埋基础节→钢筋绑扎→浇筑砼→养护
2、土方开挖
自然地坪绝对标高为-1.2~-2.2m米,地下车库塔吊基础底相对标高最低为-7.95米。承台尺寸为5600×5600。考虑到支模操作面外放500mm,底层挖土宽度为6600×6600。开挖采用1台1m3的挖机进行开挖。开挖采取二级放坡开挖,临时放坡1:1。挖机挖至基坑距底部30公分后,采用人工开挖,挖至设计标高。土方开挖完后,对塔吊基础四周应采取有效措施进行支护。
2、测量定位的经纬仪、水准仪及卷尺事先校正,保证自身精度。
3、标准节安装后,做好标高观测标记点,定期观测塔吊沉降情况。
4、基础检查验收:
(1)塔吊基础施工和塔吊安装前由项目部工程师组织进行交底工作。施工过程中做到三级验收。及时尽早发现问题及时整改,防患于未然,确保塔吊基础安全。
(2)基础的钢筋绑扎后,应做隐蔽工程验收。隐蔽工程应包括塔基的基础节的预埋。验收合格后方可浇筑混凝土。
(8)砼浇捣过程中,要保证砼保护层厚度及钢筋位置的准确性,不得踩踏钢筋,或者移动预埋件和预留洞的位置,如发生偏差和位移,要及时纠正。
(9)浇捣混凝土时,应派专人看模,经常观察模板、支架、钢筋的情况,当发现变形移位时,应组织劳动力整改。
(10)基础混凝土施工中,在基础顶面应做好沉降及位移观测点,并做好原始记录,塔基安装后定期进行观测并记录。基础沉降量不得大于50mm,倾斜率不得大于0.001。

塔吊全套资料(2024)

塔吊全套资料(2024)

引言:塔吊是一种重型起重机械,广泛应用于建筑施工和工业领域。

它具有高度、起重力大的特点,可以有效地完成大量的起重作业。

本文将提供塔吊的全套资料,包括塔吊的构造和工作原理、安全操作规程、维护保养指南以及最新的技术发展等方面的内容。

概述:塔吊是由铁塔、起重臂、起重钩、液压机构、驱动机构等组成的机械设备。

它通过液压或电动机驱动,能够在一定范围内完成多种起重作业任务。

塔吊具有结构牢固、操作灵活、起重能力强等优点,被广泛应用于高层建筑、桥梁和船舶制造等领域。

正文内容:1.塔吊的构造和工作原理1.1.塔吊的基本构造1.2.铁塔和起重臂的功能和特点1.3.液压机构和驱动机构的工作原理1.4.起重钩和配重系统的设计和运作原理1.5.安装和拆卸塔吊的步骤和要点2.塔吊的安全操作规程2.1.操作人员的资质要求与技术培训2.2.塔吊的安全操作规定和注意事项2.3.现场作业环境的评估和预防措施2.4.塔吊的载荷限制和操作限制2.5.紧急情况下的应急处理和安全疏散程序3.塔吊的维护保养指南3.1.定期巡检和保养的重要性3.2.零部件的检查、更换和润滑3.3.塔吊的电气系统维护和检修3.4.钢丝绳和液压系统的维护管理3.5.遇到故障时的排除方法和维修程序4.塔吊的技术发展与创新4.1.智能化控制系统的应用和优势4.2.新型材料在塔吊中的应用4.3.网络监控和数据分析技术的发展4.4.安全防护装置的改进与创新4.5.环保节能技术在塔吊中的应用5.塔吊行业的发展趋势与前景5.1.建筑工程市场的发展前景5.2.塔吊智能化技术的应用前景5.3.塔吊安全控制与监测技术的发展趋势5.4.绿色环保和节能减排的需求与发展5.5.塔吊行业的未来挑战与发展方向总结:本文提供了关于塔吊的全套资料,包括其构造和工作原理、安全操作规程、维护保养指南以及最新的技术发展与应用前景。

通过本文,读者可以了解塔吊的基本原理和结构,掌握塔吊的安全操作规程和维护保养方法,了解塔吊行业的最新技术发展趋势,为工作提供参考和指导。

QTZ80(QTZ5512塔吊技术(基础图)

QTZ80(QTZ5512塔吊技术(基础图)

QTZ80(QTZ5512)技术资料(配久和机构)1、 塔机技术性能55m 臂幅度26222432303436403842464448525455起重量kgm 1416182028219518605012301200600059255135452040253620328530002755254523602050175017001600151514351360129513.84起重特性表50m 臂起重量幅度42324036343828302422264446485016182029152175170516101450kgm 6000541047654245382034703170269025002325204019151805152514.5345m 臂42起重量幅度175019053330324036343828201830242226164544m kg6000567049954455401036453065283026302450229021502020180015.1839m 臂起重量幅度2622243830343639181620283226652120kgm 21802325248528703105337536904065451550605745600015.37第一节架固定方式示意图3.3.3混凝土基础承载图混凝土基础承载简图用户和安装单位在安装固定式或附着式塔吊前,应对安装的混凝土基础的强度和施工方法预先计算和确定。

塔机固定在基础上,起升高度达到40米,而未采用附着装置时,对基础产生的载荷值最大,具体数值见上表。

3.3.4预埋螺栓固定基础节的砼座,打混凝土基础,制作预埋螺栓、压板等。

112下图为b =5500m m ,h =1200m m 的基础配筋参数,其余两种方案用户可参考此图确定配筋参数.技术要求:1.砼标号:C35,砼比重:2300Kg/m 3。

2、预埋螺栓固定基础节的砼座,打混凝土基础,制作预埋螺栓、压板等。

塔吊基础施工技术交底

塔吊基础施工技术交底
5.3 砖胎膜及防水卷材施工完成后必须保证塔吊基础截面尺寸。
5.4 钢筋绑扎时不准跳空绑扎,全部满绑。
5.5 砼浇筑时,保证砼供应及时,避免出现断层现场,振动棒振捣到位,保证基础砼振捣密实,在砼振捣时,必须做好地脚螺栓保护工作,严禁振动棒振捣基础钢筋和地脚螺栓,出现地脚螺栓移位时,停止砼浇筑,立即报项目部工程师进行现场调整,调整完成后方可浇筑砼。
8.混凝土施工
(1)塔吊基础采用C40P6、C40P8混凝土一次浇筑完成, 混凝土浇筑过程中,由专业塔吊安装工人现场蹲守,确保在浇筑过程中造成预埋件偏位时,安装工人能够及时调整。
(2)待砼强度达到设计强度的90%(强度由试验室试压同条件养护的试块或现场回弹后通知)以后方可进行塔吊的安装。
(3)施工过程中要严格控制入模温度及混凝土水灰配合比。
4.3防雷接地
塔帽顶端应装避雷针,联接处应清除涂料。接地保护电缆可与任何一根主弦杆的螺栓联接,并清除螺栓、螺母的涂料。与地基紧接的底架绝不能做避雷器用,在远离塔机10米处设置一个避雷针接地装置(如下图)。接地保护避雷器的电阻不超过4Ω。接地装置由专人安装,因接地电阻率视时间和当地条件不同而有很大变化,测定电阻采用高效精密仪器。
本工程塔吊基础选用整体现浇独立基础、基础尺寸(详见下表)、混凝土强度C40p8(1#塔吊)、C40p6(2#~5#塔吊),预埋件位置详见基础平面布置图及基础设计配筋图。
塔吊类型及基础设计尺寸表
塔吊编号
1#
2#
3#
4#
5#
型号
QTZ80 (6013)
QTZ80 (6013)
QTZ80 (6013)
QTZ80 (6013)
(4)混凝土浇筑采用“全面分层、薄层浇筑、循序渐进、一次到顶”的方法,分层浇筑,每层浇注厚度控制在500mm内。

塔吊基础资料

塔吊基础资料

主要计算桩承载力,桩顶竖向力,塔吊稳定性计算。

塔吊基础应:1、混凝土强度等级采用C35;2、基础表面平整度允许偏差1/1000;。

3、埋设件的位置、标高和垂直度以及施工工艺符合出厂说明书要求。

4、起重机的混凝土基础应验收合格后,方可使用。

5、起重机的金属结构、及所有电气设备的金属外壳,应有可靠的接地装置,接地电阻不应大于10Ω。

6、按塔机说明书,核对基础施工质量关键部位。

7、检测塔机基础的几何位置尺寸误差,应在允许范围内,测定水平误差大小,以便准备垫铁。

8、机脚螺丝应严格按说明书要求的平面尺寸设置,允许偏差不得大于5mm。

9、基础砼浇筑完毕后应浇水养护,达到砼设计强度方可进行上部结构的安装作业。

如提前安装必须有同条件养护砼试块试验报告,强度达到安装说明书要求。

10、塔吊基础砼浇筑后应按规定制作试块,基础内钢筋必须经质检部门、监理部门验收合格方可浇筑砼,并应作好、隐检记录。

以备作塔吊验收资料。

11、钢筋、水泥、砂石集料应具有出厂合格证或试验报告。

12、塔吊基础底部土质应良好,开挖经质检部门验槽,符合设计要求及地质报告概述方可施工。

13、塔吊基础施工后,四周应排水良好,以保证基底土质承载力。

14、塔机的避雷装置宜在基础施工时首先预埋好,塔机的避雷针可用圆钢或扁钢直接与基础底板钢筋焊接相连,焊接长度不小于10d,圆钢或扁钢净面积不得小于72㎜2。

15、塔吊基础的钻孔灌注桩施工严格按桩基工程施工方案进行施工质量控制。

16、基础砼拆模后应在四角设置沉降观测点,并完成初始高程测设,在上部结构安装前再测一次,以后在上部结构安装后每半月测设一次,发现沉降过大、过快、不均匀沉降等异常情况应立即停止使用,并汇报公司工程技术部门分析处理后,方可决定可断续使用.摘要:随着我国经济建设的不断发展,各大中城市高层建筑不断增多,塔式起重机的应用越来越广泛;塔吊已成为高层建筑施工垂直运输的主动脉。

本文对塔吊基础类型选择、风荷载、荷载组合和附墙等设计有关问题作比较详细论述,仅供参考。

塔吊基础资料

塔吊基础资料

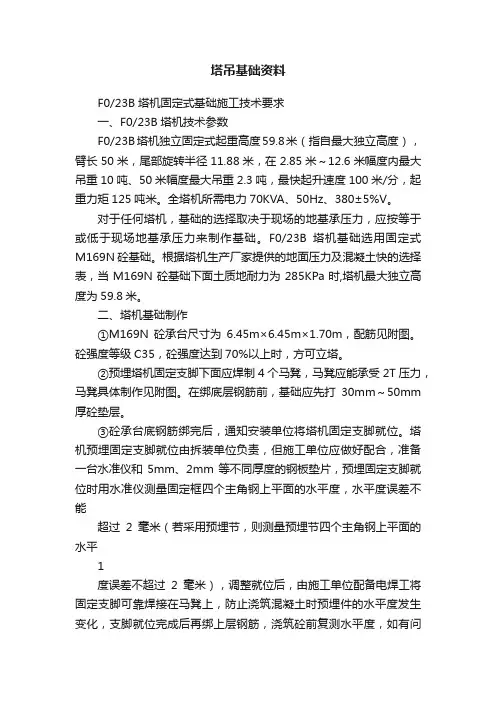

塔吊基础资料F0/23B塔机固定式基础施工技术要求一、F0/23B塔机技术参数F0/23B塔机独立固定式起重高度59.8米(指自最大独立高度),臂长50米,尾部旋转半径11.88米,在2.85米~12.6米幅度内最大吊重10吨、50米幅度最大吊重2.3吨,最快起升速度100米/分,起重力矩125吨米。

全塔机所需电力70KVA、50Hz、380±5%V。

对于任何塔机,基础的选择取决于现场的地基承压力,应按等于或低于现场地基承压力来制作基础。

F0/23B塔机基础选用固定式M169N砼基础。

根据塔机生产厂家提供的地面压力及混凝土快的选择表,当M169N砼基础下面土质地耐力为285KPa时,塔机最大独立高度为59.8米。

二、塔机基础制作①M169N砼承台尺寸为6.45m×6.45m×1.70m,配筋见附图。

砼强度等级C35,砼强度达到70%以上时,方可立塔。

②预埋塔机固定支脚下面应焊制4个马凳,马凳应能承受2T压力,马凳具体制作见附图。

在绑底层钢筋前,基础应先打30mm~50mm 厚砼垫层。

③砼承台底钢筋绑完后,通知安装单位将塔机固定支脚就位。

塔机预埋固定支脚就位由拆装单位负责,但施工单位应做好配合,准备一台水准仪和5mm、2mm等不同厚度的钢板垫片,预埋固定支脚就位时用水准仪测量固定框四个主角钢上平面的水平度,水平度误差不能超过2毫米(若采用预埋节,则测量预埋节四个主角钢上平面的水平1度误差不超过2毫米),调整就位后,由施工单位配备电焊工将固定支脚可靠焊接在马凳上,防止浇筑混凝土时预埋件的水平度发生变化,支脚就位完成后再绑上层钢筋,浇筑砼前复测水平度,如有问题应立即调整,浇筑完砼后再测量一次,如超过标准应立即调整,每次测量都应有测量记录。

④塔机基础制作完后塔机应做两组地线,接地电阻不大于4欧姆,每组地线的制作要求如下:用3根33×45长1.5至1.8米钢管呈1.2m 等边三角形垂直打到地下,用50×5的镀锌扁钢将3根铁管焊接,然后将扁钢用螺栓连接在预埋塔机基节上,塔机两组地线应分布在塔机两侧。

塔吊基础施工技术交底

塔吊基础施工技术交底

塔吊基础施工技术交底1、主要参数:塔吊型号见塔吊租赁公司提供的平面示意图;承台高1.4m,承台长5.5m,承台宽 5.5m,混凝土强度等级C35;基础底长向配筋为Φ25@180mm,钢筋级别:HRB400;基础底短向配筋为Φ25@180mm,钢筋级别:HRB400;基础顶长向配筋为Φ25@180mm,钢筋级别:HRB400;基础顶短向配筋为Φ25@180mm,钢筋级别:HRB400;竖向连接筋为双向φ16@500mm;2、主要机具铁锹、挖土机、钢筋弯曲机、钢筋切断机等3、操作工艺工艺流程:测量放线→土方开挖→边坡支护→测量员验收→垫层施工→测量放线→测量员验收→下铁钢筋绑扎→塔吊预埋件安装、调平、对中、固定→上铁钢筋绑扎→拉筋绑扎→塔吊预埋件最终固定验收→混凝土浇筑→养护→塔吊安装(1)测量放线塔吊基础施工前,根据基础定位图纸,将塔吊基础中心线、塔吊基础边线、土方开挖于基底朝下-1.5米土层上,经测量员验收后,开始进行土方开挖,在开挖的过程中,施工员要经常检查,发现土质问题及时向项目部报告,并经处理后,方可进行下道工序,基坑挖完毕后必须上报测量员验收合格后方可进行垫层施工,垫层施工完毕后,需要将塔吊的中心线、塔吊基础线和控制线预先放在垫层上,并上报项目部验收合格后方可进行钢筋绑扎。

(2)土方开挖本工程塔吊基础开挖需要在土方施工到基底标高时,开始局部开挖塔吊基础处土方,开挖时先用机械开挖,每边留出2m工作面,然后在基底放出塔吊定位轴线及边线,校验准确后,再用机械进一步开挖,并进行人工清槽,开挖过程中注意基坑的防护,防护高度1.5m。

(3)钢筋混凝土塔吊基础下做100mm厚混凝土垫层,混凝土强度C20,待垫层强度达到设计强度的75%以后开始绑扎基础下铁钢筋,吊装预埋节,上铁进行钢筋绑扎,拉结筋绑扎,然后使用C35混凝土一次浇注完成,待砼强度达到设计强度的90%(强度由试验室试压同条件养护的试块或现场回弹后通知)以后方可进行塔吊的安装。

塔吊基础施工工艺流程及技术措施完整

塔吊基础施工工艺流程及技术措施完整

塔吊基础施工工艺流程及技术措施完整一、塔吊基础施工工艺流程1.方案设计2.场地平整在施工前,需要对塔吊基础的施工场地进行平整处理。

避免场地不平整和有杂物的情况,确保施工安全和基础质量。

3.地基开挖按照设计要求,进行地基开挖。

根据基础类型的不同,开挖适当的深度和宽度。

同时,根据土层情况,对地基进行处理,确保地基的稳定性和承载力。

4.沉降观测在地基开挖之后,需要进行沉降观测。

通过测量和监测地基的沉降情况,及时采取补救措施,确保地基的稳定性和承载力。

5.基础浇筑地基开挖完成后,进行基础浇筑。

首先,要进行基础底板的浇筑,然后进行基础墙体的浇筑。

在浇筑过程中,需要注意控制混凝土的质量和浇筑的工艺,确保基础的强度和稳定性。

6.基础养护基础浇筑完成后,需要进行基础的养护。

根据混凝土的养护要求,进行适当的保湿和保温,确保混凝土的强度和耐久性。

7.考核验收基础养护完成后,进行基础的考核验收。

验收主要包括基础的形状、尺寸和强度等方面的检查,确保基础符合设计要求和施工标准。

二、塔吊基础施工技术措施1.合理设计在进行塔吊基础施工前,需要进行合理的设计。

设计人员要根据工程要求和土层情况,确定合适的基础形式和尺寸。

同时,要进行合理的配筋设计,确保基础的强度和稳定性。

2.场地平整在进行塔吊基础施工前,需要对施工场地进行平整处理。

场地要求平整、无杂物,确保施工安全和基础质量。

3.地基处理在地基开挖前,需要对地基进行处理。

根据土层情况,可以采取加固处理,提高地基的稳定性和承载力。

4.施工质量控制在塔吊基础的施工过程中,需要对质量进行全程控制。

特别是对于混凝土的材料和浇筑工艺,要进行严格的质量控制,确保基础的强度和稳定性。

5.养护措施在基础浇筑完成后,需要进行养护措施。

养护主要包括适当的保湿和保温,确保混凝土的强度和耐久性。

同时,要避免在养护期间进行大型施工,避免对基础的损害。

6.安全防护在进行塔吊基础施工时,要做好安全防护工作。

塔吊基础施工技术交底

塔吊基础施工技术交底

交底内容:一、施工塔吊基本参数:本工程2号楼、10号楼采用“长沙中联TC6013-6”型号的塔吊。

2号楼长沙中联TC6013-6型号的塔吊位置设置在地下室底板部位(26轴~27轴/J轴)。

塔吊安装独立高度46m,安装总高度121.6 m,初次安装高度34.8m,独立高度时塔机自重571kN;最大起重荷载6t,起重工作幅度 2.5~60m,额定起重力矩800 kN·m;塔机标准节尺寸 1.8×1.8×2.8m,塔身主弦杆截面宽度130mm。

10号楼长沙中联TC6013-6型号的塔吊位置设置在地下室底板部位(19轴/E~D轴)。

塔吊安装独立高度46 m,安装总高度132.8m,初次安装高度46m,独立高度时塔机自重580kN;最大起重荷载6t,起重工作幅度 2.5~55m,额定起重力矩800kN·m;塔机标准节尺寸 1.8×1.8×2.8m,塔身主弦杆截面宽度130mm。

二、塔吊平面布置设计本工程拟在二标段施工中采用(QTZ80)TC6013-6塔式起重机两台,分别附着于2号楼及10号楼,分别编号5#塔机及6#塔机。

5#号塔机设于轴线位置26轴~27轴/J轴,最大工作有效旋转半径60m,盖1号楼、2号楼两个个单体建筑,最大起重量为6吨;6#塔机设于轴线位置19轴/E~D轴,最大工作有效旋转半径54m,盖9号楼、10号楼两个个单体建筑,最大起重量为6吨,完全满足工程施工的要求。

塔吊基础采用预埋地脚螺栓固定式基础;塔吊基础为天然地基基础,基底标高-19.5m;5#塔机基础砼北边距2号楼主楼建筑最近基础外侧0.95m;6#塔机基础砼东南边距10号楼主楼建筑最近基础外侧0.7m,具体位置见塔吊平面布置图。

三、塔吊基础及混凝土结构设计根据说明书所提供的塔吊设计的地耐力要求,通过对工作状态及非工作状态下塔吊的基础的安全计算(采用V9.7.5.0版品茗计算软件),其基础规格和配筋,能满足防倾覆要求和地基基础承载力要求。

塔吊基础施工技术交底

塔吊基础施工技术交底

技术交底书工程名称技术交底塔吊基础施工交底内容:一、塔吊位置及基础设计要求1、塔吊位置根据施工现场周边的实际情况及施工图纸,在9#楼东侧、15#楼西侧、16#东侧各布置一台塔吊。

9#楼塔吊塔机中心距h23轴4400mm,距hA轴6790mm;15#楼塔吊塔机中心距p1轴4350mm,距pA轴7300mm;16#楼塔吊塔机中心距q21轴4600mm,距qA轴7000mm。

2、塔吊基础设计根据本工程实际情况,采用矩形板式天然基础进行设计,基础尺寸为6.0×6.0×1.3m,混凝土强度等级C35。

基础配筋为双层双向Ф22@200,拉筋为Ф14@400*400。

原预埋的基础标准节超过新浇基础顶面的部分,采用氧乙炔火焰割除至新浇基础顶面以下200mm,不得影响预埋件的安装。

二、塔吊基础施工方法工艺流程:工作面清理→定位放线→抄水平→原预埋基础标准节修整→模板制安→植筋拉结→钢筋制安→地脚螺栓组件预埋件安装→防雷接地安装→复核加固→混凝土浇筑→基础养护。

1、工作面清理采用0.75kw潜水泵配合φ50软胶管进行塔吊基础周边积水抽排,保证基础场地干燥。

将原结构表面的淤泥等垃圾清理干净,为后续施工准备好工作面。

2、定位放线根据塔吊平面布置图的设计位置进行定位放线,按照6.0*6.0*1.3m的尺寸进行基础边线的测设,保证新浇筑基础平面位置准确。

3、抄水平根据场区标高控制点引测基础标高,做好标记。

4、原预埋基础标准节修整根据新浇基础顶面标高往下200mm在预埋基础标准节上弹出控制线,采用氧乙炔火焰割除控制线以上的部件,确保不影响地脚螺栓组件预埋件安装施工。

5、模板制安(1)9#楼、15#楼塔吊新浇筑基础采用木模板施工采用15厚双面覆膜木胶合板、40*90木方、Φ48*3.0钢管支模施工。

木方间距@200,采用三道双钢管背楞加固,竖向间距@400,距基础底200、顶300mm各一道,中部布置一道。

塔吊基础简介

塔吊基础简介

塔吊基础简介
塔吊基础简介提要:塔吊基础开挖时,挖土应分层进行,挖机要慢下轻抬,坑内土方坡度应放缓,防止土体划移导致桩移位、断桩等问题产生,桩两侧土体高差不得超过1m
塔吊基础简介
1、塔吊基础专项方案
根据工程需要,在土方开挖前施工现场先安装2台QTZ63塔吊,其中一台布置在基坑内,具体位置见塔吊布置图。

提供垂直运输使用。

基础施工过程中所有材料全部用塔吊进行水平和垂直运输,施工前进行塔吊基础的施工和做好塔吊的进场安装调试的准备工作。

2、塔吊基础施工流程:
①塔基土方开挖②垫层施工③砖胎模施工④塔基砖胎模周边回填⑤塔基施工⑥塔吊焊接基础节安装⑦塔基混凝土施工⑧塔吊安装塔吊塔基回填⑨地下室垫层⑩地下室底板
3、塔吊基础详情
根据本工程地质情况及平面布置情况,确定塔吊基础采用钢筋砼承台结合灌注桩基础形式,基础断面尺寸为××米,承台基础混凝土为c35,钢筋采用二级钢。

桩基础采用4根Φ600钻孔灌注桩,桩长约30米。

塔吊穿基础底板楼板时,设钢止水带。

为保证施工质量,塔吊基础顶面承台低于基础底板。

4、塔吊基础开挖时桩的保护
塔吊基础开挖时,挖土应分层进行,挖机要慢下轻抬,坑内土方坡度应放缓,防止土体划移导致桩移位、断桩等问题产生,桩两侧土体高差不得超过1m。

挖掘机施工中除司机外应派专人在旁看护,保证挖掘机回转半径中塔吊桩的安全。

具体详见《塔吊基础施工专项方案》。

塔吊基础完整技术资料

塔吊基础完整技术资料

塔吊基础完整技术资料塔吊是一种常见的建筑施工机械,广泛应用于高层建筑、桥梁、码头等工程项目中。

作为一种重型机械设备,塔吊的稳定性和安全性是至关重要的。

而塔吊的基础是确保其稳定性和安全性的关键因素之一。

本文将介绍塔吊基础的完整技术资料,包括基础类型、设计原则、施工要点等。

一、基础类型塔吊基础主要分为浅基础和深基础两种类型。

浅基础适用于土质较好、承载力较高的地区,常见的浅基础形式有平板基础、条形基础和钢板桩基础。

深基础适用于土质较差、承载力较低的地区,常见的深基础形式有钢筋混凝土桩基础、钢管桩基础和复合桩基础等。

二、设计原则塔吊基础的设计应遵循以下原则:1. 承载力:基础的设计要保证塔吊能够承受其自重和额定荷载,确保其稳定运行。

2. 稳定性:基础的设计要保证塔吊在各种工况下都具有足够的稳定性,防止倾覆和滑移等事故发生。

3. 耐久性:基础的设计要考虑长期使用的情况,选择耐久性好的材料和施工工艺,以延长基础的使用寿命。

4. 经济性:基础的设计要尽量减少材料和人工成本,提高工程的经济效益。

三、施工要点塔吊基础的施工要点包括以下几个方面:1. 土质勘察:在设计和施工前,必须进行土质勘察,了解地下土质的性质和承载力,以确定合适的基础类型和尺寸。

2. 基础开挖:根据设计要求,进行基础的开挖工作。

开挖深度应根据土质和基础类型确定,同时要保证基础底部平整。

3. 基础施工:根据设计图纸和施工方案,进行基础的浇筑和加固工作。

浇筑时应注意控制混凝土的质量和施工工艺,确保基础的强度和耐久性。

4. 基础验收:在基础施工完成后,应进行验收工作,包括基础的尺寸、强度、平整度等方面的检查,以确保基础符合设计要求。

四、常见问题及解决方法在塔吊基础施工中,常见的问题包括基础开挖不准确、基础强度不达标、基础底部不平整等。

针对这些问题,可以采取以下解决方法:1. 基础开挖不准确:在开挖前,应进行仔细的测量和标注,确保开挖的位置和尺寸准确无误。

塔吊基础完整技术资料

塔吊基础完整技术资料

符合设计要求
施工班组 长 年月日
监理(建设)单位
验收结论
专业监理工程师:
(建设单位项目专业技术负责人):
年月日 山东省建设工程质量监督总站监制
钢筋加工工程检验批质量验收记录(I)
鲁 JJ-125
单位(子单位)工程名称
分部(子分部)工程名 称
塔吊基础完整技术资料
A4
工程名 称:
塔吊基础
致: 我单位已完成
了 现报上该工程报验申请表,请予以审查和验收。
附 件:
报验申请表
编号:
(监理单 位) 工程,
审查意见:
承包单位 (章)
项目经理
日期
项目监理机构 总/专业监理工程

日期
塔吊基础完整技术资料
工程名称
钢筋隐蔽工程检查验收记录
鲁 JJ—038
隐检项目
审批结论: 口同意浇筑
口整改后自行浇筑 口不同意,整改后重新申请
项目监理工程师(建设单位项目技术负责人):
监理单位名称(建设单位名称):
审批日期:
注:1.本表由施工单位填写并负责审核,由项目监理工程师审批.
2.“技术要求”栏应依据混凝土合同的具体要求填写.
山东省建设工程质量监督总站监制
模板安装工程检验批质量验收记录表
符合拆模方案要求 施工班组长
施工单位 检查评定结果
项目专业质量检查员:
年月日
监理(建设)单位 验收结论 专业监理工程师: (建设单位项目专业技术负责人)
年月日
山东省建设工程质量监督总站监制
钢筋原材料检验批质量验收记录表
鲁 JJ-124
单位(子单位)工程名称
分部(子分部)工程名称

塔吊基础(完全秘密)

塔吊基础(完全秘密)

塔吊基础专项施工方案一、工程概况(1)工程名称:(2)建设单位:(3)设计单位:(4)勘察单位:(5)监理单位:(6)施工单位:(7)本工程异形柱剪力墙结构,地下车库为框架-剪力墙结构,规划一期总用地面积150000川,总建筑面积为444192.09川,其中地下车库284025川会所18564 叭6-1#、6-2#、6-3#、6-5#、6-6#、6-7#、6-8、6-9 楼18+1 层地下车库一层二、选用塔吊概述根据工程的特性,选用三台QTZ80型、两台QTZ40型自升式起重机为该工程的垂直运输和水平运输服务,计划安装高度为80m、93m (从塔吊基础顶面起算,屋顶到塔臂10〜15米),QTZ80型臂长57m; QTZ40型臂长47m,塔机均由金属结构、工作机构、液压顶升系统、电气控制系统以及安全保护装置等组成,塔吊具体安装位置见总平面布置图。

1)本机独立高度为28m、40m,附着式起升高度达120m,第一道附墙件在5层附着,第二道附墙件在9层附着,第三道附墙件在15 层附着,第四道附墙件在19层附着,在三层的位置一道临时扶墙;2) QTZ80型最大工作臂长达57m,最大起重量为6T额定起重力矩60T - m; QTZ40最大工作臂长达47m,最大起重量为4T额定起重力矩40T • m;3)塔机均采用液压顶升来实现增加或减少塔身标准节,使塔机能随着建筑高度变化而升降;4)塔机设有起升高度限位器,小车变幅限位器力矩。

三、塔吊基础形式及定位与布置方案根据地质报告该位置的土层及承载力,考虑到基坑的稳定拟采用 四桩基础加承台的基础形式,QTZ80型基础为5m K 5m K 1.25m 的整板 基础,配双层双向:•:-20@200的钢筋,QTZ40型基础为4.6m X4.6m X 1.2m 的整板基础,配双层双向门18@200的钢筋,基础置于地下室底板下,踏身穿过地下室顶板(该位置留除后后浇)顶面。

四、塔吊基础承载力验算QTZ8型塔吊四桩基础计算书 (一)、塔吊的基本参数信息塔吊型号:QT80 (ZJ5710),塔吊倾覆力矩M=600kN.m塔身宽度B=2.5m,自重 F1=577.4kN ,最大起重荷载F2=60kN,钢筋级别:I 级钢,桩间距a=3.5m,承台砼的保护层厚度=50mm (二) 、塔吊基础承台顶面的竖向力和弯矩计算塔吊自重(包括压重)F 1=577.40kN ,塔吊最大起重荷载F 2=60.00kN ,作用于桩基承台顶面的竖向力F=1.2 X (F 1+E )=764.88kN , 塔吊的倾覆力矩 M=1.4X 800.00=1120.00kN 。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

GB50204-2002 《混凝土结构工程施工质量验收规范》的规定
≥1.25
控 2) 屈服强度与强度标准值比较

≤1.3
目 3 钢筋脆断、性能不良等的检验 第 5.2.3 条
符合设计要求 符合设计要求 符合设计要求 符合设计要求
1 一
般 项 目
外观质量
第 5.2.4 条
施工单位 检查评定结果
专业工长(施工员) 项目专业质量检查员:
符合设计要求
施工班组长 年月日
监理(建设)单位
1
底模及其支架拆除 时的混凝土强度
第 4.3.1 条

后张法预应力构件
2 侧模和底模的拆除 第 4.3.2 条

时间

3 后浇带拆模和支顶 第 4.3.3 条
符合设计和规范要求 / /

1

避免拆模损伤 第 4.3.4 条

2
模板拆除、堆放和清 运
第 4.3.5 条

专业工长(施工员)
施工单位 检查评定结果
申请浇灌日 期

申请方量(d)
鲁 JJ—010
月日时
技术要求
合格
搅拌方式 (搅拌站名称)
商品混凝土
依据:施工图纸(施工图纸号
设计变更/洽商(编号
施工准备检查
1.隐检情况:
口已 口未完成隐检
强度等级
申请人
)、
)和有关规范、规程
专业工长 (质量员)签字
备注
2.预检情况:
口已 口未完成隐检
3.水电预埋情况: 口已 口未完成隐检
符合设计要求 符合设计要求和规范规定
符合规范要求 符合设计和规范要求 符合设计和规范要求
/ /
备注 绑扎接头
48d 最小弯矩处
25% 无锈 3cm
检查验收意见
施工单位项目 (专业)技术负责人
监理工程师 (建设单位项目技术负责人)
山东省建设工程质量监督总站监制
工程名称 申请浇灌部位
混凝土浇灌申请书
塔吊基础
单位(子单位)工程名称
鲁 JJ-123
分部(子分部)工程名称
验收部位
塔吊基础
施工单位
项目经理
分包单位
/
分包项目经理
/
施工执行标准名称及编号
山东建筑工程施工工艺规程(DBJ14-032-2004)
GB50204-2002 《混凝土结构工程施工质量验收规范》的规定
施工单位检查评定记录
监理(建设)单位 验收记录
验收部位
鲁 JJ-121 塔吊基础
施工单位
项目经理
分包单位
/
分包项目经理
/
施工执行标准名称及编号
山东建筑工程施工工艺规程(DBJ14-032-2004)
GB50204-2002
施工单位检查评定记录
监理(建设)单位
《混凝土结构工程施工质量验收规范》的规定
1 2 3 4 5 6 7 8 9 10
主 控
1
分包单位
/
分包项目经理
/
施工执行标准名称及编号
山东建筑工程施工工艺规程(DBJ14-032-2004)
GB50204-2002 《混凝土结构工程施工质量验收规范》的规定
施工单位检查评定记录
监理(建设)单位 验收记录
1
钢筋进场检验
第 5.2.1 条
符合设计要求
2
抗震框架结构用钢筋 第 5.2.2 条
主 1) 抗拉强度与屈服强度比值
验收结论
专业监理工程师:
(建设单位项目专业技术负责人):
年月日 山东省建设工程质量监督总站监制
钢筋加工工程检验批质量验收记录(I)
单位(子单位)工程名称
鲁 JJ-125
分部(子分部)工程名称
验收部位
塔吊基础
施工单位
项目经理
分包单位
/
分包项目经理
施工执行标准名称及编号
山东建筑工程施工工艺规程(DBJ14-032-2004)
±10mm +4,-5mm
6mm 8mm
相邻两板表面高低差
2mm
表面平整高
5mm
专业工长(施工员)
施工班组长
施工单位 检查评定结果
项目专业质量检查员:
年月日
监理(建设)单位 专业监理工程师: 验收结论 (建设单位项目专业技术负责人):
年月日 山东省建设工程质量监督总站监制
模板拆除工程检验批质量验收记录表
项目专业质量检查员:
符合规范要求 符合拆模方案要求
施工班组长
年月日
监理(建设)单位 验收结论 专业监理工程师: (建设单位项目专业技术负责人)
年月日
山东省建设工程质量监督总站监制
钢筋原材料检验批质量验收记录表
单位(子单位)工程名称
鲁 JJ-124
分部(子分部)工程名称
验收部位
塔吊基础
施工单位
项目经理
A4
塔吊基础
工程名称:
致:
我单位已完成了 现报上该工程报验申请表,请予以审查和验收。
附件:
报验申请表
编号: (监理单位) 工程,
审查意见:
承包单位(章) 项目经理 日期
项目监理机构 总/专业监理工程师
日期
钢筋隐蔽工程检查验收记录
工程名称
隐检项目
隐检日期
隐检部位

隐检依据:施工图图号 )及有关国家现行标准等。
模板支撑、立柱位置和垫板 第 4.2.1 条
符合设计和规范要求
验收记录
项 目
2
1
避免隔离剂沾污 模板安装的一般要求
第 4.2.2 条 第 4.2.3 条
符合规范要求 符合规范要求
2 用作模板的地坪、胎模质量 第 4.2.4 条
符合规范要求
3
模板起拱高度
第 4.2.5 条
/
预埋钢板中心线位置
3mm
预埋管、预留孔中心线位置 3mm
预埋
件预 插筋

4
留孔 洞允
预埋
许偏 螺栓

中心线位置 外露长度
中心线位置 外露长度
5mm +10,0mm
2mm +10,0mm
中心线位置
10mm

预留洞
尺寸
+10,0mm

轴线位置
5mm
底模上表面标高
±5mm
模板 截面内部
5
安装 允许
尺寸 层高
偏差 垂直度
基础 柱、墙、梁 不大于 5m
大于 5m
主要受力钢筋规格、型号:Leabharlann 鲁 JJ—038年月日
轴线
标高
,设计变更/洽商(编号
隐蔽内容 各种直径钢筋接头方法 各种直径钢筋搭接长度 钢筋接头位置 同一截面接头占总面积百分率% 钢筋是否锈蚀、锈蚀程度、除锈情况 保护层厚度 限位措施 钢筋代换情况 其它 图示:
质量状况 符合设计要求和规范规定 符合设计要求和规范规定
项目监理工程师(建设单位项目技术负责人):
监理单位名称(建设单位名称):
审批日期:
注:1.本表由施工单位填写并负责审核,由项目监理工程师审批。
2.“技术要求”栏应依据混凝土合同的具体要求填写。
山东省建设工程质量监督总站监制
模板安装工程检验批质量验收记录表
单位(子单位)工程名称 分部(子分部)工程名称
4.施工组织情况: 口已 口未完成隐检
5.机械设备准备情况: 口已 口未完成隐检
6.保温及有关准备: 口已 口未完成隐检
施工单位意见:
口同意浇筑
口整改后自行浇筑
项目(专业)技术负责人:
施工单位名称:
监理单位(建设单位)审批意见:
口不同意,整改后重新申请 核准日期:
审批结论:
口同意浇筑
口整改后自行浇筑 口不同意,整改后重新申请
相关文档
最新文档
