水利工程监理规划 (1)

合集下载

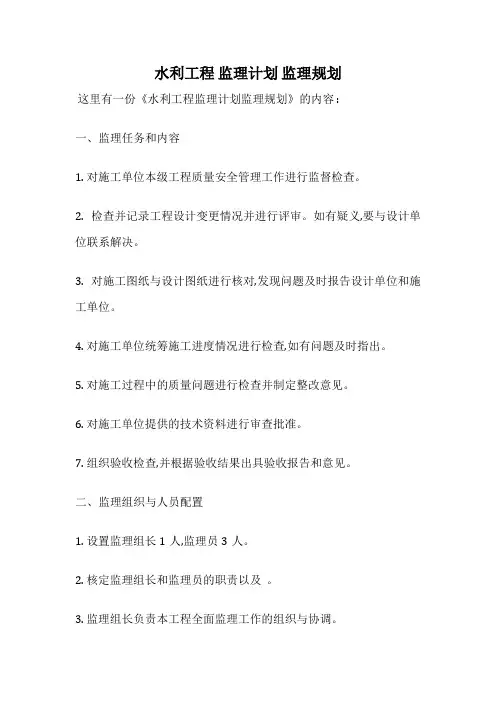

水利工程 监理计划 监理规划

水利工程 监理计划 监理规划

水利工程监理计划监理规划
这里有一份《水利工程监理计划监理规划》的内容 :
一、监理任务和内容
1. 对施工单位本级工程质量安全管理工作进行监督检查。

2. 检查并记录工程设计变更情况并进行评审。

如有疑义,要与设计单位联系解决。

3. 对施工图纸与设计图纸进行核对,发现问题及时报告设计单位和施工单位。

4. 对施工单位统筹施工进度情况进行检查,如有问题及时指出。

5. 对施工过程中的质量问题进行检查并制定整改意见。

6. 对施工单位提供的技术资料进行审查批准。

7. 组织验收检查,并根据验收结果出具验收报告和意见。

二、监理组织与人员配置
1. 设置监理组长1人,监理员3人。

2. 核定监理组长和监理员的职责以及。

3. 监理组长负责本工程全面监理工作的组织与协调。

4. 监理员分别负责各专业工程的监理工作。

三、监理过程管理
1. 建立检查报告制度。

每次检查都需要出具检查报告。

2. 建立质量问题处理记录表,对问题及时处理纠正并制定整改措施。

3. 周期召开监理组会议,研究监理工作重大问题和科学决策。

4. 对监理工作重大事项出具会签报告。

5. 建立完善的文件管理制度,按时提交监理报告。

以上就是一个水利工程监理计划监理规划的大致内容梗概,具体内容请根据实际工程情况进行必要修改和完善。

水利工程施工监理规划

水利工程施工监理规划

水利工程施工监理规划一、引言随着国民经济的快速发展,水利工程建设越来越受到重视。

作为我国基础设施建设的重要组成部分,水利工程的施工质量对国家的经济社会发展具有重要的影响。

因此,做好水利工程施工监理工作显得尤为重要。

本文针对水利工程施工监理工作进行规划,旨在提高施工质量,确保工程安全和有效实施。

二、监理目标1、保证水利工程施工的质量,确保工程的完工质量符合设计要求;2、加强对施工过程的监督,确保项目施工进度;3、保障工程的安全和绿色环保。

三、监理组织机构1、监理组织设置(1)监理总工程师:负责监理工作的主导和监督;(2)监理安全工程师:负责工程安全的监督;(3)监理质量工程师:负责施工质量的检查和评估;(4)监理施工工程师:负责对施工现场进行检查和指导。

2、监理流程(1)工程实施前的准备:对施工前的准备工作进行全面检查,确保施工前的一切工作准备齐全;(2)工程实施中的监督:对施工过程中的各个环节进行全程监督,确保施工质量;(3)工程实施后的验收:对施工结束后的工程进行验收,确保工程完工合格。

四、监理方法1、定期检查:监理工程师定期对施工现场进行检查,发现问题及时处理;2、随机抽查:对工程质量进行随机抽查,发现问题及时处理;3、现场指导:监理工程师在施工现场进行现场指导,及时解决问题;4、随时汇报:监理工程师应随时将工程施工情况汇报给监理总工程师,确保工程进展的及时掌握。

五、监理工作内容1、监理安全工作:监督施工现场的安全管理,发现安全隐患及时处理;2、监理质量工作:对施工过程中的质量进行检查和评估,确保工程质量满足设计要求;3、监理进度工作:监督工程施工进度,确保工程按照计划进行;4、监理环保工作:确保施工过程中对环境的保护,保障环境的绿色发展。

六、总结水利工程施工监理工作是保障工程质量和安全的重要环节,本文提出了一套完善的监理规划方案,旨在提高水利工程施工的质量和安全性。

希望通过本文的规划,能够为水利工程施工监理工作提供一定的参考和指导,推动水利工程施工监理工作的不断完善。

水利工程的监理规划样本(根据SL288-2014)

水利工程的监理规划样本(根据SL288-2014)

水利工程的监理规划样本(根据SL288-2014)1. 概述水利工程监理规划是为了确保水利工程项目的顺利实施,达到预期的工程质量、安全、进度和投资控制目标,根据SL288-2014《水利工程建设项目监理规范》要求,制定的一套全面、详细的监理计划。

本规划样本涵盖了监理组织、监理工作内容、监理工作程序、监理工作方法、监理人员配备及培训、监理设施配置等方面内容,为水利工程监理工作提供指导。

2. 监理组织2.1 监理单位监理单位应具有相应的资质,具备承担水利工程监理的能力。

监理单位应根据工程规模、技术复杂程度、合同工期等因素,设置相应的监理部门,明确监理岗位职责。

2.2 监理人员监理人员应具备相应的专业技术职称、资格证书和工程经验。

监理人员配置应满足工程监理工作的需要,包括总监理工程师、专业监理工程师、监理员等。

2.3 监理机构设置监理机构应设置在工程现场,便于监理工作的开展。

监理机构内应设立办公室、会议室、资料室等,确保监理工作的正常进行。

3. 监理工作内容3.1 施工准备阶段监理(1)审查施工单位施工组织设计、施工方案、施工进度计划等;(2)审查施工单位项目管理机构、人员、设备、材料等准备情况;(3)审查施工单位安全生产条件、安全防护措施等;(4)对施工单位进行技术交底,确保各方对工程质量、安全、进度等目标达成一致。

3.2 施工过程监理(1)对施工现场进行全面巡查,确保工程质量、安全、进度等目标得以实现;(2)对关键部位、关键工序进行重点监控,确保工程质量符合标准要求;(3)对施工单位人员进行现场培训,提高施工技能和安全意识;(4)对施工过程中的变更进行审查,确保变更合理、合规。

3.3 工程验收阶段监理(1)审查施工单位提交的工程竣工资料,确保资料齐全、真实;(2)对工程实体进行验收,确保工程质量、安全、功能等符合设计要求;(3)对工程进度、投资进行汇总,分析偏差原因,提出改进措施;(4)对施工单位进行考核,评价施工质量、服务等方面。

水利工程监理规划

水利工程监理规划

***************工程监理规划编制:审核:批准:2. 工程工期目标 (7)3. 工程投资目标 (7)(三)工程项目组织 (7)(四)监理范围和内容 (7)1. 监理范围 (7)2. 监理内容 (7)(五)监理主要依据 (11)3. 质量控制的内容与制度 (31)4. 质量控制的措施 (35)三、工程进度控制 (50)1. 进度控制的目标 (50)2. 进度控制的原则 (50)3. 进度控制的内容 (50)4. 进度控制的制度 (52)5. 进度控制的措施 (54)8. 设备及物资存放安全监督管理 (69)六、合同管理的其他工作 (70)1. 合同管理的目标 (70)2. 工程暂停及复工 (71)3. 工程变更的管理 (72)4. 费用索赔的管理 (73)5. 工程延期及工程延误的管理 (74)6. 合同争议的调解 (75)3. 单位工程验收 (79)4. 竣工验收 (79)九、信息管理 (80)1. 信息管理制度及措施 (80)2. 信息目录表 (82)附录A-G 监理工作程序框图一、总则(一)工程项目基本概况包合同的约定及相应施工技术规范要求。

2.工程工期目标按施工合同约定工期执行。

3.工程投资目标工程预算静态总投资6.7亿元。

控制投资目标以批准的概算投资进行控制。

(三)工程项目组织1.项目参建单位1)主管部门:************1.监理范围监理合同规定的全部工作内容,即对天桥湖及河道治理工程项目建设施工阶段进行全面监理。

2. 监理内容监理工作主要是进行“三控制”(质量、投资、进度)、“三管理”(安全、合同、信息)、“一协调”(业主、承包商、监理三方关系)。

通过严肃、认真的监理工作最终实现施工合同协议书规定的工程质量要求、工期要求和投资控制,圆满完成任务。

具体内容主要包括:2.2.3 督促项目法人按工程建设合同的规定,落实必须提供的施工条件,检查工程施工单位的开工准备工作,并在检查与审查合格后签发工程开工令。

水利工程监理规划

水利工程监理规划

华安县乌石都水库除险加固工程监理规划泉州三众工程管理有限公司二○一三年五月受华安县湖林乡湖林村村民委员会的委托,泉州三众工程管理有限公司承担华安县乌石都水库除险加固工程施工阶段监理任务,根据国家有关法律、法规和相关合同文件编制本监理规划:一、工程项目概况漳州市华安县乌石都水库除险加固工程,位于漳州市华安县湖林乡湖林村,工程范围包括华安县湖林乡湖林村乌石都水库的大坝工程,输水管涵洞,防汛公路,管理房等其他工程。

本工程造价为338000元,合同工期180日历天,工期质量要求要达到《水利水电工程施工质量检验与评定规程》(SL176-2007)和其他相关规范要求的合格标准.二、监理工作范围本工程设计、招标阶段均已完成,工程施工承建单位也已进场,本合同监理范围:按照发包人提供的施工设计图纸,招标人文件(含工程量清单)答疑纪要,补充通知书中能包括的招标项目内容及完成一些工程(具体以施工设计图为准)的施工准备期、施工期、缺陷质保期等阶段的质量控制、进度控制、投资控制、安全控制、合同管理、组织协调、文明施工等项目的施工及保修阶段的全过程监理.三、监理工作目标按照国家和政府颁发的有关标准、规范、规程和规定,对本工程监理范围内的工程建设在质量、进度、投资、安全四大目标进行有效控制,使该工程建设质量合格率达100%;工期控制在合同约定时间内完成,投资控制在合同范围.四、监理工作依据1、国家、地方政府有关工程建设的政策、法律、法规、管理条例等;2、地方政府主管部门批准的建设规划等项目审批文件;3、工程项目设计文件及工程建设的各种标准、规范和规程;4、依法成立的工程建设有关合同(监理合同、施工合同等)。

5、本监理规划及各专业相关的监理实施细则。

五、监理工作内容按照“公正、独立、自主"的原则,开展本工程的监理工作,公平地维护建设单位和承包单位的合法权益。

遵循“守法、诚信、公正、科学”的准则,从事本工程的监理活动,有效地控制工程质量、工期和造价,充分发挥工程的投资效益。

水利工程项目监理规划

水利工程项目监理规划

1.总则1.1工程项目基本概况工程名称:XXXX项目工程地点:合同编号:项目概况:XXX山洪灾害防治区(不含巩义市)涉及1个区、4个县级市,63个乡镇,637个行政村。

XXX项目涉及XX县1个县。

主要工作内容有以下几个方面:在XX省山洪灾害防治区基本形成非工程措施与工程措施相结合的山洪灾害综合防御体系,全面提高山洪灾害综合防御能力,最大限度地的减少山洪灾害造成的人员伤亡和财产损失,山洪灾害防治能力与山丘区全面建成小康社会的发展要求相适应。

逐步建立并完善符合农村基层实际的雨情、水情、汛情预报预警体系和群测群防体系,进一步提升农村基层防汛抢险救灾预警能力,推进农村基层防洪治理体系和治理能力现代化。

1.2工程项目主要目标(1)合同投资:XXXX项目合同金额:XX万元XXX建设项目合同金额:XX万元(2)资金来源:政府拨款。

(3)工期目标:合同工期90日历天(4)质量目标:达到合格工程标准。

1.3工程项目组织主管单位:XXX建设单位:XXX设计单位:XXX有限公司质量监督部门:XX市水利工程质量监督监测站监理单位:XXX公司承包单位:XXX有限责任公司1.4监理工程范围和内容监理主要工作范围:本工程监理服务内容,在监理服务范围内,现场监理机构将认真执行《水利工程建设项目施工监理规范》(SL288-2014)。

根据发包人授权,依据国家有关水利工程的法律、法规、技术规程、标准、以及工程建设文件,对工程建设实施管理以及组织协调工作,进行工程的质量控制、进度控制、投资控制、合同管理、信息管理和协调工作,使工程建设施工合同目标顺利进行。

主要服务内容满足监理合同文件中具体条款的要求。

1.5监理主要依据(1)XXX与XX公司签订的工程建设监理委托合同;(2)XXXX建设项目施工合同文件;(3)XXXX有限公司编制的XX建设项目实施方案;(4)《国家现行的水利工程质量评定标准及验收规范》,《工程建设标准强制性条文》。

水利部、国家计委《工程建设监理规定》等有关政府法律、法规、条例、文件等;(5)《水利水电工程建设强制性标准》(6)《水利工程建设项目施工监理规范》(SL288-2014)(7)《水利水电工程施工质量评定规程》(SL176—2007)(8)《水利水电基本建设工程单元工程质量等级评定标准》(9)《水利水电工程施工质量评定表填表说明与示例》(试行)(10)《水利水电建设工程验收规程》(SL223—2008)(11)《水利工程建设项目档案管理规定》水办[2005]480号(12)《水利水电建筑安装安全技术工作规程》(SD267-1998)(13)《混凝土质量控制标准》(GB50164-92)(14)与本工程有关的其他技术规范及标准。

水利工程项目监理规划

水利工程项目监理规划

水利工程项目监理规划1. 引言本文档旨在制定一份水利工程项目监理规划,以确保项目的顺利进行和监控。

监理是工程项目中至关重要的环节,它涉及到工程质量的控制和监督,对项目的成功实施起着决定性的作用。

2. 监理目标- 提供高质量的监理服务,确保项目在规定的时间内完成- 负责监督施工过程,确保按照设计方案和标准进行- 监控工程质量,及时发现和解决问题- 维护工程项目的安全和环境保护3. 监理任务及进度安排- 材料审查和验收:对施工材料进行审查和验收,确保符合项目要求。

时间安排:在施工前和施工过程中进行。

- 施工过程监督:对施工进展进行监督,确保按照计划进行和质量要求。

时间安排:全程监督。

- 质量检查和测试:对工程质量进行抽查检查和必要测试,确保达到标准。

时间安排:在关键节点进行。

- 安全监督:对施工现场进行安全监督,确保施工过程中无安全事故。

时间安排:全程监督。

- 环境保护监督:对施工过程中的环境保护进行监督,确保符合相关法规和标准。

时间安排:全程监督。

4. 监理人员组成及职责监理人员将由专业团队组成,包括以下职责:- 项目经理:负责监理计划的制定和执行,协调与业主和施工方的沟通。

- 技术员:负责施工图纸的审查和工程质量的检查。

- 安全员:负责安全监督和培训。

- 环保专员:负责环保监督和与相关部门的沟通。

5. 监理报告及沟通机制监理人员将编制监理报告,包括以下内容:- 施工进展情况- 工程质量检查结果- 安全和环境保护情况- 问题和建议与业主和施工方之间将建立定期沟通机制,确保及时交流和解决问题。

6. 监理费用及支付方式监理费用将根据工程规模和监理任务的复杂程度确定,最终费用将通过谈判协商确定,并按照合同约定的支付方式支付。

7. 监理规定和法律依据监理行为将遵守相关法律法规、工程施工标准和业主要求,并严格按照合同约定进行。

8. 项目风险控制监理人员将积极识别和评估项目风险,并制定相应的控制措施,以降低项目风险的发生和影响。

水利工程监理规划

水利工程监理规划

水利工程监理规划水利工程监理规划是指对水利工程建设过程中进行的监理工作进行细化和具体化的一项管理工作。

监理规划的开展可以有效地保证整个水利工程建设的质量、进度和安全,确保工程按照法规和相关标准要求进行。

本文将以水利工程监理规划为主线,从定义、目的、内容、实施方法等几个方面,介绍该项管理工作。

一、定义水利工程监理规划,简称监理规划,是指对水利工程建设中,监理工作进行计划和安排的管理工作。

监理规划要求详细和具体,以确保整个水利工程建设的质量、安全和进度,保证工程建设遵循法规和相关标准要求。

二、目的规范水利工程建设过程中,监理工作的开展,提高监理工作效率和质量。

监理规划的主要目的是:1. 对监理工作进行计划和安排,确保监理工作有系统性,提高监理工作效率。

2. 对监理工作进行细化和具体化,保证工程建设遵循法规和相关标准要求,确保工程建设的质量和安全。

3. 对监理工作进行预判,及时根据工程建设需要进行调整和改进。

三、内容监理规划的内容主要包括:1. 计划和进度监理规划中应明确工程建设的计划和进度,要求各阶段的监理工作具体落实。

2. 管理组织监理规划中应确定监理工作中各项人员的职责及相互协作的关系,规定各阶段内的监理要点和监理方法。

3. 质量保证监理规划中应确定水利工程建设的质量控制方案,包括质量检测和审核等措施,保证工程建设质量满足相关标准要求。

4. 安全防护监理规划中应明确安全监理措施,包括安全生产标准、安全防护设施、文明施工等要求。

5. 经济效益监理规划中应吸收经验和借鉴先进的工作思路和技术,做好经济评价和效益评估,确定合理的工程建设投资,确保工程建设效益。

四、实施方法监理规划的实施方法应注重合理组织和科学管理,具体操作如下:1. 制定具体工作计划根据水利工程建设的实际情况进行监理规划,推动各项工作有序进行。

2. 组织管理确定监理人员的职责,制定工作标准,落实责任。

3. 加强技术支持提高监理人员的技术水平,提高监理工作效率。

(完整版)水利工程监理规划

(完整版)水利工程监理规划

湖北省天门市引汉灌区续建配套与节水改造工程2009年第四批扩大内需项目建设监理规划湖北省潜江江河工程监理有限责任公司引汉灌区续建配套与节水改造工程监理处二00九年十一月工程名称:湖北省天门市引汉灌区续建配套与节水改造工程2009年第四批扩大内需项目建设监理规划批准:审核:项目总监:杨锐编写:杨锐目录1.工程概况2.监理工作范围3.监理工作内容4.监理工作目标5.监理工作依据6.准备阶段监理工作7.监理工作方法及措施7.1投资控制7.2质量控制7.3进度控制7.4合同管理7.5信息管理7.5组织协调工作8.监理组织机构及监理人员配置9.编制的监理实施细则目录附录附录一:监理人员岗位职责附录二: 监理工作制度附录三:工程量计量控制程序框图附录四:投资控制程序框图附录五:进度控制程序框图附录六:质量控制程序框图湖北省天门市引汉灌区续建配套与节水改造工程2 0 0 9年第四批扩大内需项目建设监理规划1.工程概况:天门市地处汉江下游的江汉平原北部,东经112。

35,至113。

28,,北纬30。

23,至30。

54,之间。

其东边与应城市及汉川市相邻,南与仙桃市、潜江市隔江相望,西边与荆门市及钟祥市毗连,北边与京山县接壤。

国土面积2622km2。

天门市素有“天门粮仓”和“百里棉乡”的美称。

天门引汉灌区几乎囊括天门市整个版图,区内土地肥沃、光照充足、雨量丰沛,物产丰富,是我国重要的产棉区之一。

灌区始建于1959年11月,设计灌溉面积159.93万亩(统计亩,下同),是湖北省为数不多的大(Ⅰ)型灌区之一。

工程运行40多年来,为当地农业生产和国民经济的发展发挥了巨大作用。

灌区经过多年来的建设,目前已经形成了以罗汉寺闸从汉江引水为龙头,以1条总干渠(长102.3公里),6条干渠(长319.5公里)为骨干,77条支渠(长357.34公里)、1170座水工建筑物和不计其数的斗毛渠为配套的灌排网络体系。

,然而,因建设初期资金不足,工程配套不全,加之管理落后,设施损坏严重,导致灌溉效益不断下降,严重阻碍了当地经济的发展。

水利工程监理规划方案范文

水利工程监理规划方案范文

水利工程监理规划方案一、背景介绍水利工程建设是国民经济发展的重要组成部分,具有重要的战略意义和经济意义。

为确保水利工程建设顺利进行,保障工程建设质量,保护水利工程建设相关利益人的利益,必须对水利工程进行监理。

水利工程监理是指在水利工程建设过程中,依照法律法规、技术规范和合同要求,对工程的建设质量、安全、环保和工期等方面实施监督和检查的活动,是保障水利工程建设质量、推进水利工程建设进度、为项目建设提供技术保障的重要保障。

二、监理目的水利工程建设涉及资金较大、施工难度较大,而工程质量等各方面的要求又十分严格,因此必须进行监理。

具体来说,水利工程监理的目的有以下几点:1.保证水利工程建设质量水利工程建设是一项高技术含量的工作,涉及到土木工程、水文水资源、水利渠道、水力发电等领域,因此在建设的各个环节都必须规范化、标准化,严格按照规程验收。

2.提高水利工程建设安全水利工程建设的安全性非常重要,涉及到施工人员的人身安全,也会影响工程的质量和使用寿命。

因此,必须在建设过程中对安全问题进行监督和检查。

3.保护水资源、水生态和周边环境水利工程建设涉及到土壤资源、生态环境等多种方面,如果不进行监理,则有可能对周边环境造成影响,导致环境污染等问题。

因此,在水利工程建设过程中也要注重环保问题。

4.推进水利工程建设进度水利工程建设进度是各种因素综合作用下的结果,如万一发生工程延误,对工程进度的影响将不可逆转,导致更大的经济损失。

因此在水利工程建设中,对建设进度的监管也十分重要。

三、监理作业的内容水利工程监理工作包括以下内容:1.质量监理:对工程质量进行全面监督检查,确保建设质量符合设计要求和施工标准。

2.安全监理:对各项施工工作中可能会产生的安全隐患进行监督和检查,以保障工程建设安全。

3.环保监理:对工程建设过程中可能会对环境产生影响的地方进行监督,保证工程建设环境友好。

4.进度监理:对工程建设进度进行监管,发现问题及时处理以保证工程建设按时完成。

水利工程监理规划- 样本

水利工程监理规划- 样本

项目监理规划【说明:本《监理规划》示范文本是以xx农业综合开发项目中低产农田改造工程为背景,按照《水利工程建设项目施工监理规范》附录A的要求编制而成,仅为示例。

鉴于水利工程分类很多,其监理规划具体内容应根据不同工程项目的性质、规模、工作内容等具体情况编制,格式和条目可有所不同。

】xxxxxxxxxxx公司项目监理部二0一四年七月监理规划审批表编号:目录1、总则 (3)2、工程质量控制 (20)3、工程进度控制 (26)4、工程造价控制 (31)5、安全管理 (36)6、合同管理 (38)7、信息管理 (45)8、协调工作 (48)9、工程验收与移交 (49)10、保修期监理 (51)11、监理设施 (53)1 总则1.1 工程项目基本概况1.1.1 工程主要内容xxxx中低产田改造项目,项目区总面积1.8万亩,改造中低产田面积1.1万亩。

根据项目区规划,项目区改造中低产田1.1万亩,建设内容包括:新打配套机井110眼,配套潜水泵110台,浇筑井台160套,射频卡60套;埋设地下φ110mmPVC管道70km;架设低压输变电线路20km,配套100KVA变压器8台;新建桥(21座)、管涵桥(280座)建筑物301座:其中新建8m跨6m宽砌石拱桥1座,4m跨7m宽砌石拱桥1座,4m跨6m 宽砌石拱桥7座,3m跨6m宽砌石拱桥12座,∮100桥宽6m的管涵桥120座,∮80桥宽6m的管涵桥160座;其中整修砂石路18km;开挖疏浚排水沟36公里。

1.1.2 工程等级根据《水电枢纽工程等级划分及设计安全标准》(DL/T5180-2003)确定该项目工程等级为V类。

根据《中国地震动参数区划图》(GB18306-2001)有关规定,本场地峰值加速度为0.10g,相应地震基本烈度Ⅶ度。

1.1.3 工程的设计标准1、低压管道节水灌溉面积达到100%,灌溉保证率达到75%以上,确定灌溉水利用系数为0.8以上。

2、荷载标准桥涵工程设计标准V类。

水利工程监理规划

水利工程监理规划

石河子火车站改扩建项目配套水利工程(五旗渠、二支渠改建)监理规划新疆志翔工程建设咨询监理有限责任公司第六监理部二0一0年六月石河子火车站改扩建项目配套水利工程(五旗渠、二支渠改建)1.总则根据项目法人与监理单位签订的监理委托合同确定的监理范围,为了便于监理工作规范化、标准化,有序的开展监理工作,依据国家和行业有关工程建设的政策法规;工程建设方面的规范、标准;设计文件和建设方与承建方签定的合同内容等。

并根据该项目的特点编制本项目监理规划。

2.工程概况2.1工程简况石河子火车站改扩建项目配套水利工程(五旗渠、二支渠改建工程)位于石河子市郊区玛纳斯县行政区域内,工程建设主要为一支干渠0+000渠首闸工程、五旗渠0+607渠首闸工程、更新五旗渠边坡及底板、修缮伴渠路、二支渠改建工程,其中二支渠全长2.323km,起点桩号0+000,终点桩号为2+323;一支干渠0+000渠首闸现状为浆砌石闸墙、闸柱,已运行四十多年,墙体老化,闸柱单薄,运行存在安全隐患,本次改建拆除重建,重建后一支干、二支干进水闸设计流量均为10m3/s,加大流量为12 m3/s,闸体为钢筋混凝土结构,进水闸均为2孔,每空净宽2.5m,闸门高度为1.8m,配套4台5t手电两用启闭机;五旗渠渠首闸现状为浆砌石闸敦、混凝土闸柱,闸墙破损,不能满足大流量引水要求,本次改建拆除重建,原2孔闸孔宽由2 m宽扩为2.5 m宽,同时改建2孔分水闸及闸后农桥,新增启闭机4台;更新五旗渠现浇混凝土板边坡5548.4 m2,板厚12cm,板下铺30cm厚砂砾石垫层,每4米设一道横向伸缩缝,边板与底板之间设伸缩缝,伸缩缝内放置高压闭孔塑料板,同时改建5+230处五旗渠与魔引渠汇流口,从5+150-5+280段原板拆除重建,五旗渠0+600-2+300、4+430-5+150段原渠底是浆砌卵石弧形渠底改建为平底,渠底上现浇C20混凝土。

马家坪至东三路段2+300-2+560、2+650-5+250渠道北岸新增安全防护网2800m,防护网高1.75m,防护网立柱采用直径为6cm的钢管,现浇于30*30*60cm 混凝土基础,二支渠改建工程在二支干渠4+950处引水,为铁路林场及市区绿化输水,新口子渠封口后改由二支渠在二支干渠3+050处分水,原设计流量0.4 m3/s,本次改建将二支渠渠首闸上移100m,并加宽闸孔。

水利工程监理规划

水利工程监理规划

三台县新鲁镇灾后重建小型灌区维修加固项目工程1、工程概况1.1工程名称:工程地点:工程规模:建设目的:工期:投资:工程等级:主要工程量:工程静态投资:1.2项目组织;项目法人(建设单位);设计单位;施工单位;监理单位;运行管理单位。

2、监理范围三台县新鲁镇灾后重建小型灌区维修加固项目工程建设监理是施工实施阶段全过程全面监理。

在施工承包合同签订后,则以建设单位授权范围内代表建设方管理并监督施工承包合同的执行,是建设方委托的施工现场唯一管理者。

负责工程质量、进度、投资控制,合同管理及信息管理以及工程项目内的组织协调,设计监督和主要设备器材的监督管理作用。

3、监理依据3.1三台县新鲁镇灾后重建小型灌区维修加固项目工程建设监理合同和施工合同条件;3.2《水利工程建设监理规定》;3.3三台县新鲁镇灾后重建小型灌区维修加固项目工程施工总进度计划表;3.4三台县新鲁镇灾后重建小型灌区维修加固项目工程项目立项批文、经批准的可行性研究报告、设计承包合同、初步设计文件和技施图纸;3.5国家及水利水电行业有关施工规程、规范和技术标准。

3.6由建设单位提供的有关资料,包括当地气象资料,工程地质和水文地质资料,当地建筑材料,水、电、通讯和交通设施条件及周边环境等。

3.7建设单位对项目监理要求的资料,包括:对工程项目如何监理提出的具体要求,监理工作范围和工作内容,监理单位的资质和监理人员的素质等。

3.8建设工程质量管理条例(国务院第279号令)。

4、监理目标4.1工程质量目标工程施工质量检测按单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定。

工程质量应达到施工承包合同条件及施工技术规范、设计技术要求等。

单元工程质量等级评定标准及具体实施办法按照SDJ249-88评定标准及设计要求另行编制报审。

4.2工程进度目标依据三台县新鲁镇灾后重建小型灌区维修加固项目工程施工承包合同总进度计划,确保农忙灌溉能顺利进行,主体工程各重要阶段工期必须达到下述几个阶段控制目标。

监理规划(水利)

监理规划(水利)

监理规划(水利)简介水利监理是指对水利工程建设过程中各个环节进行监管和检查,确保水利工程建设质量、安全和进度等方面的合规性。

水利工程涉及多个领域,如水利水电、水土保持、水文水资源等。

因此,水利监理工作需要有专业知识和技能,要求监理人员具备全面的水利工程专业知识和综合能力。

水利监理职责水利工程设计监理水利工程设计监理是指对水利工程建设的设计方案、施工图纸以及施工方案等进行监督和审查,以确定其符合安全规范和质量标准的要求。

监理人员需要对水利工程设计方案和施工图纸进行深入分析和评估,发现可能存在的问题与隐患,提出合理化设计和建议,确保设计方案、施工图纸及施工方案符合相关规范和标准要求。

水利工程施工监理水利工程施工监理是对水利工程施工现场进行监督和检查,以确保工程施工符合安全要求和质量标准。

监理人员需要对施工现场进行不间断的监视和检查,发现施工过程中出现的问题和隐患,提出矫正措施和改进建议,及时采取有效措施解决问题,确保水利工程建设的安全和质量。

水利工程验收监理水利工程验收监理是对水利工程建设的验收过程进行监督和检查,以确保水利工程建设符合相关要求和标准。

监理人员需要参与水利工程建设的验收过程,对各项验收工作进行监督和检查,发现可能存在的问题和隐患,及时提出相关建议和改进措施,确保水利工程建设的质量和安全。

监理规划流程前期准备工作在进行水利监理工作之前,需要对监理工作进行充分的准备工作。

具体流程包括:1.搜集水利工程建设相关信息和资料;2.制定水利监理计划;3.选派监理人员;4.建立监理档案和相关记录。

设计阶段监理流程水利工程监理在设计阶段的流程主要包括:1.对工程设计方案和施工图纸进行深入分析和评估,发现可能存在的问题和隐患;2.针对设计方案和施工图纸中的问题提出合理化设计和建议;3.对设计方案和施工图纸进行审查和监督;4.建立隐患分析和处理台账;5.向建设单位提供监理意见和建议,并要求建设单位矫正和改进。

水利工程监理规划

水利工程监理规划

水利工程监理规划1、监理规划编写要点(1)监理规划具体内容应根据不同工程项目的性质、规模、工作内容等具体情况编制,格式和条目可有所不同。

(2)监理规划的基本作用是指导项目监理机构全面开展监理工作。

《监理规划》应当对项目监理的计划、组织、程序、方法等做出表述。

(3)总监理工程师应亲自主持监理规划的编制工作,所有监理人员应参与或熟悉监理规划的编制,掌握监理规划的内容和要求。

(4)监理规划应在监理大纲的基础上,结合承包人报批的施工组织设计、施工进度计划编写,具有针对性,突出监理工作的预控性和注意规划的可行性和操作性。

A.1.5 监理规划应随工程建设的进展或合同变更不断补充、修改与完善。

2、监理规划的主要内容(1)总则1)工程项目基本概况。

简述工程项目的名称、性质、等级、建设地点、自然条件与外部环境;工程项目组成及规模、特点;工程项目建设目的。

2)工程项目主要目标。

工程项目总投资及组成、计划工期(包括项目阶段性目标的计划开工日期和完工日期)、质量目标。

3)工程项目组织。

工程项目主管部门、发包人、质量监督机构、设计单位、承包人、监理单位、材料设备供货人的简况。

4)监理工程范围和内容。

发包人委托监理的工程范围和服务内容等。

5)监理主要依据。

列出开展监理工作所依据的法律、法规、规章,国家及部门颁发的有关技术标准,批准的工程建设文件和有关合同文件、设计文件等的名称、文号等。

6)监理组织。

现场监理机构的组织形式与部门设置,部门分工与协作,主要监理人员的配置和岗位职责等。

7)监理工作基本程序。

8)监理工作主要方法和主要制度。

制定技术文件审核与审批、工程质量检验、工程计量与付款签证、会议、施工现场紧急情况处理、工作报告、工程验收等方面的监理工作具体方法和制度。

9)监理人员守则和奖惩制度。

(2)工程质量控制1)质量控制的原则。

2)质量控制的目标。

根据有关规定和合同文件,明确合同项目各项工作的质量要求和目标。

3)质量控制的内容。

水利工程的监理规划样本(根据SL288-2014)

水利工程的监理规划样本(根据SL288-2014)

水利工程的监理规划样本(根据SL288-2014)监理规划的目的监理规划是指在水利工程建设过程中,为确保工程质量和进度的顺利进行,制定合理的监理计划和措施的过程。

监理规划的目的是为了提供指导和参考,使监理工作能够有条不紊地进行,达到项目预期的目标。

监理规划的内容根据SL288-2014标准,水利工程的监理规划应包括以下内容:1. 监理组织结构:明确监理组织的机构设置、人员职责和分工,确保监理工作的高效开展。

2. 监理任务和要求:明确监理的任务和职责,包括对施工方的监督、合同管理、质量控制等方面的要求。

3. 监理工作计划:制定监理工作的时间安排和阶段目标,确保监理工作与工程建设的进度相适应。

4. 监理工作方法和技术:确定监理工作的具体方法和技术,包括现场巡视、检查记录、验收评定等。

5. 监理文件和报告:规定监理文件和报告的格式和内容,包括监理记录、问题整改通知书、工程质量评定报告等。

6. 监理人员培训和考核:确定监理人员的培训计划和考核标准,确保监理人员具备必要的专业知识和技能。

7. 监理费用和合同管理:制定监理费用的支付方式和合同管理的相关规定,保证监理工作的合法权益。

监理规划编制流程根据SL288-2014标准,水利工程的监理规划编制应按照以下流程进行:1. 调研和分析:对项目的背景、目标和需求进行调研和分析,明确监理的重点和要求。

2. 制定监理组织结构:根据项目规模和特点,制定适应的监理组织结构,明确监理人员的职责和分工。

3. 确定监理任务和要求:根据工程建设的具体情况,确定监理的任务和要求,包括质量、安全、进度等方面的要求。

4. 制定监理工作计划:根据工程建设的时间安排和阶段目标,制定监理工作的计划,明确监理工作的重点和时间节点。

5. 确定监理工作方法和技术:根据工程特点和监理要求,确定监理工作的具体方法和技术,包括现场巡视、检查记录等。

6. 编制监理文件和报告:按照规定的格式和内容,编制监理文件和报告,包括监理记录、问题整改通知书等。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

xx市xx区xx镇龙山村饮水及才井水库整治工程监理规划编制人:审核人:建设单位:xx亚太工程建设监理有限公司xx年十二月一、工程概况1.1 工程名称:xx市xx区xx镇龙山村饮水及才井水库整治工程1.2 工程地点:xx区xx镇龙山村1.3 主管部门:xx区水利局1.4 建设单位:xx区xx镇农业服务中心1.5 设计单位:xx渝南水利电力工程勘察设计有限公司1.6 工程质量监督单位:xx区水利局质量监督站1.7 监理单位:xx亚太工程建设监理有限公司1.8 工程主要建设内容:水库堤坝、高位水池1.9 工程计划工期:3个月1.10 工程进展情况:本工程目前已完成工程施工承包合同签订工作,施工单位即将进场开展临建工程布置和施工准备,监理工程师根据监理合同,对该项目工程进展和专业要求开展监理工作。

以实行“建设单位—监理工程师—承包方”三者各司其职的建设管理机制,促进工程建设目标的全面实现。

二、监理范围、业务和目标2.1监理范围:合同范围内全部建筑工程。

2.2监理业务:(1)负责项目法人委托范围内的工程施工阶段监理。

(2)按照国家有关工程建设的法律,法规,水利部颁发的现行技术规程,规范,设计文件要求,以及工程建设施工合同对工程实施投资、进度和质量控制。

(3)按国家经济法规进行工程建设合同管理。

(4)配合项目法人协调工程内部、外部各方的工作关系。

2.3监理工作的目标:监理工作主要是对本工程项目进行目标控制,尽可能实现工程项目投资目标、进度目标和质量目标,使工程项目的实际投资不超过计划投资(地质条件变化引起工程设计的变更和人工、材料、设备和物价上涨因素不包括在内),实际工期不超过计划工期,实际质量达到设计文件要求和相关验收规范规定。

为此,监理部应将项目的总投资额、总进度目标和项目质量目标展开到单位工程、分部工程和分项工程,以各分部分项工程为基础,采取动态管理,促进工程总目标的实现。

三、监理组织机构和人员3.1监理组织机构受建设单位委托,xx亚太工程建设监理有限公司对工程施工进行全面监督管理。

根据工程特点及监理任务情况,组建工程项目建设监理机构(如图3-1所示),按照建筑工程法律法规要求对工程监理实行总监理工程师负责制,暂设有总监理工程师和驻地现场监理工程师各1人,实施进程中根据工程进展情况和专业需要进行适当的补充和调整。

图3-1 组织机构图3.2监理部成员情况,如下表四、施工监理主要职责4.1审查承包单位提出的分部工程开工申请报告,向承包单位签发开工通知;按施工合同规定向承包单位发布停工令,审查复工令。

4.2根据项目法人与设计单位的供图合同,协助项目法人督促设计单位及时完善修改设计通知单等变更文件。

4.3参与建设单位组织的设计交底和图纸会审,及时反映对设计图纸和设计文件的意见和建议,组织工程有关各方协商工程技术问题和工程设计的一般性变更。

4.4对于重大的设计修改和技术洽商,除提出监理意见外,应由项目法人批准。

设计修改和重大变更,均应由设计单位进行。

4.5审查承包单位提出的施工组织设计,施工技术措施,施工进度以及安全,环保等措施,并监督检查其实施,签收检查承包单位填报的月进度报表,提出监理意见,控制工程进度。

4.6审查承包单位提出的主要材料和设备清单,并按施工承包合同和设计文件的要求,对其数量、规格、质量等进行核实,检查实际进场材料、设备出厂合格证,对材质检验单上的规格、质量进行核实,必要时责成承包单位对材质进行复检,防止不合格材料、设备用于本项目工程。

4.7检查承包单位的质量保证体系,见证其现场检测、试件检测以及施工原型观测成果。

4.8审查、复核承包单位布置的工程测量控制网和工程量断面。

4.9督促、检查承包单位严格按照合同、国家和部颁技术规范、标准以及设计图纸文件的要求进行施工,核查施工过程中的重要部位、关键环节以及隐蔽工程,控制工程质量。

4.10审核认证承包单位的月,季工程进度报表,完成工程数量和质量,作为业主进行工程支付的依据。

4.11审查承包单位提出的阶段,部位,环节,系统的分阶段的工程检验,验收以及整体工程的竣工验收申请报告,参加业主组织的最终验收。

4.12督促检查承包单位完成各阶段及全套竣工图的工作和整理各种必须归档的资料,交建设单位归档。

4.13审理工程出现的质量事故的处理,提出处理意见,所发生的费用由责任方承担。

4.14负责组织工程监理例会,参加建设单位为工程召开的计划会、调度会,协调建设单位与承包商之间的关系。

4.15按监理合同规定,定期向建设单位报告工程情况,做好监理记录与工程资料管理。

工程竣工时,向建设单位提交工程监理总结报告。

4.16承担与建设单位商议的其他监理工作。

五、监理总体控制方案本工程的监理是在中标单位已准备进场施工,即施工阶段的过程监理。

监理需要充分考虑现场施工的情状、施工单位机构、施工技术力量等实际状况,找出作为系统工程的内部机构各结合部存在的问题、环境条件因素等,进行切合实际的施工监理,现简述以实施工程三大目标-工期、质量、投资为主要任务进行有效控制的施工监理方案。

我们的施工监理总体控制方案是:自上而下地对影响关键工期的各单项工程进行总体规划,就是以系统工程的观点对工程进行宏观的控制,然后自下而上(由单元工程开始至整个工程完工)地实现,把进度的动态控制始终控制在总进度计划中,而投资与进度、质量相互制约,相互促进,把住计量支付的投资控制这个关键,以信息管理作为上述“三控”的基础,以合同作为上述“三控”的依据,达到工程的计划目标。

六、投资控制依据监理合同和建设单位的授权范围,本工程投资控制的主要工作是配合建设单位审计部门进行工程计量和工程量审核签证,由建设单位作工程支付依据,为使工程项目在满足质量和进度要求的前提下,对本工程投资控制主要取以下三个方面的措施:6.1组织措施:建立健全监理组织,落实投资控制的职责分工,完善有关工作制度。

6.2技术措施:审核施工单位的施工组织设计和施工技术措施要求,按合理工期科学地组织施工,作必要的技术经济比较,以挖掘潜力,节约投资。

在实施过程中,及时进行投资计划与实际值的比较,发现偏差及时向项目法人反映,并提出建议。

6.3合同措施:严格按合同条款进行工程支付,防止过早、过量支付。

工程施工中,进度拖延的事是经常发生的,进度计划作为监理的重要工具,在工程进度发生变化时可以提示进度调整的方向和对其他影响的范围。

然而,作为监理,最大量的工作,是在进度计划的指导下去实施控制和协调,为此:7.1要求承包单位根据合同的要求,提出工程总进度计划,监理对其能否满足整个工程总进度要求进行审查,并提出意见。

7.2审查承包单位月进度计划,跟踪其执行,定期检查实际进度,若有拖延采取督促手段,帮助承包单位调整进度。

7.3进度监理,重在预防工期拖延发生,为此,在事先控制中,重点做好两件事,一是,认真审查施工单位提交的施工组织设计,施工技术措施和作业计划,核查该实施工方案,措施的准备情况,使其人、财、物满足其所制订的进度计划要求。

二是,协助建设单位督促设计单位及时完善修改设计变更文件,避免因供图不及时影响工期。

7.4施工中遇到重大困难和障碍时,应专门研究,从非关键部位抽制人力、设备、物资等资源充实到关键项目。

7.5定期或不定期召开监理工程协调会,商讨解决疑难问题。

7.6监理人员应做好施工进度记录,并按规定向项目法人报告工程形象进度、完成的工程量以及存在的问题和解决的方法。

工程质量控制首先从组织机构人手,加强各参建单位质量管理人员的工程质量意识,完善检验方法和手段,建立健全质量保证和控制体系,对工程的实施过程中的关键部位,环节建立质量控制点进行见证取样,并建立各项规章制度和档案,具体有以下内容:8.1监理人员应牢固树立”质量第一”的意识,坚持”预防为主,防检结合”的方针,对工程严把质量关,积极协助承包单位进行全面质量管理,完善质量保证体系。

8.2质量控制的依据:(1)经主管部门审批的设计图纸文件(包括设计修改通知)。

(2)招标书及施工承包合同中指明的技术规范和质量标准。

(3)施工承包合同文件有关条款。

8.3质量控制的主要内容(1)检查承包单位的质量管理机构,质量保证体系,质量控制及检验制度是否健全。

(2)检查原材料和半成品的质量是否符合要求。

(3)检查机械设备,施工工序,施工工艺是否符合要求。

(4)对分项工程,分部工程,单位工程的质量进行验收。

8.4质量检查,检测和验收程序,(1)质量检测实行”三检制”即自检、复检和终检。

施工班组自检,项目部质检员复检后报承包单位技术管理部门终检合格后,连同自检、复检和试验资料向监理部递交报验申请,由监理人员进行审查和抽样检查,签署认证意见。

(2)一般性检查验收工作,由现场监理工程师进行;重要项目由总监理工程师组织建设单位、设计单位、上级主管部门等,可与建设单位项目负责人共同主持检查和验收;项目竣工验收由建设单位主持,监理参加组织工作。

8.5质量检查,检测手段(1)承包单位提交必要的质量资料,如材质证明、自检、复检、试验检测资料、原型观测资料等,交监理部进行审查。

(2)监督检测,根据需要,要求承包单位对照检测,现场监督进行检查、检测和试验。

(3)重要检验或试验,由监理人员进行抽样检验或根据需要聘请专业质检机构或专家进行检查、检测或试验。

8.6质量评定及奖罚(1)对所检查、检测、验收的分部分项工程和隐蔽工程按有关质量验评标准做出评定,质量评定分为不合格、合格两个等级。

(2)在施工质量优良率达90%以上,建议建设单位可给予适当奖励,质量管理不善或出现重大质量事故时,应建议建设单位给予经济惩罚,直至撤换承包者。

8.7质量事故隐患及质量事故的处理。

因承包者的原因造成质量事故隐患及质量事故,视情节轻重和损失大小,分别给予如下处理:(1)按质量事故”三不放过”的原则,责令写出质量事故报告。

(2)缓验或不予验收。

(3)发布监理工程师通知单,暂停工令等,强制处理,直至整改完善。

(4)根据施工承包合同规定,所造成的经济损失和延误工期由承包者承担。

(5)对于其他原因造成的质量事故,应协调承包者先进行处理,由此造成的损失由责任方承担。

8.8本工程质量控制的重点,一是工程测量基准控制;二是堤坝浆砌块石工序、工艺的质量;三是防渗混凝土的工序、工艺质量;四是供水管道安装的工序工艺质量。

现场监理要控制好这些重点部位的质量。

九、信息管理为及时掌握准确,真实,完整的信息,并迅速进行处理,使用权监理工程师对工程项目的组织协调实施情况有清楚的了解,以便及时采取措施,有效地完成监理任务,主要采取以下措施进行信息管理:9.1建立现场工程监理日志制度,详细记录施工进度、质量和人力、机械使用情况,设计文件修改等方面的情况,内容必须真实,准确,完整。
