污水厂及配套管网工程施工组织设计完整版
污水处理厂及配套管网项目施工组织设计

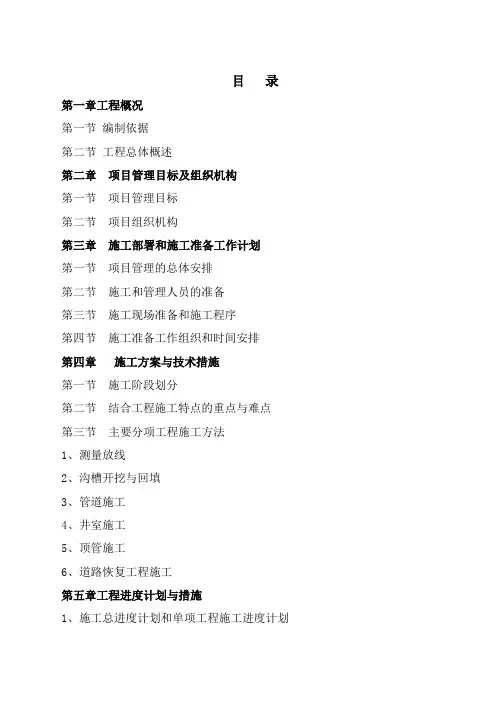

目录第一章工程概况第一节编制依据第二节工程总体概述第二章项目管理目标及组织机构第一节项目管理目标第二节项目组织机构第三章施工部署和施工准备工作计划第一节项目管理的总体安排第二节施工和管理人员的准备第三节施工现场准备和施工程序第四节施工准备工作组织和时间安排第四章施工方案与技术措施第一节施工阶段划分第二节结合工程施工特点的重点与难点第三节主要分项工程施工方法1、测量放线2、沟槽开挖与回填3、管道施工4、井室施工5、顶管施工6、道路恢复工程施工第五章工程进度计划与措施1、施工总进度计划和单项工程施工进度计划2、施工进度计划横道图、网络图3、工程进度保证措施级工期提前措施第六章质量保证体系与措施第七章安全文明施工保证体系与措施第八章环境保护体系与措施第九章季节性施工保证措施第十章资源配备计划第十一章地下管线及周边建筑保护方案和措施第十二章成品保护措施附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度网络图附表五:施工总平面图附表六:临时用地表本投标书施工组织设计文件是在认真学习、体会招标文件、领会设计意图和现场实地考查的基础上,针对本工程的特点,结合本单位类似工程的施工经验,在满足招标文件要求的前提条件下进行编制的。
在编制过程中,我们对方案进行了实施性论证,同时充分考虑到外界不利因素对工程施工的影响,配备了足够的人员和设备,制定了详细的质量、安全、环境保护、工期保证措施和各项规章制度,争取达到“技术先进、方案合理、工期提前”的目标,以期满足业主对该项目的要求。
第一节编制依据1.编制依据1、内江市第二次污水处理厂及配套管网项目(小清流河段)二标段施工招标文件及内江市第二次污水处理厂及配套管网项目(小清流河段)二标段施工招标文件工程量清单。
2、内江市第二次污水处理厂及配套管网项目(小清流河段)二标段施工施工图设计。
3、内江市第二次污水处理厂及配套管网项目(小清流河段)二标段施工招标文件招答疑文件。
污水管网工程施工组织设计
污水管网工程施工组织设计一、工程概况1、工程名称:污水管网工程2、工程地点:X市3、工程内容及规模:建设X市污水管网,总长度约XX公里。
4、施工单位:XXX施工公司二、施工目标1、确保工程质量:按照设计要求进行施工,达到相关标准要求。
2、保证施工进度:按照施工计划进行施工,确保工期的合理安排。
3、保障安全环保:严格按照相关安全、环保法规进行施工,做好施工现场安全措施。
三、施工组织机构1、总指挥:XXX公司总经理2、副总指挥:工程部主任4、施工部门:包括施工、土建、管道、电气等部门,各部门负责人分别为施工单位部门经理。
四、施工方案1、施工方法:采用开挖法进行施工,分段进行,先进行土方开挖,然后进行管道敷设、连接。
2、作业程序:a)施工准备:组织人员、机具及材料到达工地,搭建施工临时设施。
b)土方开挖:按照设计要求进行开挖,包括挖土、清理渣土、围护土方等。
c)管道敷设:按照设计要求进行管道敷设,包括沟槽开挖、管道敷设、管道连接。
d)验收和试压:敷设完毕后进行验收,对管道进行试压,确保无渗漏。
e)完工清理:组织进行现场清理,清除施工垃圾,恢复原状。
f)工程验收:组织相关部门进行工程验收,确保工程质量符合要求。
3、施工时间计划:根据工程规模和施工进度,制定详细的施工时间计划,按进度进行施工。
4、施工设备及材料准备:根据施工需要,提前准备好所需的施工机具、人员数量、材料等。
五、安全与环保措施1、施工现场:设立施工现场标志,划定施工区域,设置安全警示标识牌,限制非施工人员进入。
2、施工人员:提前进行安全培训,熟悉相关安全规章制度,佩戴个人防护用品,遵守安全操作规程。
3、机械设备:设备操作人员持有操作证,设备保养及时,定期检查设备安全装置是否完好。
4、材料及废弃物处理:严格按照环保要求选择材料,确保使用符合标准的材料;废弃物进行分类储存,定期清运处理。
六、质量控制措施1、施工准备:根据工程设计和施工规范,进行施工准备工作,包括材料检查、设备检验等。
污水管网工程施工组织设计范本
污水管网工程施工组织设计范本一、工程概况(一)项目名称:污水管网工程施工组织设计(二)项目地点:(填写具体地点)(三)建设单位:(填写建设单位名称)(四)施工单位:(填写施工单位名称)(五)工程内容:本工程包括XXX(填写具体工程内容)(六)工期:(填写工程预计施工周期)(七)工程特点:(填写本工程的特点,如工程复杂度、管道走向等)二、组织管理机构(一)总经理:(填写总经理姓名)(二)总工程师:(填写总工程师姓名)(三)施工组长:(填写施工组长姓名)三、施工组织目标(一)确保施工顺利进行,按时完成工程;(二)保证工程质量,达到相关标准要求;(三)保障安全生产,做到零事故;(四)严格控制成本,实现项目经济效益最大化;(五)科学合理地组织施工,提高施工效率。
四、施工组织设计方案(一)项目准备阶段1.编制施工组织设计方案,明确施工目标、组织结构和施工方法等;2.开展现场踏勘工作,了解地形地貌、交通状况及环境因素等;3.制定施工计划,明确工作内容、工期要求和人力物力等;4.开展施工前的技术交底,确保施工人员熟悉工艺要求和作业规程等;5.确定施工设备和工具械的采购计划,确保施工所需设备正常供应;6.编制施工图纸和施工方案,明确施工工序和施工内容。
(二)施工期间1.成立施工指挥部,组建施工队伍,明确责任和任务;2.根据施工计划,合理安排施工工序和施工人员;3.做好施工工地的环保措施,保护周边环境;4.加强现场安全管理,确保施工人员的人身安全;5.严格按照质量管理体系保证施工质量;6.加强施工现场秩序管理,确保施工进度和效率;7.根据实际情况,及时调整施工计划和组织措施。
(三)施工竣工阶段1.完成工程验收和交付手续,办理相关手续;2.清理施工现场,整理工程档案;3.组织竣工验收,确保工程质量达到标准要求;4.整理施工总结报告,总结经验教训;5.做好施工档案的整理归档工作,确保工程资料完备。
五、安全保障措施在污水管网工程施工中,要加强施工安全管理,采取以下安全保障措施:1.施工现场要设置警示标志,确保施工区域的安全;2.施工人员必须佩戴符合规定的安全防护设备,并严禁穿拖鞋等不适合的工作服装;3.施工现场要配备灭火器、急救箱等应急设备,做好安全防护措施;4.负责施工的人员必须具有相关资质证书,进行岗前培训,确保施工技术安全可行;5.做好施工现场的危险物品管理,防止危险物品的泄漏和造成二次污染;6.严格按照相关法律法规执行,不允许违章施工和滥用劳动力。
污水管网工程施工组织设计

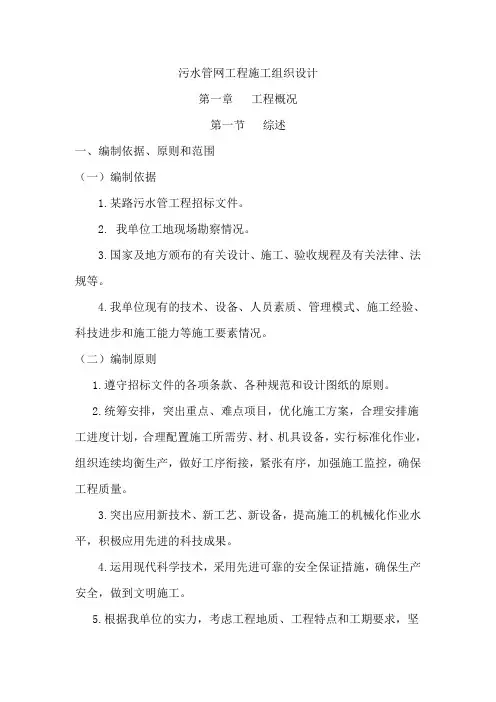

污水管网工程施工组织设计第一章工程概况第一节综述一、编制依据、原则和范围(一)编制依据1.某路污水管工程招标文件。
2. 我单位工地现场勘察情况。
3.国家及地方颁布的有关设计、施工、验收规程及有关法律、法规等。
4.我单位现有的技术、设备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素情况。
(二)编制原则1.遵守招标文件的各项条款、各种规范和设计图纸的原则。
2.统筹安排,突出重点、难点项目,优化施工方案,合理安排施工进度计划,合理配置施工所需劳、材、机具设备,实行标准化作业,组织连续均衡生产,做好工序衔接,紧张有序,加强施工监控,确保工程质量。
3.突出应用新技术、新工艺、新设备,提高施工的机械化作业水平,积极应用先进的科技成果。
4.运用现代科学技术,采用先进可靠的安全保证措施,确保生产安全,做到文明施工。
5.根据我单位的实力,考虑工程地质、工程特点和工期要求,坚持“项目法”施工,采用机械作业,确保工程质量及安全,保证按期竣工。
(三)编制范围飞沪路K0+000~K0+591.2段污水管道,金湾路K0+000~K0+403.4段污水管道。
二、工程简介本合同段设计污水管道共分为两段段:第一段飞沪路段:全长681米,管材采用Ф400PVC-U超强筋管材,排水纵坡为1.0‰,其中该路段沿线设横管接入井5处;第二段金湾路段:全长403米,管径采用Ф500PVC-U超强筋管材,排水纵坡为1.0‰,其中该路段沿线设横管接入井3处。
污水管道位置布置根据现场实际情况定位。
第二节自然条件概况1、场地条件本合同段位于中心镇区飞沪路、金湾路上。
车流、人流较大,街道两侧店铺林立,为陆渡镇主要街道。
施工场地窄小,施工用地紧张。
2、气候条件本地区属湿润气候区,四季分明,夏季天气炎热雨水充足,年降雨量1000-1400mm,冬季寒冷,有冰冻,本合同段施工期间正值冬、春季,要做好冬季、雨季施工措施。
第三节工程特点1、本合同段工期要求短,质量要求高,工程量相对较大,我们相信在镇政府及有关单位的大力支持领导下,总结类似工程的施工经验,保证按工期、高质量、低成本地完成任务,为建设陆渡镇增光添彩,为造福子孙后代贡献一份力量。
污水处理厂管网建设工程施工组织设计
污水处理厂管网建设工程施工组织设计
引言
该工程旨在建设一套污水处理厂管网,将污水排出并进行处理,达到环保标准。
本文档将对施工组织设计进行详细说明。
施工组织设计方案
项目背景
1. 建设目的:建设一套污水处理厂管网,对排水口涵盖的区域
进行有效的污水处理。
2. 施工地点:地下管网的建设将涉及多个位置。
3. 工期要求:该工程包含地下管网建设及相关设备安装,预计
工期为10个月。
施工方案
1. 施工方案概述:采用分区施工方式,分别对各地下管道进行
建设和安装设备,以确保施工顺利进行。
2. 施工内容及建议:在地下挖掘出一条路,将管道通过这条路
升降机运到地面,并安装相关设备,最后再将地面恢复原状。
3. 施工组织架构及人员调配:
- 总工程师:负责全局协调,安排人员以及签订相关合同。
- 工程监理:负责监督施工过程中的安全问题,在施工过程中
进行质量检查。
- 现场管理员:负责地下施工安排和协调,以确保整个施工流
程正常进行。
- 工人:施工人员。
4. 安全预防措施:需要严格遵守安全规范,在施工过程中做好
隧道降噪,防止地下水渗漏等问题。
5. 项目质量控制:由监理单位进行全程质量监督,确保管网建
设及设备安装质量符合标准。
结论
本文档通过对污水处理厂管网建设工程施工组织设计进行详述,提出了详细的施工方案,并进行了必要的安全预防措施和质量控制,以确保整个工程的顺利进行。
四川某污水处理厂及配套管网工程施工组织设计
四川某污水处理厂及配套管网工程施工组织设计一、工程背景及概述四川污水处理厂及配套管网工程是为了解决当地城市污水处理不足的问题,改善环境质量而建设的。
该工程包括污水处理厂及其配套管网,主要包括进水口、预处理、沉淀池、生化池、二沉池、消毒池、出水口等设施。
此外,还需要建设污水管网,将城市排放的污水引导至处理厂进行处理。
二、施工组织原则1.安全原则:保障施工作业安全,确保人员生命财产安全;2.工期原则:合理安排施工进度,确保按时完成工程。
3.资源原则:合理分配施工资源,提高施工效率;4.质量原则:按照设计要求,严格控制施工质量。
三、施工组织方案1.施工队伍组织:成立专门的项目部,设立项目经理、施工员、质检员等职位,并配备施工相关的技术人员和工人。
2.施工安全措施:制定安全施工方案,对作业人员进行安全教育培训,配备必要的安全防护设备,加强现场巡查,确保施工期间的安全。
3.施工进度安排:根据工程的实际情况,进行合理的工期计划,编制工程进度表,确保按时完成工程。
4.施工资源分配:根据工程进度和需求,合理安排施工人员和机械设备的使用,确保资源的充分利用。
5.施工质量控制:严格按照施工图纸和质量标准进行施工,设立专门的质量检查岗位,进行工程质量的监控和验收。
四、施工方案具体内容1.施工准备工作(1)组织准备施工所需的机械设备、材料、人员和资金;(2)进行场地清理和平整,确保施工场地的整洁和安全;(3)制定施工方案和安全施工方案。
2.建设进水口和预处理工程(1)挖掘进水渠道,并进行加固处理;(2)建设预处理设备,包括格栅和沉砂池,进行初步过滤和除砂。
3.建设沉淀池和生化池(1)挖掘沉淀池和生化池的坑槽;(2)进行土方回填和加固处理;(3)施工沉淀池和生化池的设备及管道安装。
4.建设二沉池和消毒池(1)挖掘二沉池和消毒池的坑槽;(2)进行土方回填和加固处理;(3)施工二沉池和消毒池的设备及管道安装。
5.建设出水口(1)挖掘出水渠道,并进行加固处理;(2)建设出水设备,包括出水口管道和出水调节阀。
某污水处理厂及配套管网工程施工组织设计方案
目录1编制依据 (8)1.1招标文件及相关资料 (8)1.2国家、地方现行主要规范、规程及标准 (8)2工程概况 (9)2.1工程地理位置及建设规模 (9)2.2招标范围 (9)2.3工程环境 (9)2.3.1地形和地貌 (9)2.3.2地质与地震 (9)2.3.3水文地质 (10)2.3.4气象和水文 (10)2.4设计概况 (10)2.4.1污水处理工艺流程 (10)2.4.2主要工程内容 (10)2.4.3二沉池与氧化沟概况 (11)2.4.4格栅间与沉砂池概况 (11)2.4.5调节池概况 (11)2.4.6污泥脱水机房 (11)2.4.7变配电间 (12)2.4.8厂区道路 (12)2.4.9场区管线 (12)2.4.10厂外泵站 (13)3工程特点、难点分析及应对措施 (16)3.1水处理工程对土建施工质量要求高 (16)3.2气候条件对总体施工安排影响大 (16)3.3施工交叉作业多 (16)4施工部署 (17)4.1项目管理目标 (17)4.1.1三个创建 (17)4.2项目组织机构及职责 (17)4.2.1项目经理部组织机构 (17)4.2.2经理部人员配备 (18)4.2.3项目管理职责.......................................... 错误!未定义书签。
4.2.4项目管理制度.......................................... 错误!未定义书签。
4.3施工安排 (19)4.3.1施工安排总体原则 (19)4.3.2作业区段划分 (19)4.3.3具体施工安排 (20)4.3.4施工任务安排 (20)4.4总体进度计划及阶段工期控制 (20)4.4.1总体进度计划 (20)4.4.2阶段工期控制 (21)4.5“四新”技术的应用计划 (21)5施工准备 (22)5.1技术准备 (22)5.2施工现场准备 (22)5.3劳动力组织 (22)5.4机械设备及机具准备 (23)5.5物资准备 (25)5.6施工现场平面布置 (26)5.6.1施工总平面布置 (26)5.6.2施工临时围墙 (26)5.6.3施工道路 (26)5.6.4混凝土及砂浆搅拌站 (26)5.7临时用电 (26)5.7.1供电电源 (26)5.7.2临电布置 (27)5.7.3电缆敷设 (27)5.7.4防雷与接地 (27)5.8临时给水 (27)5.8.2临时给水管道布置 (27)5.9厂区临时排水 (28)6主要项目施工方案和方法 (29)6.1测量施工方案 (29)6.1.1定线依据及操作执行标准 (29)6.1.2测量班组建立 (29)6.1.3仪器、量具精度鉴定情况 (29)6.1.4准备工作 (29)6.1.5对施工测量的要求 (29)6.1.6平面控制网布设 (30)6.1.7高程控制网测设 (30)6.1.8报验及内业资料的收集整理 (30)6.2主要建(构)筑物工程施工方案 (30)6.2.1水处理构筑物施工工艺流程 (31)6.2.2附属建筑施工工艺流程 (31)6.2.3管线工程施工工艺流程 (31)6.2.4土方工程施工方案 (31)6.2.5钢筋工程 (32)6.2.6混凝土工程 (34)6.2.7模板工程 (36)6.2.8满水试验 (39)6.2.9屋面工程 (39)6.2.10砌筑工程 (40)6.2.11脚手架工程 (41)6.3装饰工程 (42)6.3.1门窗工程 (42)6.3.2楼、地面工程 (42)6.3.3抹灰工程 (42)6.3.4面砖镶贴工程 (43)6.3.5粉刷工程 (44)6.4电气工程施工方案 (44)6.4.1电气设备定货、供货日期、验收、检验、保管 (44)6.4.2电气预埋 (45)6.4.3配电柜、箱安装 (46)6.4.4电缆桥架安装 (46)6.4.5电缆支架安装 (47)6.4.6线路敷设 (47)6.4.7开关、灯具安装 (48)6.5给排水及采暖工程 (48)6.5.1配合土建预埋 (48)6.5.2施工原则 (49)6.5.3施工要点 (49)7特殊施工技术保证措施 (50)7.1预防混凝土裂缝的措施 (50)7.1.1混凝土配合比设计及外加剂的选用 (50)7.1.2混凝土的搅拌、运输和浇筑 (50)7.1.3混凝土的养护 (51)7.2保证混凝土结构耐久性的措施 (52)7.2.1预防混凝土碱集料反应的措施 (52)7.2.2预防混凝土抗腐蚀性的措施 (52)7.2.3提高混凝土抗冻性的措施 (53)7.2.4提高混凝土抗渗性的措施 (53)7.3设备基础特殊技术保障措施 (54)7.4预埋件留孔洞技术保证措施....................... 错误!未定义书签。
污水管网工程施工组织设计
XXX城乡污水治理一体化建设工程项目施工组织设计编制单位:XX中茂建设劳务有限公司编制日期:2023 年12 月30 日目录一、编制依据及编制说明二、工程概况及施工条件三、施工总体方案部署四、施工准备工作五、施工进度计划及保证措施六、重要工程项目施工方法七、关键技术措施八、技术先进性及节约措施九、安全文明、环保措施十、与其他单位的配合措施十一、成品保护措施十二、季节性施工保证措施十三、环境污染保护十四、目的管理附表1重要施工人员表附表2劳动力计划表附表3计划投入的重要施工机械设备表附表4 计划开竣工施工进度表一、编制依据及编制说明1.1编制依据1.1.1重要编制依据本工程组织设计依据XXX城乡污水治理一体化建设工程项目施工图设计、现场勘探情况编制。
1.1.2施工技术规范及标准1、排水管道工程施工验收规范本工程施工图及施工图规定的其他标准、规程、规范。
1.1.3对材料的质量和实验规定《普通砼用砂质量标准及检查方法》《普通砼用碎石或卵石质量标准及检查方法》《建筑施工安全检查标准》《给水排水管道施工及验收规范》《给排水标准图集》《国家建筑标准设计排水检查井》《市政排水管渠工程质量检查评估标准》《埋地聚乙烯排水管管道工程技术规程》《埋地硬聚乙烯排水管管道工程技术规程》本工程施工组织设计提出如下目的:合格的施工质量,快速的施工周期,高效的经济效益,文明的安全技术措施。
1.2编制原则1、遵循招标文献条款的原则,在编制施工组织设计文献说明及附图表中,严格按照招标文献的规定,做到统一标准、规范编制。
2、遵循设计文献和规范验标的原则,在编写重要项目施工方法中严格按照设计规定,执行现行施工规范和验收标准,对的组织施工,保证工程的质量、进度。
3、坚持实事求是,一切从实际出发的原则,在制定施工方案中,根据本公司施工能力,经济实力,技术水平,坚持科学组织,例题安排,均衡生产,平行作业,保证高速度、高质量、高效率完毕本标段工程的建设。
污水处理厂及配套管网工程施工组织设计
目录一、编制依据 (2)二、工程概况 (3)2.1、项目概况 (3)2.2、本项目的主要施工内容 (3)2.3、工程造价及合同工期 (4)2.4、本工程的主要设计情况 (4)三、工程施工特点和技术要求 (6)3.1、工程特点分析 (6)3.2、工程技术要求 (7)4.1 质量目标 (8)4.2 工期目标 (8)4.3 安全生产目标 (8)五、总体施工部署 (9)5.1施工前的准备工作 (9)5.2管线探测 (9)5.3建筑物的保护 (10)5.4施工总体部署 (11)5.5、项目实施的思路 (12)七、施工进度安排 (16)八、施工准备 (19)8.1临时工程建设 (19)8.1.1施工平面布置 (19)8.1.2临时设施计划 (19)8.1.3施工总平面布置图 (21)8.2、工程试验 (21)8.3、工程测量 (21)8.4、技术准备 (21)九、资源配置 (22)9.1劳动力安排计划 (22)9.2材料投入计划及其保证措施 (22)9.3施工机械投入 (23)十、主要工程施工方案 (23)10.1钢带增强聚乙烯(PE)螺旋波纹管施工 (23)10.2.Ⅱ级钢筋混凝土承插管安装施工 (29)十一、关键工序和特殊工序的界定 (44)十二、危险源及重要环境因素识别 (46)十三、应急预案 (49)十四、沟槽边坡稳定检测及雨季施工措施 (51)十五、技术保证措施 (53)15.1质量保证措施及质量违约承诺 (53)15.1.1质量责任制 (53)15.1.2质量保证体系框图 (55)15.1.3质量保证措施 (56)15.1.4工程质量违约承诺 (57)15.1.5成品保护措施 (58)15.1.6地下管线及地上地下既有设施的保护加固措施 (58)15.2工期的保证措施 (62)15.3安全文明施工保证措施 (64)15.3.1安全生产保证体系 (64)15.3.2安全保证措施 (64)15.4文明施工及保证措施 (67)15.4.1施工过程的文明施工管理 (67)15.4.2现场垃圾、废料处理 (68)15.4.3现场公用照明及施工照明管理 (68)15.4.4现场夜间施工管理 (68)15.4.5防止水污染措施 (69)15.4.6施工噪声污染控制措施 (69)15.4.7周边环境保护措施 (69)十六、工程保修及回访安排 (71)附表六临时用地表 (72)一、编制依据1.1、污水处理厂及配套管网工程(城南片区污水管网)施工图;1.2、本工程施工招标文件;1.3、质量保证体系《质量手册》及各项质量管理程序文件;1.4、国家或行业现行工程质量规范、标准。
污水处理厂配套管网工程施工组织设计
污水处理厂配套管网工程施工组织设计编制人:审核人:审批人:年月日目录第一章、总体概况第二章、施工总部署第三章、人员、材料及施工机械投入计划及措施第四章、主要施工方案及技术措施第五章、施工进度计划及保证措施第六章、工程质量保证措施第七章、安全生产保证措施第八章、文明施工措施第九章、环保专项保证措施第十章、应急预案第一章、总体概况1、工程概况本工程沿道路新建污水处理厂进水及出水管道。
编制依据2.1、编制原则2.1.1、以施工质量高于一切为根本宗旨。
2.1.2、按计划工期为前提配备劳动力﹑材料和机械设备,并考虑一定的保证系数。
2.1.3、坚持以人为本的原则,合理配置生产要素,坚持以机械化施工为主,人工辅助的总体指导思想,充分考虑该地区施工期短的条件,投入足够的人员﹑精良的机械设备进场,提高机械化程度,降低施工人员的劳动强度。
2.1.4、科学合理的施工组织设计,遵循技术先进可行﹑经济合理﹑安全可靠的原则,认真阅读研究招标文件,严格遵照招标文件中对质量﹑工期﹑安全﹑环保等要求,结合工程实际编制。
2.1.5、施工最大限度的减少对环境的影响。
遵照国家、当地政府及招标文件对环境保护的规定,制定完善的施工阶段和完工阶段的水土保持﹑植被保护和环境保护等措施。
2.1.6、采取平行作业、流水作业、顺序作业形式组织施工。
2.1.7、坚持专业化施工。
安排技术水平高、施工经验丰富的专业人员组建施工队伍施工。
2.1.8、统筹安排,做到“三早一快”,即早进场﹑早安家设营﹑早开工,尽快形成施工高潮。
2.1.9、针对本施工作业的恶劣条件,建立强有力的后勤保障系统,确保工程施工对人员、设备、物资等需要。
2.1.10、坚持高起点、高标准、高质量、高效率,严格要求,严格管理,争创一流的指导方针,确保优质、安全、高效地完成施工任务,创建优质精品工程。
2.2、编制依据2.2.1、本工程设计图纸及相关规范以及我单位对其施工现场的勘察、了解;2.2.2、国家和地方现行有关建设工程法律、法规;现执行的《顶管施工技术验收规范》《顶管施工技术》等及其配套的各项施工质量验收规范;2.2.3、单位拟建立的项目经理部承建类似工程的施工能力、施工经验及人员组合、技术装备等;我公司GB/T19001-2008/ISO9001:2008标准的质量管理体系的有关文件。
污水处理厂污水管网工程施工组织设计【完整版】
污水处理厂污水管网工程施工投标文件目录17.施工组织设计 (5)第一章、总体概述 (5)1、编制依据 (5)2、工程概况 (5)3、指导思想 (5)第二章、确保工期的技术组织措施 (6)1、施工进度安排原则 (6)2、进度计划目标 (6)3、施工进度计划图 (6)4、技术保证措施 (6)5、施工组织机构和管理的保证措施 (7)6、人员保证措施 (8)7、设备保证措施 (9)8、材料供应保证措施 (9)9、资金保证措施 (9)第三章、主要施工方法 (10)1、主要施工方法 (10)2、顶管工程施工 (13)3、顶管测量、纠偏技术 (19)4、清淤工程 (21)5、护岸工程 (22)6、污水截流工程 (30)7、其他附属施工方法 (32)8、路面恢复 (33)第四章、拟投入劳动力、材料和机械计划及保证措施 (36)1、施工劳动力投入的原则及管理要求 (36)2、施工劳动力组织的要求 (36)3、材料品质保证体系 (37)4、材料供应管理制度 (37)5、材料、设备验收制度 (38)6、材料保管制度 (38)7、投入的主要施工机械计划及进场方法 (39)8、拟投入本合同工作的主要施工设备 (39)9、保证机械设备供应措施 (39)10、机械管理 (39)11、技术先进性与机械设备适用性 (40)12、其他情况 (40)第五章、施工总平面布置图 (41)1、施工现场平面布置的原则 (41)2、项目部平面布置 (41)3、总平面布置 (41)4、临时供电设施布置 (41)5、临时供水设施布置 (42)6、临时生产及生活设施布置 (42)第六章、施工重点、难点及保证措施 (43)1、测量系统 (43)2、顶管过程质量控制 (43)3、泥浆系统 (44)4、交通影响和有效措施 (44)5、降噪和防止扬尘的重点措施 (45)6、雨季施工保证措施 (45)7、冬季施工措施 (46)8、地下管线及其他地上、地下设施的保护加固措施 (47)第七章、确保文明施工的技术组织措施 (48)1、安全生产目标 (48)2、管理体系 (48)2、安全教育及检查制度 (48)3、确保施工安全的组织及技术措施 (50)4、文明施工措施 (51)第八章、确保工程质量的技术组织措施 (53)1、工程质量目标 (53)2、质量保证体系 (53)3、质量管理职责 (54)4、质量保证措施 (56)5、正确处理进度与质量的关系 (60)附表一、施工进度计划横道图 (61)附表二、拟投入本标段的主要施工设备表 (62)附表三、劳动力计划表 (63)附表四、施工总平面图 (64)7.施工组织设计第一章、总体概述1、编制依据1、污水处理厂污水管网工程施工招标文件,技术设计图纸等相关资料。
污水管网工程施工组织设计完整版
(此文档为word格式,下载后您可任意编辑修改!)目录第一章、编制说明第二章、工程概况第三章、总体施工方案及施工准备工程目标第四章、分部分项具体施工方案施工部署第五章、工程质量控制措施主要工程项目施工方案第六章、工程质量保证的施工措施第七章、文明施工、安全生产保证措施附:施工质量保证体系图框安全体系图框施工平面布置图施工进度计划图第一章编制说明一、编制说明本施工组织设计作为指导施工的依据,编制时针对施工方案、进度安排、施工总平面图、质量安全措施、主要材料进场计划、施工机制进场计划、劳动力计划、文明施工和环境保护措施等因素尽可能充分考虑,突出科学性和可行性。
在施工中,我公司将本着对业主高度负责的态度,积极与质量、安全监督部门配合,服从业主和监理单位的管理,严格控制工程质量。
在保证工程质量的同时,认真做好安全生产、文明施工、工程进度与成本控制,同时对关键工序,复杂环节提出相应的技术措施,控制噪音、粉尘、排污。
响应市政有关“净、畅、宁”工程文明施工要求,确保该工程质量达到现行验收标准为合格工程。
二、编制依据1、施工承包合同2、施工图纸3、现行施工规范,有关标准5、市政工程施工手册及有关技术资料第二章工程概况一、概述1、基本情况工程建设相关单位:建设单位:凤台县住房和城乡建设委员会设计单位:合肥市政设计院勘察单位:合肥市勘察院施工单位:安徽中旭建设工程有限公司监理单位:上海景业监理公司质量监督站:凤台县建设工程质量监督站本次设计的工程是凤台县西翼新城区污水管网(一期)工程。
本工程施工内容主要是排水工程。
本次管道线路施工范围体育西路(凤利路~规划路)段污水管主线长864m,支线长216m,合计1080m;凤城大道(南湖大道~胶州路)段污水管主线长1783m,支线长670米,合计2453m;南湖大道(西十二路~滨河路)段污水管线主长2607m,支线长246米,合计2606m。
总长6139米。
2、主要工程内容本次设计污水管道设计管径D800,采用泥水平衡机械顶管施工。
污水处理厂与配套管网工程施工组织设计
目录一、编制依据 (1)二、工程概况 (2)2.1、项目概况 (2)2.2、本项目的主要施工内容 (2)2.3、工程造价及合同工期 (3)2.4、本工程的主要设计情况 (3)三、工程施工特点和技术要求 (4)3.1、工程特点 (4)3.2、本工程的技术要求 (5)四、管理目标 (6)4.1 质量目标 (6)4.2 工期目标 (6)4.3 安全生产目标 (7)五、总体施工部署 (7)5.1施工前的准备工作 (7)5.2管线探测 (7)5.3建筑物的保护 (8)5.4施工总体部署 (9)5.5、项目实施的思路 (10)六、项目组织机构 (11)七、施工进度安排 (14)八、施工准备 (16)8.1临时工程建设 (16)8.1.1施工平面布置 (16)8.1.2临时设施计划 (17)8.1.3施工总平面布置图 (18)8.2、工程试验 (18)8.3、工程测量 (18)8.4、技术准备 (18)九、资源配置 (19)9.1劳动力安排计划 (19)9.2材料投入计划及其保证措施 (19)9.3施工机械投入 (20)十、主要工程施工方案 (22)10.1钢带增强聚乙烯螺旋波纹管施工 (22)10.2Ⅱ级钢筋混凝土承插管施工 (27)10.3管沟回填 (33)10.4塑料及钢筋混凝土检查井(沉泥井)施工 (34)10.5闭水试验 (40)十一、关键工序和特殊工序的界定 (42)十二、危险源及重要环境因素识别 (43)十三、应急预案 (45)十四、沟槽边坡稳定监测及雨季施工措施 (47)十五、技术保证措施 (49)15.1质量保证措施及质量违约承诺 (49)15.1.1质量责任制 (50)15.1.2质量保证体系框图 (51)15.1.3质量保证措施 (52)15.1.4工程质量违约承诺 (53)15.1.5成品保护措施 (54)15.1.6地下管线及地上地下既有设施的保护加固措施 (54)15.2工期的保证措施 (58)15.3安全文明施工保证措施 (60)15.3.1安全生产保证体系 (60)15.3.2安全保证措施 (60)15.4文明施工及保证措施 (63)15.4.1施工过程的文明施工管理 (63)15.4.2现场垃圾、废料处理 (64)15.4.3现场公用照明及施工照明管理 (64)15.4.4现场夜间施工管理 (64)15.4.5防止水污染措施 (65)15.4.6施工噪声污染控制措施 (65)15.4.7周边环境保护措施 (65)十五、工程保修及回访安排 (67)十六、附表十六、附表附表一拟投入的本项目的主要施工设备表 (68)附件二拟投入的试验和检测仪器设备表 (69)附件三劳动力计划表 (70)附件四计划开、竣工日期和施工进度网络图 (71)附件五施工总平面图 (71)附表六临时用地表 (72)一、编制依据1.1、污水处理厂及配套管网工程(城南片区污水管网)施工图;1.2、本工程施工招标文件;1.3、质量保证体系《质量手册》及各项质量管理程序文件;1.4、国家或行业现行工程质量规范、标准。
某污水处理厂配套管网系统连接工程施工组织设计
某污水处理厂配套管网系统连接工程施工组织设计某污水处理厂配套管网系统连接工程施工组织设计一、工程概况某污水处理厂是为了解决城市污水排放问题而建设的。
配套管网系统连接工程是污水处理厂的重要组成部分,其主要任务是将城市污水收集系统与污水处理厂连接起来,确保污水能够顺利地被收集、输送和处理。
二、工程范围本工程的施工范围包括污水收集系统和污水处理厂之间的管道、井室和配套设备的安装以及相关泵站和管线的连接。
三、施工组织设计1. 组织架构为了确保工程施工的顺利进行,本工程设立了以下主要组织机构:(1)总指挥部:负责统筹协调工程的施工、质量、安全等工作。
(2)施工队:负责具体的工程施工任务,分为不同的专业组进行施工。
(3)监理单位:负责对施工过程进行监督和检查,确保施工质量。
(4)设计单位:负责提供工程的设计方案和技术支持。
2. 施工工艺(1)布置和调度:根据施工图纸和设计方案,合理规划施工队伍和设备的布置和调度,确保施工进度和质量。
(2)土方作业:根据实际情况,采用机械挖掘和人工挖掘相结合的方式进行土方作业,确保土方开挖的准确性和平整度。
(3)管道安装:采用焊接或螺纹连接的方式进行管道安装,确保管道的连接牢固和密封性。
(4)井室建设:根据设计要求,建设井室和井室配套设备,确保井室的结构稳定和功能完善。
(5)泵站建设:根据实际需要,建设相应的泵站,并安装相关的泵和管线,确保泵站的正常运行。
(6)施工质量控制:通过现场监理和质量检测,对施工过程中的重点工艺进行质量控制,确保施工质量符合设计和规范要求。
3. 安全措施(1)安全培训:组织施工人员参加安全培训,提高其安全意识和应急处理能力。
(2)安全防护:对施工现场进行合理的安全防护,设置警示标志和隔离措施,确保施工作业的安全性。
(3)职责分工:明确各个施工人员的责任和职责,确保施工过程中的协调和配合。
(4)监理和检查:加强对施工现场的监理和检查,及时发现和处理安全隐患,确保施工安全。
污水管网工程施工组织设计
污水管网工程施工组织设计污水管网工程施工组织设计一、绪论1.1 工程背景详细描述污水管网工程的背景信息,包括项目名称、地理位置、规模等。
1.2 工程目标确定污水管网工程的目标,包括排水能力、处理效果等。
1.3 工程范围详细描述工程的范围,包括建设内容、施工区域等。
1.4 相关方案罗列并详细描述相关的技术方案,包括设计方案、施工方案等。
1.5 法律法规罗列并注释涉及的法律法规,包括环保法、建设法等。
二、施工组织设计2.1 组织架构描述施工组织架构,并详细说明各个部门的职责和人员配备。
2.2 施工进度计划编制详细的施工进度计划,包括工期安排、里程碑节点等。
2.3 施工方法与工艺详细描述施工过程中采用的方法和工艺,包括挖掘、安装等。
2.4 材料管理描述材料管理的流程和要求,包括采购、储存等。
2.5 安全防护措施罗列并详细描述施工过程中采取的安全防护措施,包括施工区域的警示标志、防护设施等。
2.6 质量控制描述质量控制的具体措施,包括材料验收、工艺检查等。
2.7 环境保护详细说明环境保护措施,包括噪音控制、扬尘防治等。
三、施工组织管理3.1 施工人员管理描述施工人员管理措施,包括招聘、培训等。
3.2 施工设备管理详细说明施工设备的管理措施,包括采购、使用、维护等。
3.3 施工现场管理描述施工现场管理的具体措施,包括施工现场的布置、整理等。
3.4 施工质量管理详细描述施工质量管理措施,包括质量把关、质量验收等。
3.5 安全管理描述施工安全管理的措施,包括安全培训、应急预案等。
3.6 环境保护管理详细说明环境保护管理的措施,包括环境监测、污染防治等。
四、施工风险与控制4.1 施工风险评估对施工过程中可能产生的风险进行评估,包括施工期间的安全风险、环境风险等。
4.2 风险控制措施详细描述风险控制措施,包括隐患排查、危(wei)险源管理等。
五、施工资金和物资保障5.1 资金保障描述施工资金的保障措施,包括资金来源和使用等。
污水管网工程施工组织设计完整版
污水管网工程施工组织设计完整版一、工程概况本工程是市区的污水管网改造工程,总长度为10公里,包括管道铺设、管道连接、井盖翻修等工程内容。
二、施工目标1.确保施工期间的安全生产,保证无意外伤害和事故发生。
2.保证工程按照设计要求、按时高质量完成,为市民提供良好的污水处理环境。
三、组织机构1.项目经理:负责协调施工各方,管理工程进度和质量控制。
4.监理工程师:负责监督工程施工质量和合同履行情况。
四、施工准备1.制定施工计划,明确工程各阶段的工期和施工任务。
2.采购施工所需的材料和设备,并进行检查。
3.筹备劳动力,包括施工工人和技术人员。
4.制定安全管理措施和应急预案,并进行培训。
五、施工工序1.确定施工路线和井盖位置,进行地面勘测和标记。
2.进行地下管道的挖掘和清理工作,并修复地面。
3.进行新管道的铺设和连接工作,采用橡胶密封圈连接。
4.进行井盖的翻修和加固工作,确保平整牢固。
5.进行管道的测试和检查,确保质量合格。
6.清理施工现场,恢复原状,交付验收。
六、施工安全措施1.提供施工工人必要的劳动防护用品。
2.严禁施工现场吸烟、酗酒和使用火源。
3.设置警示标志,标明施工区域和危险区域。
4.做好现场交通组织,确保施工区域的安全通行。
5.定期进行安全检查,发现问题及时整改。
6.做好施工现场卫生清洁工作,保持工地整洁。
七、环境保护措施1.使用低噪音设备,减少噪音对周边环境的影响。
2.严禁乱倒废弃物,按规定分类收集和处理垃圾。
3.在施工期间,要做好周边建筑物和道路的防护,避免破坏。
4.减少土壤和水体的污染,对挖掘出的泥土和污水进行处理和回收利用。
八、质量控制措施1.严格按照设计要求进行施工,确保管道和井盖的尺寸和间距准确。
2.使用优质材料,确保管道的密封性和耐腐蚀性。
3.对新铺设的管道进行压力测试,确保无渗漏和损坏。
4.对井盖进行稳定性测试,确保安全可靠。
九、施工进度控制1.制定详细的工程进度计划,按照工期要求进行施工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(此文档为word格式,下载后您可任意编辑修改!)XX县污水处理厂及配套管网工程(一标段)施工组织设计目录第一章编制原则及编制依据 (6)一、编制原则 (6)二、编制依据 (6)第二章工程概况 (8)一、建设地点、工程规模 (8)二、工程概要 (8)三、招标要求 (8)第三章施工主要工序及施工大纲 (9)一、主要施工工序 (9)(一)总体施工工序 (9)(二)基础施工工序 (9)(三)主体施工工序 (9)(四)钢筋施工工序 (10)(五)模板施工工序 (10)(六)砼施工工序 (10)(七)砖砌体施工工序 (11)二、施工大纲 (11)(一)施工测量 (11)(二)垫层施工 (11)(三)土方工程 (11)(四)模板工程 (11)(五)钢筋工程 (12)(六)混凝土工程 (12)(七)架子工程 (12)(九)安装工程 (12)(十)装修工程 (13)第四章施工组织及部署 (14)一、施工组织机构设置 (14)二、工程施工机械设备配备 (14)(一)主要施工机械设备配备 (14)三、施工用水、用电计算及布置 (15)(一)施工用水计算及布置 (15)(二)施工用电计算及布置 (16)四、施工总平面布置 (17)(一)临时设施布置 (17)(二)场地平面布置 (17)(三)施工机械布置 (17)第五章施工技术方案及主要技术措施 (18)一、施工测量及沉降观测 (18)(一)房屋定位放线 (18)(二)平面控制网和主轴线的设置 (18)(三)高程控制点的设置 (19)(四)轴线控制 (19)(五)楼层水平、竖向误差控制 (19)(六)高程误差控制 (20)(七)沉降观测 (20)二、基础施工方案 (22)(一)土方工程 (22)(二)垫层施工 (23)(三)基础模板 (23)(四)基础钢筋绑扎 (23)三、主体结构施工方案 (25)(二)模板工程 (34)(三)混凝土工程 (37)四、架子工程 (42)(一)落地外架搭设 (42)(二)内架搭设 (44)(三)装修架搭设 (44)(四)外架拆除 (44)五、墙体拉结筋植筋施工 (45)(一)施工工艺流程 (45)(二)环氧胶泥配合比 (45)(三)植筋工艺 (45)六、砌体工程 (46)(一)砖砌体施工要求 (46)(二)材料要求 (46)(三)砌筑工艺 (47)(四)砌筑砂浆 (47)七、防水工程施工 (48)(一)屋面防水施工 (48)八、抹灰工程 (52)(一)抹灰基层表面处理 (52)(二)抹灰施工 (52)(三)墙体粉刷防裂施工措施 (53)九、装饰装修工程 (53)(一)外墙装饰 (53)(二)室内装饰 (53)(三)门窗工程 (55)十、安装工程 (57)(一)重点监控部位 (57)(三)排水系统: (59)(四)电气系统: (61)第六章质量承诺及确保工程质量的保证措施 (68)一、质量承诺 (68)二、质量保证体系及职责 (68)三、质量管理措施 (68)(一)严格遵守和实施强制性标准条文 (68)(二)认真贯彻执行《建设工程质量管理条例》 (69)(三)建立施工协调管理制度 (69)(四)认真执行质量“三检制、样板制、挂牌制” (70)第七章雨季施工措施 (72)一、雨季施工措施 (72)第八章工期承诺及确保工期的保证措施 (74)一、工期承诺 (74)二、网络进度计划的控制与要求 (74)(一)进度控制目标 (74)三、组织保证措施 (74)四、施工组织措施 (74)(一)现场生产组织措施 (74)(二)保证工期的生产进度管理 (75)五、人、材、物保证措施 (75)(一)人员保证 (75)(二)材料保证 (76)(三)资金保证 (76)六、施工技术保证措施 (76)第九章保证安全施工措施 (78)一、安全保证体系及职责 (78)二、安全管理措施 (78)(一)严格贯彻执行《建设工程安全生产管理条例》 (78)(二)安全规章制度和安全管理纪律 (78)第十章文明施工及保卫措施 (82)一、文明施工措施 (82)二、传染病预防措施 (83)第十一章降低环境污染和噪音措施 (84)一、本工程污染分析 (84)二、环境保护目标 (84)三、环境保护措施 (85)第十二章附表、附图 (87)一、图表1工程投入的主要施工机械设备情况表 (88)二、图表2劳动力计划表 (90)三、图表3施工平面布置图 (91)四、图表4临时用地表 (93)五、图表5总进度计划 (92)第一章编制原则及编制依据一、编制原则1、施工组织设计严格按照“招标文件”中的对施工组织设计的有关要求进行编制。
2、积极响应招标文件精神,围绕工期、质量,优选施工方案,深刻领会贯彻设计思想及业主要求,通过创造精品工程使设计意图充分展现出来。
3、施工组织设计严格按照国家建筑工程施工质量验收系列规范进行编制,确保本工程达到国家质量标准。
4、针对工程工期紧、工程量大的情况,科学合理的进行施工进度安排,确保合同目标的实现。
5、认真优选施工方案,合理利用现有资源,统筹兼顾,实现方案的科学性、实用性和可操作性。
6、以高速、优质、低耗、文明、安全为施工目标。
二、编制依据1、《招标文件》;2、《招标答疑文件》;3、设计院设计的《建筑施工图》;4、《工程测量规范》(GB、2001修改);6、《建筑地基基础施工质量验收规范》(GB);7、《混凝土结构工程施工质量验收规范》(GB);8、《砌体工程施工质量验收规范》(GB);9、《建筑地面工程施工质量验收规范》(GB);10、《建筑装饰装修工程质量验收规范》(GB);11、《屋面工程质量验收规范》(GB);12、《建筑工程施工质量验收统一标准》(GB);13、《钢筋焊接及验收规程》(JGJ);14、《建筑电气安装工程施工质量验收规范》(GB);15、《建筑给水排水及采暖工程施工质量验收规范》(GB);16、《建筑与建筑群综合布线系统工程验收规范》GBT17、《建筑工程文件归档整理规范》(GBT);18、《建筑施工安全检查标准》(JGJ59-99);19、《建筑施工扣件管脚手架安全技术规程》(JGJ);20、《施工现场临时用电安全技术规程》(JGJ);21、《建筑机械使用安全技术规程》(JGJ);22、《建筑施工高处作业安全技术规范》(JGJ80-91);23、中华人民共和国《工程建设标准强制性条文》;24、中华人民共和国《建筑法》;25、《建设工程质量管理条例》;26、国务院颁布的从2004年2月1日起开始执行的《建设工程安全生产管理条例》;第二章工程概况一、建设地点、工程规模建设地点:XX市XX县建设规模:群体。
二、工程概要本工程由厌氧池及氧化沟、二沉池、污泥回流池、紫外线消毒渠、储泥池、回用水综合用房、污泥处理间、综合楼、变配电所、门卫室、粗格栅及提升泵房、细格栅及旋流沉砂池等组成,有钢筋混凝土结构、砖混结构、框架结构等。
严格按要求进行施工,确保装修质量。
水电及弱电工程在施工过程中,做好预留预埋工作,在后期施工过程中,严格按规范要求进行施工。
三、招标要求1、质量要求:按《建筑工程施工质量统一验收标准》一次验收合格并通过备案,并达到合同约定的质量标准。
2、工期要求:工程项目发包范围内的工期要求日历天完工。
3、招标范围:施工图所示范围的所有内容(以招标文件规定范围为准)。
第三章施工主要工序及施工大纲一、主要施工工序(一)总体施工工序临设搭设→施工测量放线→基础土方开挖→基础开挖→基础扎筋→支模→浇基础、地梁砼→土方回填→结构层柱梁板施工→屋面梁板施工→装饰、屋面工程施工→拆架→室外工程施工→清理交工。
其中穿插进行脚手架的搭设、拆除,水电、防雷安装等工程的施工。
总体施工安排详见总进度计划。
(二)基础施工工序施工测量放线→基坑土方开挖→垫层施工→基础扎筋→基础支模→浇承台、地梁砼→土方回填(三)主体施工工序柱→顶梁板施工→屋面层柱梁板施工→室内、外装修工程施工→室外工程施工。
水电安装工程随基础、主体及装修工程穿插其中同步进行。
(五)模板施工工序放线→柱钢筋施工→柱模板施工→搭设支撑架→梁、板模板施工→梁板钢筋绑扎(六)砼施工工序1、承台、地梁砼施工工序由于承台与地梁顶部标高相同,因此承台与地梁一次浇筑。
2、主体砼施工工序为保证施工质量,因此将柱、梁板分两次施工,先施工柱,后施工梁、板。
二、施工大纲(一)施工测量根据规划的总平面图及坐标控制点进行房屋的定位放线,放出建筑物各轴线的位置,测量放线采用电子全站仪,确保测量成果的准确度。
施工前认真熟悉图纸,施工时仔细核对确保准确无误,施工测量放线由专业测量工程师进行。
(二)垫层施工我方进场后,进行承台开挖施工,合格后及时进行承台处理及垫层施工。
柱插筋按设计要求锚入承台内;垫层浇筑平整密实。
(三)土方工程基础土方开挖采用一台挖掘机进行基坑土方的开挖,人工配合清理。
(四)模板工程模板采用新钢模板,其中承台基础、地梁钢模施工,框架梁、柱子为钢模板,楼板、屋面板采用防水竹胶板,加固采用管、对拉螺栓。
模板按照设计构件的几何尺寸进行安装,加固支撑牢固,确保不暴模、不漏浆、不变形。
(五)钢筋工程根据工程情况,本工程柱子钢筋采用电渣压力焊接头;地梁、框架梁主筋采用闪光对焊接头和电弧焊;进场使用的钢筋必须有出厂合格证或检验报告,并经现场见证取样复检合格后采用,凡焊接件必须先取样检验合格后再采用。
钢筋的下料、加工、焊接、由专业人员进行,绑扎由熟练技工进行,并认真按照操作程序、设计图纸及规范要求执行。
(六)混凝土工程把好原材料质量关,认真进行砼配合比的设计及试配工作,认真计量准确投放原材料。
砼采用输送泵配合浇筑,严格控制好塌落度。
砼浇筑前作好交底工作,明确职责、划分责任,各负其责把好质量关。
砼浇筑过程中,根据不同的浇筑部位采取不同的浇筑措施,并控制好振捣时间,认真做好砼的取样、收光、覆盖、浇水养护工作。
(七)架子工程外架采用管落地外架,内架采用管搭设并通过计算,确保架子强度、刚度及稳定性。
(八)砌体工程砖砌体采用设计要求的合格产品,并经检验合格后采用,砌筑前浇水充分润湿,认真按操作规程砌筑,砌筑好的砖墙要求横平竖直、上下错缝、内外搭接、砂浆饱满。
(九)安装工程安装各分项系统施工,主要是随土建总体施工进度及装修进度宏观控制安装进度,按照土建的程序,安排系统施工。
1、基础施工主要安排基础防雷接地极焊接。
2、主体结构施工安排强、弱电管线、给排水预留预埋,避雷引下线,部份给水、排水主干管安装。
3、室内初装修安排强、弱电管内穿线,开关、插座、配电箱盒安装,给排水主、支管安装,桥架安装,电缆敷设,导线、电缆绝缘电阻测试、给水管水压试验,。
4、室内二次装修主要配合:开关、插座、灯具、配电箱安装,卫生洁具、控制箱,弱电设备等安装。
