南昌万科砌体工程作业指引

合集下载

砌体施工工艺(万科项目适用)

砌体施工工艺(万科项目适用)

门窗过梁控制要求
1
2
3
构造柱要求(一)
砌体构造柱应先进行构造柱钢筋绑扎,再进行墙体砌筑;构造柱“马牙槎”应先退后进,退进尺寸按60㎜留设,位置应准确,端部须吊线砌筑。 砌体构造柱模板安装前,须清理干净底脚砂灰,并按要求贴双面胶堵缝,双面胶须弹线粘贴,保证顺直、界面清晰,完成后报监理检查。
构造柱要求(二)
空心砖与实心砖组砌
砌体混凝土预制块样板(一)
砌体中部预制块
砌体端部预制块
空调洞预制块
砌体混凝土预制块样板(二)
D
C
B
A
窗顶混凝土过梁
窗台混凝土压梁
400
250
E
120
砌体门窗过梁 门窗现浇过梁 门窗预制过梁
构造柱样板
构造柱模板 构造柱钢筋 构造柱混凝土 牛腿超高至少50mm
施工准备
01
施工过程控制
2
墙顶空隙的补砌挤紧间隔不少于 7天;
3
不同基体(含各类线槽)镀锌钢丝网(规格为 10×10×0.7mm),基体搭接150mm;挂网前墙体高低差部分采用水泥砂浆填补。
4
砌体墙灰缝须双面勾缝。
砌体施工节点达到万科集团的标准(一)
砌体墙空调孔:须用预制混凝土块安装,无倒坡。
砌体施工节点达到万科集团的标准(二)
色彩:眉头、踢脚线刷300mm高蓝色油漆,门框刷120mm宽蓝色油漆。其余部位刷白色。
工具房搭设:使用材料、色彩(门刷黄色)、屋盖作法同水泥房。搭设尺寸根据现场确定。
水泥库房搭设要求
水泥库房实物样板
眉头300mm宽蓝色
底部300mm宽蓝色
3
1
采用直径10的圆钢吊一1000mm*1000mm钢板做称重台。

万科 作业图指引

万科 作业图指引

作业图指引---------细节决定成败为了解决施工设计图的深度、合理性、专业协调方面之不足,满足施工作业的指导要求,提高工程质量和产品的交付质量,需要在正式施工前形成细化优化的班组作业依据文件、按其施工的作业图。

依据:施工合同、施工设计图、规范、规程、标准图集及业主指示文件。

第一章作业图内容1、土建:1.1结构1.1.1 楼梯净高,踏步宽度、高度、步数1.1.2 预留孔洞、门洞位置、尺寸,预埋构件位置、尺寸1.1.3 板厚1.2 砌体工程1.2.1 构造柱的位置、尺寸、配筋1.2.2 门窗洞口尺寸,和结构墙、梁、柱的关系1.2.3 管道井的位置、尺寸、砌筑要求1.2.4 100厚、200厚烧结页岩空心砖墙体使用位置及定位尺寸1.2.5 页岩实心砖使用位置、定位尺寸、厚度1.2.6 外墙保温墙体厚度、使用位置及定位尺寸1.2.7 GRC花格窗的位置及定位尺寸1.2.8 阳台、露台砖砌花格栏板的厚度、位置、尺寸1.2.9 烟道尺寸、位置1.2.10 开间尺寸1.3 外墙装饰:1.3.1 外墙砖水平缝的位置及尺寸,排砖,缝宽,做出分格条和画出皮数杆。

1.3.2 外墙砖、涂料使用部位、色彩。

1.4 楼地面:净高1.5 栏杆1.5.1 屋面栏杆位置、高度、防雷接地连接点1.5.2 阳台栏杆位置、高度1.5.3 一步阳台栏杆位置、长度、宽度、高度1.5.4 落地窗栏杆位置、高度1.5.5 公共楼梯栏杆位置、高度1.6 门窗:1、铝合金门窗尺寸、位置、开启方向2、百叶窗尺寸、位置、开启方向3、防盗门尺寸、位置、开启方向4、防火门尺寸、位置、开启方向5、入户钢门尺寸、位置、开启方向1.7 防水1.7.1 屋面防水做法、高度1.7.2 厨房防水做法、高度1.7.3 厕所防水做法、高度1.7.4 阳台、一步阳台、露台、空调板、楼梯防水部位、做法、高度1.7.5 剪力墙防水施工部位、做法2 电气:2.1 可视对讲位置及标高2.2 强弱电箱位置及标高(考虑进出管线的合理可能方式)2.3 紧急按钮位置及标高2.4 煤气探测器位置及标高(靠近用气点)2.5 墙体内管线的预留预埋位置(空调控制线管)2.6 红外探测器位置及标高2.7 空调器电源的预埋位置、标高(应考虑空调器合理安装位置)2.8 接地线盒(LED)位置2.9 各转线盒(线盒)位置及标高、间距2.10 壁灯位置的线管3 给排水及空调:3.1 空调主机位置(电源、水管),空调管线的走向,家用空调器氟管、凝结水管的路径,穿墙洞的留设(考虑和结构的关系,并应满足业主功能空间的使用和装修要求)3.2给排水管(包括冷热水管)的走向路径,应结合建筑功能要求确定给水点、排水服务区域及排出系统,设有洗涤排水的受水口接入污水系统,并设置水封。

万科-建筑施工现场配合作业指引

万科-建筑施工现场配合作业指引

1.目的在施工图完成后为确保项目施工、项目销售、材料采购顺利进行及时有效补充图纸与选定材料样板。

2.适用范围适用于施工阶段为配合施工及材料采购进行的图纸补充及材料样板选定流程。

3.术语和定义4.职责4.1.设计部4.1.1.编制《施工阶段图纸补充与材料样板选定计划》。

4.1.2.负责组织设计应补充图纸与选定材料样板工作。

4.1.3.负责配合图纸施工相应的图纸交底工作。

4.1.4.负责协调施工现场的设计变更、洽商。

4.1.5.协助项目部完成建筑主体施工的竣工验收。

4.2.成本管理部4.2.1.提供《成本指导书》作为图纸设计及材料选择成本依据。

4.2.2.在图纸设计与材料样板选择时进行成本估算。

4.3.项目经理部4.3.1参与编制《施工阶段图纸补充与材料样板选定计划》。

4.3.2接收图纸与材料样板进行施工。

4.4.销售经营部负责提供销售所需图纸清单。

4.5.总工程师负责审定图纸及材料样板。

5.工作程序5.1.编制《施工阶段图纸补充与材料样板选定计划》5.1.1.施工阶段需补充图纸及材料样板列表5.1.2.设计部项目负责人负责编制《施工阶段图纸补充与材料样板选定计划》,编制该计划时应参照工程管理部编制的《公司工程采购计划》与项目经理部编制的《项目总体施工计划》。

与销售承诺有关部分应在对客户销售承诺前完成。

5.1.3.设计部编制的施工阶段图纸补充与材料样板选定计划报设计部经理批准执行。

5.2.组织设计应补充图纸与选定材料样板工作5.2.1.设计部项目负责人负责组织设计应补充图纸与选定材料样板工作。

5.2.2.根据《成本指导书》进行图纸设计及材料选择。

5.2.3.施工阶段需补充图纸由设计部委托的设计单位完成。

5.2.4.图纸与材料样板方案完成后交成本管理部进行造价估算。

5.2.5.对设计效果有重大影响的图纸与材料交由项目经理部进行样板制作。

项目经理部完成样板后设计部组织材料样板确认会进行设计确认。

5.2.6.根据造价估算及材料样板确认会调整设计图纸与材料样板。

万科工程质量控制作业指导书

万科工程质量控制作业指导书

工程质量控制作业指导书 (6)1.目的 (6)2. 适用范围 (6)3. 土建施工质量管理 (6)3.1工序管理 (6)3.1.1工序管理制度 (6)3.1.2重点工序清单 (6)3.1.3工序检查执行表格 (6)3.2样板引路制度和主控点 (6)3.2.1主体部分 (6)3.2.2砌体的砌筑 (7)3.2.3内外墙的抹灰 (7)3.2.4外墙瓷砖铺贴样板 (7)3.2.5公共部位的乳胶漆 (8)3.2.6外墙涂料 (8)3.2.7外墙外保温 (8)3.2.8楼面砂浆地坪 (8)3.2.9阳露台、楼梯栏杆 (8)3.2.10阳露台瓷砖 (8)3.3基础分部工程 (10)3.3.1降水及排水 (10)3.3.2基坑验槽 (11)3.3.3基础大体积混凝土 (11)3.4主体分部工程 (11)3.4.1钢筋保护层措施 (11)3.4.2门洞口的质量控制 (11)3.4.3砌体施工 (11)3.5装饰分部工程 (13)3.5.1室内找平层(地砖)施工: (13)3.5.2墙面抹灰与瓷砖粘贴 (14)3.5.4内墙腻子涂料施工 (15)3.6重要提示: (15)4.强弱电部分 (16)4.1总体要求: (16)4.2电气预留预埋部分 (16)4.2.1隐蔽验收 (16)4.2.2工序和质量要求 (16)4.3强电部分 (17)4.3.1室内强电 (17)4.3.2室外强电 (17)4.4弱电部分 (18)4.4.1室内弱电 (18)4.4.2室外弱电 (18)4.5防雷做法 (18)4.5.1防雷接地(引下线) (18)4.5.2屋面防雷系统要求 (19)4.5.3防雷接地室外测试点做法 (19)4.5.4隐蔽验收 (19)4.6产品保护 (19)4.7建筑电气安装工程质量检查要点 (19)4.7.1暗敷埋设 (19)4.7.2电线保护管弯曲控制 (19)4.7.3管道连接处理 (20)4.7.4PVC硬塑料管敷设 (20)4.7.5配管配线 (20)4.7.6线槽、线路敷设 (21)4.7.7导线的色标 (21)4.7.8配电箱体安装 (21)4.7.9灯具安装 (22)4.7.11屋面避雷带的安装 (22)4.7.12防雷 (23)4.8特别说明 (23)5.给排水部分 (24)5.1室外给水工程 (24)5.1.1总体要求 (24)5.1.2控制重点 (24)5.2室外排水工程 (24)5.2.1管沟、基础要求 (24)5.2.2管道铺设 (25)5.2.3检查井 (25)5.2.4沟槽回填 (25)5.3室内给水工程 (25)5.3.1室内出户管安装 (25)5.3.2给水立管 (25)5.3.3给水支管 (25)5.3.4给水点的定位 (26)5.3.5冷热水管道安装 (26)5.3.6水总管及层面支管的试压 (26)5.3.7单元给水主管阀门安装 (26)5.3.8龙头、五金件安装 (26)5.3.9消防给水系统 (26)5.4室内排水工程 (27)5.4.1配合土建预留预埋 (27)5.4.2地漏安装 (27)5.4.3排水立管 (27)5.4.4排水出户管 (27)5.4.5排水隐蔽验收 (27)5.4.6排水管材管件要求 (28)5.5煤气工程 (28)5.5.1总体要求 (28)5.5.2室外总平管道 (28)5.5.3室内煤气支管 (29)5.5.4管道其它敷设要求 (29)5.6消防工程 (29)5.6.1电气部分 (29)5.6.2消火栓部分 (29)工程质量控制作业指导书1.目的为规范现场的工程质量标准,确保工程质量,统一有关细部做法而编制。

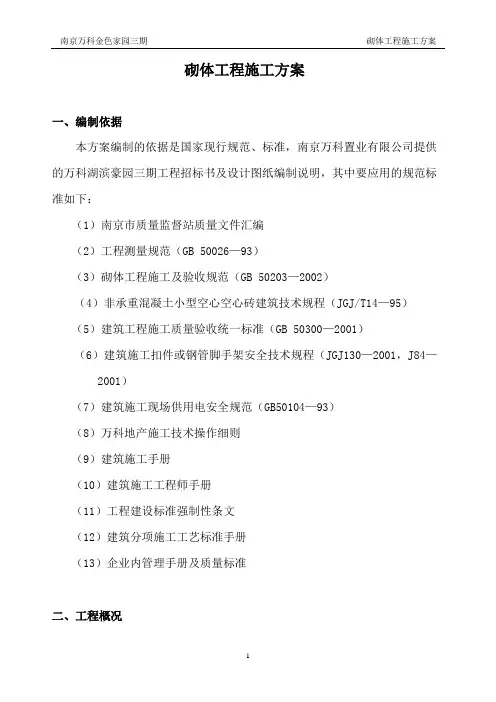

万科金色家园三期砌体工程施工方案

万科金色家园三期砌体工程施工方案

砌体工程施工方案一、编制依据本方案编制的依据是国家现行规范、标准,南京万科置业有限公司提供的万科湖滨豪园三期工程招标书及设计图纸编制说明,其中要应用的规范标准如下:(1)南京市质量监督站质量文件汇编(2)工程测量规范(GB 50026—93)(3)砌体工程施工及验收规范(GB 50203—2002)(4)非承重混凝土小型空心空心砖建筑技术规程(JGJ/T14—95)(5)建筑工程施工质量验收统一标准(GB 50300—2001)(6)建筑施工扣件或钢管脚手架安全技术规程(JGJ130—2001,J84—2001)(7)建筑施工现场供用电安全规范(GB50104—93)(8)万科地产施工技术操作细则(9)建筑施工手册(10)建筑施工工程师手册(11)工程建设标准强制性条文(12)建筑分项施工工艺标准手册(13)企业内管理手册及质量标准二、工程概况本工程为南京万科金色家园三期工程,座落在南京市莫愁湖东岸,东至二道埂子路,南至建邺区人民政府办公大楼北侧牌坊街,西至莫愁湖公园,北面为八十米绿化带,共有A10、A11、A12三栋高层住宅以及小区配套6班幼儿园。

A10、A11栋为18+1层;A12 栋为28+1层,住宅底层架空。

幼儿园为2层。

地下部分为平战结合5级6级人防汽车停车库。

本工程承重墙体采用MU10普通烧结粘土标准砖砌筑,住宅部分外墙采用200(300)厚KP1承重空心砖砌筑,强度等级为MU10,混合砂浆强度等级12层以上为M7.5,12层以下为M5;住宅部分内墙:厨卫间隔墙采用120厚KP1空心砖砌,200厚为KM1空心砖砌筑,其余内墙用250KP1砖;烟道采用成品烟道,室内管道井采用ALC板材。

三、准备工作:1、材料准备1.1水泥:采用P O32.5普通袋装硅酸盐水泥,每袋净重50㎏,袋上必须清楚的标明厂家名称、生产许可证编号、品种名称、代号、标号、包装年月日及编号。

随机抽取20袋,水泥总重量不得少于1000㎏。

砌体工程安全操作规程范本

砌体工程安全操作规程范本

砌体工程安全操作规程范本一、概述砌体工程是建筑施工中常见的一种工艺,为了保障施工人员的安全以及确保工程质量,必须制定严格的安全操作规程。

本规程旨在规范砌体工程的安全操作,减少安全事故的发生。

二、施工前准备1. 所有参与施工的人员必须经过安全培训并具备相关的证书。

2. 负责施工的项目经理必须熟悉施工图纸和相关施工规范,对施工过程中可能出现的风险有清晰的认识。

3. 对施工现场进行全面检查,确保没有安全隐患,特别是高处作业的安全设施必须完善。

三、基础工作1. 每天开始施工前,必须对施工现场进行安全检查,确保周围环境安全。

2. 基坑边缘必须设置防护栏杆,并有专人进行监护,防止人员或设备坠落。

3. 施工现场必须设立明显的安全警示标志,明确禁止未经授权人员进入施工区域。

4. 在施工现场应设置足够的照明设备,确保施工过程中的安全。

四、材料准备1. 对于砖块等材料的堆放,必须妥善安排,确保不会倾斜或垮塌,避免对人员造成伤害。

2. 材料运送时必须使用专用的运输工具,严禁手推车或其他不安全的方式进行搬运。

五、砌筑作业1. 在进行高处作业时,必须佩戴安全帽,并使用足够的安全绳索,以防止人员坠落。

2. 确保施工现场的梯子或脚手架牢固可靠,必要时加固支撑。

3. 砖石的选用必须符合相关规范,严禁使用破损、开裂或其他有安全隐患的材料。

4. 在进行砌筑作业时,必须注意工具的使用安全,如锤子、刀具等。

禁止乱扔工具,以免伤到他人。

六、防护措施1. 进行砌体工程时,必须戴好工作手套和鞋套,以保护双手和脚部安全。

2. 如有必要,应戴上防护眼镜,避免砖石碎片进入眼睛。

3. 在进行砌筑作业时,必须配备防护面罩,以防止石膏或其他有害物质对呼吸系统的伤害。

4. 在进行混凝土浇筑时,必须戴好防护耳罩,保护听力。

七、应急处理1. 施工现场必须配备相应的应急处理设备,如急救箱、灭火器等。

2. 事故发生时,所有人员必须迅速撤离施工现场,并在安全地点进行集结。

南昌万科砌体工程作业指引

南昌万科砌体工程作业指引

南昌万科砌体工程作业指引编制刘尧荣日期2011-10-19审核日期2011-10-21批准日期2011-10-22修订记录日期日期修改内容修改人审核人批准人1.目的:明确砌筑工程的标准做法,提高砌筑实测质量、观感质量,杜绝渗漏,从而提升客户对于工程质量的满意度。

2.适用范围:适用于南昌公司所有在建及新建项目。

3.编制说明:3.1本标准作为招标文件及合同文件的一部分,是审查投标文件及确定中标单位的依据之一。

3.2本标准要求所有在建及新建项目均按此标准执行。

除执行本标准的相关内容外,还应满足以下安全文明作业的规范、标准要求:《砌体工程施工质量验收规范》GB50203-2002《砌体结构设计规范》GB50003-2001《蒸压加气混凝土砌块》GB 11968-2006《砌体工程现场检测技术标准》GB/T 50315-2000《蒸压加气混凝土应用技术规程》JGJT 17-2008《砌体工程施工质量验收规范》GB50203-2002《建筑装饰装修工程质量验收规范》GB50210-2001《建筑节能工程施工质量验收规范》GB 50411-2007《蒸压轻质加气混凝土(AAC)砌块和板材建筑构造》06CJ05《蒸压灰砂砖砌体结构设计与施工规程》CECS 20-1990《万科产品质量实测操作指引》A4版编号VK-GC/Q-35《万科建筑通用图集》10VKJ-1013.3本标准未尽事项,必须满足国家和地方的规范、规程及万科相关标准的质量要求。

4.砌筑工程材料设计要求4.1内外墙材料要求所用砌块强度等级为A3.5,干密度等级为B05。

4.2砌筑粘结剂采用添加CL30的水泥砂浆。

4.3导墙:厨卫、阳台根部有防水要求的砌块墙底部应用强度C20高度不小于200mm的细石混凝浇筑导墙;外墙和外挑结构(雨棚、外墙腰线、空调板)上部上口处设置高度不小于200mm的反坎导墙,建议反坎导墙与结构一次成型。

其余部位可用混凝土砖砌筑,高度不小于200mm。

万科 施工节点工序样板操作指引

万科   施工节点工序样板操作指引

万科施工节点工序样板操作指引1、防开裂节点设置双线控制、标高控制、拉墙筋设置、顶砖工艺、砌体勾缝、配筋带或腰带、构造柱的砌筑节点,正确且无遗漏。

控制线:构造柱:勾缝:顶砖:2、防渗漏节点有表明反坎留设、门窗洞口及门垛留设之间相互节点关系的样板,正确且无遗漏。

反坎:反坎凿毛:窗台板做法:屋面烟道:3、安装节点1有表明厨卫间、阳(露)台、外墙、管道留孔节点构造的样板,且符合防渗漏节点要求。

外墙预留套管:外墙预制空调洞:穿板孔洞吊洞:卫生间排水管:4、安装节点2样板有水电预留位(底盒或接驳口安装完成并标识功能)、空调孔、家具及厨柜(用油漆在墙上和地面按实际尺寸画出定位)与土建的相互关系,正确且无遗漏。

室内线盒:卫生间水管:红外幕帘:强、弱电箱:5、内墙面抹灰工序(含粉刷施工)基层处理、挂网符合抗裂要求;灰饼布置、方正控制、护角做法、标高控制、门窗洞口尺寸控制有清晰说明;分层工艺正确;水电出墙位(抹灰面)埋深控制措施有效;石材或瓷质踢脚线部位的抹灰层预留粘贴厚度。

灰饼、网片样板:粉刷石膏样板:分层抹灰:室内抹灰成活面:6、门窗安装工序平面位置控制、标高控制(门楣、窗台及门槛)措施清晰有效;窗框固定、框边塞缝、窗边防水符合节点要求。

窗框固定:发泡胶填缝:窗框安装样板:窗框成品保护:7、外墙抹灰工序基层处理、挂网等做法符合抗裂要求;门窗洞口标高及尺寸控制清晰有效;外墙砖与土建模数匹配,阴阳角收口方正顺直;窗台泛水、滴水线、窗框收口符合节点要求。

外墙抹灰、保温:外墙抹灰、保温:8、外墙砖粘贴工序外墙砖与土建模数匹配,阴阳角收口方正顺直;窗台泛水、滴水线、窗框收口符合节点要求;瓷砖与其它材质交接面的收口合理,观感佳。

外墙砖:9、外墙腻子涂料工序涂料与其它材质交接面的收口合理,观感佳。

外墙腻子、涂料:10 室内地面找平层工序厨卫间与室内地平有降板处理;室外阳台、露台与室内地平有降板处理;室内不同地面装饰材料因铺贴厚度(含地采暖)不同所发生的标高解决方案合理有效;地面找平层平整度控制的工艺措施合理有效。

南昌万科蒸压加气混凝土砌块砌筑作业指引 A 版

南昌万科蒸压加气混凝土砌块砌筑作业指引 A 版

南昌万科蒸压加气混凝土砌块砌筑作业指引1.目的统一各项目蒸压加气混凝土砌块砌筑做法,减少渗漏开裂质量风险,提升客户对于工程质量的满意度。

2.适用范围适用于南昌万科新建住宅项目,在建项目参照执行。

3.编制说明:3.1本标准作为招标文件及合同文件的一部分;3.2本标准要求所有新建项目均按此标准执行;除执行本标准的相关内容外,还应满足以下规范、标准要求:《砌体工程施工质量验收规范》GB50203-2011《砌体结构设计规范》GB50003-2011《蒸压加气混凝土砌块》GB 11968-2006《砌体工程现场检测技术标准》GB/T 50315-2011《蒸压加气混凝土应用技术规程》JGJT 17-2008《建筑装饰装修工程质量验收规范》GB50210-2001《建筑节能工程施工质量验收规范》GB 50411-2007《万科住宅建筑构造图集——防渗漏和防开裂工艺工法》3.3 本标准未尽事项,必须满足最新的国家和地方的规范、规程及万科相关标准的质量要求。

4、材料5、墙体布置与构造要求6、现场施工准备6.1图纸深化—砌筑小样图(1)在大面积砌筑施工之前编制各户型砌筑小样图和排砖图,砌筑小样图中包括砌筑阶段开间进深尺寸、外门窗洞口及室内各门窗洞口尺寸,窗台压顶标高。

排砖图中,明确各墙体、洞口处通过施工过程中利用灰缝宽度控制提升砌筑墙体观感质量。

(2)甲方、总包、监理单位对砌筑班组针对小样图和砌筑各工序要求进行技术交底,并明确各单位质量控制职责和验收环节,并做好交底记录。

(3)砌筑小样图、排砖图必须贴置于对应户型内。

排砖图及砌筑小样图范本见下图:6.2现场放线由基准控制线,引出砌筑轴线、边线,并距离墙体边线墙体 30~50cm 引出检测和恢复控制线。

砌筑时必须采用双线控制,管井、门洞等部位必须弹控制线。

总包单位与监理单位共同对控制线的准确性进行复核。

依据这些控制线进行砌筑作业。

建议设置砌块集中切割场地,并使用专门机械进行切割。

南昌万科蒸压加气混凝土砌块砌筑作业指引(A0版)

南昌万科蒸压加气混凝土砌块砌筑作业指引(A0版)

南昌万科蒸压加气混凝土砌块砌筑作业指引1.目的统一各项目蒸压加气混凝土砌块砌筑做法,减少渗漏开裂质量风险,提升客户对于工程质量的满意度。

2.适用范围适用于南昌万科新建住宅项目,在建项目参照执行。

3.编制说明:3.1本标准作为招标文件及合同文件的一部分;3.2本标准要求所有新建项目均按此标准执行;除执行本标准的相关内容外,还应满足以下规范、标准要求:《砌体工程施工质量验收规范》GB50203-2011《砌体结构设计规范》GB50003-2011《蒸压加气混凝土砌块》GB 11968-2006《砌体工程现场检测技术标准》GB/T 50315-2011《蒸压加气混凝土应用技术规程》JGJT 17-2008《建筑装饰装修工程质量验收规范》GB50210-2001《建筑节能工程施工质量验收规范》GB 50411-2007《万科住宅建筑构造图集——防渗漏和防开裂工艺工法》3.3 本标准未尽事项,必须满足最新的国家和地方的规范、规程及万科相关标准的质量要求。

4、材料5、墙体布置与构造要求6、现场施工准备6.1图纸深化—砌筑小样图(1)在大面积砌筑施工之前编制各户型砌筑小样图和排砖图,砌筑小样图中包括砌筑阶段开间进深尺寸、外门窗洞口及室内各门窗洞口尺寸,窗台压顶标高。

排砖图中,明确各墙体、洞口处通过施工过程中利用灰缝宽度控制提升砌筑墙体观感质量。

(2)甲方、总包、监理单位对砌筑班组针对小样图和砌筑各工序要求进行技术交底,并明确各单位质量控制职责和验收环节,并做好交底记录。

(3)砌筑小样图、排砖图必须贴置于对应户型内。

排砖图及砌筑小样图范本见下图:6.2现场放线由基准控制线,引出砌筑轴线、边线,并距离墙体边线墙体 30~50cm 引出检测和恢复控制线。

砌筑时必须采用双线控制,管井、门洞等部位必须弹控制线。

总包单位与监理单位共同对控制线的准确性进行复核。

依据这些控制线进行砌筑作业。

建议设置砌块集中切割场地,并使用专门机械进行切割。

【最新文档】万科施工指导书-推荐word版 (27页)

【最新文档】万科施工指导书-推荐word版 (27页)

本文部分内容来自网络整理,本司不为其真实性负责,如有异议或侵权请及时联系,本司将立即删除!== 本文为word格式,下载后可方便编辑和修改! ==万科施工指导书篇一:万科集团工程质量控制作业指导书万科集团工程质量控制作业指导书目录1.目的 .................................................................. (5)2. 适用范围及工程质量标准化管理指导思路概述3. 土建施工质量管理 .................................................................. . (6)3.1工序管理 .................................................................. (12)3.1.1工序管理制度 .................................................................. .. (12)3.1.2重点工序清单 .................................................................. .. (12)3.1.3工序检查执行表格 .................................................................. .......3.2样板引路制度和主控点 .................................................................. (12)3.2.1钢筋砼结构部分 .................................................................. . (12)3.2.2砌体的砌筑 .................................................................. (12)3.2.3内外墙的抹灰 .................................................................. .. (12)3.2.4外墙瓷砖铺贴样板 .................................................................. (13)3.2.5公共部位的乳胶漆 .................................................................. (13)3.2.6外墙涂料 .................................................................. . (13)3.2.7外墙外保温 .................................................................. (13)3.2.8楼面砂浆地坪 .................................................................. .. (13)3.2.9阳露台、楼梯栏杆 .................................................................. (13)3.2.10阳露台瓷砖 .................................................................. . (13)3.3基础分部工程 .................................................................. . (15)3.3.1降水及排水 .................................................................. (15)3.3.2基坑验槽 .................................................................. . (15)3.3.3基础大体积混凝土 .................................................................. (18)3.4主体分部工程 .................................................................. . (20)3.4.1钢筋保护层措施 .................................................................. . (22)3.4.2门洞口的质量控制 .................................................................. (22)3.4.3砌体施工 .................................................................. . (23)3.5装饰分部工程 .................................................................. . (26)3.5.1室内找平层(地砖)施工 (26)3.5.2墙面抹灰与瓷砖粘贴 .................................................................283.5.3外墙外保温施工 .................................................................. . (29)3.5.4内墙腻子涂料施工 .................................................................. (29)3.6重要提示:.................................................................. .. (29)4.强弱电施工质量管理 .................................................................. (29)4.1总体要求: ................................................................ . (29)4.2电气预留预埋部分 .................................................................. .. (29)4.2.1隐蔽验收 .................................................................. . (30)4.2.2工序和质量要求 .................................................................. . (30)4.3强电部分 .................................................................. (30)4.3.1室内强电 .................................................................. . (30)4.3.2室外强电 .................................................................. . (30)4.4弱电部分 .................................................................. (31)。

万科华庭砌体专项施工方案

万科华庭砌体专项施工方案

目录第一章工程概况 (2)第二章编制依据 (2)第三章施工计划 (2)1、安全、生产施工组织机构 (2)2、劳动力计划 (3)3、材料计划 (3)第四章施工工艺技术 (3)1、各部位墙体 (3)2、施工准备 (4)3、施工要点 (6)4、施工方法与质量控制 (6)第五章施工安全保证措施 (16)砌体专项施工方案第一章工程概况本工程位于海珠区同福西路199#,是两栋33层的高层建筑。

裙楼1层,塔楼分A1和A2两栋,A1和A2两栋结构、层高、层数均是一样,均是32层,主体结构是框支剪力墙,基础是整体筏板基础,车库是独立基础,地下2层,地上裙楼1层,标准层层高2.8m。

建筑面积428299㎡,地上39844㎡,地下8455㎡;建筑高度95.2m,电梯机房101.2m 。

墙体采用新型墙体材料加气混凝土砌块,外墙和分户墙为200mm厚,内墙隔墙为100mm厚;灰沙砖用于不使用加气混凝土砌块的部位以及门窗洞口处。

砌筑采用M5.0水泥砂浆和M5.0混合砂浆。

第二章编制依据1、《建筑工程施工质量验收统一标准》GB50300-01;2、《混凝土结构设计规范》GB50010-02;3、《建筑施工高处作业安全技术规范》JGJ80-91;4、《建筑砌体工程施工质量验收规范》GB50203-025、《民用建筑工程室内环境污染控制规范》GB20325-20016、《同福西项目施工组织设计》和本工程施工图纸;7、国家现行施工验收规范、标准及广东省和广州市有关规定;8、本公司ISO9002国际标准化质量管理体系有关文件。

第三章施工计划施工工期:地下室2009年12月~2010年3月,主体结构为2010年4月~2010年9月,装修阶段为2010年5月~2011年8月,,项目竣工交验2011年8月20日之前。

砌筑阶段:地下室2010年6月~2010年8月;主体2010年5月~2010年10月1、安全、生产施工组织机构安全生产、文明施工是企业生存与发展的前提条件,是达到无重大伤亡事故的必然保障,也是我项目部创建“市双优工地”的根本要求。

砌体及抹灰工程质量作业指引

砌体及抹灰工程质量作业指引
•施工单位在每层楼每道工序施工前,必须按相应 的《监理表格》进行报验,验收合格后方能进行下 道施工,否则不作为结算量。

9、经验显示,市场自己会说话,市场永远是对的,凡是轻视市场能力的人,终究会吃亏的!21.9.1821.9.18Saturday, September 18, 2021

10、判断对错并不重要,重要的在于正确时获取了多大利润,错误时亏损了多少。20:37:4420:37:4420:379/18/2021 8:37:44 PM
6 屋顶女儿墙不应采用轻质墙体材料砌筑。屋 顶女儿墙应设置厚度不小于120mm的钢筋混凝土 压顶,纵筋不少于4Φ10,箍筋Φ6@200。
7 宽度大于300mm的预留洞口应设钢筋混凝土过 梁,并且伸入每边墙体的长度不应小于250mm。墙 体材料为加气混凝土砌块时,过梁伸入墙体长度不 应小于300mm,且其支承面下应设置混凝土梁垫。
图纸审查 组织培训学习
样板施工 大面积施工
过程验收 结果验收
管理过程
•审图:砌体工作开始前一周,由项目部组团主管工 程师组织现场工程师及施工单位技术负责人对建筑图、 结构图及水电图纸进行详细审查,并与合同附图核对, 若存在图纸问题,应将问题及时反馈给城市公司设计 管理部,并填写《周图纸审查记录表》。
5 墙厚不大于150mm且砌体净高大于3m,或墙 厚大于150mm且砌体净高大于4m时,墙体半高 处或门窗洞上应设置沿墙全长贯通的钢筋混凝土 系梁,水平系梁应与柱或剪力墙连接,其宽度与 墙厚同,高度不应小于120mm;遇门窗洞口时, 系梁高度不应小于180mm,其纵筋不应少于 4Φ10,箍筋Φ6@200。
•装修工程开工前,组织施工单位对《砌体及抹灰质 量作业指引》进行培训学习,形成专题会议纪要。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

南昌万科砌体工程作业指引编制刘尧荣日期2011-10-19审核日期2011-10-21批准日期2011-10-22修订记录日期日期修改内容修改人审核人批准人1.目的:明确砌筑工程的标准做法,提高砌筑实测质量、观感质量,杜绝渗漏,从而提升客户对于工程质量的满意度。

2.适用范围:适用于南昌公司所有在建及新建项目。

3.编制说明:3.1本标准作为招标文件及合同文件的一部分,是审查投标文件及确定中标单位的依据之一。

3.2本标准要求所有在建及新建项目均按此标准执行。

除执行本标准的相关内容外,还应满足以下安全文明作业的规范、标准要求:《砌体工程施工质量验收规范》GB50203-2002《砌体结构设计规范》GB50003-2001《蒸压加气混凝土砌块》GB 11968-2006《砌体工程现场检测技术标准》GB/T 50315-2000《蒸压加气混凝土应用技术规程》JGJT 17-2008《砌体工程施工质量验收规范》GB50203-2002《建筑装饰装修工程质量验收规范》GB50210-2001《建筑节能工程施工质量验收规范》GB 50411-2007《蒸压轻质加气混凝土(AAC)砌块和板材建筑构造》06CJ05《蒸压灰砂砖砌体结构设计与施工规程》CECS 20-1990《万科产品质量实测操作指引》A4版编号VK-GC/Q-35《万科建筑通用图集》10VKJ-1013.3本标准未尽事项,必须满足国家和地方的规范、规程及万科相关标准的质量要求。

4.砌筑工程材料设计要求4.1内外墙材料要求所用砌块强度等级为A3.5,干密度等级为B05。

4.2砌筑粘结剂采用添加CL30的水泥砂浆。

4.3导墙:厨卫、阳台根部有防水要求的砌块墙底部应用强度C20高度不小于200mm的细石混凝浇筑导墙;外墙和外挑结构(雨棚、外墙腰线、空调板)上部上口处设置高度不小于200mm的反坎导墙,建议反坎导墙与结构一次成型。

其余部位可用混凝土砖砌筑,高度不小于200mm。

4.4过梁门窗洞口以及宽度大于600mm的预留洞口顶部设置钢筋混凝土过梁,高度为120mm;过梁伸入两端墙体长度不小于250mm;部分门洞顶部离上层结构梁底距离小于过梁高度,在结构施工时将梁底下移,一起浇筑完成。

4.5构造柱构造柱的截面尺寸不应小于(墙厚×200mm),混凝土强度等级不应低于C20,配筋详图纸。

5.砌筑工程工艺做法:5.1原材料砌块进场的砌块应符合产品标准《蒸压加气混凝土砌块》(GB 11968-2006)的要求。

材料进场时,生产厂家按批量提供产品的质量证明文件及使用说明书。

材料质量验收以现场抽取实物试样并以其检验结果为依据。

材料进场时,应对砌块的外观质量、尺寸偏差、立方体抗压强度、干密度进行检验。

以一万块为一批,检验结果应符合下表要求:表5.1砌筑专用砌块性能指标项目指标尺寸允许偏差/mm 长度L ±3 宽度 B ±1 高度H ±1缺棱掉角最小尺寸不得大于/mm 0最大尺寸不得大于/mm 0 大于以上尺寸的缺棱掉角个数,不多于/个0裂纹长度贯穿一棱二面的裂纹长度不得大于裂纹所在面的裂纹方向尺寸总和的0 任一面上的裂纹长度不得大于裂纹方向尺寸的0 大于以上尺寸的裂纹条数,不多于/条0 爆裂、粘模和损坏深度不得大于/mm 10 平米弯曲不允许表面输送、层裂不允许表面油污不允许立方体抗压强度平均值不得小于/MPa 3.5 单组最小值不得小于/MPa 2.8干密度不得大于/(kg/m3) 500CL30添加剂干法砌筑作业指引5.2 现场施工准备5.2.1 图纸深化—砌筑小样图(1)在大面积砌筑施工之前编制各户型砌筑小样图和排砖图,砌筑小样图中包括砌筑阶段开间进深尺寸、外门窗洞口及室内各门窗洞口尺寸,窗台压顶标高。

排砖图中,明确各墙体、洞口处通过施工过程中利用灰缝宽度控制提升砌筑墙体观感质量。

(2)甲方、总包、监理单位对砌筑班组针对小样图和砌筑各工序要求进行技术交底,并明确各单位质量控制职责和验收环节,并做好交底记录。

(3)砌筑小样图、排砖图必须贴置于对应户型内。

排砖图及砌筑小样图范本见下图:具体详南昌万科CL专用砂浆5.2.2现场放线由基准控制线,引出砌筑轴线、边线,并距离墙体边线墙体 30~50cm 引出检测和恢复控制线。

砌筑时必须采用双线控制,管井、门洞等部位必须弹控制线。

总包单位与监理单位共同对控制线的准确性进行复核。

依据这些控制线进行砌筑作业。

施工放线1:弹砌筑双控制线。

施工放线2:管道井、烟道也须设置双控线。

成品烟道和水电预留孔,在结构施工阶段,须放线定位。

施工放线3:门窗洞口放线定位:通过将控制线引到梁、墙、地面进行洞口定位。

5.2.3施工前准备添加剂:具体详南昌万科CL专用砂浆干法砌筑作业指引砌块集中堆放、集中加工:砌块从厂家运到工地后,集中堆放场地必须做到“上盖下垫”,即:在上方采用搭棚的方式,棚的外檐超出砌块外边至少1m,有效防雨;下方采用方木+模板铺平台,平台高出周边至少10cm,并能有效排水。

砌块集中切割:建议设置砌块集中切割场地(防尘、防噪)。

对砌块采用湿法切割。

砌块场地内运输:必须专门制作方正实用的运输小车,以有效控制破损率。

运砖车尺寸为:长1300mm×宽500mm×高800mm,最多每车运输12皮200 mm×200mm×600mm尺寸的加气块。

严禁采用翻斗车。

将排砖小样图张贴于现场:将洞口左右、上下定位表达清楚,经监理和甲方确认实施。

排砖图张贴到现场。

设置二次构件集中加工区:集中加工过梁、窗台板、空调孔预制块、门窗洞口边预制块。

(推荐使用定型钢模,提升预制块品质)预制2:门窗洞口边小跺,预制“L”形砼砌预制1:预制过梁。

块或者预留拉结钢筋现浇。

预制3:预制空调孔预制块。

预制4:预制门窗洞口边预制块。

预制5(推荐):使用预制窗台压顶梁,提高效率。

立皮数杆:按排列图与标高线设砌块皮数杆线,植筋位置用粉笔标识。

导墙设置:在有防水要求的砌块墙底部应用C20细石混凝浇筑导墙,厨卫、阳台处高度不小于200mm;导墙混凝土浇筑前,要凿毛地面,混凝土防水反梁模板应固定牢靠;混凝土要用振捣棒振捣密实。

植墙体拉结筋:立皮数杆定好位后,填充墙应沿钢筋混凝土墙或柱全高不超过500mm设置2Ф6拉结钢筋。

拉结钢筋宜根据皮数杆的标识后植于灰缝所在位置的混凝土墙柱上。

5.3施工工序要点5.3.1基本工艺流程砌筑工程严格执行工序流程管理,前道工序未完成验收,后道工序不得施工。

监理前后工序需进行旁站验收记录。

工序如下:清理基层→施工放线→砌块排列图、立皮数杆→导墙施工→拉结钢筋或拉板设置→首次1.5m高度或窗台标高砌筑→安装窗台板→上部砌块砌筑→安装过梁及构造柱→顶塞缝→清理验收5.3.2工序间歇要求(1)蒸压加气混凝土砌块的龄期不应少于28天。

(2)每次砌筑高度不应超过1.5m,距上一批间歇时间不小于24h。

(3)砌筑完后至顶部塞缝间歇时间不小于7天。

(4)顶塞缝完成至抹灰间歇时间不小于14天。

砌筑前施工机具完备:具体包括:灰刀、锤、吊线锤、毛刷、卷尺、皮数杆、搂槽器、砂浆刮勺、钢齿磨板、磨砂板。

砌筑前清洁检查:用毛刷清理砌块表面浮砂(尘),处理干净后再铺水平、垂直灰缝处的胶粘剂。

砌筑第一皮砌块前:应先用水润湿地面,再用M5水泥砂浆找平,厚度15~20mm,调整好第一皮砌块的水平高度。

砌筑第一皮砌块时:先在水泥砂浆垫层上根据位置控制线和垂直度进行调整,位置准确后在砌块底面水平灰缝和侧面垂直灰缝满涂水泥砂浆后进行砌筑。

水平和垂直度控制:每皮砌块砌筑前先用靠尺检查下皮砌块表面(铺浆面)的平整度,不平整处用磨砂板磨平,砌筑时需用水平尺和橡皮锤时时控制平面的水平和立面垂直度。

砌筑每皮砌块1:先在下层砌块上表面用刮勺均匀刮涂胶粘剂,并在砌块侧面灰缝处刮涂胶粘剂。

砌筑每皮砌块2:上墙后,用橡皮锤轻击砌块,校正水平与垂直。

橡皮锤的敲击应先从砌块的顶部向里敲,然后再水平方向压实,使胶粘剂能从灰缝中溢出,达到砌筑满浆的要求,作业应在砂浆初凝时间内完成。

灰缝应随砌随勾(双面勾缝)。

砌块上下皮搭接要求:墙体在平面和转角砌筑时砌块上下皮应错缝搭接,其平面砌筑时搭接长度一般不宜小于被搭接砌块长度的1/3,且不小于200mm。

砌筑灰缝控制:胶缝厚度为12~15mm。

水平灰缝饱满度要求≥95%,垂直灰缝饱满度要求≥85%。

并及时将溢出的砂浆清除干净。

墙体平整度修正措施:墙体砌完后如有不平整的部位,可用钢齿磨板和磨砂板磨平,使偏差值控制在允许范围内。

管线开槽1:应使用专用工具并辅以手工镂槽器,严禁锤斧剔凿。

水平向开槽总深度不得大于墙厚的1/4,竖向开槽总深度不得大于墙厚的1/3,应避免交叉双面开槽。

管线开槽2:敷设管线后的槽用修补砂浆填实,宜比墙面微凹2mm,再用粘结剂补平。

线盒按灰饼正确固定后,用水泥砂浆填实并切成八字角。

管线开槽3:水泥钉+铜丝固定管线,固定钉间距不超过300mm。

严禁脚手拉结设置在外墙砌块上:脚手架硬拉结应设置在外墙外表面的混凝土结构上。

外保温砌块留槽:砌筑砌块时,与门窗洞口保温收口混凝土预制块及砌块采用留槽方式。

强弱电箱处理:管线密集区设置构造柱,箱体区采用专用U型预制砼块,解决隔音与开裂问题。

构造柱:加气混凝土砌块墙体,构造柱与墙体连接处的砌体砌成马牙槎。

马牙槎应符合设计要求;无设计时,按以下做法:马牙槎高度不宜超过300mm,槎口深度≥150mm,自底向上,先退后进。

浇筑构造柱混凝土前,必须先通过与构造柱相连砌体的垂直度、平整度的验收,验收合格后,方可进行浇筑;采用对拉螺栓固定模板,螺栓应从构造柱内部穿过,不得在砌块上凿孔。

不得采用穿铁丝的方式固定模板。

窗台压顶:可设置现浇钢筋混凝土窗台压顶,板带的厚度不小于120mm,宽度同墙厚,每边深入≥200mm(不足200mm的通长设置);采用C20细石砼浇筑,纵向配筋为3Φ10,箍筋为Φ6@250;通长现浇钢筋混凝土板带应一次浇筑完成。

建议采用预制窗台板。

过梁:洞口宽度小于600mm时,可采用30mm厚M10水泥砂浆内设2Φ8的钢筋过梁,钢筋应埋入砂浆中,锚入洞口两边砌体不小于250mm。

洞口宽度大于600mm时(包括临时施工洞口),应设置钢筋混凝土过梁,过梁的截面尺寸、配筋、支座长度应根据洞口宽度按设计要求采用。

当采用预制钢筋混凝土过梁时,支座处砌体顶部应找平,安装时应坐砌砂浆。

洞口过梁搭接长度不小于250mm。

顶塞缝:砌体顶部与梁板之间预留30~50mm空隙。

分两次嵌填密实;嵌缝前清除浮灰,第一次用C20细石微膨胀混凝土填塞,两侧留出20mm,待砼初凝后,再用水泥砂浆嵌缝压实。

圈梁:墙高≥4m 时,墙体半高处应设置端部与结构构件连接且沿墙全长贯通的钢筋混凝土水平圈梁。
