对拉螺杆孔封堵方案

合集下载

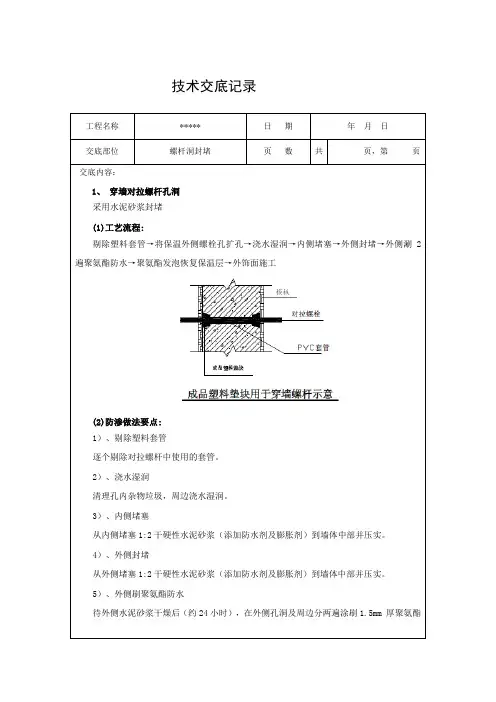

螺杆洞封堵技术交底

螺杆洞封堵技术交底

防水,第一遍涂刷范围为r=100mm圆,第二遍涂刷范围为r=100mm圆。

6)、外饰面施工
外饰面施工前,聚氨酯发泡将保温层恢复,按图纸要求施工抹灰、保温及外装饰层等。

(3)质量控制点:
1)、塑料垫块剔除或扩孔
2)、孔洞清理并湿润
3)、砂浆堵塞密实
4)、JS 防水厚度及范围
2、内墙对拉螺杆封堵
(1)工艺流程及节点图:
剔除塑料垫块→割除多余螺杆→浇水湿润→水泥砂浆堵塞→饰面施工
(2)防渗漏构造做法:
1)、剔除塑料垫块
逐个剔除塑料垫块。

2)、割除多余螺杆
将螺杆从孔的最深处割断。

3)、浇水湿润
清理孔口,孔及周边浇水湿润。

4)、水泥砂浆堵塞
用 1:2 干硬性水泥砂浆(添加防水剂及膨胀剂)堵塞内外侧孔口并抹平压光。

5)、饰面施工
按图纸要求施工抹灰、保温及内外装饰层等。

(3)质量控制点:
1)、塑料垫块剔除干净
2)、对拉螺杆从孔底切割干净
3)、孔口及周边湿润
4)、水泥砂浆抹平压光
5) 防水涂料涂刷质量
签字栏。

对拉螺杆封堵方案(建筑类别)

对拉螺杆封堵方案(建筑类别)

目录第一节工程概况 (1)第二节编制依据和原则 (2)第三节施工工艺流程 (2)1. 铝模层以下外墙及内墙对拉螺杆孔处理 (2)2. 地下室外墙及人防区对拉螺杆孔的处理 (4)3. 铝模层内外墙对拉螺杆孔的处理 (5)第一节工程概况第二节编制依据和原则本方案的编制是针对对拉螺杆孔洞的封堵。

模板拆除后,内外剪力墙体上留下了对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵编制专项施工方案。

本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。

从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。

《建筑工程施工质量验收统一标准》GB50300-2013《地下工程防水技术规范》GB50108-2008第三节施工工艺流程序号工艺流程1 剔除塑料垫块或将外侧螺杆孔扩孔逐个剔除对拉螺杆中使用的塑料垫块。

对未使用成品塑料垫块的螺杆孔,将外侧用机械扩孔,并将扩孔部分的PVC 管除去。

扩孔深度不小于20mm、直径不小于30mm。

2 清理孔内杂物垃圾,周边浇水湿润。

3 从外侧堵塞1:2干硬性水泥砂浆(添加防水剂5%及膨胀剂6%,其掺合料为水泥重量的百分比)到墙体中部并压实。

6 外侧刷JS 防水涂料,待外侧水泥砂浆干燥后(约24 小时),在外侧孔洞及周边分多遍涂刷1.0mm 厚JS 防水涂料,涂刷范围为100×100mm。

1.铝模层以下外墙及内墙对拉螺杆孔处理立模施工过程中采用的螺杆附带PVC套管或塑料套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。

RP20水泥砂浆发泡剂室外室内1mm厚JS防水涂料面积60mm*60mm 外墙螺杆洞填补节点示意图RP20防水水泥砂浆1.1.封堵施工前先用电锯将外侧螺杆洞内的PVC套管锯掉,将其凿成不小于20mm 深,直径不小于40mm的喇叭形,用水冲洗湿润后用防水砂浆(略干)喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm。

墙体对拉螺杆孔修补方案正式版

墙体对拉螺杆孔修补方案正式版

目录一、工程概况 (1)二、编制依据 (3)三、施工准备 (3)四、外墙对穿螺杆孔洞修补 (4)五、内墙对拉螺杆孔洞封堵 (5)六、地下室外墙一次性止水螺杆孔洞封堵 (6)七、成品保护措施 (7)八、质量保证措施 (7)九、安全保证措施 (7)螺杆洞修补专项施工方案一、工程概况1、建设基本概况工程名称:建设地点:建设单位:设计单位:监理单位:施工单位:2、建筑设计概况本工程总建筑面积50706.4㎡,其中地上建筑面积约41074.5㎡,地下建筑面积9631.9㎡。

由5栋18层高层、5栋4+1叠墅组成,其中12#、13#两栋高层为工业化楼栋,3~17层为PC结构。

建筑最大总高度控制在53.25 米以内,建筑室内外高差0.15米,高层层高2.9米,叠墅层高首层为2.85~3.05米。

±0.00相当国家高程4.55米,现场自然地坪标高为-1.75m。

建筑设计概况一览表3、结构设计概况二、编制依据本工程地下室采用止水螺杆,±0.000以上结构墙体均采用对拉螺杆外套PVC管。

对拉螺杆在拆除后会留下穿墙空洞,为防止外墙渗水,加强墙体粉刷牢固,在主体结构及下道工序隐蔽前,对螺杆洞进行修补,特编制本方案以说明对此孔洞的修补措施。

1、《建筑装饰装修工程质量验收规范》 GB50210-20132、《建筑工程施工质量验收统一标准》 GB50300--20133、《混凝土质量控制标准》 GB50164-20114、《混凝土结构工程施工质量验收规范》 GB50204-20155、《混凝土结构工程施工规范》 GB50666-20116、《地下工程防水技术规范》 GB50108-20087、《地下防水工程质量验收规范》 GB50208-20118、《建筑工程施工质量评价标准》 GB/T50375-20169、万科集团工作指引三、施工准备1、技术准备按照质量通病防治措施要求进行技术交底工作的编制,劳务人员进场后,在现场对每一个工人进行交底,做到事前计划,过程控制,结果验收。

外墙对拉螺杆洞封堵方案

外墙对拉螺杆洞封堵方案

外墙对拉螺杆洞封堵施工方案编制:审核:批准:陕西建工集团怡佳别苑工程项目领导部2016年9月外墙对拉螺杆孔封堵施工方案一、工程概况工程地址:太原市小店区工程名称:怡佳别苑工程建设单位:太原昊奕房地产开发设计单位:广东博意建筑设计院监理单位:山西创享建筑工程咨询有限责任公司勘探单位:山西省地质工程勘探院施工单位:陕西建工集团本工程由25栋别墅楼(地上3层)、1栋综合楼(地上3层)和7栋高层楼(4栋27层、1栋25层、1栋17层、1栋11层,层高均为2.9m)及地下车库组成。

别墅及综合楼设计结构形式为框架-剪力墙结构;高层楼设计结构形式为剪力墙结构,基础均为桩基础,总建筑面积114202.83平方米。

外墙螺杆孔封堵涉及到外墙的渗漏风险,故针对外墙螺杆孔的封堵编制专项施工方案。

本着预防为主,增强事前操纵和事后检查,增加相应投入,把质量隐患消灭在萌芽状态,确保无渗漏工程。

从施工方面分析缘故,并提出来针对性的方法。

二、施工预备一、现场预备楼层模板拆除终止,楼层垃圾清理干净,外墙脚手架防护到位。

混凝土墙面预留穿墙PVC管的清理,用直径16的电钻将孔扩成喇叭口形。

将孔内及孔眼周边垃圾清理干净,提早洒水湿润。

二、材料及机具预备材料:水泥、砂、膨胀剂、防水粉、聚合物防水涂料。

机具:铲刀、铁抹子、小平锹、小水桶、长毛刷、钢筋棍、冲击钻、锤子、凿子等。

三、施工方式及工艺要求一、施工工艺螺栓孔及孔眼周边垃圾清理→用直径16的冲击钻将孔眼扩成喇叭口形→冲洗湿润→外墙外侧孔眼用膨胀防水砂浆封堵密实→墙内侧采纳膨胀水泥砂浆封堵→墙外侧刷聚合物防水涂料(面积100mm*100mm)。

(1)用铲刀将露出墙面的PVC管清理干净,孔眼周边残余灰浆清理。

用毛刷扫净。

(2)用直径16的冲击钻将螺杆孔洞内的PVC套管剔除,剔除深度20~30mm,剔除后清理孔内杂物。

PVC套管剔除完成后,利用长毛刷将螺杆孔内清理干净(3)在封堵施工前一个小时,利用喷壶对处置完的螺杆孔内及周边洒水润湿,将沾附在混凝土表面的尘埃冲洗干净,使螺杆孔及周围维持润湿、干净。

外墙对拉螺杆洞封堵方案

外墙对拉螺杆洞封堵方案

外墙对拉螺杆洞封堵方案随着建筑结构技术的不断发展,拉螺杆在建筑中的使用逐渐增多。

然而,在外墙上预留的拉螺杆洞在施工过程中可能会引起一些问题,比如导致外墙漏水、渗漏风、影响外墙的保温效果等。

因此,对拉螺杆洞进行封堵是非常必要的。

本文将介绍一种有效的外墙对拉螺杆洞封堵方案。

1.清洁和检查:在进行封堵之前,需要先清洁和检查拉螺杆洞,确保洞口没有杂物、碎砖、脱落灰泥等。

同时,还需要检查拉螺杆是否牢固,无松动或损坏。

2.封堵材料的选择:对于拉螺杆洞的封堵,可以使用防水性能良好、抗老化、耐候性强的密封胶进行封堵。

同时,可以选择具有一定弹性的密封胶,以适应外墙的热胀冷缩。

3.封堵处理:将所选的密封胶均匀地填充到拉螺杆洞中,确保填充完整,并按照规范要求进行压实处理。

填充密封胶之前,可以先在洞口周围涂刷一层密封底漆,以增强密封胶和外墙的粘结力。

4.平整处理:在封堵完成后,可以使用平整刮板或平整工具将密封胶表面刮平,并与外墙表面进行平整处理,以达到外观美观的效果。

5.后续维护:完成封堵后,需要进行定期的检查和维护,以确保封堵效果的持久性。

定期检查拉螺杆洞周围是否有开裂、松动或渗漏的情况,并及时进行修复。

需要注意的是,在进行外墙拉螺杆洞封堵之前,应该了解建筑的具体结构和外墙材料的特点,以选择合适的封堵材料和方案。

此外,在封堵过程中,要遵循工艺规范,确保施工质量和效果。

在实际操作中,还可以根据具体情况选择其他的封堵材料和方案。

比如,对于较大的拉螺杆洞,可以使用填充材料进行封堵,然后再使用密封胶进行覆盖。

或者,可以将拉螺杆洞预留在外墙保温层内部,并使用保温材料进行封堵。

这些都需要根据实际情况进行合理选择。

总之,外墙对拉螺杆洞的封堵是建筑施工中必不可少的一项工作。

通过选择合适的封堵材料和方案,并进行技术规范的施工,可以有效解决拉螺杆洞可能带来的问题,确保外墙的完整性和保温效果。

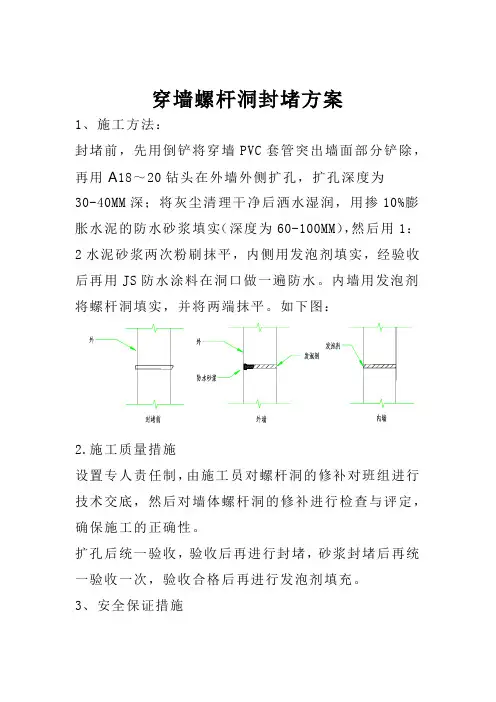

穿墙对拉螺杆洞封堵方案

穿墙对拉螺杆洞封堵方案

1)施工现场应严格执行安全生产规定和各有关安全生
产文件,健全和贯彻落实工程安全生产责任制,切实做好“安全第一”和“预防为主”的方针,做到安全生产和文明施工。

2)所有参加施工的作业人员必须经安全技术操作培训
合格后方可进入现场进行施工。

进入施工现场必须自觉遵守现场安全生产六大纪律。

各工种、各工序施工前均应由施工人进行书面交底后方可进行施工作业。

3)施工前必须对操作人员进行安全交底,并作好记
录。

外架施工时必须确保外架安全时再施工,扩孔所用工具必须有带接地,扩孔时确保有可靠的支撑点。

4)施工中对不明情况不得盲目处理,当施工进度与安
全发生矛盾时,应让位于安全第一,职工应提高安全意识。

5)发生事故及事故苗子,必须做到“三不放过”即事
故(苗子)原因分析不清不放过、事故(苗子)责任者和群众没有受到教育培训不放过,没有防范措施不放过,杜绝事故隐患。

6)专职安全员根据本工程施工特点,结合安全生产
制度和有关规定,经常进行现场检查,如发现严重的不安全情况时,有权指令停止施工,并立即报告项目经理,经处理后方可继续施工。

7)六级风以上或雷电、暴雨天气严禁施工,台风季节配置夜间值班人员,确保工程项目安全。

8)施工使用的工具应定期检查性能状况,特别是受力工具应完整,以防因滑脱、打滑等意外造成伤人、伤己。

电力工具必须符合安全用电规范,不得使用无接地的单项拖板线。

对拉螺栓孔洞封堵方案

对拉螺栓孔洞封堵方案

对拉螺栓孔洞封堵方案-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
对拉螺栓孔洞封堵方案
地上:
1)外墙:对拉螺栓孔封堵将螺栓套管用电锤钻出,清理干净后用聚氨酯发泡封堵内墙对拉螺栓孔,在墙两边预留20~30mm待发泡胶干硬后用水泥砂浆封堵(砂浆配比同墙体抹灰砂浆配比)。

接着墙外侧用水泥:砂:胶乳=1:2:防水砂浆抹平。

待砂浆干燥后,用聚氨酯涂膜防水刷在对拉螺栓孔处,为方便验收防止漏刷,分3种不同颜色聚氨酯涂刷,第一遍为白色,第二遍采用红色涂刷,第三遍采用黑色涂刷,形状为直径150mm的圆形。

地上外墙对拉螺栓孔封堵
拆除对拉螺栓内侧发泡
砂浆封堵第一遍
第二遍第三遍
2)内墙:聚氨酯发泡封堵内墙对拉螺栓孔,在墙两边预留20~30mm待发泡胶干硬后用水泥砂浆封堵(砂浆配比同墙体抹灰砂浆配比)。

地下:
1)外墙:剔凿出止水螺栓塑料垫片,然后用水泥:砂:胶乳=1:2:防水砂浆压实抹平,墙外侧做防水,内侧抹灰。

2)内墙:同地上内墙做法。

地下外墙止水螺栓处理
剔凿塑料平垫、割除多余螺杆防水砂浆压实抹平
市北区徐家村改造项目商品房区工程










青岛爱华工程有限公司
2014年3月5号。

对拉螺栓孔封堵措施

对拉螺栓孔封堵措施

对拉螺栓孔封堵措施对拉螺栓孔进行封堵是一项重要的工程措施,能够确保机械设备的安全运行和延长其使用寿命。

本文将从封堵的目的、封堵材料的选择和封堵步骤等方面进行介绍。

一、封堵的目的拉螺栓孔的封堵主要是为了防止松动或脱落,避免机械设备在运行过程中发生意外事故。

封堵还能提高设备的耐磨性和抗腐蚀性,减少设备的维修成本,保证设备的正常运行。

二、封堵材料的选择封堵材料的选择应根据具体的工作环境和设备要求来决定。

一般来说,常用的封堵材料有螺纹锁固剂、垫片、密封胶等。

螺纹锁固剂适用于需要长期封堵的螺纹连接,可以提供良好的抗振动和抗松动效果。

垫片适用于需要隔离和填充的螺栓孔,可以提供良好的密封性和载荷分配效果。

密封胶适用于需要防水和防尘的螺栓孔,可以提供耐化学腐蚀和耐高温效果。

三、封堵步骤1. 清洁:在进行封堵之前,首先要将螺栓孔进行彻底清洁,去除油污、灰尘和其他杂质。

可以使用清洁剂和刷子进行清洗,确保孔内干净无污染。

2. 预处理:根据封堵材料的要求,进行必要的预处理。

例如,如果使用螺纹锁固剂,可以对螺栓孔进行打磨和脱脂处理,以提高锁固剂的附着力和密封性。

3. 封堵:根据选择的封堵材料,将其均匀地涂抹在螺栓孔或螺栓上。

对于螺纹锁固剂,可以直接涂抹在螺纹上;对于垫片和密封胶,可以将其放置在螺栓孔中,然后将螺栓插入。

4. 固化:根据封堵材料的要求,等待一定的固化时间。

在此期间,应避免施加过大的载荷或震动,以免影响封堵效果。

5. 检验:封堵完成后,应进行必要的检验。

可以通过检查螺栓的紧固程度、表面的平整度和孔内的密封情况等来判断封堵效果。

四、注意事项1. 在封堵过程中,应根据设备的要求选择合适的封堵材料和方法,确保封堵效果和设备的安全运行。

2. 在使用螺纹锁固剂时,应注意其粘度和固化时间,避免对设备的正常拆卸和维修造成困扰。

3. 在封堵材料固化之前,应避免施加过大的载荷或震动,以免影响封堵效果。

4. 封堵完成后,应定期检查封堵材料和设备的状态,及时修复和更换,保证设备的正常运行。

对拉螺栓孔封堵施工方案

对拉螺栓孔封堵施工方案

目录一、工程概况.................... 错误!未定义书签。

二、编制依据.................... 错误!未定义书签。

三、施工准备.................... 错误!未定义书签。

四、施工方法.................... 错误!未定义书签。

五、质量要求及需注意事项........ 错误!未定义书签。

六、安全措施.................... 错误!未定义书签。

七、环境保护措施................ 错误!未定义书签。

沈阳恒大绿洲一期工程穿墙螺栓孔处理专项施工方案一、工程概况本工程共22栋小高层,其中有9栋楼采用全钢大模板施工,其余为木模板施工。

所以在施工工艺中外剪力墙存在大钢模及木模板穿墙螺栓,作为外墙防范重点,为避免由穿墙螺栓孔处引起的墙体渗漏,穿墙螺栓孔需做特殊处理。

二、编制依据1、施工组织设计《沈阳恒大绿洲一期工程施工组织设计》、《沈阳恒大绿洲一期工程模板施工方案》三、施工准备1、技术准备:穿墙螺栓孔的封堵应安排专人封堵,施工前应对作业人员进行技术及安全交底。

2、材料准备:吹气筒每楼2个,发泡枪、聚氨酯发泡剂,铁铲,膨胀水泥,砂子。

3、作业条件:①主体结构已经过结构验收合格;②外架跳板铺设符合施工要求;③墙面砼结构已剔凿修补完毕;四、施工方法㈠全钢大模板施工的穿墙孔处理1、外墙穿墙螺栓孔处理工艺流程:孔洞清理—→室内填塞膨胀水泥砂浆—→从外侧打发泡剂—→清除溢出墙面发泡剂作业人员应先将穿墙螺栓孔洞内灰层用气筒吹干净,在室内用1:3膨胀水泥砂浆,填满孔洞的1/4,然后从外侧采用聚氨酯发泡剂对孔洞进行封堵,将孔洞的剩余部分填满。

从外侧发泡时,应使发泡与外墙相平或凹进墙面3-5mm,突出墙面部分应铲除。

个别楼号内墙抹灰先施工时,可采用外侧用膨胀水泥砂浆封堵,然后在内侧进行打发泡封堵。

2、内墙穿墙螺栓孔采用1:1膨胀水泥砂浆封堵。

对拉螺栓孔封堵施工方案

对拉螺栓孔封堵施工方案

对拉螺栓孔封堵施工方案拉螺栓孔封堵是一种常见的施工方法,在工程施工中起到了重要的作用。

本文将对拉螺栓孔封堵的施工方案进行详细的介绍。

一、施工前准备工作1.完整的施工图纸:施工前需获取完整的施工图纸,明确拉螺栓孔的位置和尺寸,以便进行正确的施工。

2.确定封堵材料:根据拉螺栓孔的需求和要求,选择适当的封堵材料,常用的封堵材料有锚固剂和堵漏剂等。

3.清理工作:在进行拉螺栓孔封堵前,需对孔洞进行清理,包括清除积尘和碎屑等杂物,确保孔洞干净。

二、施工具体步骤1.定位孔洞:根据施工图纸和设计要求,通过测量和标记,确定拉螺栓孔的准确位置。

2.预钻孔:使用电钻或钻床等工具对孔洞进行预钻孔处理,预钻孔的直径应略大于拉螺栓的直径,以便于后续的安装。

3.清理孔洞:使用气吹枪或吸尘器等工具将孔洞内的碎屑和尘土进行彻底清理,确保孔洞干净。

4.混合锚固剂:按照锚固剂的配比要求,将主剂和固化剂混合均匀,通常需要搅拌2-3分钟,直到混合无颜色差异。

5.注浆:将混合好的锚固剂倒入注浆枪中,并根据孔洞的深度和长度进行适当的注浆量控制。

将注浆枪插入孔洞中,逐渐注入锚固剂,直至孔洞被填满。

6.灌注堵漏剂:对于较大的孔洞或需要进行临时封堵的情况,可将堵漏剂直接注入孔洞中,注意控制注入量,以避免堵漏剂溢出。

7.结束处理:等待锚固剂和堵漏剂固化后,使用锤子或其他敲击工具将孔洞表面处理平整,并检查封堵效果是否符合要求。

8.清理工作:将使用过的工具和多余的封堵材料进行清理,保持工作现场清洁整洁。

三、注意事项1.施工现场需严格按照安全规范进行操作,佩戴个人防护用品,并控制施工范围,避免施工人员和周围人员的伤害。

2.施工前需仔细研究封堵材料的使用方法和注意事项,确保正确使用。

3.严格按照施工图纸和设计要求进行施工,避免尺寸和位置的偏差。

4.注浆或灌注堵漏剂时,应控制注入量,以避免超量和溢出。

5.施工完成后,需对封堵效果进行检查,确保达到设计要求。

通过以上的施工方案,可以有效地实施拉螺栓孔的封堵工作。

对拉螺栓洞封堵施工方案005

对拉螺栓洞封堵施工方案005

CB01 施工技术方案申报表( 水电六局[ 2014 ]技案 004号 )合同名称:浑河(南杂木段)应急防洪治理工程施工第一标段合同编号:HHYJZL-SG01说明:本表一式份,由承包人填写。

监理机构审签后,随同审批意见,承包人、监理机构、发包人、设代机构各1份。

浑河(南杂木段)应急防洪治理工程施工第一标段对拉螺栓孔封堵方案编制:审核:审批:中国水利水电第六工程局有限公司浑河南杂木段防洪工程项目部2014年8月1日目录一、工程概况 (1)1.1工程简介 (1)1.2编制说明 (1)1.3工期计划 (1)二、施工准备 (2)2.1现场准备 (2)2.2技术准备 (2)2.3物资准备 (2)三、施工方案 (2)四、操作工艺 (3)五、质量标准 (3)5.1保证项目: (3)5.2成品保护 (3)六、安全文明施工 (3)七、质量安全保证措施 (4)7.1 施工安全措施 (4)7.2 施工现场安全措施 (4)7.3质量保证措施 (5)附图一、 (6)一、工程概况1.1工程简介干流南杂木堤防工程按100年标准设计,工程等级为1级,堤防长度1.645km,护岸1.667km。

采用混凝土L挡墙+均质土堤格宾石笼防护形式。

从堤脚到10年一遇水位采用混凝土L挡墙形式,迎水面为直墙,背水侧边坡1:0.1,墙顶厚0.4m,底板厚度0.5m,墙趾悬挑长度0.9m,墙高2.63m-7.99m,挡墙部分基础坐落在基岩,墙顶填土形成3.0宽平台,平台以上采用均质土堤型式,堤顶宽8.0m,迎水边坡1:2.5,背水边坡1:2.5.迎水侧采用0.5m厚格宾石笼防护,石笼上覆盖0.3米厚清基土以利于生态恢复。

1.2 编制说明本方案的编制是针对对拉螺杆孔洞的封堵。

模板拆除后,墙体上留下了部分对拉螺杆孔洞,故我项目部对螺杆孔的封堵编制专项施工方案。

本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程质量。

从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。

对拉螺杆封堵方案

对拉螺杆封堵方案

目录第一节工程概况 (1)第二节编制依据和原则 (2)第三节施工工艺流程 (2)1. 铝模层以下外墙及内墙对拉螺杆孔处理 (2)2. 地下室外墙及人防区对拉螺杆孔的处理 (4)3. 铝模层内外墙对拉螺杆孔的处理 (5)1第一节工程概况第二节编制依据和原则本方案的编制是针对对拉螺杆孔洞的封堵。

模板拆除后,内外剪力墙体上留下了对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵编制专项施工方案。

本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。

从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。

《建筑工程施工质量验收统一标准》GB50300-2013《地下工程防水技术规范》GB50108-2008第三节施工工艺流程1.铝模层以下外墙及内墙对拉螺杆孔处理立模施工过程中采用的螺杆附带PVC套管或塑料套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。

231.1. 封堵施工前先用电锯将外侧螺杆洞内的PVC 套管锯掉,将其凿成不小于20mm 深,直径不小于40mm 的喇叭形,用水冲洗湿润后用防水砂浆(略干)喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm 。

孔眼扩成喇叭口形1.2.穿墙对拉螺杆孔洞必须逐个封堵密实。

1.3.工艺流程:剔除胶塞——将外侧螺栓孔扩孔——浇水润湿——防水砂浆两侧封堵——抹平防水砂浆抹平1.3.1. 封堵的水泥砂浆必须压到墙体中部并压实。

1.3.2. 封堵的砂浆必须养护,且拌制的砂浆必须及时养护。

2.地下室外墙及人防区对拉螺杆孔的处理2.1.地下室外墙及人防区立模时所采用的螺杆是带有50×50×2mm止水片的φ12的高强止水螺杆。

4止水螺杆对螺杆露出的部分进行切割2.2.外墙抹平施工前先将螺杆位置凿成20mm深,直径为40mm的喇叭形,用氧焊机将螺杆露出部分切割掉,用水冲洗湿润后用1:2纤维防水砂浆(略干)喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm,最后采用防水涂料刷1mm厚。

对拉螺栓孔封堵施工方案

对拉螺栓孔封堵施工方案

目录一、工程概况........................................... 错.. 误! 未定义书签。

二、编制依据........................................................... 2 .三、内墙对拉螺杆孔处理................................................. 2...四、地上外墙对拉螺杆孔处理............................................. 3...五、地下室外墙及人防区对拉螺杆孔的处理................................. 3..六、施工要点及质量要求................................................. 4...七、施工质量保证措施................................................... 4...八、施工安全措施....................................................... 4 .对拉螺栓孔封堵方案工程概况此部分为工程概况本方案的编制是针对对拉螺杆孔洞的封堵。

在剪力墙及暗柱模施工过程中采用的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构。

模板拆除后,内外剪力墙体上留下了部分对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵编制专项施工方案。

本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。

从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。

二、编制依据《建筑工程施工质量验收统一标准》GB50300-2016《地下工程防水技术规范》GB50108-2016三、内墙对拉螺杆孔处理1、工艺流程:清理孔内浮灰-钢丝刷刷毛-洒水湿润-两侧同时填塞干硬性水泥砂浆-抹平。

对拉螺栓孔封堵措施

对拉螺栓孔封堵措施

对拉螺栓孔封堵措施对拉螺栓孔进行封堵是一种常见的机械密封方法,用于防止液体或气体泄漏。

在工业领域,封堵措施被广泛应用于各种设备和管道系统中。

本文将探讨拉螺栓孔封堵的一些常见方法和注意事项。

一、封堵材料的选择选择适合的封堵材料是拉螺栓孔封堵的关键。

常用的封堵材料有垫片、O型圈、填料等。

垫片通常由金属或橡胶制成,可提供良好的密封效果。

O型圈则采用橡胶材料制成,可适应不同的工作环境。

填料则可以选择纤维、石棉等材料,具有良好的耐腐蚀性和耐高温性能。

二、封堵方法的选择根据不同的需求和工作环境,可以选择不同的封堵方法。

常见的封堵方法包括机械封堵、胶封堵和焊接封堵等。

机械封堵是通过将垫片或O型圈等材料放置在螺栓孔中,然后拧紧螺栓来实现封堵。

胶封堵则是使用胶水或密封胶将螺栓孔周围的缝隙填满,形成密封层。

焊接封堵则是通过将螺栓孔进行焊接,使其完全封闭。

三、封堵的注意事项在进行拉螺栓孔封堵时,需要注意以下几点。

首先,封堵材料的选择要符合工作环境的要求,能够承受相应的压力和温度。

其次,封堵材料的安装要正确,确保其能够完全覆盖螺栓孔,并且没有任何缺陷。

此外,封堵材料的更换周期要根据实际情况进行定期检查和更换,以确保封堵效果。

四、封堵效果的评估对于拉螺栓孔的封堵效果,需要进行定期的评估和检测。

可以通过压力测试、温度测试以及泄漏检测等方法来评估封堵效果。

如果发现有泄漏情况,需要及时采取相应的措施进行修复,以确保设备和系统的正常运行。

五、封堵措施的维护和保养为了保证封堵措施的有效性和长期稳定性,需要进行定期的维护和保养。

可以定期清洗和检查封堵部位,确保没有杂质和损坏情况。

如果发现有问题,需要及时进行修复或更换,以避免泄漏和其他安全隐患的发生。

对拉螺栓孔进行封堵是一种常见的机械密封方法。

选择合适的封堵材料和方法,注意封堵的安装和维护,能够有效地防止液体或气体的泄漏,保障设备和系统的正常运行。

在实际操作中,需要根据具体的工作环境和要求进行选择和调整,以确保封堵效果的可靠性和持久性。

对拉螺栓堵孔方案

对拉螺栓堵孔方案

对拉螺栓堵孔方案一、引言拉螺栓是一种常用的连接件,在各种机械设备和工程结构中广泛应用。

然而,由于各种原因,如疏忽、振动等,螺栓可能会松动或者脱落,导致孔洞暴露在外部。

为了保证设备的稳定性和安全性,需要采取适当的措施对拉螺栓堵孔,本文将介绍几种常见的堵孔方案。

二、堵孔方案1. 确定孔洞尺寸在进行拉螺栓堵孔之前,首先需要确定孔洞的尺寸。

可以通过测量或查阅相关图纸来获取准确的孔洞尺寸。

2. 选取合适的堵孔材料堵孔材料的选择应根据孔洞的尺寸和使用环境来确定。

常用的堵孔材料有螺栓、铆钉、填料等。

3. 螺栓堵孔螺栓是一种常用的堵孔材料,其制作方法如下:(1)选择与孔洞尺寸相匹配的螺栓;(2)在螺栓上涂抹适量的螺纹锁紧剂;(3)将螺栓插入孔洞中,并旋紧直至紧固。

4. 铆钉堵孔铆钉是一种常见的堵孔材料,其制作方法如下:(1)选择与孔洞尺寸相匹配的铆钉;(2)将铆钉插入孔洞中;(3)使用铆钉枪或铆钉锤将铆钉固定在孔洞中。

5. 填料堵孔填料是一种简便易行的堵孔方案,其制作方法如下:(1)选择适合的填料材料,如橡胶、塑料等;(2)将填料材料切割成与孔洞尺寸相匹配的形状;(3)将填料材料嵌入孔洞中,并确保其与周围结构紧密贴合。

6. 结构强化除了以上堵孔方案,有时还需要对结构进行强化,以增加整体的稳定性和安全性。

常见的结构强化方法有加固板、支撑架等。

7. 定期检查和维护堵孔后,需要定期检查和维护拉螺栓及其周围结构,确保其处于良好的工作状态。

定期检查可以发现潜在的问题并及时修复,避免事故的发生。

三、总结拉螺栓堵孔是保证设备稳定性和安全性的重要环节。

本文介绍了几种常见的堵孔方案,包括螺栓堵孔、铆钉堵孔、填料堵孔等。

在选择堵孔方案时,应根据孔洞尺寸和使用环境来确定合适的堵孔材料。

此外,定期检查和维护拉螺栓及其周围结构也是确保设备安全运行的重要措施。

通过合理选择堵孔方案和定期检查维护,可以有效防止拉螺栓松动或脱落,保障设备的正常运行。

地下室墙体对拉螺栓孔及孔洞封堵的方法

地下室墙体对拉螺栓孔及孔洞封堵的方法

地下室墙体对拉螺栓孔及孔洞封堵的方法施工前准备工作1.施工前应将砂浆添加剂、防水剂等材料及施工部位报送监理认可,并进行配合比试验,做好相应的记录。

2.根据项目编制的施工计划,提前在下一道施工工序前进行封堵施工,对不同洞口封堵时间提前做好插入时间的安排,合理的安排插入施工,避免出现封堵材料混淆出错,并派施工管理人员对操作工人进行施工顺序部位引导。

地上外墙及内墙对拉螺杆孔的处理1.立模施工过程中采用的螺杆附带PVC套管,便于穿墙螺杆的再次利用,另外防止拆模时破坏墙体结构移除对拉螺杆。

2.内墙抹灰施工前先用电锯将外侧螺杆洞内的PVC套管锯掉,将其扩孔深度不小于20mm、直径不小于30mm,外侧用1∶1 干硬性水泥砂浆(掺入防水粉或剂)封堵,内侧用1∶2 干硬性水泥砂浆封闭,40~60mm深,从内侧往螺栓孔中注入聚氨酯发泡胶,打满孔洞。

孔眼扩成喇叭口形并内外封堵。

3.穿墙对拉螺杆孔洞必须逐个封堵密实。

4.工艺流程:螺栓孔剔凿、清理孔内→钢丝刷刷毛→洒水湿润→灌防水砂浆→表面抹平压光→粘贴防水卷材→内侧发泡剂。

5.封堵的水泥砂浆必须压到墙体中部并压实。

6.封堵的砂浆必须养护,且拌制的砂浆必须及时养护。

地下室外墙及人防区对拉螺杆孔处理1.地下室外墙用于固定模板的螺杆必须采用一次性止水对拉螺杆,一次性止水对拉螺杆可采用工具式螺杆或螺杆锥形塑料垫块方式使螺杆端头留出凹槽。

2.螺杆中部需加焊2mm厚,70mm×70mm止水片。

3.当一次止水对拉螺杆采用工具式螺杆或螺杆锥形塑料垫块时,养护结束后需在墙体内外逐个剔除塑料垫块,螺杆从凹槽最深处割断,防水施工前,用1∶2.5 聚合物水泥砂浆填塞压实抹平。

外墙孔洞封堵的处理方法1.混凝土外墙孔洞封堵做法:1)本做法适用于脚手架、塔吊、施工电梯等穿墙钢管或悬挑型钢等孔洞的封堵;2)小于100mm的孔洞,可采用干硬性水泥砂浆(掺入防水粉或剂)分次封堵;≥100mm的洞口,采用细石混凝土浇筑封堵,所有封堵必须保证密实;3)封堵前,洞口须凿毛并浇水湿润;支洞口两侧模板,超出洞口100mm 以上;浇筑高于墙体等级的细石混凝土,充分插捣密实;4)拆除模板后对多余混凝土进行剔除,并修补表面缺陷。

砼墙对拉螺栓孔封堵施工方案

砼墙对拉螺栓孔封堵施工方案

砼墙对拉螺栓孔封堵施工方案
引言
砼墙对拉螺栓孔的封堵施工,是一项关键的工程环节。

在建筑工程中,为了确保拉螺栓孔的安全性和密封性,封堵工作显得尤为重要。

本文将就砼墙对拉螺栓孔的封堵施工方案进行探讨,介绍一套全面有效的施工方案。

施工前准备
在进行拉螺栓孔封堵前,首先需要对施工现场进行准备工作。

具体包括: - 清理周围区域,确保工作区域整洁干净; - 检查拉螺栓孔的数量和尺寸,确定封堵材料用量; - 准备好所需的封堵材料和工具,如砼胶、封堵胶管等。

施工步骤
第一步:清洁孔洞
首先用清洁工具对孔洞进行清洁,确保孔洞内部表面干净无尘。

第二步:封堵材料预处理
将封堵材料(砼胶)按照说明书要求进行搅拌,确保混合均匀。

第三步:封堵孔洞
将预处理好的封堵材料倒入胶管中,通过胶管对孔洞进行注入封堵材料,直至孔洞完全封堵。

第四步:孔洞表面处理
等待封堵材料干燥后,对孔洞表面进行处理,确保表面平整、无空隙。

施工注意事项
•封堵材料搅拌均匀,避免出现固化不完全情况;
•操作人员需佩戴好防护装备,避免封堵材料接触皮肤;
•注意封堵材料的使用时间,避免在规定时间内未完成施工。

结论
砼墙对拉螺栓孔的封堵施工是一项复杂而重要的工程任务,需要仔细制定施工方案并严格按照步骤执行。

通过本文介绍的施工方案,可以有效确保拉螺栓孔的密封性和安全性,为建筑工程的顺利进行提供保障。

剪力墙对拉螺栓孔封堵施工方案

剪力墙对拉螺栓孔封堵施工方案

剪力墙对拉螺栓孔封堵施工方案一、工程概况本工程为具体工程名称,位于具体地点,总建筑面积为具体面积平方米。

剪力墙结构,地上层数层,地下层数层。

在剪力墙施工过程中,采用了对拉螺栓进行模板固定,因此在拆除模板后留下了大量的对拉螺栓孔,需要进行封堵处理。

二、施工准备1、技术准备熟悉施工图纸,确定对拉螺栓孔的位置、数量和尺寸。

制定施工方案,明确施工工艺和质量要求。

对施工人员进行技术交底,使其了解施工流程和注意事项。

2、材料准备水泥:采用具体品牌和型号水泥,应有出厂合格证和复试报告。

砂:中砂,含泥量不大于 3%。

膨胀剂:选用具体品牌和型号膨胀剂。

聚氨酯防水涂料:具体品牌和型号。

其他材料:如钢丝刷、手推车、铁抹子、木抹子等。

3、劳动力准备安排专业的封堵施工人员,根据工程量和施工进度合理组织劳动力。

4、现场准备清理对拉螺栓孔周围的杂物和灰尘。

对施工部位进行浇水湿润。

三、施工工艺流程1、螺栓孔清理用钢丝刷将对拉螺栓孔内的杂物和灰尘清理干净。

用吹风机将孔内的浮尘吹净。

2、洒水湿润使用喷壶对螺栓孔内壁进行洒水湿润,使孔壁充分吸收水分,但不得有明水。

3、发泡胶封堵(外墙)对于外墙的对拉螺栓孔,在孔内注入适量的发泡胶,发泡胶应填满孔洞的一半以上。

待发泡胶固化后,用手锯将多余的发泡胶切除。

4、干硬性水泥砂浆封堵用 1:2 干硬性水泥砂浆(内掺膨胀剂)将螺栓孔封堵密实。

封堵时,分两次进行,第一次封堵至孔深的 2/3 处,用捣棒捣实;第二次封堵至与墙面平齐,用铁抹子抹平。

5、防水处理(外墙)外墙对拉螺栓孔封堵完成后,在孔周围 50mm 范围内涂刷一层聚氨酯防水涂料,厚度不小于 15mm。

6、养护封堵完成后,对封堵部位进行洒水养护,养护时间不少于 7 天。

四、施工要点1、清理螺栓孔时,必须保证孔内干净,无杂物和灰尘。

2、洒水湿润要均匀,不得有遗漏。

3、发泡胶和干硬性水泥砂浆的封堵要密实,不得有空鼓和裂缝。

4、防水涂料的涂刷要均匀,不得有漏刷和堆积现象。

对拉螺栓孔封堵措施

对拉螺栓孔封堵措施

对拉螺栓孔封堵措施对拉螺栓孔进行封堵是一项重要的工程措施,它可以有效地防止液体、气体或其他杂质进入螺栓孔,确保螺栓的安全和稳固。

本文将从材料选择、封堵方法和应注意的问题等方面详细介绍拉螺栓孔封堵措施。

一、材料选择在进行拉螺栓孔封堵时,需要选择合适的材料来保证封堵效果。

常用的材料有螺纹密封胶、螺纹封堵胶、尼龙垫圈等。

螺纹密封胶具有较强的密封性能,能够有效防止液体和气体泄漏;螺纹封堵胶则适用于需要拆卸的螺栓,它可以防止螺纹松动并具有防锈功能;而尼龙垫圈则常用于对螺栓孔进行填充,起到固定和缓冲的作用。

二、封堵方法1. 清洁螺栓孔:在进行封堵之前,首先要将螺栓孔彻底清洁,去除杂质和油污,保证封堵材料能够充分接触到螺栓孔表面,提高封堵效果。

2. 涂抹封堵胶:将选定的封堵材料涂抹在螺栓孔内,要均匀覆盖整个孔口,并确保封堵材料填满孔内。

涂抹时要注意控制用量,避免过量使用导致材料溢出或浪费。

3. 固定尼龙垫圈:对于使用尼龙垫圈进行封堵的情况,需要将尼龙垫圈放置在螺栓孔内,然后将螺栓插入并拧紧,确保尼龙垫圈牢固地固定在螺栓孔中。

三、注意事项1. 选择合适的封堵材料:根据不同的工作环境和需求,选择合适的封堵材料。

例如,在高温或腐蚀性环境下,应选择耐高温或耐腐蚀的封堵材料。

2. 封堵前检查:在进行封堵之前,需要对螺栓孔进行检查,确保孔口无损伤、无杂质,并且孔径与螺栓匹配。

3. 封堵材料的保存:封堵材料应保存在干燥、阴凉的地方,避免受潮或暴晒,以免影响封堵效果。

4. 拆卸时的注意事项:如果需要拆卸已封堵的螺栓,应先清理封堵材料,然后使用适当的工具进行拆卸,避免过度用力导致损坏。

对拉螺栓孔进行封堵措施是确保螺栓安全和稳固的重要步骤。

在进行封堵时,要选择合适的材料,采取正确的封堵方法,并注意相应的注意事项。

只有这样,才能有效地防止液体、气体或其他杂质进入螺栓孔,确保螺栓的正常使用和持久性能。

对拉螺杆封堵施工方案

对拉螺杆封堵施工方案

对拉螺杆封堵施工方案一、需求背景拉螺杆封堵是一种常用的封堵方法,适用于地下水源、煤矿井下、油井等工程中的封堵工作。

拉螺杆封堵具有操作简单、成本低廉、效果可靠等优点,是目前一种较为广泛采用的封堵方法。

二、施工方案1.施工前准备1.1根据施工需求确定封堵点位,绘制工程施工图纸。

1.2配备必要的施工设备,包括拉螺杆机、封堵材料等。

1.3确保施工人员具备相关技能和证书。

2.施工过程2.1安装拉螺杆机在封堵点位附近选择合适的施工位置,确保拉螺杆机能够稳定地放置。

将拉螺杆机的工作台面与封堵点位保持平行,调整好拉螺杆机的工作角度。

2.2开始封堵作业2.2.1准备封堵材料根据实际需要,选择合适的封堵材料。

常见的封堵材料有水泥、硫酸盐胶凝材料等。

根据封堵点位的深度和封堵长度,计算出所需封堵材料的用量。

2.2.2封堵过程根据施工图纸确定封堵的范围和深度,并在封堵点位预先钻孔或打孔,以便拉螺杆的插入和封堵材料的注入。

将拉螺杆插入已打好的孔洞或钻孔中,通过拉动机器上的手动杆,将拉螺杆推进到预定深度。

在拉螺杆的顶端,通过注入封堵材料的方式,将材料注入到封堵点位。

注入封堵材料时,要保证材料充分填充封堵点位内部,并尽量消除空隙。

3.施工安全在拉螺杆封堵施工过程中,应严格遵守安全操作规程,确保施工人员的人身安全和设备的正常使用。

3.1施工人员应穿戴必要的劳动防护用品,如安全帽、防滑鞋、手套等。

3.2施工前应检查拉螺杆机的工作状态,确保机器正常运转。

3.3施工现场应进行必要的警示标识,确保周围的人员和设备的安全。

4.施工后处理4.1在封堵材料充分凝固后,对封堵点位进行检查。

确认封堵效果良好后,进行后续的工程修复和整理。

4.2清理施工现场的杂物和垃圾,保持环境整洁。

4.3对施工过程中使用的设备进行检查和保养,确保设备的正常使用寿命。

三、总结通过拉螺杆封堵施工方案,可以实现封堵点位的目的,确保工程的安全和顺利进行。

在施工过程中,需要严格按照操作规程进行,并注意施工安全,确保人员和设备的安全。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

目录
一、编制说明 (2)
二、编制依据 (2)
三、工程概况 (2)
四、地上外墙及内墙对拉螺杆孔处理 (2)
五、地下室外墙及人防区对拉螺杆孔的处 (4)
六、施工要点及质量要求 (5)
七、施工质量保证措施 (6)
八、施工安全措施 (6)
一、编制说明
本方案的编制是针对对拉螺杆孔洞的封堵。

模板拆除后,内外剪力墙体上留下了部分对拉螺杆孔洞,特别是外墙螺杆孔封堵涉及到外墙的渗漏风险,故我项目部对螺杆孔的封堵编制专项施工方案。

本着预防为主,加强事前控制和事后检查,把质量隐患消灭在萌芽状态,确保工程无渗漏。

从施工方面分析原因,提出来针对性的措施,结合以往的经验,本项目部拟对对拉螺杆孔洞采取以下方案进行处理。

二、编制依据
1、中核·长安印A地块施工图纸
2、中核·长安印A地块施工组织设计
3、《建筑工程施工质量验收统一标准》GB50300-2001
三、工程概况
工程规模:总建筑面积为101683.74㎡。

其中1#、2#、6#、7#楼建筑面积为87039.74㎡,地上建筑面积65948.74㎡,地下建筑面积21091㎡;9#、10#楼建筑面积为14644㎡,地上建筑面积3729.80㎡,地下建筑面积10914.20㎡。

建筑层数:1#、2#楼地下2层,地上30层;6#、7#楼地下2层,地上4层;9#、10#楼地下2层,地上2层。

基础类型:1#、2#楼是筏板基础;6#、7#、9#、10#楼是CFG+独立基础;
结构形式:1#、2#楼框架-剪力墙结构,结构总高度99.25m;6#、
7#楼框架结构,结构总高度20.85m。

9#、10#楼框架结构,结构总高度7.5m。

结构安全等级为二级,建筑物防火分类等级为一类,耐火等级为一级。

场地类别为二类。

抗震设防烈度为八度。

1#、2#、6#楼抗震等级为1级,7#、9#、10#楼抗震等级为2级。

±0.000相当于绝对标高391.250m。

本工程外墙采用止水螺杆,其他普通内墙、柱、梁采用附带PVC 套管的对拉螺杆。

本方案主要解决如何处理大模板对拉螺杆孔洞封堵施工的问题。

四、普通M14对拉螺杆孔处理
1、工艺流程
去除外侧PVC套管——浇水润湿——防水砂浆两侧封堵——抹平
2、立模施工过程中采用的螺杆附带PVC套管,便于穿墙螺杆的
再次利用,另外防止拆模时破坏墙体结构。

图一PVC管套图二移除对拉螺杆
3、抹灰施工前先用电锯将外侧螺杆洞的PVC套管锯掉,用水冲洗湿润后用防水砂浆(略干)喂入孔内灌满(严禁空孔)、外侧补成圆饼状并凸出墙面2mm。

图三防水砂浆抹平
4、封堵的水泥砂浆必须压到墙体中部并压实。

5、封堵的砂浆必须养护,且拌制的砂浆必须及时养护。

五、大模板对拉螺杆孔的处理
1.地下室外墙及人防区立模时所采用的螺杆是带有
50×50×2mm止水片的φ12的高强止水螺杆。

图五止水螺杆图六对螺杆露出的部分进行切割
2.外墙抹灰施工前先将螺杆洞位置凿成20mm深,直径为40mm
的喇叭形,用氧焊机将螺杆露出部分切割掉,用水冲洗湿润
后用1:2纤维防水砂浆(略干)喂入孔内灌满(严禁空孔)、
外侧补成圆饼状并凸出墙面2mm,最后采用防水涂料刷1mm
厚。

处理部位应及时洒水养护,并检查是否有细微裂缝或空
鼓。

3.电焊机切割外墙螺杆,必须注意用火安全,办理动火证并随
身携带灭火器。

4.采用水泥砂浆封堵,水泥砂浆可凸出混凝土2mm,并压住周边
砼10mm。

5.工艺流程:
剔除橡胶塞——割除螺杆——浇水润湿——内外侧封堵——防水层——保护层——内饰面
6.在施工防水层时,应逐个将螺杆位置处得凹槽用防水砂浆压
实抹平。

图七孔洞抹平
7.砼养护结束后,切割螺杆洞时,必须从此螺杆最深处进行割
除多余的螺杆。

六、施工要点及质量要求
1.孔边松散混凝土必须凿除。

2.在封堵螺杆洞前应该注意螺杆洞的清理,不能留有木屑等杂
物,及油渍,并凿成毛面。

3.冲洗时须用钢丝刷清理。

4.冲洗完后,应等没有明水时再封堵,但封堵前应保持湿润。

5.砂浆封堵必须饱满密实,与先浇捣的混凝土连接应牢固。

6.砂浆应及时进行养护,并检查是否有细微裂缝或空鼓。

七、施工质量保证措施
1.对班组进行施工技术交底。

2.发现有细微裂缝或空鼓应该及时整改,没完成不能进行下道
工序。

3.施工中作好各种施工记录及过程报验工作,确保过程受控。

八、施工安全措施
1.在凿喇叭口和用电焊割除螺杆时,施工面下方应做好周边防
护,防止凿除的混凝土,或割除的螺杆砸到下方施工人。

2.在使用电焊过程中应当注意防火。

3.对施工临边进行防护、施工机械进行检查维修保养,确保安
全运行。

4.施工过程中安全员进行跟踪检查,发现隐患及时处理。

5.作业人员要严格遵守劳动纪律,覆行自己的岗位职责,工作
中不擅自脱岗、不打闹、不睡觉、上班前不喝酒。

6.作业人员进入施工现场必须穿戴劳动保护用品,严格执行职
工安全规则。

7.施工过程中,保持作业区域环境卫生,不得将废弃材料乱扔、
乱放。

相关文档
最新文档
