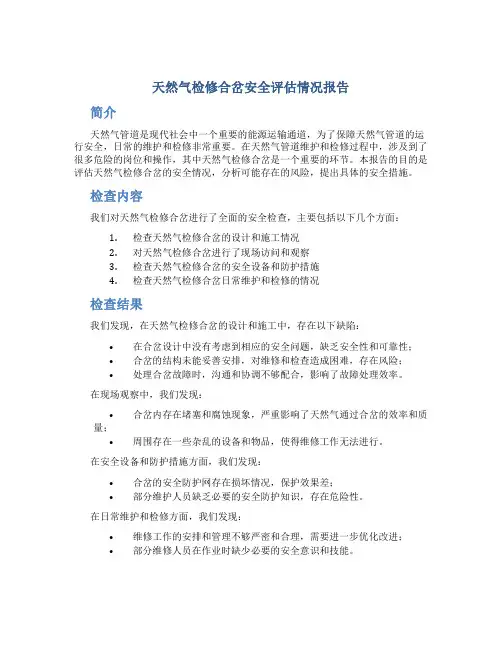

天然气检修合岔安全评估情况报告
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
在人们素养不断提高的今天,报告的用途越来越大,其在写作上有一定的技巧。一起来参考报告是怎么写的吧,以下是天然气检修合岔安全评估情况报告范文,欢迎大家分享。
一、概况
公司天然气门站及输气管线于2月开工,至6月投用送气。其主要技术装备有双路调压撬一台,管线8km。
使用燃气主要成分
(1)甲烷95%、乙烷、丙烷、丁烷。
(2)无机硫化物与有机硫化物。
(3)其他气体。
二、检修计划安排
工作程序
(1)9月1日700,检修负责人、参加检修的施工人员、安全监护人员,检修所用的各类工器具及其他物品、消防车、各施工场点的保卫人员必须到位。
(2)9月1日730前,各用气单位(氧化铝一、二厂、电解厂、碳素厂)全部停止使用燃气,并确认两道阀门关闭、挂牌后,上报总调。由总调确认全部用气单位停止用气后,通知天然气门站。
(3)9月1日800,天然气门站接到总调通知后,通知上游末站关闭送气阀。在确认后天然气门站方可关闭门站总进气阀门。然后负责关闭至氧化铝厂和碳素厂的总阀门。
安全措施
(1)此次施工的安全措施主要是分两次将施工管线内的天然气与空气用氮气置换,在达到一定比例即天然气、空气浓度不大于2%,方可确认置换完成。
(2)要求各参加施工作业单位,在8月30日前到天然气门站开出工作票,并上报施工方案与作业人员名单。
(3)8月30日前,由项目部组织安全环保部、保卫部到各施工现场确认警戒区域。
(4)机械制造公司提供置换工作所用氮气。
(5)安全环保部、保卫部组织监护、警戒人员,对施工现场进行监护和警戒。
(6)项目部、氧化铝厂负责通知警戒区域内的其它有动火工程项目的工作暂停。
(7)应急措施和办法(见天然气停气合岔检修计划,共九项)
三、具体实施情况
此次是公共分四个作业点门站内、新西南门内管道架上、新1850、氧化铝二厂管道架上。其中,氧化铝二厂、新1850处施工项目为加装计量装置;
新西南门内管道架上安装新阀门;
门站内西侧加装短节、阀门,东侧入口外加装阀门短节。
实施过程
(1)门站9月1日730前各用气单位按总调要求做完停用气的一切工作,并上报总调。天然气门站在接到总调通之后,与上游末站联系停气,操作确认后,门站按要求关闭进气总阀,确认无误后关闭氧化铝一、二厂、碳素厂段阀门。在以上工作得到重复确认后,于813将调压撬内天然气排空,850开始置换作业。
当日1620测中石化站出口时,其管内燃气含量值为1%,1650公司门站内进口端进行动火作业,1705割开管道,2200焊接完毕。
9月2日915对公司门站内西侧动火,即时气测值为2%,施工至1550工程完毕。
墙外放散管加高工作1730开始作业,1900加高完毕。
(2)新西南门内作业点于9月2日835开始动火作业,即时气测值为5%,当日1500焊接完毕,1720门站开始置换打压。
(3)新1850、老1350作业点,9月1日905开始置换,当日2210测得管内燃气含量为%,该两点开始动火作业。至2230开孔、割管完毕。1850当晚完成加装计量撬工作。老1350点9月2日900开始焊接,至1005焊接结束。
(4)氧化铝二厂施工由东大实施,该点位管道内的天然气置换,先采用燃放方式,待管内燃气压力下降时再注入氮气,直至将管内燃气燃烧完毕后,封堵烧放口,待管内氮气有一定压力后,开始施工。
东大点于9月1日下午开始在北侧燃气管道将通向a组熔盐炉外一阀门打开,一侧加装盲板,一侧装燃放管,1155燃放管安装完毕,1200按要求点燃火炬,1305充氮气,1325火炬停止燃烧,1330-1340试点两次未燃,即开始动火作业,1615割管完毕后,加装计量撬,至9月2日208完工。
实施中出现问题的处理措施及结果
此次天然气停气合岔工程是公司首次检修燃气设备及管线,对组织单位和实施单位均无经验可借鉴,在这种情况下,施工组织单位项目部与安全环保部对此工作十分重视,强调各参加施工单位在施工前要制定严细的施工计划和应急救援预案,在施工中严格执行国家的相关法律、法规和公司有关规程,按计划施工,杜绝事故发生。
(1)施工中首先发现的问题是用氮气置换天然气达不到指标要求问题,主要出现在门站至赤泥外排泵房上部段及老1350至新1850段。发现问题后,指挥部成员及时赶赴施工现场,经检查发现是由于法兰内漏造成管道内上端天然气反漏至置换端。工程指挥部经研究及时调整施工方案,在赤泥外排泵房上部与老1350处将法兰截裂,加装盲板,而后重新紧固,使得气体置换达到指标要求
(2)天然气门站总进口管道开口前,上游站负责人到现场提出由于地埋管道内可能存有可燃气体沉积物,动火作业后
管道内氮气与燃气比例失衡时可能会产生燃烧或爆炸,西气东输某站管线施工时曾经出现过此类事故。信息由门站欧阳站长反馈至指挥部,指挥部就此事召开紧急专题会议研究处理方案,最终得出处理结果是,在施工过程中不断地向管道内充之高压氮气,使用6瓶氮气同时达到最大开口处,向管内充氮气,以保证动火期间管内氮气与可燃气体的安全比例。
施工中使用的工器具、人力资源等
天然气门站新西南门内老1350新1850氧化铝二厂管道化
工器具电焊机2台
火焊1套
15吨吊车1台
消防车1台
气体检测仪1台
氮气800瓶电焊机2台
火焊1套
15吨吊车1台
气体检测仪1台
电焊机4台
火焊3套
消防车1台
气体检测仪1台
氮气230瓶电焊机1台
火焊1套
消防车1台
气体检测仪1台
氮气35瓶
人力资源施工人员20人
消防人员9人
工程指挥部人员8人
施工人员12人
安全监督人员1人
施工人员24人
消防人员6人
安全监督人员1人
施工人员15人
消防人员6人
安全监督人员1人
四、对检修计划的评估
计划中比较关键的步骤及措施。
此次检修合岔工作较为关键的施工为两次气体置换,第一次用氮气置换管道内的燃气,合格指标为燃气浓度2%;
