商业大厦综合体建设项目施工组织设计方案

合集下载

商业大厦工程施工组织设计

商业大厦工程施工组织设计

第二章工程概况及工程特点第一节工程特点一、建筑的重要性及影响远东国贸购物中心工程及地下室工程室商铺、住宅、停车场为一体的综合性建筑,地处灵峰南路与鞍山西路交汇处,与周边已开发成功的多个高档住宅群形成配套。

本工程室临江房地产公司项目中重要的一个项目。

它的建成将为四周的居民提供一个便利的购物中心和宽敞的停车场地。

所以本工程的质量,进度,现场文明、安全管理都将产生巨大的社会影响,也是承建单位表现企业信誉、综合实力等方面的舞台。

我公司将倍加珍惜这次机会,派出坚实的项目阵容,以雄厚的技术力量、丰富的施工经验、先进的施工手段、巧夺天工的智慧、超前的意识完成此工程,业主体验到精品工程的高品质使用价值。

二、从本工程所处的地理位置看,施工进出车辆较为不方便,但紧临灵峰南路因此安全文明施工室关键,应此施工中尽量降低噪音,减少粉尘飘扬,减少对附近居民的干扰。

三、本工程施工特点主要表现在以下几方面:1、地下室面积大,防水要求高。

2、基础埋置深度最大为-6.6米左右,在施工时应对基坑进行支护。

3、层高、跨度大,对脚手架搭设要求高。

3四、工程现场四周环境条件和应注意的问题:1、工程施工车辆由灵峰南路进出,途经处道路必须保证其清洁卫生。

2、工程所处的地理位置对市容、市貌的影响大,现场必须实行文明施工。

五、根据工程的施工进度情况,要跨越夏季和冬季期,需做好各种材料、设备和成品的保养及保护工作,并加强冬季和夏季的施工措施。

六、质量要求高根据招标文件,本工程质量必须合格,为此我公司郑重承诺:本工程质量确保合格。

针对上诉工程特点,在制定施工措施时,必须分析问题关键之所在,作出优化的管理路线及正确、高效的决策,抓住主要矛盾,使各种制约生产的困难和障碍解决在各施工工序开始之前,以确保“优质、快速、高效、高回报”地建成该工程。

第二章工程概况一、建筑概况1、主要概况远东国贸购物中心及地下室室一座集商铺、住宅、停车场为一体的综合性工程,属于住宅楼的配套工程。

商业综合楼项目施工组织设计

商业综合楼项目施工组织设计

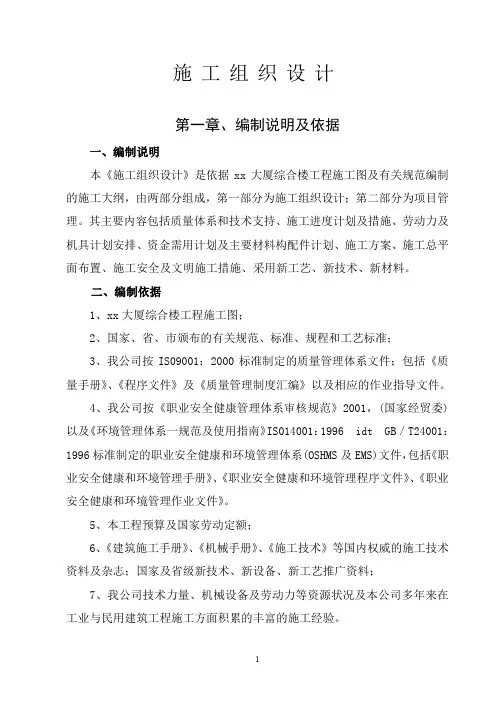

施工组织设计第一章、编制说明及依据一、编制说明本《施工组织设计》是依据xx大厦综合楼工程施工图及有关规范编制的施工大纲,由两部分组成,第一部分为施工组织设计;第二部分为项目管理。

其主要内容包括质量体系和技术支持、施工进度计划及措施、劳动力及机具计划安排、资金需用计划及主要材料构配件计划、施工方案、施工总平面布置、施工安全及文明施工措施、采用新工艺、新技术、新材料。

二、编制依据1、xx大厦综合楼工程施工图;2、国家、省、市颁布的有关规范、标准、规程和工艺标准;3、我公司按IS09001:2000标准制定的质量管理体系文件;包括《质量手册》、《程序文件》及《质量管理制度汇编》以及相应的作业指导文件。

4、我公司按《职业安全健康管理体系审核规范》2001,(国家经贸委)以及《环境管理体系一规范及使用指南》IS014001:1996 idt GB/T24001:1996标准制定的职业安全健康和环境管理体系(OSHMS及EMS)文件,包括《职业安全健康和环境管理手册》、《职业安全健康和环境管理程序文件》、《职业安全健康和环境管理作业文件》。

5、本工程预算及国家劳动定额;6、《建筑施工手册》、《机械手册》、《施工技术》等国内权威的施工技术资料及杂志;国家及省级新技术、新设备、新工艺推广资料;7、我公司技术力量、机械设备及劳动力等资源状况及本公司多年来在工业与民用建筑工程施工方面积累的丰富的施工经验。

8、同类工程施工的范例。

三、工程概况及特点(一)、工程概况(土建部分)(1)本工程位于xxx;建筑面积17235.46平方米;建筑基地面积945.70平方米;地下建筑面积953.86;地上建筑面积16299.6平方米。

建筑主体高度51.75米,局部高度58.5米。

本工程地下一层为商场;地上一层为商场;二层至六层为餐厅;六至十八层为住宅及宾馆,十九层为大会议室。

(2)、外墙为300mm粘土空心砖,分户墙200mm厚粘土空心砖,户内隔墙100mm厚粘土空心砖,卫生间及管道进隔墙100mm厚多孔砖。

某商业综合体项目施工组织设计(完整详细经典)

某商业综合体项目施工组织设计(完整详细经典)

某商业综合体项目施工组织设计(完整详细经典)1. 项目概述该商业综合体项目位于某城市中心,总建筑面积约XXX平方米,包括商业中心、办公楼、酒店和停车场等。

本文档旨在提供项目的完整详细施工组织设计。

2. 施工组织设计流程2.1 规划阶段在规划阶段,施工组织设计应根据项目需求和可行性研究报告,确定项目的整体施工方案和目标。

重点考虑场地准备、工程队伍组织、材料采购等因素,并制定施工时序计划。

2.2 准备阶段准备阶段需要进行详细的施工准备工作。

包括但不限于:- 确定施工期间的临时设施(如施工办公室、仓库、生活区等);- 制定安全措施和应急预案,保证施工安全;- 招标、评标、中标和与承包商签订施工合同;- 租赁或购买所需的施工设备和机械;- 确定施工队伍组织,包括人员数量和岗位职责。

2.3 施工阶段施工阶段是项目实施的核心阶段。

在施工过程中,要关注以下几个关键点:- 合理安排施工工序和施工队伍,确保工期和质量的控制;- 管理施工设备和机械的使用,进行维护和保养;- 建立施工现场的安全管理体系,确保劳动安全;- 按照施工组织设计文件进行施工过程监督,及时调整并解决施工中的问题;- 管理施工现场的材料采购、入库和使用;- 进行施工现场的环境保护和卫生管理。

2.4 竣工阶段在项目竣工阶段,需要进行相关的验收和交接工作。

包括但不限于:- 进行工程质量验收,确保符合设计要求;- 完成工程竣工图纸和技术文件的整理和归档;- 撤除施工现场的临时设施,做好场地及周边的清理工作;- 进行正式交接手续和相关法律手续的办理。

3. 质量和安全控制在整个施工组织设计过程中,质量和安全控制是非常重要的方面。

我们将采取以下措施保障质量和安全:- 设立专门的质量和安全管理部门,并配备专业人员;- 制定详细的质量控制计划和安全管理制度,并加强监督和检查;- 定期进行质量和安全培训,提高员工的专业技能和安全意识;- 配备必要的安全设施和防护措施,确保施工人员的安全;- 强调施工现场的环境保护和卫生管理。

商业大楼工程施工方案(3篇)

商业大楼工程施工方案(3篇)

第1篇一、工程概况本项目为某商业大楼施工项目,位于我国某城市,总建筑面积约为10万平方米,地上共12层,地下2层。

工程包括商业、办公、酒店等功能区域,结构形式为钢筋混凝土框架结构,建筑高度为45米。

为确保工程顺利进行,特制定本施工方案。

二、施工组织与管理1. 施工组织机构成立以项目经理为组长的项目施工领导小组,下设技术、质量、安全、材料、进度、财务等职能部门,负责工程的全面管理。

2. 施工人员培训对施工人员进行岗前培训,确保施工人员掌握施工技术、安全知识、质量管理等方面的要求。

3. 施工现场管理施工现场实行封闭式管理,确保施工环境整洁、有序。

设立施工区域、材料堆放区、施工道路等,确保施工顺利进行。

三、施工工艺与技术1. 土方工程采用机械开挖、人工配合的方式进行土方开挖,严格控制开挖深度,确保地基基础稳定。

2. 地基基础工程(1)采用钢筋混凝土基础,确保基础承载能力满足设计要求。

(2)施工前对地基进行处理,确保地基承载力达到设计要求。

3. 框架结构工程(1)采用现浇钢筋混凝土框架结构,施工过程中严格控制钢筋绑扎、混凝土浇筑等环节。

(2)采用泵送混凝土技术,确保混凝土浇筑质量。

4. 装修工程(1)墙面、地面、顶面采用高档装修材料,确保装修效果。

(2)安装空调、照明、消防等设施,满足使用要求。

四、施工进度安排1. 施工准备阶段:1个月2. 土方及基础工程:3个月3. 框架结构工程:5个月4. 装修工程:3个月5. 竣工验收:1个月五、质量保证措施1. 严格执行国家相关施工规范和标准,确保工程质量。

2. 对施工人员进行质量意识教育,提高施工质量。

3. 施工过程中,对关键工序进行严格检查,确保工程质量。

4. 设立质量监督小组,对工程质量进行全过程监督。

六、安全文明施工措施1. 严格执行国家有关安全生产法规,确保施工安全。

2. 施工现场设立安全警示标志,加强安全教育。

3. 定期对施工人员进行安全检查,确保施工安全。

商业综合体施工组织设计方案打造繁华商业中心

商业综合体施工组织设计方案打造繁华商业中心

商业综合体施工组织设计方案打造繁华商业中心一、引言商业综合体是当今城市中不可或缺的一部分,它将商业、娱乐、餐饮、办公等功能融合于一体,成为繁华商业中心的核心。

本文将详细介绍商业综合体施工组织设计方案,旨在探讨如何打造一个繁华商业中心。

二、项目背景商业综合体位于城市的黄金地段,通常是大型购物中心、办公楼、酒店等商业建筑的集合。

这些商业综合体通常拥有先进的设施、舒适的环境和多样化的服务,吸引着众多消费者。

为了实现商业综合体在市场上的竞争优势,施工组织设计方案至关重要。

三、项目目标通过合理的施工组织设计方案,我们的目标是打造一个繁华的商业中心,实现以下几个目标:1. 优化商业综合体的功能布局,使不同业态之间的互补性更强;2. 提升商业综合体的建筑质量和工程效率;3. 最大限度地减少施工期间的影响,保证商业综合体的正常运营。

四、施工组织设计方案1. 前期准备在施工前,需要进行详细的规划和设计。

首先,对商业综合体的功能布局进行调研和分析,确定各个功能区域的位置和面积。

其次,编制详细的施工计划,包括工期安排、人力资源、材料采购等。

2. 施工队伍组织商业综合体的施工需要一个经验丰富的施工团队。

为了提高效率和质量,我们将组织由经验丰富的项目经理领导的专业施工团队,确保施工进度和质量的控制。

3. 质量控制商业综合体的质量直接关系到经营者的信誉和发展。

我们将采取一系列的质量控制措施,包括严格的材料选择、施工工艺和现场管理,确保施工过程中的质量达到标准要求。

4. 安全管理施工期间的安全是至关重要的。

我们将制定详细的安全计划和应急预案,对施工现场进行全面的安全管理,保护施工人员和周边环境的安全。

5. 施工期间的协调商业综合体通常是在运营中的,因此施工期间需要与商业综合体经营者进行密切协调。

我们将与经营者共同制定施工时间表,并尽量减少对商业综合体正常运营的影响。

6. 环境保护商业综合体的施工可能对周边环境造成一定的影响。

新建商业中心施工组织设计

新建商业中心施工组织设计

新建商业中心施工组织设计1. 引言本文档旨在对新建商业中心的施工组织设计进行详细规划和说明。

商业中心是一个重要的商业综合体,设计合理的施工组织将对其项目进展和质量产生积极影响。

2. 施工组织概述2.1 项目概述新建商业中心位于市中心,占地面积平方米。

主要包括商业办公楼、餐饮娱乐区、停车场等配套设施。

2.2 施工组织目标- 实现项目按时、按质、按量完成- 确保工人安全施工- 提高资源利用效率- 最大程度减少对周边环境和交通的影响2.3 施工组织原则- 合理分工,明确责任- 优化施工流程,提高效率- 协调各方利益,推动项目合作3. 施工组织方案3.1 项目领导班子成立专门的项目领导班子,包括项目经理、施工总监等,负责整个项目的统筹管理和决策。

3.2 人力资源管理- 招聘经验丰富的施工人员- 分工明确,确保各岗位职责清晰- 提供必要的培训和技术支持3.3 设备资源管理- 购买和租赁适当的施工设备- 定期检查和维修设备,确保其正常运转3.4 施工流程优化- 制定详细的施工计划和进度安排- 合理分配资源,协调施工顺序- 加强施工现场管理,确保安全和质量3.5 环境保护和交通管理- 建立施工现场的环保措施- 安排合理的交通路线,减少对周边交通的干扰4. 风险管理对施工过程中可能出现的风险进行识别和评估,并制定相应的应对措施,确保施工过程安全可控。

5. 施工组织监督与评估建立一套完善的施工监督体系,对施工过程进行全面监测和评估,及时发现和解决问题。

6. 总结本文档对新建商业中心的施工组织设计进行了详细规划和说明。

通过合理的施工组织,可使项目按时、按质、按量完成,确保工人安全施工,并最大程度减少对周边环境和交通的影响。

同时,还需要建立完善的监督体系,对施工过程进行全面监测和评估。

完整版商业综合体项目工程专项施工方案

完整版商业综合体项目工程专项施工方案

完整版商业综合体项目工程专项施工方案一、项目背景商业综合体项目是指将各种商业、服务业与娱乐设施有机结合的综合性建筑群,旨在提供综合化的商业服务和消费场所。

本项目位于城市中心区域,占地面积为XX平方米,拟建设一座商业综合体建筑,总建筑面积约为XX平方米。

二、施工组织1.组织人员根据项目规模、施工周期和施工工程量的特点,我们将组建合适的施工班组,配备专业的建筑工人和施工管理人员。

施工管理人员包括项目经理、工程师、安全员等。

2.施工机械设备根据工程需求,我们将使用吊塔、混凝土搅拌车、起重机、挖掘机、打桩机等适当的施工机械设备,以提高施工效率和质量。

3.施工队伍组织将根据工程进度计划,合理组织施工队伍的分工与合作,确保施工过程的高效顺利进行。

在施工过程中,将加强施工人员的技术培训和安全意识教育,提高项目的施工质量和安全性。

三、施工工艺1.地基处理根据现场勘察结果和设计要求,采用适当的地基处理方法,包括土方开挖、地基平整、土石方回填、固结预应力锚固等工艺,以确保地基的稳定性和可靠性。

2.结构施工根据结构设计图纸和相关规范,采用适当的施工工艺,包括模板搭设、钢筋绑扎、混凝土浇筑等,以确保结构的强度和安全性。

3.给排水工程根据设计要求,采用适当的工艺和设备进行给排水工程的施工,包括下水道、排水管道、排污设备等,以确保项目的给排水系统的正常运行。

4.室内装饰工程根据设计要求,采用适当的工艺和材料进行室内装饰工程,包括墙面、地面、天花板装饰等,以提高项目的舒适度和美观度。

四、施工安全1.施工工作组织根据各项技术要求和安全规范,合理组织施工作业流程,明确责任和权限,确保施工过程的安全。

2.安全培训在施工前,对施工人员进行安全培训,提高他们的安全意识和技能,严格按照施工规范进行操作。

3.安全设施配置适当的安全设施,包括安全网、安全帽、防护眼镜、防护手套等,以确保施工人员的人身安全。

4.安全监测与巡查建立健全的安全监测和巡查制度,对施工现场进行定期巡查和监测,及时发现和解决安全隐患。

商业广场建设项目施工组织设计

商业广场建设项目施工组织设计

商业广场建设项目施工组织设计1. 项目背景商业广场建设项目旨在打造一个现代化、多功能的商业综合体,提供商业、娱乐和休闲场所。

该项目位于市中心,占地面积平方米。

2. 施工目标本项目的施工目标是确保按时完工,并且保证施工质量达到国家标准和客户要求。

3. 组织架构为了有效管理和控制施工过程,我们将建立以下组织架构:3.1 项目经理团队项目经理团队由一名资深项目经理领导,负责项目的整体管理、监督和协调工作。

3.2 施工班组根据施工任务的不同,我们将组建相应的施工班组,包括土建施工、钢结构施工、装饰施工等。

3.3 监理团队监理团队由一名监理工程师带领,负责监督施工过程,确保施工符合相关法规和质量要求。

3.4 配套资源为了支持施工工作,我们将提供必要的配套资源,包括施工车辆、机械设备等。

4. 施工流程为了高效完成施工任务,我们将按照以下流程进行施工:1. 施工准备:包括项目规划、资源准备、施工方案制定等工作。

2. 土建施工:进行场地平整、地基处理、主体结构建设等。

3. 钢结构施工:安装钢结构框架、搭建屋面等。

4. 安装工程:进行排水、电力、通风、空调等工程的安装。

5. 装饰工程:进行室内外装修、门窗安装等。

6. 竣工验收:对整个项目进行验收,确保质量合格。

5. 安全管理在施工过程中,我们将严格遵守安全生产规定,确保施工人员的安全。

安全管理主要包括以下措施:1. 建立安全教育培训制度,提高施工人员的安全意识。

2. 设立安全防护设施,包括安全警示标识、安全网等。

3. 安排专人负责施工现场的安全监督和巡查。

4. 定期开展安全检查和整改,及时消除隐患。

6. 环境保护我们将严格遵守环境保护法律法规,保护施工场地周边环境。

环境保护主要包括以下方面:1. 合理处理和回收废弃物。

2. 控制噪音和粉尘污染。

3. 采用节能环保的建筑材料和技术。

7. 质量控制为了确保施工质量符合要求,我们将采取以下控制措施:1. 建立质量管理体系,明确质量控制要求。

商业综合体建设行业施工方案

商业综合体建设行业施工方案
二、施工组织与人员安排
为确保商业综合体建设项目的顺利实施,我们将成立专门的施工项目部,负责整个施工过程的组织与管理。以下是施工组织与人员安排的详细内容:
1. 施工项目部组织架构
项目部设项目经理一名,负责全面协调、管理项目施工工作;设项目副经理两名,分别负责施工技术、安全生产及质量管理工作;下设施工管理、技术质量、安全生产、材料设备、财务管理等五个部门,各司其职,确保项目顺利推进。
2. 施工人员安排
a. 施工管理人员:包括项目经理、项目副经理、施工队长等,共计XX人,负责施工过程的管理与协调。
b. 技术质量人员:包括施工技术负责人、质量检查员等,共计XX人,负责施工技术指导和质量把关。
c. 安全生产人员:包括安全员、消防员等,共计XX人,负责施工现场的安全生产和消防工作。
d. 材料设备人员:包括材料员、设备管理员等,共计XX人,负责施工材料采购、保管和设备维护。
e. 与设计、监理单位保持紧密沟通,确保施工过程中的技术问题得到及时解决。
2. 安全保障
a. 制定完善的安全生产责任制,明确各级管理人员和施工人员的安全职责。
b. 开展安全风险评估,制定针对性的安全措施,预防安全事故的发生。
c. 加强施工现场的安全管理,严格执行安全操作规程,确保施工现场安全有序。
d. 定期进行安全检查,对施工现场的安全设施、设备进行全面排查,发现问题立即整改。
b. 施工现场保持清洁卫生,定期清理建筑垃圾,设置垃圾分类收集点,减少环境污染。
c. 控制施工噪音和扬尘,采取隔音、降尘措施,减少对周边环境和居民的影响。
d. 加强施工现场的文明施工宣传,提高施工人员文明施工意识,遵守施工现场的各项规章制度。
2. 环保施工
a. 严格按照环保法规和标准,选用环保材料和设备,减少施工过程中的环境污染。

商业综合楼施工组织设计(通用版)

商业综合楼施工组织设计(通用版)

商业综合楼施工组织设计(通用版)
介绍
这份文档是商业综合楼施工组织设计的通用版,包括了施工组
织设计的基本要素和必备步骤。

基本要素
- 工程概况:包括工程名称、地理位置、建设单位、建设规模、建设内容、工程估算等。

- 技术措施:包括安全措施、环保措施、质量措施等。

- 工程进度:包括施工周期、分部分项工程进度、主要施工工
序进度等。

- 物资供应:包括施工材料的选择、使用、保管及现场管理等。

- 人员管理:包括现场人员的安排、管理及安全保障等。

- 施工机械:包括施工机械的选择、使用、维护及保养等。

- 质量控制:包括施工中的质量管理、质量控制及质量验收等。

- 安全生产:包括施工中的安全防护、施工现场安全管理及事
故处理等。

必备步骤
1. 制定施工组织设计方案和施工图纸;
2. 提出科学施工方案;
3. 掌握现场实际情况,采取有效措施;
4. 做好后勤配合,保障施工效果。

总结
商业综合楼施工组织设计是商业综合楼施工的总体规划和重要依据,是保证工程顺利进行的必要条件。

通过本文档提供的要素和步骤,希望能为相关从业人员提供有用的参考。

大型商业综合体建设工程施工组织设计

大型商业综合体建设工程施工组织设计

大型商业综合体建设工程施工组织设计1. 引言本文档旨在提供关于大型商业综合体建设工程施工组织设计的详细信息。

本文档将涵盖项目概况、施工组织设计的目标和原则、施工组织设计的主要内容以及实施计划等方面。

2. 项目概况大型商业综合体建设工程是一个规模庞大的综合性工程,通常包括商业中心、办公楼、住宅区、娱乐设施等多种功能。

本项目的目标是创建一个现代化、高效率的商业综合体,以满足人们日常工作、生活和娱乐的需求。

3. 施工组织设计的目标和原则施工组织设计的目标是确保工程按时、高质量地完成,并确保工期、质量、安全和成本的可控性。

在进行施工组织设计时,需要遵循以下原则:- 合理利用资源,提高工作效率;- 遵守相关法律法规和规范标准;- 确保施工过程的安全性和可持续性;- 确保与相关部门和利益相关者的有效沟通。

4. 施工组织设计的主要内容施工组织设计的主要内容包括但不限于以下几个方面:- 建筑总体布局设计,包括建筑物之间的相互关系、道路交通规划等;- 建筑物的结构设计,确保建筑物的稳定性和安全性;- 施工队伍的组织和管理,包括施工人员的配置、培训和安全管理等;- 施工设备和材料的选择和采购,确保施工过程的顺利进行;- 施工进度计划的制定和管理,保证工期的合理安排;- 施工质量管理体系的建立和监督,确保施工质量符合要求。

5. 实施计划根据项目进度和工程量的估算,有必要制定一个合理的实施计划。

实施计划应包括以下几个方面:- 工程的总体时间安排,包括施工阶段的划分和各个阶段的时间要求;- 施工队伍的组建和管理,确保各个施工阶段有足够的人力资源支持;- 施工设备和材料的采购计划,以确保及时供应;- 质量和安全管理措施的实施,包括监督和检查机制的建立;- 与相关部门和利益相关者的沟通和协调。

6. 结论大型商业综合体建设工程施工组织设计是确保项目成功完成的关键因素之一。

通过合理的组织设计和实施计划,可以提高工程的效率和质量,确保项目的顺利进行。

商业综合体项目工程专项施工方案

商业综合体项目工程专项施工方案

商业综合体项目工程专项施工方案1.前期准备阶段在商业综合体项目工程专项施工方案的前期准备阶段,首先需成立项目团队,并确定项目经理、技术负责人及各工种相关负责人。

然后,根据项目设计文件,制定详细的施工计划、工程进度计划、质量控制计划以及安全生产措施等。

2.施工准备阶段在施工准备阶段,项目团队需要对工程现场进行详细的勘察和测量,并根据实际情况进行踏勘、制定施工组织设计。

同时,还需要编制施工方案,确定施工方法、工期和人力资源等。

在施工准备期间,还需进行材料采购、设备购置以及施工人员的培训和调配等。

3.基础施工阶段基础施工阶段是商业综合体项目工程的重要环节,主要包括地基处理、基坑开挖、地下管道敷设、地下室施工等。

在基础施工阶段,需要根据设计文件和相关要求进行深基坑的暖孔处理、地下室防水施工、地下室桩基施工以及地下综合通道的建设等。

4.主体施工阶段主体施工阶段是商业综合体项目工程的关键环节,主要包括主体结构的施工、分区装修以及装修施工等。

在主体施工阶段,需按照施工方案进行梁柱混凝土浇筑、楼板浇筑、梯间装修、墙体砌筑、屋面施工等一系列工作。

同时,还需进行装修材料的采购、招标等,确保施工质量。

5.室内装修阶段室内装修阶段是商业综合体项目工程的最后一个重要环节,主要包括墙面装修、地面装修、天花板装修、门窗安装等。

在室内装修阶段,需按照设计图纸和相关要求进行室内装修施工,包括各种室内装饰材料的安装、照明设备的安装、电器设备的调试等。

6.安全保障阶段商业综合体项目工程的安全保障阶段是施工过程中非常重要的一环。

需要制定安全管理措施,对施工过程中的各项安全风险进行评估和控制,并配备安全管理人员,负责监督和指导施工现场的安全工作。

同时,还需进行施工现场的巡查和检查,确保施工现场的安全规范。

7.竣工验收阶段商业综合体项目工程的竣工验收阶段是项目最后的环节。

在这个阶段,需要按照相关要求进行竣工验收,包括施工图纸的复核、工程质量的检查、工程测量和验收以及相关手续的办理等。

商业综合体施工设计方案

商业综合体施工设计方案

商业综合体施工设计方案一、概述商业综合体是集商业、娱乐、休闲、办公等多功能于一体的综合建筑群体。

为了确保商业综合体的施工过程能够顺利进行,本文将提供一份完整的商业综合体施工设计方案。

二、总体设计1.选址与规划商业综合体的选址应考虑到市场需求、交通便利以及周边环境,选择一个适合的地段。

规划涵盖建筑布局、绿化设施、停车位规划等。

2.建筑设计商业综合体的建筑设计应充分考虑建筑风格、吸引力、功能性和安全性等要素。

设计方案应提供详细的建筑平面图、立面图和施工图纸。

3.设备选型商业综合体内部设备的选型应根据商业综合体的需求、预算和效能等因素进行选择。

4.施工组织商业综合体施工过程中,应确立施工队伍的组织结构、施工作业计划以及质量控制措施等。

同时,需要合理安排施工进度,确保工期的紧凑和施工质量。

商业综合体的建筑设计方案应包括以下几个方面:1.外立面设计外立面设计要求美观、独特,同时考虑到商业综合体的定位与宣传效果。

设计方案应包含立面材料、色彩搭配、装饰元素等细节。

2.功能分区设计商业综合体内部应设定合理的功能分区,包括商业商铺、餐饮区、娱乐区、办公楼等。

设计方案应提供每个功能区的平面布置和内部装修方案。

3.停车场设计商业综合体通常需要提供充足的停车位。

停车场设计方案应包含停车位数量、停车位布局、通道设计等。

4.绿化设计商业综合体的绿化设计应注重环境保护和舒适性,包括景观花园、绿化带、休闲区等。

设计方案应提供绿化种植方案、花卉选择等相关细节。

5.安全设计商业综合体的安全设计应考虑到火灾防护、紧急疏散通道、监控设施等。

设计方案应提供详细的安全措施,确保人员和财产的安全。

商业综合体的设备选型方案应包括以下几个方面:1.空调系统商业综合体需要提供舒适的室内环境,因此选择高效、节能的空调系统非常重要。

设计方案应提供空调设备的型号、安装位置等。

2.照明系统商业综合体的照明设计应注重节能和美观,选择适合商业综合体使用的照明设备。

某商业综合体建设项目工程施工组织设计

某商业综合体建设项目工程施工组织设计

某商业综合体建设项目工程施工组织设计项目概述本项目是某商业综合体的建设项目,包括商业综合体主体建筑、停车场、环保设施等内容。

施工组织设计原则和目标本施工组织设计的原则和目标是,按照相关法律法规的要求,确保项目建设的安全、顺利进行,有效控制工程质量、工期、成本。

总体施工组织设计本项目总体施工组织分为以下几个阶段:前期准备阶段前期准备阶段主要包括土地准备、规划设计、环评审批、招投标等工作。

施工单位应在开工前完成前期准备工作,以确保正式施工的顺利开展。

基础施工阶段基础施工阶段主要包括地基处理、地下管线敷设等工作。

施工单位应根据地质勘探报告和土壤试验结果合理安排基础施工的具体方案。

主体建筑施工阶段主体建筑施工阶段是本项目的重点阶段,涉及到钢筋混凝土结构施工、屋面防水、幕墙等内容。

施工单位应在保证施工质量的前提下,按照施工进度合理安排施工计划。

室内装修阶段室内装修阶段主要包括门窗安装、油漆刷涂、地面铺装等工作。

施工单位应结合室内装修设计图纸,科学安排施工工序和工期。

安全措施在本项目施工过程中,施工单位应坚持“安全第一”的原则,合理确定安全防护措施,确保施工安全、用户安全和周边环境安全。

环保措施在本项目施工过程中,施工单位应根据环评审批要求,采取适当的措施减少建设对环境产生的影响,确保环境保护的目标得到实现。

总结本施工组织设计结合本项目的实际情况,科学安排施工计划和工序,制定安全措施和环保措施,符合相关法律法规的要求,能够有效保证项目的质量、进度和成本控制,实现项目建设的顺利进行,具有一定的参考意义。

综合大楼施工组织设计方案

综合大楼施工组织设计方案

综合大楼施工组织设计方案一、项目背景综合大楼是一个多功能建筑,包括办公区、商业区、休闲区等不同功能区域,由于其多变的用途,施工组织设计方案的合理性对项目进展和质量的保证至关重要。

二、项目目标1.完成建筑施工,按时交付使用;2.确保施工期间的安全性,最大程度地减少事故发生;3.保证施工质量,达到设计要求;4.合理控制施工成本,提高资金利用效率。

1.施工流程的确定根据建筑设计图纸,确定施工流程,包括地基工程、主体结构和装饰装修等不同阶段的施工顺序和步骤。

同时,根据施工工期,制定详细的时间进度计划,确保施工各项工作有条不紊地进行。

2.施工人员的组织和管理2.1项目经理负责具体的施工组织和协调工作。

需要熟悉相关法规和标准,并具备丰富的施工管理经验。

2.2监理人员负责对施工过程进行审核和监督,确保施工质量符合设计要求。

2.3施工班组根据施工流程的需要,成立相应的施工班组,包括地基施工班组、主体施工班组和装修施工班组等。

3.安全管理3.1制定安全方案根据项目的具体情况,制定安全生产方案,明确各项安全措施和防范措施。

3.2安全教育培训在施工前,对施工人员进行安全教育培训,提高他们的安全意识和操作技能。

3.3定期检查对施工过程中的安全措施进行定期检查,发现问题及时解决,确保施工期间的安全性。

4.资源管理4.1人员资源根据施工需要,合理调配施工人员,确保施工进度按时完成。

4.2物资资源统一采购和管理施工物资,确保物资供应充足,并按需使用。

5.质量控制5.1制定施工规范根据设计要求,制定相应的施工规范,确保施工过程中符合质量要求。

5.2施工过程检查监督和检查施工过程中的质量,及时发现和解决问题,确保施工质量符合设计要求。

5.3定期验收对施工过程中的关键节点进行定期验收,确保施工质量符合验收标准。

6.节能环保在施工过程中,采用节能环保材料和设备,最大程度地降低对环境的影响。

7.社会管理7.1建立沟通渠道与相关部门和社会群众建立良好的沟通渠道,及时解决问题和纠纷。

最新版商业大厦建设工程施工组织设计方案

最新版商业大厦建设工程施工组织设计方案

最新版商业大厦建设工程施工组织设计方案目录第一章编制说明---------------------------------------------------------------61.1编制内容及范围--------------------------------------------------61.2编制依据-----------------------------------------------------------6第二章工程综述--------------------------------------------------------------112.1工程概况---------------------------------------------------------112.2施工条件---------------------------------------------------------152.3工程难点及施工关键------------------------------------------15第三章现场组织管理机构及管理目标-----------------------------------183.1组织管理机构---------------------------------------------------183.2 管理目标--------------------------------------------------------23 第四章施工部署--------------------------------------------------------------244.1施工组织与协调------------------------------------------------244.2施工准备---------------------------------------------------------254.3主要施工方案的选择------------------------------------------274.4施工流程及施工段的划分------------------------------------29第五章施工进度计划及保障措施-----------------------------------------325.1施工进度计划说明---------------------------------------------325.2施工进度计划---------------------------------------------------335.3施工进度计划完成的可行性分析---------------------------345.4确保施工进度计划的条件------------------------------------365.5施工进度计划完成的保障措施------------------------------37第六章施工平面布置--------------------------------------------------------416.1施工现场目前现状---------------------------------------------416.2施工总平面布置原则及依据---------------------------------416.3各阶段施工平面布置------------------------------------------426.4主要生产、生活设施布置--------------------------------------446.5施工临时用水布置---------------------------------------------476.6施工临时用电布置---------------------------------------------486.7塔吊、施工电梯平面布置--------------------------------------496.8临时设施一览表------------------------------------------------526.9施工现场平面管理---------------------------------------------52第七章土建工程主要施工方案和技术措施-----------------------------547.1施工测量---------------------------------------------------------547.2地下结构工程---------------------------------------------------617.3地上结构工程--------------------------------------------------1207.4屋面工程--------------------------------------------------------1307.5门窗工程--------------------------------------------------------1377.6楼地面工程-----------------------------------------------------1557.7一般装饰工程--------------------------------------------------1687.8室内高级装饰工程--------------------------------------------1747.9玻璃幕墙工程--------------------------------------------------1817.10钢结构锥形采光窗设计施工------------------------------1897.11脚手架工程---------------------------------------------------1937.12试验、检验与计量------------------------------------------2057.13重点、难点工程质量控制---------------------------------214第八章安装工程------------------------------------------------------------2278.1设备工程-------------------------------------------------------2278.2电梯工程-------------------------------------------------------2598.3给排水工程----------------------------------------------------2808.4天然气管道安装工程----------------------------------------3048.5通风、空调工程----------------------------------------------3088.6电气安装工程-------------------------------------------------3368.7弱电安装工程-------------------------------------------------361第九章季节性施工措施---------------------------------------------------3859.1冬雨季施工部位----------------------------------------------3859.2冬期施工-------------------------------------------------------3859.3雨期施工-------------------------------------------------------3939.4沙尘暴气候措施----------------------------------------------395第十章施工总承包管理---------------------------------------------------39710.1综述 ----------------------------------------------------------39710.2施工总承包管理目标及承诺-----------------------------39710.3总承包管理体系--------------------------------------------39810.4施工总承包管理原则--------------------------------------40010.5施工总承包管理及措施-----------------------------------40210.6总包与业主、监理、设计的协调管理-----------------40410.7总包与分包单位的关系协调----------------------------40910.8总包与社会关系的协调----------------------------------41010.9施工总承包管理对施工技术的管理-------------------41210.10施工总承包管理对施工质量的管理-----------------41410.11施工总承包管理对施工进度的管理-----------------41910.12施工总承包管理对施工安全的管理-----------------42310.13施工总承包对文明施工环保的管理和控制--------42510.14施工总承包对文件资料的控制-----------------------429第十一章质量保证体系及保证措施------------------------------------43611.1工程施工质量目标----------------------------------------43811.2施工质量保证体系----------------------------------------43911.3全面质量管理----------------------------------------------464第十二章现场安全文明施工及环保方案措施------------------------46612.1安全管理----------------------------------------------------46612.2文明施工----------------------------------------------------47612.3环境保护措施及方案-------------------------------------48012.4防止扰民和民扰的措施----------------------------------489第十三章现场消防保卫管理---------------------------------------------49413.1施工现场保卫----------------------------------------------49413.2施工现场消防----------------------------------------------498第十四章工程成本管理---------------------------------------------------50814.1概论----------------------------------------------------------50814.2工程成本管理的意义和步骤----------------------------50814.3总承包商的成本管理-------------------------------------51114.4总承包商对业主成本管理的协助----------------------515第十五章科技进步与新技术应用---------------------------------------51615.1目标及意义-------------------------------------------------51615.2组织机构及保证措施-------------------------------------51615.3应用项目及实施措施-------------------------------------51815.4其它项目应用构想----------------------------------------52415.5 信息化施工管理------------------------------------------52515.6实施项目的效益分析-------------------------------------527第十六章工程交付、回访及维修-----------------------------------------52916.1工程交付----------------------------------------------------52916.2工程回访----------------------------------------------------52916.3工程服务及保修-------------------------------------------530第一章编制说明1.1 编制内容及范围本施工组织设计供投标用,如有幸中标,亦将作为正式施工组织设计的主要依据,我们将在此基础上作适当增补和修正。

商业大厦工程施工组织设计

商业大厦工程施工组织设计

商业大厦工程施工组织设计
商业大厦工程施工组织设计是指对商业大厦工程项目进行全面规划、安排和管理的过程。

其目标是确保项目在预算、时间和质量方面得到有效控制,最大程度地满足业主的需求。

下面是商业大厦工程施工组织设计的一般流程和内容。

一、项目概况
在商业大厦工程施工组织设计中,首先要了解项目的概况。

包括项目的位置、规模、用地面积、总建筑面积、功能等方面的信息。

同时,还要了解业主的需求和要求,以及项目的预算和时间限制。

二、施工目标和要求
基于项目概况和业主需求,明确商业大厦工程施工的目标和要求。

包括工程质量要求、安全要求、环境要求、进度要求等方面。

同时,也要考虑到可持续发展和节能环保的要求。

三、施工组织架构
四、施工工艺与方法
五、施工进度计划
六、施工资源管理
七、施工质量控制
八、安全管理与监督
九、环境保护与节能措施
十、项目经验总结与改进
综上所述,商业大厦工程施工组织设计是一个涉及多个方面的综合性过程,需要综合考虑项目的实际情况和要求,并合理规划、安排和管理施工工作。

只有做好施工组织设计工作,才能保证商业大厦工程项目的顺利进行,达到预期的效果。

商业办公楼建设项目施工组织设计

商业办公楼建设项目施工组织设计

商业办公楼建设项目施工组织设计1. 项目背景商业办公楼建设项目旨在满足日益增长的商务需求,提供现代化和高效的办公空间。

本项目位于市中心地段,总建筑面积为X平方米,共计X层。

2. 目标和要求本项目的目标是按时按质地完成商业办公楼的建设。

为了实现这一目标,我们制定了以下要求:- 流程优化:通过合理的施工组织设计,最大限度地减少施工过程中的时间浪费和资源浪费。

- 安全保障:确保在施工期间员工和公众的安全,并遵守各项安全规定。

- 质量控制:采用先进的技术和严格的质量管理标准,确保建筑物质量达到预期要求。

- 环境保护:遵守环境保护法规,减少对周围环境的负面影响。

3. 施工组织设计方案为了达到项目目标和要求,我们制定了以下施工组织设计方案:3.1 施工进度计划我们将根据项目的特点和施工工艺,制定详细的施工进度计划。

计划将包括各项施工任务的开始时间、结束时间、持续时间和资源分配等内容,以确保施工进度的可控和合理。

3.2 施工人员组织为了保证项目建设的顺利进行,我们将组建专业的施工团队。

团队成员将根据各自的专业能力和经验,负责不同的施工任务。

我们将建立有效的沟通机制和协调机制,确保施工人员之间的协作和配合。

3.3 安全管理安全是施工过程中的重要考虑因素。

我们将制定详细的安全管理计划,包括施工现场的安全设施和安全培训等措施。

同时,我们将定期进行安全检查和评估,以确保施工过程中不存在安全隐患。

3.4 质量控制为了保证建筑质量达到预期要求,我们将采取以下措施进行质量控制:- 严格遵守施工规范和标准,确保施工质量符合要求。

- 推行质量管理体系,建立质量检查和验收制度,及时发现和处理质量问题。

- 使用优质材料和先进的施工技术,提高建筑物的质量和可靠性。

3.5 环境保护在施工过程中,我们将尽量减少对周围环境的负面影响。

具体措施包括:- 合理利用资源,减少能源消耗和废弃物产生。

- 使用环保材料,减少对环境的污染。

- 积极参与环保监测和评估,确保施工过程符合环保标准。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

商业大厦综合体建设项目施工组织设计方案
目录
第一章编制依据 (6)
1.1编制依据 (6)
1.2本工程采用的技术规范 (7)
第二章工程概况 (11)
2.1 建筑概况 (11)
2.2 结构概况 (12)
2.3 工程承包范围 (17)
2.4 地质概况 (18)
2.5 防水概况 (20)
第三章工程目标 (22)
3.1 工程质量目标 (22)
3.2 施工工期目标 (22)
3.3 现场管理目标 (22)
3.4 安全生产目标 (23)
第四章施工部署 (24)
4.1 项目管理组织机构 (24)
4.2 施工准备 (24)
4.3 施工部署 (34)
第五章主要施工方法及技术组织措施 (37)
5.1 施工顺序及施工流向安排 (37)
5.2 主要方法及技术措施 (42)
第六章劳动力计划及主要施工机械计划 (176)
6.1 劳动力组织 (176)
6.2 各阶段劳动力组织具体安排 (180)
6.3 农忙季节稳定施工措施 (180)
6.4 雨季防排水计划 (183)
6.5 主要机械设备数量及使用计划 (185)
第七章确保工程质量的技术、经济、组织措施 (186)
7.1 质量保证措施与创优计划 (186)
7.3 保证工程质量的技术、经济、组织措施 (193)
第八章确保安全施工的技术、经济、组织措施 (196)
8.1 安全生产目标 (196)
8.2 安全生产保证体系与管理制度 (196)
8.3 安全生产技术保证措施 (199)
8.4 现场施工消防安全保证措施 (210)
第九章保证文明施工的技术、经济、组织措施 (213)
9.1 总体思路 (213)
9.2 保证措施 (214)
9.3 具体措施 (215)
第十章施工总进度计划及保证措施 (223)
10.1 本工程计划的特点 (223)
10.2 确保工期的组织措施 (223)
10.3 确保工期的技术措施 (224)
10.4 工期目标保证措施 (226)
10.5 各阶段进度保证措施 (228)
第十一章施工现场总平面布置 (231)
11.1 总体布置 (231)
11.2 施工道路及场内外交通 (231)
11.3 水平垂直运输 (231)
11.4 材料存放及管理 (231)
11.5 施工现场临时用水布置 (232)
11.6 临时用电布置 (233)
11.7 消防布置 (234)
11.8 塔吊回转半径内保护措施 (235)
11.9 施工总平面见附表五 (237)
11.10 临时用地表见附表六 (237)
第十二章针对本工程施工的各关键点、难点及其处理措施 . 238
12.1 施工技术难点分析 (238)
12.2 大体积混凝土施工 (238)
12.3 屋面、卫生间防水工程难点分析 (243)
12.4 内粉工程难点分析 (245)
12.5 楼地面工程难点分析 (246)
12.6 涂料工程难点分析 (247)
第十三章施工组织机构 (248)
13.1 项目管理组织机构 (248)
13.2 各岗位职责 (250)
第十四章农忙、冬季和雨夏季施工方案 (256)
14.1 夏季施工 (256)
14.2 冬季施工 (257)
14.3 雨季施工 (262)
14.4 农忙季节稳定施工措施 (266)
第十五章施工环保措施计划 (269)
15.1 环境管理方针 (269)
15.2 环境组织管理体系 (274)
15.3 环境保护措施 (275)
15.4 扬尘污染控制措施 (278)
15.5 防止施工扰民和民扰措施 (279)
第十六章地下管线及其他地上地下设施的保护措施 (282)
16.1 施工前准备 (282)
16.2 保护措施 (282)
16.3 地下管线及地上地下设施的加固措施 (283)
第十七章总承包配合、协调管理 (285)
17.1 总则 (285)
17.2 质量管理及配合措施 (285)
17.3 工期管理及配合措施 (286)
17.4 安全生产、文明施工、管理及配合措施 (287)
17.5 机械设备、场地的协调措施 (287)
附表一:拟投入本项目的主要施工设备表 (289)
附表二:拟配备本工程的试验和检测仪器设备表 (293)
附表三:劳动力计划表 (295)
附图一:劳动力柱状图 (295)
附表四:计划开、竣工日期和施工进度网络图 (300)
附表五:施工总平面图(主体施工阶段) (301)
施工总平面图(装饰装修阶段) (303)
附表六:临时用地表 (304)
第一章编制依据
1.1编制依据
1.招标文件及答疑;
2.本工程设计图纸和各类勘察资料和设计说明等资料;
3.预算文件提供的工程量和预算成本数据;
4.国家相关技术规范、标准、技术规程、建筑法规及规章,行业规程及企业的技术资料;
5.施工所在地的地方规定及政府文件;
6.建设单位对该工程项目的有关要求;
7.施工现场水、电、道路、原材料渠道等调查资料;
8.上级领导指示精神和有关文件;
9.企业ISO9002质量体系标准文件;
10.企业的技术力量和机械设备情况。

1.2本工程采用的技术规范
1.3 建筑工程行业标准及规范、规程、图集
第二章工程概况
2.1 建筑概况
2.1.1 地理位置
本工程位于河南省封丘县,南邻世纪大道,西侧为规划路,北接工业一路,施工场地地势基本平坦,基本呈长方形,施工环境较好。

2.1.2 工程概况
世纪**综合体安置区A地块一标段工程南邻世纪大道,西侧为规划路,北接工业一路,该项目是由****代建的集住宅、酒店、商业为一体的大型综合项目,是当地政府建设的民心工程。

本工程由酒店办公综合楼A座,住宅楼B座、C座、D座,商业楼E座、F座楼及地下车库组成,本项目规划净用地26544平方米,总建筑面积为92901平方米,(其中规划住宅建筑面积47786平方米,规划公建建筑面积45115平方米),总基地面积7656平方米,容积率3.5,建筑密度28.8%,绿地率38.6%,其中酒店办公综合楼A座建筑面积41299平方米,基底面积4868平方米,住宅楼B座建筑面积15993平方米,基底面积325平方米,住宅楼C座建筑面积15993平方米,基底面积325平方米,住宅楼D座建筑面积15800平方米,基底面积230平方米,商业楼E座建筑面积2998平方米,基底面积1499平方米,商业楼F座建筑面积818平方米,基底面积409平方米。

各楼设计概况表
2.2 结构概况
2.2.1结构类型
本工程由酒店办公综合楼A座,住宅楼B座、C座、D座,商业楼E座、F座楼组成,结构安全等级二级,地基基础设计等级乙级,设计使用年限50年,抗震设防类别丙类,抗震设防烈度为7度。

本工程设计遵循的标准、规范、规定及规程
活荷载标准值
基础选型:框筒、剪力墙结构部分采用筏板基础,裙房采用柱下独立基础。

抗侧力体系:酒店主楼采用框筒结构,住宅楼采用剪力墙结构,裙房采用框架结构。

楼盖体系:楼盖及屋盖均采用主次梁体系,现浇钢筋混凝土楼板。

结构分析:整体分析本工程采用中国建筑科学研究院PKPM CAD 工程部研制开发的PKPM系列软件及多层及高层建筑结构三维分析与设计软件SAT2010版进行计算。

基础计算:本工程基础设计使用中国中国建筑科学研究院PKPM
JCCAD 进行计算。

主要建筑材料和强度等级:混凝土构建强度见下表
混凝土耐久性分类:外墙和土壤直接接触的构件处于二b 类环境部分,其余部分处于一类环境。

钢材:钢筋HPB300级 fy=300N/mm2,HRB335级 fy=N/mm2,HRB400级 fy=360N/mm2。

砌块和砂浆:加气混凝土砌块干容重不大于7.0KN/m3,强度等级不小于A3.5,混合砂浆强度不小于5.0。

本工程1#、2#、3#
楼结构形式均为为框架-抗震墙结构,主楼基础为预应力管桩+板式筏形基础。

裙房为预应力管桩+独立承台。

本工程嵌固端为基础顶面。

各主楼结构设计概况表
2.2.2各楼主要构件混凝土强度等级
其中基础部分:地下室外墙(含墙内柱):C45,抗渗等级:P8,垫层:C15;地下室底板:C45,抗渗等级P8。
