松木桩计算过程
松木桩计算过程
桩基设计计算根据钻孔资料,自排涵基土(岩)按其时代、成因及岩性不同,自上而下分耕土(Q4pd,层号①),粉质粘土(Q4al,层号②),粉质粘土(Q4el,层号③),强风化泥质粉砂岩(J,层号④1),弱风化泥质粉砂岩(J,层号④2),强风化粉砂岩(J,层号⑤1),弱风化粉砂岩(J,层号⑤2)、⑴、自排涵0+000至0+065地基主要位于J强风化泥质粉砂岩④1层,该层地基容许承载力[σ]=300kpa﹥233.3kpa,基地应力满足设计要求。
⑵、自排涵0+065至0+210地基主要位于Q4el粉质粘土③层,该层地基容许承载力[σ]=180kpa〈233、3kpa,基地应力不满足设计要求。
参照地勘报告得地基处理意见,该段自排涵基础采用松木桩(头径150mm,尾径120mm)基础。
⑶、自排涵0+210至0+260地基主要位于J强风化泥质粉砂岩④1,该层地基容许承载力[σ]=120—150kpa<233。
3kpa,基地应力不满足设计要求。
参照地勘报告得地基处理意见,该段自排涵基础采用松木桩(头径150mm,尾径120mm)基础。
(1)桩身及其布置设计计算根据《建筑地基处理规范》(JGJ79-2002),单桩竖向承载力特征值应通过现场单桩荷载试验确定,可按以下列公式计算:R a=ψa[σ]A P式中:式中:Ra—-单桩承载力标准值(kN);ψ——纵向弯曲系数,与桩间土质有关,一般取1;a—-桩材料得应力折减系数,木材取0。
5;[σ] ——桩材料得容许应力,桩头Φ150mm,桩尾Φ120mm得松木桩[σ]=2700kpa;A P——桩端截面积(m2);故Ra=1×0。
5×2700×π×(0。
12/2)2=15。
26 S=R/R a=233、3/15。
26=15、3,即每平方米至少15、3根桩。
实际设计松木桩采用500×500梅花形布置,面积置换率m=d2/(1、05*s)2=8%根据以上公式,松木桩单桩竖向承载力特征值计算成果见表5-15、表单桩竖向承载力特征值计算成果表松木桩桩身尾径φ=12mm,单桩长3m,按500×500mm间距呈梅花型布置。
松木桩计算
松木桩承载力计算书
本计算书按《建筑地基处理技术规范》GB-JGJ79-2012编制

一、计算资料
松木桩直径d(cm)15松木桩长度 L(m)4松木桩间距s(m)0.5松木桩抗压强度f c(Kpa)10000土的侧摩阻力特征值q si17桩间天然土承载力特征值f sk(Kpa)60桩端土端阻力特征值q p(kPa)60
桩端天然土承载力折减系数α0.5桩间土承载力折减系数β0.75桩身强度折减系数η0.3
二、计算
松木桩截面周长(m)μp=π×d0.471
20.0176625松木桩截面面积(m2)A p=0.25×π×d
桩土面积置换率m=d2/d e20.081633
×A p32.56桩土抗力所提供的单桩承载力(KN)R a=μp×q si×L+α×q
p
×A p52.99桩身材料强度确定的单桩承载力 (KN)R a=η×f
c
取两者小值R a=32.56
复合地基承载力特征值 (Kpa)f spk=m×Ra/Ap+β×(1-m)×f
sk191.80。
松木桩计算
桩侧土磨擦阻力特征值 (qsia) 8 25
5 5 0 0
桩端土阻力 (qp):
0
桩身强度折减系数:η (0.2~0.3)
0.3
桩端天然土承载 力折减系数:α
0.5
桩间土承载力 折减系数:β
(0.75~0.95)
0.75
桩间天然土承载力 特征值fsk(Kpa)
60
面积置换率 m(0.12~0.3 ,大于0.2 应采用其它
13
布桩数
700
复合地基承载力特征值 fspk=
123
说桩明身:强1.度本标表准按值GBf-cu=
3.6
JGJ79-2012编制。松木
2. 深色部分人工输入
3. 本软件作为计算辅助工具,仅为个人验算时使用,不能作为工程设计的直接依据。
0.0704832
横纹承压fc(0.3~2MPa) 3.6
加固区面积A(m2) 112.2
2.单桩承载力特征值(取 Ra=μp*∑qsia*li+α*Ap*qp
13
小值)
Ra=η*fcu*Ap
取值Ra=
13
3.复合地基承载力特征 值fspk
fspk=m*Ra/Ap+β*(1-m)*fsk
123
4.面积置换率 m
松木桩计算
设计基础条件:
1.单桩竖向承载力: 参数取值::
直径d(m) 有效桩长(m) 桩截面面积(m2)
桩周长μp 桩间距s(m) 布桩形式(1或2)
0.12
L= Ap=d2*3.14/4
μp=d*3.14 0.4 2
4 0.011304
0.3768
桩长范围土层名称

松木桩复合地基计算
松木桩复合地基计算11、2、4式,则有参考《木结构设计规范》(GB50005-2003)附录G及4、2、1条表4、2、1-1,确定松木适用的强度等级为TC13B,不考虑松木桩在自身及使用条件下的设计指标调整,由表4、2、1-3查得,fc=10103kpa。
参考《建筑地基处理技术规范》(JGJ79-2002)11、2、4,按松木桩自身抗压强度确定的单桩竖向承载力为。
综合以上两个条件,取松木桩单桩竖向承载力特征值为。
取桩顶范围控制荷载为100kpa。
参考《建筑地基处理技术规范》9、2、5式,则有,代入计算出桩土置换率。
由,可推出代入数据求得,取桩间距S为0、350m,则置换率m为0、04092,代入求得复合地基承载力fspk为137kpa,满足设计要求。
(2)站房区计算站房区桩顶设计标高相对于0、000为−1、100,取松木桩桩长L为7、5m,桩端尾径d为0、08m,采用正方形布桩。
考虑一定深度的负摩阻力(取ln/l0=0、4,ln为中性点距桩顶深度,l0为桩周土沉降为零处距桩顶的深度;此处ln取3、00m),参考《建筑地基处理技术规范》(JGJ79-2002)11、2、4式,则有参考《木结构设计规范》(GB50005-2003)附录G及4、2、1条表4、2、1-1,确定松木适用的强度等级为TC13B,不考虑松木桩在自身及使用条件下的设计指标调整,由表4、2、1-3查得,fc=10103kpa。
参考《建筑地基处理技术规范》(JGJ79-2002)11、2、4,按松木桩自身抗压强度确定的单桩竖向承载力为。
综合以上两个条件,取松木桩单桩竖向承载力特征值为。
计算显示筏板基础地基反力最大值约为75kpa,考虑一定的安全储备按照地基反力为85kpa进行控制计算。
参考《建筑地基处理技术规范》9、2、5式,则有,代入计算出桩土置换率。
由,可推出代入数据求得,取桩间距S为0、400m,则置换率m为0、03133,代入求得复合地基承载力fspk为90kpa,满足设计要求。
松木桩计算
桩长范围土层名称 0.12 L= Ap=d *3.14/4 μ p=d*3.14 0.4 2
2
土厚li(m) 4 0 0 0 0 0
桩侧土磨擦阻力特征值 (qsia) 8 25 5 5 0 304 0.3768
1 2 3 4 5 6
0
3.复合地基承载力特征 fspk=m*Ra/Ap+β *(1-m)*fsk 值fspk 当按等边三角形布桩时 (布桩形式取1) 4.面积置换率 m 当按正方形布桩时 (布桩形式取2) m=d2/de2 5.布桩数不小于n 6.结论: 有效桩长L= 单桩承载力特征值Ra= 复合地基承载力特征值 fspk= 桩身强度标准值fcu= 4 13 123 3.6 n=m*A/Ap

松木桩计算
设计基础条件: 直径d(m) 有效桩长(m) 桩截面面积(m ) 桩周长μ p 桩间距s(m) 布桩形式(1或2) 1.单桩竖向承载力: 参数取值:: 桩身强度折减系数:η (0.2~0.3) 0.3 2.单桩承载力特征值(取 小值) 取值Ra= Ra=μ p*∑qsia*li+α *Ap*qp Ra=η *fcu*Ap 13 123 0.42 取值de= 0.452 0.452 桩端天然土承载 力折减系数:α 0.5 13 13 面积置换率 桩间土承载力 桩间天然土承载力特 m(0.12~0.3 折减系数:β 征值fsk(Kpa) ,大于0.2 (0.75~0.95) 应采用其它 0.75 60 0.0704832 横纹承压fc(0.3~2MPa) 3.6 加固区面积A(m ) 112.2
一根桩分担的处 理地基面积等效 圆直径de
0.070483202
700
面积置换率 布桩数
0.070483202 700

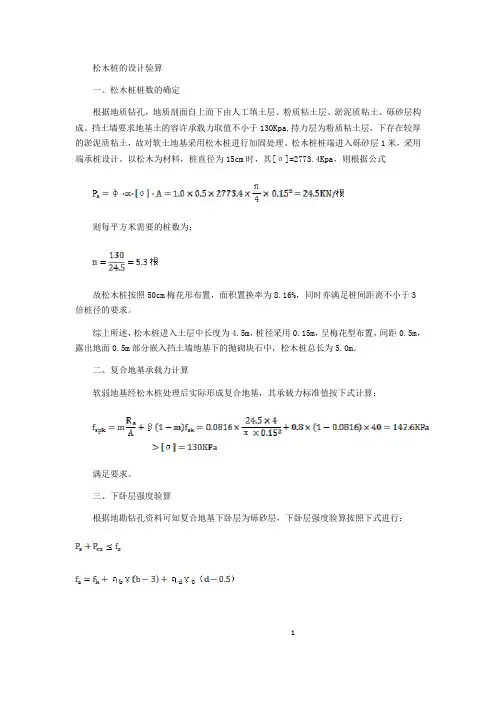

松木桩复合地基的计算书
松木桩的设计验算
一、松木桩桩数的确定
根据地质钻孔,地质剖面自上而下由人工填土层、粉质粘土层、淤泥质粘土、砾砂层构成。
挡土墙要求地基土的容许承载力取值不小于130Kpa,持力层为粉质粘土层,下存在较厚的淤泥质粘土,故对软土地基采用松木桩进行加固处理。
松木桩桩端进入砾砂层1米,采用端承桩设计。
以松木为材料,桩直径为15cm时,其[σ]=2773.4Kpa,则根据公式
则每平方米需要的桩数为:
故松木桩按照50cm梅花形布置,面积置换率为8.16%,同时亦满足桩间距离不小于3倍桩径的要求。
综上所述,松木桩进入土层中长度为4.5m,桩径采用0.15m,呈梅花型布置,间距0.5m,露出地面0.5m部分嵌入挡土墙地基下的抛砌块石中,松木桩总长为5.0m。
二、复合地基承载力计算
软弱地基经松木桩处理后实际形成复合地基,其承载力标准值按下式计算:
满足要求。
三、下卧层强度验算
根据地勘钻孔资料可知复合地基下卧层为砾砂层,下卧层强度验算按照下式进行:
1
根据建筑地基基础设计规范
,,,
则:
满足规范要求。
四、沉降计算
挡土墙的沉降量由复合地基的变形量与桩端下土层的变形量组成。
1、复合地基的变形量的计算
E p为松木桩桩身的压缩模量,E p=8000Mpa;
,,,
2
2、复合地基下土层的变形模量
计算深度取值为:
详细计算结果见下表。
复合地基下土层变形计算
L/b z/b
3.75 1.95 0.20 1.56 5Mpa 19.7 0.9 17.7 则,满足规范要求。
3。
松木桩施工工艺
松木桩施工工艺修建高速公路经常会遇到各种软基,处理方法有很多,如粉喷桩、换填、抛石以及CFG 桩等,然后根据现场情况进行选择、但就是对于地形特别复杂、工期很紧、材料进场困难或采用其她软基处理成本太高,甚至在雨季施工中要求处理软基时,当地松树资源又十分丰富,又较便宜,可就地取材,采用松木桩处理软基。
一、松木桩设计一般按端承桩设计,按下式计算:P a=Ψα[σ]A -----—-—--—--————(a)Pa ――单桩承载力Ψ―――纵向弯曲系数,与桩间土质有关,一般可取1α―――桩材料得应力折减系数,木桩取0。
5[σ]――桩材料得容许压力,k Pa通过计算,根据所需要达到得基底容许承载力,计算出单位面积内松木桩得根数、三、施工工艺流程四、施工过程1 .在软基范围随机选择比较有代表得点,用挖掘机打入试桩,直到试桩进入持力层。
一般挖掘机捶击进尺寸速度明显下降时停止。
然后将有代表得试桩长度取平均值,确实为松木桩批量制作长度。
2 .松木桩得制作(1)大端直径≥15cm ,且外形直顺光圆;(2) 小端削成30cm 长得尖头,利于打人持力层;(3)待准备好总桩数80 %以上得桩时,调入挖掘机进行打桩施工,避免挖掘机待桩窝工;(4) 将备制作好得桩摆放在现场,为打桩做好准备;3 .挖掘机打桩流程(1) 挖掘机就位;(2) 选择将要打入得松木桩,人工扶正松木桩,桩位按设计间距以梅花状布置;(3) 将挖掘机得挖斗倒过来轻轻扣压桩至软基中;(4) 按压稳定后,人立即离开桩位,用挖斗背面击打桩头,直到没有明显打人量为止,确保松木桩垂直打入持力层;(5) 严格控制桩得密度,确保软基得处理效果。
图14.锯平桩头根据软基面高度锯平桩头后得标高,保证桩高于软基面50cm左右、图25.桩间抛片石在松木桩桩间抛填片石,片石高度应高过桩预留高度,采用推土机推平、6、碾压(1)经推土机推平后,使用重型压路机碾压(2)在碾压过程中适量加入小粒径片石反重碾压。
松木桩承载力计算方法
������_(������=)������������[������]
桩端截面积
容许压力
������_������(kN)
23.856
������
1
������
0.5
[������] (kPa)
2700
������_������(������
0.018
2 按土抗力确定单桩承载力标准值(摩擦桩) 单桩承载力 桩身承载力 折减系数
������_������ (kPa)
100.00
������_���力
单桩承载力
每平米桩数
设计每平米桩数
面积置换率 m (%) 1.77
P(kPa)
42.75
������_������(kN)
21.77
������
1.96
������_������
1
复合地基承载力标准值 复合地基承载力 单桩承载力 折减系数
������_������(������
0.018
`
` `
������_������������ ������_
0 0 0 50 0 0 0 0 0 50
������_spk=m������_������/������_������ +������(1-m)������_������
松木桩计算
松木桩承载力计算书
本计算书按《建筑地基处理技术规范》GB-JGJ79-2012编制
一、计算资料
松木桩直径d(cm)15松木桩长度 L(m)4松木桩间距s(m)0.5松木桩抗压强度f c(Kpa)10000土的侧摩阻力特征值q si17桩间天然土承载力特征值f sk(Kpa)60桩端土端阻力特征值q p(kPa)60
桩端天然土承载力折减系数α0.5桩间土承载力折减系数β0.75桩身强度折减系数η0.3
二、计算
松木桩截面周长(m)μp=π×d0.471松木桩截面面积(m2)A p=0.25×π×d20.0176625桩土面积置换率m=d2/d e20.081633
桩土抗力所提供的单桩承载力(KN)R a=μp×q si×L+α×q p×A p32.56桩身材料强度确定的单桩承载力 (KN)R a=η×f c×A p52.99取两者小值R a=32.56
复合地基承载力特征值 (Kpa)f spk=m×Ra/Ap+β×(1-m)×f sk191.80。
松木桩施工工艺
松木桩施工工艺修建高速公路经常会遇到各种软基,处理方法有很多,如粉喷桩、换填、抛石以及CFG桩等,然后根据现场情况进行选择。
但是对于地形特别复杂、工期很紧、材料进场困难或采用其他软基处理成本太高,甚至在雨季施工中要求处理软基时,当地松树资源又十分丰富,又较便宜,可就地取材,采用松木桩处理软基。
一、松木桩设计一般按端承桩设计,按下式计算:Pa=Ψα[σ]A -----------------(a)Pa――单桩承载力Ψ―――纵向弯曲系数,与桩间土质有关,一般可取1α―――桩材料的应力折减系数,木桩取0.5[σ]――桩材料的容许压力,kPa通过计算,根据所需要达到的基底容许承载力,计算出单位面积内松木桩的根数。
三、施工工艺流程四、施工过程1 .在软基范围随机选择比较有代表的点,用挖掘机打入试桩,直到试桩进入持力层。
一般挖掘机捶击进尺寸速度明显下降时停止。
然后将有代表的试桩长度取平均值,确实为松木桩批量制作长度。
2 .松木桩的制作(1) 大端直径≥15cm ,且外形直顺光圆;(2) 小端削成30cm 长的尖头,利于打人持力层;(3) 待准备好总桩数80 %以上的桩时,调入挖掘机进行打桩施工,避免挖掘机待桩窝工;(4) 将备制作好的桩摆放在现场,为打桩做好准备;3 .挖掘机打桩流程(1) 挖掘机就位;(2) 选择将要打入的松木桩,人工扶正松木桩,桩位按设计间距以梅花状布置;(3) 将挖掘机的挖斗倒过来轻轻扣压桩至软基中;(4) 按压稳定后,人立即离开桩位,用挖斗背面击打桩头,直到没有明显打人量为止,确保松木桩垂直打入持力层;(5) 严格控制桩的密度,确保软基的处理效果。
图14 .锯平桩头根据软基面高度锯平桩头后的标高,保证桩高于软基面50cm左右。
图25 .桩间抛片石在松木桩桩间抛填片石,片石高度应高过桩预留高度,采用推土机推平。
6.碾压(1)经推土机推平后,使用重型压路机碾压(2)在碾压过程中适量加入小粒径片石反重碾压。
JT-松木桩承载力计算
������_(������=)������∑������_������������ ������_������+������������_
桩尖截面积
桩端地基承载力
������_������(kN)
44.900
������∑������_������������ ������
44.53
������
0.5 确定桩数
������_(������=)������������[������]
桩端截面积
容许压力
������_������(kN)23.86������1
������
0.5
[������] (kPa)
2700
������_������(������
0.018
2 按土抗力确定单桩承载力标准值(摩擦桩) 单桩承载力 桩身承载力 折减系数
������_������ (kPa)
65.00
������_������(������
0.01
设计基底应力
单桩承载力
每平米桩数
设计每平米桩数
面积置换率 m (%) 1.77
P(kPa)
42.75
������_������(kN)
23.86
������
1.79
������_������
1
复合地基承载力标准值 复合地基承载力 单桩承载力 折减系数
土层参数 土层编号 1 2 3.1 3.2 3.3 4 5.1 5.2 5.3 土层名称 素填土 粉质黏土 淤泥质粉质黏土 淤泥质粉质黏土与 淤泥 残积粉质粘土 全风化 强风化 中风化 5 21 持力层 桩身土层厚(m) 桩周摩擦力 标准值(kN/m2) 持力层已选定 地基承载力 (标准值) fk(kPa) 70 130 65 60 50 250 350 450 1800
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
5.2.
6.5 桩基设计计算
根据钻孔资料,自排涵基土(岩)按其时代、成因及岩性不同,自上而下分耕土(Q4pd,层号①),粉质粘土(Q4al,层号②),粉质粘土(Q4el,层号③),强风化泥质粉砂岩(J,层号④1),弱风化泥质粉砂岩(J,层号④2),强风化粉砂岩(J,层号⑤1),弱风化粉砂岩(J,层号⑤2)。
⑴、自排涵0+000至0+065地基主要位于J强风化泥质粉砂岩④1层,该层地基容许承载力[σ]=300kpa﹥,基地应力满足设计要求。
⑵、自排涵0+065至0+210地基主要位于Q4el粉质粘土③层,该层地基容许承载力[σ]=180kpa<,基地应力不满足设计要求。
参照地勘报告的地基处理意见,该段自排涵基础采用松木桩(头径150mm,尾径120mm)基础。
⑶、自排涵0+210至0+260地基主要位于J强风化泥质粉砂岩④1,该层地基容许承载力[σ]=120-150kpa<,基地应力不满足设计要求。
参照地勘报告的地基处理意见,该段自排涵基础采用松木桩(头径150mm,尾径120mm)基础。
(1)桩身及其布置设计计算
根据《建筑地基处理规范》(JGJ79-2002),单桩竖向承载力特征值应通过现场单桩荷载试验确定,可按以下列公式计算: R a=ψa [σ] A P式中:
式中:R a——单桩承载力标准值(kN);
ψ——纵向弯曲系数,与桩间土质有关,一般取1;
a——桩材料的应力折减系数,木材取;
)
[σ] ——桩材料的容许应力,桩头Φ150mm,桩尾Φ120mm 的松木桩[σ]=2700kpa;
A P——桩端截面积(m2);
故R a=1××2700×π×(2)2=
S=R/R a==,即每平方米至少根桩。
实际设计松木桩采用500×500梅花形布置,面积置换率m=d2/(*s)2=8%
根据以上公式,松木桩单桩竖向承载力特征值计算成果见表5-15。
表单桩竖向承载力特征值计算成果表
松木桩桩身尾径φ=12mm,单桩长3m,按500×500mm间距呈梅花型布置。
②、复合地基设计计算
根据《建筑地基处理规范》(JGJ79-2002),复合地基承载力应通过现场复合地基载荷试验确定,对于初步设计报告阶段,可按以下
列公式估算:
复合地基承载力: sk P
a
spk f m A R m
f )1(-+=β 式中: spk f ——复合地基承载力特征值,KPa ;
}
m ——面积置换率;
a R ——单桩竖向承载力特征值,KPa ;
P A ——桩端截面积,m 2
;
β——桩间土承载力折减系数,取;
sk f ——处理后桩间土承载力特征值,无实验成果时可取天然地基土承载力特征值。
根据以上公式,松木桩复合地基承载力计算成果见表2。
表2 复合地基承载力估算成果表
复合地基承载力f spk =240>自排涵基底应力最大值 kPa ,满足设计要求。
