地质灾害治理工程应急治理工程施工组织设计
地质灾害治理工程施工组织设计(DOC 69页)
施工组织设计名目1、施工组织措施一、工程概况云南省永善县县城东部滑坡地质灾难防治工程施工招标经云国土资环以【2021】110号文批准建设,招标人为永善县国土资源局。
工程地点位于永善县城东部歪坡地带,溪洛渡水电站坝址正南2.8km处。
整个永善所处单面歪坡为一股滑坡堆积体〔H滑坡〕,滑体上分布永善县城区、溪洛渡农场的杨家店一组、二组、三组,冒水二组、三组等。
危害H1、H2滑块之上居民及局部都市根底建设约4400人、6.3亿元财产。
地质灾难的危害对象等级为一级,地质灾难险情等级为特大级。
工程区位于永善县城东部城郊,交通较为便利,工程施工内容包括抗滑桩工程、锚索工程。
工期:360日历天标段划分:本工程共2个标段〔合同段〕一标段为:设计图纸中A排抗滑桩、锚索、箱形排水抗滑桩等工程内容;二标段为:设计图纸中B排和C排抗滑桩、锚索、箱形排水抗滑桩,以及排水工程等工程内容;我公司本次投标标段为一标段。
本工程编制范围包括:云南省永善县县城东部滑坡地质灾难防治工程施工〔一标段〕招标文件中包括的有关工程量清单以及施工图纸所的全部内容的施工。
二、编制依据云南省永善县县城东部滑坡地质灾难防治工程施工招标施工组织设计编制依据有:1.“云南省永善县县城东部滑坡地质灾难防治工程施工图设计;2.施工现场实际情况和四面环境,地质条件和永善地区气候特征;3.?地质灾难防治工程设计标准?〔DB50/5029-2004〕;4.?滑坡防治工程设计与施工技术标准?〔DZ/T0219-2006〕;5.?建筑边坡工程技术标准?〔GB50330-2002〕;6.?混凝土结构设计标准?〔GB50010-2002〕;7.?砌体工程施工质量验收标准?〔GB50203-2002〕;8.?地基与根底工程施工及验收标准?〔GBJ202-83〕;9.?混凝土结构工程施工及验收标准?(GB50204-92);10.?钢筋焊接及验收标准?〔JGJ18-84〕;11.?建设工程质量验收统一标准?〔GB50300-2001〕;12.?平安防范工程技术标准?〔GB50348-2004〕;13.?施工现场临时用电平安技术标准?〔JGJ46-2005〕;14.?建筑施工高出作业平安技术标准?〔JGJ80-91〕;15.?倒塌、滑坡、泥石流监测标准?〔DZ/T0221-2006〕;16.?云南省地质灾难治理工程工程治理方法?17.?全然建设工程档案资料治理暂行?〔国档发[1988]4号文〕18.?国家重大建设工程文件回档要求及档案整理标准?〔DA/T28-2002〕19.?建设工程文件回档整理标准?〔GB/T50328-2001〕23.?混凝土标准养护室检验方法?〔SL138-95〕24.?云南省地质灾难治理工程验收与移交规程?国土资源局等部门颁发的有关建筑施工规程,平安、质量文件;26.我公司施工过的类似工程所积存的施工经验和具有的技术、机械设备及经济能力等。
地质灾害治理工程施工组织设计

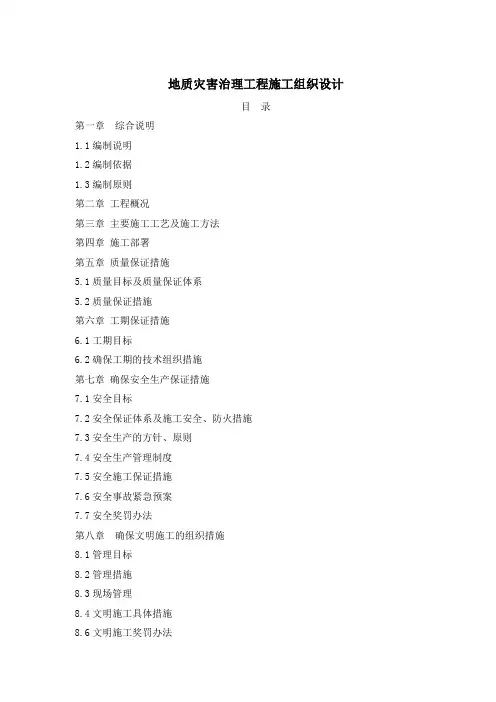

地质灾害治理工程施工组织设计目录第一章综合说明1.1编制说明1.2编制依据1.3编制原则第二章工程概况第三章主要施工工艺及施工方法第四章施工部署第五章质量保证措施5.1质量目标及质量保证体系5.2质量保证措施第六章工期保证措施6.1工期目标6.2确保工期的技术组织措施第七章确保安全生产保证措施7.1安全目标7.2安全保证体系及施工安全、防火措施7.3安全生产的方针、原则7.4安全生产管理制度7.5安全施工保证措施7.6安全事故紧急预案7.7安全奖罚办法第八章确保文明施工的组织措施8.1管理目标8.2管理措施8.3现场管理8.4文明施工具体措施8.6文明施工奖罚办法第九章环境保护措施9.5减少扰民和环境保护的奖惩办法第十章冬雨季施工措施10.1冬季施工措施10.2雨季施工措施第十一章施工组织机构11.2项目管理部门职责11.3项目管理人员岗位职责第十二章施工总进度计划12.1施工进度计划横道图(附后)12.2施工进度计划网络图(附后)第十三章施工总平面布置图13.1施工平面布置原则13.2施工总平面布置13.3平面管理措施13.4临时建筑表施工现场施工临时占地及临时建筑表如下:附表一:拟投入本标段机械设备表附表二:主要材料用量及进场计划表附表三:拟投入本标段劳动力表第一章综合说明第一节、编制说明首先,我单位保证完全接受招标文件提出的有关质量、工期、安全、文明施工等各项要求。
如果我单位有幸中标,我们有充分的信心和能力在本工程施工中完全按业主及设计要求,全力以赴做好施工前的准备工作和施工现场总体规划部署,以完善的组织管理机构、严格的岗位责任制、实事求是的工作作风,对本工程施工的劳动力、机械设备、材料、技术等方面进行科学合理的组织安排,确保工程在合同工期内优质、高效、按期全面完成招标文件及施工合同中规定的所有施工任务。
在本施工组织设计编制之前,我单位组织了有关专业工程技术人员对施工图、地勘报告进行了仔细审阅,对招标文件及答疑纪要进行了认真的研究,对施工现场进行了详细的踏勘,在充分考虑各种影响施工的因素后,结合我公司的实际施工实力和综合能力编制出本施工组织设计。
地质灾害治理工程施工组织设计
地质灾害治理工程施工组织设计Document serial number【UU89WT-UU98YT-UU8CB-UUUT-UUT108】具体合同约定为准、裂缝封填1、土方开挖:采用人开挖方式,开挖时注意做好安全防护措施,设立安全区域,按照施工图纸进行开挖。
2、土方回填:采用粉质黏土夯填。
3、土方外运:采用自卸式汽车运离施工现场。
第四章质量管理体系与措施第一节.质量等级目标本工程按照国家备案制标准的合格要求及《建筑工程质量检验评定标准》和施工技术规范进行质量检验评定。
第二节.质量管理(一)质量保证体系1、质量方针质量方针:精心施工、质量为本、科学管理、持续改进、信守合同、顾客满意。
在质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。
根据通过第三方认证ISO9001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施”即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动。
强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量。
2、组织保证体系根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。
项目经理部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量目标通过对各施工方、内部各专业分公司严谨的管理予以实现。
通过明确分工,密切协调与配合,使工程质量得到有效地控制。
建立由项目经理领导,项目副经理、总工程师中间控制,专业质检工程师检查的管理系统,形成项目经理到各施工方、各专业分公司的质量管理网络(如质量目标。
2)审批本工程的施工组织设计。
(完整版)地质灾害治理工程施工组织设计

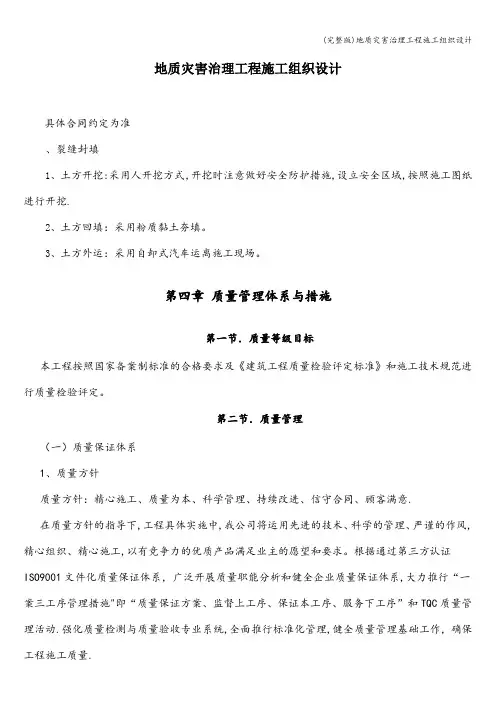

地质灾害治理工程施工组织设计具体合同约定为准、裂缝封填1、土方开挖:采用人开挖方式,开挖时注意做好安全防护措施,设立安全区域,按照施工图纸进行开挖.2、土方回填:采用粉质黏土夯填。
3、土方外运:采用自卸式汽车运离施工现场。
第四章质量管理体系与措施第一节.质量等级目标本工程按照国家备案制标准的合格要求及《建筑工程质量检验评定标准》和施工技术规范进行质量检验评定。
第二节.质量管理(一)质量保证体系1、质量方针质量方针:精心施工、质量为本、科学管理、持续改进、信守合同、顾客满意.在质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。
根据通过第三方认证ISO9001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施"即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动.强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量.2、组织保证体系根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。
项目经理部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量目标通过对各施工方、内部各专业分公司严谨的管理予以实现.通过明确分工,密切协调与配合,使工程质量得到有效地控制。
建立由项目经理领导,项目副经理、总工程师中间控制,专业质检工程师检查的管理系统,形成项目经理到各施工方、各专业分公司的质量管理网络(如图所示)。
我们制定二级质量保证4)认可本工程的技术质量标准。
5)审批本工程在应用和推广新技术、新工艺的项目和应用过程中的技术质量标准。
地质灾害治理工程施工方案

一、项目背景随着我国城市化进程的加快,地质环境变化日益显著,地质灾害频发,给人民群众生命财产安全带来严重威胁。
为有效预防和治理地质灾害,保障人民群众生命财产安全,特制定本施工方案。
二、工程概况1. 工程名称:某地区地质灾害治理工程2. 工程地点:某地区3. 工程规模:总面积XX平方公里4. 工程内容:主要包括滑坡、泥石流、地面沉降等地质灾害的治理5. 工程工期:XX个月三、施工组织1. 施工单位:某地质工程有限责任公司2. 施工人员:具有丰富地质灾害治理经验的工程师、技术人员、施工人员等3. 施工设备:挖掘机、装载机、推土机、自卸汽车等机械设备四、施工方案1. 滑坡治理(1)滑坡调查与评估:对滑坡体进行详细调查,了解滑坡体规模、类型、成因等,对滑坡体进行评估,确定治理方案。
(2)滑坡治理措施:采用削坡减载、排水、抗滑桩、锚杆、预应力锚索等治理措施。
(3)施工顺序:先进行滑坡体调查与评估,再进行削坡减载、排水等治理措施,最后进行抗滑桩、锚杆、预应力锚索等施工。
2. 泥石流治理(1)泥石流调查与评估:对泥石流沟进行详细调查,了解泥石流沟规模、类型、成因等,对泥石流沟进行评估,确定治理方案。
(2)泥石流治理措施:采用拦挡坝、排导槽、植被恢复等治理措施。
(3)施工顺序:先进行泥石流沟调查与评估,再进行拦挡坝、排导槽等治理措施,最后进行植被恢复。
3. 地面沉降治理(1)地面沉降调查与评估:对地面沉降区域进行详细调查,了解地面沉降规模、类型、成因等,对地面沉降区域进行评估,确定治理方案。
(2)地面沉降治理措施:采用注浆、锚杆、预应力锚索等治理措施。
(3)施工顺序:先进行地面沉降区域调查与评估,再进行注浆、锚杆、预应力锚索等施工。
五、施工质量控制1. 严格执行国家、行业及地方相关规范、标准。
2. 加强施工过程中的质量监控,确保工程质量。
3. 定期对施工人员进行质量教育培训,提高施工人员质量意识。
4. 对施工过程中发现的质量问题,及时整改,确保工程质量。
地质灾害治理工程施工组织设计定稿版
地质灾害治理工程施工组织设计精编W O R D版IBM system office room 【A0816H-A0912AAAHH-GX8Q8-GNTHHJ8】地质灾害治理工程施工组织设计具体合同约定为准、裂缝封填1、土方开挖:采用人开挖方式,开挖时注意做好安全防护措施,设立安全区域,按照施工图纸进行开挖。
2、土方回填:采用粉质黏土夯填。
3、土方外运:采用自卸式汽车运离施工现场。
第四章质量管理体系与措施第一节.质量等级目标本工程按照国家备案制标准的合格要求及《建筑工程质量检验评定标准》和施工技术规范进行质量检验评定。
第二节.质量管理(一)质量保证体系1、质量方针质量方针:精心施工、质量为本、科学管理、持续改进、信守合同、顾客满意。
在质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。
根据通过第三方认证ISO9001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施”即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动。
强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量。
2、组织保证体系根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。
项目经理部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量3、质量计划(1)根据ISO9001质量保证系列标准,我们制定二级质量保证计划。
第一级质量保证计划是本期工程项目总工程师签发的一级质量保证计划,主要内容有:1)审批认定本工程的最终质量目标。
2)审批本工程的施工组织设计。
地质灾害治理施工组织设计
xxxxx地沟地质灾害应急治理工程施工组织设计目录第一章工程概况1.1编制说明1.1.1编制依据1.1.2编制范围1.2工程概况第二章施工总体安排2.1施工总体目标2.1.1安全目标2.1.2质量目标2.1.3工期目标2.1.4文明施工目标2.1.5环境保护目标2.2施工平面布置及临时工程2.2.1项目经理部2.2.2施工队伍营地2.2.3施工设施2.2.4施工便道2.2.5施工水电2.2.6施工通讯第三章项目机构与资源配备计划3.1施工组织机构及人员配置3.1.1施工组织机构及主要职责范围3.1.2劳动力部署、任务划分及主要技术力量3.2设备配备3.2.2主要材料试验、测量、质检仪器设备配备3.3材料供应3.3.1主要材料需求量3.3.2主要材料供应计划及物资储备3.4设备、人员动员周期3.5设备、人员和材料运到现场的方法3.5.1设备、人员运到现场的方法3.5.2主要施工材料的采购及运到现场的方法第四章施工方案与技术措施4.1工程监测4.2天然建筑材料4.3施工方法及施工机械基本要求4.4施工方法及要求4.4.1主要机具4.4.2质量检验4.4.3临时工程4.4.4施工要求4.5脚手架搭设施工4.5.1搭设技术措施4.5.2搭设工艺流程4.5.3脚手架的验收、使用及管理4.5.4脚手架搭设安全要求及安全技术交底4. 6弃土及各工序配合措施4.6.1弃土处理4.6.2各工种配合措施第五章各分项工程的施工顺序5.1施工顺序安排原则5.2施工顺序5.2.2各分项工程施工顺序第6章质量管理体系与措施6.1创优规划及其落实措施6.1.1总体规划目标6.1.2具体规划6.1.3创优规划落实措施6.2质量保证体系6.3确保工程质量的措施6.3.1质量自检系统6.3.2质量保证管理措施6.3.3质量管理制度6.3.4质量保证控制措施6.3.5处理质量和进度关系措施6.3.6保证灾害治理工程质量的措施第七章安全管理体系与措施7.1安全保证体系7.2安全奖罚制度7.2.1建立健全安全奖罚制度7.2.2.安全事故申报制度7.3安全保证措施7.3.1安全生产管理制度7.3.2安全生产管理组织机构及职责7.3.3安全生产技术措施7.3.4施工现场及临时工程安全保证措施7.3.5施工测量安全保证措施7.3.6运输作业安全保证措施7.3.7行车安全保证措施7.3.8卫生防疫措施7.3.9现场安全保卫措施第八章环境保护管理体系与措施8.1环境保护8.1.1环境保护工作的指导思想8.1.2环境保护适用的环境法规、标准8.1.3环境保护工作的目标8.1.4环境保护工作内容8.1.5环境保护组织机构8.1.6环境保护措施8.1.7水土保持措施8.1.8扬尘治理措施8.1.9环境保护奖罚制度8.2文明施工措施8.2.1文明施工组织措施8.2.2文明施工具体保证措施8.2.3保证文明施工的经济处罚措施8.3成品保护措施8.3.1一般保护措施8.3.2测量放线的成品保护措施8.4抗洪防汛措施8.5工程交验后服务措施8.6与设计单位、地方及相邻标段的配合的措施8.6.1与设计单位的配合8.6.2与地方政府及群众的配合8.8文物保护措施8.9地下管线及其他地上地下设施的保护加固措施第九章工程进度计划与措施9.1保证工期方案9.2保证工期的组织措施9.3保证工期的技术措施第十章冬季和雨季的施工安排10.1冬季安排与措施10.1.1冬季施工安排10.1.2冬季施工措施10.2雨季安排与措施10.2.1雨季施工安排10.2.2雨季施工措施第十一章施工组织设计附表附表一:拟投入本标段的主要施工设备表附表二:拟配备本标段的试验和检测仪器设备表附表三:劳动力计划表附表四:计划开、竣工日期和施工进度横道图附表五:施工总平面图附表六:临时用地表第一章工程概况1.1编制说明1.1.1编制依据(1)《绵阳市地震地质灾害治理工程招标安县茶坪乡李家地沟泥石流治理施工招标文件》。
地质灾害治理工程施工组织设计
地质灾害治理工程施工组织设计Final revision by standardization team on December 10, 2020.具体合同约定为准、裂缝封填1、土方开挖:采用人开挖方式,开挖时注意做好安全防护措施,设立安全区域,按照施工图纸进行开挖。
2、土方回填:采用粉质黏土夯填。
3、土方外运:采用自卸式汽车运离施工现场。
第四章质量管理体系与措施第一节.质量等级目标本工程按照国家备案制标准的合格要求及《建筑工程质量检验评定标准》和施工技术规范进行质量检验评定。
第二节.质量管理(一)质量保证体系1、质量方针质量方针:精心施工、质量为本、科学管理、持续改进、信守合同、顾客满意。
在质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。
根据通过第三方认证ISO9001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施”即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动。
强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量。
2、组织保证体系根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。
项目经理部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量目标通过对各施工方、内部各专业分公司严谨的管理予以实现。
通过明确分工,密切协调与配合,使工程质量得到有效地控制。
建立由项目经理领导,项目副经理、总工程师中间控制,专业质检工程师检查的管理系统,形成项目经理到各施工方、各专业分公司的质量管理网络(如图所示)。
地质灾害治理工程施工组织设计
地质灾害治理工程施工组织设计目录第一章综合说明1.1 编制说明1.2 编制依据1.3 编制原则第二章工程概况第三章主要施工工艺及施工方法第四章施工部署第五章质量保证措施5.1 质量目标及质量保证体系5.2 质量保证措施第六章工期保证措施6.1 工期目标6.2 确保工期的技术组织措施第七章确保安全生产保证措施7.1 安全目标7.2 安全保证体系及施工安全、防火措施7.3 安全生产的方针、原则7.4 安全生产管理制度7.5 安全施工保证措施7.6 安全事故紧急预案7.7 安全奖罚办法第八章确保文明施工的组织措施8.1 管理目标8.2 管理措施8.3 现场管理8.4 文明施工具体措施8.6 文明施工奖罚办法第九章环境保护措施9.5 减少扰民和环境保护的奖惩办法第十章冬雨季施工措施10.1 冬季施工措施10.2 雨季施工措施第十一章施工组织机构11.2 项目管理部门职责11.3 项目管理人员岗位职责第十二章施工总进度计划12.1 施工进度计划横道图(附后)12.2 施工进度计划网络图(附后)第十三章施工总平面布置图13.1 施工平面布置原则13.2 施工总平面布置13.3 平面管理措施13.4 临时建筑表施工现场施工临时占地及临时建筑表如下:附表一:拟投入本标段机械设备表附表二:主要材料用量及进场计划表附表三:拟投入本标段劳动力表第一章综合说明第一节、编制说明首先,我单位保证完全接受招标文件提出的有关质量、工期、安全、文明施工等各项要求。
如果我单位有幸中标,我们有充分的信心和能力在本工程施工中完全按业主及设计要求,全力以赴做好施工前的准备工作和施工现场总体规划部署,以完善的组织管理机构、严格的岗位责任制、实事求是的工作作风,对本工程施工的劳动力、机械设备、材料、技术等方面进行科学合理的组织安排,确保工程在合同工期内优质、高效、按期全面完成招标文件及施工合同中规定的所有施工任务。
在本施工组织设计编制之前,我单位组织了有关专业工程技术人员对施工图、地勘报告进行了仔细审阅,对招标文件及答疑纪要进行了认真的研究,对施工现场进行了详细的踏勘,在充分考虑各种影响施工的因素后,结合我公司的实际施工实力和综合能力编制出本施工组织设计。
地质灾害治理工程施工组织设计
地质灾害治理工程施工组织设计一、施工组织设计的内容1.总体施工方案:根据工程实际情况和要求,确定总体施工方案,包括施工方法、施工工艺、施工顺序等,确保整个工程的连续性和高效性。
2.施工机械设备选型:根据施工方案的要求和项目特点,选用合适的机械设备和工具,包括钻机、吊机、挖掘机等,提高施工效率和工程质量。
3.施工人员组织与管理:确定施工人员的组织结构和配备数量,明确各种人员的职责和权限,并制定相应的管理措施,有效管理和协调施工人员,确保工程进度和质量。
4.施工安全管理:根据地质灾害治理工程的特点和风险,制定相应的安全管理措施和应急预案,加强安全教育和培训,确保施工过程中的安全性。
5.施工质量管理:制定施工质量管理措施和监督检查制度,确保施工质量符合设计要求和规范要求。
二、施工组织设计的步骤1.工程资料搜集与分析:收集工程设计图纸、技术规范和相关资料,对工程的性质、环境背景、地质条件等进行认真分析和研究。
2.施工方案编制:根据工程特点和要求,制定施工方案,包括总体施工方案、设备选择和布置、人员配备和分工、安全管理和质量管理。
3.施工组织机构设计:根据施工方案和要求,确定施工组织机构,并制定组织机构图和责任分工表,明确各个职责部门和人员的职责和权限。
4.安全管理措施制定:根据工程的危险性和风险性,制定安全管理措施和安全监督措施,包括施工现场安全管理、作业人员安全教育和培训等。
5.质量管理措施制定:根据工程的质量要求和标准,制定质量管理措施和监督检查制度,包括施工过程中的质量控制和质量检查等。
三、施工组织设计的注意事项1.结合实际情况:施工组织设计必须结合工程实际情况,充分考虑地质条件、环境特点和工程要求,制定切实可行的施工方案。
2.保证安全:地质灾害治理工程施工存在较大的风险和危险性,必须加强安全管理,确保施工人员的安全。
3.提高效率:施工组织设计应注重工程的连续性和高效性,提高施工效率,减少工期,降低施工成本。
地质灾害治理工程施工组织设计
目录第一章综合说明1.1编制说明1.2编制依据1.3编制原则第二章工程概况第三章主要施工工艺及施工方法第四章施工部署第五章质量保证措施5.1质量目标及质量保证体系5.2质量保证措施第六章工期保证措施6.1工期目标6.2确保工期的技术组织措施第七章确保安全生产保证措施7.1安全目标7.2安全保证体系及施工安全、防火措施7.3安全生产的方针、原则7.4安全生产管理制度7.5安全施工保证措施7.6安全事故紧急预案7.7安全奖罚办法第八章确保文明施工的组织措施8.1管理目标8.2管理措施8.3现场管理8.4文明施工具体措施8.6文明施工奖罚办法第九章环境保护措施9.5减少扰民和环境保护的奖惩办法第十章冬雨季施工措施10.1冬季施工措施10.2雨季施工措施第十一章施工组织机构11.2项目管理部门职责11.3项目管理人员岗位职责第十二章施工总进度计划12.1施工进度计划横道图(附后)12.2施工进度计划网络图(附后)第十三章施工总平面布置图13.1施工平面布置原则13.2施工总平面布置13.3平面管理措施13.4临时建筑表施工现场施工临时占地及临时建筑表如下:附表一:拟投入本标段机械设备表附表二:主要材料用量及进场计划表附表三:拟投入本标段劳动力表第一章综合说明第一节、编制说明首先,我单位保证完全接受招标文件提出的有关质量、工期、安全、文明施工等各项要求。
如果我单位有幸中标,我们有充分的信心和能力在本工程施工中完全按业主及设计要求,全力以赴做好施工前的准备工作和施工现场总体规划部署,以完善的组织管理机构、严格的岗位责任制、实事求是的工作作风,对本工程施工的劳动力、机械设备、材料、技术等方面进行科学合理的组织安排,确保工程在合同工期内优质、高效、按期全面完成招标文件及施工合同中规定的所有施工任务。
在本施工组织设计编制之前,我单位组织了有关专业工程技术人员对施工图、地勘报告进行了仔细审阅,对招标文件及答疑纪要进行了认真的研究,对施工现场进行了详细的踏勘,在充分考虑各种影响施工的因素后,结合我公司的实际施工实力和综合能力编制出本施工组织设计。
地质灾害治理工程施工组织设计
(完整版)地质灾害治理工程施工组织设计地质灾害治理工程施工组织设计具体合同约定为准、裂缝封填1、土方开挖:采用人开挖方式,开挖时注意做好安全防护措施,设立安全区域,按照施工图纸进行开挖.2、土方回填:采用粉质黏土夯填。
3、土方外运:采用自卸式汽车运离施工现场。
第四章质量管理体系与措施第一节.质量等级目标本工程按照国家备案制标准的合格要求及《建筑工程质量检验评定标准》和施工技术规范进行质量检验评定。
第二节.质量管理(一)质量保证体系1、质量方针质量方针:精心施工、质量为本、科学管理、持续改进、信守合同、顾客满意.在质量方针的指导下,工程具体实施中,我公司将运用先进的技术、科学的管理、严谨的作风,精心组织、精心施工,以有竞争力的优质产品满足业主的愿望和要求。
根据通过第三方认证IS09001文件化质量保证体系,广泛开展质量职能分析和健全企业质量保证体系,大力推行“一案三工序管理措施”即“质量保证方案、监督上工序、保证本工序、服务下工序”和TQC质量管理活动.强化质量检测与质量验收专业系统,全面推行标准化管理,健全质量管理基础工作,确保工程施工质量.(完整版)地质灾害治理工程施工组织设计2、组织保证体系根据项目管理的需要,建立项目管理体系,以合同为制约,推行国际质量管理和质量保证标准(ISO9001),强化质量职能。
项目经理部全体管理人员及分承包方将强化质量意识和质量职能;推行责任工程师和专业质检工程师负责制,施工全过程对工程质量进行全面的管理与控制;同时使质量保证体系延伸到各施工方、公司内部各专业分公司,项目质量目标通过对各施工方、内部各专业分公司严谨的管理予以实现.通过明确分工,密切协调与配合,使工程质量得到有效地控制。
建立由项目经理领导,项目副经理、总工程师中间控制,专业质检工程师检查的管理系统,形成项目经理到各施工方、各专业分公司的质量管理网络(如图所示)。
3、质量计划6)编制本工程的施工组织设计并根据总工的审批意见下达施工组织设计的执行令。
汉源县地质灾害治理工程应急治理工程施工组织设计.doc
目录第一节前言 (2)一、编制依据 (2)二、工程概况 (3)(一)位置及交通 (3)(二)地质概况 (3)(三)设计概况 (4)(四)主要工程量 (4)三、施工场地准备及布置图 (8)第二节施工综合管理 (14)一、施工组织机构 (14)二、质量控制管理措施 (16)三、安全文明管理措施 (4)(一)安全施工方案 (4)(二)安全施工保证措施 (6)(三)文明施工措施 (8)(四)环境保护管理措施 (9)(五)安全注意事项 (9)四、冬雨季施工措施 (10)五、道路安全施工措施 (12)六、噪音控制及振动控制 (12)七、空气污染(防尘)的控制 (13)八、地下管线及其他地上地下设施的保护加固措施 (14)第三节施工进度安排 (15)一、计划开竣工日期施工进度计划 (15)二、劳动力计划 (16)三、材料数量及进场计划 (17)四、拟投入施工机械设备计划 (17)五、施工进度计划的落实、检查、调整 (18)(一)施工进度计划的落实 (18)(二)施工进度计划的检查和调整 (18)六、工期保证措施 (18)第四节主体工程施工方案与工艺 (20)一、本工程施工的难点及对策 (20)二、施工工序总体安排原则 (20)三、挡土墙和排水沟 (20)(一)挡土墙施工 (20)(二)排水沟施工 (21)附表一:拟投入的主要施工机械设备表 (23)附表二:劳动力计划表 (24)附表三:计划开、竣工日期和施工进度网络图 (25)附表四:施工总平面图 (27)附表五:临时用地表 (33)第一节前言一、编制依据1、《泥石流灾害治理工程设计规范》(DZ/T0239-2004);2、《地质灾害治理工程设计规范》(DB50/5029-2004)重庆市地方标准;3、《建筑地基基础设计规范》(GB50007-2002);4、《建筑边坡支护技术规范》(GB50330-2002);5、《公路路基设计规范》(JTGD30-2004);6、《铁路路基支挡结构设计规范》(TB10025-2001);7、《提防工程设计规范》(GB50286-98);8、《防洪标准》(GB50201-94);9、《混凝土结构设计规范》(GB50010-2002);10、《砌体结构设计规范》(GB50003-2001);11、《建筑变形测量规程》(JGJ/T8-97)(1997);12、《滑坡防治工程设计与施工技术规范》(DZ/T0219-2006);13、《崩塌、滑坡、泥石流监测规程》(DZ/T0223-2004);14、《滑坡、崩塌监测测量规范》(DZ/T0227-2004);15、《工程测量规范》(GB50026-93);16、《水利水电工程制图标准》(SL73-95);17、《四川省汉源县新河泥石流治理工程施工图设计》、《四川省汉源县白树沟泥石流治理工程施工图设计》、《四川省汉源县长荣村小学滑坡治理工程施工图设计》、《四川省汉源县观音庙滑坡治理工程施工图设计》,湖北省地质环境总站;《四川省汉源县大田乡火烧坡滑坡应急治理工程施工图设计》、《四川省汉源县宜东镇桥楼子滑坡应急治理工程施工图设计》,湖北省水文地质工程地质勘察院;18、《汉源县背后山等十三个地质灾害治理工程项目施工招标文件》,汉源县国土资源局。
地质灾害治理施工组织设计
地质灾害治理施工组织设计地质灾害治理施工组织设计是确保地质灾害治理工程能够高效、安全、质量保证地实施的重要一环,对于保护人民生命财产安全、维护生态环境具有重要意义。
本文将以山体滑坡治理为例,详细阐述地质灾害治理施工组织设计的内容。
一、项目背景山体滑坡是一种常见的地质灾害,对人民生命财产安全会造成严重威胁。
通过对滑坡山体进行治理,可以有效减轻灾害风险,保护人民群众的安全和财产。
本项目位于山区,滑坡面积约为5000平方米,滑坡规模较大,治理难度较大。
二、组织机构1.项目部项目部负责整个治理项目的实施和管理工作。
项目部设立项目经理、总工程师、监理工程师等职位,负责项目的日常管理和指导。
2.技术部技术部负责地质勘察、工程设计、施工图纸等技术工作的编制和审核。
技术部设立工程师和设计师等职位,负责技术方案的制定和优化。
3.施工队伍施工队伍是组织施工工作的核心。
施工队伍包括工地现场管理人员、技术工人、机械设备操作人员等。
施工队伍应具备相关技术资质,并经过培训和考核,确保施工工作的质量和安全。
三、施工方案1.治理目标根据滑坡的具体情况,制定治理目标。
例如,将滑坡区域划分为控制区、稳定区和预警区,通过控制土体的运动和稳定滑坡山体,达到减轻地质灾害风险的目的。
2.技术措施制定具体的施工技术措施,例如,采用加固桩、护坡、排水等技术手段对滑坡山体进行治理。
技术措施应根据滑坡的地质特征和工程要求进行选择和调整,并通过实地调查和试验验证。
3.勘察设计根据治理目标和技术措施制定施工图纸和施工方案。
施工图纸应包括滑坡山体的剖面图、平面图、钻孔数据等,施工方案应包括施工序列、机械设备配置、工期安排等。
四、施工准备1.工地准备在施工前,需要对治理工地进行合理布置和准备。
包括清理工地、建立施工用房、搭建安全防护设施等。
2.材料准备根据设计要求和施工方案,提前准备所需材料和设备。
如加固桩、混凝土、护坡材料等。
3.设备调试对使用的机械设备进行调试和试运行,确保设备正常工作,提高施工效率。
地质灾害治理工程施工组织设计
地质灾害治理工程施工组织设计2023年5月29日目录第一章综合说明1.1编制说明1.2编制依据1.3编制原则第二章工程概况第三章主要施工工艺及施工方法第四章施工部署第五章质量保证措施5.1质量目标及质量保证体系5.2质量保证措施第六章工期保证措施6.1工期目标6.2确保工期的技术组织措施第七章确保安全生产保证措施7.1安全目标7.2安全保证体系及施工安全、防火措施7.3安全生产的方针、原则7.4安全生产管理制度7.5安全施工保证措施2023年5月29日7.6安全事故紧急预案7.7安全奖罚办法第八章确保文明施工的组织措施8.1管理目标8.2管理措施8.3现场管理8.4文明施工具体措施8.6文明施工奖罚办法第九章环境保护措施9.5减少扰民和环境保护的奖惩办法第十章冬雨季施工措施10.1冬季施工措施10.2雨季施工措施第十一章施工组织机构11.2项目管理部门职责11.3项目管理人员岗位职责第十二章施工总进度计划12.1施工进度计划横道图(附后)12.2施工进度计划网络图(附后)第十三章施工总平面布置图13.1施工平面布置原则2023年5月29日13.2施工总平面布置13.3平面管理措施13.4临时建筑表施工现场施工临时占地及临时建筑表如下:附表一:拟投入本标段机械设备表附表二:主要材料用量及进场计划表附表三:拟投入本标段劳动力表第一章综合说明1.1编制说明首先,我单位保证完全接受招标文件提出的有关质量、工期、安全、文明施工等各项要求。
如果我单位有幸中标,我们有充分的信心和能力在本工程施工中完全按业主及设计要求,全力以赴做好施工前的准备工作和施工现场总体规划部署,以完善的组织管理机构、严格的岗位责任制、实事求是的工作作风,对本工程施工的劳动力、机械设备、材料、技术等方面进行科学合理的组织安排,确保工程在合同工期内优质、高效、按期全面完成招标文件及施工合同中规定的所有施工任务。
在本施工组织设计编制之前,我单位组织了有关专业工程技术人员对施工图、地勘报告进行了仔细审阅,对招标文件及答疑纪要进行了认真的研究,对施工现场进行了详细的踏勘,在充分考虑各种2023年5月29日影响施工的因素后,结合我公司的实际施工实力和综合能力编制出本施工组织设计。
地质灾害治理工程施工组织设计
目录第一章综合说明1.1编制说明1.2编制依据1.3编制原则第二章工程概况第三章主要施工工艺及施工方法第四章施工部署第五章质量保证措施5.1质量目标及质量保证体系5.2质量保证措施第六章工期保证措施6.1工期目标6.2确保工期的技术组织措施第七章确保安全生产保证措施7.1安全目标7.2安全保证体系及施工安全、防火措施7.3安全生产的方针、原则7.4安全生产管理制度7.5安全施工保证措施7.6安全事故紧急预案7.7安全奖罚办法第八章确保文明施工的组织措施8.1管理目标8.2管理措施8.3现场管理8.4文明施工具体措施8.6文明施工奖罚办法第九章环境保护措施9.5减少扰民和环境保护的奖惩办法第十章冬雨季施工措施10.1冬季施工措施10.2雨季施工措施第十一章施工组织机构11.2项目管理部门职责11.3项目管理人员岗位职责第十二章施工总进度计划12.1施工进度计划横道图(附后)12.2施工进度计划网络图(附后)第十三章施工总平面布置图13.1施工平面布置原则13.2施工总平面布置13.3平面管理措施13.4临时建筑表施工现场施工临时占地及临时建筑表如下:附表一:拟投入本标段机械设备表附表二:主要材料用量及进场计划表附表三:拟投入本标段劳动力表第一章综合说明第一节、编制说明首先,我单位保证完全接受招标文件提出的有关质量、工期、安全、文明施工等各项要求。
如果我单位有幸中标,我们有充分的信心和能力在本工程施工中完全按业主及设计要求,全力以赴做好施工前的准备工作和施工现场总体规划部署,以完善的组织管理机构、严格的岗位责任制、实事求是的工作作风,对本工程施工的劳动力、机械设备、材料、技术等方面进行科学合理的组织安排,确保工程在合同工期内优质、高效、按期全面完成招标文件及施工合同中规定的所有施工任务。
在本施工组织设计编制之前,我单位组织了有关专业工程技术人员对施工图、地勘报告进行了仔细审阅,对招标文件及答疑纪要进行了认真的研究,对施工现场进行了详细的踏勘,在充分考虑各种影响施工的因素后,结合我公司的实际施工实力和综合能力编制出本施工组织设计。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目录第一节前言 (2)一、编制依据 (2)二、工程概况 (3)(一)位置及交通 (3)(二)地质概况 (3)(三)设计概况 (4)(四)主要工程量 (4)三、施工场地准备及布置图 (8)第二节施工综合管理 (14)一、施工组织机构 (14)二、质量控制管理措施 (16)三、安全文明管理措施 (4)(一)安全施工方案 (4)(二)安全施工保证措施 (6)(三)文明施工措施 (8)(四)环境保护管理措施 (9)(五)安全注意事项 (9)四、冬雨季施工措施 (10)五、道路安全施工措施 (12)六、噪音控制及振动控制 (12)七、空气污染(防尘)的控制 (13)八、地下管线及其他地上地下设施的保护加固措施 (14)第三节施工进度安排 (15)一、计划开竣工日期施工进度计划 (15)二、劳动力计划 (16)三、材料数量及进场计划 (17)四、拟投入施工机械设备计划 (17)五、施工进度计划的落实、检查、调整 (18)(一)施工进度计划的落实 (18)(二)施工进度计划的检查和调整 (18)六、工期保证措施 (18)第四节主体工程施工方案与工艺 (20)一、本工程施工的难点及对策 (20)二、施工工序总体安排原则 (20)三、挡土墙和排水沟 (20)(一)挡土墙施工 (20)(二)排水沟施工 (21)附表一:拟投入的主要施工机械设备表 (23)附表二:劳动力计划表 (24)附表三:计划开、竣工日期和施工进度网络图 (25)附表四:施工总平面图 (27)附表五:临时用地表 (33)第一节前言一、编制依据1、《泥石流灾害治理工程设计规范》(DZ/T0239-2004);2、《地质灾害治理工程设计规范》(DB50/5029-2004)重庆市地方标准;3、《建筑地基基础设计规范》(GB50007-2002);4、《建筑边坡支护技术规范》(GB50330-2002);5、《公路路基设计规范》(JTGD30-2004);6、《铁路路基支挡结构设计规范》(TB10025-2001);7、《提防工程设计规范》(GB50286-98);8、《防洪标准》(GB50201-94);9、《混凝土结构设计规范》(GB50010-2002);10、《砌体结构设计规范》(GB50003-2001);11、《建筑变形测量规程》(JGJ/T8-97)(1997);12、《滑坡防治工程设计与施工技术规范》(DZ/T0219-2006);13、《崩塌、滑坡、泥石流监测规程》(DZ/T0223-2004);14、《滑坡、崩塌监测测量规范》(DZ/T0227-2004);15、《工程测量规范》(GB50026-93);16、《水利水电工程制图标准》(SL73-95);17、《四川省汉源县新河泥石流治理工程施工图设计》、《四川省汉源县白树沟泥石流治理工程施工图设计》、《四川省汉源县长荣村小学滑坡治理工程施工图设计》、《四川省汉源县观音庙滑坡治理工程施工图设计》,湖北省地质环境总站;《四川省汉源县大田乡火烧坡滑坡应急治理工程施工图设计》、《四川省汉源县宜东镇桥楼子滑坡应急治理工程施工图设计》,湖北省水文地质工程地质勘察院;18、《汉源县背后山等十三个地质灾害治理工程项目施工招标文件》,汉源县国土资源局。
二、工程概况(一)位置及交通新河泥石流位于雅安市汉源县九襄镇东北侧,地理坐标为东经103°47′33.7″-103°50′17.9″,北纬31°39′46.0″-31°41′48.7″,地跨汉源县清溪乡和九襄镇两个乡镇。
白树沟泥石流位于雅安市汉源县九襄镇枣林村1组,地理坐标为东经102°38′34″,北纬29°31′15″,距离九襄镇2.5km。
国道108由北向南穿镇而过,交通较为便利。
大田乡火烧坡滑坡位于雅安市汉源县大田乡新中6社,交通较为便利。
长荣村小学滑坡位于雅安市汉源县西北部长荣村,距县城50km,流沙河左岸漫滩后方斜坡上。
地理坐标为东经102°26′,北纬29°39′,距离宜东镇1.5km。
九(襄)宜(东)公路滑坡区前缘经过,有简易公路通至滑坡体后部,交通条件相对较为便利。
宜东镇桥楼子滑坡位于雅安市汉源县宜东镇集镇区,工程区已有三宜公路、老集镇公路两条简易公路,交通较为便利。
观音庙滑坡位于雅安市汉源县城北约32km,紧邻108国道,并与建黎乡有乡镇公路相通,距清溪镇北西约2km,属于清溪镇顺利村2社,地理坐标为东经102°36′21.4″,北纬29°35′21″。
(二)地质概况新河泥石流为中山区沟谷型低频率稀性水砂石流,属轻度易发。
白树沟泥石流为第四系洪积层及泥石流堆积物。
由散砂、砂砾卵石及砂质粘土、粘质砂土组成,夹漂砾。
大田乡火烧坡滑坡土质滑坡,平面形态呈不规则半圆形。
长荣村小学滑坡自上而下起伏较大,表现为后缘陡—中部缓—前缘陡—坡脚缓的阶状地形,高程自1370~1470m变化。
滑坡体前缘位于流沙河河流宽谷地段,前缘坡脚由漫滩和一级阶地组成,地势自上而下缓—陡—缓—陡阶状变化,漫滩和一级阶地地形坡度10~15°,高程变化不一。
宜东镇桥楼子滑坡平面呈不规则长条形展布,主滑为102°,前缘高程1397m,后缘高程1768m,滑体南北长1742m,东西均宽804m,滑体厚2~12.1m,体积约为826.68*104m3,为年代较为久远的多期次滑动的大型浅层土质滑坡。
观音庙滑坡滑体周边岩床岩性主要为侏罗系下统自流井组中厚层状黄绿色、褐红色的泥质粉砂岩、砂岩、泥岩,产状在190°~210°∠24°~34°间,为单一斜岩层。
滑体岩性为第四系崩、滑、坡堆积的褐红色~灰黄色的粉质粘土夹碎石或碎块石夹粉质粘土组成。
(三)设计概况新河泥石流治理工程安全等级为III级。
治理工程均集中于新河大坝及其附近,治理方案为大坝加固工程和护坡挡土墙工程。
白树沟泥石流治理工程安全等级为III级。
治理方案拦砂坝工程。
大田乡火烧坡滑坡治理工程安全等级为III级。
治理方案为:修复旧渠+重力式挡墙+地面裂缝回填+监测。
长荣村小学滑坡治理工程安全等级为III级。
治理工程总体布置如下:布置1:沿官地头浅层滑坡后缘布设截水沟,布置2:沿官地头滑坡下部斜坡缓坡处设置重力式挡土墙。
宜东镇桥楼子滑坡治理工程安全等级为III级。
防治工程包括地表排水和抗滑挡土墙两部分。
观音庙滑坡治理工程安全等级为III级。
治理方案为:截水沟+护坡+监测工程。
(四)主要工程量本工程主要工程量见表1。
表1 工程数量表三、施工场地准备及布置图1、供水:建立高位水池,用城市供水系统抽水至高位水池内,用水管引至各施工点。
2、供电:施工时设置配电盘直接接入市电供电,同时准备柴油发电机备用。
3、运输便道:在边坡适当位置修建便道,用人工将施工用材料及部分设备运至各施工部位。
4、材料库房:在边坡坡脚的路边空地设置临时材料库房,并在此处搭设工棚。
场地布置图下图所示说明:施工办公和生活租用当地民房。
在平缓地带搭建临时材料仓库。
临时的搅拌站可根据挡土墙和排水沟的地形在附近设置。
新河泥石流治理工程施工平面布置图说明:施工办公和生活租用当地民房,在平缓地带搭建临时材料仓库。
临时的搅拌站可根据拦砂坝的地形在附近设置。
白树沟泥石流治理工程施工平面布置图说明:施工办公和生活租用当地民房。
在平缓地带搭建临时材料仓库。
临时的搅拌站可根据挡土墙和排水沟的地形在附近设置。
大田乡火烧坡滑坡治理工程施工平面布置图说明:施工办公和生活租用当地民房。
在平缓地带搭建临时材料仓库。
临时的搅拌站可根据挡土墙和排水沟的地形在附近设置。
长荣村小学滑坡治理工程施工平面布置图说明:施工办公和生活租用当地民房。
在平缓地带搭建临时材料仓库。
临时的搅拌站可根据挡土墙和排水沟的地形在附近设置。
宜东镇桥楼子滑坡治理工程施工平面布置图说明:施工办公和生活租用当地民房。
在平缓地带搭建临时材料仓库。
临时的搅拌站可根据挡土墙和排水沟的地形在附近设置。
观音庙滑坡治理工程施工平面布置图第二节施工综合管理一、施工组织机构施工组织管理机构见图2。
图2 施工管理组织机构图项目经理全面负责该项目现场的各项工作。
技术负责人负责施工的技术与质量管理,全面贯彻施工设计和国家、行业的相关技术标准、规范和规程,审查重大的施工技术方案。
质检员对施工技术方案实施情况进行监控,并负责施工中原始资料的收集整理,负责取样、送检、试验、测试,负责测量放线、工程地质、日常技术管理,负责施工进度计划和材料采购计划实施情况,负责项目施工中的各种报表的填写、统计和申报工作。
各施工班组组长带领施工操作人员进行施工。
安全员认真贯彻安全生产的有关法律法规,负责日常的安全教育、检查和监督,针对各分项工程施工的工序,制订相应的安全技术措施,预防安全事故的发生。
各班组职能分别如下:1、技术质保组:负责测量放线、工程地质、日常技术管理和质量监督,具体负责项目施工技术和工艺流程制定,制定项目的施工进度计划和材料采购计划,负责项目施工中的各种报表的填写、统计和申报工作。
负责施工中原始资料的收集整理,负责取样、送检、试验、测试,负责工程竣工资料的整理和报告的编写。
2、安全组:认真贯彻安全生产的有关法律法规,负责日常的安全教育、检查和监督,针对具体的施工项目和工序,制订相应的安全技术措施,预防安全事故的发生。
3、行政后勤财务组:负责整个工程指挥部的管理工作,严格执行建设方的要求、规定,以保证工程按期、保质、有序地进行,负责与甲方、监理的联系工作,负责施工现场的来往人员接待;负责财务预决算、成本核算、经济分析、执行国家财经制度、控制各项费用和资金的使用;负责施工现场物资采购供应和材料的保管、发放、登记,作好后勤生活服务工作,保证一线施工正常进行4、施工班组由埝坎滑坡浆砌施工组和潘家河滑坡浆砌施工组成,具体完成各项工程施工任务。
二、质量控制管理措施全段创优计划目标:单项工程一次验收合格率100%,优良率95%;竣工验收达到单位工程一次验收合格,合格率达100%,优良率达90%以上。
1、建立健全完善的质量保证体系。
质量保证体系见图3所示。
2、强化全体员工质量创优意识。
坚持“百年大计,质量第一”的方针,牢固地树立“质量责任重于泰山”的思想和开工必创优的质量意识3、建立质量管理机构:为确保施工质量,在项目部内部组建工程质量管理机构。
机构的组成人员有项目经理、技术负责、质检员、施工员和各施工班组组长,其职责主要是负责工程施工中的原材料及每道工序的质量检查验收,并接受监理工程师对工程质量的监控和指导。
质量管理机构见图4。
4、必须做到:(1)坚持施工操作做到三化:制度化、规范化、标准化;(2)坚持领导干部、技术人员、操作者三结合的岗位责任制;(3)依靠科技进步,发挥本公司在技术方面的优势。
