沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施一、规划与布局1.根据道路的使用情况、交通流量和车辆类型等,制定沥青路面维修方案,确定维修的范围和步骤。

2.根据维修范围和步骤,划定施工区域,设置路障和道路标志,确保施工区域的安全。

二、施工准备1.制定详细的施工计划,包括所需人员、材料和工具等的安排。

2.检查和确保施工所需的工具和设备的完好性和安全性,如起重机械、路面修补机等。

3.根据工程要求,购买和准备好所需的材料,如沥青、砂石等。

三、沥青路面维修步骤及措施1.清理:清理施工区域,包括清除杂草、垃圾和因路面损坏而产生的碎片等。

2.修补:根据实际情况,选择合适的修补方式,如冷补、热补等。

a.冷补:将破损的路面清理干净,然后用冷补料填充,压实。

b.热补:将破损的路面清理干净,然后用热补料填充,使用道路辊压机等工具压实。

3.压实:对修补后的路面进行道路辊压,使其均匀紧密,增强路面的稳定性和耐久性。

4.养护:修补完毕后,对路面进行养护,避免新修复的路面在短期内再次损坏。

1.安全培训:施工人员需要接受相关安全培训,了解施工中可能遇到的安全风险和预防措施。

2.施工标志:在施工区域内设置明确的施工标志和警示标志,警示行驶车辆注意安全驾驶。

3.交通管制:根据施工需要,在施工区域内设置交通管制措施,包括交通警示灯、交通锥、警示牌等,确保施工现场交通的有序进行。

4.人员防护:施工人员需要佩戴安全帽、高视力可见外套、安全鞋等个人防护用品,确保施工的人身安全。

5.机械设备维护:机械设备需要定期维护、检查,确保其正常运行和工作安全。

五、工程质量控制1.施工现场监督:设立专门的施工现场监督人员,对施工过程进行监控和管理,确保施工按照标准进行。

2.质量检测:在施工完成后,进行路面质量检测,确保修复后的路面符合相应的标准和规范。

六、环境保护1.施工现场环境保护:采取措施对施工现场进行封闭,防止扬尘、噪音等对周边环境造成污染。

2.污水处理:对施工过程中产生的污水进行处理,以减少对周边水体的污染。

沥青道路维修实施方案

沥青道路维修实施方案

沥青道路维修实施方案一、前言。

沥青道路是城市交通的重要组成部分,但长期使用和自然磨损会导致路面出现裂缝、坑洼等问题,影响行车安全和行车舒适度。

因此,进行定期的维修和养护工作对于保障道路的正常使用至关重要。

本文档旨在提出一套沥青道路维修实施方案,以期为相关单位提供参考和指导。

二、维修前准备工作。

1. 路面检测,在进行维修前,需要对道路进行全面的检测,包括裂缝、坑洼、变形等情况的调查和记录,以确定维修的范围和重点。

2. 交通管制,在维修期间,需要对维修区域进行交通管制,确保施工区域的安全,避免对交通造成影响。

3. 设备准备,准备好所需的维修设备和材料,包括沥青混凝土、路面修补机械、压路机等,以确保施工的顺利进行。

三、维修实施方案。

1. 裂缝修补,对于路面的裂缝,可以采用冷补、热补等方法进行修补,确保路面的平整和密封。

2. 坑洼修复,对于路面的坑洼,可以采用冷铺、热铺等方法进行修复,同时进行压实,保证路面的平整和稳固。

3. 路面整平,对于路面的变形和凹凸不平的情况,可以采用路面修整机进行整平,确保路面的平整和舒适度。

4. 沥青封层,在进行维修后,可以对路面进行沥青封层,以增加路面的耐久性和防水性能。

四、维修后的检查和养护。

1. 维修后的检查,在维修完毕后,需要对维修后的路面进行全面的检查,确保维修质量达标。

2. 养护工作,在维修后,需要对路面进行定期的养护工作,包括清扫、除草、防水等,以延长路面的使用寿命。

五、总结。

沥青道路的维修工作是一项重要的城市基础设施养护工作,对于保障交通安全和畅通具有重要意义。

本文档提出的沥青道路维修实施方案,旨在为相关单位提供参考和指导,希望能够对沥青道路的维护工作起到一定的促进作用。

希望各相关单位能够按照本方案的要求,认真组织和实施沥青道路的维修工作,确保道路的安全和舒适度。

沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施一、沥青路面维修方案沥青路面的出现,让道路交通变得更加便捷,但是由于各种原因,沥青路面在使用过程中会出现损坏、起泡、龟裂等问题,需要进行维修。

下面是针对沥青路面维修的方案:1.准备工作在进行沥青路面维修之前,需要进行以下准备工作:(1)查看损坏程度对于路面损坏情况进行详细的查看,包括裂缝、坑洼等情况,以便于确定要采用哪种维修方法。

(2)确定材料根据路面损坏情况的不同选择不同的材料,例如桥梁沥青、弹性体沥青等。

(3)清理路面将路面上的杂物清理干净,以便于进行维修。

2.维修方式(1)表层修补表层修补是针对路面的小面积损坏而设计的维修方式,包括补丁补、局部补丁补等。

(2)重建路面如果沥青路面的损坏面积较大,则需要进行重建路面。

具体包括切割、破碎、清理、配合料、压实等步骤。

二、安全保证措施沥青路面维修过程中,要确保操作者和周围民众的安全,避免出现意外事故。

下面是针对沥青路面维修安全保证措施:1.制定安全计划在进行沥青路面维修前,应制定完善的安全计划,明确工作流程、操作细节,将安全风险尽可能降到最小。

2.穿戴个人防护设备操作者应穿戴符合安全要求的工作服、工作帽、防护眼镜、手套、耳塞等防护装备,避免维修过程中的意外伤害。

3.设置安全标志在维修现场设置明显的安全标志,包括围栏、路障、警示牌等,提醒过往车辆和行人注意维修工作区域。

4.优先安排维修尽量在交通不繁忙的时间段,例如深夜或凌晨时段进行沥青路面维修,以减少影响路面交通的影响。

5.保持维修现场的干净整洁在维修现场尽量保持周围的环境干净整洁,清理沥青残渣和其他杂物,避免对周围环境造成污染。

6.及时清理维修材料维修工作结束后,应及时清理维修过程中的沥青、沙子等材料,避免对造成污染和意外伤害。

沥青路面维修专项方案

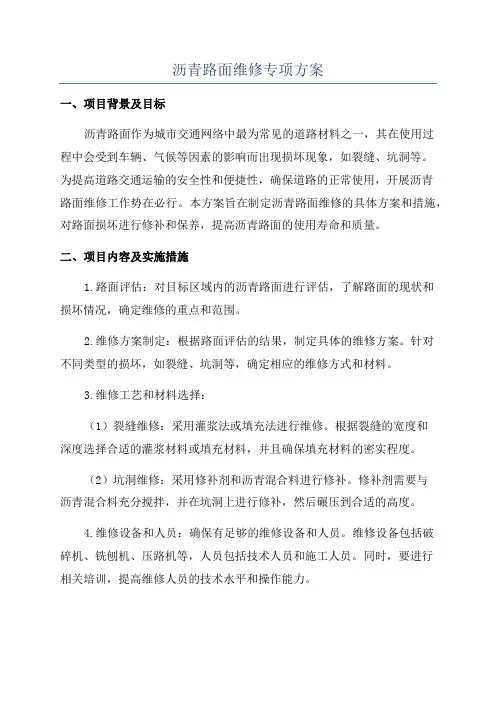

沥青路面维修专项方案

沥青路面维修专项方案一、项目背景及目标沥青路面作为城市交通网络中最为常见的道路材料之一,其在使用过程中会受到车辆、气候等因素的影响而出现损坏现象,如裂缝、坑洞等。

为提高道路交通运输的安全性和便捷性,确保道路的正常使用,开展沥青路面维修工作势在必行。

本方案旨在制定沥青路面维修的具体方案和措施,对路面损坏进行修补和保养,提高沥青路面的使用寿命和质量。

二、项目内容及实施措施1.路面评估:对目标区域内的沥青路面进行评估,了解路面的现状和损坏情况,确定维修的重点和范围。

2.维修方案制定:根据路面评估的结果,制定具体的维修方案。

针对不同类型的损坏,如裂缝、坑洞等,确定相应的维修方式和材料。

3.维修工艺和材料选择:(1)裂缝维修:采用灌浆法或填充法进行维修。

根据裂缝的宽度和深度选择合适的灌浆材料或填充材料,并且确保填充材料的密实程度。

(2)坑洞维修:采用修补剂和沥青混合料进行修补。

修补剂需要与沥青混合料充分搅拌,并在坑洞上进行修补,然后碾压到合适的高度。

4.维修设备和人员:确保有足够的维修设备和人员。

维修设备包括破碎机、铣刨机、压路机等,人员包括技术人员和施工人员。

同时,要进行相关培训,提高维修人员的技术水平和操作能力。

5.维修时间和路面交通管制:确定维修工作的时间和方式,以减少对交通的影响。

对于交通量较大的路段,可以选择夜间维修或者分段进行维修,以保障道路的畅通。

6.维修后的保养和监测:在维修完成后,进行路面保养和监测工作。

定期巡视路面,及时发现和修补新的损坏,确保路面的质量和使用寿命。

三、预计效果和成本分析通过实施本项目的维修方案和措施,预计可以达到以下效果:1.提高道路交通的安全性和便捷性,减少因损坏路面引起的交通事故和拥堵现象。

2.延长沥青路面的使用寿命,降低维修频次和成本。

3.提高沥青路面的质量和外观,提升城市形象。

根据维修范围和维修工艺的不同,本项目的维修成本也会有所差异。

具体成本可根据实际情况进行估算和核算。

沥青路面施工进度保证措施

沥青路面施工进度保证措施

沥青路面施工进度保证措施一、资源保障1. 人员:确保有足够数量的合格施工人员和技术人员参与项目。

2. 材料:与供应商建立良好的合作关系,确保原材料的及时供应,无短缺现象。

3. 设备:选择性能良好的施工设备,定期维护保养,保证设备的正常运行。

二、施工技术1. 制定详细的施工方案,明确各道工序的技术要求和操作规范。

2. 对施工人员进行技术培训,提高他们的技术水平和工作效率。

3. 不断引入新技术、新工艺,提高施工质量和效率。

三、施工计划1. 根据项目特点和工期要求,制定科学合理的施工计划。

2. 合理安排各道工序的施工顺序,实现流水作业,提高施工效率。

3. 定期对施工进度进行检查和调整,确保按计划完成。

四、质量与安全1. 建立健全质量管理体系,确保施工质量符合相关标准和规范。

2. 加强安全教育和管理,提高员工的安全意识和自我保护能力。

3. 定期开展安全检查和隐患排查,防止安全事故的发生。

五、环境保护1. 严格遵守环境保护法律法规,采取有效措施降低施工对环境的影响。

2. 控制施工噪音、粉尘、废水的排放,减少对周边居民和环境的影响。

3. 对施工材料进行环保处理,合理利用资源,降低能耗和资源消耗。

六、监控与调整1. 采用先进的监控技术和设备,实时监测施工进度和质量情况。

2. 根据监控结果及时调整施工计划和资源配置,确保施工进度的顺利进行。

3. 建立应急预案,对突发事件进行快速响应和处理,减少对施工进度的影响。

七、信息沟通1. 加强项目内部的信息沟通,确保各部门之间的协调配合。

2. 与业主、监理等单位保持密切联系,及时反馈施工进度和问题。

3. 利用现代信息技术手段,提高信息传递的效率和准确性。

八、验收与交付1. 在施工完成后,按照相关标准和规范进行验收工作,确保施工质量合格。

沥青路面工程安全保障措施方案

沥青路面工程安全保障措施方案

沥青路面工程安全保障措施方案一、施工前的准备工作1.编制完善的施工方案和安全技术措施。

2.针对施工现场进行细致的勘察和测量,查明地质情况、交通状况和施工现场的周边环境,规划施工路线和临时交通组织方案。

3.确保施工现场的秩序和整洁,清理杂物、平整地面,确保道路畅通,确保道路安全。

4.对施工人员进行安全培训,提高工人的安全意识和技术水平。

二、施工过程中的安全措施1.设置明显的施工警示标志,禁止非施工人员进入施工现场。

2.在施工现场设置警示线,划定施工区域。

3.对施工现场进行封闭措施,防止非施工人员进入。

4.提供合适的个人防护装备,如安全帽、防护服、带有滑阻装置的工作鞋等。

5.使用合适的工具和设备,确保施工过程中的安全。

6.在夜间施工时,设置适当的照明设备,确保工人的工作环境明亮。

三、交通管理1.对施工现场周边的道路进行合理的交通组织,设置临时交通标志和导流设施。

2.在施工现场附近设置警示标志和警示灯,提醒车辆减速慢行。

3.对施工过程中的施工车辆和施工人员的出入口进行合理的规划和设置,避免交叉冲突。

4.定期检查施工道路的平整度和交通标志的清晰度,确保道路的交通安全。

四、施工材料管理1.对沥青等施工材料进行合理的储存和管理,避免材料的损坏和泄漏。

2.使用环保型的材料和设备,减少对环境的污染。

3.对废弃物进行分类和处理,确保环境的清洁和整洁。

五、应急预案1.编制施工现场的应急预案,明确相关人员的职责和应急处理措施。

2.进行应急演练,提高各级人员的应急处理能力。

3.配备合适的应急设备,如消防器材和急救箱等,以应对突发事件。

通过以上的安全保障措施方案,可以确保沥青路面工程的施工过程的顺利进行和人员的安全。

同时,还需根据实际情况进行合理调整和补充,以达到最佳的安全保障效果。

沥青路面维修施工方案模板

沥青路面维修施工方案模板

沥青路面维修施工方案模板一、工程概况与问题诊断本工程位于[具体地址],涉及沥青路面维修。

经过前期勘察与分析,当前沥青路面存在以下主要问题:路面出现裂缝、坑槽等破损现象。

部分路段沥青老化,路面摩擦系数降低。

局部区域排水不畅,易积水。

二、维修目标与标准本次维修施工的主要目标为:修复路面裂缝、坑槽等破损部位,恢复路面平整度。

更新老化沥青层,提高路面摩擦系数及行车安全性。

优化排水系统,确保路面排水畅通。

维修施工完成后,应达到以下标准:路面平整无破损,行车舒适。

摩擦系数符合规范要求,行车安全。

排水系统畅通,无积水现象。

三、维修材料与设备材料:采用符合规范的沥青混凝土、沥青等材料。

设备:使用挖掘机、压路机、摊铺机等专业施工设备。

四、施工准备与安全措施施工前进行技术交底,确保施工人员熟悉施工方案。

清理施工现场,确保无障碍物。

设置安全警示标志,保障施工及行人安全。

五、施工流程与工序破损部位修补:先清理裂缝、坑槽,然后填补沥青混凝土,最后用压路机压实。

沥青层更新:先铣刨老化沥青层,然后铺设新沥青层,最后用压路机压实。

排水系统优化:清理排水管道,修复破损部位,确保排水畅通。

六、质量检测与验收标准施工过程中进行质量检测,确保施工质量符合规范要求。

维修完成后进行验收,确保各项指标达到设计要求。

七、环境保护与文明施工严格遵守环境保护要求,减少施工噪音、粉尘污染。

文明施工,保持施工现场整洁有序。

八、后期养护与维护定期对维修后的沥青路面进行检查,及时发现并处理问题。

加强路面养护,延长使用寿命。

通过本次维修施工,将全面提升沥青路面的使用性能,为公众提供更加安全、舒适的出行环境。

(完整)沥青道路施工方案及质量保证措施

(完整)沥青道路施工方案及质量保证措施

沥青道路施工方案一、沥青表面处治层施工(一)沥青处治路面分为二层,下层采用层铺法,厚50mm;上层采用热拌沥青混合摊铺,厚度50mm。

(二)沥青表面处治层(层铺法)。

(1)沥青表面处治沥青用量按下表进行选定。

但各层用量根据施工气温、基层等情况,在总用量不变的的原则下酌情调整。

(2)施工工序及要求①施工程序采用先油后料层铺法沥青表面处治施工。

二层式沥青表面处治路面施工程序:备料→清扫基层、放样→浇洒透层沥青→洒布第一层沥青→撒铺第一层矿料→碾压→洒布第二层沥青→撒铺第二层矿料→碾压→碾压→初期养护.错误!在表面处治施工前,将路面基层清扫干净,使基层矿料大部分外露,并保持干燥。

对坑槽、不平整的路段先进行修补和整平,若基层整体强度不足,先进行补强处理。

错误!浇洒透层沥青。

基层施工结束表面稍干后紧接浇洒透层沥青。

透层沥青采用沥青洒布车进行喷洒。

在浇洒透层沥青时要注意如下事项:a。

浇洒透层前,路面要清洁干净,对路缘石及构造物作适当防护,以防污染;b.透层沥青洒布后以不至流淌为准,渗透入基层一定深度,不得在表面形成油膜;c.遇大风或即将降雨时,停止浇洒透层沥青;d.气温低于10℃时,不能进行浇洒透层沥青施工;e.按设计的沥青用量一次洒均匀,当有遗漏时,用人工补洒;f.浇洒透层沥青后,严禁车辆、行人通过。

错误!洒布第一次沥青.在透层沥青充分渗透后,即可洒布第一次沥青。

沥青的浇洒温度根据施工气温及沥青标号选择,石油沥青洒布温度在130℃~170℃,在洒布过程中,如发现洒布数量不足,有空白,缺边等要立即补洒,有积聚现象要刮除.错误!洒布沥青的长度与矿料铺相配合,避免沥青洒布后等待较长时间才铺撒矿料。

在每段接茬处,用铁板或建筑纸横铺在本段起洒点前及终点后,宽度为1.0~1。

5m.如需分两幅洒布时,保证接茬搭接良好,纵向搭接宽度为10~15cm.洒布第二次、第三次沥青,错开搭接缝。

错误!铺撒第一次矿料。

洒布第一次沥青后(不必等完全洒完),立即铺洒第一次矿料。

沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施一、背景随着城市化进程的不断加快,道路建设和路面维修也越来越频繁。

沥青路面是目前城市道路主要的路面材料。

然而,由于各种原因,沥青路面在使用过程中难免会出现各种问题,如路面龟裂、路面坑洼等。

这些问题如果不及时处理,将会影响到道路的使用效果和安全性,甚至可能引发交通事故。

因此,沥青路面维修方案及安全保证措施就显得尤为重要。

二、沥青路面维修方案沥青路面维修方案主要包括以下几个方面:1. 路面研究分析在进行路面维修之前,需要对道路状况进行全面调查和分析。

从路况、交通流量、交通事故记录等多方面进行研究分析,为制定维修方案提供依据。

2. 维修方法选择根据路面的损坏情况和研究分析的结论,选择合适的维修方法。

常用的维修方法有覆盖法、混合法、补丁法、铣刨重铺法等。

具体选择哪种方法,需要综合考虑路面损坏情况、路面年限、交通量等多方面的因素。

3. 维修材料选择维修材料是维修质量的关键。

不同的维修方法,需要选择不同种类、不同规格的维修材料。

为了保证维修质量,维修材料的品质也需严格把控。

4. 施工方案制定根据维修方法和维修材料的选择,制定施工方案,包括施工时间、施工进度、施工团队、施工工具等。

同时,还要做好施工现场管理,确保施工过程中不会影响道路通行和车辆行驶安全。

三、安全保证措施在进行沥青路面维修时,安全保证措施尤为重要。

以下是几条重要的措施:1. 夜间施工注意灯光夜间施工时,需要摆放施工灯光,以确保施工区域的明亮,防止车辆不注意撞上施工区域。

2. 现场设置标志施工现场需要设置标志,如路障、提示牌、标志等,警示过往车辆注意安全,减少事故发生的风险。

3. 安全提示在施工现场周边设置安全提示牌,如“施工区域请勿停车”、“请减速慢行”等。

当司机看到这样的提示牌时,会自觉减速行驶,从而避免危险的发生。

4. 环境保护在维修过程中,应重视环境保护,将施工废弃物清理干净,不可任意倾倒,避免对环境造成污染。

沥青路面维修施工方案

沥青路面维修施工方案

沥青路面维修施工方案
目录:
1. 背景介绍
1.1 沥青路面的特点
1.2 需要维修的原因
2. 施工前准备工作
2.1 检查路面情况
2.2 确定施工方案
3. 施工过程
3.1 清理路面
3.2 补充沥青
3.3 压实路面
4. 施工后维护
4.1 定期检查路面
4.2 及时修补问题部位
背景介绍:
沥青路面是一种常见的道路铺设材料,具有防水、耐磨、耐酸碱
等优点。

然而,随着时间的推移,沥青路面会出现龟裂、坑洞等问题,需要及时维修以保障交通安全。

施工前准备工作:
在进行沥青路面维修前,首先需要对道路进行全面检查,确定需
要维修的具体位置和程度。

然后根据实际情况制定维修方案,包括所
需材料、施工工艺等。

施工过程:
维修施工首先要进行路面清理,清除杂物和破损部分。

接着针对
不同类型的损坏进行不同的处理,如填补坑洞、修补裂缝等。

最后利
用专业设备对修补部位进行压实,确保道路平整。

施工后维护:
完成维修施工后,需要定期检查修补部位的情况,及时发现问题并进行修复。

同时,加强对道路的养护管理,延长沥青路面的使用寿命。

沥青路面工程施工方案

沥青路面工程施工方案

沥青路面工程施工方案主要包括以下几个方面:工程概况、施工方法和措施、质量保证体系、安全保证体系、文明施工及环保措施、施工安排及保证措施。

以下是详细的施工方案:一、工程概况沥青路面工程主要包括沥青混凝土面层和沥青碎石基层的铺设。

本工程沥青混凝土面层采用AC-16C型沥青混凝土,沥青碎石基层采用ATB-25型沥青碎石。

工程全长约XX公里,共计XX平方米。

二、施工方法和措施1. 试验段:在进行大面积施工前,先进行试验段的施工,以确定合适的施工参数,包括沥青用量、摊铺速度、压实遍数等。

2. 施工放样:根据设计图纸,进行施工放样,标出路面中线、边线和高程等关键位置。

3. 拌料:沥青混凝土采用集中拌料,确保拌料质量。

拌料过程中,严格控制沥青、矿料、填料的用量和比例。

4. 摊铺集料:采用摊铺机进行集料的摊铺,确保摊铺厚度均匀,避免出现压实不足或过度压实现象。

5. 碾压:摊铺完成后,立即进行碾压,采用钢轮压路机和振动压路机进行联合碾压,确保压实度达到设计要求。

6. 接缝和检查井处的处理:接缝处采用冷接缝,确保接缝质量。

检查井处采用切割和修复方法,保证路面与检查井连接平顺。

7. 收尾、交验:施工完成后,进行收尾工作,包括清理现场、修复损坏设施等。

同时,组织验收,确保工程质量达到设计要求。

8. 质量通病与预防措施:针对常见的质量问题,如沥青用量不足、压实度不达标等,制定相应的预防措施,确保工程质量。

三、质量保证体系及质量保证措施1. 质量目标:确保工程质量达到国家相关标准和要求。

2. 质量保证体系:建立健全质量管理体系,包括施工过程的质量控制、试验检测、质量评定等环节。

3. 质量保证措施:加强原材料质量控制,严格施工过程质量管理,做好施工记录和试验检测,对不合格品及时进行整改。

四、安全保证体系及安全保证措施1. 安全目标:确保施工过程中人员伤亡事故率为零,设备事故率低于规定标准。

2. 安全管理体系:建立健全安全管理体系,包括安全生产责任制、安全教育培训、安全检查等。

沥青路面维修方案

沥青路面维修方案

沥青路面维修方案一、方案背景沥青路面是目前广泛应用于公路、机场跑道等交通基础设施中的一种材料,具有较好的抗压、耐久、防水和抗滑等特性。

然而,长期的使用和外界环境的影响会使沥青路面出现裂缝、坑洞等损坏,导致路面功能下降、行车安全性降低。

因此,定期进行沥青路面的维修和保养是确保交通运输畅通和道路安全的重要措施。

二、方案目标本方案的目标是针对沥青路面的各种病害,选择适当的维修方法和材料,实施维修和保养工作,恢复路面的平整度和抗滑性,延长路面的使用寿命,提高交通运行效率和行车安全性。

三、维修方案根据不同的病害类型和程度,沥青路面的维修方法可以分为以下几种:1.裂缝维修裂缝是沥青路面最常见的病害之一,可以分为初始裂缝、进一步扩展的裂缝和严重破坏的裂缝。

对于初始裂缝,可以采用封裂剂进行填充;对于进一步扩展的裂缝,则需要先进行剥离和清理,然后填充封裂剂;对于严重破坏的裂缝,需要进行热再生修复,即将路面破损部分剥离并进行清理,然后再施加热沥青混凝土。

2.坑洞修补坑洞是因路面表层所承受的负荷超过承载能力而导致的沉降和破坏,修补坑洞的方法有以下几种:(1)清除坑洞周围的杂质和碎石,将宽度略大于坑洞的区域清理干净;(2)在清理的区域内填充支持层材料;(3)在支持层上铺设圆砾石,然后倒入热拌沥青,利用振动器将沥青密实;(4)最后,用路面压路机对修补后的区域进行压实。

3.高低差修复沥青路面长时间使用后,容易出现高低差现象,不仅会影响驾驶舒适性,也会增加交通事故的风险。

修复高低差的方法一般有以下几种:(1)对于小范围且高低差不大的情况,可采用表面修复方式,即在低洼的地方增加沥青材料,在凸起的地方进行修剪;(2)对于范围较大且高低差较大的情况,需要进行热再生修复。

首先,将损坏的路面剥离并清理,然后再对支持层进行修复,最后进行再铺设沥青混凝土。

四、保养方案除了修复路面上的各种病害外,定期进行路面保养也是延长路面使用寿命的重要手段。

沥青路面修复方案

沥青路面修复方案

沥青路面修复方案第1篇沥青路面修复方案一、项目背景随着我国基础设施建设的快速发展,公路交通网络日益完善,沥青路面作为公路主要结构形式,其使用性能及耐久性受到广泛关注。

然而,在长期使用过程中,受车辆荷载、自然环境等多方面因素的影响,沥青路面会出现各种病害,如裂缝、坑槽、车辙等,影响道路使用寿命及行车安全。

为此,针对沥青路面病害进行及时、有效的修复显得尤为重要。

二、修复目标1. 消除路面病害,恢复路面使用功能,确保行车安全;2. 提高路面耐久性,延长路面使用寿命;3. 合理利用资源,降低修复成本,实现绿色环保。

三、修复原则1. 科学规划:根据路面病害类型、程度及分布,制定合理的修复方案;2. 安全优先:确保修复过程中的施工安全及行车安全;3. 质量为本:严格遵循施工工艺,确保修复质量;4. 绿色环保:采用环保材料及施工方法,降低对环境的影响。

四、修复方案1. 路面病害调查与分析(1)调查内容:对沥青路面进行全面调查,主要包括路面裂缝、坑槽、车辙等病害的类型、程度、分布及成因;(2)调查方法:采用现场踏勘、仪器检测等方法,获取路面病害数据;(3)分析结果:根据调查数据,分析路面病害成因,为制定修复方案提供依据。

2. 修复材料及设备选择(1)修复材料:选用符合国家标准的沥青混合料、改性沥青、乳化沥青等;(2)施工设备:选用性能稳定、操作方便的路面铣刨机、摊铺机、压路机等。

3. 修复工艺(1)路面预处理:对路面进行清扫、吹尘,确保路面干净、无杂物;(2)病害处理:根据路面病害类型,采用相应的处理方法,如切割、清除、修补等;(3)沥青混合料摊铺:按照设计要求,采用合适的施工工艺进行沥青混合料摊铺;(4)碾压:采用合适的压路机进行碾压,确保路面密实;(5)接缝处理:对接缝进行切割、清理,采用专用材料进行密封处理;(6)养护:对修复后的路面进行养护,确保路面强度及稳定性。

4. 质量控制及验收(1)施工过程质量控制:严格按照施工工艺及质量标准进行施工,确保修复质量;(2)验收标准:参照国家及行业标准,对修复后的路面进行验收;(3)验收内容:主要包括路面平整度、强度、稳定性等。

沥青铺装路面施工质量保证措施

沥青铺装路面施工质量保证措施

沥青铺装路面施工质量保证措施
1. 引言
本文档旨在提供沥青铺装路面施工过程中的质量保证措施,以确保施工质量达到预期标准,并延长路面使用寿命。

2. 施工前准备工作
- 地面清理:施工前,应清理道路表面,清除杂物、灰尘和泥土等。

- 检查基础情况:确保基础结构完好,无明显沉降或裂缝。

3. 原材料选用
- 沥青材料:选用符合国家标准的沥青材料,确保质量稳定。

- 骨料:选用均匀骨料,确保骨料质量符合相关标准。

4. 施工技术要求
- 沥青铺装:控制沥青温度,确保熔化均匀,且铺装厚度符合设计要求。

- 铺装密实:采用合适的振动器,保证沥青铺装的密实性和平整度。

- 沥青施工时机:避免在极端温度或湿度下进行施工,以免影
响施工质量。

5. 工程验收及质量管理
- 工程验收:在沥青铺装完成后,进行现场检查,确保路面平
整度、密实性和质量符合要求。

- 质量管理:建立质量管理档案,保存施工记录、样品和检测
报告等重要资料,以备今后参考。

6. 养护维修
- 养护保养:定期对沥青路面进行养护,清理杂物,及时修补
裂缝,延长路面使用寿命。

- 维修管理:建立维修管理制度,记录维修情况,及时修复路
面损坏,确保道路安全畅通。

以上是沥青铺装路面施工质量保证措施的基本要点,通过严格
执行这些措施,能够提高施工质量,保证道路使用寿命和行车安全。

沥青路面工程施工安全保证措施

沥青路面工程施工安全保证措施

沥青路面工程施工安全保证措施1、基层施工消解石灰,不得在浸水的同时边投料、边翻拌,人员应远避,以防烫伤。

水泥等运输车运输,应采用蓬布遮盖。

装卸尽量避免在大风天气下进行。

碎石机作业要符合安全规范。

例如进料要均匀,不得过大,严格防范金属块等混入。

出料口上方应有挡板。

若石料卡住进口,应用铁钩翻动,严禁用手搬动。

稳定土拌和机在行走和作业过程当中,必须采用低速,保持均速。

在拌和过程当中,不能急转弯或原地转向,严禁使用倒挡进行拌和作业。

液压油的温度不得超过规定等等。

场拌稳定土机械作业时,皮带运输机应尽量降低供料高度、以减轻物料冲击。

在停机前必须将料卸尽。

拌和机仓壁振动器在作业中铁忒和衔铁不得碰撞,如果发生碰撞应当立即调整振动体的振幅和工作间隙。

仓内不出料时,严禁使用振动器。

拌和结束后给料斗、贮料仓中不得险情存料。

搅拌壁及叶浆的紧固情况应经常检查,如有松动应当立即拧紧。

碎石撒布机作业时,自御汽车与撒布机联合作业,应紧密配合,以防碰撞。

撒布碎石,车速要稳定,不应在撒布过程当中换档。

严禁撒布机长途自行转移。

在工地作短离转移,必须停止拨料辊及皮带运输机的传动,并注意道路情况以防碰坏机件。

作业时无关人员不得进入现场,以防碎石伤人。

石料的最大粒径不得超过说明书中的有关规定。

洒水车作业时,洒水车在公路上抽水时,不得妨碍交通。

在有水草和杂物的水道中抽水,吸水管端应加设过滤网罩。

洒水车在上下坡及弯道运转中,不得高速行驶,并避免紧急制动。

洒水车驾驶室外不得载人。

2、沥青路面沥青操作人员均应进行体检。

凡患有结模炎、皮肤病及对沥青过敏反应者,不宜从事沥青作业。

从事沥青作业人员,皮肤外露部分均须涂抹防护药及对沥青过敏反应者,不宜从事沥青作业。

沥青操作工的工作服及防护用品,应集中堆放,严禁穿戴回家和进入集体宿舍。

沥青的加热及混合料拌制,宜设在人员较少、场地空旷的地段。

沥青的运送、装卸、加热、熬制及沥青洒布等操作要符合安全规范要求。

沥青洒布车工作地段应有专人警戒。

沥青路面维修施工方案

沥青路面维修施工方案

沥青路面维修施工方案沥青路面维修施工方案一、工程概况本工程是对某道路沥青路面进行维修施工,道路全长1000米,路面存在裂缝、坑洞、龟裂等问题,需要进行维修和养护。

二、施工内容1. 清理工作:将路面上的灰尘、杂物等全部清理干净,确保路面整洁。

2. 裂缝处理:对裂缝部位进行打磨,清除裂缝内的杂物和碎石,然后填充密封材料进行封堵。

3. 坑洞修补:对坑洞部位进行清理,打磨坑洞周围边缘,然后填充修补材料进行修复,确保坑洞平整。

4. 龟裂处理:对发生龟裂的路面进行打磨,清除龟裂内的碎石和杂物,然后填充胶结材料进行修补,保持路面平整。

5. 养护工作:施工完成后,对整个路面进行清洗,保持路面干净,然后进行养护,涂抹防水剂,增加路面的耐久性。

三、施工方案1. 施工步骤:(1) 清理工作:使用清扫车或高压水枪对路面进行清洗,清除灰尘和杂物。

(2) 裂缝处理:利用路面修补机进行裂缝的打磨和清理,然后使用封堵材料进行填充和封堵。

(3) 坑洞修补:对坑洞周围边缘进行打磨,清理后使用修补材料进行填充修复。

(4) 龟裂处理:利用龟裂修复机对龟裂部位进行打磨和清理,然后使用胶结材料进行修补。

(5) 养护工作:施工完成后使用清水冲洗路面,保证路面干净,然后涂抹防水剂进行养护。

2. 施工要点:(1) 确保施工现场通风良好,保证工作人员的安全。

(2) 施工前要对施工设备进行检查,确保设备正常运行。

(3) 使用封堵材料和修补材料时要按照要求的比例进行配制,保证质量。

(4) 在施工过程中要注意保护现有路面,避免二次破坏。

四、安全措施1. 工人在施工现场必须佩戴好安全帽、防滑鞋等个人防护装备,确保施工安全。

2. 施工现场要设置明显的安全警示标识,防止行人和车辆误入施工现场。

3. 施工过程中要遵守交通规则,保障行车安全。

4. 施工完成后,对施工现场进行清理,清除杂物,确保道路畅通。

综上所述,本沥青路面维修施工方案包括清理工作、裂缝处理、坑洞修补、龟裂处理和养护工作,施工要点包括设备检查、施工材料配制、施工现场保护等,安全措施包括个人防护装备、安全警示标识、遵守交通规则等。

沥青路面维修方案(完整版)

沥青路面维修方案(完整版)

沥青路面维修方案(完整版)第一章沥青路面维修方案第1节道路养护工程流程道路巡视————路况资料汇总、评定————制定维护方案————组织现场维护————道路清扫、开放交通第2节沥青路面维修对于面积较大的龟裂、裂缝、分布密集的坑槽等处治工作可采用冷铣刨-热摊铺的方法加以修复。

具体步骤如下:1、路面病害调查及处治方案确定施工之前要对路面病害段、桩号、路面标高、宽度、病害范围、转弯半径、超高超宽、纵坡横坡、路面结构、沥青混凝土级配、原材料产地和型号规格等作全面的了解和详细的记录,并严格按照这些数据指导施工。

2、路面勘测对路面病害段落进行测量,通过测点高程的比较来确定补修的面积、铣刨的面积和铣刨深度。

路面修补范围的四边要平行或垂直行车方向,同时要尽可能把纵缝留在标线处或路边。

3、路面铣刨作业路面铣刨。

作业包括切边、铣刨、铣刨废料运输、刨边角、清扫余渣、铣刨面复查等工序。

在确定修补面积后,技术人员要把铣刨面积用粉笔画出来,然后用切割机将修补面积边线切出来,切缝深度一般要保证4cm左右。

切边的主要目的是保证坑槽槽壁垂直、槽边整齐。

切边完成后,依据工程技术人员提供的铣刨面积和铣刨深度沿行车方向逐刀地进行铣刨,一般来说铣刨的深度为3~4cm,但如果坑槽中有松散物或藏水,则应加大刨镜深度,直至彻底露出坚实底层为止。

对于未铣刨但需加铺的路面,铣刨机要在来回行驶过程中将其拉毛,拉毛痕迹深度为3~5mm。

铣刨机铣刨时,产生的废料通过传输皮带装上运输车辆,运到固定点进行存放,以备再生利用。

铣刨完成后,还需用综合养护车(液压铺或人工)将铣刨机人(提)刀的斜边与切割机切缝间的少部分残留路面清除掉,然后人工将坑槽内残留杂物清扫干净。

最后要对铣刨面进行检查和测量,查看锐刨面是否平整,松散物是否都铣刨掉,槽壁是否整齐垂直,测量铣刨深度是否合适,记录铣刨后各测点的高程,检查是否合格。

4、喷洒乳化沥青用沥青撒布车将乳化沥青喷洒于整个摊铺面和槽壁接口上,乳化沥青选用快裂式阳离子乳化沥青,破乳后即可进行摊铺作业。

沥青道路施工方案及质量保证措施

沥青道路施工方案及质量保证措施

沥青道路施工方案及质量保证措施一、施工方案:1.工程准备:购置需要的设备和材料,并做好仓库管理和安全防护;组建专业施工队伍,明确责任分工和施工流程。

2.基础处理:对原有路面进行清扫、修补和除尘处理,通过刨除不均匀及老化部分,保证基础平整牢固。

3.路面铺设:按照设计方案要求,选用合适的沥青材料进行路面铺设,采用机械碾压和手工铺设相结合的方式,确保路面的平整度和厚度。

4.油石面层施工:在沥青路面完成之后,按照工程设计要求,进行石子撒布和碾压,加强路面的抗滑性和耐久性。

5.垂直标线和边缘线的划设:在沥青面层完全定型后,根据交通规则和设计要求,用热熔漆进行道路标线的绘制,确保道路的可视性和交通安全。

6.清理和检验:施工完成后,清理工地,保持工地整洁,并对施工质量进行必要的检验。

二、质量保证措施:1.材料质量控制:选用符合规定标准的优质沥青材料,确保其质量稳定;定期抽检材料,进行实验室检测,确保符合工程要求。

2.设备管理:定期维护保养施工设备,确保设备运行正常;对施工设备进行技术培训,提高施工人员的操作水平。

3.施工人员管理:建立专业施工队伍,确保施工人员具备相关证书和经验;组织定期的技术培训,提高施工人员的技术水平;设立质量监督岗位,对施工质量进行实时监控。

4.施工现场管理:建立施工现场管理制度,规范施工流程和作业行为;加强安全防护,确保施工人员的人身安全;定期进行现场检查和记录,及时发现和解决问题,确保施工质量。

5.质量检测:设立独立的质量检测部门,对施工过程和施工成果进行全面检测;委托第三方检测机构进行质量抽检,确保施工质量符合规定标准。

6.施工过程监控:设置施工监控点,采用实时监控设备对施工过程进行监测,及时发现和解决问题,确保施工质量。

以上为沥青道路施工方案及质量保证措施,通过合理的施工方案和严格的质量保证措施,可以确保沥青道路施工质量,提高道路的耐久性和安全性,满足人们出行的需求。

沥青路面维修方案及安全保证措施

沥青路面维修方案及安全保证措施

沥青路面养护方案及安全保证措施现针对该病害我单位将尽快予以修补,避免路面坑槽进一步扩大。

一、彻底消除道路坑洼造成的安全隐患和社会影响。

具体修补方案如下:一、疾病原因分析:其主要原因是由于局部面层成型不好,雨水由沥青路面空隙或中分带渗入,停留在基层表面上,在行车荷载的反复作用下,半刚性基层的细料被动水冲刷,逐渐形成砂浆,使沥青面层与基层脱开,灰浆被行车荷载挤压,通过面层裂缝或空隙唧到表面。

在产生唧浆的位置,沥青面层产生网裂,接着一些碎裂的小块面层或基层材料被车轮带走,而逐步形成坑洞,并不断的扩大,最后形成坑槽。

二、维护计划根据天气情况,6月11八月后天气逐渐转晴,为此我单位计划2016年6月12日开始维修,6月30日前完成。

在2016年6月7最近对凹坑和沟槽进行了临时修复,从而保障车辆通行安全。

三、维护计划1、施工准备人员:施工技术人员2名、工人6名、驾驶员5名。

机械:18t压路机1台、小滚筒1台、切割机1台、破碎挖机1台、运输车2台、吹风机1台等。

安全设施:引导标牌12块、限速标牌8块、警示牌8块、反光锥桶80个、反光衣15套。

2、施工技术根据路面坑槽范围、深度和下层损伤,确定维护计划。

主要有两种:第一种:仅沥青面层破损的,按"圆坑方补、适当放大、各层错开"的原则。

首先,根据坑的大小在面层上绘制修补范围线(周边放大1~2m),对上面层进行切割、铲除,再依次对中下面层切割挖除(每层错开50cm)。

清理完后用吹风机把切割出来的杂物吹干净。

然后在干净的槽底、槽壁上刷一层粘结沥青,随即将拌和好的沥青混合料分层填入槽内,用耙子、铁锨将其摊铺均匀,坑槽边缘填入细料。

整平后,将坑槽边缘周围的废料清除干净后,开始碾压。

在碾压的同时注意边缘处是否多料或缺料,多料应及时清除,缺料应及时增加。

按此方法依次回填至上面层,最后在上面层新老接缝片采用沥青灌缝。

第二种:水稳层已损坏的,参照第一种方法,使用破碎挖掘机依次开挖至路基顶面,视路床情况酌情考虑继续向下处理的深度(路床挖除部分采用C25混凝土回填)。

沥青路面工程安全保障措施方案

沥青路面工程安全保障措施方案

沥青砼路面工程安全生产保证措施**市路桥工程公司一、安全生产管理1、建立、建全安全生产保证体系本着生产必须安全的原则,成立由项目部直接领导的安全小组,健全各项安全生产规章制度,项目经理任安全小组长,技术负责人任副组长,各专业队负责人任小组成员,每个作业队配备足够的安全员,层层签订安全责任书,并严格遵守安全生产和劳动保护的有关法规的技术标准,具体履行监督、检查、管理各专业的安全工作.2、安全生产措施<1>、贯彻"安全生产、人人有责"的方针,组织施工人员进行安全教育与培训,增强全员安全意识,提高定全知识水平.<2>、建立安全保证体系,制定适合本工程的各项安全生主制度及各种安全生主动脉操作规程,施工中采用的新工艺、新设备、新材料、均制定出相应的安全制度措施.<3>、坚持"安全第一、预防为主"的原则有组织有领导的开展安全管理活动,在对职工进行技术交底的同时进行安全交底,讲解施工工艺和施工操作规程.安全领导成员及时深入施工现场解决施工进程中的安全技术问题,及时纠正违反操作规程的作业.<4>、在重要地方设置安全标志,在行车干扰较大的地方设专人安全疏导交通确保安全.<5>、根据工地实际情况配备医务人员和健康卫生设施,并进行医疗的健康教育.<6>、健全防火防盗制度.加强安全保卫工作,做好机械车辆、工程材料、成品的半成品的防火防盗工作,<7>、办理进厂手续,配备必须的安全用具及设备,参加施工的所有人员必须穿标志服、戴标志帽,路上摆放引车标志.<8>、对从事特殊事业.如熬油、洒热沥青等.必须配备足够的劳保设施,安排合理的施工工序,以防温度过高汤伤人,造成不必要的误伤.<9>、电力线路必须符合国家规定的安全等级,防止触电事故的发生,随时检查线路及安全情况.<10>、在施工现场,各种车辆、机械、一定要按照线路,分道限速行驶,执行机械安全操作规程,定期保养维修.<11>、在铺筑沥青路面时,要在施工现场前30米用红色标志帽给司机引导路线,即要保证安全施工,又要保证过往车辆的安全通行.在每天铺筑完之后,把压路机、摊铺机、等施工机械停置在路外,以免造成不安全事故.<12>、食堂操作人员进行健康检查,配备足够的消毒、冷藏、清洗设备,专人专用餐具,严禁乱用、串用防止施工人员食物中毒或疾病传染事故.3、安全职责<1>、严格遵守国家有关安全的法律法规、交通部颁发的《公路工程施工安全规程》和《公路筑养路机械操作规程》有关安全生产的规定,认真执行工程承包合同中的有关安全规定.<2>、坚持"安全第一、预防为主"和"管生产必须管安全"的原则,加强安全生产教育,增强全员安全生产意识,建立建全安全生产管理制度,配备专职及兼职安全检查人员,有组织有领导地开展安全生产活动.各级领导、工程技术人员、生产管理人员和具体操作人员,必须熟悉和遵守本条款的各项规定,做到生产与安全工作同时计划、布置、检查、总结和评比.<3>、建立建全安全生产现任制.从派往项目实施的项目经理到生产工人<包括临时雇用的民工>的安全生产管理系统必须做到纵向到底,一环不漏各职能部门、人员的安全生产责任制做到横向到边,人人有责.项目经理是安全生产的第一责任人,现场设置安全员,专职负责所有人员的安全和治安保卫工作及预防事故的发生.<4>、任何安全都应采取各种合同的预防措施,防止其员工发生任何**、违禁、暴力或妨碍治安的行为.<5>、参加施工的人员必须接受安全技术教育,熟知和遵守本工种的各项安全技术操作规程,安期进行安全技术考核,合格者方可上岗操作.<6>、对易燃易暴的材料应专门保管,配备足够的消防设施,所有施工人员都应熟悉设备的性能和使用方法;<7>、操作人员上岗,必须按规定穿戴防护用品.施工负责人和安全检查员应随时检查不按规定穿戴防护用品的人员不得上岗.<8>、所有施工机具设备和高空作业的设备均应定期检查,并有安全员的签字记录,保证其经常处于完好状态;不合格的机具设备严禁使用.<9>、施工中采用新技术、新工艺、新设备、新材料时必须制定相应的安全技术措施,施工现场必须具有相关的安全标志牌.4、工程项目的安全<1>、工程项目施工的安全管理.加强现场管理,搞好工程的保卫、防盗,搞好永久工程和临时工程安全,防止发生安全事故,在每一个工程项目中,制订安全生产的组织措施,并制订严密的安全生产规程,留有足够的安全生产费用,购置安全生产的设备和器件,保证施工生产现场的紧急事故处理的开支.<2>、加强安全生产教育和预防措施,为施工人员办理保险,并制订以下预防措施,以保证员工的安全健康.<3>、对于施工现场及其周围的高压电线、变压器等醒目的安全标志,对开挖地段又处于交通要道处,派专人看守,或有明显的标志,防止过往行人或车辆不注意发生事故.<4>、对材料和设备储存的库房或堆放点,施工人员生活区,特别注意防火安全,备足够数量的消灭器具、消防水管和消防栓等,以备急需.<5>、项目经理亲自抓安全生产和安全教育,定期召开安全生产会议,检查安全生产规章执行落实情况,建立安全生产奖罚制度,促使人人重视安全,安全生产有奖,使安全生产教育落到实处,得到好的成绩.<6>、加强工程中的环境保护管理,促进安全生产,随时清除施工场地不必要的障碍物,设备、材料及各类存储物品安全堆放、紧紧有条,即要保持施工现场环境的清洁整齐,又对安全生产有利.二、保证安全的主要措施为杜绝重大事故和人身伤亡事故的发生,把一般事故减少到最低限度,确保施工的顺利进展,特制订安全措施如下:1、项目部和各施工队设专职安全员,在项目经理的领导下,履行保证安全的一切工作.2、利用各种宣传工具,采用多种教育形式,使职工树立安全第一的思想,不断强化安全意识,建立安全保证体系,使安全管理制度化,教育经常化.3、各级领导在下达生产任务时,必须同时下达安全技术措施检查工作时,必须总结安全生产情况,提出安全生产要求,把安全生产贯彻到施工的全过程中去.4、认真执行定期安全教育,安全讲话,安全检查制度,设立安全监督岗,支付和发挥群众安全人员的作用,对发现事故隐患和危及到工程、人身安全的事项,要及时处理,作出记录,及时改正,落实到人.5、施工临时结构前,必须向员工进行安全技术交底.对临时结构须进行安全设计和技术鉴定,合格后方可使用.6、工地修建的临时性住房、架设照明线路、库房,都必须符合防火、防电、防爆炸的要求,配置足够的消防设施,安装避雷设备. 三、沥青路面工程施工安全要点施工地段必须用安全警示带或栏杆围起,竖立醒目的"禁止通行"或"绕道行驶"等标志,并设值勤人员维护交通和行人秩序.1、乳化沥青洒布车作业1>洒布现场应设专人警戒.2>施工现场的障碍物应清除干净.3>洒油时作业范围内不得有人.4>施工现场严禁使用明火.5>检查机械、洒布装置及防护、防火设备是否齐全有效.6>满载乳化沥青的洒布车应中速行驶.遇有弯道、下坡时,应提前减速,尽量避免紧急制动.行驶时,严禁使用加热系统.7>驾驶员与机上操作人员应密切配合,操作人员应齐全配戴防护用品,注意自身安全.作业时,在喷洒乳化沥青方向10m以内不得有人停留.2、沥青混合料摊铺作业1>驾驶台及作业现场要视野开阔,清除一切有碍工作的障碍物.作业时无关人员不得在驾驶台上逗留.驾驶员不得擅离岗位.2>运料车向摊机卸料时,应协调动作,同步进行,防止互撞.3>换档必须在摊铺机完全停止时进行,严禁强行挂档和在坡道上换档或空档滑行.4>熨平板预热时,应控制热量,防止因局部过热而变形.加热过程中,必须设专人看管.5>驾驶力求平稳,不得急剧转向.弯道作业时,熨平装置的端头与路缘石的间距不得小于10cm,以免发生碰撞.6>用柴油清洗摊铺机时,不得接近明火.四、职业健康安全注意要点1、所有特殊工种作业人员必须持证上岗,相关证件必须进行备案.2、沥青操作人员上岗前均应进行体检,凡患有皮肤病、结膜炎及对沥青过敏反应者,不宜从事沥青作业.3、摊铺作业会产生沥青烟雾等有害、有毒气体,施工单位必须为作业人员提供有效的劳动保护用品,并定期组织体检.4、夏季沥青路面施工,必须做好现场防暑降温工作,购置防暑降温必要的设施、用具和药品.。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

编订:__________________
单位:__________________
时间:__________________
沥青路面维修方案及安全保证措施(正式) Deploy The Objectives, Requirements And Methods To Make The Personnel In The Organization Operate According To The Established Standards And Reach The Expected Level.
Word格式 / 完整 / 可编辑
文件编号:KG-AO-1400-22 沥青路面维修方案及安全保证措施
(正式)
使用备注:本文档可用在日常工作场景,通过对目的、要求、方式、方法、进度等进行具体、周密的部署,从而使得组织内人员按照既定标准、规范的要求进行操作,使日常工作或活动达到预期的水平。

下载后就可自由编辑。

现针对该病害我单位将尽快予以修补,避免路面坑槽进一步扩大。

我彻底消除路面坑槽带来的安全隐患和社会影响。

具体修补方案如下:
一、病害原因分析:
其主要原因是由于局部面层成型不好,雨水由沥青路面空隙或中分带渗入,停留在基层表面上,在行车荷载反复作用下动水冲刷半刚性基层的细料并逐渐形成灰浆,使沥青面层与基层脱开,灰浆被行车荷载挤压,通过面层裂缝或空隙唧到表面。

在产生唧浆的位置,沥青面层产生网裂,接着一些碎裂的小块面层或基层材料被车轮带走,而逐步形成坑洞,并不断的扩大,最后形成坑槽。

二、维修计划
根据天气情况,6月11日之后天气逐渐转晴,为此我单位计划
20xx年6月12日开始维修,6月30日前完成。

在20xx年6月7日前做好坑槽的临时修补,从而保障车辆通行安全。

三、维修方案
1、施工准备
人员:施工技术人员2名、工人6名、驾驶员5名。

机械:18t压路机1台、小型压路机1台、切割机1台、破碎挖机1台、运输车2台、吹风机1台等。

安全设施:引导标牌12块、限速标牌8块、警示牌8块、反光锥桶80个、反光衣15套。

2、施工工艺
根据路面坑槽范围、深度及下层损坏情况,确定维修方案。

主要分两种:
第一种:仅沥青面层破损的,按"圆坑方补、适当
放大、各层错开"的原则。

首先根据坑槽大小在面层上划出修补范围线(周边放大1~2m),对上面层进行切割、铲除,再依次对中下面层切割挖除(每层错开50cm)。

清理完后用吹风机把切割出来的杂物吹干净。

然后在干净的槽底、槽壁上刷一层粘结沥青,随即将拌和好的沥青混合料分层填入槽内,用耙子、铁锨将其摊铺均匀,坑槽边缘填入细料。

整平后,将坑槽边缘周围的废料清除干净后,开始碾压。

在碾压的同时注意边缘处是否多料或缺料,多料应及时清除,缺料应及时增加。

按此方法依次回填至上面层,最后在上面层新老接缝片采用沥青灌缝。

第二种:水稳层已损坏的,参照第一种方法采用破碎式挖机依次挖至路床顶面,视路床情况酌情考虑继续向下处理的深度(路床挖除部分采用C25混凝土回填)。

考虑到坑槽较小,压路机无法碾压或碾压不到边,挖除的水稳也采用C25混凝土回填。

待混凝土强度达到90%后,对新浇板块四周采用防裂贴处理,从而防止裂缝向上向层反射,并起防水作用。

沥青面层施工按照采用第一种方法依次进行。

3、施工安全措施
为保证道路安全通行,修补时两个车道错开施工,先修补超车道的坑槽,再施工行车道。

在施工过程中严格按照《公路养护安全作业规程JTG H30-2015》相关要求进行施工作业。

施工时主要采取以下安全措施:
①、所有现场作业人员必须戴安全帽、着反光衣。

②、采取半幅分车道封闭施工,主要采用安全标牌、锥桶进行临时封闭、限行。

交通标志的摆放包括上行警告区、缓冲区、作业区、下游过渡区。

警告区:在作业区上游500米处,设置"限速40"与"前方500米施工"的标牌。

上游缓冲区:在距作业区上游200米处,设置向左(或向右)改道标牌及施工警告灯。

作业区:设置红白相间的锥桶、通行箭头标志、施工警告灯。

锥桶间距为5米,长度不少于50米。

下游过渡区:下行区采用锥桶过渡,并设置解除限速的标志。

③、安排专人指挥、疏导交通及夜间值守。

④、施工机械设备不作业时,停放在路面以外区域。

⑤、施工结束后做好现场的清理工作。

中国四冶亚行贷款项目S105三标项目部
20xx年6月2日
请在这里输入公司或组织的名字
Enter The Name Of The Company Or Organization Here。
