地下管线保护技术交底修订稿
地下管线保护技术交底

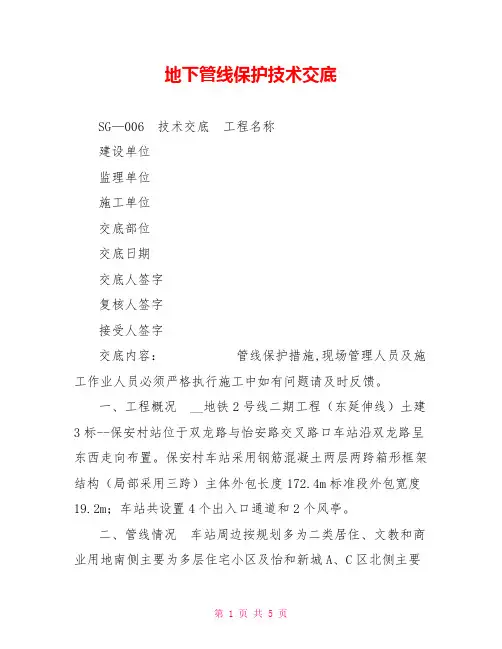

地下管线保护技术交底SG—006 技术交底工程名称建设单位监理单位施工单位交底部位交底日期交底人签字复核人签字接受人签字交底内容:管线保护措施,现场管理人员及施工作业人员必须严格执行施工中如有问题请及时反馈。
一、工程概况 __地铁2号线二期工程(东延伸线)土建3标--保安村站位于双龙路与怡安路交叉路口车站沿双龙路呈东西走向布置。
保安村车站采用钢筋混凝土两层两跨箱形框架结构(局部采用三跨)主体外包长度172.4m标准段外包宽度19.2m;车站共设置4个出入口通道和2个风亭。
二、管线情况车站周边按规划多为二类居住、文教和商业用地南侧主要为多层住宅小区及怡和新城A、C区北侧主要为高层住宅怡和新城E、F区均规划有片区商业中心、商业广场和市民健身广场。
本站内主要的的管线有:龙一环路上两根DN400污水管和一根DN700雨水管龙西路上两根DN600雨水管和一根DN400污水管已改迁道车站基坑范围之外对施工无影响;其余管线有电力、一根管径500铸铁给水管、通信管线、2座电力铁塔等。
详细管线布置见附图。
三、车站施工对管线的影响分析车站施工对管线的影响主要是由于施工引起的地表沉降而对管线造成影响其主要因素包括以下几个方面: 1、钻孔灌注桩施工时周围土体受扰动使管线产生下沉。
2、基坑降水使基坑周围地下水位下降引起地表下降。
3、围护桩体强度、刚度不足发生侧向位移。
4、随着基坑的开挖桩后土体塑性区不断下移桩体受力发生变化而下层支撑未及时施作造成围护桩变形过大。
5、基坑开挖完成后未及时施作底板围护桩底部向内发生较大侧移。
6、基坑坑底抗隆、突涌等。
四、管线保护施工措施 4.1总体措施施工区域内分布有多种管线根据管线的位置及施工对其影响采用改移和悬吊保护两种措施:即对位于车站基坑范围内及端头加固区域内的管线进行改移;对位于基坑外及与暗挖通道相交的管线采用在施工过程中严控地表沉降的措施将管线的被动变形控制在允许范围内并配以其它辅助措施确保施工影响范围内地下管线的安全。
保护地下管线安全技术交底
保护地下管线安全技术交底

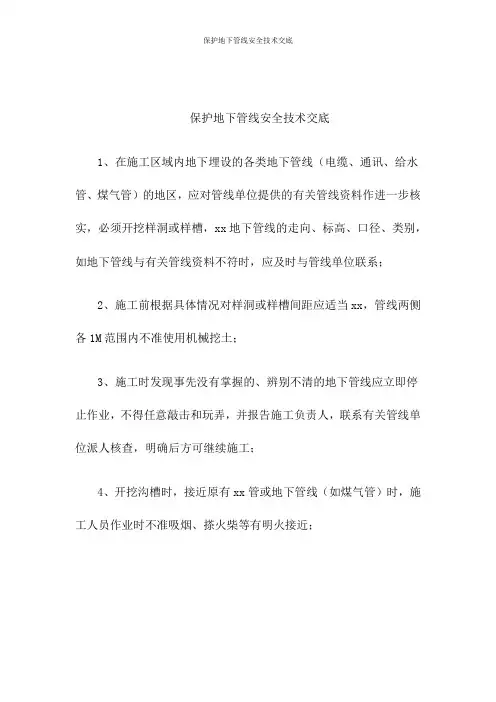

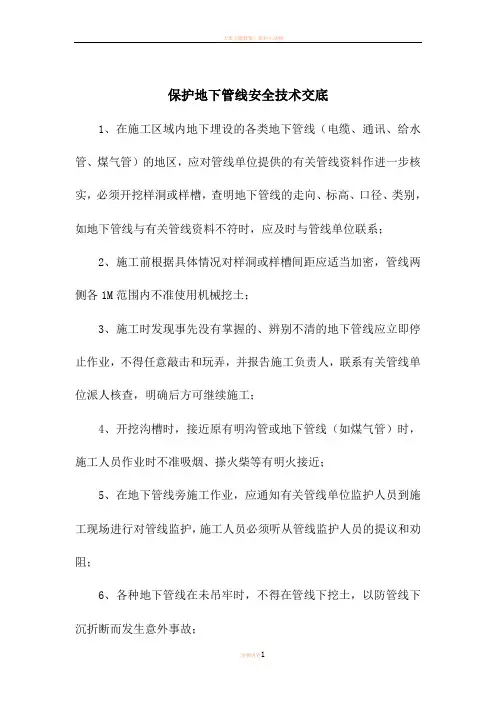

1、在施工区域内地下埋设的各类地下管线(电缆、通讯、给水管、煤气管)的地区,应对管线单位提供的有关管线资料作进一步核实,必须开挖样洞或样槽,查明地下管线的走向、标高、口径、类别,如地下管线与有关管线资料不符时,应及时与管线单位联系;
2、施工前根据具体情况对样洞或样槽间距应适当加密,管线两侧各1M范围内不准使用机械挖土;
3、施工时发现事先没有掌握的、辨别不清的地下管线应立即停止作业,不得任意敲击和玩弄,并报告施工负责人,联系有关管线单位派人核查,明确后方可继续施工;
4、开挖沟槽时,接近原有明沟管或地下管线(如煤气管)时,施工人员作业时不准吸烟、搽火柴等有明火接近;
5、在地下管线旁施工作业,应通知有关管线单位监护人员到施工现场进行对管线监护,施工人员必须听从管线监护人员的提议和劝阻;
6、各种地下管线在未吊牢时,不得在管线下挖土,以防管线下沉折断而发生意外事故;
7、经核实的各种地下管线,必须设置标志牌(如管线类别、施工时注意事项、管顶标高)以便提醒施工人员,并在开工前对有关施工人员进行安全交底,做好交底记录。
交底人签名:接受交底人签名:
年月日。
地下管线保护技术交底
①对开挖范围内的给水管等刚性地下管线采取支撑防护方法。进行土石方施工时,在靠近地下管线处,不得用大型机械进行挖掘施工,采用人工挖土、凿石或用风钻。
②支撑架采用脚手架搭设,管线出露一截,支撑防护一截。
③在进行分段开挖作业时,必须在支撑架前不超过2m处重新搭设一组支撑架,然后才能将此支撑拆除,并在施工一段后再马上搭设下一段支撑架防护。
②必要时应对埋设管网做针对内压与温度变化的伸缩接头或固定装置、防止拔出装置、防止横向移动装置等加固措施。
3、应急处置措施
(1)应急事件发生后,项目部一方面立即向有关管线单位与上级主管部门汇管,另一方面应立即召集现场管线小组准备抢险。
(2)保护事故现场,防止伤亡行人或事故扩大。
(3)项目部及时组织人力、物力与财力配合公用管线单位,全力以赴投入抢险任务,尽量缩短抢险时间,使管线尽快恢复,减少国家损失。
技术交底
工程名称
文成县城旅游备用停车场建设及大南线入口路段旅游化改造
建设单位
文成县住房与城乡规划建设局
监理单位
四川二滩建设咨询有限公司
施工单位
浙江省三建建设集团有限公司
交底部位
地下管线保护
交底日期
年 月 日
交底人签字
接收人签字
交底内容:
大南线及停车场红线内所有管线尽量就地保护,能不迁移的尽量不动。对必须迁移的管线,应编制详实可行的施工方案,并征得管线主管部门的同意后,方可进行。
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
地下管线保护技术经验交底

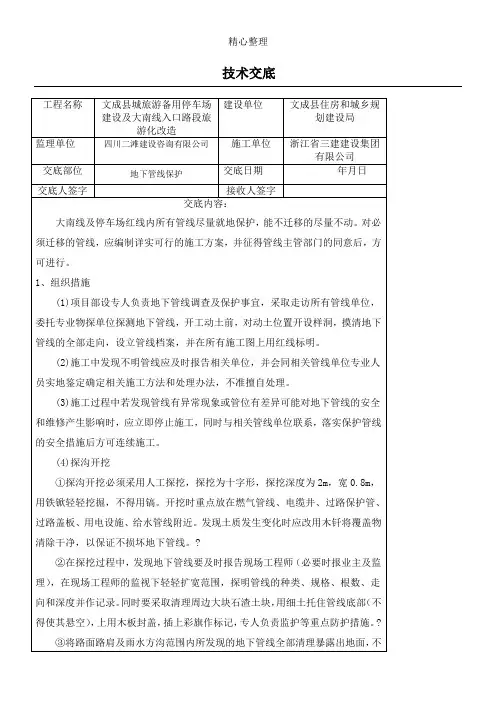

(1)项目部设专人负责地下管线调查及保护事宜,采取走访所有管线单位,委托专业物探单位பைடு நூலகம்测地下管线,开工动土前,对动土位置开设样洞,摸清地下管线的全部走向,设立管线档案,并在所有施工图上用红线标明。
(2)施工中发现不明管线应及时报告相关单位,并会同相关管线单位专业人员实地鉴定确定相关施工方法和处理办法,不准擅自处理。
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
(3)加固措施
①对开挖区域外,开挖影响范围以内的管网,采用加固措施施予以防护。
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。
(4)探沟开挖
①探沟开挖必须采用人工探挖,探挖为十字形,探挖深度为2m,宽0.8m,用铁锨轻轻挖掘,不得用镐。开挖时重点放在燃气管线、电缆井、过路保护管、过路盖板、用电设施、给水管线附近。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。?
(4)分析事故原因,按照“四不放过”原则查清事故原因,分清事故责任,提出整改措施,对有关事故责任人进行相应的处罚,以杜绝类似事故的发生。
参加单位
及人员
注册建造师(项目经理):(签字)
注:本表一式四份,技术、施工、安全、班组各一份。
②必要时应对埋设管网做针对内压和温度变化的伸缩接头或固定装置、防止拔出装置、防止横向移动装置等加固措施。
保护地下管线安全技术交底
保护地下管线安全技术交底
1、在施工区域内地下埋设的各类地下管线(电缆、通讯、给水管、煤气管)的地区,应对管线单位提供的有关管线资料作进一步核实,必须开挖样洞或样槽,xx地下管线的走向、标高、口径、类别,如地下管线与有关管线资料不符时,应及时与管线单位联系;
2、施工前根据具体情况对样洞或样槽间距应适当xx,管线两侧各1M范围内不准使用机械挖土;
3、施工时发现事先没有掌握的、辨别不清的地下管线应立即停止作业,不得任意敲击和玩弄,并报告施工负责人,联系有关管线单位派人核查,明确后方可继续施工;
4、开挖沟槽时,接近原有xx管或地下管线(如煤气管)时,施工人员作业时不准吸烟、搽火柴等有明火接近;
5、在地下管线旁施工作业,应通知有关管线单位监护人员到施工现场进行对管线监护,施工人员必须听从管线监护人员的提议和劝阻;
6、各种地下管线在未吊牢时,不得在管线下挖土,以防管线下沉折断而发生意外事故;
7、经核实的各种地下管线,必须设置标志牌(如管线类别、施工时注意事项、管顶标高)以便提醒施工人员,并在开工前对有关施工人员进行安全交底,做好交底记录。
交底人签名:接受交底人签名:
____年__月__日。
地下管线保护技术交底
相关人员的培训与考核
培训内容:地下管线保护法律法规、安全操作规程、应急处置措施等 培训对象:地下管线管理人员、操作人员、应急救援人员等 考核标准:培训后进行考核,合格者颁发证书 考核方式:闭卷考试、实操考核等
06
地下管线保护的未来发展
地下管线保护技术的发展趋势
智能化监测:利用物联网、传感器等技术实时监测地下管线状态,提高预警和应对能力。
功能:满足城市 生产、生活需要, 保障城市安全、 正常运行
重要性:地下管 线是城市基础设 施的重要组成部 分,对城市发展 具有重要意义
设施损坏影响: 可能导致生产生 活受阻、安全事 故发生等严重后 果
地下管线保护的意义和目的
保障城市基础设施安全:地下管 线是城市基础设施的重要组成部 分,保护地下管线可以避免因管 线损坏给城市带来的安全风险和 财产损失。
施工单位应建立健全地下管线保护管理制度,并配备专人负责地下管线保护工作。
施工单位在施工前应制定地下管线保护方案,并进行技术交底。
施工单位应按照规定对施工人员进行地下管线保护培训,确保施工人员掌握地下管线保护知识 和技能。
施工单位在施工过程中应采取有效措施,确保地下管线的安全和完整,如发现地下管线存在安 全隐患,应及时报告并采取相应措施。
建立应急预案,确保在管线出现 险情时能够及时处理。
应急预案与处置措施
应急预案:制定针对地下管线突发事件的应急预案,包括应急组织、通讯 联络、现场处置等方面的措施。
处置措施:针对不同类型地下管线事故,采取相应的处置措施,如管道破 裂、渗漏、爆炸等,确保事故得到及时有效控制。
人员培训:定期对地下管线保护人员进行应急培训,提高应对突发事件的 能力和水平。
信息化管理:建立地下管线信息数据库,实现管线信息的动态更新和共享,提高管理效率。
保护地下管线安全技术交底
保护地下管线安全技
术交底
精品管理制度、管理方案、合同、协议、一起学习进步
保护地下管线安全技术交底
1、在施工区域内地下埋设的各类地下管线(电缆、通讯、给水管、煤气管)的地区,应对管线单位提供的有关管线资料作进一步核实,必须开挖样洞或样槽,查明地下管线的走向、标高、口径、类别,如地下管线与有关管线资料不符时,应及时与管线单位联系;
2、施工前根据具体情况对样洞或样槽间距应适当加密,管线两侧各1M范围内不准使用机械挖土;
3、施工时发现事先没有掌握的、辨别不清的地下管线应立即停止作业,不得任意敲击和玩弄,并报告施工负责人,联系有关管线单位派人核查,明确后方可继续施工;
4、开挖沟槽时,接近原有明沟管或地下管线(如煤气管)时,施工人员作业时不准吸烟、搽火柴等有明火接近;
5、在地下管线旁施工作业,应通知有关管线单位监护人员到施工现场进行对管线监护,施工人员必须听从管线监护人员的提议和劝阻;
6、各种地下管线在未吊牢时,不得在管线下挖土,以防管线下沉折断而发生意外事故;
7、经核实的各种地下管线,必须设置标志牌(如管线类别、施工时注意事项、管顶标高)以便提醒施工人员,并在开工前对有关施工人员进行安全交底,做好交底记录。
交底人签名:接受交底人签名:
年月日。
地下管线保护技术交底
技术交底
工程名称
文成县城旅游备用停车场建设及大南线入口路段旅游化改造
建设单位
文成县住房和城乡规划建设局
监理单位
四川二滩建设咨询有限公司
施工单位
浙江省三建建设集团有限公司
交底部位
地下管线保护
交底日期
年月日
交底人签字
接收人签字
交底内容:
大南线及停车场红线内所有管线尽量就地保护,能不迁移的尽量不动。对必须迁移的管线,应编制详实可行的施工方案,并征得管线主管部门的同意后,方可进行。
④探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时请相关部门进行确认验收,制定保护方案。需要迁移的按使用单位要求进行迁移保护。
2、施工措施
对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。对给水管等刚性管网采取支撑防护,电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。
(4)探沟开挖
①探沟开挖必须采用人工探挖,探挖为十字形,探挖深度为2m,宽0.8m,用铁锨轻轻挖掘,不得用镐。开挖时重点放在燃气管线、电缆井、过路保护管、过路盖板、用电设施、给水管线附近。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。?
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
地下管线保护技术交底 (1)
工程名称
文成县城旅游备用停车场建设及大南线入口路段旅游化改造
建设单位
文成县住房和城乡规划建设局
监理单位
四川二滩建设咨询有限公司
施工单位
浙
交底日期
年 月 日
交底人签字
接收人签字
交底内容:
大南线及停车场红线内所有管线尽量就地保护,能不迁移的尽量不动。对必须迁移的管线,应编制详实可行的施工方案,并征得管线主管部门的同意后,方可进行。
(4)分析事故原因,按照“四不放过”原则查清事故原因,分清事故责任,提出整改措施,对有关事故责任人进行相应的处罚,以杜绝类似事故的发生。
参加单位
及人员
注册建造师(项目经理):(签字)
注:本表一式四份,技术、施工、安全、班组各一份。
1、组织措施
(1)项目部设专人负责地下管线调查及保护事宜,采取走访所有管线单位,委托专业物探单位探测地下管线,开工动土前,对动土位置开设样洞,摸清地下管线的全部走向,设立管线档案,并在所有施工图上用红线标明。
(2)施工中发现不明管线应及时报告相关单位,并会同相关管线单位专业人员实地鉴定确定相关施工方法和处理办法,不准擅自处理。
④探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时请相关部门进行确认验收,制定保护方案。需要迁移的按使用单位要求进行迁移保护。
2、施工措施
对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。对给水管等刚性管网采取支撑防护,电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
②必要时应对埋设管网做针对内压和温度变化的伸缩接头或固定装置、防止拔出装置、防止横向移动装置等加固措施。
3、应急处置措施
地下管线保护技术交底【范本模板】
参加单位
及人员
注册建造师(项目经理):(签字)
注:本表一式四份,技术、施工、安全、班组各一份。
(1)支撑防护
①对开挖范围内的给水管等刚性地下管线采取支撑防护方法.进行土石方施工时,在靠近地下管线处,不得用大型机械进行挖掘施工,采用人工挖土、凿石或用风钻。
②支撑架采用脚手架搭设,管线出露一截,支撑防护一截。
③在进行分段开挖作业时,必须在支撑架前不超过2m处重新搭设一组支撑架,然后才能将此支撑拆除,并在施工一段后再马上搭设下一段支撑架防护。
②必要时应对埋设管网做针对内压和温度变化的伸缩接头或固定装置、防止拔出装置、防止横向移动装置等加固措施。
3、应急处置措施
(1)应急事件发生后,项目部一方面立即向有关管线单位和上级主管部门汇管,另一方面应立即召集现场管线小组准备抢险。
(2)保护事故现场,防止伤亡行人或事故扩大。
(3)项目部及时组织人力、物力和财力配合公用管线单位,全力以赴投入抢险任务,尽量缩短抢险时间,使管线尽快恢复,减少国家损失。
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工.
(4)探沟开挖
①探沟开挖必须采用人工探挖,探挖为十字形,探挖深度为2m,宽0。8m,用铁锨轻轻挖掘,不得用镐。开挖时重点放在燃气管线、电缆井、过路保护管、过路盖板、用电设施、给水管线附近。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线.
②在探挖过程中,发现地下管线要及时报告现场工程师(必要时报业主及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录.同时要采取清理周边大块石渣土块,用细土托住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施.
地下管线保护技术交底
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
(3)加固措施
①对开挖区域外,开挖影响范围以内的管网,采用加固措施施予以防护。
②在探挖过程中,现地下管线要及时报告现场工程师(必要时报业主及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土托住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。?
③将路面路肩及雨水方沟范围内所发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报项目部,再由监理、业主相关部门进行确认,确定保护方案进行保护。?
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。
(4)探沟开挖
①探沟开挖必须采用人工探挖,探挖为十字形,探挖深度为2m,宽,用铁锨轻轻挖掘,不得用镐。开挖时重点放在燃气管线、电缆井、过路保护管、过路盖板、用电设施、给水管线附近。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。?
(1)支撑防护
①对开挖范围内的给水管等刚性地下管线采取支撑防护方法。进行土石方施工时,在靠近地下管线处,不得用大型机械进行挖掘施工,采用人工挖土、凿石或用风钻。
②支撑架采用脚手架搭设,管线出露一截,支撑防护一截。
安管5-12 地下管线保护安全技术交底书
接受交底人签名
注:本表一式二份,其中一份留台账,一份交被交底人。
4.在已探明各种管线结构的上下左右分别0.6米范围内禁止采用机械作业;
5.积极配合业主、管线单位做好管线的迁移的工作(如需迁移),为其提供必要的服务;
6.在开挖过程中,如发现图纸设计外现状管线及时报告有关部门,会同他们一起进行管线迁改或管线悬吊,不得自行处理。对一些特种管线应保守秘密,不得泄密。
补充内容:
查清有无地下管线通过先用管线探测仪进行探测对仪器控测出有管线的部位或根据调查资料显示可能有管线的位置再利用人工开挖探槽进一步证明在开挖探槽时由人工用铁揪开挖以免损伤管线
安管5-12
地下管线保护安全技术交底书
单位工程名称
交底日期
分部分项工程名称
地下管线保护
施工单位名称
总包:
分包:
内容:
1.施工前,对施工现场范围进行详细的调查,了解各种管道埋设位置、深度、规格、种类等;
2.沟槽开挖前必须做好原有管道(管线)探测和迁,对仪器控测出有管线的部位或根据调查资料显示可能有管线的位置再利用人工开挖探槽进一步证明,在开挖探槽时,由人工用铁揪开挖,以免损伤管线;
3.人工开挖探坑,详细、彻底的印证和明确各种管线的特性,在管线分布图上进行标注,同时采取可行措施在施工现场予以标注明示;
地下管线保护技术交底
③将路面路肩及雨水方沟范围内所发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报项目部,再由监理、业主相关部门进行确认,确定保护方案进行保护。
④探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时请相关部门进行确认验收,制定保护方案。需要迁移的按使用单位要求进行迁移保护。
2、施工措施
对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。对给水管等刚性管网采取支撑防护,电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
(3)加固措施
①对开挖区域外,开挖影响范围以内的管网,采用加固措施施予以防护。
②必要时应对埋设管网做针对内压和温度变化的伸缩接头或固定装置、防止拔出装置、防止横向移动装置等加固措施。
3、应急处置措施
(1)应急事件发生后,项目部一方面立即向有关管线单位和上级主管部门汇管,另一方面应立即召集现场管线小组准备抢险。
(2)保护事故现场,防止伤亡行人或事故扩大。
地下管线保护技术交底精编WORD版
③将路面路肩及雨水方沟范围内所发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报项目部,再由监理、业主相关部门进行确认,确定保护方案进行保护。?
④探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时请相关部进行确认验收,制定保护方案。需要迁移的按使用单位要求进行迁移保护。
2、施工措施
对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。对给水管等刚性管网采取支撑防护,电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。
(4)探沟开挖
①探沟开挖必须采用人工探挖,探挖为十字形,探挖深度为2m,宽0.8m,用铁锨轻轻挖掘,不得用镐。开挖时重点放在燃气管线、电缆井、过路保护管、过路盖板、用电设施、给水管线附近。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。?
地下管线保护技术交底精编WORD版
技术交底
工程名称
文成县城旅游备用停车场建设及大南线入口路段旅游化改造
建设单位
文成县住房和城乡规划建设局
监理单位
四川二滩建设咨询有限公司
地下管线保护技术交底
2、施工措施
对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。对给水管等刚性管网采取支撑防护,电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
(4)分析事故原因,按照“四不放过”原则查清事故原因,分清事故责任,提出整改措施,对有关事故责任人进行相应的处罚,以杜绝类似事故的发生。
参加单位
及人员
注册建造师(项目经理):(签字)
注:本表一式四份,技术、施工、安全、班组各一份。
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
(3)加固措施
①对开挖区域外,开挖影响范围以内的管网,采用加固措施施予以防护。
技术交底
工程名称
文成县城旅游备用停车场建设及大南线入乡规划建设局
监理单位
四川二滩建设咨询有限公司
施工单位
浙江省三建建设集团有限公司
交底部位
地下管线保护
交底日期
年月日
交底人签字
接收人签字
交底内容:
大南线及停车场红线内所有管线尽量就地保护,能不迁移的尽量不动。对必须迁移的管线,应编制详实可行的施工方案,并征得管线主管部门的同意后,方可进行。
②在探挖过程中,发现地下管线要及时报告现场工程师(必要时报业主及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土托住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。?
地下管线保护技术交底
3、应急处置措施
(1)应急事件发生后,项目部一方面立即向有关管线单位和上级主管部门汇管,另一方面应立即召集现场管线小组准备抢险。
(2)保护事故现场,防止伤亡行人或事故扩大。
(3)项目部及时组织人力、物力和财力配合公用管线单位,全力以赴投入抢险任务,尽量缩短抢险时间,使管线尽快恢复,减少国家损失。
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
(3)加固措施
①对开挖区域外,开挖影响范围以内的管网,采用加固措施施予以防护。
②在探挖过程中,发现地下管线要及时报告现场工程师(必要时报业主及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土托住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。?
③将路面路肩及雨水方沟范围内所发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报项目部,再由监理、业主相关部门进行确认,确定保护方案进行保护。?
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。
(4)探沟开挖
保护地下管线安全技术交底
保护地下管线安全技术交底
1、在施工区域内地下埋设的各类地下管线(电缆、通讯、给水管、煤气管)的地区,应对管线单位提供的有关管线资料作进一步核实,必须开挖样洞或样槽,xx地下管线的走向、标高、口径、类别,如地下管线与有关管线资料不符时,应及时与管线单位联系;
2、施工前根据具体情况对样洞或样槽间距应适当xx,管线两侧各1M范围内不准使用机械挖土;
3、施工时发现事先没有掌握的、辨别不清的地下管线应立即停止作业,不得任意敲击和玩弄,并报告施工负责人,联系有关管线单位派人核查,明确后方可继续施工;
4、开挖沟槽时,接近原有xx管或地下管线(如煤气管)时,施工人员作业时不准吸烟、搽火柴等有明火接近;
5、在地下管线旁施工作业,应通知有关管线单位监护人员到施工现场进行对管线监护,施工人员必须听从管线监护人员的提议和劝阻;
6、各种地下管线在未吊牢时,不得在管线下挖土,以防管线下沉折断而发生意外事故;
7、经核实的各种地下管线,必须设置标志牌(如管线类别、施工时注意事项、管顶标高)以便提醒施工人员,并在开工前对有关施工人员进行安全交底,做好交底记录。
交底人签名:接受交底人签名:
____年__月__日
1/ 1。
保护地下管线安全技术交底
保护地下管线安全技术交底
1、在施工区域内地下埋设的各类地下管线(电缆、通讯、给水管、煤气管)的地区,应对管线单位提供的有关管线资料作进一步核实,必须开挖样洞或样槽,查明地下管线的走向、标高、口径、类别,如地下管线与有关管线资料不符时,应及时与管线单位联系;
2、施工前根据具体情况对样洞或样槽间距应适当加密,管线两侧各1M范围内不准使用机械挖土;
3、施工时发现事先没有掌握的、辨别不清的地下管线应立即停止作业,不得任意敲击和玩弄,并报告施工负责人,联系有关管线单位派人核查,明确后方可继续施工;
4、开挖沟槽时,接近原有明沟管或地下管线(如煤气管)时,施工人员作业时不准吸烟、搽火柴等有明火接近;
5、在地下管线旁施工作业,应通知有关管线单位监护人员到施工现场进行对管线监护,施工人员必须听从管线监护人员的提议和劝阻;
6、各种地下管线在未吊牢时,不得在管线下挖土,以防管线下沉折断而发生意外事故;
7、经核实的各种地下管线,必须设置标志牌(如管线类别、施工时注意事项、管顶标高)以便提醒施工人员,并在开工前对有关施工人员进行安全交底,做好交底记录。
交底人签名:接受交底人签名:
年月日。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(1)项目部设专人负责地下管线调查及保护事宜,采取走访所有管线单位,委托专业物探单位探测地下管线,开工动土前,对动土位置开设样洞,摸清地下管线的全部走向,设立管线档案,并在所有施工图上用红线标明。
(2)施工中发现不明管线应及时报告相关单位,并会同相关管线单位专业人员实地鉴定确定相关施工方法和处理办法,不准擅自处理。
地下管线保护技术交底
技术交底
工程名称
文成县城旅游备用停车场建设及大南线入口路段旅游化改造
建设单位
文成县住房和城乡规划建设局
监理单位
四川二滩建设咨询有限公司
施工单位
浙江省三建建设集团有限公司交底Leabharlann 位地下管线保护交底日期
年 月 日
交底人签字
接收人签字
交底内容:
大南线及停车场红线内所有管线尽量就地保护,能不迁移的尽量不动。对必须迁移的管线,应编制详实可行的施工方案,并征得管线主管部门的同意后,方可进行。
②必要时应对埋设管网做针对内压和温度变化的伸缩接头或固定装置、防止拔出装置、防止横向移动装置等加固措施。
3、应急处置措施
(1)应急事件发生后,项目部一方面立即向有关管线单位和上级主管部门汇管,另一方面应立即召集现场管线小组准备抢险。
(2)保护事故现场,防止伤亡行人或事故扩大。
(3)项目部及时组织人力、物力和财力配合公用管线单位,全力以赴投入抢险任务,尽量缩短抢险时间,使管线尽快恢复,减少国家损失。
④探沟开挖完毕后将所挖出的管线的种类、规格、走向及深度等绘出管线埋设分布图,上报业主和监理,并及时请相关部门进行确认验收,制定保护方案。需要迁移的按使用单位要求进行迁移保护。
2、施工措施
对地下管网的保护措施主要采取移位、悬吊、支撑和加固等措施。对给水管等刚性管网采取支撑防护,电缆等柔性管网采取悬挂防护,还有的管网要进行加固措施。
(1)支撑防护
①对开挖范围内的给水管等刚性地下管线采取支撑防护方法。进行土石方施工时,在靠近地下管线处,不得用大型机械进行挖掘施工,采用人工挖土、凿石或用风钻。
②支撑架采用脚手架搭设,管线出露一截,支撑防护一截。
③在进行分段开挖作业时,必须在支撑架前不超过2m处重新搭设一组支撑架,然后才能将此支撑拆除,并在施工一段后再马上搭设下一段支撑架防护。
(3)施工过程中若发现管线有异常现象或管位有差异可能对地下管线的安全和维修产生影响时,应立即停止施工,同时与相关管线单位联系,落实保护管线的安全措施后方可连续施工。
(4)探沟开挖
①探沟开挖必须采用人工探挖,探挖为十字形,探挖深度为2m,宽,用铁锨轻轻挖掘,不得用镐。开挖时重点放在燃气管线、电缆井、过路保护管、过路盖板、用电设施、给水管线附近。发现土质发生变化时应改用木钎将覆盖物清除干净,以保证不损坏地下管线。?
(4)分析事故原因,按照“四不放过”原则查清事故原因,分清事故责任,提出整改措施,对有关事故责任人进行相应的处罚,以杜绝类似事故的发生。
参加单位
及人员
注册建造师(项目经理):(签字)
注:本表一式四份,技术、施工、安全、班组各一份。
②在探挖过程中,发现地下管线要及时报告现场工程师(必要时报业主及监理),在现场工程师的监视下轻轻扩宽范围,探明管线的种类、规格、根数、走向和深度并作记录。同时要采取清理周边大块石渣土块,用细土托住管线底部(不得使其悬空),上用木板封盖,插上彩旗作标记,专人负责监护等重点防护措施。?
③将路面路肩及雨水方沟范围内所发现的地下管线全部清理暴露出地面,不留死角,探明管线路径、埋深。现场施工人员需认真检查,不能漏挖、错挖。在挖出的电缆旁立警示牌,并用砖、砂等暂时覆盖保护并及时上报项目部,再由监理、业主相关部门进行确认,确定保护方案进行保护。?
(2)悬挂防护
①对开挖线范围内的电缆等柔性管网,采取悬吊防护措施。
②悬吊防护架采用角钢焊接而成,管网出落一段,悬吊一段。
③悬吊防护架的埋设间距按管网性质、材质及新旧老化程度而定。
④悬吊夹具为了能修正松紧,可采用松紧螺扣等,并能把重力均匀地传递到悬吊工具上。
(3)加固措施
①对开挖区域外,开挖影响范围以内的管网,采用加固措施施予以防护。
