16m空心板梁预应力张拉计算书

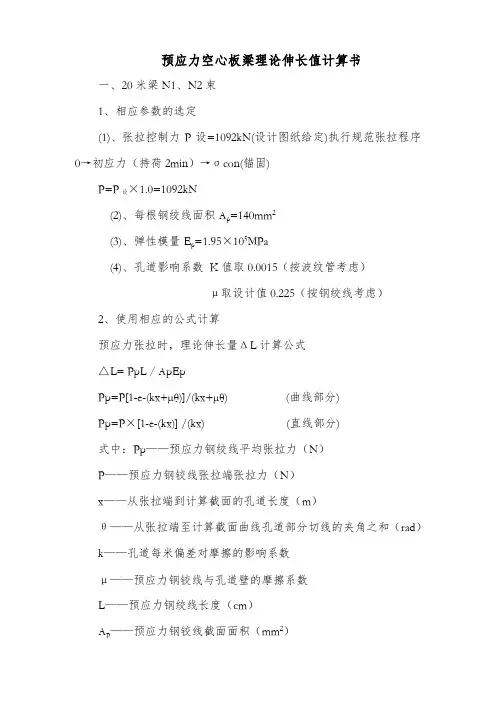

20-16米空心板梁理论伸长值计算书-
预应力空心板梁理论伸长值计算书一、20米梁N1、N2束1、相应参数的选定(1)、张拉控制力P设=1092kN(设计图纸给定)执行规范张拉程序0→初应力(持荷2min)→σcon(锚固)P=P设×1.0=1092kN(2)、每根钢绞线面积A p=140mm2(3)、弹性模量E p=1.95×105MPa(4)、孔道影响系数K值取0.0015(按波纹管考虑)μ取设计值0.225(按钢绞线考虑)2、使用相应的公式计算预应力张拉时,理论伸长量ΔL计算公式△L= PpL∕ApEpPp=P[1-e-(kx+μθ)]/(kx+μθ) (曲线部分)Pp=P×[1-e-(kx)] /(kx) (直线部分)式中:Pp——预应力钢绞线平均张拉力(N)P——预应力钢铰线张拉端张拉力(N)x——从张拉端到计算截面的孔道长度(m)θ——从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)k——孔道每米偏差对摩擦的影响系数μ——预应力钢铰线与孔道壁的摩擦系数L——预应力钢绞线长度(cm)A P——预应力钢铰线截面面积(mm2)E P——预应力钢绞线弹性模量(N/mm2)3、N1预应力钢铰线张拉伸长量△L计算。
计算图式如下(分三段,D为梁中心线)A说明:工作段按现有油顶取工作锚长度50cm(1)、第一段为线段ABx=606+500=1106mm=1.106mL1=1106mmP=1274KN=1274000000N则△L1 = Pp·L1/(Ap·Ep)=1274000×1106/(7×139×1.95×105)=7.4mm(2)、第二段BC为曲线段θB=2.5°=2.5×π/180=0.043633L2=130.9cm=1309mmx2=130.9cm=1.309mP=1274000N k=0.0015 μ=0.225曲线的平均张拉力:Pp=P[1-e-(kx+μθ)]/(kx+μθ)=1274000×[1-e-(0.0015×1.309+0.225×0.043633)] /(0.0015×1.309+0.225×0.043633) =1266525N△L2=Pp×L2/(Ap·Ep)= 1266525×1309/(7×139×1.95×105)=8.7mm(3)、第三段为直线段CDθ3=0 x3=788.6cm=7.886m l3=7886mmP=1266525NPp= P(1-e-kx)/(kx)=1266525×(1-e-(0.0015×7.886))/(0.0015×7.886)=1259064N△L3= P P×L3/(A p·E p)△=1259064×7886/(7×139×1.95×105)=52.3mm所以一片20m中跨板梁的N1理论伸长量为△L=(△L1+△L2+△L3)×2=(7.4+8.7+52.3)×2=136.8mm4、N2预应力钢铰线张拉伸长量△L计算。
16米空心板梁张拉计算书
16米空心板梁张拉计算书大武至久治(省界)公路扩建工程DJ10合同段预应力钢绞线伸长量的计算书中铁十八局集团第三工程有限公司花久10标项目经理部二〇一四年七月二八日16m空心板梁张拉计算书一、工程概况:本合同段16m后张法预应力砼空心板梁28片,其中中板22片,边板6片。
在板梁预制厂集中预制,预制厂设在砼拌和站附近,设9个预制台座,。
1、钢绞线采用专业厂家生产的符合(GB/T5224-2003)标准的Фs15.24钢绞线,公称截面积为140mm2,抗拉标准强度f pk=1860Mpa,弹性模量E p=1.98×105Mpa。
锚具采用M15型锚具及配套设备,管道采用金属波纹管。
钢绞线采用后穿法,张拉时采用两端张拉,采用应力应变双控制,锚下控制应力σcon=0.75 f pk=1395Mpa。
张拉力=钢绞线强度×规定百分比×钢绞线公称面积×钢绞线根数15-3:F=1860×0.75×140×3×10-3=585.9KN;15-4:F=1860×0.75×140×4×10-3=781.2KN;15-5:F=1860×0.75×140×5×10-3=976.5KN;二、钢绞线张拉计算1、计算公式及参数钢绞线平均张拉力的计算()()μθμθ+-=+-kx e P P kx P 1 (1) P p —钢绞线的平均张拉力,N ; P —预应钢束张拉端的张拉力,N ;x —从张拉端至计算截面孔道长度(考虑千斤顶工作长度,取30cm )θ—从张拉端至计算截面曲线孔道部分切线的夹角之和,rad ;K —孔道每米局部偏差对摩擦的影响系数,取0.0015;μ—预应力钢束与孔道壁的摩擦系数,金属波纹管取0.225;2、伸长量计算理论伸长值PP P E A LP L =(2) △L —钢绞线理论伸长值,cm ; P p —钢绞线的平均张拉力,N ;L —从张拉端至计算截面孔道长度(应考虑千斤顶工作长度)A p —钢绞线公称面积,140mm 2;E p—预应力钢束弹性模量,1.98×105Mpa MPa;千斤顶工作长度经实际测量为60cm。
16米空心板预应力计算书
淮息高速土建HXTJ-1标段空心板张拉计算书编制:复核:中铁七局集团郑州工程有限公司淮息高速土建HXTJ-1标段项目经理部二○一一年九月十八日16空心板预应力张拉计算书设计采用标准强度fpk=1860Mpa 的高强低松弛钢绞线,公称直径Ф15.2mm ,公称面积Ag=140mm ²;弹性模量Eg=1.95×105Mpa 。
为保证施工符合设计要求,施工中采用油压表读数和钢绞线拉伸量测定值双控。
理论伸长量计算采用《公路桥涵施工技术规范》JTJ041-2002附表G-8预应力钢绞线理论伸长值及平均张拉力计算公式。
一、计算公式及参数:1、预应力平均张拉力计算公式及参数:()()μθμθ+-=+kx e p p kx p 1式中:P p —预应力筋平均张拉力(N ) P —预应力筋张拉端的张拉力(N ) X —从张拉端至计算截面的孔道长度(m )θ—从张拉端至计算截面的曲线孔道部分切线的夹角之和(rad )k —孔道每米局部偏差对摩檫的影响系数,μ—预应力筋与孔道壁的摩檫系数,2、预应力筋的理论伸长值计算公式及参数:()P P p E A l p l =∆式中:P p —预应力筋平均张拉力(N ) L —预应力筋的长度(mm )A p —预应力筋的截面面积(mm 2),取140mm 2E p —预应力筋的弹性模量(N/ mm 2),取1.95×105 N/ mm 2二、伸长量计算:钢绞线下料长度86.5m 即86500mm ,设计要求张拉力为控制应力的0.70倍,先张法空心板钢绞线均为直线。
单根钢绞线张拉的张拉力P=0.70×1860×140=182280NΔL= P p L/(A p E p )=182280×86500/(140×1.95×105)=578mm 所以空心板张拉时,每槽钢绞线的伸长量为578mm 三、千斤顶张拉力与对应油表读数计算 1、钢绞线的张拉控制应力:单根钢绞线束:P1=0.70σk A p = 0.70×1860×140=182280N 中板14根钢绞线控制应力p1=14P1/2=1276KN 边板16根钢绞线控制应力p2=16P1/2=1458KN2、1号千斤顶张拉、110.20.704号油表时:千斤顶回归方程:P=0.0153F+0.2018式中:P——油压表读数(MP a)F——千斤顶拉力(KN)当控制力为P=p1时(1)10%σcon时:张拉力0.1p1=127.6kN时:P=0.0153F+0.2018=0.0153*127.6+0.2018=2.15 MP a (3)20%σcon时:张拉力0.2p1=255.19kN时:P=0.0153F+0.2018=0.0153*255.19+0.2018=4.11 MP a (4)100%σcon时:张拉力p1=1276kN时:P=0.0153F+0.2018=0.0153*1276+0.2018=19.72MP a P=p2时,(1)10%σcon时:张拉力0.1p1=145.8kN时:P=0.0153F+0.2018=0.0153*145.8+0.2018=2.43 MP a (3)20%σcon时:张拉力0.2p1=291.6kN时P=0.0153F+0.2018=0.0153*291.6+0.2018=4.66 MP a (4)100%σcon时:张拉力p1=1458kN时P=0.0153F+0.2018=0.0153*1458+0.2018=22.51MP a 3、2号千斤顶张拉、114.20.715号油表时:千斤顶回归方程:P=0.0155F-0.3436:式中: P——油压表读数(MP a)F——千斤顶拉力(KN)当控制力为P=p1时(1)10%σcon时:张拉力0.1p1=127.6kN时:P=0.0155F-0.3436=0.0155*127.6-0.3436=1.63MP a (3)20%σcon时:张拉力0.2p1=255.19kN时:P=0.0155F-0.3436=0.0155*255.19-0.3436=3.61 MP a (4)100%σcon时:张拉力p1=1276kN时:P=0.0155F-0.3436=0.0155*1276-0.3436=19.43MP a P=p2时,(1)10%σcon时:张拉力0.1p1=145.8kN时:P=0.0155F-0.3436=0.0155*145.8-0.3436=1.92 MP a (3)20%σcon时:张拉力0.2p1=291.6kN时P=0.0155F-0.3436=0.0155*291.6-0.3436=4.18 MP a (4)100%σcon时:张拉力p1=1458kN时P=0.0155F-0.3436=0.0155*1458-0.3436=22.26MP a。
公路施工项目16米、13米空心板张拉计算书
XXX项目第三合同段13米、16米空心板张拉计算说明一、预应力张拉计算说明根据XXX项目13米、16米空心板设计图纸,结合《公路桥涵施工技术规范》JTG/T F50-2011提供的张拉计算公式进行张拉计算。
采用平均张拉法,计算13米、16米空心板钢束张拉力和预应力筋理论伸长值。
1 计算参数确定:采用符合GB/T 5224-2003标准270级的低松弛高强度预应力钢绞线。
单根钢绞线直径为15.2mm,钢绞线公称面积为139mm2,标准强度为1860MPa,弹性模量Eg=1.95×105MPaU=0.25,k=0.0015。
钢绞线张拉锚下控制应力为σcon=1395MPa。
钢筋回缩和锚具变形为6mm(一端)。
二、13米、16米空心板张拉计算13米中板1)钢束N2钢绞线:Ay=3×139=417mm2,L=AB+BC+CD=1.850+1.222+3.245=6.317m。
钢束的张拉力a、张拉力的计算:ΡA=σk×Ay×n×1/1000=1395×1×417×1/1000=581.715KNΡB= P A=581.715KNΡC=ΡB*[1-e-(Kx+μθ)]/(Kx +μθ)μ=0.25,k=0.0015,θ=0.1221rad ,x=1.222ΡC=572.3922KN(e取常数值2.7182818)b 伸长值的计算:△L AB=ΡA *L/Ay*Eg=0.0132△L BC=ΡC *L/Ay*Eg=0.0086△L CD=ΡC *L/Ay*Eg=0.0228理论伸长值L=2(△L AB +△L BC +△L CD )=0.0893m伸长值=理论伸长值+ 回缩量=0.0893+0.012=0.1013m2)钢束N1钢绞线:Ay=3×139=417mm2,L=AB+BC+CD=1.84+0.524+3.939=6.303m。
16米预应力空心板张拉计算书

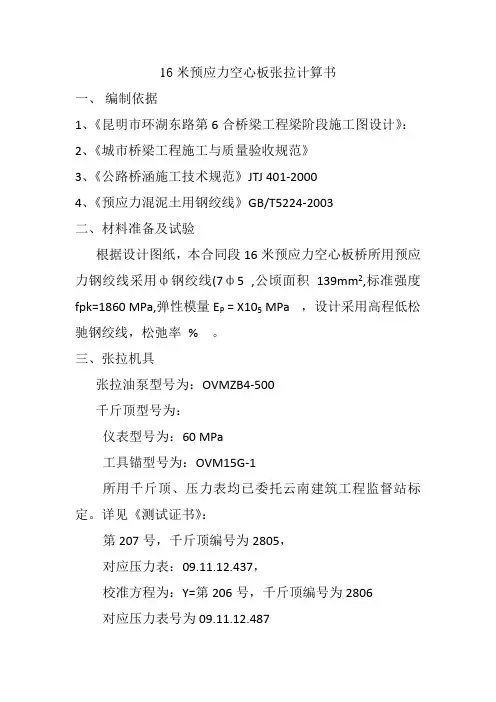

16米预应力空心板张拉计算书一、编制依据1、《昆明市环湖东路第6合桥梁工程梁阶段施工图设计》:2、《城市桥梁工程施工与质量验收规范》3、《公路桥涵施工技术规范》JTJ 401-20004、《预应力混泥土用钢绞线》GB/T5224-2003二、材料准备及试验根据设计图纸,本合同段16米预应力空心板桥所用预应力钢绞线采用ф钢绞线(7ф5 ,公顷面积139mm2,标准强度fpk=1860 MPa,弹性模量E P = X105 MPa,设计采用高程低松驰钢绞线,松弛率% 。
三、张拉机具张拉油泵型号为:OVMZB4-500千斤顶型号为:仪表型号为:60 MPa工具锚型号为:OVM15G-1所用千斤顶、压力表均已委托云南建筑工程监督站标定。
详见《测试证书》:第207号,千斤顶编号为2805,对应压力表:09.11.12.437,校准方程为:Y=第206号,千斤顶编号为2806对应压力表号为09.11.12.487校对方程为Y=四、伸长值及控制预应力计算1、锚端张拉控制应力为:&K==2、单根钢绞线张拉控制力为:P=1395ⅹ139=3张拉端控制力为:1)、中板(12根钢绞线)P=ⅹ12=2)、边板(13根钢绞线)P=ⅹ13=4、钢绞线理论伸长值:△L=PⅹL)/(ApⅹEp)P-张拉端控制力为ⅹ103NL-钢绞线有效长度(mm),由于本预置厂为两片布置,钢绞线有效长度不相等时须实际丈量其有效长度(有效长度为钢绞线两端工具锚夹片内口距离为米);Ap-钢绞线截面积为139 mm2Ep-钢绞线弹性模量(ⅹ105 MPa)初应力时理论伸长量:△=ⅹⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm30%控制力(二倍初应力)时理论伸长量:△=ⅹⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm65%控制力时理论伸长量:△=ⅹⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm100%控制力时理论伸长量:△L=ⅹ103ⅹⅹ103/(139ⅹⅹ105)= mm5、钢绞线实际伸长值:△L实=△L1+△L2△L1-从初应力至最大张拉应力间的实际丈量伸长值(mm)△L2-初应力时的理论推算值(mm),初应力控制为最大张拉力的15%。
16m预应力空心板梁设计计算书-桥梁博士
1.工程概况明华东港桥位于六灶镇明华东港上,全长16m,上部结构采用16m先张法预应力空心板梁。
桥面宽12.6m,设计荷载为公路Ⅱ级。
图1 桥梁横断面图(单位:cm)2.设计依据和内容2.1设计依据2.1.12.1.22.2设计验算内容2.2.1 上部结构正常使用状态正截面抗裂验算2.2.2 上部结构结构刚度验算2.2.3 上部结构承载能力极限状态正截面强度验算2.2.4 下部结构桥台桩基验算3.技术标准3.1技术标准3.1.1道路等级:3.1.2桥梁宽度:全桥总宽12.6m,包括0.3m栏杆+12.0m机动车道+0.3m栏杆。
3.1.3行车道数:3车道;3.1.6荷载标准:公路Ⅱ级,冲击系数取0.33.2设计规范3.2.1《公路工程技术标准》3.2.2《公路桥涵设计通用规范》(JTG D60-2004)3.2.3《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)3.2.4《公路桥涵施工技术规范》(JTJ 041-2000)4.设计参数4.1主要材料及其设计参数4.1.1 混凝土各项力学指标见表1表1 混凝土材料力学性质表4.1.2普通钢筋采用Ⅰ、Ⅱ级钢筋,直径:8~32mm弹性模量:Ⅰ级210000 Mp/Ⅱ级200000 Mp标准强度:Ⅰ级240 Mpa/Ⅱ级340 Mpa热膨胀系数:0.0000124.1.3预应力钢筋其主要力学性能指标列表如下表2~3。
表2预应力钢筋力学性能指标表表3预应力钢筋计算参数表4.2设计荷载取值4.2.1恒载4.2.1.1一期恒载一期恒载:主梁重量按设计尺寸计,混凝土容重取25KN/m3。
4.2.1.2二期恒载二期恒载为桥面防撞护栏、分隔带护栏等及桥面铺装。
其中:桥面铺装为9㎝钢筋混凝土+4cm沥青混凝土,混凝土容重按25KN/m3计,沥青混凝土按2325KN/m3计表2 二期恒载计算表4.2.2活载计算荷载:公路Ⅱ级,三车道加载,横向分布系数采用铰接板法计算,计算结果见下表表3 横向分布系数I计算附:抗扭惯矩T参照《桥梁工程》,略去中间肋板,把截面简化成下图计算空心板的抗扭刚度:T I ==-⨯+-⨯-⨯-⨯=+08.0)1.099.0(21.0)08.082.0(2)08.082.0()1.099.0(4224222122t b t h h b 0.04683M45. 上部结构计算概述 5.1计算方法设计计算采用采用《桥梁博士》计算。
16m空心板梁预应力筋张拉计算书
迪那2气田产能建设地面道路工程桥一标段16m空心板梁预应力筋张拉计算书计算:林义阳复核:湖南省建筑工程集团总公司桥一标段2008年6月一、计算依据1、采用HVM15-6型锚具,张拉设备采用YCW150B型配套千斤顶,已通过湖南科创高新工程检测有限公司检验合格并标定,检验证书附后。
2、本桥采用低松驰高强度预应力钢绞线,单根钢绞线直径15.2mm,钢绞线面积A=140mm2,标准强度R b y=1860Mpa,弹性模量E g=1.95×105Mpa。
3、张拉时采用预应力筋的张拉力与预应力筋的伸长量双控,并以预应力筋的张拉力控制为主。
4、迪那2气田产能建设地面道路工程大中型桥梁桥一标施工图纸及《公路桥涵施工技术规范》JTJ041-2000。
二、张拉程序1、采用两端对称、均匀张拉,不得集中张拉。
2、张拉程序0→σ0(10%σcon)→σcon→105%σcon(持荷2min锚固)。
3、张拉时观察主梁的侧弯情况。
如有侧弯,N1-1钢束先张拉50%的张拉力,待N1-2钢束张拉完成后,再将N1-1钢束的张拉力补足。
三、张拉顺序及锚下控制应力束1、张拉顺序为N1-1束、N1-2束、N2-1 束N2-1N2-2N2-2 束(见右图所示) 2、锚下控制应力:σcon =0.60R b y =0.60*1860=1116.67Mpa 3、为减少锚固过程中夹片回缩的损失应 力,实际控制应力取1.05σcon 。
四、张拉力与油表读数对应关系预应力筋控制张拉力P=σcon ×A y ×n=1116.676140.0⨯⨯=938KN(93.8t),(n 为每束钢绞线根数)五、伸长量计算1、预应力筋的理论伸长值计算式如下:△L= P P ·L/ A P · E P式中:L ∆—预应力筋理论伸长值( mm );P P —预应力筋的平均张拉力( N );L —预应力筋的长度( mm ),取2x+2×500mm ; L1=(17281-840×2)+2×500=16601mm L2=(17348-840×2)+2×500=16668mm。
16米预应力空心板梁张拉计算方案
XX市XX防洪二期工程16m预应力空心板梁张拉计算书X X建设有限公司XX市XX防洪二期工程项目部二O 年月16米预应力空心板梁张拉计算方案一、基础数据本标段16米预应力空心板梁正弯矩预应力钢束共有N1、N2各2束,设计锚下张拉控制应力:σcon=1860×0.75=1395MPa。
按设计要求箱梁砼强度达到设计强度的90%后方可张拉,并采用两端对称张拉,张拉程序为:0→初应力→20%σcon →σcon(持荷2min)锚固,张拉顺序为N1→N2二、预应力钢束张拉力计算1、设计图中张拉控制应力已经考虑了预应力损失,故张拉力按公式:Fn=σcon ×A×n进行计算,如下:中跨板梁N1 钢束锚下张拉力:F1=σcon×A×n=1395 MPa×140㎜²×4 =781.2KN中跨板梁N2 钢束锚下张拉力:F2=σcon×A×n=1395 MPa×140㎜²×4 =781.2KN其中:A为每根预应力钢绞线的截面积;n为同时张拉的预应力钢绞线的根数;F为钢绞线锚下张拉力。
各钢束张拉力如下表:中跨16米空心板梁预应力钢束张拉力计算明细表(表一)钢束编号锚下张拉控制应力钢绞线根数(n)截面积(A)mm²张拉力(Fn)KNN11395MPa 4 140 781.2N2 3 140 585.9边跨板梁N1 钢束锚下张拉力:F1=σcon×A×n=1395 MPa×140㎜²×4 =781.2KN边跨板梁N2 钢束锚下张拉力:F2=σcon×A×n=1395 MPa×140㎜²×4 =585.9KN边跨16米空心板梁预应力钢束张拉力计算明细表(表二)钢束编号锚下张拉控制应力钢绞线根数(n)截面积(A)mm²张拉力(Fn)KNN11395MPa 4 140 781.2N2 4 140 781.2 三、压力表读数计算顶号:201004,表号:130914630,回归方程:y=19.202x-5.6338;顶号:205066,表号:130914645,回归方程:y=19.169x+7.2673油表读数见下表16m空心板梁中跨张拉数值表(单位MPa)表号130914630 130914645 顶号10% 20% 100% 10% 20% 100%201004 N1 4.36 8.43 40.97 N2 3.34 6.39 30.8205066N1 3.7 7.77 40.37N2 2.67 5.73 30.1816m空心板梁边跨张拉数值表(单位MPa)表号130914630 130914645 顶号10% 20% 100% 10% 20% 100%201004 N1 4.36 8.43 40.97 N2 4.36 8.43 40.97205066N1 3.7 7.77 40.37N2 3.7 7.77 40.37四、理论伸长量的复核计算以中跨为例复核计算设计图纸所示伸长量:16m空心板梁设计图纸钢束伸长量一览表(单位cm)编号N1 N2中跨 4.89 4.81边跨 4.89 4.811、预应力筋的理论伸长值计算公式及参数:∆L=PpL/(ApEp)式中:Pp-----预应力筋平均张拉力(N);L------预应力筋的长度(mm);Ap------预应力的截面面积;Ep------预应力筋的弹性模量,取1.95×105;2.预应力筋伸长值计算N1预应力筋伸长值:Pp1=P×[1-e-(kx+μθ)]/(kx+μθ)= 781.2×[1-e-(0.0015×0.52445+0.25×0)]/(0.0015×0.52445+0.25×0)=780.893KN△L1=Pp×L/(Ap×Ep)=(781.2+780.893)/2×0.52445/(140×4×1.95×105)=3.75mm;Pp2=Pp1×[1-e-(kx+μθ)]/(kx+μθ)= 780.893×[1-e-(0.0015×4.18879+0.25×12×π/180)]/(0.0015×4.18879+0.25×12×π/180)=758.437KN △L2=Pp×L/(Ap×Ep)=(780.893+758.437)/2×4.18879/(140×4×1.95×105)=29.523mm;Pp3=Pp2×[1-e-(kx+μθ)]/(kx+μθ)= 758.437×[1-e-(0.0015×6.318+0.25×0)]/(0.0015×6.318+0.25×0)=754.854KN△L3=Pp×L/(Ap×Ep)=(758.437+754.854)/2×6.318/(140×4×1.95×105)=43.777mm;△L4=△L2=29.523mm;△L5=△L1=3.75mmL=(△L1+△L2+△L3+△L4+△L5)×2=(3.75×2+29.523×2+43.777=110.323mm。
16m后张法预应力混凝土空心板计算书
16m后张法预应力混凝土空心板计算书16m简支装配式后张法预应力混凝土空心板配束计算1.设计依据及相关资料1.1计算项目采用的标准和规范1.《公路工程技术标准》(JTG B01-2003)2.《公路桥涵设计通用规范》(JTG D60-2004)3.《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62-2004)1.2参与计算的材料及其强度指标1.3 荷载等级汽车荷载计冲击力,组合值还应乘的结构重要性系数1.1(2)正常使用极限状态作用短期效应组合:永久作用+0.7×汽车荷载+0.8×温度梯度+1.0×均匀温度作用作用长期效应组合:永久作用+0.4×汽车+0.8×温度梯度+1.0×均匀温度作用1.5 计算模式、重要性系数按简支结构计算,结构重要性系数为1.1。
1.5 总体项目组、专家组指导意见1.在计算收缩徐变时,考虑存梁期为90天。
2.采用预应力A类构件,考虑现浇层厚度的一半混凝土参与结构受力。
2.计算2.1 计算模式图、所采用软件1预应力混凝土公路桥梁通用图设计成套技术16m简支装配式后张法预应力混凝土空心板计算书采用桥梁博士V3.1.0计算,计算共分5个阶段,即4个施工阶段和1个使用阶段,各阶段情况见表2.1,各施工阶段计算简图见图2.1 图2.1 施工阶段计算简图2.2 计算结果及结果分析2.2.1中板计算结果及结果分析1.持久状况承载能力极限状态验算(1)正截面抗弯承载能力极限计算正截面抗弯承载能力极限计算见图2.2:2预应力混凝土公路桥梁通用图设计成套技术16m简支装配式后张法预应力混凝土空心板计算书4.43.4由图2.2可以看出,构件承载力设计值大于作用效应的组合设计值,正截面承载能力2.42.42.32.32.02.23.174.93.1154.962.01.71234344.34.44.22.253.75.64.65.66.43.881.74.27.67.47.4图2.2 7.1正截面承载能力极限计算结果7.16.4 4.391.13.84.6100.74.7110.64.6120.84.3131.13.85.63.8141.74.24.6164.34.2173.75.6181920213.75.2极限状态满足《公路钢筋混凝土及预应力混凝土桥涵设计规范》中5.1.5款。
16m空心板桥梁 预应力中、边板计算书要点
16m预应力混凝土空心板计算书1 计算依据与基础资料1.1 标准及规范1.1.1 标准∙跨径:桥梁标准跨径16m;计算跨径(斜交25°、简支)15.30m;预制板长15.96m∙设计荷载:城-A级,人群荷载3.5kN/m2∙桥面宽度:全宽50.5m桥梁半幅宽度:3.75m(人行道)+5.0m(非机动车道)+3.5m(行车道)+12m(机动车道)+1m(中央分隔带)=25.25m。
∙桥梁安全等级为二级,环境条件Ⅱ类1.1.2 规范∙《公路工程技术标准》JTG B01-2003∙《公路桥梁设计通用规范》JTG D60-2004(简称《通规》)∙《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004(简称《预规》)1.1.3 参考资料∙《公路桥涵设计手册》桥梁上册(人民交通出版社2004.3)1.2 主要材料1)混凝土:预制板及铰缝为C50,10cm C50防水混凝土铺装层,9cm沥青混凝土。
2) 预应力钢绞线:采用钢绞线15.2s φ,1860pk f Mpa =,51.9510p E Mpa =⨯3)普通钢筋:采用HRB335,335sk f Mpa =,52.0104S E Mpa =⨯1.3 设计要点1)本桥按后张法部分预应力混凝土A 类构件设计,桥面10cm C50防水混凝土铺装层和9cm 沥青混凝土不考虑参与截面组合作用;2)预应力张拉控制应力值0.75con pk f σ=,混凝土强度达到90%时才允许张拉预应力钢筋;3)按《预规》计算混凝土收缩、徐变效应;4)计算混凝土收缩、徐变引起的预应力损失时传力锚固龄期为10d;5)环境平均相对湿度RH=75%;6)存梁时间为90d 。
2 横断面布置2.1 横断面布置图(半幅桥面 单位:cm )2.2 预制板截面尺寸 (未含10cm C50防水混凝土铺装层)单位:mm边、中板毛截面几何特性(不含12cm C40防水混凝土铺装层) 表2-13 汽车荷载横向分布系数、冲击系数的计算3.1 汽车荷载、人群荷载横向分布系数计算3.1.1 跨中横向分布系数本桥基本结构是横向铰接受力,因此,汽车荷载横向分布系数按横断面空心板铰接计算。
16米先张空心板计算书
跨径16米预应力混凝土空心板结构分析一、基本资料:上部构造采用跨径16米预应力混凝土空心板,下部构造为柱式墩台,钻孔灌注桩基础,桥面连续。
设计荷载:公路—Ⅱ级。
计算跨径:15.50米桥面宽度:0.375+7.25+0.375=8米。
空心板采用C50级预应力混凝土。
预应力筋为1x7标准型φS15.2低松弛钢绞线,其抗拉强度标准值f pk=1860 MPa。
边板设计配束为14根,中板设计配束为12根。
全部钢束合力点至空心板下缘距离,边板为56mm,中板为55mm。
二、计算假定:1.上部构造预应力混凝土空心板桥面连续,每一跨仍作为简支空心板桥;仅全桥水平力计算时考虑桥面的连续作用。
2.护栏考虑其横向分配,按横向铰接板法计算,边板0.41,中板0.25;桥面铺装按各板计算;护栏和桥面铺装作为二期恒载加载于空心板。
不考虑桥面铺装参与结构受力。
3.活载计算考虑其横向分配,按横向铰接板法计算荷载横向分配系数。
4.计算时未考虑空心板纵向普通钢筋的抗拉和抗压作用。
5.主梁砼比重采用26kN/m3,企口缝及桥面铺装砼比重采用25 kN/m3。
三、空心板结构计算(一).截面几何特性:1. 截面几何尺寸:2. 毛截面几何特性:毛截面几何特性注:A0—毛截面面积;S0—毛截面对底边静矩;y0—毛截面形心轴,y0 = S0 / A0;I0—毛截面惯性矩。
3. 换算截面几何特性:换算截面几何特性注:A p—预应力筋面积;αEP—预应力筋与混凝土弹性模量之比;A np—预应力筋换算面积,A np = n p×A pa p—预应力筋合力点到底边的距离;注:L0 —计算跨径;I—空心板截面抗弯惯性矩;I T —空心板截面抗扭惯性矩,I T = 4 b2 h2/ ( b/t1 + b/t2 + 2h/t3 ) ;边板扭矩计算注:t—悬臂段平均厚度;b—悬臂段长度;I T —悬臂段抗扭惯性矩,I T = cb t3;(2).横向分布系数计算采用桥梁博士软件,跨中按铰接板法、支点按杠杆法计算。
16M空心板后张法予应力钢绞线张拉理论伸长值
G111线昌胜段改建工程1合同段16M 空心板后张法予应力钢绞线张拉理论伸长值计算资料中铁M局G111线昌胜段项目部16m 空心板梁后张法予应力钢绞线理论伸长值计算资料 予应力钢材用应力控制方法张拉时,以伸长值进行校合,实际伸长值与理论伸长值之差值应控制在±6%以内,否则应暂停张拉,待查明原因并采取措施加以调整后,方可继续张拉。
后张法预应力钢材张拉时理论伸长值△ L 的计算见下式: △L=EgAy LP ⨯⨯式中:P ——予应力钢材平均张拉力(N ); L ——予应力钢材长度( CM ); Eg ——予应力钢材弹性模量(N/mm2); Ay ——予应力钢材截面积(mm2);P 的计算可采用下式:θθu Kx e P u Kx P +-+-=)]1[(式中:P ——予应力钢材张拉端的张拉力(N ); x ——从张拉端至计算截面的孔道长度(M );θ—从张拉端至计算截面曲线孔道部分切线的夹角之和(rad ); K ——孔道局部偏差系数(取K=0.0015); u ——予应力钢绞线与孔道摩擦系数(取u=0.20) 16M 空心板梁张拉伸长值计算资料: 一.中跨梁:1、Pk=1860×0.75×140×5÷1000=976.5KN 各股钢绞线长度:L1=15.601m ; L2=15.668mθ1=2.5°=0.0436rad θ2=12°=0.2094rad 取跨中截面为计算截面 :0436.02.08005.70015.0)]1[5.9760436.02.08005.70015.0(1⨯+⨯-⨯⨯+⨯-=e P=966.597KN2094.02.0834.70015.0)]1[5.9762094.02.0834.70015.0(2⨯+⨯-⨯⨯+⨯-=e P=950.777KN2.伸长值计算为:△L1=966.597×7.8005×106/140×5×1.95×10 5=55.24mm △ L2=950.777×7.834×10 6/140×5×1.95×10 5=54.57mm全长伸长值: △ L1=55.24×2=11.05cm △ L2=54.57×2=10.91cm则实际伸长值为: 10.39cm ≤△L1≤11.71cm 10.26cm ≤△L2≤11.56cm 张拉力与油压表读数对应关系:张拉力与油压表读数对应关系按以下回归方程式计算 p=-a+bff ——张拉吨位,单位kN ; p ——油压表读数,单位MP a;a、b——回归系数根据二00二年八月七日各张拉器具的测试结果,可计算各千斤顶与各油压表张拉时的对应关系。
16m空心板梁预应力张拉计算书
台商投资区奥特莱斯大道工程后法16m空心板梁预应力拉方案及计算书中铁二局奥特莱斯大道项目部2014-6-18目录一、拉条件 (1)二、拉方法 (1)三、拉程序 (1)四、锚具、钢绞线 (1)五、钢绞线的穿束 (1)六、千斤顶、油表 (1)七、拉操作 (2)八、实际伸长量的计算和测量 (2)九、伸长率的计算 (2)十、预应力钢束的封头 (2)十一、施加预应力的注意事项 (2)十二、根据标定报告计算出压力表读数和拉力对照表 (2)十三、钢绞线伸长量计算 (5)十四、孔道压浆 (7)十五、安全措施 (7)十六、预应力施工人员和机具统计表 (8)后法16m 空心板梁预应力拉方案及计算书一、拉条件砼强度达到设计强度100%以上,并且混凝土龄期不小于14d ,方可拉。
二、拉方法所有钢绞线均采用两端对称拉,拉采用以拉力控制为主,以伸长量做校验,实际伸长量与理论伸长量的误差控制在6%以。
如发现伸长量异常应停止拉,查明原因。
三、拉程序0→初应力(10%)→20%应力→1.0应力(持荷2min )后锚固,拉顺序为: 16.0m(h=0.8m)简支梁拉顺序为:左N1→右 N2→右N1→左N2, 钢束应对称交错逐步加载拉;四、锚具、钢绞线本工程采用YM15系列锚具。
钢绞线采用15.2mm 钢绞线。
锚具和钢绞线均由厂家出具产品检验书,并送有关检测单位进行效验。
五、钢绞线的穿束钢绞线采用人工编束后,由人工进行穿入,钢绞线采用切断机切断。
预应力钢束明细表,如下:六、千斤顶、油表均经有关检测单位标定,千斤顶的工作架由钢管焊接而成,升降采用倒链进行抬升。
七、拉操作千斤顶拉进油升压必须缓慢、均匀、平稳,回油降压时应缓慢松开油阀,并使油缸回程到底。
梁端拉工每拉到整数时举手示意保持两端千斤顶力争同步工作。
八、实际伸长量的计算和测量初应力数值到达后,应在预应力钢束的两端精确的标以记号,预应力钢束的伸长量从记号起量,拉力和伸长量的读数应在拉过程中分阶段读出。
10和16米后张预应力空心板张拉计算书
10/16米后张预应力空心板张拉计算书1.工程概况水牛线大修工程k0+431.241炉上桥、K0+800长青桥位于山东省莱西市牛溪埠镇。
k0+431.241炉上桥上部结构为10米后张预应力空心板,共9块,其中中板3块,尺寸为9960*1240*600。
边板6块,尺寸为9960*1240(1620)*600。
预应力筋为φ15.2钢绞线。
中板采用φ15.2-4,边板采用φ15.2-5.混凝土采用C40,混凝土数量47.79m3.K0+800长青桥上部结构为16米后张预应力空心板,共36块,其中中板30块,尺寸为15960*1240*800。
边板6块,尺寸为15960*1240(1745)*800。
预应力筋为φ15.2钢绞线。
中板采用φ15.2-3和φ15.2-4,边板采用φ15.2-4和φ15.2-5.混凝土采用C40,混凝土数量317.88m3.2.预应力筋张拉力计算根据设计要求,每根钢绞线的张拉力为1395×140=195.3KN,则对于3-θS15.2钢绞线,每束张拉力为195.3×3=585.9KN。
对于4-θS15.2钢绞线,每束张拉力为195.3×4=781.2KN,对于5-θS15.2钢绞线,每束张拉力为195.3×5=976.5KN。
因为预应力筋呈曲线布置,张拉力为P=P j(1-e-(kx+μθ))/ kx+μθ3、伸长值计算伸长值ΔL=P·L T/A P Es式中:P——预应力筋的平均张拉力,取张拉端拉力与跨中(二端张拉)或固定端(一端张拉)扣除孔道摩擦损失后的拉力平均值,即:P= P j(1-e-(kx+μθ))/ kx+μθ对于直线P= P jL T——预应力筋的实际长度A P——预应力筋的截面面积E s——预应力筋的实测弹性模量P j——张拉控制力.K——孔道局部偏摆系数,塑料波纹管建议取值0.003μ——预应力筋与孔道壁的摩擦系数,塑料波纹管建议取值0.14x——从张拉端至计算截面的孔道长度(以m计),可近似取轴线投影长度。
16m空心板桥梁-预应力中、边板计算书
16m预应力混凝土空心板计算书1 计算依据与基础资料1.1 标准及规范1.1.1 标准•跨径:桥梁标准跨径16m;计算跨径(斜交25°、简支)15.30m;预制板长15.96m•设计荷载:城-A级,人群荷载3.5kN/m2•桥面宽度:全宽50.5m桥梁半幅宽度:3.75m(人行道)+5.0m(非机动车道)+3.5m (行车道)+12m(机动车道)+1m(中央分隔带)=25.25m。
•桥梁安全等级为二级,环境条件Ⅱ类1.1.2 规范•《公路工程技术标准》JTG B01-2003•《公路桥梁设计通用规范》JTG D60-2004(简称《通规》)•《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004(简称《预规》)1.1.3 参考资料•《公路桥涵设计手册》桥梁上册(人民交通出版社2004.3)1.2 主要材料1)混凝土:预制板及铰缝为C50,10cm C50防水混凝土铺装层,9cm沥青混凝土。
2) 预应力钢绞线:采用钢绞线15.2s φ,1860pk f Mpa =,51.9510p E Mpa =⨯3)普通钢筋:采用HRB335,335sk f Mpa =,52.0104S E Mpa =⨯1.3 设计要点1)本桥按后张法部分预应力混凝土A 类构件设计,桥面10cm C50防水混凝土铺装层和9cm 沥青混凝土不考虑参与截面组合作用;2)预应力张拉控制应力值0.75con pk f σ=,混凝土强度达到90%时才允许张拉预应力钢筋;3)按《预规》计算混凝土收缩、徐变效应;4)计算混凝土收缩、徐变引起的预应力损失时传力锚固龄期为10d;5)环境平均相对湿度RH=75%;6)存梁时间为90d 。
2 横断面布置2.1 横断面布置图(半幅桥面 单位:cm )2.2 预制板截面尺寸(未含10cm C50防水混凝土铺装层)单位:mm边、中板毛截面几何特性(不含12cm C40防水混凝土铺装层)表2-1板号中板边板几何特性面积()2mA抗弯惯矩()4m I抗弯惯矩()4m I面积()2mA抗弯惯矩()4m I抗弯惯矩()4m I3 汽车荷载横向分布系数、冲击系数的计算3.1 汽车荷载、人群荷载横向分布系数计算3.1.1 跨中横向分布系数本桥基本结构是横向铰接受力,因此,汽车荷载横向分布系数按横断面空心板铰接计算。
预应力空心板钢束张拉计算书2
预应力空心板钢束张拉计算书预应力空心板钢束张拉采用双控法进行张拉,同时对伸长量及应力进行控制,理论伸长量计算如下:△L= P×L/(A y×Eg)P=P[1-e -(kx+μθ)]/(kx+μθ)(注:当预应力钢材为直线且k=0时,p=p)管道偏差系数:k=0.0025 1/m张拉应力:P=195.3×103N弹性模量:Eg=1.95×105 Mp钢绞线截面积:A y=140mm2管道摩擦系数:μ=0.20计算参考《桥梁施工工程师手册》伸长量长度计算按工作段、曲线段、直线段三部分进行计算。
一、16m空心板一、下部管道N1:曲线段长段:x1=2.005m直线段长度:x2=11.593m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ1=0.059rad ①kx1+μθ1=0.0025×2.005+0.2×0.059=0.0168≈0.02查《桥梁施工工程师手册》表7-361-e -(kx1+μθ)=0.02即P1=P[1-e -(kx1+μθ)]/(kx1+μθ1)=P=195.3×103N△L =2△L1+△L2= P×L/(A y×Eg)=195.3×103×17.003×102/140×1.95×105=12.164㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:12.164-1.2=10.96㎝≈11.0㎝10%P时伸长量:1.1㎝20%P时伸长量:2.2㎝105%P时伸长量:11.55二、上部管道N2:曲线段长段:x1=3.234m直线段长度:x2=9.193m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ2=0.2 rad①kx1+μθ2=0.0025×3.234+0.2×0.2=0.048≈0.05查桥梁施工工程师手册表7-361-e -(kx+μθ)=0.049即P1=P×0.049/0.05=191.4×103N②x2为直线段则:P2=P1=191.4×103N△L =2△L1+△L2= 2×191.4×103×3.934×102/140×1.95×105+191.4×103×9.193×102/140×1.95×105=11.96≈12.0㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:12.0-1.2=10.8㎝10%P时伸长量:1.0820%P时伸长量:2.16㎝105%P时伸长量:12.6二、20m空心板一、下部管道N1:曲线段长段:x1=2.154m直线段长度:x2=15.296m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ1=0.059rad ②kx1+μθ1=0.0025×2.154+0.2×0.059=0.0168≈0.02查《桥梁施工工程师手册》表7-361-e -(kx1+μθ)=0.02即P1=P[1-e -(kx1+μθ)]/(kx1+μθ)=P=195.3×103N③x2为直线段:P2=P1=195.3×103N△L =2△L1+△L2= P×L/(A y×Eg)=195.3×103×21.004×102/140×1.95×105=15.03钢筋回缩和锚具变形为: 6㎜理论伸长量:15.03-1.2=13.83㎝≈13.810%P时伸长量:1.3820%P时伸长量:2.36㎝105%P时伸长量:14.49二、上部管道N2:曲线段长段:x1=3.505m直线段长度:x2=12.697m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ2=0.236rad①kx1+μθ2=0.0025×3.505+0.2×0.236=0.0559≈0.06查桥梁施工工程师手册表7-361-e -(kx+μθ)=0.058即P1=P×0.058/0.06=188.8×103N②x2为直线段则:P2=P1=188.8×103N△L =2△L1+△L2= 2×188.8×103×4.205×102/140×1.95×105+188.8×103×12.697×102/140×1.95×105=14.6㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:14.6-1.2=13.4㎝10%P时伸长量:1.3420%P时伸长量:2.68㎝105%P时伸长量:14.07㎝三、13m空心板一、下部管道N1:曲线段长段:x1=1.915m直线段长度:x2=8.791m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ1=0.044rad ④kx1+μθ1=0.0025×2.005+0.2×0.044=0.01查《桥梁施工工程师手册》表7-361-e -(kx1+μθ)=0.01即P1=P[1-e -(kx1+μθ)]/(kx1+μθ)=P=195.3×103N⑤x2为直线段:P2=P1=195.3×103N△L =2△L1+△L2= P×L/(A y×Eg)=195.3×103×14.021×102/140×1.95×105=10.03㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:10.03-1.2=8.83㎝10%P时伸长量:0.883㎝20%P时伸长量:1.766㎝105%P时伸长量:9.27二、上部管道N2:曲线段长段:x1=2.791m直线段长度:x2=7.07m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ2=0.157 rad①kx1+μθ2=0.0025×2.791+0.2×0.157=0.038≈0.04查桥梁施工工程师手册表7-361-e -(kx+μθ)=0.04即P1=P=195.3×103N②x2为直线段则:P2=P1=195.3×103N△L =2△L1+△L2= △L =2△L1+△L2= P×L/(A y×Eg)=195.3×103×14.052×102/140×1.95×105=10.05㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:10.05-1.2=8.85㎝10%P时伸长量:0.885㎝20%P时伸长量:1.77105%P时伸长量:9.3㎝四、10m空心板一、下部管道N1:曲线段长段:x1=1.915m直线段长度:x2=5.811m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ1=0.044rad ⑥kx1+μθ=0.0025×1.915+0.2×0.044=0.01查《桥梁施工工程师手册》表7-361-e -(kx1+μθ)=0.01即P1=P[1-e -(kx1+μθ)]/(kx1+μθ)=P=195.3×103N⑦x2为直线段:P2=P1=195.3×103N△L =2△L1+△L2= P×L/(A y×Eg)=195.3×103×11.04×102/140×1.95×105=7.90㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:7.90-1.2=6.7㎝10%P时伸长量:0.67㎝20%P时伸长量:1.34㎝105%P时伸长量:7.035二、上部管道N2:曲线段长段:x1=2.33m直线段长度:x2=4.995m从张拉端至计算截面曲线孔道部分切线的夹角之和:θ2=0.122rad①kx1+μθ2=0.0025×2.33+0.2×0.122=0.03②查桥梁施工工程师手册表7-361-e -(kx+μθ)=0.03即P1=P=195.3×103N②x2为直线段则:P2=P1=195.3×103N△L =2△L1+△L2= △L =2△L1+△L2= P×L/(A y×Eg)=195.3×103×11.055×102/140×1.95×105=7.91㎝钢筋回缩和锚具变形为: 6㎜理论伸长量:7.91-1.2=6.71㎝10%P时伸长量:0.671㎝20%P时伸长量:1.342㎝105%P时伸长量:7.05㎝张拉伸长量一览表:。
16m预应力箱梁钢绞线张拉计算书(1)
16m预应力箱梁钢绞线张拉计算书(1)16m后张法预应力钢绞线张拉验算书一、说明:本合同段空心板为16m后张法预应力空心板,设计钢绞线为Φj15.24mm,截面积A P=140mm2,标准强度Rby=1860MPa,设计弹性模量E P=1.95×105MPa,钢绞线出厂报告单弹性模量E P=1.97×105MPa(施工按出厂单为准),设计张拉锚下控制应力为σ=0.75R=1395MPa。
张拉采用两端对称均匀张拉,同时采取双控,以钢束伸长量校核张拉力。
各梁钢绞线数据如下:中跨一片预制空心板钢绞线数据表1钢束编号钢绞线规格(mm)钢绞线下料长度(mm)钢绞线张拉长度(mm)钢绞线数量(m束n股)钢绞线弯起角(rad)左N1Φj15.24 16807 15607 2×4 4π/180 右N1Φj15.24 16807 15607 2×4 4π/180 右N2Φj15.24 16857 15657 2×3 9π/180 左N2Φj15.2416857 15657 2×3 9π/180边跨一片预制空心板钢绞线数据表2钢束编号钢绞线规格(mm)钢绞线下料长度(mm)钢绞线张拉长度(mm)钢绞线数量(m束n股)钢绞线弯起角(rad)左N1Φj15.24 16807 15607 2×4 4π/180 右N1Φj15.24 16807 15607 2×4 4π/180 右N2Φj15.24 16857 15657 2×4 9π/180 左N2Φj15.24 16857 15657 2×4 9π/180 二、单根钢绞线张拉力(P)P =σ×A P=1395×140=195.3KN三、平均张拉力(P P)计算式根据桥涵技术规范,预应力筋平均张拉力计算式为:P P=P(1-e-(kx+μθ))/ kx+μθP P——预应力筋平均张拉力(N)P——预应力筋张拉端的张拉力(N)X——从张拉端至计算截面的孔道长度(m)θ——从张拉端至计算截面曲线孔道部分切线的夹角之和(rad)k——孔道每米局部偏差对磨擦的影响系数,金属波纹孔道为0.0015 μ——预应力筋与孔道壁的磨擦系数,金属波纹孔道为0.25 当预应力筋为直线时P P=P。
16m空心板桥梁预应力中、边板计算书
16m 预应力混凝土空心板计算书1 计算依据与基础资料1.1 标准及规范1.1.1 标准∙跨径:桥梁标准跨径16m ;计算跨径(斜交25°、简支)15.30m ;预制板长15.96m∙设计荷载:城-A 级,人群荷载3.5kN/m 2∙桥面宽度:全宽50.5m桥梁半幅宽度:3.75m (人行道)+5.0m (非机动车道)+3.5m (行车道)+12m (机动车道)+1m (中央分隔带)=25.25m 。
∙桥梁安全等级为二级,环境条件Ⅱ类1.1.2 规范∙《公路工程技术标准》JTG B01-2003∙《公路桥梁设计通用规范》JTG D60-2004(简称《通规》)∙《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTG D62-2004(简称《预规》)1.1.3 参考资料∙《公路桥涵设计手册》桥梁上册(人民交通出版社2004.3)1.2 主要材料1) 混凝土:预制板及铰缝为C50,10cm C50防水混凝土铺装层,9cm 沥青混凝土。
2) 预应力钢绞线:采用钢绞线15.2s φ,1860pk f Mpa =,51.9510p E Mpa =⨯3)普通钢筋:采用HRB335,335sk f Mpa =,52.0104S E Mpa =⨯1.3 设计要点1)本桥按后张法部分预应力混凝土A 类构件设计,桥面10cm C50防水混凝土铺装层和9cm 沥青混凝土不考虑参与截面组合作用;2)预应力张拉控制应力值0.75con pk f σ=,混凝土强度达到90%时才允许张拉预应力钢筋;3)按《预规》计算混凝土收缩、徐变效应;4)计算混凝土收缩、徐变引起的预应力损失时传力锚固龄期为10d;5)环境平均相对湿度RH=75%;6)存梁时间为90d 。
2 横断面布置2.1 横断面布置图(半幅桥面 单位:cm )2.2 预制板截面尺寸 (未含10cm C50防水混凝土铺装层)单位:mm边、中板毛截面几何特性(不含12cm C40防水混凝土铺装层) 表2-13 汽车荷载横向分布系数、冲击系数的计算3.1 汽车荷载、人群荷载横向分布系数计算3.1.1 跨中横向分布系数本桥基本结构是横向铰接受力,因此,汽车荷载横向分布系数按横断面空心板铰接计算。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
漳州台商投资区奥特莱斯大道工程
后张法16m空心板梁预应力
张拉方案及计算书
中铁二局奥特莱斯大道项目部
2014-6-18
、张拉条件.
、张拉方法.
三、张拉程序.
五、钢绞线的穿束.
六、千斤顶、油表.
七、张拉操作.
八、实际伸长量的计算和测量.
九、伸长率的计算.
十、预应力钢束的封头.
卜一、施加预应力的注意事项.
十二、根据标定报告计算出压力表读数和张拉力对照表十三、钢绞线伸长量计算十四、孔道压浆.
十五、安全措施.
十六、预应力施工人员和机具统计表
后张法16m 空心板梁预应力张拉方案及计算书
、张拉条件
砼强度达到设计强度100%以上,并且混凝土龄期不小于 14d ,方可张拉。
、张拉方法
所有钢绞线均采用两端对称张拉,张拉采用以张拉力控制为主,以伸长量做校验,实际伸长 量与理论伸长量的误差控制在 6%以内。
如发现伸长量异常应停止张拉,查明原因。
三、张拉程序
0-初应力(10% T20沁力-1.0应力(持荷2min )后锚固,张拉顺序为:
15.2mm 钢绞线。
锚具和钢绞线均由厂家出具产品检
验书,并送有关检测单位进行效验。
五、钢绞线的穿束
钢绞线采用人工编束后,由人工进行穿入,钢绞线采用切断机切断。
预应力钢束明细表,如下:
板位
钢束 编号
参数
计算长 度(mm
下料长 度(mm
延伸量 (mm
束 数
预应力钢束 共长(m )
张拉端锚 具(套)
波纹管总 长(m )
螺旋筋总 长(m
中板
1
m=4 15607 16807 48.9 2 33.6 4X 15-4 30.6 16.8
2
n=3 15657 16857 48.1 2 33.7 4X 15-3 30.8 12.1
边板(悬臂长 O
1 m=5
15607
16807
48.9
2 33.6
4X 15-5 30.6
18.5
605mm
2 n=4 15657 16857 48.1 2 33.7 4X 15-4 30.7 16.8 边板(悬臂长 Cv
1 m=4 15607 16807 48.9
2 33.6 4X 15-4 30.6 16.8 605mm
2
n=4
15657
16857
48.1
2
33.7
4X 15-4
30.7
16.8
六、千斤顶、油表
均经有关检测单位标定,千斤顶的工作架由钢管焊接而成,升降采用倒链进行抬升。
16.0m(h=0.8m)简支梁
张拉顺序为:左 N1f 右N2—右N1f 左N2, 钢束应对称交错逐步加载张拉;
②
② n m
m
本工程采用YM15系列锚具。
钢绞线采用
七、张拉操作
千斤顶张拉进油升压必须缓慢、均匀、平稳,回油降压时应缓慢松开油阀,并使油缸回程到底。
梁端张拉工每张拉到整数时举手示意保持两端千斤顶力争同步工作。
八、实际伸长量的计算和测量
初应力数值到达后,应在预应力钢束的两端精确的标以记号,预应力钢束的伸长量从记号起量,张拉力和伸长量的读数应在张拉过程中分阶段读出。
△ L= △ L1 + △ L2;
△ L1----从初始拉力至最大张拉力之间的实际伸长量;
△ L2----初始拉力以下推算伸长量(相邻级的伸长度)
九、伸长率误差的计算
(实测伸长量-理论伸长值)/理论伸长值X 100%,张拉过程中该误差应小于6%。
十、预应力钢束的封头
张拉工序完成后经监理工程师同意后,对外露钢绞线进行切割,锚固后的外露长度必须满足10-50mm的要求。
封头必须将锚具及夹片缝隙填塞紧,确保压浆质量。
卜一、施加预应力的注意事项
1、钢束中的每一根钢绞线应从相对应的锚环孔中穿出,不允许出现钢绞线拧筋现象。
2、锚具中心线与孔道中心线重合。
3、张拉机油箱应保持85%的油位,不足时用相投油液补充。
4、连续张拉油泵的千斤顶的油管应保持清洁,连接时要紧密不的漏油。
5、张拉机具出现不正常现象,应重新进行效验。
十二、根据标定报告计算出压力表读数和张拉力对照表
锚下控制力:0.75fpk=0.75X 1860=1395Mpa
单根© 15.2 钢绞线张拉力=1395X 106X 1.4X 10-4=195300 (N) =195.3(KN)
—(140mm2为单根© 15.2钢绞线截面面积)
各线性回归方程详见“千斤顶标定报告”。
中梁、边梁各级张拉应力详见下表:
奥特莱斯中桥16m预应力空心板梁张拉钢绞线张拉应力计算
奥特莱斯中桥16m预应力空心板梁张拉钢绞线张拉应力计算
奥特莱斯中桥16m预应力空心板梁张拉钢绞线张拉应力计算
十三、钢绞线伸长量计算
P P=P(i-e-(kx+ ) )/ (kx+ ^0 )
奥特莱斯中桥16m 预应力空心板梁张拉钢绞线理论伸长量计算 (N2)
P P —预应力筋平均张拉力(N )
P —预应力筋张拉端的张拉力(N ) e —常数(e=2.7183
k —孔道偏差摩擦系数(取0.00佝
x —从张拉端至计算截面积的孔道长度,该长度应加上千斤顶和锚具的工作长度
卩一孔道摩擦系数(取0.25)
0 —从张拉端至计算截面积曲线孔道部分切线的夹角之和(rad ) L —预应力筋长度(mm )
A P —预应力筋的截面面积(mm 2)(取140mm 2
) E P —预应力筋的弹性模量(取1.95X 105N/mm 2
)
当每束钢绞线中钢绞线根数发生变化时,只是增加张拉力,单根钢绞线伸长量不变。
分段详 细计算见下表:
奥特莱斯中桥16m 预应力空心板梁张拉钢绞线理论伸长量计算 (N1)
分段
局部
钢束图:
附注:1、采用两端同时对称张拉。
350mm 。
预应
偏差
中各 预应
预应
预应
分段
分段
分段
总伸 钢绞
力筋 曲线
力筋 张拉
力筋
终点
N1 预应
力筋
分段
ab
be ed
分段
长度
(mm)
1229.0
1396.0 5528.5 对摩
擦的
影响
系数
0.0015
0.0015 0.0015 的切
线夹
角和
(rad)
0.0698 和孔 道壁
的摩 擦系
0.25
0.25 0.25 控制
(KN)
195.3
195.3 195.3 力筋
截面
Ap
(mm2)
140
140 140 kx+u 0
起点
平均 长量
弹性
模量
Ep
(N/mm2)
195000
195000 195000 张拉
伸长
(X 单
位:m)
0.00184
0.01955 0.00829 -(kx+u
张拉 张拉
0.99816
0.98064 0.99 仃4
力Pq
(KN)
195.3
194.940 191.167 力 Pz=Pq
(KN)
L(mm)
(KN)
L(mm)
194.94
191.167 189.588 195.120
193.047 190.376 8.78
9.87 57.21
38.55
T=698
11057/2
1S607
十四、孔道压浆
预应力钢绞线张拉后,10h-14d内应尽快组织压浆。
压浆所用的水、水泥、外加剂等均由实验室确定并符合设计和规范要求。
压浆前对孔道进行清洁处理,并用压缩空气清理。
水泥浆在使用前和压入过程中要连续搅拌,不得通过加水来提高水泥浆因延迟所减低的流动度。
压浆采用活塞式压浆泵。
直至另一端饱满出浆并与规定稠度相同为止。
对水平或曲线孔道,压降的压力宜为
0.5-0.7 Mpa;压降的充盈度应达到孔道另一端饱满且排气排出与规定流动度相同的水泥浆为止,
为保证管道中充满灰浆,关闭出浆口后,应保持不小于0.5Mpa的一个稳定期时间不少于3分钟。
每片梁均要制取3组压浆试件,标准养护28天,来测定水泥浆质量。
压浆完成后,对需封锚边梁应立即将锚具周围冲洗干净,并对梁端砼凿毛,然后按设计浇注封端砼。
当水泥浆强度达到设计要求后,方可进行移梁和架梁。
十五、安全措施
1、施工前对所有施工工作人员进行必要培训,使之掌握安全操作所需的知识和技能。
2、量测预应力筋的伸长值,应停止开动千斤顶。
3、在高压油管的接头应加强防护套,以防喷油伤人。
4、张拉时安排人专门统一指挥。
5、张拉两端严禁站人,张拉由专人负责。
十六、预应力施工人员和机具统计表
1预应力施工人员
2.张拉设备。
