人字形骨架护坡工程施工技术交底
人字型骨架护坡交底
![人字型骨架护坡交底](https://img.taocdn.com/s3/m/0058d1cd05087632311212f7.png)
技术交底施工单位:中铁六局集团昆明枢纽工程第一项目部交底人:复核人:接收人:日期:路基附属工程人字型骨架护坡技术交底一、施工说明1、骨架护坡采用M7.5浆砌片石砌筑,主骨架净距根据施工图纸确定,有3m和6m两种,宽0.6m、厚0.6m;支骨架净距均为3m,宽0.5m、厚0.6m;挡水缘采用C15混凝土预制块(尺寸按照10cm*20cm*30cm),浆砌骨架施工时将其同时砌筑连接。
2、路堑顶设置浆砌片石镶边,护坡防护起讫点各0.5m宽度范围内设置浆砌片石镶边加固,厚度0.6m。
3、间距50~100m沿坡面在主骨架位置设置踏步一处,宽0.6m。
检查踏步宽1.0m,台阶高0.2m,步距0.3m,厚度为0.6m,最高处与浆砌骨架面平。
上至路基表层,下至路堤坡脚骨架基础,采用M7.5浆砌片石。
检查踏步设置位置由技术人员现场确定。
二、施工工艺(一)材质要求1、水泥(1)采用P.O 42.5普通硅酸盐水泥;(2)水泥堆垛时高度不宜大于1.5~2.0m,堆垛应架离底面0.2m以上,并距离四周墙壁0.2~0.3m,或留一通道。
水泥不得露天堆放,临时露天堆放时应上盖下垫;(3)水泥的装运应有棚盖,储存应设在地势较高,周围设有排水设施的地方,袋装水泥在装卸和搬运过程中不得抛掷。
2、砂及砂浆(1)采用坚硬耐久、粒径在5mm以下的天然中砂或硬质岩石加工制成的机制砂, 含泥量不得大于5%, 有害物质含量不大于规范允许范围;(2)砂浆强度采用M7.5。
现场机械拌制,搅拌时间自投料完算起不少于2分钟,搅拌均匀, 随拌随用, 砂浆的稠度做到“手握成团, 落地开花”;(3)砂浆应放在灰盘上,不得直接放置在土地上;(4)现场应备好称量器具,拌制砂浆前,并严格按实验室出具的配合比进行计量,保证原材料偏差符合规范要求。
3、石料(1)片石要求抗压强度不小于MU30。
质地坚硬、不易风化、无裂纹、无水锈、表面无破坏迹象、石料表面的污渍应予以清除;(2)片石形状不受限制,但其中部厚度不得小于15cm。
骨架护坡施工技术交底
![骨架护坡施工技术交底](https://img.taocdn.com/s3/m/4f9cb902763231126edb1159.png)
技 术 交 底
工程名称 路基骨架护坡施工 交底单位 接收单位 一、 施工工艺 (一)施工参数 骨架护坡有拱型、方格型、人字型等类型。截水骨架、镶边、基础、边 坡平台、踏步均采用 M7.5 浆砌片石就地砌筑。截水骨架的肋断面形式为 L 型,其中拱型、人字型的骨架应作为槽型,用以分流排除地表水。 拱型骨架由主骨架和支骨架组成,主骨架与边坡水平线垂直,间距 3.0 米,支骨架呈弧型,垂直线路方向的间距为 3 米;人字型骨架由主骨架和支 骨架组成, 主骨架与边坡水平线垂直, 间距 6.0 米, 支骨架与主骨架成 45°, 按人字型铺设, 垂直线路方向的间距为 3 米; 方格骨架与边坡水平线成 45°, 左右相互垂直铺设,方格间距为 3.0 米。 在骨架底部 1 米及顶部和两侧 0.5 米范围内,应用 M7.5 浆砌片石镶边加 固,为便于养护,应在适当位置设置阶梯形踏步。 截水骨架内根据地层岩性、风化程度、边坡高度分别选用种草或喷播植 草、客土喷播植草、立体植被网内喷播植草、喷混植生、空心砖内客土喷播 植草、浆砌片石内截水植草窗等。 (二)工艺流程(见施工工艺流程图) 施工里程 交底人 接收人 DK49+326-DK100+800
1
边坡测量放线
清刷坡面、填补坑凹
骨架测量放样
开挖沟槽
就地砌筑骨架
勾缝及清理
(三)施工方法及要求 1.骨架施工前必须先清刷坡面浮土,填补坑凹,使坡面大体平整。 2.浆砌片石应分层、分段砌筑。分层水平砌缝应大致水平,各砌块的 砌缝应相互错开。砌筑骨架要求从衔接处开始,自下而上砌筑,两骨架衔接 处应处于同一高度。 3.基础埋置深度除符合设计要求外,当其边侧存在取土坑或其他不利 于基础稳定的因素时应采取必要的措施保护基脚。 4.浆砌片石要求采用座浆法砌筑,要求养生良好。 5.骨架要求与坡面密贴,按设计要求嵌入坡面,骨架流水面应与草坡 表面平顺,骨架基础与下部侧沟平台,浆砌片石水沟连接时,应整体砌筑, 灰浆饱满不留缝隙。 6.片石表面勾缝采用凹缝,缝宽 1~2cm, 缝深 0.8~1.0cm,缝槽不够 深度时,必须先凿够深度再勾缝。 三、质量控制措施 (1)严格控制基槽开挖质量,基槽开挖到位后,按技术人员对基槽底 标高、宽度、深度以及基底土质情况进行检查,如不满足设计规定,应进行 整改,使其符合要求。 (2)严格控制原材料质量,砌筑砂浆必须严格按配合比机械拌和均匀, 不得进行人工拌和,现场要求配有计量、搅拌设备,严禁在原地面上拌和,
人形骨架护坡安全技术交底模板
![人形骨架护坡安全技术交底模板](https://img.taocdn.com/s3/m/b926e02e30b765ce0508763231126edb6f1a76df.png)
一、工程名称:(填写工程名称)二、工程部位:(填写工程部位)三、施工单位:(填写施工单位)四、编制日期:(填写编制日期)五、交底内容:1. 工程概况(1)工程背景:简要介绍该人形骨架护坡工程的目的、意义和背景。
(2)工程规模:说明工程的整体规模,包括护坡长度、高度、宽度等。
2. 技术要求(1)人形骨架结构设计:详细介绍人形骨架的构造、尺寸、材料及连接方式。
(2)基础处理:说明基础处理的方法、要求及注意事项。
(3)施工工艺:详细描述施工步骤、施工要点及施工顺序。
3. 安全技术要求(1)施工人员安全防护:明确施工人员必须佩戴的安全防护用品,如安全帽、安全带、防护眼镜等。
(2)高空作业安全:规定高空作业人员必须使用安全带,并严格遵守高空作业安全操作规程。
(3)机械作业安全:明确机械操作人员必须经过培训,熟悉机械性能及操作规程,确保机械作业安全。
(4)用电安全:要求施工用电必须符合国家标准,电线、电缆必须绝缘良好,并定期检查。
(5)消防安全:规定施工现场必须配备足够的消防器材,施工人员必须掌握消防器材的使用方法。
4. 安全技术措施(1)施工前准备:施工前,对施工人员进行安全技术交底,确保施工人员了解并掌握安全操作规程。
(2)现场安全管理:设立安全警示标志,明确安全通道、危险区域等。
(3)现场巡查:定期对施工现场进行巡查,及时发现并处理安全隐患。
(4)应急处理:制定应急预案,确保在发生安全事故时能够迅速、有效地进行处置。
六、交底人:(填写交底人姓名及职务)七、接受人:(填写接受人姓名及职务)八、交底日期:(填写交底日期)九、附件:(如有附件,请列出)1. 施工图纸2. 施工方案3. 安全技术交底记录请各施工人员认真阅读本安全技术交底,严格遵守安全操作规程,确保施工安全。
备注:本模板仅供参考,具体内容可根据实际情况进行调整。
人字形截水骨架护坡施工技术交底
![人字形截水骨架护坡施工技术交底](https://img.taocdn.com/s3/m/958e9f07998fcc22bdd10d9c.png)
人字形截水骨架护坡施工技术交底之马矢奏春创作单位:中铁十六局一公司钦防铁路工程
主送单位工程名
抄送单位日期
一、技术要求
1.截水骨架采取C25混凝土浇筑。
2.截水骨架的主骨架作成槽形,支骨架作成L形,用以分流排除地表水。
3.骨架由主骨架和支骨架组成。
主骨架和边坡水平线垂直,沟底厚0.6m,
沟槽宽0.4m,深0.1m。
支骨架和主骨架成45°,按人字型铺设,沟底厚
0.6m,沟槽宽0.4m,深0.1m,采取C25混凝土现浇,支骨架净间距3m。
详细尺寸如下图:
主骨架截面尺寸
支骨架截面尺寸
4.护坡防护起迄点出各0.5m宽度内采取C25混凝土浇筑镶边,厚0.6m。
5.单级护坡最大高度>6m(多级护坡其总高度最大值>10m)且连续长度>50m,间距50~100米左右,沿主骨架坡面设C25混凝土踏步一处,以利养护作业,踏步宽0.6m。
剖面图如下:。
人字型骨架护坡技术交底

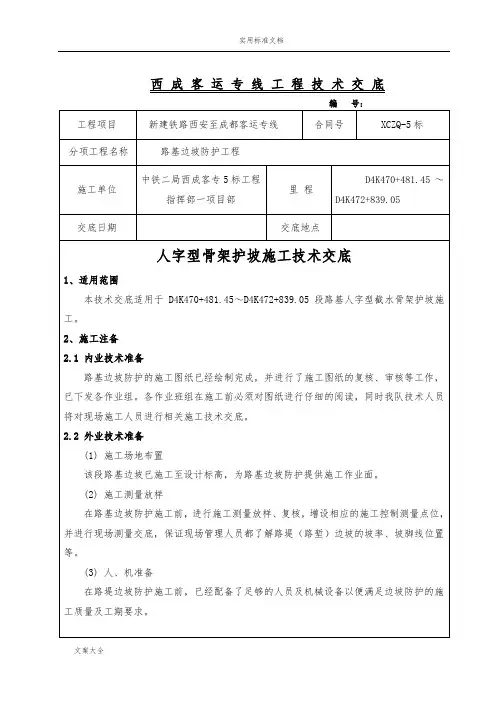

![人字型骨架护坡技术交底](https://img.taocdn.com/s3/m/066249216c85ec3a87c2c585.png)
(1)施工场地布置
该段路基边坡已施工至设计标高,为路基边坡防护提供施工作业面。
(2)施工测量放样
在路基边坡防护施工前,进行施工测量放样、复核,增设相应的施工控制测量点位,并进行现场测量交底,保证现场管理人员都了解路堤(路堑)边坡的坡率、坡脚线位置等。
1、沟槽开挖
在截水骨架施工前,应将坡面杂质、浮土、松动石块等清理干净,填补凹坑,使坡面平整密实。清理完坡面后,按设计要求在每条骨架起讫点放控制桩,挂线放样,然后人工开挖骨架沟槽。土质地段骨架沟槽采用人工开挖,石质地段使用风镐开凿,超挖部分采用同标号砼回填,调整至设计坡面。主骨架成槽60cm×60cm,支骨架成槽60cm×50cm,护坡基础成槽为厚60cm的斜面。基坑开挖完成后,自检合格后报监理工程师验收,经监理工程师验收合格后进行下道工序施工。
人字型骨架护坡效果图
路基边坡防护施工允许偏差及检验方法
序号
检验项目
允许偏差
检测数量
检验方法
1
平面位置
±50mm
每段护坡每50米抽样检测4点
采用符合精度要求的仪器测量
2
基底高程
±50mm
每段护坡每50米抽样检测4点
3
坡顶高程
-20mm,0
每段护坡每50米抽样检测3点
4
骨架净距
±50mm
每段护坡每50米抽样检测6处(上、中、下部各2处)
路堑边坡开挖应按照“自上而下”顺序分层进行,每级边坡开挖后应对地质情况进行核对,并及时施工坡面防护。路堑开挖好后,立即组织测量组测出人字形骨架护坡起讫里程。采用DH220挖掘机进行刷坡,现场领工员用坡率尺控制边坡坡度,坡度为1:1.5(1:2或1:1.25)。采用挂线法将边坡坡面按设计在施工前清刷坡面浮土,填补坑凹,使坡面大致平整。
混凝土人字形截水骨架护坡施工技术交底.pdf
![混凝土人字形截水骨架护坡施工技术交底.pdf](https://img.taocdn.com/s3/m/4ad2052383d049649a66586f.png)
技术交底书编号:工程名称C25混凝土人字形截水骨架护坡施工施工单位中铁十局云桂铁路五分部工程部位DK523+000~DK524+000.2 交底时间2012.12.10交底内容:DK523+000~DK524+000.2左侧长1000.2米;DK523+000~DK523+910右侧长910米,路堑边坡设置人字型截水骨架护坡。
采用C25混凝土浇筑,主骨架净距3米,支骨架净距3米。
一、作业准备(1)内业技术准备技术交底编制后,在开工前组织架子队技术人员认真学习,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
(2)现场准备施工现场三通一平工作要完成,进入工作面等施工辅道已经修建完毕;混凝土拌合站砂、石原材料已经试验抽检合格;各施工机具已进场并满足施工生产要求;各作业人员已进场并进行技术交底培训;路堑边坡开挖完成后,人工清除表面浮土,填补坑凹,使坡面大致平整。
二、C25混凝土人字型截水骨架护坡施工工艺流程施工准备→测量放样→基槽开挖→基底检查→浇筑镶边、骨架→混凝土养护→伸缩缝设置→验收。
拱形骨架护坡施工工艺流程图施工准备坡面修整测量放样基槽开挖基底检查模板安装浇筑镶边及骨架混凝土养护伸缩缝设置验收三、C25混凝土人字型截水骨架护+坡施工过程1、施工准备a、原材料准备混凝土采用搅拌站集中拌合,截水骨架模板采用定型钢模或竹胶板。
b、施工现场准备施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备。
2、测量放样根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(主骨架宽0.6m,人字骨架宽0.5m,净距3m,拱间净距3m,具体见附图)要求放出骨架起终点侧边,底部和顶部镶边线、主骨架及人字骨架线,并洒白灰线标示。
3、基槽开挖基槽采用人工开挖(主骨架宽0.6m,深0.5m,净距3m;人字拱骨架宽0.5m,深0.5m,拱间净距3m;骨架起终点侧边镶边宽0.5m,深0.5m),开挖时从上到下进行开挖,,并修筑方便施工人员上下的台阶。
人字骨架护坡技术交底
![人字骨架护坡技术交底](https://img.taocdn.com/s3/m/5300772bf02d2af90242a8956bec0975f565a475.png)
人字骨架护坡技术交底人字骨架护坡技术交底一、施工准备1、选料:石料要经过挑选,质地均匀,无裂缝,其抗压强度应符合规范规定厚度不得小于15cm。
2、砂浆拌制:砂浆采用机械拌和,小推车运输。
拌和是要严格控制水灰比和配合比,并做到随到随用。
3、基础埋深和基地地质应符合设计要求。
二、施工工艺1、骨架由支骨架和主骨架组成。
主骨架和边坡水平垂直,间距6m。
沟底厚度0.5m,沟槽宽0.4m深0.1m;支骨架和主骨架成45°,按人字型铺设,垂直线路方向的间距为5m。
2、截水骨架采用M7.5 水泥砂浆砌片石,砌筑。
其中截水骨架的主骨架作成槽型,支骨架作成L 型。
用以分流排除地表水。
3、在骨架底部1m及顶部和两侧0.5m范围内,应采用M7.5 水泥砂浆砌片石。
镶边加固。
4、砌筑:砌筑前先用木杆及细铁丝按设计坡度和标高挂线并进行复核,无误后才可砌筑。
采用挤浆法砌筑,严禁采用灌浆法施工,砌筑要分层,分段进行,每层厚40cm,分段点应设在沉降缝或伸缩缝的位置。
分层砌筑时,应先砌角石然后右切边石或面石,最后才填腹石。
面石和角石要选择表面较平,尺寸较大的石块。
浆砌时长短相间并与里层石块咬紧。
上下层竖缝错开距离不小于8cm,砂浆饱满。
浆砌灰缝不大于4cm,也不得小于1cm。
5、勾缝及降缝处理:勾缝前先清理缝槽,并用水冲洗湿润,然后用1 :1.5 ~1 :1.2 的水泥砂浆进行勾抹。
勾缝采用平缝压槽, 并注意做到深浅一致。
浆砌片石沉降缝一定要上下断开,不得咬错, 要用设计要求的材料进行填塞密实。
三、施工顺序1 、路基边坡整修平整密实,满足设计边坡要求后再在边坡上开挖骨架基坑。
2、路堑超挖路段,要分层挖台阶回填夯事后,重新整修边坡,边坡满足设计要求后,再开始骨架的施工。
3、砌筑骨架前,应按设计要求在每边骨架起讫点放控制桩,挂线放样。
然后开挖骨架的沟槽。
4、施工时应先砌筑骨架衔接处,再砌筑其它部位骨架。
两骨架衔接处在同一高度。
人字形护坡安全技术交底模板
![人字形护坡安全技术交底模板](https://img.taocdn.com/s3/m/98bbcc16bf1e650e52ea551810a6f524cdbfcb41.png)
一、交底目的为确保人字形护坡施工过程中的安全,提高施工人员的安全意识,降低事故发生的风险,特进行本次安全技术交底。
二、交底对象1. 施工单位全体施工人员2. 监理单位相关管理人员3. 项目部相关管理人员三、交底内容1. 施工人员安全意识教育(1)提高施工人员的安全意识,严格遵守国家安全生产法律法规和施工安全操作规程。
(2)加强施工现场安全教育,使施工人员充分认识到施工安全的重要性。
2. 施工现场安全措施(1)施工前,对施工现场进行全面检查,确保场地平整、排水畅通。
(2)施工过程中,严格执行“三同时”原则,即施工、安全、环保同时进行。
(3)施工现场应设置明显的警示标志,如:安全通道、危险区域、禁止通行等。
3. 人字形护坡施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工过程中,严禁酒后作业、疲劳作业、带病作业。
(3)施工人员应熟悉人字形护坡施工工艺,掌握施工流程。
(4)施工过程中,严禁擅自改变设计图纸和施工方案。
(5)施工过程中,应严格按照施工规范进行施工,确保施工质量。
4. 施工机械安全操作(1)施工机械操作人员必须持证上岗,熟悉机械性能和操作规程。
(2)施工机械应定期进行保养、检查,确保机械运行正常。
(3)施工机械操作过程中,严禁超负荷、超速、超范围使用。
(4)施工机械作业区域应设置安全警示标志,严禁无关人员进入。
5. 环境保护与职业健康(1)施工现场应设置污水处理设施,确保废水达标排放。
(2)施工现场应设置废弃物处理设施,确保废弃物分类存放、安全处置。
(3)施工过程中,应加强职业健康监测,确保施工人员身体健康。
四、交底要求1. 施工单位应将本次安全技术交底内容纳入施工组织设计,并做好记录。
2. 施工单位应将本次安全技术交底内容向施工人员进行详细讲解,确保施工人员充分了解。
3. 施工单位应定期对施工人员进行安全教育培训,提高施工人员的安全意识和技能。
4. 监理单位应加强对施工现场的安全监管,确保施工安全。
人字型骨架护坡技术交底
![人字型骨架护坡技术交底](https://img.taocdn.com/s3/m/d7ffa0bd14791711cd79179d.png)
.西成客运专线工程技术交底: 号编专业资料word.专业资料word.专业资料word.米,且边坡连续长度大于米,多级护坡总高度最大值大于单级护坡高度大于610,C35砼踏步(踏步为利用主骨架改设)50米时,间距50米左右,于主骨架沟槽设置一处以利于养护作业。
地表或路堑边坡如有地下水露头,应引排入排水系统,不可堵塞。
人字型骨架护坡效果图施工技术标准3.2路基边坡防护施工允许偏差及检验方法检验项目允许偏差检测数量序号检验方法米每段护坡每5050mm平面位置1 ±4点抽样检测采用符合每段护坡每50米±50mm 精度要求的2 基底高程抽样检测4点仪器测量每段护坡每50米-20mm,0坡顶高程3 抽样检测3点尺量米504每段护坡每50mm ±骨架净距专业资料word.专业资料word.60cm60cm,支骨架成槽分采用同标号砼回填,调整至设计坡面。
主骨架成槽60cm×自检合格后报监理工程师基坑开挖完成后,,护坡基础成槽为厚60cm的斜面。
×50cm 验收,经监理工程师验收合格后进行下道工序施工。
支骨架开挖槽主骨架开挖槽、模板安装2锁口采用20cm16mm主骨架模板表模采用厚木模板,背肋使用高的5,分木枋专业资料word.专业资料word.倍;分层捣固时捣固棒插入下层混凝土深度5~10cm。
固棒作用围的1.5、护坡基础及平台截水沟施工4.3米钉一木桩,并在木桩间拉线、洒白灰线以20根据测量放样的边线沿线路方向每确定挡水缘、护坡基础及平台截水沟位置。
在施工前,要求路肩挡水缘、护坡基础及平台截水沟围基底需平整夯实。
设置,0.5cm护坡基础施工采用压模,模板采用木模板,背条采用5分板,每间隔施工时候,每施工浇筑完1m安装一次压膜,保证基础混凝土面平顺。
护坡基础模板安装见下图:、砼踏步施工4.4专业资料word.专业资料word.专业资料word. 专业资料word。
人字型骨架护坡技术交底
![人字型骨架护坡技术交底](https://img.taocdn.com/s3/m/2d05ade3ba4cf7ec4afe04a1b0717fd5360cb20f.png)
人字型骨架护坡技术交底技术交底编号,广源高速公路第五合同段路基防护工程工程名称分部工程分项工程名称 K33 050~K40 050段人字型骨架护坡人字型骨架护坡施工方法及要求,1!用坡度尺做几道标准坡坡面,将边坡进行初平,确定骨架位置。
2!砌筑护脚基础,布人字型骨架前将整个坡段量测总长度,如有急流槽先将其位置确定,然后计算起人字型骨架个数,确定人字型骨架应从一侧进行,不得从两侧同时向中间进行,尽量减少半人字型骨架的出现。
3!在挖方平台内侧开挖70cm宽40cm深的人字型骨架型骨架基础槽,,检验合格后砌筑浆砌片石。
4!起人字型骨架挂线拉槽砌筑从坡脚至坡顶挂线拉槽,用坡度尺定出挂线的坡度,按开槽宽度两边挂线,将每一人字型骨架脚都挂线,确定人字坡开槽位置。
从坡顶沿坡面方向向下55cm挂一横向线,将人字型骨架顶位置确定,确定第一排人字形砌石底部开槽的上边位置打桩钉点,再以此点用45?尺定出人字形砌石顶部开槽的上边位置打桩钉点,拉线开槽。
依次确定其他人字形砌石的开槽位置,按开槽的断面进行开槽,安放预制板。
安放预制板前检查挂线是否正确,按施工图将预制块立于开槽两侧或单侧,板间用砂浆连接,板外侧及时用边坡土将其挤稳。
砌筑片石,砌筑时应防止碰倒业已安放好的预制块。
5!注意事项安放预制块与砌石的先后顺序,可根据实际情况确定。
可先安放预制块再砌石,也可安放一段预制块砌筑一段同步进行,工序步骤以保证平顺、整体美观为主。
砌筑时,底浆应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,然后于石块放好后填满捣实。
当砌筑工作中断后再进行砌筑时,应将砌层表面加以清扫和湿润。
砌件应分层座浆砌筑,砌筑上层时,不应振动下层,不得在已砌好的砌体上抛掷、滚动、翻转和敲击石块,砌体砌筑完成后,应进行洒水养护。
较大的砌块使用于下层,安砌时选取形状及尺寸较为合适的砌块,将尖锐突出的部分敲除。
竖缝较宽时,应在砂浆中塞以小石块,不得在石块下面用高于砂浆砌缝的小石块支垫。
混凝土人字形截水骨架护坡施工技术交底
![混凝土人字形截水骨架护坡施工技术交底](https://img.taocdn.com/s3/m/72f275341a37f111f0855b2e.png)
为便利养护,沿坡面50~100m左右在主骨架位置设踏步,踏步宽0.6m,单级高0.2m。
7、混凝土养生
混凝土浇筑完成终凝后及时对坡面混凝土进行土工布覆盖,洒水养护,养护期为7 d。
8、伸缩缝设置
为避免不均匀沉降,护坡沿线路方向每隔30m(每10条骨架)以及地层明显变化处设置伸缩缝,缝宽2cm,缝内塞填沥青麻筋。伸缩缝施工时应注意对骨架坡面混凝土的保护,防止沥青污染混凝土坡面,具体做法为:伸缩缝两侧坡面混凝土采用透明胶带覆盖,待沥青麻筋塞填完毕后再予揭除。
3、基槽开挖
基槽采用人工开挖(主骨架宽0.6m,深0.5m,净距3m;人字拱骨架宽0.5m,深0.5m,拱间净距3m;骨架起终点侧边镶边宽0.5m,深0.5m),开挖时从上到下进行开挖,,并修筑方便施工人员上下的台阶。基槽开挖沿线路方向长度不能太长,能保证两个伸缩缝间混凝土施工循环就可以,在基槽开挖完后应立即进行模板支设、混凝土施工,以防止基槽暴露时间过长造成边坡坍塌,从而破坏路基实体质量。基槽挂线开挖,以确保基槽尺寸符合设计要求。基槽在开挖时,严格按照挂线施工的作业要点进行施工过程控制。一次开挖后,预留人工二次修整余地,二次修整到位,避免超挖现象,减少混凝土的超方量
尺量
6
估计厚度及嵌置深度
≥设计值
尺量
7
护肩、镶边及
基础厚度、宽度
≥设计值
每段护坡抽检3组
尺量
8
踏步宽度、厚度
≥设计值
每踏步抽检1处
尺量
9
坡面平整度
≤40mm
每段护坡抽检3点
3m长直尺量测
四、施工注意事项
(1)人字型截水骨架护坡的适用范围为填方高度大于3m的路堤边坡和土质、全风化岩质路堑边坡。对于强~弱风化软质岩、强~弱风化硬质岩路堑边坡以及骨架护坡开挖困难的路堑边坡,待设计代表验槽确认后,采用C25混凝土方形植草窗护坡进行防护。
人字形骨架护坡技能技术总结交底书
![人字形骨架护坡技能技术总结交底书](https://img.taocdn.com/s3/m/ce1be1e73186bceb18e8bb15.png)
六、施工工艺流程及施工方法
6.1、施工工艺流程(见下图)
骨架护坡施工工艺
6.2、施工方法
施工顺序:开挖采用自上而下开挖,混凝土采用自下而上浇筑,先浇筑基础,然后主、支骨架,最后封边。
边坡高度小于6m,边坡从上至下可一次性清理到位。清理边坡采用人工作业,对坡面及边坡平台上松散堆积物和松动的岩块进行清理,保证坡面岩块凹凸差不大于10cm。
(3)施工时先浇注骨架衔接处,再浇注其它部位骨架,两骨架衔接处应在同一高度。
(4)施工时自上而下浇注骨架及挡水缘。
(5)骨架与坡面密贴,骨架流水面应平顺。
(6)路堑边坡存在地下水露头的,引入路基排水系统后排走,不可堵塞。
(7)骨架挡水缘施工过程中必须与骨架基础一并浇注,并衔接好,不得形成急流后冲刷自然边坡,以保证边坡稳定。
施工技术交底书
单位:新建云桂铁路(广西段)YGZQ-4项目部七工区编号:
工程名称
D1K236+076.962~110区间路基
交底部位
人字形骨架护坡
交底日期
交底人
审核人
接受单位
桥梁二队
接受人
交底内容:
一、交底目的
明确人字形骨架护坡施工方法及工艺,施工过程中注意事项及验收标准。
二、工程概况
东蚕1号双线大桥4号台台尾至东蚕区间路基D1K236+076.962-D1K236
支骨架模板安装图
主骨架模板安装图
护坡基础施工采用压模,模板采用胶合板,背条采用5分板,每间隔0.5cm设置,施工时候,每施工浇筑完1m安装一次压膜,保证基础混凝土面平顺。
截水沟和半坡封闭平台在完成骨架护坡后立模浇筑。
路堤边坡人字型截水骨架技术交底
![路堤边坡人字型截水骨架技术交底](https://img.taocdn.com/s3/m/203938c184254b35eefd3442.png)
路堤边坡人字型截水骨架技术交底一、路堤人字形骨架护坡示意图二、一般技术要求1、截水骨架采用M7.5水泥砂浆砌片石砌筑,拦水缘采用C15混凝土浇注。
2、截水骨架的主骨架作成槽形,支骨架作成L形,用以分流排除地表水。
3、骨架由支骨架和主骨架组成。
主骨架和边坡水平线垂直,沟底厚0.6m,沟槽宽0.4m,深 0.1m,沟槽两侧设置 0.1m 厚 C15 混凝土拦水沿,详见“I-I 剖面图”,主骨架净间距6m;支骨架和主骨架成45°,按人字型铺设,沟底厚0.4m,沟槽宽0.4m,深0.1m,沟槽下侧设置0.1m厚C15混凝土拦水沿,详见“Ⅱ-Ⅱ剖面图”,支骨架净间距为3m。
4、护坡防护起迄点处各0.5m宽度内采用M7.5水泥砂浆砌片石镶边加固,厚0.6m。
⑸、单级护坡最大高度>6 m(多级护坡其总高度最大值>10 m)且连续长度>50m,间距50 米左右,沿坡面设浆砌片石踏步一处,以利养护作业,踏步宽 0.6m。
详见“踏步剖面图”。
三、交底范围本交底适用于兰渝铁路四分部范围内路堤边坡人字形骨架护坡。
四、交底目的深入学习领会施工规范标准及设计意图,规范施工人员的工作行为,提高现场管理人员及技术人员的业务水平,高标准、高质量地完成该项工程。
五、技术交底1、施工顺序施工准备→坡面整修→测量放样→基槽开挖→肋条预制→砌筑施工→勾缝→养护2、施工工艺(1)施工准备施工现场三通一平工作要完成进入工作面的施工辅道修建完毕。
个钢筋和沙石材料已抽检合格,各机具已进场满足施工生产要求根据工程需要及工程划分、技术员、管理人员、及其其他的人员均已到位。
(2)坡面整修按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面浮土,浆砌片石填补凹坑使坡面平整,坡面整修经验收合格后方可进行下道工序施工。
(3)测量放样确保开挖后断面的复测工作已完成,开挖坡体在人工修整后其坡比等达到设计要求,然后由项目部测量人员测量出人字形截水骨架的位臵和相应的施做起止里程,骨架砌筑前按设计图纸对拱形骨架轮廓进行挂线,并用钢尺对基槽开挖位臵准确定位。
人字形骨架护坡技术交底
![人字形骨架护坡技术交底](https://img.taocdn.com/s3/m/cbf89e29376baf1ffc4fad40.png)
采用坐浆法砌筑,分层砌筑,先铺砂浆后砌片石,片石先砌角石然后砌边石和面石,最后填腹石;砌筑前沟槽应适当湿水湿润,以避免砂浆水分流失过多;面石和角石要选择表面较平,尺寸较大的石块,浆砌时长短相间并与里层石块咬紧,上下层竖缝错开距离不小于8cm,砂浆饱满,浆砌灰缝不大于4cm,也不得小于1cm。要求施工完成后的骨架大面平整,表面顺直。
d、骨架每3联为一单元,单元与单元之间沿基础及主骨架之间设置一道沉降缝,缝宽2cm,缝内填塞沥青麻筋。
e、护坡防护起讫点各0.5m宽度范围内设置将其片石镶边加固,厚度0.6m。
技术负责人:分部(复核):日期:
进场片石要求质地坚硬,不易风化,无裂缝,片石表面不得有水锈,强度不小于MU30,厚度不得小于15cm,片石表面无水锈,干净且颜色均匀。
施工用水从用水车运至现场,存放于蓄水池内。
3、机械准备
现场计量工具齐全,拌合机械准备好。
4、基础及骨架开挖
根据定好的骨架位置,进行开挖,根据现场实际填筑土质,骨架应该全部嵌入坡面,开挖深度为40cm,线性要顺直,开挖完成之后清除底部浮土。开挖出来土方须清除大部分,剩余小部分可留作骨架施工完成之后回填超挖部分。基槽开挖按如下图所示尺寸开挖:
5、砂浆拌制:
砂浆必须严格按照试验室提供的砂浆配合比采用机械拌合,投料顺序应先到砂子、水泥、掺加料,最后加水。自投料完算起,拌制时间宜为3~5min。拌合好的砂浆得有适当的流动性和良好的和易性。砂浆的稠度以砂浆稠度仪测定的下沉度表示,宜为10~50mm,每批砂浆均应制作试件。砂浆得随拌随用,一般宜在3h内使用完毕,气温超过30℃时,宜在2h内使用完毕。当运输或贮存过程中发生离析、泌水现象时,砌筑前要重新拌合。已凝结的砂浆不得使用。
7、预制挡水缘安装:
人字骨架技术交底
![人字骨架技术交底](https://img.taocdn.com/s3/m/efb9483267ec102de2bd89e9.png)
人字骨架施工技术交底施工准备:1、人字形骨架边坡路基防护施工前,应将坡面杂质、浮土、松动石块及表层风化破碎岩体等清除干净;石质强度应符合设计要求。
2、开挖骨架前,应在每条骨架起讫点放控制桩,挂线放样,然后按照所挂的线进行人工开挖沟槽,骨架须嵌入坡面,并保证骨架埋深为50cm。
技术要求:1、骨架采用C30混凝土现场浇注,嵌入坡面深度50公分,骨架边的挡水缘采用与骨架同标号砼一起浇注。
2、骨架由主骨架和支骨架组成,主骨架与边坡水平线垂直,主骨架在里程方向上的间距为5m,厚度0.6m,宽0.6m,在主骨架顶面两侧设置0.1m×0.1m挡水缘。
支骨架和主骨架成45°夹角,按人字行铺设,支骨架间距3m,厚0.6m,宽0.5m,在支骨架顶面下侧设置0.1m×0.1m挡水缘。
3、骨架采用混凝土现场浇注,骨架每隔3道须在支骨架拱顶处设置一道伸缩缝,缝宽为2cm,缝内采用沥青麻筋填充,伸缩缝必须完全隔断整个支骨架,不允许在骨架施工后用切割机切假缝以代替伸缩缝。
4、单级护坡最大高度>6m且连续长度>50m时,间距50-100m设置现浇砼踏步一道,以利养护作业,踏步宽1m,踏步表面与骨架在同一平面上。
5、护坡防护起讫点宽度0.5m范围内采用现浇混凝土镶边加固,厚0.6m。
6、护坡坡角主骨架排水槽必须延伸顺接至排水沟,以形成完整的排水系统,排水槽基础和挡水缘采用与骨架同标号砼现场浇注,并保证排水槽埋入排水沟平台深度不小于0.3m,排水沟成型后须进行光面处理,保证外观质量和排水顺畅。
施工顺序:1、首先对坡面浮土和冒出坡面的孤石进行清理、平整,对坡面凹坑进行补填,以保证坡面基本平整。
2、通知测量组对坡顶和坡脚标高、主骨架位置进行放样测量,施工队作好标高和位置记录,对标高有偏差的地方作好记录,用人工进行控制开挖。
3、对每个主骨架坡顶和坡脚的设计标高位置作好标记并用鱼线拉好以便于开挖主骨架沟槽。
4、通过主骨架标高控制支骨架标高,也用鱼线拉通,并标记好支骨架与主骨架连接位置。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
人字形骨架护坡技术交底编号:GLGS-T26-gcb-
工程名称广乐高速公路T26标施工单位中铁十局广乐高速T26标项目经理部各工区
里程桩号K208+100~K221+000 工序名称人字型骨架护坡施工
内容提要:人字形骨架护坡交底
交底内容:
1.施工准备
⑴. 熟悉设计图纸。
⑵. 人员配备
应有专业的专业技术人员、技术工人及普通工人,并且搭配合理。
⑶. 原材准备
对进场的原材料,送实验室验收,验收符合设计规定后,方可使用。
⑷.坡面整修
按施工规范和设计要求,对边坡进行复测,并修整坡面,使坡面大体平整。
对相邻级边坡间的平台要做整平夯实处理,同时要保证一定的单向纵坡,以保证平台水沟的稳定性及排水顺畅性。
⑸.预制块准备
预制块生产在预制场内集中进行,预制完成后12小时后方可脱模,集中堆放养生。
使用时用小型施工车辆运至现场。
搬运时轻拿轻放,以防止砼预制块出现啃边,掉脚现象。
2. 人字型骨架护坡施工
2.1 施工工艺
人字形骨架护坡施工工艺
2.2 测量放线
根据设计图纸,由测量人员放出骨架节点及踏步的施工桩位,与设计有出入的地方要合理布置,并由施工人员用白灰洒出开挖线,确保坡脚的顺畅性及整体线型的圆顺性,经测量监理工程师认可后方可进行下一步施工。
2.3 基槽开挖
根据放样后位置,采用小型机具配合人工开挖基槽。
对不稳定的挖方槽底及坡面要做换填夯实处理。
同一级边坡挖槽顺序是:由上至下,一步到位,槽底密实平顺,禁止超挖。
2.4 浆砌施工
2.4.1片石修面
片石的材质、规格必须经检验合格后使用,骨架表面颜色要一致,片石应人工打磨成块状,表面平整,如下图:
2. 4.2 片石砌筑
片石砌筑用挤浆法施工,砂浆要饱满,石块间缝隙用小石块填充,砂浆要捣固密实,砌体无空洞,各石块间犬牙交错,互相压缝衔接成一个整体,无通缝,无瞎缝。
每砌一块片石,均先铺坐浆,再将石块按上,下左右轻轻揉动,再用锤子轻击石块,将灰缝砂浆挤压密实。
对已砌好片石侧面继续安砌时,在相邻侧面先抹砂浆,再砌片石,并向下面及抹浆的侧面用手挤压,用锤子轻击,使下面和侧面的砂浆挤实。
浆砌片石按基槽尺寸砌筑,片石表面应于坡面齐平。
报检现场监理合格后方可进行下一步施工。
2. 5预制块安装
对已加工好的C15预制块,通过小型施工车辆运至现场,砼预制块出现啃边,掉脚现象时,不允许使用。
预制块应嵌入地表30cm,高出地面10cm,顶面应带线安装,预制块之间用砂浆砌筑,完成后,对预制块周边的地基进行夯实处理。
2. 6养生维护
浆砌砌体在砂浆初凝后覆盖洒水养生7~14天。
养生期间避免碰撞、振动或承重。
3、相关技术要求
3.1 人字形骨架每20~25m长为一段,中间设置伸缩缝(缝宽2cm,内填沥青防水材料。
)
3.2 检查踏步每200米设置一道,但根据边坡高度及挖方路段长度,每一挖方路段设置不少于一道。
检查踏步每隔2m高设置一道50cm宽的防滑耳墙。
3.3 片石骨架上端应设置8*30*49.5cm的c15预制块拦水埂。
3.4 护脚墙采用每间隔10m一段跳槽开挖,分段施工。
3.5 片石砌体勾缝采用凹缝,勾缝砂浆强度采用M10水泥砂浆。
砌体勾缝嵌入砌缝内20mm深。
缝槽深度不足时,凿够深度后再勾缝,光用砂浆将灰缝补满刮平,再用小灰抿压实即可。
为了避免灰缝产生飞边而出现开裂现象,灰缝面不得超过砌石面。
勾缝砂浆采用经筛分的细砂拌制,表面采用小型灰刀压光。
4、质量检验标准
浆砌砌体施工质量标准
3、安全技术措施
1. 作业人员必须遵守安全操作规程和现场安全管理规定。
工作时间不得饮酒、抽烟、打闹、嘻笑,要集中精力工作。
2. 作业场地两端外侧应设有防护栏杆和警告标志。
3. 正确使用个人防护用品和安全防护措施。
进入施工现场,必须戴安全帽,禁止穿拖鞋或光脚。
在没有防护设施的高空、悬崖和陡坡施工,必须系安全带。
挖掘土方,两个操作间距保持2~3m,并由上而下逐层开挖。
开挖沟槽时,根据土质和挖掘深度放坡,必要时设置固壁支撑。
挖出的泥土应堆放在平台处,高度不得超过1.5m,应及时清除。
4. 片石护坡应重下往上修筑,片石运输至高边坡上后应做好围避措施,防止片石滑落伤击下方作业人员。
5. 运输施工人员的车辆必须认真遵守交通安全规定,严禁违章驾驶、超载、超限、超速等。
