收费站脚手架施工方案
安城收费站网架脚手架专项方案
安城收费站收费大棚网架工程操作架搭设方案编制单位:编制:审核:批准:日期:二00七年五月二十三日目录1、编制依据 (1)2、工程概况 (1)3、脚手架的搭设顺序及要求 (2)4、脚手架计算书 (5)5、脚手架拆除 (8)6、文明施工及安全技术要求 (9)脚手架搭设方案1、编制依据1.1、编制依据的工程文件1.1.1、杭长高速安城收费站投标方案;1.1.2、关于本工程土建及钢结构施工图纸;1.2、采用的国家及行业标准《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《钢结构设计规范》(GB50017-2003)《网架结构设计与施工规程》(JGJ7-91)《网架结构工程质量检验评定标准》(JGJ78-91)《钢管脚手架扣件》(GB15831-1995)《钢结构工程施工质量验收规范》(GB50205-2001)《建筑结构荷载规范》(GB5009-2001)《建筑工程施工质量验收统一标准》(GB20300-2001)2、工程概况1.项目名称:杭长高速安城收费站收费大棚网架2.设计单位:设计研究院3.监理单位:咨询公司4.施工总承包单位;集团有限公司5.工程地点:安城兰田路口6.建设规模:面积约913㎡本收费棚网架长41.5米,宽21.6米,采用正放四角锥网架,形状为S形。
由四根Φ180×8的钢柱加工制作成管桁架作为整个网架的支承,钢柱最高处标高达13.2米。
钢柱与网架间设16道Φ75的拉杆,安装完成后表面均做乳白色氟碳喷涂,大大增加了防腐能力。
网架杆件数量为1184根,均采用高频焊管,材质为Q235;螺栓球选用GB699中的45号钢,直径为Φ100—Φ300不等,共计343颗。
网架出厂前和安装后分别涂一层灰色醇酸防锈漆,安装完毕,网架及檩条涂刷灰色醇酸调合面漆。
屋面采用双层复合板,下方设主檩次檩各一道,中间设50 mm厚玻璃棉,上下彩钢板用50mmZ型檩条过渡;侧封为高度90cm的纯铝板。
脚手架工程施工技术方案(优秀范文5篇)

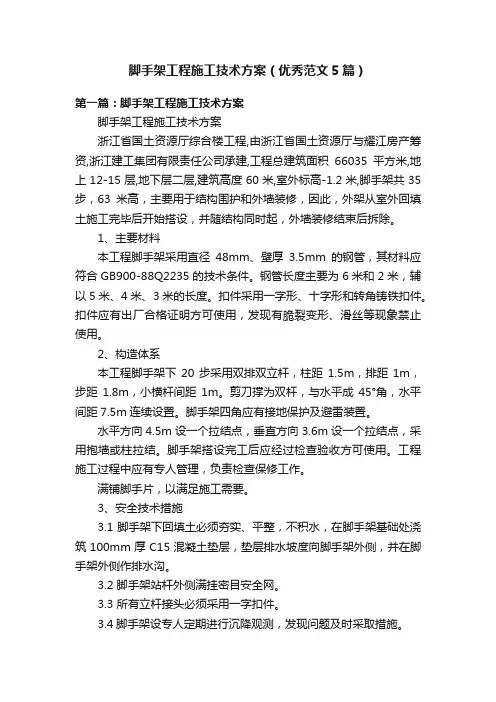

脚手架工程施工技术方案(优秀范文5篇)第一篇:脚手架工程施工技术方案脚手架工程施工技术方案浙江省国土资源厅综合楼工程,由浙江省国土资源厅与耀江房产筹资,浙江建工集团有限责任公司承建,工程总建筑面积66035平方米,地上12-15层,地下层二层,建筑高度60米,室外标高-1.2米,脚手架共35步,63米高,主要用于结构围护和外墙装修,因此,外架从室外回填土施工完毕后开始搭设,并随结构同时起,外墙装修结束后拆除。
1、主要材料本工程脚手架采用直径48mm、壁厚3.5mm的钢管,其材料应符合GB900-88Q2235的技术条件。
钢管长度主要为6米和2米,辅以5米、4米、3米的长度。
扣件采用一字形、十字形和转角铸铁扣件。
扣件应有出厂合格证明方可使用,发现有脆裂变形、滑丝等现象禁止使用。
2、构造体系本工程脚手架下20步采用双排双立杆,柱距1.5m,排距1m,步距1.8m,小横杆间距1m。
剪刀撑为双杆,与水平成45°角,水平间距7.5m连续设置。
脚手架四角应有接地保护及避雷装置。
水平方向4.5m设一个拉结点,垂直方向3.6m设一个拉结点,采用抱墙或柱拉结。
脚手架搭设完工后应经过检查验收方可使用。
工程施工过程中应有专人管理,负责检查保修工作。
满铺脚手片,以满足施工需要。
3、安全技术措施3.1 脚手架下回填土必须夯实、平整,不积水,在脚手架基础处浇筑100mm厚C15混凝土垫层,垫层排水坡度向脚手架外侧,并在脚手架外侧作排水沟。
3.2 脚手架站杆外侧满挂密目安全网。
3.3 所有立杆接头必须采用一字扣件。
3.4脚手架设专人定期进行沉降观测,发现问题及时采取措施。
3.5搭拆脚手架要持证上岗。
遇有恶劣气候(如风力在六级以上)不得进行高空搭拆作业。
3.6脚手架拆除由工程负责人组织有关人员对工程进行全面检查,确认建筑物施工完毕方可拆除。
3.7拆除脚手架要设警戒区,并设专人负责警戒。
3.8拆下的杆件及零配件应分堆(零配件用容器),严禁高空抛掷,夜间及时运出工地。
上海公路收费站施工组织设计方案-专项脚手架搭
专项方案工程名称:A-11道路拓宽花桥收费匝道雨棚工程施工单位:安徽鸿路钢结构建设集团编制者:脚手架工程施工方案一、编制依据:1、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)2、《建筑施工安全检查标准》(JGJ59-99)二、工程概况:1、工程名称:A-11道路拓宽花桥收费匝道雨棚工程2、投影面积:722㎡3、结构类型:网架三、材料选用:1、钢管采用外径为48㎜的管材。
钢管应平直光滑,无裂缝、分层、硬弯、毛刺、压痕和深的划道。
钢管应有产品质量合格证,钢管必须涂有防锈漆并严禁打孔。
脚手架钢管的尺寸应符合下表的规定,且每根钢管的最大重量不得大于50㎏。
截面尺寸最大长度外径φ,d 壁厚t 横向水平杆其他杆48 **6000 60002、扣件:采用可锻造铁制造的扣件,其材质应符合现行国家标准《钢管脚手架扣件》(GBI5831—1995)的规定。
新扣件必须有产品合格证。
旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑牙的螺栓必须更换。
3、安全网:宽度不得小于3m,长度不得大于6 m,网眼按使用要求设置,最大不得大于10,必须使用维纶、绵纶、尼龙等材料,严禁使用损坏或腐朽的安全网或丙纶网。
密目安全网只能做立网用。
4、竹篱笆的要求:严禁使用已损坏的竹篱笆。
四、搭设要求1、根据本工程要求,脚手架应为网架施工的承重架。
2、搭设面积为49.6M×23M。
3、为不影响其它单位的施工进度,脚手架的搭设范围内要求预留收费岛屿的施工空间,并留一超宽车道为施工车辆的通行预留一超宽车道,车道高度为5米,在5 米以下的高度脚手架立杆以及横杆不得超越预留车道范围。
(详见附图)4、搭设脚手架立杆为1.2米,步距为1.8米。
在指定位置搭设施工便梯。
5、脚手架分两层搭设,第一层施工高度和车道高度一样为5米,在第一层搭设完毕以后,再用短立杆升高至6.4米的高度,并铺设竹篱笆,在网架安装结束后拆除升高脚手架部分,竹篱笆降至5米高度。
脚手架施专项施工方案(最新3篇)
脚手架施专项施工方案(最新3篇)脚手架施专项施工方案篇一一、脚手架的布置脚手架从一层楼面开始搭设。
立柱间距按1.6m排列,单柱到顶,柱间加钢管作辅柱,排距0.8m,步距2m,步距间加钢管作为栏杆。
二、外脚手架搭设立柱构造柱:立柱各接头务必采用对接扣件对接。
柱上的对接扣应交错布置,两相邻立柱接头不应设在同步同跨内,两相邻立柱接头在高度方向错开的距离不应小于500mm;各接头中心距主节点的距离不应大于步距的1/3。
立柱顶端应高出建筑物檐口上皮高度 1.5m。
每根主柱均设置砼地面上,离地面50-100mm用钢管锁脚。
脚手架务必设置纵、横向扫地杆。
纵向扫地杆采用直角扣件固定在距底下皮不大于200m 处的立柱上。
横向扫地杆应采直角扣件固定在紧靠纵向扫地杆下方的立柱上。
纵向水平杆构造要求:1、从向水平杆地设置在横向水平杆之上,并以直角扣件扣紧在横向水平上杆上。
2、纵向水平赶的长度一般不宜小于3跨,并不小于6米。
3、纵向水平宜采用对接扣件连接,对接应符号以下要求:对接接头应交错布置,不应设在同步、同跨内,相邻接头水平距离不应下于500mm,并应避免设在纵向水平杆的跨中。
(1)、横向水平杆构造要求:双排架的横向水平杆端应采用直角扣件固定在立柱上,靠墙一侧的外伸长度不应大于350m。
(2)、水平附着及卸荷1、脚手架水平拉杆采用ф16钢筋在每个一层的外梁边预埋,每3m设一道,水平拉杆每隔一个钢管顶墙杆。
各层同样做法。
2、水平拉杆要与立柱拉结牢固,顶墙杆要与立柱垂直。
拉结后不得随意拆除。
脚手架的卸荷办法,在楼面预埋ф16钢筋环用直径12-16mm钢缆在两头挂好,用花蓝螺栓收紧,锁好。
每五层卸荷点水平间距为下横杆间距。
(3)、支撑双排脚手架应设剪刀撑,剪刀撑的设置应符号下列要求:1、每道剪刀撑跨越立柱的跟数在宜5-7根之间。
每道剪刀撑不应小于4跨,且不少于6m。
斜杆与地面倾角宜在45-46跟之间。
2、在外侧立面整长度和高度上连接设置剪刀撑。
高速公路施工中的脚手架施工方案
高速公路施工中的脚手架施工方案随着城市发展和交通建设的不断推进,高速公路的修建已经成为了现代交通建设的重要组成部分。
在高速公路的建设过程中,脚手架的施工方案起着至关重要的作用。
本文将探讨高速公路施工中脚手架施工方案的设计、材料选用以及安全措施等内容,旨在为高速公路建设带来更高的效率和安全性。
首先,脚手架施工方案在设计上至关重要。
一种合理的脚手架施工方案应该考虑到不同地形和道路状况的差异,在其施工过程中要能够适应各种复杂条件。
此外,根据施工现场的实际情况,还需要确保脚手架的稳定性和承重能力,以便能够支持施工人员和工具设备的操作。
因此,在设计方案时,应该充分考虑施工环境的特点,通过采用合理的结构设计和材料选用,来确保脚手架的安全和稳定。
其次,对于脚手架施工方案来说,材料的选用也非常重要。
一般情况下,脚手架的材料选用应该具备较高的稳定性和耐久性。
常见的脚手架材料包括钢材、铝材和木材等。
其中,钢材是一种常见的选择,其具有较高的强度和稳定性,可以满足高速公路施工的需求。
然而,在选择钢材时,需要考虑到其防腐蚀性能和抗氧化性能,以提高脚手架的使用寿命。
此外,脚手架的搭建需要考虑材料的重量和搬运的便利性,以便提高施工的效率和安全性。
第三,在脚手架施工方案中,安全措施是不可或缺的。
由于高速公路施工过程中需要搭建大面积的脚手架,工作人员需要在高空作业,因此安全问题尤为重要。
在脚手架施工过程中,应该加强管理和监督,严格遵守相关安全规范,确保工作人员的人身安全。
同时,应该加强对脚手架材料的检测和维护,定期对脚手架结构进行检查,以及时发现并消除隐患。
另外,应该提供安全指导和培训,提高工作人员的安全意识和技能水平,从而减少事故的发生。
综上所述,高速公路施工中的脚手架施工方案对于保障施工的效率和安全性具有重要作用。
在设计方案时,需要充分考虑施工环境的特点和要求,选择合适的材料和结构,以确保脚手架的稳定性。
此外,在脚手架施工过程中,应该加强管理和安全措施,保障工作人员的人身安全。
脚手架施工方案及施工保证措施
脚手架施工方案及施工保证措施脚手架施工方案及施工保证措施是建筑施工中不可或缺的重要环节,它们直接关系到施工的安全性、效率和质量。
以下是对脚手架施工方案及施工保证措施的具体操作和阐述。
一、脚手架施工方案1.施工准备●技术准备:熟悉施工图纸,编制详细的脚手架施工专项方案,并经技术负责人审核批准。
●材料准备:根据施工要求,选择符合国家标准的脚手架材料,如钢管、扣件、安全网等,并进行质量检查。
●人员准备:组织具有相应资质和经验的技术人员、架子工等参与施工,确保施工队伍的专业性。
●现场勘察:对施工现场进行实地勘察,了解场地条件、周边环境等,确保施工顺利进行。
2.脚手架设计与选型●根据建筑结构特点、施工荷载和作业条件,选择合适的脚手架类型,如扣件式、门式、悬挑式等。
●确定脚手架的搭设高度、步距、立杆间距等结构参数,并设计合理的剪刀撑、斜撑等加强构件,确保脚手架整体稳定。
3.脚手架搭设●基础处理:夯实基础,确保脚手架底部有足够的承载力。
●立杆搭设:按照设计要求竖立立杆,并设置水平杆、斜杆等。
●连墙件设置:在与建筑物连接处设置连墙件,保证脚手架与建筑结构的整体稳定性。
●安全防护:在脚手架外侧设置防护网、挡脚板等安全设施。
4.脚手架使用●荷载控制:严格控制脚手架上的施工荷载,不得超过设计允许值。
●安全作业:施工人员必须佩戴安全带,高处作业时须使用安全梯等辅助工具。
●定期检查:施工过程中定期检查脚手架的连接部位、立杆、水平杆等,发现松动或变形及时处理。
5.脚手架拆除●制定拆除方案:根据脚手架的结构特点,制定详细的拆除计划。
●安全防护:拆除时设置警戒区域,确保下方无人员作业。
●逐层拆除:按照由上而下的原则,逐层拆除脚手架,严禁上下同时作业。
●材料回收:拆除后的材料应分类堆放,及时回收利用。
二、施工保证措施1.安全教育与培训●对所有参与施工的人员进行安全培训,提高安全意识,确保施工人员熟悉脚手架的使用方法和安全注意事项。
收费站施工方案范文
收费站施工方案范文一、工程概况。
咱们这个收费站施工啊,就像是给公路这个大伙伴安一个贴心小管家。
这个收费站的位置呢,就在[具体地点],整个工程包括收费站的建筑主体、收费车道设施安装,还有周围的一些附属设施打造。
就好比是盖一栋功能齐全的小房子,还得给它配上好用的“工具”,让过往车辆能够顺利缴费通行。
二、施工目标。
1. 质量目标。
咱得把这个收费站建得杠杠的,就像建自己家房子一样用心。
所有的建筑材料都得是合格的,施工工艺也得按照高标准来。
要让这个收费站经得起时间和车辆的考验,不能没几年就这儿坏那儿破的,要确保建成后质量达到[具体质量标准],让每一个从这儿过的司机都觉得这个收费站结实又可靠。
2. 进度目标。
时间就是金钱啊,这个工程得按照计划来。
咱们计划从[开始日期]开始干,到[结束日期]就把它搞定。
中间每个阶段都安排得明明白白的,就像火车按照轨道跑一样,可不能乱了套。
这样才能尽快让这个收费站投入使用,让公路交通更加顺畅。
3. 安全目标。
安全那可是头等大事,这施工现场就像一个小战场,但是咱们可不能有伤亡。
得把各种安全措施做到位,从工人的安全帽到施工设备的操作规范,都得严格要求。
要让每一个工人都平平安安地来上班,高高兴兴地回家去,保证整个施工过程零事故。
三、施工准备。
1. 技术准备。
在开工之前,咱们得像学生考试前复习功课一样,把各种技术资料准备好。
工程师们要仔细研究施工图纸,就像寻宝图一样,找出每一个关键的地方。
还要制定详细的施工技术方案,这就好比是做菜的菜谱,按照这个来才能做出美味的“工程大餐”。
同时呢,对施工人员进行技术交底,就像老师给学生上课一样,让每个人都清楚自己要干啥。
2. 人员准备。
这就像是组建一个超级战队。
项目经理得找那些经验丰富、技术过硬的人来当队长,带领施工队伍。
施工队伍里要有各种各样的专业人员,像泥瓦匠、电工、机械操作工等等,就像一个篮球队需要前锋、中锋、后卫一样,缺了谁都不行。
还要对这些人员进行安全培训和技能培训,让他们都成为这个工程里的高手。
高速公路项目脚手架作业指导书
高速公路项目脚手架作业指导书
1. 脚手架搭设前,基础必须夯实平整,设置合理有效的排水措施。
2. 钢管脚手架各杆件之间应用钢管扣件搭接,接头应错开,螺拴要紧固,立杆底部必须使用底座(或设置垫木)和加绑扫地杆,脚手架与建筑物必须按设计要求进行拉结,并设置剪刀撑稳定加固脚手架。
3. 脚手架必须用安全网进行封闭,网与网之间连接牢固,并与脚手架固定。
4. 操作面必须满铺脚手板、绑牢,无探头板,并要牢固地固定在脚手架的支撑上,脚手架的任何部分均不得与模板相连。
5. 操作面必须设置挡脚板和防护栏杆,并立挂安全网,脚手架必须设置上下通道,通道四周立挂安全网,有坡度的通道,须加设防滑条或其他防滑措施。
敷设的安全设施应经常检查,确保操作人员和小型机械安全通行。
6. 脚手架上的材料和工具要堆放整齐,废弃物和杂物应及时清除。
7. 脚手架高度在10~15m时应设置一组(4~6根)缆风绳,每增高10m应再加设一组。
缆风绳与地面夹角为45~60度,缆风绳的地锚应设围栏,防止碰撞破坏。
8. 拆除脚手架应按设计程序进行,拆除时,周围必须设置警戒线、警戒标志,并设置护栏,派专人看管,非工作人员不准进入作业现场;拆除应从上而下地进行,严禁上下层同时作业;擦下的脚手杆、板用人工传递或吊机吊送,严禁随意抛掷。
脚手架施工方案(已审批)
脚手架施工方案(已审批)一、施工前准备脚手架的施工前需要进行充分准备工作,包括确定脚手架布置位置、搭建方式、所需材料和工具等。
1.确定脚手架搭设位置在搭建脚手架之前要确认施工现场的环境,包括地面坚固度、施工高度和周围障碍物等,以确定脚手架的搭设位置和高度。
2.选择脚手架材料和工具根据施工需要选择适当的脚手架材料和工具,确保施工安全和有效。
二、脚手架搭建流程脚手架的搭建应按照标准操作流程进行,确保施工安全和稳定。
1.基础搭建首先进行脚手架的基础搭建,包括悬挑横梁、垂直杆和水平杆等的组装和固定。
2.主体搭建接下来进行脚手架的主体搭建,包括连接主立杆、横梁和斜撑等,确保脚手架的稳固性。
3.安全检查搭建完毕后要进行脚手架的安全检查,包括检查连接件是否牢固、平衡是否稳定等,确保施工安全。
三、脚手架使用和拆除脚手架搭建完成后要按照规定的程序进行使用和拆除,确保施工过程的安全和顺利进行。
1.脚手架使用脚手架使用期间要定期检查脚手架的稳固性和安全性,严禁超载和超高使用,确保施工安全。
2.脚手架拆除脚手架施工完成后要按照规定的程序进行拆除,包括逐层撤除横梁和立杆、检查脚手架材料和零部件完好无损等。
四、施工安全注意事项在脚手架施工过程中,要严格遵守相关安全规定,确保施工过程的安全和顺利进行。
1.作业人员安全施工现场人员要遵守施工规定,穿戴好安全防护装备,严禁酗酒作业、高空作业等危险行为。
2.脚手架安全脚手架搭建过程要严格按照标准操作流程进行,确保脚手架的稳固性和安全性,避免施工中发生意外。
五、施工验收及记录脚手架施工完成后要进行验收,确保施工符合相关规范和要求,同时要做好施工记录,方便后续管理和追溯。
六、结束语脚手架作为施工过程中必不可少的工具,对于工程质量和安全有着重要的作用。
只有在严格按照规定流程进行脚手架搭建、使用和拆除的情况下,才能确保施工安全和高效进行,从而保障工程的顺利完成。
愿以上脚手架施工方案能够对大家在实际施工中起到一定的指导作用,确保施工质量与安全。
脚手架的施工方案(3篇)
第1篇一、前言脚手架作为一种临时的施工设施,广泛应用于建筑施工、市政工程、园林建设等领域。
为确保脚手架施工的安全、高效,特制定本施工方案。
本方案依据国家相关法律法规、标准规范及施工现场实际情况编制,旨在指导脚手架的施工过程,确保施工安全。
二、工程概况1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 施工单位:XX建筑公司4. 施工内容:本工程脚手架主要用于主体结构施工,包括外脚手架、内脚手架、模板支撑系统等。
三、施工准备1. 技术准备(1)熟悉施工图纸,明确脚手架施工要求;(2)组织施工人员进行技术交底,确保施工人员掌握脚手架施工技术;(3)对施工人员进行安全教育,提高安全意识。
2. 材料准备(1)脚手架杆件:钢管、扣件、连墙件等;(2)脚手板:木脚手板、竹脚手板、钢脚手板等;(3)模板支撑系统材料:钢管、扣件、支撑托、模板等;(4)安全防护用品:安全帽、安全带、防护网等。
3. 工具准备(1)电焊机、切割机、扳手、螺丝刀等;(2)卷扬机、葫芦、滑轮等;(3)水平尺、线锤、水平仪等。
4. 人员准备(1)施工队伍:施工队伍应由具有相关资质的专业施工人员组成,包括施工队长、技术员、安全员、电工等;(2)施工人员:施工人员应经过培训,具备一定的施工技能和安全意识。
四、施工工艺1. 脚手架搭设(1)基础处理:根据施工图纸要求,对搭设脚手架的基础进行处理,确保地基坚实、平整;(2)搭设顺序:按照自下而上、先立柱后搭设横杆的顺序进行搭设;(3)搭设要求:确保脚手架搭设牢固、稳定,满足施工要求;(4)连墙件设置:按照设计要求设置连墙件,确保脚手架与主体结构的连接牢固。
2. 脚手板铺设(1)根据施工图纸要求,选择合适的脚手板材料;(2)按照自下而上、先长边后短边的顺序铺设脚手板;(3)确保脚手板搭接牢固,搭接长度不小于200mm;(4)对脚手板进行定期检查和维护,确保其安全使用。
3. 模板支撑系统搭设(1)根据施工图纸要求,选择合适的模板支撑系统材料;(2)按照自下而上、先立柱后搭设横杆的顺序进行搭设;(3)确保模板支撑系统搭设牢固、稳定,满足施工要求;(4)对模板支撑系统进行定期检查和维护,确保其安全使用。
脚手架施工方案三篇
脚手架施工方案脚手架施工方案三篇为了确保事情或工作能无误进行,常常需要预先制定方案,方案是计划中内容最为复杂的一种。
我们应该怎么制定方案呢?以下是小编为大家整理的脚手架施工方案3篇,供大家参考借鉴,希望可以帮助到有需要的朋友。
脚手架施工方案篇1(一)施工方案1、根据工程实际编制脚手架专项施工方案,方案有针对性,能有效地指导施工,明确安全技术措施。
2、搭设高度在25M以下的外架应有搭拆方案,绘制架体与建筑物拉结详图、现场杆件立面和平面布置图。
3、搭设高度超过25M且不足50M的外架,应采取双钢管立杆或缩小间距等加强措施,除应绘制架体与建筑物拉结详图、现场杆件立面、平面布置图外,还应说明脚手架基础做法。
4、搭设高度超过50M的外架,应有设计计算书及卸荷方法详图,绘制架体与建筑物拉结详图、现场杆件立面、平面布置图,并说明脚手架基础做法。
5、外架专项施工方案包括计算书及卸荷方法等必须经企业技术负责人审批并签字盖章。
(二)立杆基础1、毛竹脚手架立杆需深埋地下30cm以上并支在垫木(块)上,基础夯实后落地顶撑支设在木板或水泥垫块上,并设纵横相连扫地杆。
立杆基础埋深上部分采用砼浇筑的可不设扫地杆。
2、钢管脚手架基础平整夯实,砼硬化,落地立杆垂直稳放在金属底座、砼地坪、砼预制块上,设纵横相连扫地杆。
3、立杆基础外侧设置截面不小于20×20cm的排水沟,并在外侧设80cm宽以上砼路面。
4、外脚手架不宜支在屋面、雨棚、阳台等处,确因工程需要搭设的脚手架,要分别对外架和屋面、雨棚、阳台等部位的结构稳定性进行计算并采取有效安全措施。
其设计计算书和安全措施须经企业技术负责人审批签字盖章。
(三)架体与建筑物拉结1、脚手架与建筑物按水平方向不大于7M,垂直方向不大于4M 设一拉结点。
拉结点在转角和顶部处加密,即在转角1M以内范围按垂直方向不大于4M设一拉结点,顶部80cm以内范围按水平方向不大于7M设一拉结点。
2、钢管外架拉结点应刚性拉结;毛竹外架采用2根并联8号铅丝加套管的柔性拉结(既拉又撑)。
高速公路脚手架施工专项方案
高速公路脚手架施工专项方案XX高速公路桥梁工程有限公司二○年月编制:审核:目录1 工程概况2 编制依据3 施工计划4 施工工艺5 施工安全保证措施6、计算书一、工程概况1、桥梁上部构造本合同段所在区域沟谷众多,相对高差较大,桥梁较多,墩柱较高。
主线大部分桥梁平面处于曲线半径400~4000m的曲线段,墩高30m以内。
在桥型方案选择时,除受地形或被交路交角限制处采用大跨径结构外,一般大桥采用结构连续体系,中、小桥梁采用简支体系,桥面连续的原则。
本合同段桥梁无特殊要求时,桥梁上部结构均推荐采用经济的预制标准化、装配化程度高的中小跨径结构,注重墩高与跨径的协调,以降低工程造价、缩短建设工期。
经技术经济比较并结合其它已建项目的工程经验,一般按如下原则选择上部构造跨径:墩高20m以下时,优先选择20m跨径预应力混凝土T形梁;墩高40m以下时,优先选择30m跨径预应力混凝土T形梁;根据实际情况,桥梁上部构造主要采用L=16m空心板及L=20m、30m预应力混凝土T梁;当桥梁跨越已建成原半幅高速跨径受控时,采用40m预应力混凝土T梁。
为改善行车条件,使行车平稳舒适,混凝土T梁桥梁均采用先简支后结构连续体系。
2、桥梁下部构造本合同段地形相对高差较大,桥梁墩柱高度变化较大。
桥墩视上部构造型式及桥墩高度采用双柱式墩、Y型墩及空心薄壁墩型式。
对于30m跨径以下的桥梁,当桥墩高度在30m以下时,考虑到施工方便,一般采用双圆柱式墩, 桥墩高度超过30m时采用Y型墩及空心薄壁墩;所选桥墩的型式和结构尺寸以满足强度及稳定性要求为原则,墩身的水平力按集成刚度法计算。
因本合同段桥梁纵、横地面线大部分处于较陡地段,为保证桥梁安全,陡坡段桥台基本深入挖方地段一定安全距离,以防止路基边坡坍塌对桥梁安全造成影响。
同时为避免桥台处的大量开挖,大部分挖方地段桥台采用桩柱埋置式台,其余地段桥台根据地质、填土高度等因素,分别采用桩柱埋置式台、肋板台、重力式台。
某高速工程脚手架专项施工方案
某高速第**施工段脚手架专项施工方案编制:审批:一、工程简述****至**某高速公路位于****和****境内,是交通部规划的国家重点公路****至****国家高速公路的重要组成部分,同时也是****省“三纵六横”公路骨架中第二纵的一段。
**某高速公路第**施工段位于**市**县和**境内,起于**,终于**,全长12km。
设计路基宽度26m,车速100km/h,双向四车道,荷载等级公路-I级。
全施工段主要工程有:挖方:路基土方46.457万m3;石方65.958万m3;填方合计104.3229万m3;大桥1座(湘江大桥)、中桥1座、分离式立体交叉工程6座(中桥级)、人行天桥3座;涵洞23道;通道19道。
二.脚手架使用范围某高速第**施工段全部范围内的桥涵结构物工程,具体包括:涵洞的工作脚手架及浇筑盖板混凝土的底模支撑;一般中小桥的工作架和浇筑盖梁混凝土的底模支撑;**大桥的高墩工作架及上桥面的工作楼梯。
三.脚手架的施工方案某高速第**施工段主要使用38门式钢管和39碗扣式钢管两种。
涵洞的工作架:因为一般涵洞的高度都不高,高度在5米以下,用门字式钢管来搭设工作架,仅需3层。
工作架受力很少,考虑荷载250KG/M2,门字架间距为1.5米。
地基土压实,如有软土,用砂卵石换填50厘米,下垫20厘米×20厘米的方木,按规矩加上剪刀撑和斜撑,同时与已浇好结构物相连。
涵洞盖板现浇混凝土的支撑架:根据盖板的荷载情况,包括混凝土的自重,施工荷载,模板和支架的自重并考虑2倍的安全系数来确定钢管支架的间距,同时支架的地基基础必须牢固,否则须经过处理。
桥梁的工作架及盖梁的支撑架与涵洞相同。
门式脚手架施工要求:保证门式钢管脚手架满足安全使用、经济合理的要求。
对门式脚手架配件、加固件进行验收,禁止使用不合格的购配件。
对脚手架的搭设场地进行清理、平整,并做好排水。
立杆基础施工应满足要求。
脚手架基础上应弹出门架立杆位置线,垫板、底座安放位置准确。
脚手架施工方案集锦6篇
脚手架施工方案脚手架施工方案集锦6篇为了确保事情或工作安全顺利进行,时常需要预先开展方案准备工作,方案属于计划类文书的一种。
那么问题来了,方案应该怎么写?下面是小编为大家整理的脚手架施工方案6篇,仅供参考,欢迎大家阅读。
脚手架施工方案篇1一、施工设备1、材料要求根据本工程的特点以及国家有关标准,合理选择各种原材料,其中钢管选用48×3.5的普通钢管,用作立杆和斜杆时长度以4—6米为宜,用作小横杆以1.3米左右为宜,且钢管上严禁打孔。
连接扣件要符合材质要求,脚手板选用木脚手板厚度50mm每块重量不大于30kg,基础混凝土选用商品砼,强度等级为C25。
2、作业条件搭设方案要经批准并向作业人员进行详细交底,对各种原材料进行验收,不合格的不准使用,合格的配件要按品种、规格堆放整齐,平稳且场地不得积水,搭设位置的场地要清理、平整。
二、脚手架的搭设1、工艺流程场地平整夯实浇注砼→准备工作检查→定位、放线→纵向扫地杆→立杆→横向扫地杆→大横杆→小横杆→连墙杆→剪力杆→铺脚手板→垫底托→扎防护栏杆→扎平网→扎立网2、搭设要求(1)基础:基础采用20cm砼板带,浇筑基础前,首先将基础处的冻土挖出,并进行夯实,方可进行浇筑。
浇筑完成后在板带上铺设木板,其中靠近挑檐部分的外排架体需铺设两层木板。
(2)从室外地坪起,设置三排脚手架,最里排搭至挑檐底部,中间排搭设屋顶檐口下50cm,最外排搭至挑檐上第三步架体。
(3)靠近挑檐部分的架体,中间排架距离建筑物1m,在挑檐的首层部分加设十字斜拉杆,以减少挑檐部分的承重,斜拉杆共设置三步,自挑檐下反两步。
首层部分的固定连接杆,需设夹杠与建筑物紧固连接,以防止由于沉降造成挑檐受力超负荷(具体办法根据现场实际情况确定)。
外排架体从±0.00往上35m均设双立杆。
(4)挑檐层加设的夹杠,应紧贴外墙内侧,且沿建筑四周布置。
夹杠应与建筑物紧固连接,遇墙锁墙、遇柱锁住。
夹杠的搭接部位应最少出墙、柱500~1000mm。
脚手架施工方案全文
可编辑修改精选全文完整版脚手架施工方案脚手架施工方案范文八篇为了确保工作或事情有序地进行,我们需要提前开始方案制定工作,一份好的方案一定会注重受众的参与性及互动性。
你知道什么样的方案才能切实地帮助到我们吗?下面是小编收集整理的脚手架施工方案8篇,仅供参考,欢迎大家阅读。
脚手架施工方案篇11、编制脚手架工程施工方案时要坚持“五性”原则①搭设的架子要有实用性。
即要有足够的面积满足工人操作,材料堆放、人员行走、车辆运输都方便。
②搭设的架子要有足够的坚固性和稳定性。
即保证不摇不晃、不倾斜、不沉陷、不倒塌、不变形,在各种荷载和气候条件下保证安全可靠。
③搭设的架子要具有快捷方便性。
即构造简单、装拆、搬运方便,并能多次周转使用、节约材料。
④搭设的架子要有艺术性。
即整齐、匀称、美观。
⑤搭设的架子要和施工进度同步性。
即搭设进度和其他工序相配合,同步有序的进行施工。
2、编制脚手架施工方案的基本要点1)审核图纸、了解建筑的具体状况①透过建筑平面了解建筑物的平面形式,建筑物的总长和进深多宽,共有多少开间,每个开间的平面尺寸多大等。
②透过建筑物立面图了解建筑物的立面状况,如总高度有多少,共有多少层,每层的层高多少,立面有无高低跨,屋顶是平是坡,有无阳台,边沿形状及外墙的装修要求等。
2)根据施工组织设计要求选用脚手架形式①了解施工组织设计对脚手架施工提出了什么具体要求,如在施工中采用单排架还是双排架,在某种特定部位是否要求使用特殊架,如挑架、插架、吊架等。
②根据施工要求,施工地点和施工条件确定脚手架种类,如是采用钢管架、门式架或是其他架子③针对整个工程,计算脚手架的施工工程量和所需的材料,机具数量以及劳动力的用工量,并提出相应的计划,进场时间和完成日期,做到有计划、科学施工。
3、脚手架施工方案实施前要经过工程项目部的审核,报上级机关领导即公司技术总负责人审批,方可生效。
4、脚手架高度超过规范规定(一般以50米高为限),要有设计计算书,同时并要经过技术部门审核,公司审批。
脚手架工程的施工方案(3篇)
第1篇一、工程概况1. 工程名称:XX项目脚手架工程2. 工程地点:XX市XX区XX路XX号3. 工程规模:建筑面积XX万平方米,建筑高度XX米4. 施工单位:XX建筑有限公司5. 设计单位:XX建筑设计研究院二、施工方案1. 施工准备(1)组织机构成立脚手架工程领导小组,负责整个工程的施工管理、技术指导和监督工作。
下设技术组、材料组、施工组、安全组等,明确各岗位职责。
(2)施工图纸及技术资料熟悉施工图纸,掌握工程结构、荷载、施工要求等,确保脚手架工程满足设计要求。
收集相关技术资料,如脚手架规范、施工方案、安全操作规程等。
(3)人员培训对施工人员进行脚手架工程相关知识的培训,提高施工人员的安全意识和操作技能。
(4)材料及设备准备根据工程需求,采购符合国家标准的脚手架材料、扣件、脚手板、安全网等。
确保材料及设备质量,满足施工要求。
2. 施工工艺(1)脚手架搭设1)根据施工图纸和现场实际情况,制定脚手架搭设方案。
2)按照方案进行脚手架基础施工,确保基础牢固、平整。
3)按照搭设顺序,从下至上依次搭设立杆、横杆、斜杆、剪刀撑等。
4)搭设过程中,确保扣件连接牢固,脚手板铺设平整。
5)搭设完毕后,对脚手架进行检查,确保结构稳定、安全可靠。
(2)脚手架拆除1)根据施工进度,制定脚手架拆除方案。
2)拆除顺序与搭设顺序相反,从上至下依次拆除。
3)拆除过程中,注意保护建筑结构,防止损坏。
4)拆除完毕后,对现场进行清理,确保场地整洁。
3. 安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域设置安全警示标志,提醒施工人员注意安全。
(3)加强现场安全管理,定期进行安全检查,发现问题及时整改。
(4)对施工人员进行安全教育培训,提高安全意识。
(5)严格执行脚手架施工规范,确保施工安全。
4. 质量控制(1)严格按照施工图纸和规范进行施工,确保工程质量。
(2)对施工人员进行技术交底,明确施工要求。
(3)对材料及设备进行检查,确保质量合格。
脚手架施工方案(标准模式)
脚手架施工方案(标准模式)一、施工准备在进行脚手架施工之前,需要做好充分的准备工作: 1. 确认施工方案和设计图纸。
2. 准备好所有所需的材料和工具。
3. 检查和确保施工现场的安全措施。
二、脚手架搭建流程1. 基础准备1.根据设计要求,进行基础的准备工作,包括找平、夯实等。
2.在基础上按设计要求设置脚手架的支撑点和支撑方向。
2. 安装立杆1.按设计要求选择合适的立杆,并按规定的间距和位置安装立杆。
2.确保每根立杆的连接牢固,并与支撑点牢固连接。
3. 装设水平杆和斜杆1.安装水平杆,确保水平杆与立杆之间的连接稳固。
2.安装斜杆,根据设计要求设置斜杆的角度和位置。
4. 安装脚手板1.按要求安装脚手板,并确保脚手板的连接牢固。
2.设置好脚手板的高度和间距,以确保工人可以安全地工作。
5. 完善安全设施1.安装好脚手架的扶手和防护栏,确保施工人员的安全。
2.检查脚手架的稳定性,并做好防护措施,避免发生意外。
三、施工结束与拆除1.施工完毕后,对脚手架进行全面检查,确保安全可靠。
2.根据设计要求和安全标准,进行脚手架的拆除工作,注意对周围环境的保护。
四、施工注意事项1.施工过程中,严格按照设计要求和相关标准进行操作,确保施工质量和安全。
2.工人应接受专业培训,熟悉脚手架的搭建和使用方法。
3.遇到异常情况或者安全隐患,应及时停工并汇报给相关负责人。
脚手架施工是建筑工程中重要的环节,正确的施工方案和严格的操作流程对确保工程质量和施工安全至关重要。
在施工过程中,务必严格遵守相关规定和标准,确保脚手架的稳定可靠,为建筑工程的顺利进行提供有力支持。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
京新高速公路临河至白疙瘩(蒙甘界)段(巴彦淖尔境内)房建及供配电工程房建一标陕坝收费站及养护工区脚手架施工方案核工业华东建设工程集团公司京新高速公路临河至白疙瘩段房建一标项目经理部二〇一五年九月第一节工程概况本工程为京新高速公路临河至白疙瘩(蒙甘界)段(巴彦淖尔境内),总建筑面积9203平方米,道路广场面积14886.6平方米。
建(构)筑主要工程量为:陕坝收费站、养护工区为框架结构,建筑面积6216m2,场区占地面积34006㎡,以及相应的土建、安装、预留预埋,即有污水处理站、围墙、场区道路、停车广场、等配套设施。
(一)建筑设计特点第二节编制依据《建筑施工计算手册》江正荣著中国建筑工业出版社;《建筑施工手册》第四版中国建筑工业出版社《钢结构设计规范》GB50017-2003 中国建筑工业出版社;《建筑结构荷载规范》GB50009-2001中国建筑工业出版社;《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-2001 中国建筑工业出版社;《建筑地基基础设计规范》GB50007-2002中国建筑工业出版社;《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社。
第三节脚手架方案选择本工程考虑到施工工期、质量和安全要求,故在选择方案时,应充分考虑以下几点:1、架体的结构设计,力求做到结构要安全可靠,造价经济合理。
2、在规定的条件下和规定的使用期限内,能够充分满足预期的安全性和耐久性。
3、选用材料时,力求做到常见通用、可周转利用,便于保养维修。
4、结构选型时,力求做到受力明确,构造措施到位,升降搭拆方便,便于检查验收;5、综合以上几点,脚手架的搭设,还必须符合JCJ59-99检查标准要求,要符合江西省文明标化工地的有关标准。
6、结合以上脚手架设计原则,同时结合本工程的实际情况,综合考虑了以往的施工经验,决定采用以下1种脚手架方案:落地架。
第四节脚手架的材质要求落地架l、钢管脚落地手架,选用外径48mm,壁厚3.50mm,钢材强度等级Q235-A,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯,新用的钢管要有出厂合格证。
脚手架施工前必须将入场钢管取样,送有相关国家资质的试验单位,进行钢管抗弯、抗拉等力学试验,试验结果满足设计要求后,方可在施工中使用。
2、本工程钢管脚手架的搭设使用可锻铸造扣件,应符合建设部《钢管脚手扣件标准》JGJ22-85的要求,由有扣件生产许可证的生产厂家提供,不得有裂纹、气孔、缩松、砂眼等锻造缺陷,扣件的规格应与钢管相匹配,贴和面应干整,活动部位灵活,夹紧钢管时开口处最小距离不小于5mm。
钢管螺栓拧紧力矩达70N.m时不得破坏。
如使用旧扣件时,扣件必须取样送有相关国家资质的试验单位,进行扣件抗滑力等试验,试验结果满足设计要求后方可在施工中使用。
3、搭设架子前应进行保养,除锈并统一涂色,颜色力求环境美观。
脚手架立杆、防护栏杆、踢脚杆统一漆黄色,剪力撑统一漆桔红色。
底排立杆、扫地杆均漆红白相间色。
4、脚手板、脚手片采用符合有关要求。
5、安全网采用密目式安全网,网目应满足2000目/100cm2,做耐贯穿试验不穿透,1.6×1.8m的单张网重量在3kg以上,颜色应满足环境效果要求,选用绿色。
要求阻燃,使用的安全网必须有产品生产许可证和质量合格证,以及由杭州市建筑安全监督管理部门发放的准用证。
6、连墙件采用钢管,其材质应符合现行国家标准《碳素钢结构》(GB/T 700)中Q235A钢的要求。
第五节脚手架的搭设流程及要求落地脚手架搭设的工艺流程为:场地平整、夯实→基础承载力实验、材料配备→定位设置通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网。
定距定位。
根据构造要求在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应准确地放在定位线上,垫板必须铺放平整,不得悬空。
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体结构的连墙件可靠拉接后方可拆除。
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排。
其余按一下构造要求搭设。
1、主杆基础本工程脚手架地基础部位应在回填土完后夯实,采用强度等级不低于C15的混凝土进行硬化,混凝土硬化厚度不小于10cm。
地基承载能力能够满足外脚手架的搭设要求(具体计算数据参阅脚手架计算书)。
2、立杆间距(1)脚手架立杆纵距1.5m,横距1.05m,步距1.8m;连墙杆间距竖直3.6m,水平4.5m(即二步三跨):里立杆距建筑物0.3m。
(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开500mm以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性。
(3)立杆应设置垫木,并设置纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右。
(4)立杆的垂直偏差应控制在不大于架高的1/400。
3、大横杆、小横杆设置(1)大横杆在脚手架高度方向的间距1.8m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm。
(2)外架子按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力。
4、剪刀撑脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于15m。
剪刀撑斜杆的接长宜采用搭接,搭接长度不小于1m,应采用不少于2个旋转扣件固定。
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm。
5、脚手板、脚手片的铺设要求(1)脚手架里排立杆与结构层之间均应铺设木板:板宽为200mm,里外立杆应满铺脚手板,无探头板。
(2)满铺层脚手片必须垂直墙面横向铺设,满铺到位,不留空位,不能满铺处必须采取有效的防护措施。
(3)脚手片须用18铅丝双股并联绑扎,不少于4点,要求绑扎牢固,交接处平整,铺设时要选用完好无损的脚手片,发现有破损的要及时更换。
6、防护栏杆(1)脚手架外侧使用建设主管部门认证的合格绿色密目式安全网封闭,且将安全网固定在脚手架外立杆里侧。
(2)选用18铅丝张挂安全网,要求严密、平整。
(3)脚手架外侧必须设1.2m高的防护栏杆和30cm高踢脚杆,顶排防护栏杆不少于2道,高度分别为0.9m和1.3m。
(4)脚手架内侧形成临边的(如遇大开间门窗洞等),在脚手架内侧设1.2m的防护栏杆和30cm高踢脚杆。
7、连墙件(1)脚手架与建筑物按水平方向4.5m,垂直方向3.6m,设一拉结点。
楼层高度超过4m,则在水平方向加密,如楼层高度超过6m时,则按水平方向每6m设置一道斜拉钢丝绳。
(2)拉结点在转角范围内和顶部处加密,即在转角l米以内范围按垂直方向每3.6米设一拉结点。
(3)拉结点应保证牢固,防止其移动变形,且尽量设置在外架大小横杆接点处。
(4)外墙拉结点,也须满足上述要求,确因施工需要除去原拉结点时,必须重新补设可靠,有效的临时拉结,以确保外架安全可靠。
8、架体内封闭(1)脚手架的架体里立杆距墙体净距为200mm,如因结构设计的限制大于200mm的必须铺设站人片,站人片设置平整牢固。
(2)脚手架施工层里立杆与建筑物之间应采用脚手片或木板进行封闭。
(3)施工层以下外架每隔3步以及底部用密目网或其他措施进行封闭。
第六节脚手架计算书一、参数信息:1.脚手架参数双排脚手架搭设高度为20.0 米,立杆采用单立管;搭设尺寸为:立杆的纵距为1.20米,立杆的横距为1.05米,大小横杆的步距为1.50 米;内排架距离墙长度为0.20米;小横杆在上,搭接在大横杆上的小横杆根数为2 根;脚手架沿墙纵向长度为120 米;采用的钢管类型为Φ48×3.5;横杆与立杆连接方式为单扣件;取扣件抗滑承载力系数为0.80;连墙件采用两步三跨,竖向间距3.00 米,水平间距3.60 米,采用扣件连接;连墙件连接方式为单扣件;2.活荷载参数施工均布活荷载标准值:3.000 kN/m2;脚手架用途:结构脚手架;同时施工层数:2 层;3.风荷载参数本工程地处浙江省杭州市,基本风压为0.45 kN/m2;风荷载高度变化系数μz为0.84,风荷载体型系数μs为0.65;脚手架计算中考虑风荷载作用;4.静荷载参数每米立杆承受的结构自重标准值(kN/m2):0.1291;脚手板自重标准值(kN/m2):0.350;栏杆挡脚板自重标准值(kN/m2):0.110;安全设施与安全网(kN/m2):0.005;脚手板铺设层数:4;脚手板类别:竹串片脚手板;栏杆挡板类别:栏杆、冲压钢脚手板挡板;每米脚手架钢管自重标准值(kN/m2):0.038;5.地基参数地基土类型:碎石土;地基承载力标准值(kN/m2):500.00;立杆基础底面面积(m2):0.09;地面广截力调整系数:0.40二、小横杆的计算:小横杆按照简支梁进行强度和挠度计算,小横杆在大横杆的上面。
按照小横杆上面的脚手板和活荷载作为均布荷载计算小横杆的最大弯矩和变形。
1.均布荷载值计算小横杆的自重标准值: P1= 0.038 kN/m ;脚手板的荷载标准值: P2= 0.350×1.200/3=0.140 kN/m ;活荷载标准值: Q=3.000×1.200/3=1.200 kN/m;荷载的计算值: q=1.2×0.038+1.2×0.140+1.4×1.200 = 1.894kN/m;小横杆计算简图2.强度计算最大弯矩考虑为简支梁均布荷载作用下的弯矩,计算公式如下:最大弯矩M qmax =1.894×1.0502/8 = 0.261 kN.m;最大应力计算值σ = M qmax/W =51.383 N/mm2;小横杆的最大应力计算值σ =51.383 N/mm2小于小横杆的抗压强度设计值[f]=205.0 N/mm2,满足要求!3.挠度计算:最大挠度考虑为简支梁均布荷载作用下的挠度荷载标准值q=0.038+0.140+1.200 = 1.378 kN/m ;最大挠度V = 5.0×1.378×1050.04/(384×2.060×105×121900.0)=0.869 mm;小横杆的最大挠度0.869 mm 小于小横杆的最大容许挠度1050.0 / 150=7.000 与10 mm,满足要求!三、大横杆的计算:大横杆按照三跨连续梁进行强度和挠度计算,小横杆在大横杆的上面。
1.荷载值计算小横杆的自重标准值: P1= 0.038×1.050=0.040 kN;脚手板的荷载标准值: P2= 0.350×1.050×1.200/3=0.147 kN;活荷载标准值: Q= 3.000×1.050×1.200/3=1.260 kN;荷载的设计值: P=(1.2×0.040+1.2×0.147+1.4×1.260)/2=0.994 kN;大横杆计算简图2.强度验算最大弯矩考虑为大横杆自重均布荷载与小横杆传递荷载的设计值最不利分配的弯矩和。
