屋面PVC防水卷材施工工艺
屋面防水铺贴卷材涂刷涂料施工工艺及施工方法

屋面防水铺贴卷材涂刷涂料施工工艺及施工方法一、施工工艺基层清理→管根封堵→标高坡度弹线→洒水湿润→水泥砂浆找平层→养护→验收涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→涂刷JS复合防水涂料→蓄水试验→保护层二、施工方法要点1、基层清理将结构层、保温层上表面的松散杂物清扫干净,凸出基层表面的灰渣等粘结杂物要铲平,不得影响找平层的有效厚度。
2、管根封堵大面积做找平层前,应先将出屋面的管根、变形缝、屋面暖沟墙根部处理好。
3、抹水泥砂浆找平层1)洒水湿润:抹找平层水泥砂浆前,应适当洒水湿润基层表面,主要是利于基层与找平层的结合,但不可洒水过量,以免影响找平层表面的干燥,防水层施工后窝住水气,使防水层产生空鼓。
洒水达到基层和找平层能牢固结合为度。
2)贴点标高、冲筋:根据坡度要求,拉线找玻,一般按l~2m贴点标高,铺抹找平砂浆时,先按流水方向以间距l~2m冲筋,并设置找平层分格缝,宽度一般为20mm,并且将缝与保温层连通,分格缝最大间距为6m。
3)铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。
待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可交活。
找平层水泥砂浆一般配合比为1:3,拌合稠度控制在7cm。
4)养护:找平层抹平、压实以后24h可浇水养护,一般养护期为7d,经干燥后铺设防水层。
4、铺设防水卷材层1)清理基层:施工前将验收合格的找平层表面尘土、杂物清理干净。
2)涂刷基层处理剂:高聚物改性沥青卷材施工,按产品说明书配套使用,基层处理剂是将氯丁橡胶沥青胶粘剂加人工业汽油稀释,搅拌均匀,用长把滚刷均匀涂刷于基层表面上,常温经过4h后,开始铺贴卷材。
3)附加层施工:一般用热熔法使用改性沥青卷材施工防水层,在女儿墙、水落口、管根、檐口、阴阳角等细部先做附加层,附加的范围应符合设计和屋面工程技术规范的规定。
4)铺贴卷材:将改性沥青防水卷材剪成相应尺寸,用原卷心卷好备用;铺贴时随放卷随用火焰喷枪加热基层和卷材的交界处,喷枪距加热面300mm左右,经往返均匀加热,趁卷材的材面刚刚熔化时,将卷材向前滚铺、粘贴,搭接部位应满粘牢固,搭接宽度满粘法为80mm。
PVC卷材施工方案

PVC卷材施工方案引言概述:PVC卷材是一种常用的防水材料,广泛应用于建造屋面、地下室、隧道等工程中。
正确的施工方案对于保证PVC卷材的质量和使用寿命至关重要。
本文将详细介绍PVC卷材施工方案,匡助施工人员更好地完成工程。
一、材料准备1.1 选择合适的PVC卷材:根据工程要求和环境条件选择合适的PVC卷材,包括厚度、宽度、颜色等。
1.2 准备必要的辅材:如底层防水材料、胶水、接缝带等,确保施工过程中所需材料齐全。
1.3 检查材料质量:在施工前对所有材料进行检查,确保质量合格,避免施工过程中浮现问题。
二、基层处理2.1 清理基层:清除基层表面的灰尘、油污等杂物,保持基层干净。
2.2 处理基层裂缝:对基层裂缝进行修补,确保基层平整、无裂缝。
2.3 底层防水处理:在基层上铺设底层防水材料,提高整体防水效果。
三、PVC卷材铺设3.1 预铺设:在施工前对PVC卷材进行预铺设,确认尺寸和位置是否准确。
3.2 粘贴固定:使用专用胶水将PVC卷材粘贴在基层上,确保坚固固定。
3.3 接缝处理:对PVC卷材的接缝处进行处理,使用接缝带进行加固,提高防水效果。
四、细部处理4.1 边角处理:对PVC卷材的边角进行处理,确保密封坚固。
4.2 管道处理:对管道等细部进行处理,使用专用材料进行封闭,避免漏水。
4.3 检查验收:对施工完成的PVC卷材进行检查验收,确保质量合格。
五、施工后维护5.1 清洁保养:定期对PVC卷材进行清洁保养,延长使用寿命。
5.2 定期检查:定期检查PVC卷材的使用情况,及时发现问题并进行处理。
5.3 防水层保护:保护PVC卷材防水层,避免外力损坏和日晒雨淋。
结语:通过本文的介绍,相信大家对PVC卷材施工方案有了更深入的了解。
在实际施工过程中,要严格按照施工方案进行操作,确保PVC卷材的质量和防水效果。
希翼本文能为相关施工人员提供一定的匡助和参考。
1.5mm聚氯乙烯PVC防水卷材聚氯乙烯防水卷材的施工方法和步骤

什么是PVC防水卷材,相信还有很多人不是很了解,我们一起来认识一下吧:PVC防水卷材是一种性能优异的高品质、高分子防水片材,经PVC树脂加入增塑剂、抗紫外线剂、抗老化剂、稳定剂等加工助剂,通过挤出法生产成型的高分子防水卷材。
聚氯乙烯(pvc)防水卷材产品具有拉伸强度大、延伸率高、稳定性好、收缩率小、低温柔性好、抗老化性能好、耐根系穿透性能强、使用寿命长。
施工方法与步骤:1、将铺贴防水卷材的基层面(找平层)清扫干净,并洒水保基层湿润。
(注:层面防水找平层应符合gb50207-2002 《屋面工程技术规范》规定,地下防水找平层应符合gb50208-2002 《地下防水工程施工及验收规范》规定。
)2、用含水泥量10%~15%的建筑速溶胶粉制备水泥素浆粘结剂, 搅拌均匀,无沉淀,无凝块,无离析现象即可使用。
3、屋面主防水层施工前,应先对排水集中及结构复杂的车部节点进行密封处理和附加层粘贴,附加层使用的卷材与主防水层的卷材材料相同。
4、本工程密封材料采用建筑速溶胶粉与水泥配制。
5、转角处均应加铺附加层,阴阳角等处均做成r=20mm圆弧形。
6、防水卷材铺贴应采用满铺法,胶粘剂涂刷在基层面上应均匀,不露底,不露底、不堆积;胶粘剂涂刷后应随即铺贴卷材,防止时间过长影响粘结质量。
7、铺贴防水卷材不得起皱折,不得用力拉伸卷材,边铺贴边排除卷材下面的空气和多余的胶粘剂,保证卷材与基层面以及各层卷材之间粘结密实。
8、本工程屋面铺贴卷材的搭接宽度按80mm 施工; 厨厕铺贴卷材的搭接宽度按100mm施工。
9、上下两层和相邻两幅卷材接缝应错开三分之一幅宽。
10、防水层蓄水试验:卷材防水层施工后,经隐蔽工程验收,确认做法符合设计要求,应做蓄水试验,确认不渗漏水,方可施工防水层保护层。
11、保护层施工:在卷材铺贴完毕,经隐检、蓄水试验,确认无渗漏的情况下,非上人屋面用长把滚刷均匀涂刷着色保护涂料;上人屋面根据设计要求做块材等刚性保护层。
屋面防水卷材施工方案

屋面防水卷材施工方案
图文并茂
一、屋面防水卷材施工工艺流程
1、基础层检查:完成屋面防水工程前先进行屋面检查,检查强度、水
平度及平整度等,以确保防水施工的质量,确保屋面基础质量良好。
2、清理基层:清理屋面基层处理,利用机械手段清理表面的旧防水涂料、旧沥青防水、沙浆、杂物等,使表面光滑无细屑,准备好涂装的质量
环境。
3、屋面防水卷材拉布:运用拉布机将屋面防水卷材平铺在屋面,每层
间距严格控制。
4、屋面防水卷材与基层粘接:将屋面防水卷材与基层粘接,利用沥青
胶粘结剂,并将细砂和碎石垫层夯实,使防水材料牢固,提高防水性能。
5、保护层施工:在施工完毕后,将屋面涂装厚度均匀的保护层,可以
选用玻璃纤维布、PE、PVC织物、橡胶和涂装环氧树脂等,这些保护层主
要是用来防止屋面水泥渗漏。
6、完成施工:当施工完成后,屋面完成施工后,务必进行质量验收,确保工程质量,避免出现质量问题。
二、施工分类
1、防水卷材施工分类
(1)选用屋面防水卷材:选用屋面防水卷材,它可以抵抗恶劣的气
候和环境;
(2)使用。
屋面防水卷材施工工艺流程

屋面防水卷材施工工艺流程屋面防水卷材施工工艺流程一、前期准备工作屋面防水卷材施工前需要进行一系列的前期准备工作,包括材料和设备准备、设计图纸的准备、施工现场的清理以及相关人员的安排等。
1. 材料和设备准备根据设计图纸和施工要求,准备好需要使用的防水卷材、胶水、漆料等材料以及专用的施工工具和设备。
同时要对这些材料和设备进行质量检查,确保其达到施工要求。
2. 设计图纸的准备施工前要仔细阅读并理解设计图纸,了解施工工艺和施工要求,熟悉特殊结构部位和详细尺寸要求,以便在施工过程中能够严格按照要求进行操作。
3. 施工现场的清理施工前要对施工现场进行清理和整理,包括清除杂物、打扫卫生等。
同时,要保持施工现场的通风良好,确保施工环境安全和舒适。
4. 相关人员的安排根据施工工艺和施工计划,安排好施工队伍的人员和职责,确保施工过程的协调和顺利进行。
同时,要对相关人员进行培训和安全教育,提高施工质量和安全意识。
二、屋面防水卷材施工工艺流程1. 基层处理基层处理是屋面防水卷材施工的首要工作。
首先检查基层的平整度和强度是否符合要求,如果有缺陷和损坏要及时修复。
然后清洁基层,确保其干净无尘。
最后涂刷底涂,提高基层的附着力和防水效果。
2. 卷材铺设卷材铺设是屋面防水施工的核心工作。
首先要根据设计要求和施工步骤,选择合适的卷材,并进行裁剪和预处理。
然后根据铺设方向,采用热熔焊接或粘结方法将卷材铺设在基层上。
在铺设过程中要确保卷材的平整、接口的牢固和边缘的封闭,避免出现漏水和开裂等问题。
3. 细部处理细部处理是屋面防水施工中非常重要的环节,包括屋面下水口、烟囱、风管等特殊部位的处理。
首先要进行细部处理的设计并制定相应的施工方案。
然后根据方案进行处理,使用特殊的封口材料和工艺保证细部的防水效果。
4. 防水层保护层施工在防水层铺设完成后,要进行防水层保护层的施工。
保护层可以有效保护防水层不受外界的损害,延长使用寿命。
施工时要确保保护层的平整、牢固和防水性能的持久性。
PVC卷材屋面防水施工方案

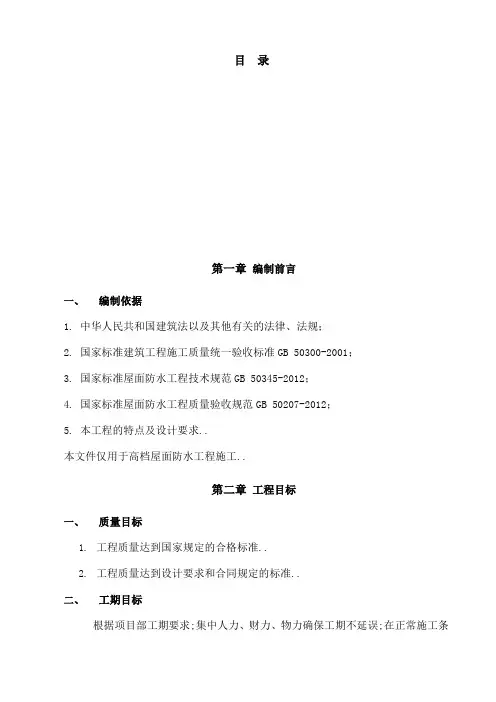

目录第一章编制前言一、编制依据1. 中华人民共和国建筑法以及其他有关的法律、法规;2. 国家标准建筑工程施工质量统一验收标准GB 50300-2001;3. 国家标准屋面防水工程技术规范GB 50345-2012;4. 国家标准屋面防水工程质量验收规范GB 50207-2012;5. 本工程的特点及设计要求..本文件仅用于高档屋面防水工程施工..第二章工程目标一、质量目标1.工程质量达到国家规定的合格标准..2.工程质量达到设计要求和合同规定的标准..二、工期目标根据项目部工期要求;集中人力、财力、物力确保工期不延误;在正常施工条件下按施工计划完成该项工程施工任务..三、安全目标消除安全隐患;杜绝死亡事故、无重大机械事故、无火灾事故、无食物中毒事故等“四无”要求..第三章施工准备一、机具准备1.清理基层的施工工具:扫帚、抹布等..2.其它相关配套工具..二、材料准备1.防水材料包装、储存、保管应符合规定要求..2.防水材料必须具备出厂合格证及其它必要的相关资料;主要材料施工前进行见证送检..三、人员准备1.为确保施工质量;防水工程必须由专业防水队伍进行施工..2.防水施工小组一般宜为4-5人;实际人数可根据现场施工需求调整..四、技术准备组织施工人员进行技术、安全培训;熟悉施工工艺要求..在正式施工前组织技术交底;详细交代各部位的施工要求、要点;重点部位的施工做法、注意事项以及质量要求等..第四章材料选择我方建议屋面防水施工部位的防水材料如下:第五章防水材料施工工艺一、屋面施工工艺1.基层要求2.基层重新抹水泥砂浆;之后做防水处理基层抹灰—→节点加强处理—→热风焊接PVC防水卷材—→长、短边搭接—→组织验收3.施工方法基层重新抹水泥砂浆3CM 内部加钢丝网;表层抹平压光;;之后做防水处理1)基层清理、湿润:用扫帚、铁铲等工具将基层表面的灰尘、杂物清理干净;干燥的基面需预先洒水润湿;但不得残留积水..2)抹水泥砂浆:其厚度视基层平整情况而定;铺抹时应注意压实、抹平..在阴角处;应抹成半径为50mm以上的圆角..铺抹水泥砂浆的宽度比卷材的长、短边宜各宽出100~300mm;并在铺抹过程中注意保证平整度..3)节点加强处理:在节点部位如:阴阳角、施工缝、后浇带、变形缝、穿墙管道先做附加层;具体详见防水图集..4)提浆、排气:用木抹子或橡胶板拍打卷材表面;提浆;排出卷材下表面的空气;使卷材与水泥砂浆紧密贴合..5)长、短边搭接粘结:采用热风焊接方式;用手持小压辊对搭接部位进行碾压;排出空气;使之粘贴牢固..6)组织验收..4.施工注意事项1)PVC防水卷材铺贴时;在卷材收口处应临时密封可用胶带或加厚水泥砂浆密封;以防止立墙收头处水份过快散失..2)当卷材在立面施工且片幅较大时;可在边角部位辅以适当的固定措施..3)在施工中卷材部位受到污染;可用干净的湿布清洁卷材等..5.质量标准主控项目所用材料及主要配套材料必须符合设计要求和规范规定..检验方法:检查出厂合格证、质量检验报告、现场抽样试验报告..卷材防水层及其变形缝、预埋管件等细部做法必须符合设计要求和规范规定..检验方法:观察检查及检查隐蔽工程验收记录..防水层严禁有渗漏现象..检验方法:观察检查..一般项目基层质量:基层坚固、平整;表面光滑、洁净;不得有空鼓、松动、起砂和脱皮现象..检验方法:观察检查及检查隐蔽工程验收记录..铺贴质量:铺设方法和搭接、收头符合设计要求、规范和防水构造图..检验方法:观察检查..允许偏差:卷材的铺贴方向正确;搭接宽度允许偏差为-10mm..检验方法:观察和尺量检查..第六章主要施工机械设备表序号设备名称规格型号单位数量用途1灭火器个6现场消防2小平铲小型个15清理基层3热风焊接机3000W台3焊接PVC卷材4扫帚普通把10清理基层5电动搅拌器300W防爆型台4搅拌防水涂料6滚动刷60×250㎜把20涂布防水涂料、基层基层剂7铁桶20L个6装防水涂料、基层处理剂8壁纸刀、剪刀普通把4裁剪卷材9皮卷尺50m个4度量10钢卷尺2m个8度量11手持压辊40×50㎜—4压合卷材12线绳—50m弹基准线第七章工期保证措施一、强化组织结构:建立强有力的项目经理部;配置高效项目管理层..本工程施工的项目经理、工程技术人员均由经验丰富的专业人员担任..二、加强施工进度计划管理:项目经理部负责制定和下达每周施工进度计划;材供部门根据施工计划提供材料和其它服务..施工班组按每周施工进度要求制订保证工期措施;按照客观规律和实际条件;进行科学管理;确保计划如期实现..三、强化按劳取酬:在加强质量安全和文明施工管理的基础上;实行用工承包制;多劳多得;优质优价;并以此拉开工人收入差距;调动全体员工的工作积极性..四、强化工期的严肃性:在不同专业和不同工种的任务之间;确定相互交接的日期和方式;各班组保证工程进度不在本工序造成延误..通过对各道工序完成的质量与时间的控制达到保证各分部工程进度的实现..如未能按节点工期完成计划;要即时检查;分析原因;对责任人进行处罚;责令其迅速采取补救措施..五、严格执行奖罚制度:对各个工种、工序制定严格的奖罚制度;对工期有重大影响的工序实行重奖重罚..六、保证劳动力配置:在保证劳动力的条件下;优化工人的技术等级;实现工种合理配置..对关键工序、关键环节和必要工作面根据施工条件及时组织抢工及实行双班作业..七、材料配置:按照施工进度计划要求及时进货;做到既满足施工要求;又要使现场无太多的积压;以便有更多的场地安排施工..建立有效的材料市场调查和采购、供应部门..八、资金配备:准备足够的流动资金;将资金合理分配于人工费、材料费等各个方面;不挪用工程款;保证资金的专款专用;使施工能顺利进行..第八章质量保证措施一、目标考核:对防水工程质量实行目标管理;确保防水工程质量;确保有关分部工程质量..以此作为项目经理部的考核目标;公司将根据考核情况对项目经理部有关人员进行奖惩..二、明确管理体系:在公司技术质量部门的指导下;建立以项目经理为首的项目质量管理体系;全面检测每一分项工程的质量等级;确保质量目标的实现..三、加强技术交底:加强技术管理;认真贯彻学习国家标准规范及各项质量管理制度;建立岗位责任制;熟悉各类施工图纸;组织各班组召开技术交底会;对施工难点和重点进行讲解..四、岗位责任制:质量目标分解;将质量责任层层挂牌;层层落实..由质检员行使质量否决权和奖罚权..五、奖罚制:将班组优良与合格的工资差距拉大;质量评定按施工面各部位分开进行;实行优质重奖;劣质重罚的方法;最大限度地调动工人的积极性..六、材料进场检查制:严格执行各项材料的检验制度;加强原材料进场的质检和施工过程的检查;各种材料必须接到检验合格通知后;方可使用..不合格的材料不准在工程中使用..防水材料都必须有出厂合格证和试验资料..不同材料必须合理分类、堆放整齐..七、三检制:质量严格检查;坚持“自检、交接检、专检”三检制..隐蔽工程必须经监理、质监单位验收合格后;方可组织下道工序施工..第九章安全文明施工措施一、建立安全生产管理体系:项目经理为本工程项目安全生产、文明施工第一责任人; 技术负责人和安全员统一抓各项安全生产、文明施工管理措施的落实工作..二、上岗前教育:对全体施工人员进行安全生产教育;考核合格后方可上岗;施工前进行安全技术交底..三、正确使用安全“三宝”:进入施工现场统一着装;必须戴安全帽;高空作业必须系好安全带;安全带与固定物的拉结必须加强检查;建筑物的临边洞口处必须设置安全防护栏杆及警语牌..四、防雨措施:设专人掌握气象信息;及时作出大风、大雨预报;采取相应技术措施;防止发生事故;禁止在台风、暴雨等恶劣的气候条件下进行室外施工..五、遵章施工:遵守有关市容、场容管理制度;加强现场用水、排污的管理;做到场地整洁;搞好现场清洁卫生..六、场地整齐:进入施工现场的各种机械设备、半成品、原材料等;均须按指定位置;堆放整齐;不得随意乱放;以保证道路畅通..七、工完料清:对施工人员进行文明教育;做到谁做谁清;工完料清;场地干净..八、控制现场噪音:减少对周围环境的干扰..夜间操作按总包要求进行..第十章其它施工措施一、相关单位协调配合措施1.积极参加工程例会、及时通报并处理施工中的各种问题;确保现场按计划施工..2.加强与各工序的协调配合:服从单位统一指挥;为各工序创造更大的工作面;从而为缩短总工期作出努力..二、成品、半成品保护措施1.制度保证:项目经理部对各个阶段、各个工序制定详细的成品保护细则和严厉的成品保护奖罚制度;并分区指定成品保护负责人;明确责任范围..对成品采取“护、包、盖、封”等保护措施..2.专人巡查:成品保护是防水工程成败的关键;为确保防水工程达到理想的效果;对于成品保护必须特别注意;必要时派专人巡视施工现场..3.防水层保护:在防水层施工中或防水层已完成而保护层未完成时;是成品保护的最关键时期..在此其间;禁止任何无关人员进入现场;严禁穿带铁钉、铁掌的鞋进入现场;以免扎伤防水层..防水施工人员、物料进入;必须遵守轻拿轻放的原则;严禁尖锐物体撞击扎伤防水层..4.及时修补:防水层施工完毕后;不能在防水层上开洞或钻孔安装机器设备..如不得已必须在防水层上开洞、钻孔的;应先做好记录;并安排修补..在施工过程中;如发现防水层遭到破损;应尽快组织维修..。
聚氯乙烯(PVC)防水卷材施工工艺介绍

聚氯乙烯(PVC)防水卷材施工工艺介绍一、产品简介聚氯乙烯(PVC)防水卷材是一种性能优异的高品质、高分子防水片材,经PVC 树脂加入增塑剂、抗紫外线剂、抗老化剂、稳定剂等加工助剂,通过挤出法生产成型的高分子防水卷材。
聚氯乙烯(PVC)防水卷材产品具有拉伸强度大、延伸率高、稳定性好、收缩率小、低温柔性好、抗老化性能好、耐根系穿透性能强、使用寿命长。
二、使用范围1 、各类地下建筑工程防水;2 、铁路、公路、桥梁、涵洞隧道的防水;3 、屋面、水池工程的防水;4 、缝隙、穿墙管、落水口等防水;5 、各种非外露建筑工程的防水。
三、产品特点1 、PVC防水卷材拉伸强度高、伸长率好。
2 、优良的耐侯性,不易老化,使用寿命长。
3 、PVC防水卷材能在-50 C〜+ 120 C气温条件下使用,不受任何影响。
4 、冷操作施工,无环境污染,维修简便。
五、品种规格L 型N 型W型厚度:1.2mm 1.5mm 2.0mm六、施工准备1 、桥面基层平整,平整度用1m长靠尺检查,空隙只允许平缓变化,且不大于5mm;2 、桥面基层及挡碴墙内侧根部至上拐角、内边墙和墙边端内侧根部至上口的基层无蜂窝、麻面、浮碴、浮土、油污。
3 、PVC防水卷材应在桥面铺设至挡碴墙、竖墙根部,并顺上坡方向逐幅铺设,卷材与挡碴墙、竖墙间的接缝应用防水涂料涂刷。
4 、当梁跨度大于16m时,允许防水卷材进行纵向搭接一处,先行纵向搭接,再进行沿桥面纵向中心线的横向搭接。
5 、PVC卷材与基层采用水泥浆粘结剂,水泥浆粘结剂采用32.5普通硅酸盐水泥、专用胶粉及水进行拌制。
其配比为:水泥100kg水30kg ,专用胶粉120g , 增强剂800g 。
七、施工工艺结合pvc聚氯乙烯卷材特性使用,一般采用冷粘法、空铺法、机械固定法并有时配套独特的热风焊接工艺。
复杂的防水施工部位,要以专用的配套pvc特制配件组合施工。
1、冷粘法使用pvc聚氯乙烯卷材专用的配套胶粘剂,以冷作业将卷材粘贴于基层上的施工方法,称冷粘法。
简述屋面卷材防水的施工工艺

简述屋面卷材防水的施工工艺
屋面卷材防水是一种常用的屋面防水材料,其施工工艺主要包括以下几个步骤:
1. 表面处理:清理、修补和平整屋面基层,确保基层表面干净、平整和无明显凹凸或裂缝。
2. 基层处理:对基层进行涂刷底层涂料,以提高附着力和保护基层,然后施工胶粘剂。
3. 铺设卷材:将屋面卷材卷展开至所需长度,放置在基层表面,并按照顺序逐段铺设。
卷材之间要有一定重叠,重叠部分要进行焊接或粘接,确保完全密封。
4. 渍透胶液:用滚筒、刷子或喷枪将渗透底胶涂抹在卷材上,渗入到卷材纤维和孔隙中,增强卷材的粘结力和防水效果。
5. 补强层处理:在需要加强部位,如接缝、转角、天沟等处,使用补强材料加固,并涂刷特种胶粘剂,以增加整体防水性能。
6. 保护层施工:在卷材表面涂刷防晒、防老化或保护层,以延长卷材使用寿命,并提高防水效果。
7. 检验及修复:施工完成后,进行防水层的检验工作,如发现漏水或其他问题,及时进行修复和整改。
以上是屋面卷材防水的一般施工工艺,具体的施工步骤和材料
选择可能会根据不同的工程需求而有所差异。
施工人员应按照相关规范和要求进行操作,确保防水工程的质量和可靠性。
屋面卷材防水施工工艺

屋面卷材防水施工工艺
屋面卷材(卷材屋面)防水施工是指使用卷材作为主要防水层的建筑屋面的防水施工工艺。
以下是一般的卷材屋面防水施工工艺:
1. 基材准备:在进行卷材屋面施工前,需要对基材进行准备检查,确保基材平整,无破损和杂物。
必要时应做好填平、刷涂底漆等预处理工作。
2. 防水材料摆放:将卷材材料运送至工地,放置在干燥、通风处,避免阳光直射和机械损坏。
3. 卷材铺设:采用逆风方向进行卷材的铺设,逐卷依次进行。
使用专门的工具和胶水,将卷材完整地、平整地铺设在基材表面上。
4. 卷材焊接:对于需要焊接的部位,如卷材接缝,进行卷材焊接,确保接缝牢固、无渗漏。
5. 边角处理:将卷材挂角、滴水槽等部位进行细致的处理,确保完整性和牢固性。
6. 排水系统安装:安装好排水口和雨水系统,确保外墙排水系
统畅通。
7. 检查验收:对整个卷材屋面进行检查,确保没有破损和漏水现象。
同时进行工程验收,确保整个施工质量符合相关标准和要求。
需要指出的是,在实际施工过程中,应严格按照相关行业标准和规范进行操作,保证防水工程的质量和可靠性。
同时,特别注意施工过程中的安全防护工作,确保施工人员的安全。
聚氯乙烯(PVC)防水卷材屋面机械固定施工工法

聚氯乙烯(PVC)防水卷材屋面机械固定施工工法一、前言PVC防水卷材是一种常用于屋面防水的材料,具备良好的防水性能和耐候性,被广泛应用于各类建筑工程中。
为了确保PVC防水卷材在施工过程中的稳定性和有效性,采用机械固定施工工法是一种可行的方式。
本文将对PVC防水卷材屋面机械固定施工工法进行详细介绍。
二、工法特点PVC防水卷材屋面机械固定施工工法具有以下几个特点:1. 施工工艺简单:机械固定施工工法只需要使用简单的机具设备,施工过程相对简单,能够提高工作效率。
2. 施工速度快:机械固定施工工法可以在较短的时间内完成工程施工,大大缩短施工周期。
3. 施工质量稳定:采用机械固定施工工法,能够确保PVC防水卷材与屋面牢固连接,提高施工质量的稳定性。
4. 适应性强:机械固定施工工法适用于不同类型的屋面结构,能够适应各种复杂的施工环境和工况。
三、适应范围PVC防水卷材屋面机械固定施工工法适用于各类屋面结构,包括工业厂房、商业建筑、住宅楼等。
无论是新建工程还是维修翻新工程,机械固定施工工法都能够满足施工需求。
四、工艺原理PVC防水卷材屋面机械固定施工工法的实施原理是通过机械固定件将PVC卷材固定在屋面结构上,确保其能够有效抵抗风压、雨水和日晒等外部环境的侵蚀。
具体的技术措施包括:1. 选择合适的机械固定件:根据PVC防水卷材和屋面结构的特点,选择合适的机械固定件,确保固定牢固和稳定。
2. 布置固定件:根据施工设计和要求,在屋面结构上布置机械固定件的位置和间距,确保卷材的整体固定性。
3. 固定PVC防水卷材:将PVC卷材铺设到屋面上,使用机械固定件将其固定在屋面结构上。
五、施工工艺1. 准备工作:清理建筑屋面,检查并修复屋面结构,确认施工区域是否符合施工要求。
2. 布置固定件:根据施工设计要求,在屋面上预先布置机械固定件,确定固定件的位置和间距。
3. 铺设卷材:将预先切好的PVC防水卷材铺设到屋面上,根据需要进行接缝处理。
聚氯乙烯防水卷材(PVC)特点及施工工艺

聚氯乙烯防水卷材(PVC)聚氯乙烯防水卷材材料简介1.以聚氯乙烯树脂为主要成分,掺入改性剂、增塑剂、抗氧化剂和填料,经捏合、塑化、压延、整形、冷却等工艺流程加工而成。
2.塑料类,含增塑剂(DOP—邻苯二甲酸二辛酯等)。
3.拉伸性能好,表面耐磨。
4.耐候性好,但增塑剂易迁移。
5.焊接可靠度高。
6.与基层粘结不牢,多空铺或机械固定,隐蔽后检修困难。
7.宜用于轻钢结构屋面系统。
8.适用范围:➢适用于工业与民用建筑的各种屋面防水,包括种植屋面、平屋面、坡屋面。
➢建筑物地下防水:包括水库、提坝、水渠以及地下室各种部位防水防渗。
➢隧道、高速公路、高架桥梁.粮库、人防工程、垃圾填埋场、人工湖等。
聚氯乙烯防水卷材材料特点1.强度高、抗穿刺、抗撕裂强度高;2.冷施工,可焊接,可机械固定,焊接温度需严格控制,技术要求高;3.柔软不足,不宜在复杂、异型基层上使用;4.热收缩和后期收缩均较大5.耐紫外线老化能力较差,随着增塑剂的迁移,卷材逐步变硬变脆;6.适用于地下工程防水(基层较平整)施工工艺优点:7.拉伸强度高,伸长率好,热尺寸变化率小。
8.卷材具有良好的可焊接性,接缝热风焊接后与母材成为一体。
9.卷材具有良好的水汽扩散性,冷凝物易排释,留至基层的湿气、潮气易排出。
10.耐老化、耐紫外线照射、耐化学腐蚀、耐根系渗透。
11.低温下(-20℃)具有良好的柔韧性。
12.使用寿命长(屋面25年、地下50年以上),且无环境污染。
13.浅颜色的表面反射紫外线照射,卷材表面吸收热量少,温度低。
施工工艺一. 工艺流程基层清理→基层平整度和倒角等修补→定位→铺贴PVC卷材→滚压、排气、贴实→缝口抹压(热熔)→检查、修整二. 基层准备要点:1、基层表面应二次压光,平整,不得有酥松、起砂、起皮现象。
2、转角处应抹出圆弧(半径20mm)。
3、必要时,防水层施工前须对基层含水率进行测试,测试时将一块卷材平坦地铺在基层上,静置3小时后掀开检查,覆盖部位和卷材上未见水印即可施工。
屋面防水层卷材铺贴施工工艺及施工方法要点

屋面防水层卷材铺贴施工工艺及施工方法要点1、工艺流程基层清理→涂刷基层处理剂→铺贴卷材附加层→基层上弹分条铺贴线→底层卷材铺贴→热熔铺贴卷材→热熔封边→卷材上弹分条铺贴线→热熔铺贴卷材→热熔封边→蓄水试验→做保护层2、施工方法要点2.1基层清理施工前将验收合格的基层表面尘土、杂物清理干净。
2.2涂刷基层处理剂在基层表面用长把滚刷满刷一道基层处理剂,涂刷应均匀,不得有露底或堆积现象,也不得反复涂刷,涂刷后在常温经过4h(以不粘脚为准),开始铺贴卷材。
2.3附加层施工待基层处理剂干燥后,先对女儿墙、水落口、管根、阴阳角等细部先做附加层,在其中心200㎜范围内,将卷材裁成相应的形状进行铺贴。
排汽道应纵横连通并与排汽孔相通,排汽孔设在屋面排汽道交叉处,排气道上的附加卷材每边宽度不小于250㎜,必须单面点粘。
2.4基层弹分条铺贴线卷材按照平行于屋脊满粘法铺贴,搭接宽度长短边均为80㎜,弹出每幅卷材的铺贴线,保证不歪斜(第二层卷材铺贴时,必须与第一层卷材错开1/2幅宽,按同样的方法在已铺贴的卷材上弹线)2.5热熔铺贴卷材(1)卷材铺贴采用满粘法(卷材与基层接触部位与双层卷材之间均采用满粘法)。
(2)将改性沥青防水卷材按铺贴长度进行裁剪并卷好备用,操作时将已卷好的卷材端头对准起点,用火焰喷枪均匀加热基层与卷材交界处,喷枪距加热面保持300mm左右,经往返均匀加热,边熔融涂盖层边跟随熔融范围缓慢地滚铺改性沥青卷材,卷材下面的空气应排尽,并辊压粘贴牢固,不得空鼓。
(3)卷材的搭接:卷材的短边和长边搭接宽度均为80mm。
同一层相邻两幅卷材的横向接缝,应彼此错开1500mm以上,上下两层相邻两幅卷材的接缝应错开1/2幅宽,避免接缝部位集中。
上下两层卷材不得相互垂直铺贴。
2.6热熔封边卷材搭接缝处用喷枪加热,压合至边缘挤出沥青粘牢。
上下两层每层封边必须封牢,不得只是面层封牢2.7蓄水试验屋面防水层完工后,将水落口周围封堵,做蓄水试验,蓄水24h无渗漏为合格。
PVC防水卷材钢结构屋面施工方案

PVC防水卷材钢结构屋面施工方案1. 引言本文档将提供PVC防水卷材在钢结构屋面施工过程中的详细方案。
本方案旨在保证施工的质量,确保屋顶具备良好的防水性能。
2. 材料准备在施工开始前,需要准备以下材料:- PVC防水卷材- 钢结构屋面基材- 聚合物改性沥青胶粘剂- 膨胀膨胀带- 防水密封胶- 电热熔焊机3. 施工步骤步骤一:准备工作1. 清理屋面基材,确保基材表面平整干净,无尘土和水分。
2. 清理屋面附近的排水系统,确保排水畅通。
步骤二:安装PVC防水卷材1. 由专业人员使用电热熔焊机对PVC防水卷材进行预热处理,确保卷材表面在110-130°C的温度。
2. 将预热后的PVC防水卷材放置在屋面基材上,进行铺装。
3. 确保卷材之间的搭接宽度不小于80mm,并使用电热熔焊机进行熔接固定。
4. 在卷材边缘和角落处,使用聚合物改性沥青胶粘剂进行固定。
5. 在卷材铺装完成后,使用热风枪对卷材进行热压处理,确保卷材与基材之间牢固粘结。
步骤三:细节处理1. 在屋面边沿和过渡处,使用膨胀膨胀带进行防水密封,确保屋面整体防水性能。
2. 在细节部位(如排水口、通风管道等),使用防水密封胶进行密封处理。
4. 施工质量控制1. 施工过程中,需要严格按照相关规范和标准进行操作,确保施工质量符合要求。
2. 在施工完成后,进行必要的防水测试,确保屋面具备良好的防水性能。
3. 对施工现场进行清理,确保安全、整洁。
5. 安全注意事项在施工过程中,需要注意以下安全事项:- 使用电热熔焊机时,避免烧伤或触电事故。
- 使用热风枪时,避免火灾或烫伤事故。
以上即为PVC防水卷材钢结构屋面施工方案的详细内容。
本方案应在专业人员指导下进行施工,并确保施工过程符合相关法规和标准。
屋面防水卷材施工工艺流程

屋面防水卷材施工工艺流程
一、准备工作:
1、对屋面的平整度、抗滑性、抗撞击性、抗风压等进行检查;
2、根据当地的气候状况,制定施工方案,安排施工工序;
3、准备施工材料:防水卷材、基层处理材料(底涂、底胶、底毡等)、施工工具及辅助设备,检查所有材料的质量是否合格;
4、安排人员就地进行屋面清理,屋面空气湿度要低于85%;
5、按照设计图纸,将施工工序、穿线等按要求布置好;
6、将施工现场进行安全排查,检查防护设施是否符合要求;
二、底涂施工:
1、根据屋檐、窗洞、管道等洞口的位置,将屋面进行部分分割,并在分割线处进行加固,以保证屋面施工的完整性;
2、将底涂材料进行充分搅拌,在屋面上涂布底涂,并根据要求进行刮刀光处理,使表面光滑;
3、检查底涂表面的平整度是否符合要求;
4、将屋檐、窗洞等固定部位进行保护,避免卷材施工过程中受损;
三、卷材施工:
1、将防水卷材按照屋面的形状安排放置;
2、将卷材的端部进行切割,形成一个完整的防水图案;
3、将卷材与屋面表面粘合,并保持图案的整齐;
4、将卷材与其他固定部位热熔贴合,以保证图案的完整性;
5、安装管件,对接管道;
四、完工验收:
1、检查施工面是否有裂缝、漏水等现象;
2、检查防水卷材是否有散裂、剥落等现象;
3、检查施工面是否平整,施工图案是否整齐;
4、检查施工面的线条是否符合设计要求;
5、做抗压、抗弯及水密等检测,确保施工质量。
简述屋面防水卷材施工工艺

屋面防水卷材施工工艺是一种常用的屋面防水处理方法,用于保护建筑屋面免受雨水渗漏和其他环境因素的损害。
以下是屋面防水卷材施工的简要步骤:
1. 准备工作:
-清理屋面表面,确保表面平整、清洁,并清除任何尖锐物体或锐利边缘。
-检查屋面结构,确保其完好无损并满足防水要求。
2. 底层处理和边角处理:
-在屋面边缘和转角处,应先进行底层处理,如涂刷底涂材料或贴附底层防水卷材,以提供额外的耐水性和抗渗能力。
3. 粘贴防水卷材:
-将防水卷材按照设计规格进行铺设,并使用专用的防水胶黏剂或熔合焊接进行粘贴。
-确保卷材之间的重叠部分正确且紧密地连接在一起,以形成连续的防水层。
4. 处理特殊部位:
-对于管道、天窗、风管等特殊部位,应进行额外的处理,如使用防水胶带、密封胶或特殊的防水材料进行封闭和固定。
5. 熔合焊接:
-对于高温熔合型防水卷材,需要使用专用的热风枪或熔合机进行熔合焊接,以确保卷材之间的连接牢固且不易渗漏。
6. 测试和检查:
-在施工完成后,进行防水层的测试和检查,以确保防水效果良好。
常见的方法包括水压试验、红外线探测等。
7. 防护层和保养:
-完成防水层后,根据需要,可进行防护层的施工,如铺设保护板、沥青涂层或其他防护材料。
-定期进行屋面维护和保养,修补任何可能出现的损坏或破损部分,以确保防水层的持久性和有效性。
请注意,在具体施工过程中,应遵循相关的技术规范和施工要求,并采取适当的安全措施,确保工人和建筑物的安全。
此外,建议在进行屋面防水卷材施工前,咨询专业的建筑工程师或防水技术人员,以获得准确的指导和建议。
PVC防水卷材施工工艺

PVC防水卷材施工工艺
1. 基层准备:基层准备:
- 清理基层表面,确保其平坦、干燥、无油污和杂物。
- 检查基层是否存在裂缝或凹陷,必要时修复或填平。
2. 材料准备:材料准备:
- 购买质量可靠的PVC防水卷材,确保其符合相关标准和要求。
- 购买适合的粘合剂、焊剂和其他辅助材料。
3. 铺贴防水卷材:铺贴防水卷材:
- 使用适当的粘合剂将防水卷材完全黏贴在基层上。
- 确保卷材与基层完全贴合,避免出现气泡或缝隙。
- 注意卷材的方向和重叠部分的处理,确保整个铺贴过程均匀
一致。
4. 焊接卷材:焊接卷材:
- 在需要焊接的部位,使用合适的焊剂将两个卷材焊接连接起来。
- 焊接部位的长度和强度应符合相关标准和要求。
5. 封边处理:封边处理:
- 在防水卷材的边缘位置进行封边处理,确保边缘牢固、密封。
- 使用适当的封边材料进行封边处理,提高防水效果。
6. 检查和维护:检查和维护:
- 完成施工后,进行全面的检查,确保防水层无损坏、漏水的
地方。
- 如有发现问题,及时进行修复或补救。
以上是一份PVC防水卷材施工工艺的简要指南。
具体施工过
程中,还需根据具体情况和相关标准进行操作,确保施工质量和防
水效果。
请注意,以上信息仅供参考,具体施工前请参考相关法规和施
工规范,并咨询专业人士的意见。
聚氯乙烯(PVC)防水卷材屋面机械固定施工工法(2)

聚氯乙烯(PVC)防水卷材屋面机械固定施工工法聚氯乙烯(PVC)防水卷材屋面机械固定施工工法一、前言在建筑工程中,屋面防水是非常重要的一环。
为了保护建筑物免受水泄漏的影响,使用PVC防水卷材屋面材料来进行施工是一种常见的选择。
本文将介绍PVC防水卷材屋面机械固定施工工法,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例。
二、工法特点PVC防水卷材屋面机械固定施工工法具有以下特点:1. 机械固定:采用机械固定方式,确保卷材牢固、稳定,不易受到外力的冲击和破坏。
2. 防水性能好:PVC防水卷材具有优异的防水性能,能够有效防止雨水渗透。
3. 施工周期短:采用机械固定方式,施工速度较快,可以大幅缩短施工周期。
4. 施工方便:PVC防水卷材具有较低的施工难度,适用于各种屋面形状和大小的建筑物。
三、适应范围PVC防水卷材屋面机械固定施工工法适用于各种建筑物的屋面防水工程,特别适用于:1. 商业建筑物、办公楼、工业厂房等各类建筑物的屋面防水工程。
2. 特殊形状的建筑物,如穹顶、弧形屋面等。
四、工艺原理PVC防水卷材屋面机械固定施工工法的工艺原理主要体现在以下几个方面:1. 卷材的粘结性能:采用机械固定施工工法,需要确保卷材与基层的粘结性能良好,以保证施工质量。
2. 机械固定的稳定性:采用适当的机械固定方式,例如使用钉子或螺栓固定卷材,以确保卷材不受到外力的影响,同时满足建筑物的使用要求。
五、施工工艺1. 基层处理:对建筑物屋面的基层进行清理,确保基层平整、牢固。
2. 预铺设薄弹性材料:在基层上预先铺设薄弹性材料,以减少卷材与基层之间的摩擦和温度差引起的应力。
3. 卷材铺设:将PVC防水卷材按照设计要求进行铺设,注意卷材之间的重叠和固定方式。
4. 机械固定:采用适当的机械固定方式,如使用钉子或螺栓将卷材固定在基层上。
六、劳动组织根据施工图纸和工程要求,确定施工人员的组织结构和任务分工。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
屋面PVC防水卷材施工工艺
1施工准备
(1)材料要求
材料进场后检查其出厂合格证并取样复试,严格控制防水卷材及配套的胶粘剂与密封材料的各项指标,复验时有一项不合格,坚决要求退场。
(2)施工方法
对于突出屋面的管道、女儿墙及预留孔等节点,重点进行卷材补强和密封;
防水层卷材在混凝土墙部位的收头采取垫片钉子或金属压条将卷材固定在墙上,用密封材料封严,再将卷材条用压条钉压作盖板,盖板与立墙间用密封材料封固。
防水层卷材在女儿墙部位的收头方式为:卷材端口上翻至女儿墙压顶下,固定固定方法同上,外做防水砂浆保护。
屋面保温层设置在防水卷材上,为25厚挤塑型聚苯乙烯保温隔热板。
保温
板不应缺棱掉角,材料的各项指标应符合设计及规范要求。
2施工注意事项
(1)板上的垃圾、杂物、浮灰应清理干净后方可进行施工。
(2)找平层要留分格缝,缝宽20mm,分格缝的留设其纵横向最大间距不应超过6m,可防止屋面的收缩裂纹,分格缝可兼作屋面排气道。
分格缝用防水油膏嵌实。
(3)在作找坡层以前,应按屋顶平面图所示坡向用水平仪找坡打巴子,巴子间距15~18m,并将屋面打扫干净,铲除砼浮渣,浇水湿润,将准备好的找坡材料沿坡度向上找坡,直到最高点。
在找坡过程中,一定要用靠尺将标高巴子之间坡度刮好,压空拍平,水落管口附近坡度加大5%。
(4)在找坡层上作找平层以前,将基层清扫干净,洒水润湿,刷上107胶水泥浆一道,随刷随抹1∶2水泥砂浆找平层,要求抹平压实,在分格缝处嵌上木分格条,找平层具有相当强度后,再取出分格木条,分格缝纵横间距不大于6m。
(5)将分格缝清扫干净,用皮老虎吹去浮灰,用防水油膏嵌缝,将缝挤密压实,油膏面稍高出找平层2~3mm。
(6)待找平层基本干燥后,将其清扫干净,刷冷底子油二道,要求涂刷均匀,无漏刷。
(7)防水层施工时,在分格缝出层面管道和阴阳角、出水口处应加铺二道防水加强层,防水层周边也要卷入女儿墙的泛水槽内,防水层卷包管道高度应比屋面高出250mm。
(8)防水层施工完毕后要进行关水试验,蓄水24小时不漏水即为合格,方可进行隐蔽。
3其他相关事宜
(1)正确选择防水材料
防水材料的选择对防水层质量和耐用年限有及大的影响,正确选择、合理使用防水材料是屋面防水设计成败的关键之一,虽然目前柔性防水材料的种类繁多,性能各异,pvc防水卷材具有耐老化,耐候性,延伸率大,使用寿命长。
同时施工简单,造价低,便于维修,使用效果好。
Pvc防水卷材的性能要求为:拉伸强度:纵向≥7.0mpa,横向≥7.0mpa,断裂伸长率纵向≥150%,横向≥150%,拉力纵向≥70kn,横向≥60kn,耐热度90℃,低温弯折性:-20℃无裂纹,抗渗透性:0.2mpa24小时不透水,抗穿孔性不渗水。
(2)水泥砂浆找平层质量控制
找平层是铺贴卷材防水层的基层,给防水卷材提供一个平整、密实、有强度,能粘接的构造基层。
当基层为整体混凝土时,采用水泥砂浆找平层,厚度为20㎜,水泥与砂浆比为1:2.5~1:3(体积比),水泥标号不低于32.5,找平层还要设分格缝,并嵌填密封材料,这样可避免或减少找平层开裂,以致当结构变形或温差变形时,防水层不会形成裂缝。
分格缝宽度为20㎜,分格缝的纵向和
横向间距不大于6m,分格缝的位置在屋面板的支端,屋面转角处防水层与突出屋面构件的交接处,防水层与女儿墙交接处等。
且应与板断缝对齐,均匀顺直。
对于突出屋面上的结构和管道根部等细部节点应做圆弧、圆锥盖或方锥台,并用细石混凝土制成,以避免节点部位卷材铺贴折裂,利于粘实粘牢。
1)水落口:周围500㎜范围内做成,坡度≥5%且平滑。
2)女儿墙、出屋面烟道,楼梯口的根部做成圆弧,半径为80㎜,用细石混凝土制成。
3)伸出屋面管道根部周围,用细石混泥土做成方锥台,锥台底面宽度300㎜,高60㎜,整平抹光。
(3)卷材的施工铺贴及质量要求
1)卷材铺贴前要检查找平层质量是否符合要求,做到基层坚实、平整、干燥,无杂物和夹土,才能进行防水施工。
特别当基层潮湿时,如铺贴防水卷材必定会出现卷材铺贴不牢,出现渗水现象,导致防水效果失败。
2)卷材铺贴方向一律平行屋脊铺贴,平行屋脊的搭接缝按顺流水方向搭接,采用辊铺粘贴法施工。
3)基层表面的涂刷:在干燥的基层的基层上均匀涂刷1㎜左右的粘接剂(当粘接剂偏稠时,用文火缓慢加热,温度不宜过高),切忌在一处来回滚涂,以免将胶底“咬起”,形成凝胶而影响质量。
涂刷基层胶粘剂时,要特别注意阴阳角、平立面转角处、卷材收头处、排水口,伸出屋面管道根部等节点部位。
4)施工铺贴卷材时,先用墨线在找平层上弹好线,由檐口(屋面最低标高处)向屋脊施工,把卷材对准已弹好的粉线,并且在铺贴好的卷材上弹出搭接宽度线。
铺贴一幅卷材时,先用50㎜~100㎜塑料管重新成卷,且涂布胶粘剂的一面向
外,成卷后用30㎜×1500㎜的钢管穿入中心的塑料管,由二人分别持钢管两端,抬起卷材的端头,对准粉线,展开卷材,使卷材铺贴平整。
贴第二幅卷材时,对准控制线铺贴。
每铺完一幅卷材,立即用干净而松软的长柄压辊,从卷材一端顺卷材横向顺序滚压一遍,彻底排除卷材粘接层间的空气,滚压从中间向两边移动,做到排气彻底。
卷材铺好压粘后,用粘接剂封边,封边要粘接牢固,封闭严密,且要均匀、连续、封满。
5)屋面节点和特殊部位的卷材处理
屋面节点部位是防水中的重要部位,处理好坏对整个屋面防水具有重要影响,所以要特别注意细节部位的防水,做到细部附加层不外露,搭接缝位置顺当合理。
(a)水落口的处理:
水落口周围直径500mm范围内用防水涂料作附加层,厚度>2mm,铺致水落口的各层卷材和附加层,用剪刀按交叉线剪开,长度与水落口直径相同,再粘贴在杯口上用雨水罩的底部将其压紧,地盘与卷材间用粘贴剂粘结,底盘周围用密封材料填封。
(b)管道根部找平层做成圆锥台,管道壁与找平层之间预留20mm×20mm的凹槽,用密封材料嵌填密实,在铺设附加层,最后铺贴防水层,卷材接口用粘贴剂封口,金属压条箍紧。
(c)泛水的施工处理:屋面与立墙转角处称泛水,其防水处理先加设一层防水附加层,其宽度在立面和平面上各为250mm,再铺平面和转角处,然后由下往上铺贴立面卷材,转角处做成圆弧形,女儿墙收头割平,并用压条钉压,钉距≤80mm,最后用防水冷胶料涂刷一遍。
阴阳角处的基层涂胶后用密封膏涂封,距角边100mm,再铺一层卷材附加层,铺贴后剪缝处用密封膏封固。
(4)屋面防水施工的注意事项
1)严禁在雨天进行卷材和保温施工。
2)卷材防水层的找平层要符合质量要求,达到规定的干燥程度。
3)在屋面拐角、天沟、水落口、屋脊、卷材搭接、收头等节点部位,要仔细铺平贴紧,压实,收头牢靠,符合设计要求和屋面工程技术规范等有关规定,在屋面拐角、天沟、水落口、屋脊等部位要加铺卷材附加层。
4)卷材铺贴时要避免过度拉紧和皱折,基层与卷材间排气要充分,向横两侧排气后用辊子压平粘实。
5)卷材搭接宽度和铺贴要顺直,同时要严格按照基层所弹标线施工。
6)铺设保温层时要保护好防水层。
(5)、工程质量与验收
单个防水项目完成首先要自检,待地下室底及屋面防水工程全部完工后,组织由质检、监理、施工、业主等相关单位按照GB50207-2002《屋面工程质量验收规范》、GB50208-2002《地下室工程质量验收规范》、GJJ62-95《房屋渗漏修缮技术规范》、GB5300-2002《建筑工程施工质量验收统一标准》之规定共同进行质量检查及工程验收。
除对防水层进行直观检查外并对防水层进行淋(蓄)水检查,持续24h,无渗漏,经全体参与验收人员评议共同确认防水工程质量合格,一致同意验收,并做好工程移交手续。
