苏州计价解释4

合集下载

计价解释(四)

计价解释(四)

计价解释(四)1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。

计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。

2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。

”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。

在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。

”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。

鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。

我市以前发布的文件与此不一致的,均按此解释执行。

3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。

比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。

江苏造价--(计价解释)

江苏造价--(计价解释)

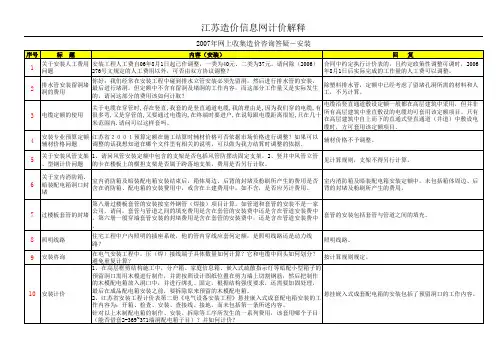

江苏造价信息网计价解释
2007年网上收集造价咨询答疑-安装
序号 标 题 内容(安装) 内容(安装) 回 复
1 2
关于安装人工费用 安装工程人工费自06年8月1日起已作调整,一类为40元、二类为37元。请问除(2006) 合同中约定执行计价表的,且约定政策性调整可调时,2006 276号文规定的人工费用以外,可否由双方协议调整? 年8月1日后实际完成的工作量的人工费可以调整。 问题 你好:我们经常在安装工程中碰到排水立管安装必须先留洞,然后进行排水管的安装, 排水管安装留洞堵 除塑料排水管,定额中已经考虑了留堵孔洞所需的材料和人 最后进行堵洞。但定额中不含有留洞及堵洞的工作内容,而这部分工作量又是实际发生 洞的费用 工,不另计算。 的,请问这部分的费用该如何计取? 电缆沿竖直通道敷设定额一般都在高层建筑中采用,但并非 关于电缆在穿管时,存在竖直,我套的是竖直通道电缆,我的理由是,因为我们穿的电缆, 所有高层建筑中垂直敷设的电缆均可套用该定额项目。只有 电缆定额的使用 有很多弯,又是穿管的,又要通过电缆沟,在终端时要进户,在说每跟电缆距离很短,只在 在高层建筑中自上而下的直通式竖直通道(井道)中敷设电 几十米范围内.请问可以这样套吗。 缆时,方可套用该定额项目。 安装专业预算定额 江苏省2001预算定额在施工结算时辅材价格可否依据市场价格进行调整?如果可以 辅材价格不予调整。 辅材价格问题 调整的话我想知道在哪个文件里有相关的说明,可以做为我方结算时调整的依据. 关于安装风管支架 1、请问风管安装定额中包含的支架是否包括风管防摆动固定支架。2、竖井中风管立管 见计算规则,支架不得另行计算。 、型钢计价问题 的卡在楼板上的横担支架是否属于跨落地支架,费用是否另行计取。 关于室内消防箱、 室内消防箱及暗装配电箱安装结束后,箱体周边、后背的封堵及粉刷所产生的费用是否 室内消防箱及暗装配电箱安装定额中,未包括箱体周边、后 暗装配电箱洞口封 含在消防箱、配电箱的安装费用中,或含在土建费用中,如不含,是否应另计费用。 背的封堵及粉刷所产生的费用。 堵 第八册过楼板套管的安装按室外钢管(焊接)项目计算。如管道和套管的安装不是一家 公司,请问,套管与管道之间的填充费用是含在套管的安装费中还是含在管道安装费中 过楼板套管的封堵 套管的安装包括套管与管道之间的填充。 。第六册一般穿墙套管安装的封堵费用是含在套管的安装费中,还是含在管道安装费中 。 照明线路 安装咨询 住宅工程中户内照明的插座系统,他的管内穿线应套何定额,是照明线路还是动力线 路? 照明线路。

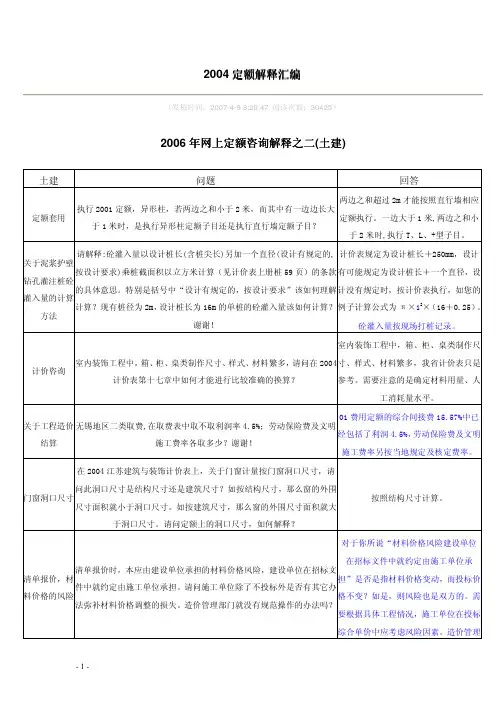

108776_江苏04定额解释汇编

108776_江苏04定额解释汇编
-4-
天棚抹灰……乘以 0.1 系数”一段文字取消。 2、单独搭设幕墙脚手架时,执行 19—3 及 19—4 子目乘 0.6 系数。 十、预应力钢筋工程执行问题 1、使用转角器张拉属非常规的操作工艺,往往是在特定的条件下张拉,如在梁面、 楼面上或梁端受阻时,既增加了材料,又费时费工,变角张拉并不是每个工程都会遇 到,定额规定使用转角器张拉操作长度应按实计算,但实际操作有困难希望加以明确, 以利计价工作的开展。同时预应力筋工作(操作)长度是否应包含在清单及预算工程 量中? 答:定额中考虑的都是在梁端处正常张拉,使用转角器(变角张拉工艺)张拉操作长 度应在定额规定的结构长度及操作长度基础上另外增加操作长度:无粘结钢绞线每个 张拉端增加 0.60m,有粘结钢绞线每个张拉端增加 1.00m,且使用转角器张拉的锚具 定额人工和机械乘 1.10 系数。 根据清单计价规范及我省定额工程量计算规则规定,预应力筋工作(操作)长度应包 含在清单及预(结)算工程量中。 2、在计算锚具工程量的孔数时,时有争议出现,实际工作中应该以每个波纹管作为 一个孔还是以锚具中的每一个孔作为一个孔为准? 答:计算锚具工程量时,应该以锚具中设计规定穿有钢绞线或碳素钢丝的每一个孔作 为一个孔。 3、波纹管支架是否就是仅用于固定波纹管?另曲线形波纹管的设计图示长度应如何 计算? 答:定额中的波纹管支架不仅用于固定波纹管,同时还用于固定锚具的埋件螺旋筋以 及无粘结钢绞线等。曲线形波纹管的设计图示长度的计算方法应同钢绞线相同。 4、专业分包预应力工程的施工单位,在编制檐口高度大于 20m 工程预(结)算时, 是否可以按照定额规定计取超高人工降效及机械降效费用? 答:应该计取定额规定的人工降效费用,人工降效系数按照前面标准确定。 5、作为专业分包预应力工程的施工单位,应怎样计取安全文明施工措施费? 答:根据现场安全文明施工措施费执行文件及前面的答复,预应力专业公司应单独计 取预应力工程造价部分的安全文明施工措施费,费率标准按照相关文件执行。 6、钢绞线是应用在工程结构上的十分重要的材料,对工程结构安全影响重大,生产 厂家通常提供的钢绞线是出现的正误差。目前有关国家标准对钢绞线一般不称为理论 重量,而改称为参考重量,且参考重量与实际重量不符的问题比较严重,应如何处理? 答:按照定额规定,钢绞线重量应按实际重量计算,具体可按施工现场监理见证取样 的检测报告数据确定。当由于各种原因未能明确钢绞线的单位重量时,对于

苏州算钱有哪些必备知识点

苏州算钱有哪些必备知识点

苏州算钱有哪些必备知识点要说在苏州算钱,这可是一门不小的学问。

就拿我上次去苏州旅游时的经历来说吧,那真是让我深刻体会到了其中的门道。

我到苏州的第一站,就是去逛了当地著名的平江路。

那儿古色古香的街道,两旁琳琅满目的店铺,真让人目不暇接。

我走进一家卖丝绸制品的小店,瞬间就被那精美的丝巾给吸引住了。

我拿起一条丝巾,手感滑溜溜的,上面的图案那叫一个精美。

老板一看我感兴趣,立马凑过来,热情地介绍:“姑娘,这丝巾可是正宗的苏州丝绸,品质上乘,您眼光真好!”我心里想着,这么漂亮的丝巾,价格应该不便宜吧。

果然,老板伸出五个手指头,说:“五百块!”我心里“咯噔”一下,这价格可超出了我的预算。

我开始在心里盘算起来,这五百块到底值不值呢?在苏州买东西,你得会砍价。

我试着跟老板说:“老板,这价格有点贵呀,能不能便宜点?”老板皱了皱眉头,说:“哎呀,姑娘,我这已经是最低价了,这丝巾的成本都很高的。

”我可不信他这套,接着说:“老板,我是真心喜欢,但是我预算没这么多,您给个实在价呗。

”这时候,老板犹豫了一下,说:“那给您便宜五十块,四百五,不能再少了。

”我心里偷笑,这才刚开始砍,就有效果了。

我继续说:“老板,您看这颜色,其实不是特别适合我,要是价格再合适点,我也就不挑了。

”老板看了看我,说:“那三百八,不能再低了!”我心里琢磨着,这价格还是有点高。

我装作要走的样子,说:“那算了,我再去别家看看。

”刚转身,老板就叫住我:“姑娘,回来回来,三百,您拿走!”我心里一阵窃喜,但还是面露难色地说:“老板,两百五吧,图个吉利。

”老板一脸无奈:“哎呀,行吧行吧,您可真会砍价!”就这样,一条原本标价五百块的丝巾,被我两百五拿下了。

这砍价的过程,可真是让我充分体会到了在苏州算钱的重要性。

除了买东西砍价,在苏州吃饭算钱也有讲究。

有一次,我去一家当地的小餐馆吃饭。

看着菜单上的各种苏州特色美食,我是这个也想吃,那个也想尝。

我点了一份松鼠鳜鱼、一份清炒虾仁,还有一份莼菜汤。

苏州地区 2014 计价表 计价解释

苏州地区 2014 计价表 计价解释

计价解释(三)(以此件为准)(发稿时间:2015-12-24 13:33:05 阅读次数:1070)1、该计价解释(三)将发布于《苏州工程造价信息》期刊2015年第12期上2、计价解释(一)、(二)已分别发布于《苏州工程造价信息》期刊2014年第4、11期上。

计价解释(三)1、我市发布的风险费用计算文件规定,风险费取费基数为分部分项工程费,现执行13清单、14费用定额时,风险费取费基数应该是分部分项工程费,还是分部分项工程费+单价措施项目费-工程设备费?答:风险费的取费基数仍为分部分项工程费,但不包括工程设备费。

2、审核单位认为社会保障费中含农民工工伤保险费用,因为施工单位没有农民工,所以在结算时要扣除农民工工伤保险费率0.6‰(苏府[2008] 7号文苏州市建筑企业农民工参加工伤保险暂行办法的通知),请问是否合理?答:2009年费用定额的社会保障费中包括工伤保险费。

包括其他规费(工程排污费除外)和税金,施工单位是否缴纳、缴纳多少不属于结算审核范畴,均应按规定计取。

3、2014市政定额勘误第9条:借用其他专业定额时,人材机消耗量及管理费利润均按相应专业的计取;苏工价[2013]16号文第六条:借用其他计价表子目时,只借用人材机消耗量,其余均按本专业取费;这两条是否矛盾?如按勘误中执行,是否土建、安装等其他专业也按此执行?答:按照苏工价[2013]16号文执行。

4、江苏省建设厅苏建价〔2014〕448号文件中按质论价计取要求“施工合同约定质量标准超过国家规定,施工企业完成工程质量达到经有权部门鉴定或评定为优质工程(包括优质结构工程)所必须增加的施工成本费。

”。

苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定优质工程的费率,请问优质结构工程的按质论价费率如何取?答:苏州市住建局苏住建价〔2014〕4号文件的附件1《调整后的措施项目费费率(表4-8)》规定了优质工程的按质论价费率,对优质结构工程的按质论价费率,请参考表中的费率在招标文件、施工合同中另行约定。

计价解释

计价解释

1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。

计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。

2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。

”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。

在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。

”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。

鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。

我市以前发布的文件与此不一致的,均按此解释执行。

3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。

比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。

苏州计价解释归类

苏州计价解释归类

计价解释问题归类一、定额计取的问题:1、土方外运 3.3km,执行定额(1-241)5km之内还是执行定额(1-240*1.1)3km*1.1系数?谢谢。

(计价解释(一)~第3条)答:执行定额(1-241)5km以内。

2、一政府项目标底及限价中都没有考虑专家认证费(深基坑、高大模板等)招标文件也没有提及此项费用,请问实际发生此费用应由哪方承担?有无具体的文件依据执行?(计价解释(一)~第4条)答:由聘请方承担。

3、省04计价表钢筋分部131页有备注:“层高超过3.6m在8m内人工乘系数1.03,12m内人工乘系数1.08,12m以上乘系数1.13。

”请问1.是层高超过3.6m楼层的本层柱梁板等现浇构件钢筋人工均可乘相应系数,还是仅柱或墙构件钢筋人工可以乘此系数其他不可以? 2.若首层层高也是超过3.6m的,其基础现浇构件钢筋人工是否可以乘首层层高的相应系数?请解答谢谢!(计价解释(二)~第3条)答:1. 层高超过3.6m楼层的本层柱梁板等现浇构件钢筋人工均乘相应系数,2. 基础不乘相应系数。

4、关于2004江苏省建筑与装饰工程计价表中定额编号13-98(钢骨架上干挂花岗岩板)定额子目中的6-40铁件是否应该包含钢骨架连接铁件及钢骨架与主体墙面连接的预埋铁件(相应铁件根据设计图纸如实测算调整含量) 2、定额13-98中的人工含量8.33工日/10m2是否应该包含定额子目中的6-45(钢骨架)与6-40(铁件)的安装人工含量在内。

(计价解释(三)~第15条)答:1、6-40铁件包含钢骨架连接铁件及钢骨架与主体墙面连接的预埋铁件,2、定额13-98中的人工含量8.33工日/10m2包含定额子目中的6-45(钢骨架)与6-40(铁件)的安装人工。

5、由于自然地面较低,当地土方含水量较大,设计要求回填6%灰土。

约十多万平方米的场地需推除根植土后回填6%灰土,回填厚度约80公分,图纸设计说明中要求站区填土每层虚铺厚度≤250mm,压实系数≥0.9,我公司在施工时按照20cm一层分层摊铺碾压。

江苏定额解释

江苏定额解释

精心整理江苏定额解释问:安装工程中辅材价格是否可以调整?答:清单报价中可以调整。

问:引下线钢筋土建已作对接焊,安装还需作跨接焊吗?答:应根据设计图纸要求及施工组织设计方案要求进行计算础。

问:答:地下室一般不作为安装工程划分类别的标准。

问:安装工程计价表第六册规定“超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数 1.15,焊条消耗量不变,单价可以换算”,那相应管件、法兰是否也可按上述系数进行调整?答:超低碳不锈钢管执行不锈钢管项目,其人工和机械乘以系数1.15,相应配套管件、法兰没有此项规定,不增加含量。

问:安装工程中机电设备安装工程中的拆除部分如何进行计价?答:按安装定额第一册《机械设备安装工程》有关说明,旧设备拆除的工作内容包括拆除前检测设备精度及完好程度,填写记录,铲除设备底座灌浆层,部件、附件及地脚螺母拆除,起重机具搭拆。

起吊、上排、10米范围内的移位、涂油防护,该费用应按相应设备安装工程定额人工、机械的50%计算,其他分用。

问:近年来关于定额人工单价调整的文件属不属于政策性调整?答:定额人工单价调整的文件属于建设行政主管部门发布的政策性调整文件。

问:什么是引下线?答:是指将避雷针接受的雷电流引向地下装置的导线体,一般用F6以上的圆钢制作,其位置根据建筑物的大小和形状由设计决定,一般不少于两根。

问:电气系统的调试费在什么情况下可以计取?答:凡需要安装单独进行调试的设备或系统,按相应的控制方式计取调试费,原则上需要调试的项目,需有工程监理的签证或甲方签证,施工单位出具调试报告,方可作为竣工结算时计取调试费用的依据。

问:安装工程中的动力线路中C100表示什么意思?答:C100即SC100,即管径为100的镀锌钢管,PC100为管径为100的塑料管或PVC问:于答:额?答:砖,混凝土结构暗配定额中未考虑混凝土墙体凿槽人工,此部分费用可由双方协商后另外收取。

问:普通住宅楼中每户PZ30开关箱套用什么定额?答:可根据其半周长套用相应的成套配电箱定额。

江苏2004安装计价定额解释

江苏2004安装计价定额解释

2009年上半年网上造价咨询解释-安装1、问:电动机为甲供,检查接线只在外部测试,没有打开电动机,套定额要乘系数吗?电动机调试分位本体试验、附属高压二次设备试验、继电器及仪表实验、一次电流及二次回路检查,现在结算争议在本体调试内容划分不清楚,结算单位要乘系数0.4,施工单位只同意乘0.7,应如何划分?答:电动机检查接线定额工作内容包括:检查定子、转子、研磨滑环及电刷、测量轴承绝缘,配合密封试验、接地、干燥、整修整流子及清理等不含解体检查,如不需要解体时,应执行电机检查接线定额乘以0.2系数。

安装定额电气册中电力变压器系统调试子目中所包含的调试项目较多,包括一次设备本体试验、附属高压二次设备试验、继电器及仪表试验、一次电流及二次回路检查。

在计取其费用时,应根据如施工单位提供的调试报告内容计算费用,如果施工单位只完成部分工作内容,其调试费用可分别按以下的百分比计算:30%、30%、20%、20%。

2、(1)、电气成套防爆控制操作柜(箱)执行相应柜(箱)子目,人工是否应乘以1.2系数。

(2)、第一册的设备拆除,执行相应子目人材机×0.5系数,其他册的拆除如何?3、第六册“阀门安装”说明中“定额仅包括安装工序内容,配合工作内容由仪表专业考虑。

”在执行中套用第六册调节阀安装子目后,是否应再执行仪表定额“调节阀”子目内容。

4、第六册“阀门安装”说明中“仪表流量计安装,执行阀门安装相应定额乘以系数0.7。

”在执行中套用第六册阀门安装子目乘0.7系数后,是否应再执行仪表定额“流量仪表”子目内容。

因审计单位一定要我提供以上计价依据,否则不予计取?答:电气成套防爆控制操作柜(箱)为成品设备,应按相应柜(箱)定额子目直接套用。

除第一册按拆除项目,应套用或参照相应修缮定额。

工业管道上安装调节阀门应套用第六册定额,其余检查、接线调整、接地等套用自动化仪表相关定额。

3、2004年《江苏省安装工程计价表》中辅材价格是否可以调整?如第八册第二章3.焊接法兰阀8-256~8-268材料中平焊法兰的价格比市场上相应规格的蝶阀还高很多,审计时如何处理。

苏州计价解释4

苏州计价解释4

计价解释(四)(发稿时间:2016-5-23 16:58:01 阅读次数:2280)计价解释(四)1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。

计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。

2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。

”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。

在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。

”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。

鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。

我市以前发布的文件与此不一致的,均按此解释执行。

3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。

比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。

苏州园区电费收费标准

苏州园区电费收费标准

苏州园区电费收费标准苏州园区电费收费标准是指在苏州市内的园区内对电费的收费标准进行规定和执行。

园区内的电费收费标准是根据国家电力部门的相关规定和园区实际情况制定的,旨在保障园区内企业和居民的用电权益,促进园区内电力资源的合理利用。

一、园区电费收费标准的制定依据。

园区电费收费标准的制定依据主要包括国家电力部门的相关规定和园区内的实际情况。

国家电力部门会根据电力市场的需求和供给情况,制定相应的电费收费标准,并对园区内的用电进行监管和管理。

同时,园区内的实际情况也是制定电费收费标准的重要依据,包括园区内的用电需求、电力设施的情况、用电行为等。

二、园区电费收费标准的执行范围。

园区电费收费标准的执行范围主要包括园区内的企业和居民。

园区内的企业和居民都需要按照园区电费收费标准进行用电,并按时缴纳相应的电费。

园区管理部门会对用电进行监管,并依据电费收费标准对用电行为进行核查和处理。

三、园区电费收费标准的具体内容。

园区电费收费标准的具体内容包括电费的计价方式、电价的标准、电费的缴纳周期等。

园区内的电费计价方式主要包括按度数计费和按功率计费两种方式,企业和居民可以根据自身的用电情况选择适合的计价方式。

电价的标准是园区电费收费标准的核心内容,园区管理部门会根据国家电力部门的相关规定和园区内的实际情况确定电价的标准,并及时向企业和居民公布。

电费的缴纳周期一般为月度,企业和居民需要在规定的时间内缴纳相应的电费。

四、园区电费收费标准的执行机制。

园区电费收费标准的执行机制主要包括电费的核查和监管、电费的缴纳和违规处理等环节。

园区管理部门会对用电行为进行核查和监管,确保企业和居民按照电费收费标准进行用电。

对于未按规定缴纳电费或存在违规用电行为的企业和居民,园区管理部门会依据相关规定进行处理,确保园区内的用电秩序良好。

五、园区电费收费标准的优化和完善。

园区电费收费标准的优化和完善是园区管理部门的重要工作之一。

园区管理部门会根据园区内的用电情况和国家电力部门的相关政策进行定期的电费收费标准的优化和完善,以适应园区内的用电需求和电力市场的变化,提高电费收费标准的科学性和合理性。

计价解释(一)至计价解释(六)汇总

计价解释(一)至计价解释(六)汇总

计价解释(一)1、措施费中的检验试验费包不包括管桩的抗弯检测的桩材费用?答:不包括。

2、有一公开招投标项目,合同为固定单价合同。

投标文件已按分部分项为基数计取夜间施工措施费,审计时扣除夜间施工措施费,这种做法是否合理?答:请按合同约定结算,如仍有争议,请双方到当地造价管理部门咨询。

3、土方外运 3.3km,执行定额(1-241)5km之内还是执行定额(1-240*1.1)3km*1.1系数?谢谢。

答:执行定额(1-241)5km以内。

4、一政府项目标底及限价中都没有考虑专家认证费(深基坑、高大模板等)招标文件也没有提及此项费用,请问实际发生此费用应由哪方承担?有无具体的文件依据执行?答:由聘请方承担。

5、框架结构中1、平砖墙面的砼框架梁柱连梁粉刷套用砖墙面还是砼墙面定额?2、平砖墙面的砼圈梁过梁构造柱粉刷套用砖墙面还是砼墙面定额?答:按设计做法套用相应墙面定额。

6、尊敬的领导你好,现在大多地下室室内墙、顶梁板均有要求采用防霉涂料饰面,省04计价表防霉涂料子目16-360,而该子目中未有在粉刷基层或直接砼顶棚基层需批白水泥或防水腻子的工作内容,也没有该部分材料和人工。

请问防霉涂料施工(含批腻子及涂刷防霉涂料)是否套用16-360子目时并套用相应基层部位品种的腻子子目?如:省补16-1,苏补16-1等。

请答复,谢谢!答:省04计价表防霉涂料子目16-360为在做好的基层上涂刷防霉涂料。

7、现大部分现浇板底设计不抹灰,直接批腻子涂料基层,问可否套取计价表模板分部898页第19备注?如施工方已套取了模板19备注后,此批腻子(或)白水泥分项是按砼面批腻子项目套苏补16-1子目(材料不同调整)还是按抹灰面腻子相应子目套取?答:套苏补16-1子目,模板缝贴胶带纸费用按规定另行计取。

8、09费用定额中,对桩基础工程中的预制砼(钢板)桩的划分为:≥30m为一类,≥20m为二类,<20m为三类,一个工程如果桩长在两个或三个类别中都有,请问如何划分?答:高类别桩的根数占总根数30%以上的,整个工程按高类别套。

苏州定额解释

苏州定额解释

苏州计价解释目录计价解释(六) (1)计价解释(五) (13)关于调整苏州市预拌混凝土和预拌砂浆指导价发布水平的通知 (21)计价解释(四) (23)计价解释(三) (35)《建筑安装工程工期定额》的通知 (48)竣工结算差价调整的指导意见 (51)计价解释(一) (55)计价解释(二) (58)计价解释(六)1、省住建厅苏建价〔2014〕448号文的规定,13清单“挖沟槽、基坑、一般土方因工作面和放坡增加的工程量并入各土方工程量中”。

编制清单时,工作面、放坡如何具体计量?结算时,因为不同的施工单位,其施工方法是不同的,工作面、放坡系数都不固定的,又如何计量?是按实际施工情况计量吗?答:编制清单时,按规范规定的工作面和放坡系数计算,投标人结合自身的施工方案报价,结算时一般不调整。

2、基础承台挖土方按14年江苏省建筑与装饰工程计价定额计算规则P5页第4条计算宽度,是按垫层宽度加工作面还是基础宽度加工作面?答:垫层支模板的,按垫层边加工作面宽度;垫层不支模板的,按基础边加工作面宽度。

3、关于支撑下挖土,定额1-230、1-231、1-232,深度7m、11m、15m,是从室外地坪算起(或场地土方平均高度)还是从第一道支撑梁底部算起?1答:支撑下挖土定额划分步距的深度从设计室外地面起算。

4、钻孔灌注桩试桩是否执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2....”?如执行,相应定额中:灌注桩砼、泥浆运输、钢筋笼定额人工及机械是否乘以系数2?答:试桩与工程桩未连续施工的,执行定额说明“打试桩可按相应定额子目的人工、机械乘以系数2”。

5、编制标底时,用于辅助试桩的两侧的锚桩,后期可做为工程桩,那么,锚桩是否属于试桩,按试桩将人工和机械乘系数2,还是按照工程桩来套?答:按试桩套用定额。

6、某桩基工程有预制方桩和预制管桩,编制招标控制价时如何确定类别?答:方桩和管桩属于不同类型的桩,在定工程类别时,应分别计算。

苏州出租收费标准

苏州出租收费标准

苏州出租收费标准
一、起步价
苏州出租车的起步价为10元/3公里,超过3公里后,按照2元/公里的标准计价。

二、里程费
苏州出租车的里程费为2元/公里,在行驶过程中,如果乘客要求停车等待,等待时间超过5分钟的,将按照每分钟0.2元的标准计费。

三、时间费
苏州出租车在高峰期间行驶,需要支付额外的时间费。

其中,早上6:00-8:00和晚上6:00-8:00的时间段,每分钟0.5元;其他时间段,每分钟0.2元。

四、回空费
如果乘客的目的地在出租车行驶方向的反方向15公里以上,将支付回空费,标准为总里程的60%。

如果回程有乘客,则不会收取回空费。

五、燃油附加费
根据油价的变化,苏州出租车会收取一定的燃油附加费。

具体标准根据油价和政策变化而变化。

请注意,以上收费标准可能会因政策变化、地区差异等而有所不同。

具体的收费情况以实际为准。

建议乘客在乘坐出租车前先询问司机收费标准,避免出现不必要的纠纷。

江苏省04定额说明及计算规则

江苏省04定额说明及计算规则

第一章土、石方工程说明一、人工土、石方1、土壤及岩石的划分的体积计算。

3、挖土深度一律以设计室外标高为起点,如实际自然地面标高与设计地面标高不同时,其工程量在竣工结算时调整。

4、干土与湿土的划分,应以地质勘察资料为准;如无资料时以地下常水位为准,常水位以上为干土,常水位以下为湿土。

采用人工降低地下水位时,干、湿土的划分仍以常水位为准。

5、运余松土或挖堆积期在一年以内的堆积土,除按运土方定额执行外,另增加挖一类土的定额项目(工程量按实方计算,若为虚方按工程量计算规则的折算方法折算成实方)。

取自然土回填时,按土壤类别执行挖土定额。

6、支挡土板不分密撑、疏撑均按定额执行,实际施工中材料不同均不调整。

7、大开挖的桩间挖土按打桩后坑内挖土相应定额执行。

二、机械土、石方1、机械土方定额是按三类土计算的;如实际土壤类别不同时,定额中机械台班量乘以下系土时,按三类土定额项目乘以系数0.73。

3、推土机推土、推石,铲运机运土重车上坡时,如坡度大于5%时,其运距按坡度区段斜整平的土方工程量套用人工挖土方(最多不得超过挖方量的10%)相应定额项目人工乘以系数2。

机械挖土、石方单位工程量小于2000m3或在桩间挖土、石方,按相应定额乘1.10系数。

5、机械挖土均以天然湿度土壤为准,含水率达到或超过25%时,定额人工、机械乘以系数1.15;含水率超过40%时,另行计算。

6、本定额自卸汽车运土,对道路的类别及自卸汽车吨位已分别进行综合计算,但未考虑自卸汽车运输中,对道路路面清扫的因素。

在施工中,应根据实际情况适当增加清扫路面人工。

7、自卸汽车运土,按正铲挖掘机挖土考虑,如系反铲挖掘机装车,则自卸汽车运土台班量乘系数1.10;拉铲挖掘机装车,自卸汽车运土台班量乘系数1.20。

8、挖掘机在垫板上作业时,其人工、机械乘系数1.25,垫板铺设所需的人工、材料、机械消耗,另行计算。

9、推土机推土或铲运机铲土,推土区土层平均厚度小于300mm时,其推土机台班乘系数1.25,铲运机台班乘系数1.17。

计价解释

计价解释

1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。

计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。

2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。

”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。

在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。

”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。

鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。

我市以前发布的文件与此不一致的,均按此解释执行。

3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。

比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。

定额解释4

定额解释4

内容
Байду номын сангаас
26
27 28
29
30
31
公布的信息价调整。人工费未明确约定!但合同中说明本协议遵守国家的有关法律及政策。我们认为: 请带有关文件资料到工程所在地造价管理机构进行 根据合同精神,“本协议中的人工费按政策调整是合同中的默示条款!应该予以调整!而业主坚持合同 咨询。亦可参照第30条。 中没有明确,不应该调整!现就此问题请教站长?望早日得到答复,谢谢!! 2004年清单计价中楼地面分项中无细石混凝土整体楼地面,请问套用什么子目 造价信息杂志上的材料预算指导价格是出厂价还是工地价? 管道回填砂垫层计算规则是否同回填土方一样,不扣除〈Φ500管道的体积。 请问:大型机械进退场费是否计取管理费及利润,如计取如何计取,谢谢 套用细石混凝土找平层子目 到工地价 按计价表工程量计算规则为准 应计取。按费用计算规则中计算程序计取。
答复 1、安全文明施工措施费用的规定 2、措施项目清单计价中“现场安全文明施工措施费”与其他项目清单计 基本费用只是安全文明施工措施费中的一部分,另 有考评费和奖励费 价表中投标人部分“安全文明施工措施费基本费用”是不是一回事 01定额按实结算总价下浮的工程,合同中说明“甲方指定价的材料不下浮”,结算时,甲供材也下浮吗? 甲供材指定价不存在下浮 一工程合同为固定单价合同在2007年10月签定,合同中对单价调整作如下说明:“风险费用的计算方 法:双方约定由于各种原因引起的钢材、商品砼、水泥电线的材料价格变化超过+10%~-5%时可作调整 。...2,本合同为固定单价方式。3,双方约定合同价款的其他调整因素:a,设计变更,b,合同约定的材 若合同对政策性调价包括在风险范围内,则人工工 料调整,c,审计确认的签证。”今年颁发的66号文(人工工资凋整通知)中说"合同约定的按约定处 资不调整;若未包括,则应按文件进行调整 理,未约定的按本通知执行” 该合同中仅对材料风险进行约定,并未对政策性调整执行方法进行约定,所以该工程4月1日以后完成的 工程量的人工也应调整。这样的理解对吗? 请问一下:2000年全国工期定额中全现浇结构是什么意思?它包含哪些工程类型?剪力墙结构是否为 以工期定额说明为准;全剪力墙结构属于现浇结构 全现浇结构?现浇框架结构是否套用框架结构?工期定额中的框架结构是现浇板结构,还是预制板结 构? 第一册机械土石方工程中,很多机械项目的材料中没有柴油,可是使用的机械是燃烧柴油的,请问柴油的费 已包含在机械台班单价中 用是否合并到了他处? 您好:我院于2006年3月与一家建筑公司签订宿舍楼建设合同,合同为大包干,约定砖混结构按530元/平米, 框架结构按680元/平方米结算,合同中没有约定可以按政策性文件再进行调整,也没有说明不能调整,现在 按平米包干做法不符合我省计价管理规定,也不是 结算时建筑公司拿出江苏省建设厅[2006]276号文件,要求我院对其人工工日按每工日给予4元进行调整, 我省计价做法。包干与包死性质不一样。请按合同 对此我院认为既然是大包干工程,按平方米造价进行决算,即不存在再调整工资,经咨询当地有关部门解说 有关工程价款调整条款对照检查处理 不一,现特去信向您们咨询 请问:单独装饰工程是否记取安全生产监督费? 06年我省人工费在8月1日以后进行了调整!我单位与业主的工程合同中约定了"材料费、机械费按造价处 以相关文件规定为准

江苏省定额解释

江苏省定额解释

江苏省定额解释土建--下载于江苏省造价信息网序号咨询内容1、按照04江苏省建筑与装饰工程计价表中建筑工程工程类别划分标准表,对建筑工程、桩基础工程由一家施工企业总承包,结算时是否参照类别划分标准表,建筑工程、桩基础工程分别取费? 2、送桩以送桩长度(自桩顶面自然地坪另加500MM) 乘桩截面面积以立方米计算。

请问管桩的空心体积是否应扣除? 3、基坑内搭设一层的支模排架,立杆下面1铺设带形4M 长*0.25M宽*0.05M厚木板,木板是否可以单独计取工程量? 4、对已被评为市级文明工地的工程,现场安全文明措施费的计取,省市相关规定都是在工程竣工后,请问中途结算如何计取?桩基础工程现场考评费率是否分开考评?5、按照04江苏省建筑与装饰工程计价表中第五章混凝土工程说明十五条、泵送砼子目中已综合考虑了输送泵车台班,请问:商品砼价格定价时是否再增加泵送费?在总承包工程中的桩基子分部工程的管理费率和利润费率标准是按桩基类别确定还是按主体的类别确定?在基坑支护中预应力锚杆钻孔,注浆怎么套定额,1.20-67后浇板带模板、支撑增加费用按410米计量的,请问定额宽度是1、定额按后浇带宽度1000mm 考虑的。

对于招投标的工程,投标时可根据实际施工方案的不同调整人、材、计含量,按定额计价的工程则一般不调整。

2、100厚后浇带模板含模量为10.70m /m。

采用工程量清单计价的招投标工程,商品砼的用量不管是否甲供,用量应由承包方投标时竞争性报价,并承担实际用量与投标时所用量的差额。

或由发承包双方在合同中对甲供材供料和结算方法进行具体约定。

按照支挡土板1—85子目执行。

23答复1、按照04计价表规定,建筑工程与桩基础工程不论是否由一家施工企业承包,都应分别按建筑工程和桩基础工程取费。

2、04计价表中计算送桩工程量时,管桩的空心体积应扣除。

3、基础模板支架下的垫板作为搭设时的措施,应在措施项目费中列支。

4、具体可根据工程实际带有关资料到工程所在地造价管理机构咨询。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

计价解释(四)(发稿时间:2016-5-23 16:58:01 阅读次数:2280)计价解释(四)1、根据省厅苏建价(2016)154号文第二条的解释,2016年4月30日前已竣工验收结束送审的项目(按照原计税标准招标的项目),结算审计时要按照简易计税方法调整(只调整税金)?还是不调整?答:税收政策以税务部门的解释为准。

计价根据我市苏住建价[2016]3号文:凡由于营改增税收政策而涉及造价调整的,结算时均按照税务部门的规定执行。

2、关于人工指导价,省住建厅苏建价【2012】633号文件:“施工合同没有约定时,人工单价按照施工期间对应的人工工资指导价进行调整,并扣除原投标报价中人工单价相对于基准日人工工资指导价的让利部分。

”苏州市住建局《关于我市建设工程竣工结算差价调整的指导意见》(苏住建价〔2012〕19号文)将人工指导价作为可调价要素,承包人承担风险幅度值5%;苏工价【2013】16号文中“参照合同中约定的主要材料差价的调整办法。

在与风险费用比较时,将人工工资指导价引起的人工费及企业管理费、利润的差价与主要材料的差价合并计算。

”在执行人工指导价时,参考哪一份文件?答:我省自2013年3月1日起将建设工程人工工资单价由政策性调整改为实行动态管理,每半年发布一次指导价,而材料指导价格由各市每月发布。

鉴于人工价格的特殊性,且我省人工价格还未完全放开,省厅发布的人工指导价格调整,影响合同价款调整的,应由发包人承担,承包人不应承担此项风险。

我市以前发布的文件与此不一致的,均按此解释执行。

3、苏工价[2013]16号文明确“由于发包人原因造成推迟开工或延期竣工的,价格上涨或下跌产生的差价”的计价原则是:期间造成的差价均应调整,承包人有损失的,经发包人确认后由发包人承担。

比如:某工程15年2月招标,合同约定3月开工,由于发包人原因,推迟到15年5月开工,请问差价如何调整?期间造成的差价是否要承担或受益5%?答:由于发包人原因造成推迟开工产生的差价(5月减2月)均按实调整,施工期的价格与调整后的价格进行比较。

文件的精神是:5%的差额概念只针对施工期,不针对开工前。

4、省住房和城乡建设厅苏建价〔2010〕494号文规定:投标报价或签订施工合同时人工工资单价有让利的工程,在执行新工资标准时,应同比让利;省厅苏建价〔2011〕812号文规定:原投标报价或签订施工合同时工资单价有让利的,工资单价调整时应扣除原让利部分,请问这两个文件分别如何理解?答:省厅苏建价〔2010〕494号文的同比让利,是指按百分比让利;省厅苏建价〔2011〕812号文的应扣除原让利部分,是指直接调整指导价之间的绝对值差额。

5、扬尘排污费从2016年3月1日开始征收,在我们编制标底过程中,这一项费用是否需要考虑计取?这项费用是否包含在现有规费的工程排污费中?答:《苏州市城市施工工地扬尘排污费征收管理办法(试行)》(苏府规字[2015]8号)规定,扬尘排污费由建设单位缴纳。

如建设单位委托施工单位缴纳的,按苏住建价[2014]4号文中关于工程排污费的规定执行。

6、在招标时明确不计取考评费的,经相关部门核定考评费费率,请问结算审计时是否按相关部门核定考评费费率计取考评费?答:考评费是现场安全文明施工措施费的组成部分,属于不可竞争费用,结算时,应按相关部门核定的考评费费率计取。

7、2010年10月信息价中模板为模板材2014年5月信息价中模板是复合木模板两者单位不一样名称不一样是否能作为对应项调差如若不能此时间段内的模板调差以什么为依据03定额中植筋有省补和淮补两项省补以根为计量单位淮补以米为计量单位实际定额中植入深度为10D套取省补如若植入深度30D是否能套淮补如若不能套取,套取省补是不是能直接乘以3计价答:1、措施项目的材料一般不调差;2、省定额、省补充定额、苏州市补充定额才适用于苏州地区的项目。

定额未作说明可以调整的,一般不调整。

8、外墙采用清水砼模板,清水模板单价高于复合木模板价格,编制标底时清水砼模板是按照指导价还是市场价?答:清水砼模板无指导价,按市场价。

9、由于电力项目中包括了钢筋混凝土井砌筑、钢筋混凝土电力通道的施工,在电力公司没有建筑工程施工资质的情况下,其单独所报土建、市政结算的能否计取管理费和利润?答:没有具体规定,招标时已有报价的,按原报价。

无报价的,建议按土建、市政最低标准计取。

10、13清单中,人工、机械计日工是否计取管理费、利润?答:费用定额规定:点工的管理费和利润包含在工资单价中。

11、执行2014年江苏省建设工程费用定额后,大型机械设备进出场及安拆是否计取管理费与利润?答:不计取。

12、抗拔管桩施工过程中,按设计要求需要进行抗拔检测。

需要对管桩进行钢筋笼放置,钢筋笼长5米,并混凝土灌芯深度为4米。

此处产生的费用是否属于措施费中的检验试验费?答:按费用定额规定,检验试验费不包括对构件做破坏性试验所发生的试样费用。

13、土建定额第三章说明“每个单位工程的打桩工程量小于下表规定数量时,其人工,机械”按相应定额项目乘以系数1.25,表中预制钢筋砼方桩小150m3时要乘系数。

如果编制标底,每幢楼方桩桩基70m3,总共40幢楼。

打桩总量70*40=2800m3。

40幢楼桩基编为一个工程,是否需要乘系数1.25。

如果将每幢楼理解为一个单位工程则需要乘系数,如果将每幢楼理解为一个子单位工程则不需要乘系数?该如何套定额答:40幢楼桩基编为一个工程,对桩基来说,应理解为一个单位工程,不需要乘系数。

14、砌体定额中的L铁件作用是否等同与拉结筋?计价时是否只须考虑其中一种?答:使用何种材料做拉结筋,应根据设计图纸要求。

15、在08清单,04计价表中,对砼泵送的输送高度的计算未明确起点至终点。

请问泵送的输送高度起点是否从设计室外自然地坪标高算起?还是从+0.00处算起?答:按设计室外标高起算。

16、螺栓球网架图纸杆件明细表中杆件长度有理论长度、组合长度、焊接长度、下料长度,请教一下,在计算清单工程量及定额工程量时,网架杆件的重量应按什么长度计算答:清单工程量及定额工程量均按设计图示尺寸计算。

17、工程为框架结构,柱一面与墙齐平,一面凸出墙面,请问凸出部分的柱抹灰按清单规范是什么列项目?框架梁下口有墙,梁一面与墙齐平,一面凸出墙面,请问凸出部分的梁抹灰按什么列清单项目?答:按工程量计算规范的工程量计算规则:附墙柱、梁、垛、烟囱侧壁并入相应的墙面面积内。

18、砼外墙粉刷做法为:外墙面:20厚1:3水泥砂浆找平层;刷界面剂一道。

套用定额子目为:14-10、14-31。

计价表14-10工作内容:1、清理、修补、湿润基层表面、调运砂浆、清扫落地灰;2、刷浆、抹灰找平、洒水湿润、罩面压光。

请问是否需要扣除其中的刷浆,是否按定额子目14-78(混凝土墙、柱、梁面每增一遍刷901胶素水泥浆)扣除?答:如外墙粉刷用界面剂代替刷浆的,按定额子目14-78扣除刷浆费用。

19、14定额14-184~14~188等子目是考虑基层板钉在木龙骨上,备注说明如设计钉在钢龙骨上,铁钉与自攻螺丝替换,人工*系数1.05,请问自攻螺丝的数量如何确定?是否可以根据定额里70mm铁钉的重量换算成个数,然后根据这个数量作为自攻螺丝的含量?答:自攻螺丝按设计用量或施工规范要求。

20、工程设计图纸中注明:外墙面批柔性耐水腻子二遍;外墙弹性涂料二遍。

外墙弹性涂料工作内容中包含:基层清理、刷封闭底漆;调、批腻子二遍、打磨;涂刷涂料。

套用定额子目17-197、17-195-(17-196),请问套用外墙弹性涂料二遍定额子目17-197时是否需要扣除定额子目中所包含的腻子及其人工?如需扣除,请问人工该如何扣除?答:外墙面批柔性耐水腻子二遍;外墙弹性涂料二遍。

套用定额子目17-197,腻子材料与定额不同,材料消耗量调整,人工消耗量不调整。

21、一、造价信息网每个月发布的材料指导价中的钢板,H型钢这些材料是不是已经除好锈了,套定额时不需要再除锈了?二、图纸要求除锈等级为Sa2.5,钢梁套用制作安装等相关定额,材料按材料指导价计取后,是否还要套除锈定额?答:是否除锈,应根据图纸设计要求。

22、地下室大型土石方工程,经确认为地下常水位以下,人工修边坡部分按机械挖土人工修边坡、整平三类湿土套用定额子目,措施项目中计取了基坑地下室排水定额子目,是否还需要计取人工挖湿土排水费定额子目?答:基坑排水子目与人工挖湿土子目不冲突,干、湿土的划分根据定额规定。

23、住宅楼,现浇框架结构,地下1层,地上18+1层,其中18层楼上为阁楼层,阁楼层层高与标准层相同,且公共楼梯能到达,定额工期中18层住宅和19层住宅的工期不同,请问,该工程阁楼层算层吗?答:当阁楼净高超过2.1M部分的水平面积与标准层建筑面积相比达到50%以上时可以计算层数。

24、钢结构吊装中套用的定额是汽车式起重机,在措施项目中是否要计取大型机械进退场费用,恳请回复,谢谢!答:机械台班定额总说明有规定。

25、请教工期定额中机械土方工程量是指挖土和回填的工程量,还是指挖土或回填的工程量?答:工期定额中机械土方工程量是指挖土的工程量,工期包括土方开挖和运输。

26、2000年工期定额总说明第十、5条"坑底打基础桩,另增加工期",一般工程无论有无地下室基本上都是在自然地坪(挖土前)打桩,请问此种情况按工期定额的单项工程查出工期后基础桩是否还要增加工期,有无地下室对基础柱工期是否有区别?答:工期定额未说明另行增加的,一般不增加。

27、拖管施工中,有中间检查井是拖管完成后再开挖施工的,拖管工程量是否应扣减该部分中间检查井所占长度?答:不应扣减。

28、在市政工程计价表中,根据定额说明,有几种不同情况需乘换算系数的,请问当这几种情况中有两种及以上情况同时满足时,是否同时乘以这几个系数?如:人工挖2m以内三类土,套用定额1-9,同时又是在支撑下挖湿土,而且还是机械挖土方中如需人工辅助开挖,这时的换算是不是:1-9*湿土系数*支撑下挖土系数*1.5如此换算?答:不同情况乘不同系数,多种情况同时发生,需分别乘相应系数。

29、某市政工程,因场地缺土须内运,现请教灰土中的土方用量如何计算?举例:“江苏省市政工程计价表”定额编号2-81(厚度20㎝含灰10%)的黄土数量是24.76m3/100㎡,即每方10%的灰土需黄土1.238m3;而2-83(厚度20㎝含灰14%)的黄土数量是23.65 m3/100㎡,即每方14%的灰土需黄土1.1825m3。

那请问若我单位铺设10%和14%的灰土各1000m3需购入多少土方量?答:《江苏省市政工程计价表》(04版)道路册第二章中关于石灰土基层中的土的消耗量有误,请参考2014版计价定额中相应消耗量执行。

相关文档
最新文档
