一级建造师建筑工程案例题
2024年一级建造师《建筑实务》案例100问
2024年一级建造师《建筑工程管理与实务》案例100问(附后答案)第1篇建筑工程技术第2章主要建筑工程材料的性能与应用1.混凝土外加剂的主要功能包括哪些?第3章建筑工程施工技术2.在施工期间应对哪些对象进行变形监测?3.哪些基坑工程的监测方案应进行专项论证?4.基坑验槽应具备的资料和条件有哪些?5.天然地基验槽内容有哪些?6.轻型动力触探进行基槽检验时,应检查哪些内容?7.锤击沉桩法的一般施工顺序是什么?终止沉桩标准有哪些?8.静力压桩法的一般施工顺序是什么?终止沉桩标准有哪些?9.泥浆护壁钻孔灌注桩施工工艺流程是什么?10.水下混凝土灌注混凝土一般有哪些注意事项?11.沉管灌注桩成桩过程是什么?12.在施工前后分别需要进行哪些桩基检测?13.常见的桩基检测的方法有哪些?14.桩身完整性分为几类?分类原则是什么?15.大体积混凝土应选用什么类型的水泥?大体积混凝土配合比设计应满足哪些要求?16.大体积混凝土施工温控指标应符合哪些规定?17.大体积混凝土浇筑体内监测点布置方式一般有哪些要求?18.常见模板有哪些?19.现浇混凝土结构模板及支架拆除时的混凝土强度,应符合设计要求。
当无设计要求时,应符合哪些要求?20.各种钢筋下料长度计算公式为?21.钢筋代换原则是什么?22.钢筋的连接方法有哪些?直接承受动力荷载的结构构件中纵向钢筋不宜采用哪些连接方式?23.钢筋加工除了除锈还包括哪些内容?除锈可采用什么方式?24.混凝土浇筑过程中,其自由倾落高度应符合哪些规定?25.竖向施工缝和后浇带的留设位置应符合哪些规定?26.在施工缝和后浇带处继续浇筑混凝土时,应符合哪些规定?27.一般混凝土的养护时间应符合哪些规定?28.按预加应力的方式可将预应力工程分为哪几类?他们的特点分别是什么?29.施工脚手眼不得设置的墙体或部位有哪些?30.砖砌体工程,留直槎处应加设拉结钢筋,其拉结筋应符合哪些规定?31.砌体工程中构造柱施工有哪些要求?32.小砌块砌体应对孔错缝搭砌。
2023一级建造师建筑工程章节练习题:造价的控制
2023一级建造师建筑工程章节练习题:造价的控制2023一级建造师建筑工程章节练习题:造价的控制【练习题】【例题1·案例题节选】背景某酒店工程,建筑面积28700m2,地下1层,地上15层,现浇钢筋混凝土框架构造。
建立单位依法进展招标,投标报价执行《建立工程工程量清单计价标准》GB50500-2023。
共有甲、乙、丙等8家单位参加了工程投标。
经过公开开标、评标,最后确定甲施工单位中标。
建立单位与甲施工单位按照《建立工程施工合同(示范文本)》(GF-2023-0201)签订了施工总承包合同。
合同局部条款约定如下:(1)本工程合同工期549d;(2)本工程采取综合单价计价形式;(3)包括平安文明施工费的措施费包干使用;(4)因建立单位责任引起的工程实体设计变更发生的费用予以调整;(5)工程预付款比例为10%。
工程投标及施工过程中,发生了以下事件:事件一:在投标过程中,乙施工单位在自行投标总价根底上下浮5%进展报价。
评标小组经认真核算,认为乙施工单位报价中的局部费用不符合《建立工程工程量清单计价标准》GB50500--2023中不可作为竞争性费用条款的规定,给予废标处理。
事件二:甲施工单位投标报价书情况是:土石方工程量650m3,定额单价人工费8.40元/m3、材料费12.00元/m3、机械费1.60元/m3。
分局部项工程量清单合价为8200万元,措施费工程清单合价为360万元,暂列金额为50万元,其他工程清单合价120万元,总包效劳费为30万元,企业管理费15%,利润为5%,规费为225.68万元,税金为3.41%。
事件三:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件四:在基坑施工中,由于正值雨期,施工现场的排水费用比中标的费用超出3万元。
甲施工单位及时向建立单位提出了索赔要求,建立单位不予支持。
【问题】(1)事件一中,评标小组的做法是否正确?并指出不可作为竞争性费用工程的分别是什么?(2)事件二中,甲施工单位所报的土石方分项工程综合单价是多少元/m3。
一建《建筑工程》案例分析专项练习题

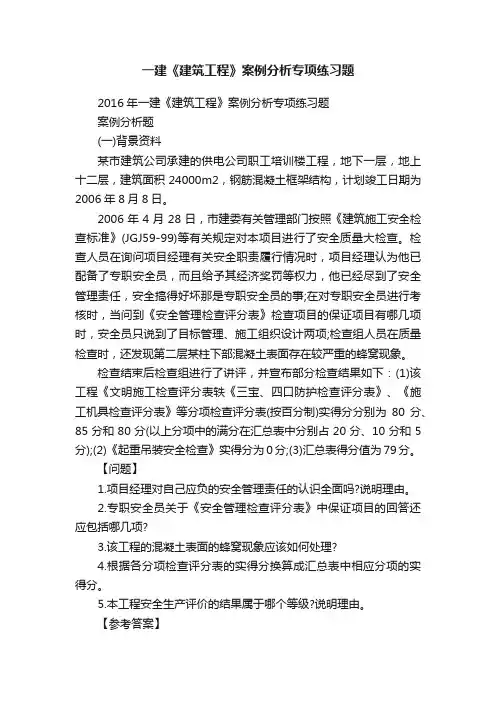

一建《建筑工程》案例分析专项练习题2016年一建《建筑工程》案例分析专项练习题案例分析题(一)背景资料某市建筑公司承建的供电公司职工培训楼工程,地下一层,地上十二层,建筑面积24000m2,钢筋混凝土框架结构,计划竣工日期为2006年8月8日。
2006年4月28日,市建委有关管理部门按照《建筑施工安全检查标准》(JGJ59-99)等有关规定对本项目进行了安全质量大检查。
检查人员在询问项目经理有关安全职责履行情况时,项目经理认为他已配备了专职安全员,而且给予其经济奖罚等权力,他已经尽到了安全管理责任,安全搞得好坏那是专职安全员的事;在对专职安全员进行考核时,当问到《安全管理检查评分表》检查项目的保证项目有哪几项时,安全员只说到了目标管理、施工组织设计两项;检查组人员在质量检查时,还发现第二层某柱下部混凝土表面存在较严重的蜂窝现象。
检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表轶《三宝、四口防护检查评分表》、《施工机具检查评分表》等分项检查评分表(按百分制)实得分分别为80分、85分和80分(以上分项中的满分在汇总表中分别占20分、10分和5分);(2)《起重吊装安全检查》实得分为0分;(3)汇总表得分值为79分。
【问题】1.项目经理对自己应负的安全管理责任的认识全面吗?说明理由。
2.专职安全员关于《安全管理检查评分表》中保证项目的回答还应包括哪几项?3.该工程的混凝土表面的蜂窝现象应该如何处理?4.根据各分项检查评分表的实得分换算成汇总表中相应分项的实得分。
5.本工程安全生产评价的结果属于哪个等级?说明理由。
【参考答案】1.不全面。
因为项目经理对工程项目的安全负全面领导责任。
2.还有安全生产责任制、分部(分项)工程安全技术交底、安全检查和安全教育。
3.应除掉附近不密实的混凝土和突出骨料颗粒,用水清理于净并湿润,再用高一级标号的细石混凝土填补,应振捣密实并养护。
一级建造师案例题
1、某一新型办公、住宅楼工程位于繁华闹区,总建筑面积45110平方米,主体为现浇框架-剪力墙结构,基础结构形式主体为钢筋砼筏板基础,裙房为钢筋砼独立柱基,主体建筑地下3层,地上16层,建筑檐高62.1米,基底标高-14.2米。
工期700天,施工场地异常狭小,采用了大量新工艺、新技术、新材料,使得施工工艺复杂。
问题:1)该项目管理部中技术部的员工主要应负责哪些工作?2)应从哪几个方面与监理工程师进行协调才能保证工作的顺利进行?3)周围居民对污水排放对施工单位提出申诉,如何处理?4)某班组与另一班组在施工过程中需交接,请你协助拟定一份交接表。
5)施工过程中如何协调好与劳务作业层之间的关系?答:1)组织图纸会审和负责工程洽商工作;编制施工组织设计与施工技术方案,呈报公司总工程师审批;编制施工工艺标准及工序设计;特殊工程或复杂工程在公司设计所的领导下,做好土建施工详图和安装综合布线图;编写项目质量计划及质量教育实施计划;负责组织项目技术交底工作;负责引进与推广指导有实用价值的新技术、新工艺、新材料;负责对工程材料、设备的选型,报批工作及材质的控制;负责做好项目的技术总结工作;参与项目结构验收和竣工验收工作。
2)要求:①施工过程中,严格按照监理工程师批准的施工组织设计、施工方案进行管理,接受监理工程师的验收及检查,如有问题,按监理工程师要求进行整改;②对分包单位严格管理,杜绝现场施工分包单位不服从监理工程师监理的现象,使监理工程师的一切指令得到全面的执行;③所有进入现场的成品、半成品、设备、材料、器具等主动向监理工程师提交全格证或质保书、复试报告;④严格进行质量检查,确保监理工程师能顺利开展工作,对可能出现工作意见不一致的情况,遵循“先执行监理工程师的指导,后磋商统一”的原则,维护好监理工程师的权威性。
一切工作保证监理工程师满意。
3)施工前布连续施工时间,向工程周围居民、单位作好解释工作;按要求报批工程所在地的建设行政主管间门审核批准;按要求报环保部门,经环保部门检测并出具检测报告书,如出现不合格现象,及时按要求进行整改;及时和当地行政主管部门、环保部门联系沟通,取得以上部门的理解和支持;若工地周围有门政管线,还应到市政主管部门报批;若工地周围没有市政管线,应按要求设置化粪池;在施工过程中采取如下措施:职工食堂要有隔油池并按要求定期进行清理,将污水排入市政管网或化粪池;对施工用水要经沉淀池沉淀后排入市政管网或化粪池。
一级建造师案例分析题超经典(有解题思路)
案例题汇编1.某工程由A、B、C、D、E五个分项工程组成,它在平面上划分为四个施工段,各分项工程在各个施工段上的流水节拍均为3天。
A、B施工过程和B、C施工过程允许平行搭接1天,c、D施工过程和D、E施工过程之间各有2天技术间歇时问。
施工单位欲对该工程进行流水施工组织。
问题:(1)一般按照流水的节奏特征不同分类,流水作业的根本组织方式可分为哪几种?(2)本工程宜采用何组织方式?试述其特点。
(3)根据背景条件,试组织等节奏流水施工。
题解:(1)答:分为等节奏流水方式、异节奏流水方式和无节奏流水方式三种。
(2)答:宜采用等节奏流水方式。
它的特点是在流水组中,每个施工过程本身在施工段中的作业时间(流水节拍)都相等,各个施工过程之间的流水节拍也相等,这是最理想的一种流水组织方式。
(3)解:本工程流水步距为K=3d,流水工期为TP=(5+4-1)×3-2+4=26d,其流水施1所示。
等节奏流水施工图表12.某宾馆建筑为大厅局部16层,两翼13层,建筑面积11620m2,主体结构中间大厅局部为框剪结构,两翼均为剪力墙结构,外墙板采用大模板住宅通用构件,内墙为C20钢筋混凝土。
工程竣工后,检测发现以下部位混凝土强度达不到要求:(1)七层有6条轴线的墙体混凝土,28天试块强度为12.04N/mm2,至80天后取墙体混凝土芯一组,其抗压强度分别为9.03N/mm2,12.15N/mm2,13.02N/mm2;(2)十层有6条轴线墙柱上的混凝土试块28天强度为13.25N/mm2,至60天后取墙柱混凝土芯一组,其抗压强度分别为10.08N/mm2,11.66N/mm2,12.26N/mm2,除这条轴线上的混凝土强度缺乏外,该层其他构件也有类似问题。
问题:(1)造成该工程中混凝土强度缺乏的原因可能有哪些?(2)为了防止该工程中出现的混凝土强度缺乏,在施工过程中浇注混凝土时应符合哪些要求?(3)在检查结构构件混凝土强度时,试件的取样与留置应符合哪些规定?题解:(1)答:原因可能有:①混凝土原材料质量不符合要求;②混凝土拌制时间短或拌合物不均匀;③混凝土配合比每盘称量不准确;④(2)答:①浇筑混凝土时为防止发生离析现象,混凝土自高处倾落的自由高度不应超过2m,自由下落高度较大时应使用溜槽或串筒;②浇筑时应分层浇筑、振捣,在下层混凝土初凝之前,将上层混凝土浇筑并振捣完毕;③竖向结构(墙、柱等)浇筑混凝土前,底部应先填50~100mm厚与混凝土内砂浆成分相同的水泥砂浆;④在一般情况下,梁和板的混凝土应同时浇筑;⑤如混凝土不能连续浇筑完毕,中间间歇时间超过了混凝土的初凝时间,应留置施工缝。
一级建造师执业资格考试案例分析建筑工程施工质量管理1
案例分析题一【2014年考题】某办公楼工程,建筑面积45 000 m2,钢筋混凝土框架-剪力墙结构,地下1层,地上12层,层高5 m,抗震等级一级,内墙装饰面层为油漆、涂料,地下工程防水为混凝土自防水和外粘卷材防水。
施工过程中,发生了下列事件:事件1:项目部按规定向监理工程师提交调直后HRB400E12钢筋复试报告,主要检测数据为:抗拉强度实测值561 N/mm2,屈服强度实测值460 N/mm2,实测重量0.816 kg/m(HRB400E12钢筋;屈服强度标准值400 N/mm2,极限强度标准值540 N/mm2,理论重量0.888 kg/m)。
事件2:5层某施工段现浇结构尺寸检验批验收表(部分)见表3-1。
表3-1 某施工段现浇结构尺寸检验批验收(部分)mm事件3:监理工程师对三层油漆和涂料施工质量检查中,发现部分房间有流坠、刷纹、透底等质量通病,下达了整改通知单。
事件4:在地下防水工程质量检查验收时,监理工程师对防水混凝土强度、抗渗性能和细部节点构造进行了检查,提出了整改要求。
问题1. 事件1中,计算钢筋的强屈比、屈强比(超屈比)、重量偏差(保留两位小数),并根据计算结果分别判断该指标是否符合要求。
2. 事件2中,指出验收表中的错误,计算表中正确数据的允许偏差合格率。
3. 事件3中,涂饰工程还有哪些质量通病?4. 事件4中,地下工程防水分为几个等级?1级防水的标准是什么?防水混凝土验收时,需要检查哪些部位的设置和构造做法?参考答案1. 钢筋的强屈比=抗拉强度实测值/屈服强度实测值。
钢筋的屈强比(超屈比)=屈服强度实测值/屈服强度标准值。
钢筋的重量偏差=(理论重量-实测重量)/理论重量。
钢筋的强屈比<1.25,该指标不符合要求。
钢筋的屈强比<1.30,该指标符合要求。
钢筋的重量偏差>7%,该指标不符合要求。
2. 事件2中,验收表中的错误:不应该包括基础的检查结果。
表中正确数据的允许偏差合格率的计算如下。
一级建造师《建筑实务》案例分析题精选40例
一级建造师《建筑实务》案例分析题精选40 例案例一背景资料某住宅楼是一幢 6 层带 1 层地下室的砖混结构住宅,总建筑面积 3200m2。
在现浇顶层一间屋面的混凝土施工过程中出现坍塌事故,坍塌物将与之垂直对应的下面各层预应力空心板依次砸穿,10 名施工人员与 4 辆手推车、模板及支架、混凝土一起落入地下室,造成 2 人死亡、3 人重伤的事故。
从施工事故现场调查得知,屋面现浇混凝土模板及支架采用300mm×1200mm×55mm和300mm×1500mm×55mm定型钢模,分三段支承在平放的50mm×100mm方木龙骨上,龙骨下为间距 800mm 均匀支撑的 4 根直径 100mm 原木立杆,这 4 根原木立杆顺向支承在作为第 6 层楼面的 3 块独立的预应力空心板上,并且这些预应力空心板的板缝灌缝混凝土浇筑仅 4d。
其下面也没有任何支撑措施,从而造成这些预应力空心板超载。
施工单位未对模板支撑系统进行过计算也无施工方案,监理方也未提出对模板支撑方案及计算进行审查,便允许施工单位进行施工。
出事故时监理人员未在场。
问题1.请简要分析故事发生的原因?2.监理单位在这起事故中是否应该承担责任?为什么?3.针对类似模板工程通常采取什么样的质量安全措施?参考答案1.事故直接原因是施工单位违反施工程序,未对模板支撑系统进行分析计算,盲目施工,并由此造成第6 层楼面 3 块预应力空心板超载破坏,从而顺次荷载累加冲击造成第 6 层楼面贯穿事故。
从这次事故中反映出施工单位的作业人员的业务水平,安全意识不到位、监理单位监督检查不到位、措施不力(5 分)。
2.监理公司接受业主单位委托应对该项目的工程质量安全负责,施工过程中,监理方未对关键的模板支撑系统进行审查,浇注过程中无旁站,严重失职,没有防止事故发生。
故因承担相应民事、刑事责任。
3.类似模板工程质量与安全的预控措施有:(1)绘制关键性的轴线控制图,复查轴线标高,垂直度以经纬仪检查控制。
建筑工程(一建)-案例分析题_1
建筑工程(一建)-案例分析题1、某办公楼工程,建筑面积82000mm,地下2层,地上22层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m。
地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。
基础为筏板基础,埋深14.5m,基础底板混凝土厚1500m,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。
基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。
主体结构选择有相应资质的A劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:事件一:基坑支护工程专业施工单位提出基坑支护降水采用”排桩+锚杆+降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。
在混凝土浇筑完12h内对混凝土表面进行保温养护.养护持续7d。
养护至72h 时,测温显示混凝土内部温度70℃,混凝土表面温度35℃。
本工程基坑工程属于几级基坑?并写出该安全等级基坑的判定标准。
2、某办公楼工程,建筑面积82000mm,地下2层,地上22层,钢筋混凝土框架剪力墙结构,距邻近六层住宅楼7m。
地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。
基础为筏板基础,埋深14.5m,基础底板混凝土厚1500m,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式施工。
基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。
主体结构选择有相应资质的A劳务公司作为劳务分包,并签订劳务分包合同。
合同履行过程中,发生下列事件:事件一:基坑支护工程专业施工单位提出基坑支护降水采用”排桩+锚杆+降水井”的方案,施工总承包单位要求多提出几种方案进行比选。
事件二:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行。
在混凝土浇筑完12h内对混凝土表面进行保温养护.养护持续7d。
一建建筑实务各章节案例题(第一章 建筑工程技术)
坑采取大放坡开挖,土方开挖至设计要求时,项目总工程师组织监理进行基坑验槽。经钎探检查,发 现基坑内裙房部位存在局部软弱下卧层,项目总工召开现场会议,经协商决定采取灌浆补强,并按要 求形成相关验收记录。
(2)由于钢筋笼还在槽段内(3)应防范管涌。 地下水位在基坑深度 10m 处,11 号槽段施工方案选择在保证基坑边坡稳定的同时,须保证地下
水不倒灌入基坑,以免造成基坑边坡的不均匀沉降。
(4)确保槽段施工时不出现管涌的措施如下: 1)紧贴槽段施工一排钢筋混凝土灌注桩,深度同地下连续墙。 2)紧贴钢筋混凝土灌注桩外侧做两排旋喷桩,两侧须与已建好槽段结构相连。深度进入不透水层
2.问题 (1)此槽段施工方案制定时要保证哪个关键点? (2)槽段土方开挖施工方案应选择什么形式? (3)槽段施工过程中最需防范的是什么? (4)确保槽段施工时不出现管涌的措施包括哪些? 答: (1)保证紧邻道路槽段基坑边坡稳定。 槽段紧邻正在使用的城市主干道,且挨近基坑一侧埋有军用电缆。所以,制定槽段施工方案时最 重要的是保证槽段施工中基坑边坡的稳定,以确保紧邻槽段城市道路与军用电缆不会产生沉降,造成 不可挽回的重大后果。
第一章 建筑工程技术
案例 1: 某建筑工程,基坑深 17m,地下水位在基坑深度 10m 处,基坑支护采取地下连续墙形式,地下连
续墙深 35m。在施工 11 号槽段时,钢筋笼放入基坑,由于基坑内有大量沉渣,钢筋笼不能放入坑底, 造成此槽段混凝土不能浇筑,半夜赶上暴雨,致使此槽段塌孔。此槽段紧邻正在使用城市主干道,且 主干道邻近基坑一侧铺设有军用电缆。为使边坡整体稳定,采取了紧急回填的措施。目前,工程地下 连续墙已陆续完工,只剩 11 号槽段,须制定此槽段施工方案,以便下一步土方工程顺利进行。
一级建造师《建筑工程管理与实务》案例题精选-进度管理
正确做法:工程桩应进行桩身完整性检验。抽检数量不应少于总桩数的 20%,且不应少于 10 根。每根
柱子承台下的桩抽检数量不应少于 1 根。(《建筑地基基础工程施工质量验收规范》GB 50202-2018 第 5.1.7
条)
2.当变形量发生异常后,第三方监测机构必须立即实施安全预案,同时应及时提高观测频率或增加观
单位采购提供,施工单位委托第三方测量单位进行施工阶段的建筑变形测量。
基础桩设计桩径φ800mm,长度 35~42m,混凝土强度等级 C30,共计 900 根,施工单位编制的桩基施
工方案中列明:采用泥浆护壁成孔、导管法水下灌注 C30 混凝土;灌注时桩顶混凝土面超过设计标高 500mm;
每根桩留置 1 组混凝土试件;成桩后按总桩数的 10%对桩身质量进行检验,监理工程师审查时认为方案存
【问题】 1.什么是异节奏流水施工? 2.根据该工程的流水节拍的特点,在资源供应允许条件下,为加快施工进度,可采用何种方式组织流 水施工? 3.如果每 4 幢划分为一个施工段组织上述流水施工,其工期应为多少天?并绘制其流水施工横道计划 图。 『参考答案』 1.异节奏流水施工指流水组中作业队本身的流水节拍相等,但是不同作业队的流水节拍不一定相等。 2.根据该工程的流水节拍的特点,即:挖土为 8d,铺垫层为 4d,钢筋混凝土基础为 12d,回填土为 4d,为 4 的倍数,在资源供应允许的条件下,为加快施工进度,缩短工期,可采用等步距异节奏(成倍节 拍)流水施工方式组织施工。 3.如果每四栋划分为一个施工段组织成倍节拍流水施工,其工期计算如下: 施工过程数目:n=4 施工段数目:m=12/4=3 流水节拍: 挖土:t1=8×4=32d 铺垫层:t2=4×4=16d 钢筋混凝土基础:t3=12×4=48d 回填土:t4=4×4=16d 流水步距:K=最大公约数{32,16,48,16}=16d 施工队数目: 挖土:b1=t1/K=32/16=2(个) 铺垫层:b2=t2/K=16/16=1(个) 钢筋混凝土基础:b3=t3/K=48/16=3(个) 回填土:b4=t4/K=16/16=1(个) 施工队总数目:n′=∑bj=2+1+3+1=7(个) 流水施工工期:T=(m+n′-1)×K=(3+7-1)×16=144d 该工程的成倍节拍流水施工横道计划如下图所示。
一级建造师执业资格考试案例分析建筑工程施工成本管理1
案例分析题一【2014年考题】某大型综合商场工程,建筑面积49 500 m2,地下1层,地上3层,现浇钢筋混凝土框架结构,建设投资为22 000.00万元,采用工程量清单计价模式,报价执行《建设工程工程量清单计价规范》(GB 50500—2013),工期自2013年8月1日至2014年3月31日,面向国内公开招标,有6家施工单位通过了资格预审进行投标。
从工程招投标至竣工决算的过程中,发生了下列事件:事件1:市建委指定了专门的招标代理机构。
在投标期限内,先后有A、B、C三家单位对招标文件提出了疑问,建设单位以一对一的形式书面进行了答复。
经过评标委员会严格评审,最终确定E单位中标。
双方签订了施工总承包合同(幕墙工程为专业分包)。
事件2:E单位的投标报价构成如下:分部分项工程费为16 100.00万元,措施项目费为1800.00万元,安全文明施工费为322.00万元,其他项目费为1200.00万元,暂列金额为1000.00万元,管理费10%,利润5%,规费为1%,税金3.413%。
事件3:建设单位按照合同约定支付了工程预付款,但合同中未约定安全文明施工费预支付比例,双方协商按国家相关部门规定的最低预支付比例进行支付。
事件4:E施工单位对项目部安全管理工作进行检查,发现安全生产领导小组只有E单位项目经理、总工程师、专职安全管理人员。
E施工单位要求项目部整改。
事件5:2014年3月30日工程竣工验收,5月1日双方完成竣工决算,双方书面签字确认于2014年5月20日前由建设单位支付未付工程款560万元(不含5%的保修金)给E施工单位。
此后,E施工单位3次书面要求建设单位支付所欠款项,但是截至8月30日建设单位仍未支付560万元的工程款。
随即E施工单位以行使工程款优先受偿权为由,向法院提起诉讼,要求建设单位支付欠款560万元,以及拖欠利息5.2万元、违约金10万元。
问题1. 分别指出事件1中的不妥之处,并说明理由。
一级建造师建筑工程章节练习题:质量事故处理及安全生产管理
一级建造师建筑工程章节练习题:质量事故处理及安全生产管理质量事故处理及安全生产管理【练习题】【例题1·案例题节选】背景某幕墙公司通过招投标从总承包单位承包了某机关办公大楼幕墙工程的施工任务。
承包合同约定,本工程实行包工包料承包,合同工期180个日历天。
在合同履行过程中发生了以下事件:事件一:按照合同约定,总承包单位应在8月1日交出施工场地,但由于总承包单位负责施工的主体结构没有如期完成,使幕墙开工时间延误了l0d。
事件二:幕墙公司向某铝塑复合板生产厂订购铝塑复合板,考虑该生产厂具有与本工程规模相符的幕墙安装资质,幕墙公司遂与该厂签订了铝塑复合板幕墙供料和安装的合同。
总承包单位提出异议,要求幕墙公司解除铝塑复合板安装合同。
事件三:对办好隐蔽工程验收的部位,幕墙公司已进行封闭,但总承包单位和监理单位对个别施工部位的质量还有疑虑,要求重新检验。
事件四:工程竣工验收前,幕墙公司与发包人签订了《房屋建筑工程质量保修书》,保修期限为一年。
【问题】(1)事件一中,幕墙公司可否要求总包单位给予工期补偿和赔偿停工损失?为什么?(2)事件二中,总承包单位要求幕墙公司解除铝塑复合板安装合同是否合理?为什么?(3)事件三中,幕墙公司是否可以因这些部位已经进行过隐蔽工程验收而拒绝重新检验?重新检验的费用应由谁负责?(4)指出事件四中《房屋建筑工程质量保修书》中的保修期限的错误,说明理由并修正保修期限。
【参考答案】(1)可以。
理由:因为《合同法》第283条规定,发包人未按照约定的时间和要求提供原材料、设备、场地、资金、技术资料的,承包人可以顺延工程日期,并有权要求赔偿停工、窝工等损失,所以幕墙公司的要求是合理的。
(2)合理。
理由:因为幕墙公司是分包单位,《合同法》禁止分包单位将其承包的工程再分包。
幕墙公司与铝塑复合板生产单位签订的安装合同属于违法分包合同,应予解除。
(3)不可以。
《建设工程施工合同(示范文本)》(CF-2013-0201)通用条款第18条规定:“无论工程师是否进行验收,当其要求对已经隐蔽的工程重新检验时,承包人应按要求进行剥露或开孔,并在检验后重新覆盖或修复”。
一级建造师建筑工程实务案例大全
一、建筑工程实务:【案例】(1)背景:某建设工程分为12个施工过程,已编制好时标网络计划如图所示。
3456789101112131415161718192021222334567891011121314151617181920212223(2)问题1)该计划执行5个月后,工作A 、B 、C 已经完成,而工作E 将拖后2个月,在时标网络计划上绘制实际进度锋线。
2) 工作E 的实际进度是否影响总工期?为什么?3)组织工作H 、I 、J 进行流水施工,各工作的流水节拍及施工段见表,其流水施工工期为多少?(3)分析和解答1)进度锋线如图所示。
2) 工作E拖后2个月,使工程延期2个月,因为工作E为关键工作,其总时差为零.3)计算流水步距:2,3,5-)1,3,42,2,2,-4K H,I=max(2,2,2,-4)=21,3,4-)2,4, 51,1,0,-5K I,J=max(1,1,0,-5)=1流水工期:T=∑K+∑t n=(2+1)+(2+2+1)=8(月)经调整后的建设总工期为 7+8+4=19(月), 故总工期不会延误。
1.背景图为某项目的钢筋混凝土工程施工网络计划。
其中,工作A 、B 、D 是支模工程;C 、E 、G 是钢筋工程;F 、H 、I 是浇筑混凝土工程。
箭线之下是持续时间(周),箭线之上是预算费用,并列入了表中。
计划工期12周。
工程进行到第9周时,D 工作完成了2周,E 工作完成了1周,H 工作尚未开始。
(1)请绘制本例的实际进度前锋线(2)第9周结束时累计完成造价多少?按净值法计算其进度偏差是多少? (3)重新绘制第9周至完工的时标网络计划. 3.答案(1)绘制第9周的实际进度前锋线 根据第9周的进度检查情况,绘制的实际进度前锋线见图示,现对绘制情况进行说明如下:为绘制实际进度前锋线,首先绘制时标网络计划;确定第9周为检查点;由于D 工作只完成了2周,故在该箭线上(共3周)的2/3处(第8周末)打点;由于E 工作(2周)完成了1周,故在其1/2处打点;由于F 工作已经完成,而H 工作尚未开始,故在H 工作的起点打点;自上而下把检查点合打点连起来,便形成了图示的实际进度前锋线。
一级建造师建筑工程与实务案例分析
案例分析题答案及解析〔一〕【案例一】某办公楼由12层主楼和3层辅楼组成。
施工单位(乙方)与建设单位(甲方)签订了承建该办公楼的施工合同,合同约定工期为41周,一周按7d计。
合同约定,工期每提前(或拖后)1d奖励(或罚款)2500元。
乙方提交了一份粗略的施工网络进度方案,并得到了甲方的批准。
该网络进度方案如以下列图(单位:d)。
在施工过程中,发生了以下事件:事件一:在基坑开挖后进行验槽,发现局部出现地质资料中未提及的软土层,乙方配合地质复查,配合用工10个工日。
根据批准的地基处理方案,乙方增加直接费5万元。
因地基复查使根底施工工期延长3d,人工窝工15个工日。
事件二:辅楼施工时,因某处设计尺寸不当,甲方要求撤除已施工局部,重新施工,因此造成增加用工30个工日,材料费、机械台班费计2万元,辅楼主体工作工期拖延1周事件三:在主楼主体施工中,因施工机械故障,造成工人窝工8个工日,该工作工期延长4d。
事件四:因乙方购置的室外工程管线材料质量不合格,甲方令乙方重新购置,因此造成该7项工作多用人工8个工日,该工作工期延长4d,材料损失费1万元事件五,其余各项工作实际作业工期和费用与原方案相符。
【问题】1.该网络方案中哪些工作是主要控制对象(关键工作)?2.针对上述事件,逐条判断乙方向甲方提出的工期及费用的索赔是否成立?并说明理由。
3.针对事件一,简述基坑开挖后验槽的内容。
4.针对事件四,简述建筑材料质量控制主要表达在哪些环节?【正确答案】1.该网络方案中主要控制对象有:根底工程、主楼主体、设备安装、装饰装修。
2.各事件索赔成立与否的情况及理由:(1)事件一工期和费用索赔成立。
理由:处理地质资料中未提及的软土层造成的工期延误和相关费用,是由于甲方提供的技术资料不准确而引起的,属于甲方应承担的责任。
另外,根底工程位于关键线路上,其工期延长会导致总工期延长(2)事件二费用索赔成立,工期索赔不成立。
理由:因设计尺寸不当,甲方要求撤除已施工部位,重新施工。
2024年一建《建筑》案例题库
2024年一建《建筑》案例题库【案例-1】某政府办公楼项目,2020年9月14日出售招标文件,2020年9月18日停止出售招标文件,2020年10月1日9点为投标截止日,最高投标限价为8600万元。
投标人甲投标报价为8700万元并于2020年10月1日8:30提交一份“将投标总价下浮至8265万元”的补充文件,并书面通知招标人。
投标人乙将暂估价(500万元)、规费(450万元)分别下调至400万元和420万元报价。
在通过资格预审后,投标人丁将联合体成员中的某个一级资质企业更换为另一特级资质的企业。
2020年11月5日招标人向投标人丙发出中标通知书,2020年11月10日投标人丙收到中标通知书,2020年12月8日双方签订合同并进行备案的同时将中标结果通知其他未中标的投标人。
2020年12月20日,招标人与中标人丙签订了一份让利5%的补充协议。
因招标过程中存在违规行为,当地主管部门责令招标人重新组织招标。
问题:指出上述事件的不妥之处,说明理由。
答案:不妥之处为:(1)2020年10月1日为投标截止日不妥。
因为根据规定,自出售招标文件出售之日起至提交投标文件截止日不少于20日。
(2)投标人甲将投标总价下浮至8265万元不妥。
因为根据规定,投标人的优惠必须体现在清单的综合单价或相关的费用中,不得以总价下浮(或者让利、降价)方式进行报价,否则以废标处理。
(3)投标人乙将暂估价从500万元下调至400万元不妥。
因为根据规定,暂估价由招标人确定,投标人投标报价时不得变动和更改。
(4)投标人乙将规费从450万元下调至420万元不妥。
因为根据规定,规费应按国家或省级、行业建设主管部门的规定计算,不得作为竞争性费用。
(5)投标人丁将联合体成员中的一级资质企业更换为另一特级资质的企业不妥。
因为根据规定,通过资格预审后,联合体成员不得变更。
(6)2020年12月8日招标人与中标人签订合同不妥。
因为根据规定,应在中标通知书发出之日起30天内,招标人与中标人签订合同。
一级建造师《建筑工程》案例分析题及答案
一级建造师《建筑工程》案例分析^p 题及答案一级建造师考试频道为大家整理“一级建造师《建筑工程》案例分析^p 题及答案”,希望对您有所帮助!一级建造师《建筑工程》案例分析^p 题及答案案例分析^p 题(共5题,(一)、(二)、(三)题各20分,(四)、(五)题各30分)31[简答题]1.背景某写字楼项目,建筑面积84540.4m2,两层连通整体地下室,地上为两栋塔楼,基础形式为筏板基础,结构体系为全现浇钢筋混凝土剪力墙结构。
地下结构施工过程中,发生如下事件:事件一:地下室底板外防水设计为两层2mm的高聚物改性沥青卷材,施工单位拟采用热熔法、满粘施工,监理工程师认为施工方法存在不妥,不予确认。
事件二:地下室单层面积较大,由于设备所需空间要求,地下二层层高达6.6m,不便于一次施工,故底板、竖向墙体及顶板分次浇筑。
监理要求提前上报施工缝留置位置。
事件三:底板施工完后,浇水养护10d后监理工程师提出应继续浇水,施工单位认为采用普通硅酸盐水泥拌制的混凝土,其养护时间不少于7d即可,现养护10d已完全满足规范。
事件四:地下室防水层保护层做法:顶板与底板一致,采用60mm厚细石混凝土;侧墙为聚苯乙烯泡沫塑料;室内厕浴间防水采用聚氨酯防水,先施工四周墙面,然后施工地面,基层采用1:2混合砂浆找平并压光后做防水层及保护层。
监理对此做法提出诸多不同意见。
2.问题(1)指出事件一中做法的不妥之处?为什么?(2)事件二中,地下二层墙体与底板、顶板的施工缝分别应留置在什么位置?(3)事件三中,施工单位说法是否正确,为什么?(4)指出事件四中不正确的做法?并分别给出正确做法。
参考解析:(1)不妥之一:采用热熔法施工。
理由:铺贴高聚物改性沥青卷材应采用热熔法施工,但当卷材厚度小于3mm 时,严禁采用热熔法,易烧穿卷材,影响防水效果。
不妥之二:采用满粘法施工。
底板垫层混凝土平面部位的卷材宜采用空铺法或点粘法。
(2)墙体与底板:墙体水平施工缝应留在高出底板表面不小于300mm的墙体上;墙体与顶板:墙体水平施工缝应留在板与墙接缝线以下150~300mm处。
一级建造师执业资格考试案例分析建筑工程施工现场管理1
案例分析题一【2014年考题】某办公楼工程,建筑面积45 000 m2,地下2层,地上26层,框架-剪力墙结构,设计基础底标高为-9.0 m,由主楼和附属用房组成,基坑支护采用复合土钉墙,地质资料显示,该开挖区域为粉质黏土且局部有滞水层,施工过程中发生了下列事件。
事件1:监理工程师在审查《复合土钉墙边坡支护方案》时,对方案中制定的采用钢筋网喷射混凝土面层、混凝土终凝时间不超过4 h 等构造做法及要求提出了整改完善的要求。
事件2:项目部在编制的“项目环境管理规划”中,提出了包括现场文化建设、保障职工安全等文明施工的工作内容。
事件3:监理工程师在消防工作检查时,发现一只手提式灭火器直接挂在工人宿舍外墙的挂钩上,其顶部离地面的高度为1.6 m,食堂设置了独立制作间和冷藏设施,燃气罐放置在通风良好的杂物间。
事件4:在砌体子分部工程验收时,监理工程师发现有个别部位存在墙体裂缝。
监理工程师对不影响结构安全的裂缝砌体进行了验收,对可能影响结构安全的裂缝砌体提出了整改要求。
事件5:当地建设主管部门于10月17日对项目进行执法大检查,发现施工总承包单位项目经理为二级注册建造师。
为此,当地建设主管部门作出对施工总承包单位进行行政处罚的决定:于10月21日在当地建筑市场诚信信息平台上进行了公示;并于10月30日将确认的不良行为记录上报了住房和城乡建设部。
问题1. 事件1中,基坑土钉墙护坡其面层的构造还应包括哪些技术要求?2. 事件2中,现场文明施工还应包含哪些工作内容?3. 事件3中,有哪些不妥之处并说明正确做法,手提式灭火器还有哪些放置方法?4. 事件4中,监理工程师的做法是否妥当?对可能影响结构安全的裂缝砌体应如何整改验收?5. 事件5中,分别指出当地建设主管部门的做法是否妥当?并说明理由。
参考答案1. 事件1中,基坑土钉墙护坡其面层的构造技术要求还应包括:(1)面层混凝土强度等级不应低于C20,厚度宜为80~120 mm。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
2012 年一级建造师建筑工程案例题案例一 【背景材料】 某建筑公司承揽了一高层住宅小区 2 号楼的施工任务。
2004 年 8 月 20 日,双笼外用施工电梯上升过程中,受 16 层阳台伸出的一根防护栏杆的影响,架子工班长让在脚手架上进 行阳台支模的木工刘某立即拆除,木工随即进行拆除,不慎失手将钢管坠落,恰好击中正在 下方清理钢模板的工人孙某的头部,击破安全帽,造成脑外伤,经抢救无效死亡。
经事故调 查,该工程部安全经管工作一贯涣散,监督检查工作不力,安全知识教育培训工作力度不够。
【问题】 (1)请简要分析造成这起事故的原因 【答案】 (1)造成这起物体打击事故的原因是: 1)架子工班长违章指挥,木工不能拆除防护栏。
2)安全经管工作混乱,木工刘某听从架子工班长的违章指挥,造成混岗作业,埋下事 故隐患。
3)工人缺乏安全知识,冒险蛮干,未经现场负责人同意,随意拆除防护栏杆,并且没 有采取任何防护措施,也没有设置警戒区,违章作业。
4)拆除防护栏杆与下方清理钢模板形成交叉作业,违反了在拆除脚手架工作区的下方 不得有人的规定。
案例二 【背景材料】 某工程的建筑安装工程检查评分汇总表如下所示,表中已填有部分数据。
检查评分汇总表 企业名称:××建筑公司 经济类型: 资质等级:1/8工程名称及分值单位工结 总计得安全程(施 建筑面 构 分(满经管 工现场 积(m2)类 分分值(10名称)型 100 分)分)基坑支 “三文明施工 物料 外用起重 施工机脚手 护与模 宝、四施工用电 提升 电梯 塔吊 吊装 具(满架(10 板工程 口”防(20(10 机(5 (5 (10) (5 分值 5分) (10 护(10分)分) 分) 分)分) 分)分) 分)内××住浇8950.5宅外9.0 8.34.0 4.0 8.83.75砌评语:检查单位负责人受检工程工程经理问题: (1)该工程《安全经管检查评分表》、《文明施工检查评分表》、《起重吊装安全检 查评分表》等分表的实得分分别为 80 分、81 分、84 分。
换算成汇总表中相应分项后的实得 分为多少? 【答案】 汇总表中各项实得分数计算方法: 分项实得分=(该分项在汇总表中应得分×该分项在检查分表中实得分)÷100 则安全经管分项实得分=20×81÷100=16.2 起重吊装分项实得分=5×84÷100=4.2(2)该工程使用了多种脚手架,落地式脚手架实得分为 90 分,悬挑式脚手架实得分为 84 分,计算汇总表中“脚手架”分项实得分值是多少?2/8【答案】 在汇总表的各分项中,如有多个检查评分表分值时,则该分项得分应为各单项实得分数 的计算平均值。
脚手架实得分=(90+84)÷2=87 分 (87÷100)×10=8.7(3)《施工用电检查评分表》中“外电防护”这一保证工程缺项(该项应得分值为 20 分, 保证工程总分为 40 分),其他各项检查实得分为 70 分。
计算该分表实得多少分?换算到汇 总表中应为多少分?【答案】 分项表中有缺项时,分表总分计算方法: 缺项的分表分=(实查工程得分之和/实查工程应得分值之和)×100. 保证工程缺项时,保证工程小计得分不足 40 分,评分表得零分。
缺项的分表分=[70/(100-20)]×100=8.75 分。
(4)本工程总计得分为多少?安全检查应定为何种等级? 【答案】3/8本工程总计得分为 8+16.2+8.7+8.3+9.0+8.75+4.0+4.0+8.8+4.2+3.75=83.7 分。
安全检查等 级定为优良。
案例三[背景资料] 某市南湖新技术开发区翠林中心花园工程由市某建筑集团有限公司承建,正处于紧张的 主体施工阶段。
2003 年 8 月 5 日,钢筋工李某在 14 楼绑扎梁板钢筋。
上午 10:40 左右, 李某作业不慎滑倒,有管道井口坠落到 12 层楼面,经抢救无效死亡,经事故调查,管道井 口为 1.2m×0.9m,事故发生时,没有按规定进行防护,而只是用 1.4m×1.0m、厚 1mm 的镀 锌薄钢板盖住了井口。
李某跌至盖板上后,薄钢板迅速变形塌落,李某随塌落的钢板坠下。
问题: (1)简要分析造成这起事故的原因。
(2)本例中的管道井口应如何防护才是正确的? 答案: (1)造成这起事故的原因是: 1)施工单位未按技术交底对管道井口进行防护,并设置安全警示标识。
2)安全教育不到位,李某作业前没有仔细检视作业环境,排除危险。
3)工人李某本人安全意识不强,缺乏安全生产的基本常识。
(2)本例的管道井口属于边长为 50~150cm 的洞口,按照行业规范《建筑施工高处作 业安全技术规范》的规定,必须设置一层用扣件扣接钢管而形成的网格,并在其上满铺竹笆 或脚手板;也可采用贯穿于混凝土板内的钢筋结构成防护网格,钢筋网络间距不得大于 20cm. 案例四 [2006 年真题] 背景资料4/8某市建筑公司承建的供电公司职工培训楼工程,地下 1 层,地上 12 层,建筑面积 24000 ㎡,钢筋混凝土框架结构,计划竣工日期为 2006 年 8 月 8 日。
2006 年 4 月 28 日,市建委有关经管部门按照《建筑施工安全检查规范》(JGJ 59-1999) 等有关规定对本工程进行了安全质量大检查。
检查人员在询问工程经理有关安全职责履行情 况时,工程经理认为他已配备了专职安全员,而且给予其经济奖罚等权利,他已经尽到了安 全经管责任,安全搞的好坏那是专职安全员的事:在对专职安全员进行考核时,当问到《安 全经管检查评分表》检查工程的保证工程有哪几项时,安全员只说到了“目标经管”、“施工 组织设计”两项:检查组人员在质量检查时,还发现第二层某柱下部混凝土表面存在较为严 重的“蜂窝”现象。
检查结束后检查组进行了讲评,并宣布部分检查结果如下:(1)该工程《文明施工检查评分表》、《“三宝”、“四口”防护检查评分表》、《施工 机具检查评分表》等分项检查评分表(按百分制)实得分分别为 80 分、85 分和 80 分(以 上分项中的满分在汇总表中分别占 20 分、10 分和 5 分)。
(2)《起重吊装安全检查表》实得分为 0 分。
(3)汇总表得分分值为 79 分。
问题 1.工程经理对自己应负的安全经管责任的认识全面吗?说明理由。
问题 2.专职安全员关于《安全经管检查评分表》中保证工程的回答还应包括哪几项?问题 3.该工程混凝土表面的“蜂窝”现象应该如何处理?问题 4.根据各分项检查评分表的实得分换算成汇总表中相应分项的实得分。
问题 5.本工程安全生产评价的结果属于哪个等级?说明理由。
答案:1.(本小题 3 分)不全面(1 分)。
因为工程经理对工程工程的安全负全面领导责任(2 分)。
2.(本小题 4 分)还应包括“安全生产责任”(1 分),“分部(分项)工程安全技术交底”(1 分)、“安全 检查”、“安全教育”(1 分)5/83.(本小题 3 分) 应除掉附近不密实的混凝土和突出骨料题粒(1 分),用水清理干净并润湿(1 分), 再用高一级强度的细石混凝土填补(1 分),应振捣密实并养护(1 分)。
4.(本小题 6 分) 总表中各项实得分数计算方法: 分项实得分=(该分项在汇总表中应得分×该分项在检查评分表中实得分)÷100 则:文明施工分项实得分=(20×80+100)分=16.0 分(2 分) “三宝”、“四口”=10×80/100 分=8.5 分(2 分) 施工机具分项实得分=5×80/100 分=4.0 分(2 分) 5.(本小题 3 分) 不合格等级(1 分),因为《起重吊装安全检查评分表》实得分 0 分(1 分),且汇总 表得分少于 80 分(1 分)。
[2007 真题] 背景资料 某 18 层办公楼,建筑面积 32000 ㎡,总高度为 71m,钢筋混凝土框架剪力墙结构,脚手架采用悬跳钢管脚手架,外挂密目安全网,塔式起重机作为垂直运输工具。
2006 年 11 月 9 日在 15 层结构施工时,吊运钢管时钢丝绳滑扣,起吊离地 20m 后,钢管撒落,造成下面 作业的 4 名人员死亡,2 人重伤。
经事故调查发现:1.作业人员严重违章,起重机司机因事请假,工长临时指定一名机械工操作塔吊,钢管 没有捆扎就托底兜着吊起,因而钢丝绳没有在吊钩上挂好,只是挂在吊钩的端头上。
2.专职安全员在事故发生时不在现场。
6/83.作业前,施工单位工程技术负责人未详细进行安全技术交底仅向专职安全员口头交代 了施工方案中的安全经管要求。
问题 1.针对现场伤亡事故,工程经理应采取哪些应急措施? 2.指出本次事故的直接原因。
3.对本起事故,专职安全有哪些过错? 4.指出该工程安全技术交底工作存在的问题。
答案: 1.(本小题 6 分) ①组织迅速抢救伤员;②保护好现场;③立即向本单位负责人报告;④启动应急预案; ⑤ 协助事故调查;⑥其他合理的应急措施(答对一个给一分,满分 6 分)。
2.(本小题 4 分) 事故直接原因:工长指定一名不是起重吊车的人员负责钢管起吊(1 分),没有将钢管 捆绑(1 分),钢丝绳勾在了吊钩的端头上(1 分),致使起吊中钢管高空散落(1 分)。
3.(本小题 4 分) 安全员严重失职(1 分),事发时安全员不在现场(1 分),平时对现场防护监督不到 位(1 分),没有定期检查设备(或参加检查未发现隐患,对隐患整改未落实)(1 分)。
4.(本小题 6 分) 安全技术交底仅有口头讲解,没有书面签字记录(2 分)。
交底人员包括施工负责人、 生产班组(2 分)。
安全技术交底缺乏针对性,没有细化的施工方案和安全注意事项(2 分)。
案例 [背景资料] 某开发商对一幢综合性写字楼工程进行公开招标。
该工程建筑面积 35252 ㎡,主体结构 为框架-剪力墙结构,建筑檐高 44.8m,基础类型为桩箱复合基础,地上 14 层。
工程地处繁7/8华商业区,距离周围建筑物较近。
工期为 350d.业主要求按工程量清单计价规范要求进行报 价。
某建筑公司参与投标,经过对图纸的详细的会审、计算,汇总得到单位工程费用如下: 分部分项工程量计价合计 3698 万元,措施工程计价占分部分项工程量计价的 8.8%,其他工 程清单计价占分部分项工程量计价的 2.1%,规费率为 6.5%,税率按 3.4%计取。
问题:(1)清单计价单位工程费包括哪些费用?列表计算该单位工程的工程费。
(2)清单综合单价包括哪些内容。
