作业证办理流程图
作业许可证申请的操作流程

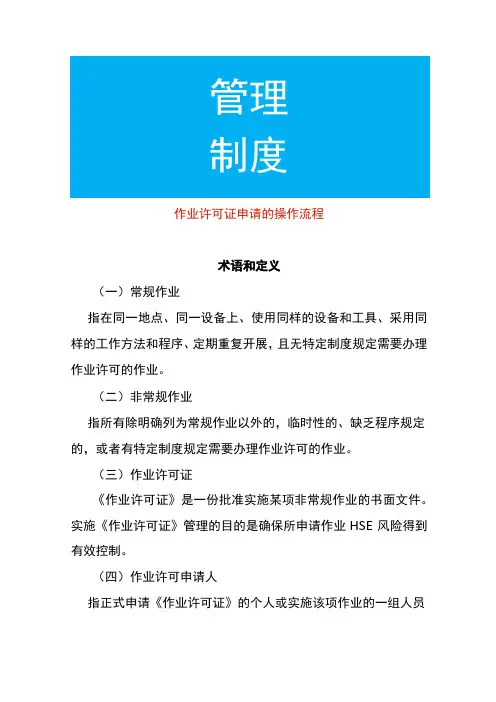

作业许可证申请的操作流程术语和定义(一)常规作业指在同一地点、同一设备上、使用同样的设备和工具、采用同样的工作方法和程序、定期重复开展,且无特定制度规定需要办理作业许可的作业。
(二)非常规作业指所有除明确列为常规作业以外的,临时性的、缺乏程序规定的,或者有特定制度规定需要办理作业许可的作业。
(三)作业许可证《作业许可证》是一份批准实施某项非常规作业的书面文件。
实施《作业许可证》管理的目的是确保所申请作业HSE风险得到有效控制。
(四)作业许可申请人指正式申请《作业许可证》的个人或实施该项作业的一组人员中的负责人。
为体现HSE管理直线责任的要求,作业许可申请人应由相应级别作业负责人(至少为作业现场级别负责人)担任。
作业期间作业许可申请人不应离开作业现场。
(五)作业许可批准人是指对《作业许可证》进行书面审查和现场批准的人员。
作业许可批准人由有权提供、调配、协调作业HSE风险管控资源的,且经过培训,具有相应资格和能力的作业属地主管、作业直线管理人员或其授权人担任。
(六)作业监护人指本单位内部具有相应授权,或经培训、指导和任命的承包商员工,在现场负责作业监管工作的人员。
(七)气体检测员指在作业前进行气体检测的人员。
气体检测员必须接受气体检测培训,并得到相应授权。
(八)能量隔离员指实施并解除电气隔离、工艺隔离或机械固定的人员。
能量隔离员必须接受能量隔离培训,并得到相应授权。
(九)班前会也称工前会,指在作业许可书面审查生效、现场作业开始之前,所有参与作业的人员在作业现场进行的沟通会。
班前会的主要议题是沟通落实工作计划、分工以及《作业许可证》和作业前安全分析中的HSE风险管控要求等内容。
基本要求(一)应当尽可能减少非常规作业,从根本上降低最有可能导致事故发生的非常规作业风险。
(二)各企业应结合本单位HSE风险,建立作业许可管控制度,明确以下要求:1.所有的非常规作业都必须纳入作业许可管理;2.本单位需要进行作业许可管理的作业类型和范围;3.在何种状况或条件下不具备最基本安全作业条件的作业不得批准;4.从作业许可申请到作业许可关闭的管理流程;5.作业许可申请人、作业监护人、气体检测员、能量隔离员、作业许可批准人等涉及的角色及其职责;6.相关人员的培训与胜任能力管理要求;7.作业许可的日常现场符合性审核要求。
各类危险作业安全许可证及办理流程图-谢洪岭

临时动火作业安全许可证备注:《临时动火作业安全许可证》一式三份,申办部门/车间、动火作业人、安全设备室各执一份,安全设备室应将动火作业证存档备查,保存期至少一年。
临时动火作业须知动火作业分为特殊危险动火作业、一级动火作业和二级动火作业三类。
1.特殊危险动火作业:在生产运行状态下的易燃易爆物品生产装置、输送管道、储罐、容器等部位上及其他特殊危险场所的动火作业。
2.一级动火作业:在易燃易爆场所进行的动火作业。
3.二级动火作业除特殊危险动火作业和一级动火作业以外的动火作业。
4. 凡厂、车间或单独厂房全部停车,装置经清洗置换、取样分析合格并采取安全隔离措施后,可根据其火灾、爆炸危险性大小,经厂安全防火部门批准,动火作业可按二级动火作业管理。
5. 遇节日、假日或其他特殊情况时,动火作业应升级管理。
高处作业安全许可证备注:《高处作业安全许可证》一式三份,申办部门/车间、高处作业人、安全设备室各执一份,安全设备室应将高处作业证存档备查,保存期至少一年。
高处作业须知1. 凡在坠落高度基准面2米(含2米)以上有可能坠落的作业为高处作业。
对于离地面虽在2米以下,但在作业地段坡度大于45°的斜坡下面或附近有可致伤害因素(如坑、井、洞、升降口、排液沟、排放管、液体贮池、熔融物、转动机械等)亦视为高处作业。
2. 高处作业前,必须办理《盛达公司高处作业安全许可证》,采取可靠的安全措施,指定专人负责,专人监护,并严格履行审批手续。
3. 高处作业人员必须经体检合格,凡有高处禁忌症的人员不得从事高处作业。
4. 高处作业人员必须系好安全带,戴好安全帽,随身携带的工具、零件、材料等必须装入工具袋。
5. 高处作业一般不应交叉作业,特殊情况下,须采取可靠的隔离防范措施。
6. 高处作业人员,要距离普通电线一米以上,普通高压线二点五米以上,并要防止运送导体材料触碰电线。
7. 高处作业必须从指定路线上下。
8. 建筑登高架设工(架子工)必须经过特殊工种专业技术培训,考试合格取证后,方可允许独立作业。
02 教材一:动火作业流程图

动火作业管理程序
操作流程
1.动火申请
编制日期 版 责任部门
实施部门
本 操作事项
能替代
能否替代
不能替 代
1-1动火作业分公司内人员作业和承包 商作业 1-2提出动火申请时,应优先考虑有无 其它方法可以替代动火作业 1-3承包商在进厂施工时,应至EHS部 门签定施工协议和必要的资质检查, 具体参见《承包商管理程序》
6..动火审批 区 实施部门 5.2动火作业 可以转 移 动火件转 门
5.3动火结束
实施部门
8.现场作业 人员、监护 人员培训
实施部门
8-1将动火实施方案及作业要点,对作 业人员、监护人员进行培训
未 通 过 审 批
9.现场准备
实施部门
9-1根据动火作业实施方案,对作业现 场进行相应的准备、布置
10.现场动火审 通过审 批 A1
实施部门
10-1作业现场布置完后,应填写《动 火作业申请表》,根据《动火作业分 级表》签核权限要求,签至相应的管 理人员 10-2审批人员应到现场进行必要的验 证,现场布置、人员培训等 10-3经验证不合格的,不得签发《动 火作业申请》返回第7步向下流程
LOGO 责任部门
13.动火结束
动火人员 监护人员
13-1动火作业结束后,应整理好工具、 恢复作业现场 13-2确认无火灾隐患后,方可离开
14.动火结束 后确认
监护人员
14-1动火作业结束后,根据动火等级 要求,应重新到作业现场,确认火灾 隐患,具体确认时长见《动火作业分 级表》中规定 14-2主要通过查看有无未熄灭的火星、 有无燃烧气味
动火作业管理程序
操作流程 责任部门
编制日期 版 本 操作事项
建筑公司各项工作流程图(操作表)(所有部门)

确认签证
确认签证
变更签证单 工程资料存档
-10-
福建鸿禹建设发展有限公司
隐蔽工程验收管理 工作流程
隐蔽工程施工
隐蔽工程自检
隐蔽工程资料填写
隐蔽工程报验
验收不合格
验收合格
实施工序隐蔽
资料归档
-11-
福建鸿禹建设发展有限公司
做好基础工作
搭建 工程 资料 管理 体系
配备 资料 管理 员
建立 资料 管理 制度
项目技术负责人提出编写纲要
明确编制人
下达编制令 生产、预算、材料、设备帮助
建筑部分编写
装修部分编写
安装部分编写
项目技术负责人检查编写情况并解决存在的问题
项目技术负责人初审
修改并汇总成稿
审批不合格
报公司审批
施组的过程修改
发放、报验、归档
-7-
福建鸿禹建设发展有限公司
作业指导书的编制与管理 工作流程
选择作业指导书编制目标 作业指导书编制
8、相关政策 性调整文件 及规定
部门负责人复核, 并专题向领导汇报
是
9、业主奖励、 责任扣款及 罚款的资料
上报甲方进行审核
与甲方核对结算
是
双方签字确认
出结算报告, 资料存档
-16-
福建鸿禹建设发展有限公司
明确负责统计工作人员
规定统计工作职责
配备统计工作资源 统计员掌握工程造价、 合同等基本情况 制定阶段性统计工作 计划
设 置 七 牌 两 图
悬 挂 安 全 标 识
四 通主材设 一体料备 平挂合合 合密理理 理目堆防 绿网放护 化
设
做
置保好
两临证垃
区时卫圾
夜间施工许可证办事指南

延长施工作业时间证明
(一)办理依据
1.《广州市环境噪声污染防治规定》第十六条。
2.市建委《关于加强建设工程夜间施工管理的通知》(穗建质[2009]455号)。
3.《广州市城乡建设委员会关于进一步加强建筑施工工地降噪管理的通知》(穗建质[2013]834号)
(二)办理范围
经白云区建设局核发《建筑工程施工许可证》或取得“施工临时复函”的建设工程。
(三)应提交的材料
(四)应发给的证明文件:广州市建筑施工延长作业时间证明
(五)办理期限:3个工作日
(六)办理机构:广州市白云区建设局建筑业管理科
业务受理地址:广州市白云区机场路561号白云区政务服务中心218窗,
联系电话: 86055612 (周一、周三、周五对外办公)
36501773(周二、周四)
(七)收费标准:不收费
(八)办理延长施工时间证明流程图:
欢迎您的下载,
资料仅供参考!
致力为企业和个人提供合同协议,策划案计划书,学习资料等等
打造全网一站式需求。
教育部作业标准化(SOP)流程图制作规范

教育部作业标准化(SOP)流程图制作规范目录壹、前言…………………………………………………….………P1貳、目的……………………………………………………….……P1叁、流程图符号…………………………………………….………P1 肆、流程图结构说明……………………………………….………P2一、循序结构……………………………………………...……P2二、选择结构…………………………………………….………P3(一)二元选择结构……………………………..…..……P3(二)多重选择结构…………………….………..…….…P4三、重复结构………………………….………………………….…….P5(一)REPEAT-UNTIL 结构…………………………….…………P5(二)DO-WHILE结构……………………………………….……….P6伍、流程图绘制原则……………………………………………….P7 陆、范例一、教育部暨所属各机关计划资本支出预算执行评核作业流程…P11二、教育部有效率会议标准作业流程……………………….…….P13三、国立技专校院资本门工程新兴计划审核作业流程….P16四、技术学院申请改名科技大学审核作业流程….…….P19教育部作业标准化(SOP)流程图制作规范秘书室管考科制931009壹、前言「标准作业流程」是企业界常用的一种作业方法。
其目的在使每一项作业流程均能清楚呈现,任何人只要看到流程图,便能一目了然。
作业流程图确实有助于相关作业人员对整体工作流程的掌握。
制作流程图的好处有三:(一)所有流程一目了然,工作人员能掌握全局。
(二)更换人手时,按图索骥,容易上手。
(三)所有流程在绘制时,很容易发现疏失之处,可适时予以调整更正,使各项作业更为严谨。
贰、目的一、为建立本部作业标准化(SOP)流程图之可读性及一致性,乃参考美国国家标准协会(American National Standards Institute,ANSI)系统流程图标准符号,选定部份常用图形,作为本规范流程图制作符号;及参考道勤企业管理顾问有限公司「效率会议」标准流程,作为本规范流程作业要项及流程图之范例。
特殊作业管理制度附流程图【最新版】

特殊作业管理制度附流程图一、目的为进一步加强各企业特殊作业的安全管理,消除隐患,减少伤亡事故发生,根据《安全管理办法》中危险性较高的作业活动的规定,制定本制度。
二、适用范围适用于在各企业内从事动火作业(焊接、切割、焚烧)、受限空间作业(罐内、锅炉内、下水井内、狭小库房等)、临时用电作业、吊装作业、高处作业、加(泄)氨作业、清污作业、压力容器管道作业、危险化学品库房内作业、维修危险化学品管路设备作业、高温作业、特重体力作业等危险性较高的作业活动实施作业许可管理。
三、相关定义(一)高处作业凡在坠落高度基准面2m以上(含2m)有可能坠落的高处进行作业,都称为高处作业。
(二)动火作业动火作业是指进行焊接、切割、加热、打磨、焚烧以及在易燃易爆场所使用电钻、砂轮等可能产生火焰、火星、火花和赤热表面的临时性作业及其他使用明火的作业行为。
(三)临时用电作业临时用电作业是指正式运行电源上所接的一切临时用电作业。
(四)受限空间作业受限空间是指与外界相对隔离,进出口受限,自然通风不良,足够容纳一人进入并从事非常规、非连续作业的有限空间。
如管道、容器、槽、罐、塔、炉膛、锅筒、料仓、窨井、下水道、坑(池)或其它封闭、半封闭场所。
(五)吊装作业吊装作业是指利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。
(六)压力容器管道压力容器管道是指利用一定压力用于输送气体或者液体的管状设备,其范围规定为最高工作压力大于或者等于0.1MPa(表压)的气体、液化气体、蒸汽介质或者可燃、易爆、有毒、有腐蚀性、最高工作温度高于或者等于标准沸点的液体介质,直径大于25mm的管道。
(七)危险化学品库房内作业特指在危险化学品库房内进行的维修、安装、搬移作业。
(八)危险化学品管路设备危险化学品管路设备是指埋地、地面和架空的危险化学品输送管道及其附属设施。
(九)高温作业特指对高温设备设施进行的安装、检查、维修作业。
(十)特重体力作业特指搬运重量超过100公斤(含100公斤)的设备、工件、器具、材料等物品或维修过程中需搬抬重量超过50公斤(含50公斤)的设备、工件、器具等物品。
安全作业管理制度及作业票证办理流程图

安全作业管理制度及作业票证办理流程目的加强对厂区各种作业的安全监管,确保各种作业对正常生产不构成威胁。
职责1、公司各部门应对自己所管辖区域除正常操作外的作业安全负责。
2、作业相关人员必须对整个作业过程负责。
控制程序一、作业管理1、除正常操作外,凡在生产厂区作业都应严格执行相关作业许可证规定。
a动火作业应按照动火作业安全管理制度执行b进入受限空间作业应按照进入受限空间作业管理制度执行。
c高处作业应按照高处作业安全管理制度执行。
d吊装作业应按照吊装作业安全管理制度执行。
e动土作业应按照动土作业安全管理制度执行。
f临时用电作业应按照动土作业安全管理制度执行。
2、按照“谁主管、谁负责”的原则,相关部门和单位应对生产区域作业人员、车辆及相关作业状况实行有效监督,对其人员的行为和实施安全负责,确保各项安全工作符合安全要求。
作业区域如与生产装置区域交叉时,作业区域应采取有效隔离3、生产区域的作业人员应按规定配备、穿戴好相应的劳动防护用品,并在指定的区域工作。
4、进入生产区域人员作业前应清楚各种标识牌所表示含义,作业完成后,作业负责人应确认作业现场处于安全状态。
5、安环部对进入生产区域作业的人员不定期进行抽查,不符合要求者不得作业。
二、作业人员管理1、项目负责人项目负责人对作业过程负全面安全责任,必须在作业前详细了解作业容和作业部位及周围情况,参与作业风险分析、安全措施的制定和落实,向作业人员交代作业任务和作业安全注意事项;作业完成后,组织检查现场,确认无遗留隐患,方可离开作业现场。
2、实施人独立承担作业必须持有作业证,并在相关安全作业证上签字。
若带徒作业时,实施人必须在现场监护。
实施人接到安全作业证后,应落实各项容及审批手续,若发现不具备条件时,有权拒绝作业,并向安全部门报告。
实施人必须随身携带安全作业证,严禁无证作业及不符合审批手续的作业。
3、监护人监护人应由作业点所在单位制定责任心强、有经验、熟悉现场、掌握相关安全知识的人员担任,必要时,也可由作业单位和作业点所在单位共同指派。
审批操作规程及审批流程图

附件:审批操作规程及审批流程图一、修建跨河、拦河、过河、临河建筑物(一)审批操作规程1、审批依据:(1)《中华人民共和国水法》第十九条:修建闸坝、桥梁、码头和其他拦河、跨河、临河建筑物,铺设跨河管道、电缆,必须符合国家规定的防洪标准、通航标准和其他有关的技术要求。
(2)《中华人民共和国航道管理条例》第十四条:修建与通航有关的设施或者治理河道、引水灌溉,必须符合国家规定的通航标准和技术要求并应当事先征求交通主管部门的意见。
违反前款规定,中断或者恶化通航条件的,由建设单位或者个人赔偿损失,并在规定期限内负责恢复通航。
第十五条:在通航河流上建设永久拦河闸坝,建设单位。
必须按照设计和施工方案,同时建设适当规模的过船、过木、过鱼建筑物,并解决施工期问的船舶、排通航问题。
过船、过木、过鱼建筑物的建设费用,由建设单位承担。
在不通航河流或者人工渠道上建设闸坝后可以通航的,建设单位应当同时建设适当规模的过船建筑物;不能同时建设的,应当预留建设过船建筑物的位置。
过船建筑物的建设费用,除国家另有规定外,应当由交通部门承担。
过船、过木、过鱼建筑物的设计任务书、设计文件和施工方案,必须取得交通、林业、渔业主管部门的同意。
(3)《广东省航道管理条例》第十三条:在通航水域修建跨河、拦河、过河、临河建筑物,必须符合国家规定的通航标准和航道发展规划,建设单位和个人应征得航道部门同意后,方可办理其他报批、报建手续。
2、审批内容:在通航河流上修建跨河、拦河、过河、临河建筑物通航标准等有关技术要求。
3、审批条件:(1)符合水资源综合利用的原则。
(2)符合航道技术等级和航道发展规划要求。
(3)符合《内河通航标准》的技术规范要求。
(4)符合《内河航道维护技术规范》的技术规范要求。
(5)符合《航道整治工程技术规范》的技术规范要求。
(6)符合《内河助航标志》的技术规范要求。
(7)符合《船闸设计规范》的技术规范要求。
(8)符合国家的其它有关技术规范的要求。
特殊作业审批制度流程 (2)

特殊作业管理制度一、目的为进一步加强各企业特殊作业的安全管理,消除隐患,减少伤亡事故发生,根据《安全管理办法》中危险性较高的作业活动的规定,制定本制度。
二、适用范围适用于在各企业内从事动火作业(焊接、切割、焚烧)、受限空间作业(罐内、作业。
明火的作业行为。
(三)临时用电作业临时用电作业是指正式运行电源上所接的一切临时用电作业。
(四)受限空间作业受限空间是指与外界相对隔离,进出口受限,自然通风不良,足够容纳一人进入并从事非常规、非连续作业的有限空间。
如管道、容器、槽、罐、塔、炉膛、锅筒、料仓、窨井、下水道、坑(池)或其它封闭、半封闭场所。
(五)吊装作业吊装作业是指利用各种吊装机具将设备、工件、器具、材料等吊起,使其发生位置变化的作业过程。
施。
特指对高温设备设施进行的安装、检查、维修作业。
(十)特重体力作业特指搬运重量超过100公斤(含100公斤)的设备、工件、器具、材料等物品或维修过程中需搬抬重量超过50公斤(含50公斤)的设备、工件、器具等物品。
四、作业要求(一)因需要进行特殊作业的,作业人员应当向其本部门及公司安全主管部门依次报告并办理审批手续,特殊作业严格按照审批流程报审,安全主管部门留档并做情况跟踪;(二)特殊作业人员需要填写《特殊作业许可证》(工作票),严格按照特殊作业审批流程进行申请。
待审批确认后方可进行作业,作业人员严格遵守《特殊作业许可证》的相关内容进行作业。
(三)特殊作业人员填写的《特殊作业许可证》以一式三份,第一联安全主管审批同意后方可作业,相关方接待部门必须派专人对特殊作业全部过程进行监管。
(九)动火作业时现场必须配备足够数量的灭火器等消防设施,并清理现场,作业现场不得有易燃易爆物品。
(十)作业人员必须配备齐全安全防护用品,监护人员必须配备齐全应急救援物品。
五、特殊作业审批流程图:。
福建省建设行业从业人员办事指南及流程图

福建省建设行业从业人员岗位证书办事指南各地培训(受理)机构地址、电话二、建筑施工企业专业管理人员发证范围:①本省具有资质等级的建筑业企业土建类施工员、预算员、材料员、质检员、安全员、机管员、装饰施工员;②建筑企业安装类施工员、预算员、材料员、质检员、安全员、安装机管员;③建筑与市政工程施工现场专业人员:即施工员、质量员、安全员、标准员、材料员、资料员、机械员、劳务员。
其中,施工员、质量员又分为土建、市政、建筑装饰装修、建筑设备安装四个专业子类。
备注:根据闽建综〔2012〕7号、闽建人〔2013〕12号文规定,建筑施工企业管理人员“八大员”岗位证书培训考核发证、变更、复检换证等工作权限,已下放各设区市建设行政主管部门,需要办理此项业务的企业,可到当地建设主管部门或业务部门办理。
具体办理时限由各地自定。
各地培训(受理)机构地址、电话三、建筑施工特种作业人员四、物业服务从业人员注:培训(受理)机构:福建省风景园林学会(地址:福州市湖滨路66号中福西湖花园西福楼4A),电话:(0591)87820614注:培训(受理)机构:福建省房地产业协会房屋征迁专业委员会(地址:福州市钱塘巷8号),电话:(0591)87807661注:培训(受理)机构:福建省建设工程质量安全监督总站(福州市湖东路189号凯捷大厦3楼),电话:(0591)87819197、87880605各地受理机构联系地址、电话福建省建设行业从业人员岗位证书办事流程图一、“三类人员”1、新报名考核业务流程:企业端报名→培训机构受理(审核、培训、统一考试、改卷、出成绩)→上报合格名单→设区市行政主管部门→省培训中心审核→制作证书→通知领证注:第一次考试不合格的,可参加一次补考。
2、变更:具体流程详见闽建许[2013]635号文规定(可登陆福建省住房和城乡建设厅网站查询)。
3、延期业务流程:企业端申请→培训机构受理审核(培训机构集中直接录入培训人员继续教育情况或导入)→上报延期合格人员名册→省培训中心审核通过→制作证书→通知领证4、补证业务流程:企业端申请→培训机构受理审核→上报补证合格人员名册→省培训中心审核通过→制作证书→通知领证5、换证业务流程:企业端申请→培训机构受理审核→上报换证合格人员名册→省培训中心审核通过→制作证书→通知领证6、注销业务流程:企业端申请→培训机构受理审核→注销二、建筑施工特种作业人员1、新报名考核业务流程:培训机构集中报名(审核受理审核)→培训→统一理论考试、实操考试→出成绩)→上报合格名单→省培训中心审核→制作证书→通知领证注:第一次考试不合格的,可参加一次补考。
最新《特种设备作业人员证》复审办理指南

《特种设备作业人员证》复审办理指南一、办理事项内容依据有关法律、法规和行政规章的规定,受理椒江区范围的特种设备作业人员证的复审。
二、办理依据1、《特种设备安全监察条例》(国务院令第549号);2、《特种设备作业人员监督管理办法》(国家质量监督检验检疫总局令第140号);3、《特种设备作业人员考核规则》(特种设备安全技术规范)。
三、申请条件申请《特种设备作业人员证》复审的人员应当符合下列条件:1、提交的复审申请资料真实齐全;2、在复审期限内中断所从事持证项目的作业时间不超过12个月(在相应考核大纲中另有规定的,从其规定);3、从事申请项目工作期间无违章操作或者管理等不良记录、未造成事故;4、经过安全教育和培训,掌握从事持证项目有关的更新知识,包括国家法律、法规、规章、安全技术规范和标准;5、身体状况能够适应所申请作业项目的需要;6、男年龄不超过60周岁,女年龄不超过55周岁;7、符合相应作业人员考核大纲规定条件的。
四、申请时应提交资料1、《特种设备作业人员证》(原件,须有《聘用情况》记录,并加盖单位公章);<见附件1>2、《特种设备作业人员复审申请表》;<见附件2>(一式双份,1寸正面免冠照片2张)3、身份证复印件1份;4、两寸正面免冠照片1张。
五、办理程序及办理时限持证人员应当在复审期届满3个月前,向发证部门提出复审申请。
跨地区从业的特种设备作业人员,向原发证部门申请换取新版证书后,也可向从业所在地的发证部门申请复审。
发证部门对报送材料进行审核,符合条件的,应当在1个月内(20个工作日)准予复审合格,并在证书正本上加盖发证部门复审合格章。
复审不合格、逾期未复审的,其《特种设备作业人员证》予以注销。
附件1《特种设备作业人员证》(原件,须有《聘用情况》记录,并加盖单位公《特种设备作业人员复审申请表》(一式双份,1寸正面免冠照片办理流程图。
作业标准化(SOP)流程图制作规范PPT

三、流程图符号
➢流程线:它有两种形式,即 虚流程线和实流程线两种。
改善有 适当减少辅 删除无 客 付 部 如 产 有 服效户钱分计价务、明以活愿的活划值等提确给动动意那生的供企、,业高带效助冗等来的余活性动的巨管检活大理查动、收或监督益业务重 动 的 活 等流效、复审动待程活的反批间等可动活的复、
提高质量 改善客户满意 度 减少协调扯皮
减少成本 提高应变能
符号
三、流程图符号
➢审记过录程框中:需由要一供个应像商文先档自或 我 书评 形估 的图,形然来后表对示其过进程行完实 地 成稽 时核 留下,来但的有证些据国或外记的录供, 应 通常商引无法用进表行单实的地名的称稽,核与,
检 验 NG
OK
数 据
标准
三、流程图符号
➢决策框:以菱形符号表示 过程中的一项判定、检验、 审核、评审或者選擇,其 意义说明写在菱形内,常
名
称
准备作业(S(END) 路径(Path)
文件(Document)
意
义
流程图开始
处理程序
不同方案选择 流程图终止 指示路径方向
输入或输出文件
已定义处理(Predefined Process) 使用某一已定义之处理程序
连接(Connector)
➢虚 实与流 流记程 程录线 线框表 表的示 示连信 实接息物一的的般流流是通通用,。虚流程线 ➢它 示与与 :文流件程框块的的连连接接一如般左是图用所虚流程线
爆破作业人员许可证办理操作说明

爆破作业人员许可证办理操作说明一、爆破工程技术人员证件申办流程(一)初次申领初次申领流程图1、填写申请表爆破作业单位登录本单位所在地省份的《民爆信息系统网络服务平台》,选择“人员管理->人员许可证申请”,选中“《爆破作业人员许可证》初次申领”选项,如下图所示:图1-1上图中点击“申请”按钮,进入申请表录入页面,如下图所示:图1-2填写完成后,点击“提交”按钮,系统会验证该人员的从业经历、业绩是否符合要求,且需在上图中输入“学籍在线验证码” 后,点击“验证”按钮,验证学历是否真实、是否符合要求。
学籍在线验证码的获取方式参见附录一。
验证通过后,跳转到以下界面:图1-3点击上图中的“查看、打印申请材料”,弹出下图所示界面:图1-4点击上图中的“打印预览”按钮,弹出下图所示界面:图1-5点击上图中的“打印”按钮打印申请表,粘贴照片。
2、所在单位法定代表人声明将打印出来的纸质申请表交单位法定代表人签名并加盖本单位印章。
3、县级公安机关背景审查将经单位法定代表人签名并加盖单位印章的纸质申请表提交给单位所在地设区的县级公安机关,由县级公安机关在《民用爆炸物品信息管理系统》进行背景审查。
申请信息在网络服务平台提交后,会自动上传至《爆破作业人员比对核查模块》进行验证,验证该人员是否为在逃、涉恐、涉毒、违法犯罪、不在人口库的人员,并在次日上午9:00前返回比对结果至全国人员库。
县级公安机关登录《民用爆炸物品信息管理系统》,选择“人员管理->人员许可证申请查询”输入查询条件点击“查询”,如下图所示:图1-6点击上图中的“未审查”,进入以下界面:图1-7县级公安机关在上图中填写审查人,选择审查状态,审查意见栏填写审查意见,点击“确定”按钮提交。
审查状态选择“审查通过”时,系统会自动连接全国人员库验证该人员是否为在逃、涉恐、涉毒、违法犯罪、不在人口库的人员,不属于此类人员的,在纸质申请表上签名并加盖公安机关印章,交还给爆破作业单位。
进入受限空间作业许可证办理指南

进入受限空间作业许可证办理指南一、办理程序1.进入受限空间作业负责人持施工任务单,向受限空间所属车间(单位)提出申请。
2.办理“进入受限空间作业许可证”前,生产及施工单位应针对作业内容对受限空间进行危害识别,分析受限空间内是否存在缺氧、富氧、易燃易爆、有毒有害、高温、负压等危害因素,制定相应的作业程序、安全防范和应急措施。
办理人应根据生产介质的危害因素安排对受限空间内的氧气、可燃气体、有毒有害气体的浓度进行分析或检测,1小时内完成采样分析工作。
3.进入受限空间作业前,生产单位必须与施工单位进行现场检查交底,生产单位领导组织有关专业技术人员会同进入受限空间作业单位的现场负责人及有关专业技术人员、监护人,对需进入作业的设备、设施进行现场检查,对进受限空间作业内容、可能存在的风险以及施工作业环境进行交底,结合施工作业环境对许可证列出的有关安全措施逐条确认,并将补充措施确认后填入相应栏内。
4.施工单位负责人应向施工作业人员进行作业程序和安全措施交底,并指派作业监护人;直属单位(事业部)或基层单位(车间)与施工单位现场安全负责人对受限空间作业的全过程实施现场监督。
5.根据分析报告,确定作业许可证级别。
结合危害识别评估结果由车间(单位)有关技术人员制定安全措施,施工项目负责人、基层单位现场安全负责人和施工作业负责人共同落实安全措施。
施工作业负责人在“施工作业负责人意见栏”内签暑意见;基层单位现场安全负责人在“基层单位现场安全负责人意见”栏内签署意见;安全措施的具体落实人员对安全措施的正确落实负责,并在“确认人签名”栏内签名确认;监护人对安全措施逐条检查、落实后签字确认;最后按分级管理由相关人员审批签发。
6.将分析报告单附在“进入受限空间作业许可证”安全技术人员留存联上。
7.进入受限空间涉及用火、临时用电、高处等作业时,必须遵守有关安全规定,办理相应的许可证,“进入受限空间作业许可证”不能代替上述作业许可证。
