锚索锚杆施工安全技术交底
锚杆安全技术交底百度文库模板
一、交底对象全体参与锚杆施工的作业人员、管理人员及现场监督人员。
二、交底内容1. 锚杆施工概述锚杆施工是隧道、边坡等工程中常用的支护手段,通过锚杆与岩体之间的锚固作用,增强岩体的整体稳定性,防止岩体发生变形和破坏。
本次锚杆施工采用预应力锚杆,材质为Q235、16Mn、20MnSi等,锚杆长度、直径等参数需根据设计要求确定。
2. 锚杆材料及设备要求- 锚杆材质:Q235、16Mn、20MnSi等。
- 锚杆表面要求:应平整,无严重拉伤、锈蚀。
- 焊缝要求:焊缝应无裂纹、无气孔夹渣,不允许烧穿管壁。
- 托盘要求:在杆体上应能自由移动。
- 挡环接口与管缝开口相互错位170o—190o为宜。
3. 锚杆施工技术要求- P1、缝管锚杆表面应平整,无严重拉伤,锈蚀。
焊缝应无裂纹,无气孔夹渣,不允许烧穿管壁。
托盘在杆体上应能自由移动。
挡环接口与管缝开口相互错位170o—190o为宜。
- P2、挡环焊缝拉脱力80kN,杆体极限抗拉力110kN,初锚力25kN/m,托盘承载力65kN。
4. 锚杆施工安全注意事项- 施工前应进行安全技术交底,确保作业人员了解施工安全注意事项。
- 施工现场应设置警示标志,防止无关人员进入施工区域。
- 施工人员必须佩戴安全帽、安全带等个人防护用品。
- 锚杆施工过程中,应注意观察锚杆锚固效果,如发现异常情况,应立即停止施工,及时上报并采取措施进行处理。
- 锚杆钻孔、注浆等工序,应严格按照操作规程进行,确保施工质量。
- 施工现场应保持通风良好,确保作业人员身体健康。
- 施工过程中,应加强施工现场管理,防止安全事故发生。
5. 锚杆施工质量检查- 施工过程中,应定期对锚杆施工质量进行检查,确保锚杆施工质量符合设计要求。
- 检查内容包括锚杆锚固长度、锚杆直径、锚杆间距、锚杆锚固力等。
- 如发现锚杆施工质量不合格,应立即采取措施进行整改。
三、交底要求1. 施工单位应组织全体参与锚杆施工的作业人员、管理人员及现场监督人员进行安全技术交底。
锚杆施工及安全技术交底
锚杆施工及安全技术交底第一部分:锚杆施工技术交底锚杆是在地下工程中比较常用的加固措施,其作用是通过钢筋束加固地下建筑物,防止地下工程中的地层变形及其它地质灾害损坏建筑。
锚杆施工需要技术娴熟的工程师进行操作,以下是锚杆施工的技术交底:1.施工前准备在施工前需要做好准备工作,具体如下:1.确定锚杆长度和直径。
通过深度勘探确定钢筋深度,并根据深度选择不同直径的锚杆。
2.现场先做好清理和处理,清理现场垃圾和土堆,并进行测量,确定锚杆位置。
3.最后进行现场施工前的安全检查、警示标语、封闭警示区域等预防措施。
2.钻孔开挖钻孔和开挖是锚杆施工的核心环节,具体步骤如下:1.在测定好的锚杆位置进行钻孔。
主要有机械钻、手动钻、核心钻三种,根据不同的深度和孔径进行钻孔。
2.钻孔完成后,输入桩套筒,保证孔口不得塌方。
钢筋束输入套筒,吊装固定。
3.进行注浆,确保钢筋束的灌浆均匀,达到和基础混凝土的一致性。
3.安装固定安装固定一般是锚杆的最后一个关键步骤,步骤如下:1.钢筋束输入套筒并用吊具固定,保证能承受工程荷载。
2.螺纹接头对接并拧紧。
3.填充灌浆,使锚杆与孔壁对接。
4.进行初固。
4.施工验收施工后应该进行基本的验收工作,以确保锚杆施工质量满足要求。
1.验收灌浆质量,确保灌浆均匀、密实。
2.验收钢筋束输入套筒是否固定牢固。
3.检查螺纹接头连接处是否细致操作并確實鎖固。
第二部分:锚杆施工安全技术交底施工安全措施是提供员工安全的保护,是任何一个地下工程必备的环节。
以下是锚杆施工安全技术交底:1.安全监管制度1.在施工中实行带班制和班之间的安全巡逻制度。
2.提供必要的安装防护设施,特别是在气候或天气不好的情况下,应加强安全钩扣及护栏的设置。
3.工人必须经过实名制管理,每天进行安全技术交底,确保工人在操作过程中安全。
2.施工现场管理1.安全培训:进入施工现场的人员都要进行安全培训,通过对安全隐患进行了解和控制,避免事故发生。
2.警示标语:在施工前应在安全路标牌上标注施工日期和范围,必要时设置警示标语。

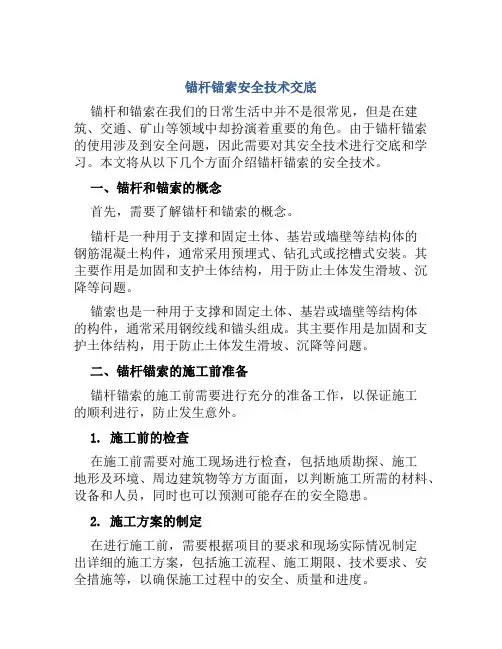

锚杆锚索安全技术交底
锚杆锚索安全技术交底锚杆和锚索在我们的日常生活中并不是很常见,但是在建筑、交通、矿山等领域中却扮演着重要的角色。
由于锚杆锚索的使用涉及到安全问题,因此需要对其安全技术进行交底和学习。
本文将从以下几个方面介绍锚杆锚索的安全技术。
一、锚杆和锚索的概念首先,需要了解锚杆和锚索的概念。
锚杆是一种用于支撑和固定土体、基岩或墙壁等结构体的钢筋混凝土构件,通常采用预埋式、钻孔式或挖槽式安装。
其主要作用是加固和支护土体结构,用于防止土体发生滑坡、沉降等问题。
锚索也是一种用于支撑和固定土体、基岩或墙壁等结构体的构件,通常采用钢绞线和锚头组成。
其主要作用是加固和支护土体结构,用于防止土体发生滑坡、沉降等问题。
二、锚杆锚索的施工前准备锚杆锚索的施工前需要进行充分的准备工作,以保证施工的顺利进行,防止发生意外。
1. 施工前的检查在施工前需要对施工现场进行检查,包括地质勘探、施工地形及环境、周边建筑物等方方面面,以判断施工所需的材料、设备和人员,同时也可以预测可能存在的安全隐患。
2. 施工方案的制定在进行施工前,需要根据项目的要求和现场实际情况制定出详细的施工方案,包括施工流程、施工期限、技术要求、安全措施等,以确保施工过程中的安全、质量和进度。
3. 设备和物资的准备在进行施工时需要准备好所需的设备和物资,例如:钻机、电动工具、螺栓等,同时需要注重安全防护用品,例如:安全帽、安全绳、手套、耳塞等。
三、锚杆锚索的安装方法锚杆锚索的安装方法需要根据具体情况选择合适的方法进行安装。
1. 钻孔式安装钻孔式安装是指先在地面、墙壁等要加固的物体上预先钻好孔洞,再将锚杆或锚索插入孔洞中,注浆固定。
2. 挖槽式安装挖槽式安装是指在要加固的物体表面开凿出一条槽,将锚杆、锚索固定在槽内,然后再用混凝土封住槽洞。
3. 钢筋预埋式安装钢筋预埋式安装是指在混凝土结构中预先埋置锚杆或锚索,当需要支撑和固定土体时,再将其牢固地固定。
四、锚杆锚索的质量控制1. 材料的质量控制锚杆锚索的材料质量对其使用寿命和安全性直接影响。

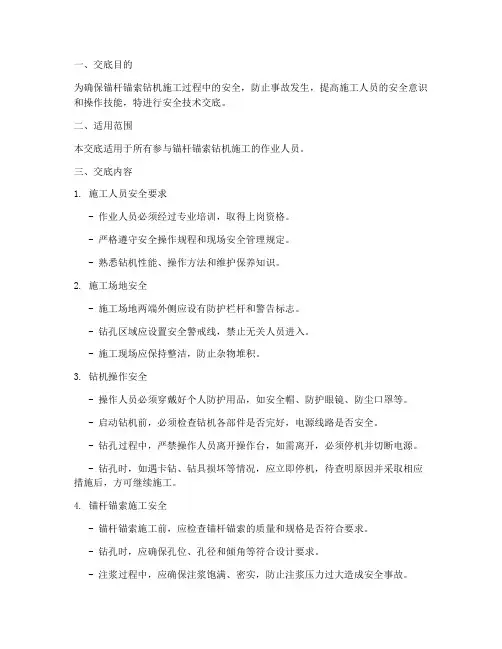

锚杆锚索钻机施工队安全技术交底模板
一、交底目的为确保锚杆锚索钻机施工过程中的安全,防止事故发生,提高施工人员的安全意识和操作技能,特进行安全技术交底。
二、适用范围本交底适用于所有参与锚杆锚索钻机施工的作业人员。
三、交底内容1. 施工人员安全要求- 作业人员必须经过专业培训,取得上岗资格。
- 严格遵守安全操作规程和现场安全管理规定。
- 熟悉钻机性能、操作方法和维护保养知识。
2. 施工场地安全- 施工场地两端外侧应设有防护栏杆和警告标志。
- 钻孔区域应设置安全警戒线,禁止无关人员进入。
- 施工现场应保持整洁,防止杂物堆积。
3. 钻机操作安全- 操作人员必须穿戴好个人防护用品,如安全帽、防护眼镜、防尘口罩等。
- 启动钻机前,必须检查钻机各部件是否完好,电源线路是否安全。
- 钻孔过程中,严禁操作人员离开操作台,如需离开,必须停机并切断电源。
- 钻孔时,如遇卡钻、钻具损坏等情况,应立即停机,待查明原因并采取相应措施后,方可继续施工。
4. 锚杆锚索施工安全- 锚杆锚索施工前,应检查锚杆锚索的质量和规格是否符合要求。
- 钻孔时,应确保孔位、孔径和倾角等符合设计要求。
- 注浆过程中,应确保注浆饱满、密实,防止注浆压力过大造成安全事故。
- 锚杆锚索安装后,应进行张拉锁定,确保锚杆锚索的锚固效果。
5. 应急处理- 遇到突发事故,应立即停止施工,组织人员进行救援。
- 如发生人员受伤,应立即拨打急救电话,并采取必要的现场急救措施。
四、交底要求1. 施工人员必须认真阅读本安全技术交底,并签字确认。
2. 施工过程中,应严格执行安全技术交底内容,确保施工安全。
3. 施工单位应定期对施工人员进行安全技术培训,提高安全意识和操作技能。
五、附件1. 锚杆锚索钻机操作规程2. 锚杆锚索施工技术规范3. 锚杆锚索施工安全操作规程六、交底人/日期:__________七、复核人/日期:__________八、接受人/日期:__________注:本模板仅供参考,具体内容应根据实际情况进行调整。

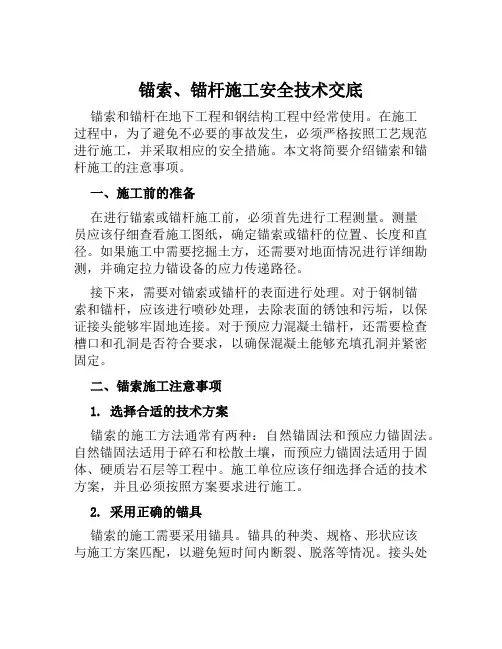

锚索、锚杆施工安全技术交底
锚索、锚杆施工安全技术交底锚索和锚杆在地下工程和钢结构工程中经常使用。
在施工过程中,为了避免不必要的事故发生,必须严格按照工艺规范进行施工,并采取相应的安全措施。
本文将简要介绍锚索和锚杆施工的注意事项。
一、施工前的准备在进行锚索或锚杆施工前,必须首先进行工程测量。
测量员应该仔细查看施工图纸,确定锚索或锚杆的位置、长度和直径。
如果施工中需要挖掘土方,还需要对地面情况进行详细勘测,并确定拉力锚设备的应力传递路径。
接下来,需要对锚索或锚杆的表面进行处理。
对于钢制锚索和锚杆,应该进行喷砂处理,去除表面的锈蚀和污垢,以保证接头能够牢固地连接。
对于预应力混凝土锚杆,还需要检查槽口和孔洞是否符合要求,以确保混凝土能够充填孔洞并紧密固定。
二、锚索施工注意事项1. 选择合适的技术方案锚索的施工方法通常有两种:自然锚固法和预应力锚固法。
自然锚固法适用于碎石和松散土壤,而预应力锚固法适用于固体、硬质岩石层等工程中。
施工单位应该仔细选择合适的技术方案,并且必须按照方案要求进行施工。
2. 采用正确的锚具锚索的施工需要采用锚具。
锚具的种类、规格、形状应该与施工方案匹配,以避免短时间内断裂、脱落等情况。
接头处的锚具应该设置在合理的位置,并进行一定的限位和固定,确保锚具不会松动。
3. 控制拉力在锚索的拉力控制方面,需要注意以下几点:•根据锚索长度和直径确定应该施加多少拉力;•拉力应该逐渐施加,并且需要逐步调整;•当锚索达到预定的拉力时,必须及时停止拉力施加,以避免断裂或脱落;•在持续施加拉力的过程中,必须及时检查锚具的状态,确保它们能够承受拉力;•在拉力施加后,需要进行均匀和逐步的卸载,以防止过量卸载导致锚索反弹。
三、锚杆施工注意事项1. 施工前应进行质量检查在进行锚杆施工前,必须首先对设备和材料进行全面检查,确保它们符合要求。
锚板、锚杆、鼻子板等基础部件应该逐一检查,并做好记录。
2. 安全措施在钻孔和安装锚杆的过程中,必须采取足够的安全措施。

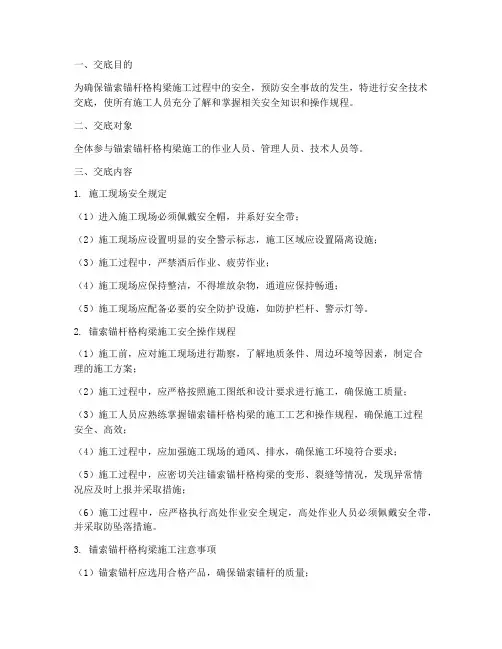

锚索锚杆格构梁安全技术交底模板
一、交底目的为确保锚索锚杆格构梁施工过程中的安全,预防安全事故的发生,特进行安全技术交底,使所有施工人员充分了解和掌握相关安全知识和操作规程。
二、交底对象全体参与锚索锚杆格构梁施工的作业人员、管理人员、技术人员等。
三、交底内容1. 施工现场安全规定(1)进入施工现场必须佩戴安全帽,并系好安全带;(2)施工现场应设置明显的安全警示标志,施工区域应设置隔离设施;(3)施工过程中,严禁酒后作业、疲劳作业;(4)施工现场应保持整洁,不得堆放杂物,通道应保持畅通;(5)施工现场应配备必要的安全防护设施,如防护栏杆、警示灯等。
2. 锚索锚杆格构梁施工安全操作规程(1)施工前,应对施工现场进行勘察,了解地质条件、周边环境等因素,制定合理的施工方案;(2)施工过程中,应严格按照施工图纸和设计要求进行施工,确保施工质量;(3)施工人员应熟练掌握锚索锚杆格构梁的施工工艺和操作规程,确保施工过程安全、高效;(4)施工过程中,应加强施工现场的通风、排水,确保施工环境符合要求;(5)施工过程中,应密切关注锚索锚杆格构梁的变形、裂缝等情况,发现异常情况应及时上报并采取措施;(6)施工过程中,应严格执行高处作业安全规定,高处作业人员必须佩戴安全带,并采取防坠落措施。
3. 锚索锚杆格构梁施工注意事项(1)锚索锚杆应选用合格产品,确保锚索锚杆的质量;(2)施工过程中,应严格控制锚索锚杆的施工质量,确保锚索锚杆的锚固效果;(3)施工过程中,应加强对锚索锚杆格构梁的监测,及时发现和处理问题;(4)施工过程中,应加强施工现场的消防安全管理,确保施工现场消防安全;(5)施工过程中,应加强施工现场的环保管理,减少施工对环境的影响。
四、交底要求1. 施工单位应组织相关人员认真学习安全技术交底内容,确保施工人员充分了解和掌握相关安全知识和操作规程;2. 施工单位应定期对施工人员进行安全技术培训,提高施工人员的安全意识和操作技能;3. 施工单位应加强施工现场的安全管理,确保施工过程安全、有序;4. 施工单位应严格执行安全技术交底内容,对违反安全规定的行为进行严肃处理。
2024年锚杆防护施工安全技术交底(3篇)
2024年锚杆防护施工安全技术交底一、安全技术交底的目的和意义安全技术交底是指在施工前向参与工程的相关人员交代有关安全技术要求和注意事项的过程。
在2024年锚杆防护施工中,安全技术交底的目的是确保施工人员了解施工过程中的安全要求,并采取相应的安全措施,以确保工程顺利进行并避免事故的发生。
交底内容包括有关锚杆施工的安全细节、风险控制、应急措施等,通过交底,施工人员能够增强安全意识、提高技能水平,保障施工的安全高效进行。
二、施工环境分析和风险控制1.施工现场环境分析根据2024年锚杆防护施工的实际情况,对施工现场进行环境分析。
包括:地质构造、地下水位、地下管线和工程附近的环境影响等。
根据分析结果,确定施工过程中可能存在的相关危险因素和风险。
2.风险控制措施根据施工现场的环境分析结果,采取相应的风险控制措施,包括:(1)锚杆防护施工前需进行必要的勘测和监测工作,确保施工地点的稳定性。
(2)施工前需组织施工人员参加安全培训,掌握相关施工规程和操作规范,提高安全意识。
(3)严格按照施工作业程序进行,设立相应的预警和警示标志。
(4)配备必要的防护设备,包括安全帽、安全绳索、防护眼镜等,并做好设备检查和维护。
三、施工技术要求和操作规范1.施工技术要求(1)根据设计要求和施工方案,准确划定施工范围,并确保施工现场的清晰可见。
(2)根据锚杆的规格和特点,选择适当的施工工艺和材料。
(3)确保锚杆的质量,每根锚杆进行检测和验收。
(4)严格按照施工方案和要求进行施工,确保施工质量和效率。
2.施工操作规范(1)施工前必须进行组织,指定专人负责,并明确各工种的职责和任务。
(2)施工现场必须按照规定布置,确保各种设备和工具的摆放整齐,并做好防护措施。
(3)对施工现场进行分区管理,明确各区域的安全要求和注意事项,并设置足够的安全标识。
(4)进行施工之前,必须检查并确认所有施工工具和设备的工作状态,确保无故障、无漏电等情况。
(5)施工操作必须按照规定的标准和程序进行,确保施工质量和施工效率。
锚杆施工安全技术交底
锚杆施工安全技术交底1. 前言锚杆是地基工程中常用的一种支护材料,也是施工过程中容易出现安全事故的环节。
为了确保施工安全,本文就锚杆施工安全技术进行交底,希望能够引起大家的足够重视。
2. 锚杆施工前的准备工作2.1 施工计划在锚杆施工前,需要制定详细的施工计划,包括施工时间、施工区域、施工人员、施工材料等,确保施工可以有计划、有序进行,避免出现过度施工或施工时间过长等不利于施工安全的情况。
2.2 施工环境锚杆施工环境要求平整、整洁、通风良好。
需要注意防止杂物、积水、积雪等影响施工的杂物和物品,在锚杆施工的区域清理干净,并要留意周围的交通情况和其他施工活动,确保施工环境安全有序。
2.3 施工材料施工前应仔细检查所需材料,包括锚杆、支杆、锚杆加固胶、接头、连接螺栓等,材料要求符合施工设计要求,材料质量可靠、规格合适、数量匹配。
3. 锚杆施工中的安全问题3.1 施工人员安全在锚杆施工中,施工人员是最容易出现安全事故的人,因此需要合理分配工作任务,确保施工人员安全。
3.1.1 施工人员比例应当根据施工任务和施工环境合理分配施工人员,确保每个人的工作量适中,同时还要考虑不同岗位的人员比例,避免岗位聚集或人员过少。
3.1.2 岗位安排岗位安排应根据施工环境和施工任务来安排,例如同时进行锚杆钻机驾驶员、钻头插岩工、材料搬运工、支杆安装工等,明确各项工作职责和要求,保证施工过程中岗位分工明确。
3.1.3 人员培训施工前要对施工人员进行必要的培训和考试,确保施工人员具备相应的技能和相关的防护措施,提升施工人员的安全意识。
3.2 设备安全锚杆施工过程中使用的设备也是一个重要的安全管理对象,需要加强设备管理和维护,做好设备安全保护工作。
3.2.1 设备购置在设备购置前,需要仔细考虑设备的品质和型号,以及设备实际使用情况和工作场地的限制,确保设备的安全、可靠和性能稳定。
3.2.2 设备维护设备维护和保养是设备长期运行的重要保障,需要定期对设备进行检查和保养工作,保证设备的工作正常,并发现问题及时解决。
建筑施工锚杆安全技术交底模板
一、交底目的为确保锚杆施工过程中的安全,提高施工质量,特进行本次安全技术交底。
通过本次交底,使全体施工人员充分了解锚杆施工的安全技术要求,掌握操作规程,预防安全事故的发生。
二、交底对象全体参与锚杆施工的施工人员、监理人员、技术人员。
三、交底时间[填写日期]四、交底内容1. 锚杆施工概述锚杆是一种常用的岩土工程支护措施,主要用于加固边坡、基坑等。
锚杆施工包括钻孔、锚杆插入、锚杆注浆、锚杆张拉等工序。
2. 锚杆施工安全注意事项(1)施工人员必须穿戴好个人防护用品,如安全帽、安全带、防尘口罩等。
(2)施工现场应设置明显的安全警示标志,确保施工人员安全通行。
(3)施工前,应对锚杆施工设备进行检查,确保设备运行正常。
(4)钻孔作业时,注意以下安全事项:a. 钻孔过程中,应随时观察钻具状态,发现异常情况立即停止钻孔,进行检查和维修。
b. 钻孔过程中,如发现孔内积水,应及时抽排,防止发生坍塌事故。
c. 钻孔作业人员应站在安全位置,防止被飞溅的岩屑击中。
(5)锚杆插入作业时,注意以下安全事项:a. 插入锚杆时,应确保锚杆垂直插入,不得倾斜。
b. 插入过程中,如发现锚杆插入困难,应立即停止插入,查找原因并采取措施。
c. 锚杆插入后,应及时进行注浆,防止锚杆与岩土体之间的空隙产生。
(6)锚杆注浆作业时,注意以下安全事项:a. 注浆过程中,应确保注浆压力稳定,防止发生浆液溢出。
b. 注浆完成后,应对注浆孔进行封闭,防止浆液流失。
(7)锚杆张拉作业时,注意以下安全事项:a. 张拉前,应对锚杆进行预紧,确保锚杆与岩土体之间的摩擦力。
b. 张拉过程中,应缓慢、均匀地进行,防止发生锚杆断裂。
c. 张拉完成后,应对锚杆进行锚固,确保锚杆稳定性。
3. 应急措施(1)钻孔过程中,如发生坍塌事故,应立即停止钻孔,采取应急措施进行抢险。
(2)锚杆插入、注浆、张拉过程中,如发生异常情况,应立即停止作业,查找原因并采取措施。
五、交底要求1. 施工人员应认真学习本次安全技术交底内容,掌握操作规程,确保施工安全。
锚杆、喷锚安全技术交底
锚杆、喷锚安全技术交底一、锚杆安全技术交底1.1 锚杆定义锚杆是在岩体或土体中用以传递或支撑力的零件,它通常由杆体、端头和固化材料组成,常用于岩土工程的稳定和加固中。
1.2 锚杆传递力的原理锚杆传递力的原理是利用锚杆与土体或岩体间的摩擦力和锚杆与固化材料间的胶结力来实现。
1.3 锚杆技术在工程中的应用锚杆技术在工程中的应用主要包括以下几个方面:1.支撑大型结构:如长隧道、高墙、钢桥等。
2.加固岩土体:如山体、边坡、堡坡等。
3.改良地基:如填土区、地铁车站、桥梁等。
1.4 锚杆检验防范措施为了保障锚杆在使用过程中的安全和可靠性,必要的检验防范措施是必不可少的。
主要措施包括:定期检查锚杆的使用情况;检查锚杆杆身的裂缝情况;检查锚杆与固化材料之间的胶结状况;检测锚杆的抗拉性能;检测锚杆的延性和变形。
二、喷锚安全技术交底2.1 喷锚定义喷锚是将混凝土、水泥砂浆、沥青等物质均匀喷向地表或构筑物表面,形成一种黄土、混凝土、砂岩等的“二次结构体”,从而加固、增强和保护地表或构筑物的一种工艺。
2.2 喷锚技术的应用喷锚技术的应用主要包括以下两个方面:1.加固支护岩体:如山体、边坡、隧道等。
2.保护水利工程:如大坝、坝基、水库、水道等。
2.3 喷锚安全技术措施为了确保喷锚在施工过程中的安全性和可靠性,必要的安全技术措施包括:1.喷锚前对施工现场进行检查和评估,必要时进行地质勘探和测量。
2.确定使用的喷锚材料的品种和质量,并进行试验。
3.确保使用的设备和工具符合安全规定,并进行日常保养和检查。
4.置换式安全带、头盔和护目镜等保护装备的佩戴,以及事故应急措施的准备和训练。
三、锚杆、喷锚安全技术的区别与联系锚杆与喷锚都是岩土工程中常用的支护加固技术,但两者在应用领域和技术原理上有所区别。
锚杆主要用于加固和支撑岩体或土体,强度较高,适用于长期作业,而喷锚主要用于加固和保护地基、水利工程等,适合短期作业。
两者都需要进行必要的安全技术措施和检验防范措施,以确保施工过程的安全性和加固效果。
锚杆安全施工技术交底
锚杆安全施工技术交底一、工程概述本工程为工程,位于市区,路与路交汇处,总建筑面积为平方米,包括栋高层住宅和地下车库。
本工程采用预应力锚杆(锚索)进行基坑支护。
二、锚杆(锚索)安全施工技术交底1、施工准备(1)技术准备:熟悉锚杆(锚索)支护设计图纸,包括设计计算书、施工图纸、地质资料等;制定锚杆(锚索)支护施工方案,进行技术交底,并对工人进行培训。
(2)现场准备:平整场地,清除杂物,做好排水系统;准备好钻机、注浆机等设备和材料。
2、施工工艺(1)测量放样:根据设计要求,确定锚杆(锚索)的位置和深度,并进行测量放样。
(2)钻孔:采用钻机进行钻孔,根据设计要求确定孔径和深度。
钻孔过程中要保持钻机稳定,避免偏斜或损坏。
(3)清孔:用清水或压缩空气将孔内残渣清除干净,确保孔内无杂物。
(4)锚杆(锚索)制作与安装:根据设计要求,制作锚杆(锚索),并将其放入孔内。
在安装过程中,要确保锚杆(锚索)的自由端无约束,以便于张拉和固定。
(5)注浆:将浆液通过注浆管注入孔内,填充孔壁与锚杆(锚索)之间的间隙。
注浆要均匀、连续,避免出现空隙或漏浆现象。
(6)张拉与锁定:在浆液固化后,对锚杆(锚索)进行张拉和锁定。
张拉力要根据设计要求进行控制,确保支护效果。
3、安全措施(1)施工人员必须经过培训合格后方可上岗操作。
(2)钻机操作人员必须了解钻机的结构、性能和使用方法,严格遵守操作规程。
(3)钻孔过程中要保持钻机稳定,避免因振动导致偏斜或损坏。
(4)注浆时要避免浆液溅出,以免造成环境污染。
锚杆安全施工技术交底一、工程概述本工程为工程,位于市区,路与路交汇处,总建筑面积为平方米,包括栋高层住宅和地下车库。
本工程采用预应力锚杆(锚索)进行基坑支护。
二、锚杆(锚索)安全施工技术交底1、施工准备(1)技术准备:熟悉锚杆(锚索)支护设计图纸,包括设计计算书、施工图纸、地质资料等;制定锚杆(锚索)支护施工方案,进行技术交底,并对工人进行培训。
锚索、锚杆施工安全技术交底
交底单位:中国铁建大桥工程局集团有限公司 编号:
工程名称
九景衢铁路JQJXZQ-6标段
受控编号
主送单位
工程部
日 期
2015.10.28
接收单位
锚索施工队
接 收 人
交底内容:锚索、锚杆施工安全技术交底
一、安全目标:
无死亡事故、无重大重伤事故、无重大交通事故、无重大中毒事故、无重大火灾事故。
(3)封孔砂浆未达到设计强度的70%,不得在锚索端部悬挂重物或碰撞锚具。
安全技术交底书联签单
序号
姓名
职务
备注
1
2
3
4
5
6
7
8
9
10
11
12
13
14
15
16
17
18
19
20
21
22
23
24
25
26
27
28
29
30
31
接收单位:队 年 月 日
编制者: 复核:共4页
3、锚杆钻机应设安全可靠的反力装置。在有地下承压水地层中钻进,孔口必须安设可靠的防喷装置,一旦发生漏水、漏沙时能及时堵住孔口。
4、电动机运转正常后,方可开动钻机,钻机操作必须专人负责。处理机械故障时,必须使设备断电、停风,向施工设备送电、送风前,应通知有关人员。
5、向锚杆孔注浆时,注浆罐内应保持一定数量的砂浆,以防罐体放空,砂浆喷出伤人,注浆嘴严禁对人。
二、施工前安全注意事项及预防措施:
1、施工现场的临时用电应严格执行现行《施工现场临时用电安全技术规范》(JGJ46-2005)。夜间施工时,现场应设有保证施工安全要求的照明设施。
05预应力锚索(锚杆)作业安全技术交底
安全技术交底记录交底单位:交底级别:三级交底交底编号:交底人:复核:预应力锚索(锚杆)作业安全技术交底一、交底范围本交底适用于管段内预应力锚索(锚杆)作业施工。
二、本工序存在的危险源本工序作业中主要安全风险包括:机械伤害、触电伤害、高空落物、坠物伤害、坍塌等。
三、交底内容1.预应力工程开工前须制定安全技术措施,进行安全生产技术培训,持证上岗。
施工中应明确分工,统一指挥。
2.各种机械机具应处于完好可靠状态。
3.上岗前要做好完全检查工作,由班组长负责,责任到人,互相督促检查,施工人员进入现场应戴好安全帽,高空作业人员须系安全带,穿防滑鞋,钻、灌操作人员须戴防护口罩、风镜、耳塞等防护用品,操作人员应集中精神,遵守有关安全操作规程。
4.机械、电器设备应专人操作。
5.电气(焊)操作员应持有操作证。
6.边坡加固工程钻孔通常是在脚手架上作业的,为确保脚手架绝对安全稳定,采用双排方式,立杆间距为1.2到1.3m,层高宜为1.2m,重力集中处增加斜向及横向支撑,并设置短锚桩,将脚手架锚固在稳定的岩壁上。
7.高空作业应设安全防护措施,在既有线附近作业,应设置行车安全防护。
8.风动钻机管路连接要牢靠,避免脱开甩出伤人。
9.切割钢绞线使用的砂轮切割机要设安全护罩,以免断片伤人。
10.注浆管路应畅通无阻,避免浆液突然喷出伤人,注浆管路不使用时要及时注压清水冲洗干净。
11.非作业人员严禁进入张拉区,张拉预应力锚索前,要对设备全面检查,并固定牢靠,张拉机具各部件应牢靠,特别是高压油管的连接点,以免突然断裂,脱口喷出致伤;在张拉过程中,千斤顶前不能站人,以防锚索断裂造成事故。
12.夜间施工要有足够的照明。
13.多工种交叉作业时,要组织安排好先后顺序。
14.施工前须对作业区岩土边坡围岩稳定性进行定期检查评估,发现隐患及时处理。
15.千斤顶安装必须垂直于承压墩工作面,顶升时作用力方向要一致,并与锚孔轴线平行。
16.封口水泥砂浆未达到施工图标示强度的70%时,不得碰撞锚具。
锚索安全技术交底模板
一、交底目的为确保锚索施工过程中的安全,提高施工人员的安全意识和操作技能,降低事故发生的风险,特进行锚索安全技术交底。
二、交底对象所有参与锚索施工的作业人员、管理人员及监理人员。
三、交底内容1. 锚索施工基本知识- 锚索的组成:锚索由锚固段、自由段和紧固头三部分构成。
- 锚索材料:通常采用高强度的预应力钢绞线。
- 锚索施工方法:钻孔、锚杆安装、锚固等。
2. 安全操作规程- 作业人员必须穿戴符合规定的个人防护用品,如安全帽、安全带、防尘口罩等。
- 施工前应检查锚索材料、施工机械和工具,确保其完好无损。
- 施工现场应设置明显的警示标志,并保持通道畅通。
- 作业人员必须遵守安全操作规程,不得违章作业。
3. 高处作业安全规定- 高处作业时,必须系好安全带,并使用安全绳。
- 施工人员不得在同一垂直面上下同时作业。
- 高处作业区域应设置防护栏杆,并确保其牢固可靠。
- 高处作业时应注意防止物体坠落,不得在作业区域堆放材料。
4. 机械设备安全操作- 施工机械操作人员必须经过专业培训,取得相应操作资格证书。
- 操作前应检查机械设备,确保其运行正常。
- 操作过程中应密切注意机械设备的运行状态,发现异常立即停止操作。
5. 施工环境安全- 施工现场应保持整洁,不得堆放杂物。
- 施工过程中应保持通风良好,防止有害气体积聚。
- 施工现场应设置消防设施,并定期进行检查。
6. 应急预案- 施工过程中如发生安全事故,应立即启动应急预案,组织救援。
- 应急预案应包括事故报告、救援措施、人员疏散等内容。
四、注意事项1. 作业人员必须认真听取安全技术交底,并严格遵守操作规程。
2. 施工过程中如发现安全隐患,应立即停止作业,并及时报告相关部门。
3. 施工现场应加强安全管理,确保施工安全。
五、交底人及日期交底人:(姓名)日期:(年月日)六、接受人及日期接受人:(姓名)日期:(年月日)七、附件1. 锚索施工安全技术操作规程2. 锚索施工安全检查表3. 锚索施工应急预案八、其他本安全技术交底模板仅供参考,具体施工过程中应根据实际情况进行调整。
锚杆防护施工安全技术交底(二篇)
锚杆防护施工安全技术交底1、在进行施工前,先清理边坡不稳定土、石块,必要时悬挂安全防护网。
2、施工时,严禁上下交叉作业。
3、施工中,定期检查电源线路和设备的电器部件,确保用电安全。
4、注浆施工作业中,要经常检查出料弯头、输料管、注浆管和管路接头等有无磨薄、击穿或松脱现象,发现问题,应及时处理。
5、处理机械故障时,必须使设备断电、停风。
向施工设备送电、送风前,应通知有关人员。
6、向锚杆孔注浆时,注浆罐内应保持一定数量的砂浆,以防罐体放空,砂浆喷出伤人。
7、非操作人员不得进入正进行施工的作业区。
施工中,喷头和注浆管正前方严禁站人。
8、施工过程中指定专人加强观察,定期检查锚杆抗拔力,确保安全。
9、作好锚杆防护工作,锚杆安设后不得随意敲击、碰撞、拉拔杆体等扰动。
粘结锚杆在水泥砂浆强度达到80%以上后,才能进行锚杆外端部弯折施工。
二、框架梁施工安全技术措施1、基础开槽前必须检查槽壁的稳定状况,确认安全,作业中应随时观察,发现不稳定征兆必须立即撤离危险地段,处理完毕且确认安全后,方可恢复作业。
2、高边坡开挖施工时,要做好开挖上边缘处的截排水,为防止大到暴雨的冲击,尽量多设几道截排水沟。
3、高边坡开挖后若未能及时做框架梁等防护措施,要用彩条布等及时覆盖,防止雨水冲蚀,坡体失稳坍塌。
4、框架施工过程中,要防止边坡上部的滚石滚落伤及人员或设备。
并保证作业面滚石等易滚物件不会对下一台阶工作面形成安全隐患。
三、坡体变化监测1、每天开挖后,次日再次开挖前由安全人员对已开挖坡体与即将开挖坡体地表进行观察,检查有无坡体开裂失稳迹象,确保施工时人员机械安全。
2、每次爆破后,由安全人员对已开挖坡体与即将开挖坡体及坡体下部进行坡体稳定性检查,防止意外事故发生。
3、每次大雨或暴雨过程时与过程后,派专职安全人员对坡体安全进行监控并进行地表全面查看。
4、在坡体周围设固定测量观测点,每日检查各测量观察点的位置变化,若发生较大变化,则暂停施工,立即采取措施。
锚杆锚索钻机安全技术交底模板
一、交底目的为确保锚杆锚索钻机施工过程中的安全,防止安全事故的发生,特制定本安全技术交底。
通过本次交底,使所有参与施工的人员充分了解锚杆锚索钻机的安全操作规程,提高安全意识,确保施工安全。
二、适用范围本交底适用于所有使用锚杆锚索钻机进行施工的工程项目。
三、交底内容1. 设备概况锚杆锚索钻机是一种用于钻孔、安装锚杆和锚索的机械设备。
在施工前,应确保钻机性能良好,操作规程熟悉。
2. 操作前的准备(1)检查钻机各部件是否完好,包括动力系统、传动系统、钻孔系统、润滑系统等。
(2)检查钻机基础是否稳固,是否有倾斜、下沉现象。
(3)检查钻机操作手柄、按钮等是否灵活可靠。
(4)检查钻机安全防护装置是否齐全有效。
3. 操作注意事项(1)操作人员必须经过专业培训,熟悉钻机性能和操作规程。
(2)操作前应穿戴好个人防护用品,如安全帽、防尘口罩、防护手套等。
(3)钻孔过程中,严禁操作人员进入钻机作业范围。
(4)钻孔过程中,如发现钻头卡住或异常情况,应立即停止钻孔,检查原因,排除故障后再继续施工。
(5)钻孔过程中,应注意观察钻机运行状态,如有异常,应立即停机检查。
(6)钻孔过程中,严禁酒后操作钻机。
4. 安全防护措施(1)施工现场应设置明显的警示标志,禁止无关人员进入作业区域。
(2)钻机周围应设置防护栏,防止人员误入。
(3)钻孔过程中,应保持施工现场的通风良好。
(4)钻机操作人员应随时注意周围环境,防止意外事故发生。
5. 应急处理(1)如发生钻机故障,应立即停机,切断电源,防止事故扩大。
(2)如发生人员受伤,应立即采取急救措施,并及时拨打急救电话。
(3)如发生火灾,应立即使用灭火器进行灭火,并迅速撤离现场。
四、交底程序1. 施工单位组织安全技术交底,对施工人员进行培训。
2. 施工人员认真听取交底内容,并签字确认。
3. 施工单位将安全技术交底资料存档备查。
五、总结通过本次安全技术交底,使施工人员充分了解了锚杆锚索钻机的安全操作规程,提高了安全意识。
锚杆、锚索框架梁施工安全技术交底
锚杆、锚索框架梁施工安全技术交底
交底内容:
1、进入施工现场人员必须戴好安全帽,系好帽带,高处作业人员必须佩带安全带,并应系牢,不准穿拖鞋,不准喝酒。
2、操作平台搭设要牢固可靠,并用木板满铺,所用钢管规格要一致,不得使用锈蚀严重、有裂缝的钢管。
3、电动机械必须按规定安装漏电保护器,所有设备必须按一机一闸一漏电保护装置进行安装。
4、施工现场用电必须由取得上岗作业证得专业电工操作,非专业人员不得操作。
5、潜孔钻使用前应对各部位进行全面检查:①滑架各部焊缝无开裂,各连接螺丝无松动现象,拉紧装置的各拉杆连接可靠;②回转机构的滑道间隙适中,滑板螺丝无松动,齿轮传动灵活,钻杆接头、轴承压盖和空心主轴的连接牢固可靠;③钻杆接头无开焊、滑扣现象。
冲击器、钎头完好。
合金柱(片)无脱焊、碎裂、掉粒等现象。
钻杆、冲击器、钻头连接可靠;④电缆及其它电气元件绝缘可靠;⑤对各润滑部位加注足够的润滑油;⑥应经常检查风管接头是否固紧,以防脱节伤人。
供风系统的检修工作必须在停风后进行;
6、潜孔钻如较长时间停机,应将冲击器提出孔外,以免孔口塌方阻卡钻具。
7、不得将电缆泡在水中或搁置在金属物上,收放或移动电缆,应戴绝缘手套。
8、潜孔钻操作人员必须严格按照其安全操作规程作业。
9、钻孔过程中加杆需排出杆中浮渣是,操作人员不得把手正对管口,避免高压排渣伤人。
10、加工锚杆操作人员要熟悉钢筋加工机械操作规程,并按操作规程作业。
11、下班时,应清理好现场,拉闸断电。
12、在危险部位挂设安全警示牌。
锚杆锚索安全技术交底模板
一、交底目的为确保锚杆锚索施工过程中的安全,提高施工人员的安全意识和操作技能,预防安全事故的发生,特制定本安全技术交底。
二、适用范围本交底适用于所有进行锚杆锚索施工的工程项目。
三、施工人员要求1. 施工人员必须经过专业培训,取得相关资格证书。
2. 施工人员应熟悉锚杆锚索施工工艺和安全操作规程。
3. 施工人员应了解本交底内容,并严格遵守。
四、安全技术措施1. 施工准备(1)施工前,对施工人员进行安全技术培训,确保其掌握施工过程中的安全操作规程。
(2)检查施工设备、材料是否符合要求,确保施工安全。
(3)了解地质条件,编制锚杆锚索施工方案。
2. 施工过程(1)锚杆锚索施工前,应进行锚孔钻造,确保孔径、孔深、孔位等符合设计要求。
(2)锚杆锚索安装时,应确保锚杆锚索与岩体紧密结合,防止脱落。
(3)锚杆锚索注浆时,应严格控制注浆压力,确保注浆饱满、密实。
(4)锚杆锚索张拉锁定时,应按照设计要求进行,确保锚杆锚索预紧力符合标准。
3. 安全防护措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工区域应设置警示标志,禁止无关人员进入。
(3)施工过程中,应保持施工现场整洁,防止滑倒、摔伤等事故发生。
(4)施工设备、材料应妥善存放,防止被盗、损坏。
4. 应急措施(1)发生安全事故时,施工人员应立即停止施工,并报告现场负责人。
(2)现场负责人应迅速组织救援,并采取必要措施,防止事故扩大。
(3)事故发生后,应立即启动应急预案,进行事故调查和处理。
五、验收标准1. 锚杆锚索施工质量应符合设计要求和施工规范。
2. 锚杆锚索预紧力应符合设计要求。
3. 锚杆锚索注浆饱满、密实,无渗漏现象。
4. 锚杆锚索张拉锁定牢固,无松动现象。
六、注意事项1. 施工过程中,应严格按照施工方案进行,不得擅自更改。
2. 施工人员应保持良好的工作状态,确保施工安全。
3. 施工结束后,应进行现场清理,消除安全隐患。
本交底自发布之日起执行,如有未尽事宜,可根据实际情况进行调整。
锚杆锚索机安全技术交底模板
为确保锚杆锚索机操作人员的安全,提高锚杆锚索施工质量,根据国家相关安全规定和现场实际情况,特进行本次安全技术交底。
二、交底内容1. 设备概况锚杆锚索机是一种用于锚杆锚索施工的机械设备,主要用于钻孔、锚杆锚索安装等作业。
本机具有操作简便、效率高、安全可靠等特点。
2. 操作规程(1)操作人员必须经过专业培训,熟悉设备性能、操作方法和安全注意事项。
(2)操作前应检查设备各部件是否完好,电源、气源是否正常。
(3)操作过程中应保持注意力集中,严禁酒后操作。
(4)严禁在设备运行过程中进行维修、保养或调整。
(5)作业现场应设置警示标志,防止非操作人员进入。
3. 安全注意事项(1)操作人员应穿戴好劳动保护用品,如安全帽、工作服、防护手套等。
(2)严禁在设备运行过程中进行清洗、擦拭等操作。
(3)操作过程中应保持设备稳定,防止倾倒、碰撞等事故发生。
(4)操作过程中如发现异常情况,应立即停止操作,检查原因,排除故障。
(5)设备使用完毕后,应将设备放置在安全位置,切断电源、气源,并做好清洁保养工作。
4. 事故应急处理(1)发生触电事故时,应立即切断电源,对受伤人员实施紧急救护。
(2)发生机械伤害事故时,应立即停止设备运行,对受伤人员实施紧急救护,并报告相关部门。
(3)发生火灾事故时,应立即报警,并采取灭火措施。
1. 操作人员应认真学习本次安全技术交底内容,确保掌握设备操作规程和安全注意事项。
2. 操作过程中严格遵守操作规程和安全注意事项,确保自身和他人的安全。
3. 对设备进行定期检查、保养,发现故障及时维修。
4. 加强安全意识,提高安全素质,共同营造良好的安全生产环境。
四、交底时间[填写具体日期]五、交底人[填写交底人姓名及职务]六、操作人员签字确认[填写操作人员姓名及签字]七、备注1. 本安全技术交底内容仅供参考,具体操作规程和安全注意事项以实际设备性能和现场实际情况为准。
2. 操作人员应自觉遵守安全规定,确保安全生产。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
直至处于安全状态任何表现出不安全因素的设备和工具必须立即停止使用,、5或从施工区域移出或更换。、遇雨天应作好防雨准备,设置安全警示标志,防止坍塌事故发生。6、控制箱电气开关、闸刀等须设置防雨棚或防雨罩,设漏电保护器以防漏电。7、施工前,应认真进行技术交底,应认真检查支护作业区及周边边坡的稳定情8况,排除危石及障碍物,确保在安全的状态下进行边坡支护施工。施工中应分工明确、统一指挥。、施工机具应设置在安全地带,各种设备应处于完好状态。张拉设备应可靠,9张拉时应采取防护措施,防止夹具飞出伤人,机械设备的运转部位应用安全防护装置。操作人员必须戴防护眼镜,防止浆液射入眼镜内。如有浆液射入眼镜内,必须进行充分冲洗,并及时到医院进行治疗。三、钻孔施工应符合下列规定:、施工中,应定期检查电源电路和设备的电器部件;电器设备应接地、接零,1并由操作人员安装操作。电缆电线必须架空,严格遵守施工现场临时用电安全技术规范,确保用电安全。确保施工机具布置在安全地带。、高压液体和压缩机管道的耐久性应符合要求,管道连接应牢固可靠,防止软2管破裂、接头断开,导致浆液飞溅和软管甩出的伤人事故。、锚杆钻机应设安全可靠的反力装置。在有地下承压水地层中钻进,孔口必须3安设可靠的防喷装置,一旦发生漏水、漏沙时能及时堵住孔口。、电动机运转正常后,方可开动钻机,钻机操作必须专人负责。处理机械故障4时,必须使设备断电、停风,向施工设备送电、送风前,应通知有关人员。、向锚杆孔注浆时,注浆罐内应保持一定数量的砂浆,以防罐体放空,砂浆喷5出伤人,注浆嘴严禁对人。、发生事故应及时抢救人员、财产,保护现场并向有关人员报告。现场执行交6
安全技术交底书
交底单位:中国铁建大桥工程局集团有限公司编号:
工程名称ቤተ መጻሕፍቲ ባይዱ
九景衢铁路JQJXZQ-6标段
受控编号
主送单位
工程部
期日
2015.10.28
接收单位
锚索施工队
人收接
交底内容:锚索、锚杆施工安全技术交底
一、安全目标:无死亡事故、无重大重伤事故、无重大交通事故、无重大中毒事故、无重大
火灾事故。二、施工前安全注意事项及预防措施:、施工现场的临时用电应严格执行现行《施工现场临时用电安全技术规范》1)。夜间施工时,现场应设有保证施工安全要求的照明设施。JGJ46-2005(、施工作业人员,必须遵守本工种的各项安全技术操作规程。作业人员、进入2现场人员必须按规定佩戴和使用劳动防护用品。严禁违章赤脚或穿拖鞋作业。、作业人员必须定期进行身体检查,诊断患有心脏病、贫血、高(低)血压、3癫痫、恐高症等其他不适宜从事高处作业的疾病,不得从事高处作业。在工作前和工作中均不得食用酒精类饮料,不应在禁止烟火的场所吸烟。所有相关的工作应停止直至危险状态、4如出现危及或可能伤及人员的危险时,得到消除。
2
接班制度。
7、检验锚杆锚固力应遵守下列要求:
(1)拉力计必须固定可靠。
(2)拉拔锚杆时,拉力计前方和下方严禁站人。
(3)锚杆杆端一旦出现缩颈时,应及时卸荷。
8、锚索施工应遵守下列要求:
(1)张拉锚索时,孔口前方严禁站人。
(2)进行预应力锚索施工时,其下方严禁进行其他操作。
(3)封孔砂浆未达到设计强度的70%,不得在锚索端部悬挂重物或碰撞锚具。
安全技术交底书联签单
序号1 2 3 4 5 6
姓名
职务
备注
3
7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22
4
23 24 25 26 27 28 29 30 31接收单位:
日年月队
5
4编制者:复核:共页6
