高杆灯施工平面布置图

合集下载

某装置区内的路灯及旗杆基础图

某装置区内的路灯及旗杆基础图
0.51.1.1.51.59.14.1-19007012346576-M20地脚螺栓6-M20 ANCHOR BOLTHGEFD6-M20地脚螺栓6-M20 ANCHOR BOLT200047001:20旗杆基础(共1个)FDN FOR FLAG POST (TYP 1 PCS)6-M20 ANCHOR BOLT6-M20地脚螺栓200022350面贴20厚磨光花岗岩板,颜色待定20 THK POLISHED GRANITE SLAB, COLOR HOLD9004504503506-M20 ANCHOR BOLT预埋钢管[100,1根中心EL 99000EMBEDDED STEEL TUBE [100预埋PVC[40,1根中心EL 99000EMBEDDED PVC[40, 1 PLACESCENTER EL 990006-M20地脚螺栓,螺栓位置现场确定CENTER EL 99000CB12ATHK 30 GROUTING1 - 1路灯基础(共57个)1:20FDN FOR STREET LAMP (TYP 57 PCS)3501350700350高出基础顶100100135070070T.O.C. SAME AS KERB混凝土顶标高同路牙顶周边钢筋网[10@150150070070702 - 2地脚螺栓M20详图1:10ANCHOR BOLT M20 DETAIL80混凝土顶标高 T.O.C.3050090100070T.O.C. EL100300混凝土顶标高 EL10030070周边钢筋网]12@150346530厚灌浆层789101211路灯,旗杆基础图HGBENDING RADIUS OF PVC SHOULD BE 8d, SEE AP'S STANDARD TD-P315A FOR DETAIL.AFTER EQUIPMENT ORDER, ALL DIMENSION MUST BE CHECK BEFORE CONSTRUCTION.THE CONSTRUCTION OF PREPARED TUBE MUST COOPERATE WITH ELECTRICAL, WATER SUPPLY, OTHERS SEE DRAWING 11022-000-G-00-010-001.LOCATION FOR FLAG POST SEE DRAWING 11022-000-A-00-100-001.7.路灯平面位置见总图11022-000-H-00-430-001.8.其余说明见图11022-000-G-00-010-001.LOCATION FOR STREET LAMP SEE DRAWING 11022-000-H-00-430-001.6.旗杆平面位置见总图11022-000-A-00-100-001.5.本图纸须配合电气,水道,管道等专业图纸施工.4.待设备订货后,所有尺寸核对无误后方能施工.PIPE DRAWINGS.EFD附注:混凝土水胶比 0.55; 采用普通硅酸盐水泥,水泥用量 275kg/m ,且不超过400kg/m ;USE ORDINARY PORTLAND CEMENT, CONCRETE MIN. CEMENT CONTENT: 275kg/m ; MAX. CEMENT CONTENT: 400kg/m ;CONCRETE MAX. CHLORINE ION CONTENT: 0.2%;CONCRETE MAX. ALKALI CONTENT: 3.0kg/m .CONCRETE STRENGTH GRADE:FDN BED COURSE IS C15, OTHER STRUCTURAL IS C30.THE FOUNDATION STAND ON STRATUM (CLAY), CHARACTERISTIC VALUE OF SUBGRADEBEARING CAPACITYALL IS 140KPa. CUSHION SHALL BE USED UNDER FOUNDATION, THECUSHION THICKNESS IS NOT LESS THAN 1 METER, THE DETAILS OF CUSHION SEE2.天然地基基础应坐在未扰动的 层(粘土)上,地基承载力特征值140KPa,基础底下设不MATERIAL REQUIREMENT FOR REINFORCEMENT BAR AND THIFICATION FOR STRUCTURE.小于1米厚的灰土垫层,垫层做法详见结构工程总说明.螺栓:地脚螺栓采用Q235B普通螺栓热镀锌处理.钢筋材料要求及基础灌浆见结构工程说明.ENGINEERING SPECIFICATION FOR STRUCTURE.3.预埋管弯曲半径为8d,详见AP标准图STD-P315A.ANCHOR BOLT WILL BE USED Q235B NORMAL BOLT (HOT GALVANIZED). 22氯离子含量 0.2%;碱含量 3.0kg/m .CONCRETE MAX. WATER CEMENT RATIO: 0.55;混凝土强度等级:垫层为C15,其它为为C30.STRUCTURAL STEEL IS Q235B; WELDING ROD IS E43.钢材:Q235B (GB/T 11263-1998);焊条型号:E43.NOTES:1.材料:3C33333B89101211A

市中心多层高档灯饰城电气施工图纸

市中心多层高档灯饰城电气施工图纸
C上下C132564AB扶手梯2B281.70m77.70mB32B1283.40m7811910121314151617AB上下上男厕女厕地下单车出入口地下车库入口扶手梯花坛B57654231DEGF住宅入口花坛A32154花坛花坛花坛花坛CBDEGF上下上上上下下开关房24.7mB6北21716151413121110987扶手梯电房上观光电梯\f아ᅨᅫ_GB2312|b0|i0|c134|p49管井D电房上EGF2花坛876910花坛花坛花坛花坛1312111514花坛296.44m进风口1716AA11下A1扶手梯C住宅入口货梯地下车库出口BDEGF%%u首层平面图%%u 1:350水表房进风管井上下上中庭商场入口消防中心下上上下上下上下123457861091213111415北1617上下下上下上下上上下下上下上下下下上观光电梯A4A5A72A8292.39mA9A1077.90m22115.50m27.40mA32333.48m35.02mB42B5B7128.50m2B863.10m2B11B10B9B12B1414.20m274.90mB162232m255m2101.10m267.40m279.60m231.80m298.30m2国际品牌展示区B住宅入口A12天桥扶手梯上下2112.30mA698.10m2国际品牌展示区A233.4m2电房B5III26.80m22A251.20m2B272II42.21m2IB142003年12月22日2003年12月22日观光电梯267.4m283.3mACBDEF下上GC10C9C8C7C6C585.1m2128m2144.5m295.7m272.5mC421234567891011C2666.5m2162.9mC28C27251.8mC2578.2m22243.2mC2483.8m67.5mC1176.9mC232260.6m2C

新疆恒安路灯布置图

新疆恒安路灯布置图

吉祥路1#成品仓联合厂一层原纸库房二层纸品一车间新疆恒安纸业有限消防总控室吉祥路厂区大门消防通道1 2345678 1-12杆换热站门口 照明箱9 10111213 1415161718192021 22 2324 13-32杆由后加工打卡机处两个照明箱控制,13-22杆为一路、23-32为一路,出两根线。

2526123451独立灯杆,电源走向暂时不太清楚12 3 4厂区大门六杆电源在保安室配电箱内吉祥路垃圾场热交换站污水站消防泵房消防泵房办公楼食堂宿舍楼联合厂房一层材料仓库二层成品仓库业有限公司路灯及电源箱布局图希望大道科技大道大门消防通道防通道水泵接合器26272829303132 12345 67 891067891110空压机房照明控制箱污水综合间中间照明箱231456789101112131415食堂进门左手总动力柜侧面加挂40A 空开控制篮球场到厂区大门这15个灯杆 56经四路经四路。

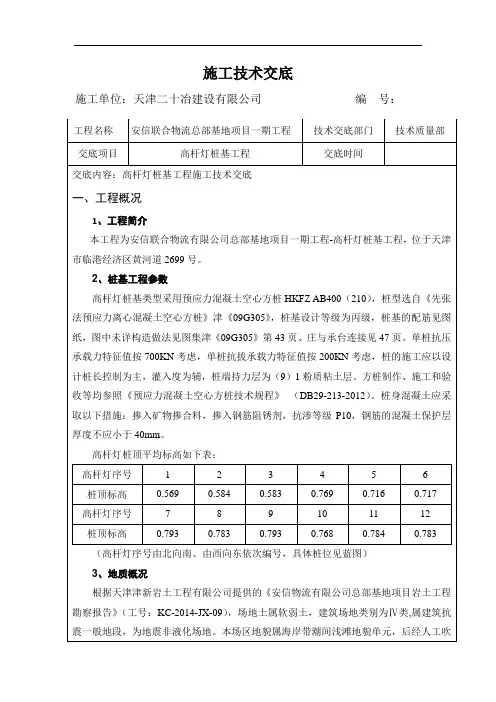

高杆灯桩基施工技术交底

高杆灯桩基施工技术交底

施工技术交底
施工单位:天津二十冶建设有限公司编号:
填围海造陆活动至现地坪。

吹填后采用真空预压法进行了地基处理。

本场地第一层地下水为孔隙潜水。

地下水稳定水位埋深在0.8-1.20m左右,水位高程为1.61~1.93m。

地下水的补给主要受大气降水的控制,其排泄以大气蒸发为主。

设计抗浮水位高程按2.5m考虑。

地下水对混凝土结构具弱腐蚀性。

地下水在干湿交替作用下对混凝土结构中的钢筋具中等腐蚀性,在长期浸水条件下具微腐蚀性;地下水对钢结构具中等腐蚀性。

各层土情况如下表所示:
表2 工程地质概况
二、施工方法、工艺流程和关键过程的控制
1、沉桩施工工艺流程。

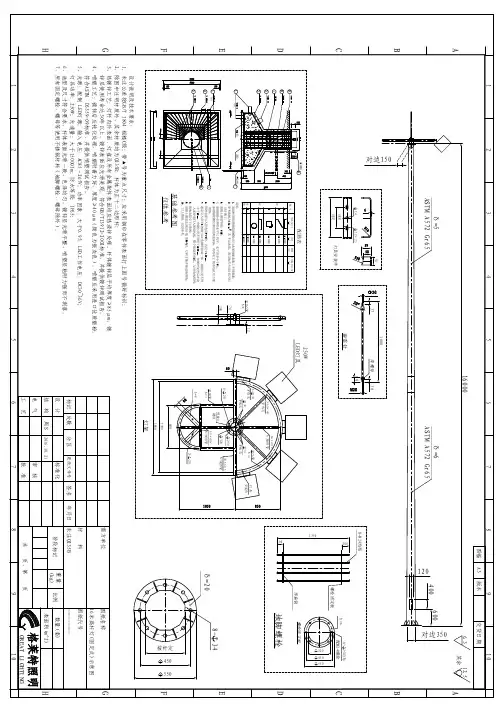

16米高杆灯(固定式)示意图Model (1)

16米高杆灯(固定式)示意图Model (1)

配M24螺栓
螺栓固定板
C
Φ320
Φ450
900 Ø800
Ø8圆钢
6
编 号
(mm) (mm) (件) (mm)
配筋表
型式及尺寸 Ø20圆钢 Ø12圆钢 直径 数量 平均每件长度 1 基 3 Ø12圆钢 2
250W LED灯具
1350
焊扁钢
螺栓固定板
5
Ø10@100
D
5 4 3 2
5 Ø10圆钢 Ø8圆钢 4#角钢 接 地 7 6
需方单位
图纸名称
G
16米高杆灯(固定式)示意图
材 标记 处数 设 结 计 构 电 气 工 艺 周S
2016.10.21
料 分区
更改文件号
图纸代号 签名 标准化
年月日 未注Q235B
---------
阶段标记
H
重量 (kg) 审 批 核 准
比例
数量(套)
表面积(m^2)
H

页,第

格莱特照明
1 2 3 4 5 6 7
E
1
Ø20 Ø20@140 双向 Ø12@200 Ø10@100 Ø10@200
4 5
2 3
Ø12@200
说明: 1、基础柱顶的预埋锚固螺栓应与此基础配套施工不得遗漏; 2、参考地耐力12t/m2 ,若不足此值,请当地有关设计院另行 设计施工; 3、混凝土强度等级:C25; 4、基础锚栓必须用水平尺找平,水平误差小于3‰; 5、基础锚栓螺纹部份用黄油涂抹,再用电工胶布包扎后方能 浇铸; 6、预埋电缆引入管选用PVC管,直径Φ100mm; 7、避雷引入用Φ8圆钢与4#角钢焊接成一体,搭接长度不得 小于60mm,角钢长度不得短于1500mm,热镀锌处理后在浇 入素砼前打入基础坑底;整个基础采用2支,呈对角线排列; 8、接地电阻小于4欧姆; 9、混凝土强度达到设计值的90%时,灯杆才能开始进场预装; 10、以上数据、仅供参考。

施工组织设计(高杆灯)

施工组织设计(高杆灯)

施工阶段的施工组织设计方案第一章前言综述 ...................................................第二章工程完整的施工技术及保证措施 ................................第三章施工现场总平面布置图和临时设施布置图•...........第四章工程质量保证措施 ............................................第五章安全生产及文明施工措施 ...................................第六章施工进度计划及保证措施....................................第七章成品半成品保护措施........................................第八章项目主要管理人员及工程技术人员的组成情况 ....................第九章主要施工机具及劳动力配备计划 ................................第十章冬雨季施工技术措施.....................................第十一章服务承诺及维保方案 ......................................... 辅助资料表附表一项目经理简历表 ..............................................附表二主要施工管理人员表 .........................................附表三拟投入工程主要施工机械设备表 ................................附表四劳动力计戈U表..............................................附表五计划开、竣工日期和施工进度表 ................................附表六临时设施布置及临时用地表 ....................................第一章前言综述1. 前言部分1.1编制依据★《国家体育总局秦皇岛训练基地(中国足球学校)三块足球场地照明设施工程施工招标文件》。

(施工方案)中杆灯和高杆灯安装施工标准

(施工方案)中杆灯和高杆灯安装施工标准

(施工方案)中杆灯和高杆灯安装施工标准(可以直接使用,可编辑优秀版资料,欢迎下载)中杆灯和高杆灯安装施工标准1。

中杆灯和高杆灯的灯杆、灯盘、配线、升降电动机构等应符合现行行业标准《高杆照明设施技术条件》(CJ/T3076—1998)的规定。

中、高杆照明设施结构如图1所示。

2.中杆灯和高杆灯宜采用三相供电,且三相负荷应均匀分配,每一回路必须装设保护装置.3.基础顶面标高应提供标桩。

4.基础坑的开挖深度和大小应符合设计规定。

基础坑深度的允许偏差应为十100mm、—50mm.当土质原因等造成基础坑深与设计坑深偏差为十100mm以上时,应按以下规定处理:(1)偏差在+100mm、—50mm时,应采用铺石灌浆处理。

(2)偏差超过规定值的+300mm以上时,超过的+300mm部分可采用填土或砂、石夯实处理,分层夯实厚度不宜大于100mm,夯实后的密实度不应低于原状土,然后再采用铺石灌浆处理.高杆灯混凝土基础如图2和图3所示。

5。

地脚螺栓埋入混凝土的长度应大于其直径的20倍,并应与主筋焊接牢固,地脚螺栓应去除铁锈,螺纹部分应加以保护,基础法兰螺栓中心分布直径应与灯杆底座法兰孔中心分布直径一致,偏差应小于螺栓应采用双螺母和弹簧垫.6.浇筑混凝土的模板宜采用钢模板,其表面应平整且接缝严密,支模时应符合基础设计尺寸的规定,混凝土浇筑前,模板表面应涂脱模剂。

7。

浇筑基础时,应符合现行国家标准《混凝土结构设计规范》(GB50010-2002)的有关规定.8.基坑回填应符合下列规定:(1)对适于夯实的土质,每回填300mm厚度应夯实一次,夯实程度应达到原状土密实度的80%。

(2)对不宜夯实的水饱和黏性士,应分层填实,其回填士的密实度应达到原状土的80%。

图1中、高杆照明设施结构示意图图2高杆灯混凝土基础示意图(一)注:1.离杆灯一般指灯杆高度2Om以上的路灯。

2.混凝土基础的尺寸大小应根据本地区土质条件和设计要求确定。

图3高杆灯混凝土基础示意图(二〉中建八局施工质量标准化图册(土建、安装、样板)第一部分土建1。

高杆灯基础方案

高杆灯基础方案

山西煤层气(天然气)管道工程目录一、编制依据......................................................................................... 错误!未定义书签。

二、工程概况......................................................................................... 错误!未定义书签。

三、支护方案......................................................................................... 错误!未定义书签。

四、施工机具......................................................................................... 错误!未定义书签。

五、施工用料......................................................................................... 错误!未定义书签。

六、人力投入......................................................................................... 错误!未定义书签。

七、安全措施......................................................................................... 错误!未定义书签。

一、编制依据1.1《临县-柳林-临汾煤层气输气管道工程二次设计施工技术要求》1.2《建筑工程施工现场供电用电安全规范》GB50194-20051.3《建筑机械使用安全技术规程》JGJ33-20111.4《建筑基坑支护技术规程》JGJ120-20111.5《建筑基坑支护工程技术规范》 GB20057-20111.6 国家现行有关技术标准、规程、规范二、工程概况本高杆灯是临汾末站站场配套的设施工程。

高杆灯安装详解28页PPT

高杆灯安装详解28页PPT
高杆灯安装详解
56、死去何所道,托体同山阿。 57、春秋多佳日,登高赋新诗。 58、种豆南山下,草盛豆苗稀。晨兴 理荒秽 ,带月 荷锄归 。道狭 草木长 ,夕露 沾我衣 。衣沾 不足惜 ,但使 愿无违 。 59、相见无杂言,但道桑麻长。 60、迢迢新秋夕,亭亭月将圆。
46、我们若已接受最坏的,就再没有什么损失。——卡耐基 47、书到用时方恨少、事非经过不知难。——陆游 48、书籍把我们引入最美好的社会,使我们认识各个时代的伟大智者。——史美尔斯 49、熟读唐诗三百首,不会作诗也会吟。——孙洙 50、谁和我一样用功,谁就会和我一样成功。—

高杆灯施工方案42437

高杆灯施工方案42437

高杆灯施工方案1.工程内容划分1.1设备订供货。

合同签订后即组织高杆灯、配电箱、电缆等设备、材料的供货。

1.2土建施工。

主要为高杆灯基础、预埋件安装等土建施工,土建施工根据设备、材料等到货进度有序进行。

1.3高杆灯及配电箱的安装、调试。

在完成设备的现场验收后,在土建情况达到安装要求的条件下,开始设备的安装工作,并逐步的进行设备的交接试验、调试等工作,直到满足送电要求为止。

1.4电缆沟的挖掘及电缆管敷设、电缆敷设、电缆终端头制作安装,完成电缆的试验及连接,直到满足送电要求为止。

1.5 送电试运行。

安装完毕后,组织相关部门对工程进行竣工验收。

验收合格后,整个工程送电试运行,并对竣工资料进行移交。

至此,整个工程安装完成,进入保修阶段。

2.各分部工程施工安排总体施工工艺流程图2.1高杆灯施工方案总体选择根据现场实际地质条件,高杆灯基础土方采用人工配合挖机施工方案,基础下层采用土模,上层则用木模或钢模。

基础顶标高为该处路面高+10CM值,根据现场维护情况和施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展。

2.2高杆灯的施工方案2.2.1高杆灯施工工艺施工工艺流程图2.3高杆灯基础开挖老路基开挖与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖,在人行道上挖基础时,应在周围应做好防护措施,架设围栏,并写明标示牌提醒路人绕行。

测量定位根据监理工程师审批后的控制点进行现场加设控制点工作,采用全站仪按极坐标法测设基础的位置,用水准仪测出地面标高。

基础定位后经复核无误,增设护桩指导施工。

基础土方开挖依据现场情况采用人工或挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采用级配碎石或砂回填到设计值。

基坑报检根据监理程序要求,将填报隐蔽工程基础开挖资料,具体检测内容参见相关验收规范标准。

体育馆项目高杆灯专项施工方案设计

体育馆项目高杆灯专项施工方案设计

湘西州文化体育会展中心(体育场、体育馆游泳馆)照明系统采购工程高杆灯专项施工方案编制:审核:审批:xxx体育设施有限公司第七项目部xx年xx月xx日目录一、综述:.............................................................. - 3 -(一)编制依据:..................................................... - 3 - (二)工程概况:..................................................... - 3 -二、主要工程量:......................................................... - 4 -三、主要工序及施工方法:................................................ - 4 -(一)施工工序:.................................................... - 4 - (二)施工方法:.................................................... - 4 -四、施工进度计划:...................................................... - 9 -五、现场质量管理:...................................................... - 9 -(一)质量管理网络:................................................ - 9 - (二)主要质量条例:................................................ - 10 - 六、安全管理: ........................................................... - 10 -(一)安全管理保证体系:........................................... - 10 - (二)主要安全条例:................................................ - 11 - 七、主要施工机械与施工人员组织:........................................ - 11 -(一)机械:........................................................ - 12 - (二)施工人员:.................................................... - 12 -湘西州文化体育会展中心照明系统工程灯杆施工方案一、综述:(一)编制依据:1、湘西州文化体育会展中心照明系统工程电气施工图2、国家和部颁有关的标准、规范规定及标准图集、厂家技术要求等3、GB/T9790-1988 金属覆盖层及其他有关覆盖层维氏和努氏纤维硬度试验4、GB/T 11373-1989 热喷涂金属件表面预处理通则5、QB/T 1551-1992 灯具油漆涂层6、ZBJ36011-89 钢铁热浸铝工艺及质量检验7、GB/T699-1999 优质碳素结构钢8、GB/T700-1988 碳素结构钢9、GB/T12467.1-4-1998 焊接质量要求金属材料的熔化焊10、GBJ17-88 钢结构设计规范11、GBJ135-90 高耸结构设计规范12、GB50009-2001 建筑结构载荷规范(二)工程概况:湘西州文化体育会展中心照明工程,包括一场两馆(体育场、体育馆、游泳馆)及配套设施,其中体育场安装4套37m高灯杆、本方案为37米高杆灯灯杆的安装、吊装、调试。
