施工现场用电设备参数表
建筑施工现场用电设备参数表
目前施工现场用电设备功率参数表18 配料机电机 2 11KW 22KW19 箱式热水器 1 9KW 9KW20 60地泵 2 75KW 150KW21 现场镝灯3KW,共28台;共84KW. 夜间现场照明22临建区域照明器及生活用电共170间40KW日光灯40瓦,灯泡200瓦,插座1千瓦备用电设备组选取的Kx值和cosφ值序号设备组名称需要系数Kx 功率因数cosφ备注1 塔吊、物料提升机、卷扬机0.75 0.7 tgφ=1.022 电焊机0.45 0.45 tgφ=1.983 搅拌机、灰浆机0.7 0.68 tgφ=1.084 电锯、切断机、弯曲机0.7 0.75 tgφ=0.885 插入式振捣器、平板振动器0.7 0.65 tgφ=1.176 砂轮切割机、潜水泵0.3 0.65 tgφ=1.177 照明器①白炽灯、碘钨灯②日光灯11.210.55tgφ=0tgφ=1.52按各用电设备组选用的Kx值和cosφ值计算负荷一、各用电设备组的容量:1、塔吊P j(塔吊)=2Pe=2×350×0.5=350KWP j1=KxΣP=0.7×350=245KWQ j1= P j1×tgφ=245×1.02=249.9KVAr2、电焊机P j=Se cosφ=97.5×0.87=68.388KW焊机不对称容量(换算后)大于其余三相设备(包括照明)总容量的15%,则P j=×68.388=118.45KWP j2=KxΣP=0.45×118.45=53.3KWQ j2= P j2×tgφ=53.3×1.98=105.54KVAr3、搅拌机P j3=KxΣP=0.7×30=21KWQ j3= P j3×tgφ=21×1.98=41.58KVAr4、电锯、切断机、弯曲机、调直切断机、钢筋套丝机P j4=KxΣP=0.7×210=147KWQ j4= P j4×tgφ=147×0.88=129.36KVAr5、插入式振捣器、平板振动器P j5=KxΣP=0.7×8.5=5.95KWQ j5= P j5×tgφ=3.64×1.17=6.96KVAr6、搅拌站机组P j6=KxΣP=0.7×141=98.7KWQ j6= P j6×tgφ=98.7×1.08=106.6KVAr7、降水水泵:P j6=KxΣP=0.9×236.5=212.85KWQ j6= P j6×tgφ=236.5×1.17=276.7KVAr施工现场的动力设备取同期系数K p=K Q=0.8(同期系数K p、K Q一般为0.7---0.9),则动力设备的计算负荷为P jz= KxΣP j(1-6)=0.8×(245+53.3+21+147+5.95+98.7+212.85)=0.8×783.8=627.04KWQ jz= K QΣQ j (1-6) =0.8×(53.55+37.65+20.8+21.38+4.26+195.43)=0.8×916.64=733.31KVAr照明计算负荷:1、生活区照明S== 220.4KVA P=138.8KW Q=171.22KVA整个施工现场总视在功率计算负荷:S jz ==1185.13KVA变压器容量计算S b==1264.99KVA根据上面计算出的变压器容量,考虑留15---20%余量,设计变压器容量应在1454.74KVA以上。
现场临时用电检查记录各表
检查周期表
注:工程公司每月对现场进行一次安全检查,其中包括对施工单位自检资料齐全性和符合性的检查;同时在用电申请批准之后的送电检查时。
施工现场临时用电电气材料明细表
施工现场临时用电验收记录表
施工现场接地极做法详图记录表
施工现场漏电保护器功能试验记录表
施工现场临时用电日常巡查记录表
工程名称:杭锦旗综合文化活动中心配电箱(柜)编号:月份:
巡视情况必须真实填写,每天至少保证巡视一次。
资料
资料
特种作业人员登记表
工程名称:表A7.3。
施工现场临时用电配置标准
施工现场临时用电配置标准一、工程概况施工现场临时用电配置标准适用于各类建筑、装修、市政公用工程等施工现场的临时用电设施配置。
工程概况主要包括以下内容:1. 工程名称:×××项目2. 工程地点:×××省×××市×××区3. 工程类型:建筑工程/装修工程/市政公用工程等4. 施工单位:×××公司5. 施工周期:××年××月××日至××年××月××日6. 用电负荷:总用电负荷为×××kW二、用电管理1. 用电管理制度a) 制定临时用电管理制度,明确用电管理职责;b) 定期对施工现场用电设施进行检查,确保用电安全;c) 建立用电设备档案,记录设备使用、维修、检查等情况;d) 对用电人员进行安全教育和技能培训,提高用电安全意识。
2. 用电负荷管理a) 根据施工现场实际需求,合理分配用电负荷;b) 严禁私拉乱接,确保用电设施安全可靠;c) 定期对用电负荷进行监测,防止过载现象发生。
三、电工1. 电工人员要求a) 电工应具备相应的专业技能和资质证书;b) 电工应熟悉施工现场临时用电配置标准及相关法规;c) 电工应定期参加培训,提高业务水平。
2. 电工职责a) 负责施工现场临时用电设施的安装、维修和检查;b) 监督和管理施工现场用电安全,及时排除安全隐患;c) 定期对用电设备进行维护保养,确保设备正常运行;d) 参与施工现场事故应急预案的编制和实施。
四、安全距离与外电防护1. 安全距离a) 施工现场临时用电设施应满足以下安全距离要求:- 人与带电体之间:0.5m;- 带电体与带电体之间:0.3m;- 带电体与地面之间:0.5m。
施工现场临时用电设备和用 电负荷计算应用完整实例
施工现场临时用电负荷计算一、施工现场临时用电设备和用电负荷计算1.1施工现场用电设备参数统计表编号用电设备名称型号数量容量及技术数据换算后的设备容量Pe1 输送泵HBT60 1 94KW 0.7×94=65.8KW2 塔吊QTZ-63型 2 90KW 0.3×90=27KW3 塔吊40型 5 160KW 0.3×32×5=48KW4 施工升降机SCO200/200 3 66 KW 0.3×66=19.8KW5 龙门架卷扬机6 45KW 0.3×45=13.5KW6 钢筋调直机GT6-12 1 3 KW 0.7×3=2.1 KW7 钢筋弯曲机GW40 4 12 KW 0.7×12=8.4 KW8 钢筋切断机QJ-40 2 4.4KW 0.7×4.4=3.08KW9 钢筋对焊机UN-100 1 100 KV.A 100 KV.A10 电焊机B41-500-38.8 KVA 5 194KV A 194KV A11 电焊机B41-300-28.8KVA 6 172.8 KV A 172.8 KV A12 全自动钢筋箍筋弯曲机GF-20型 1 2.2 KW 0.7×2.2=1.54 KW13 自动钢筋调直切断机GL-12型 1 7.3KW 0.7×7.3=5.11KW14 直螺纹套丝机Y112M-4 4 16KW 0.7×16=11.2KW15 振捣器ZN-70(插入式)10 11KW 0.7×11=7.7KW16 切割机(无齿锯)J3G-400 1 2.2 KW 0.7×2.2=1.54 KW17 木工电锯 3 6.6KW 0.7×6.6=4.62KW18 污水泵.离心泵3KW. 7.5KW 8 32KW 0.8×45=36 KW19 蒸饭车 1 36KW 0.7×36=25.2KW20 热水箱 2 18 KW 0.7×18=12.6KW21 镝灯DDG3500 10 35 KW 35 KW22 生活照明白炽灯 5 KW 5 KW23 现场照明碘钨灯10 KW 10 KW合计:1072KW 809.99KV A二、计算用电总量方式方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P——供电设备总需要容量(KV A)(相当于有功功率Pjs)P1——电动机额定功率(K W)P2——电焊机额定功率(K W)P3——室内照明容量(K W)P4——室外照明容量(K W)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)K1、K2、K3、K4——需要系数,如下表:用电名称数量需要系数备注K 数值电动机3~10台K10.7 如施工中需要电热时,应将其用电量计算进去。

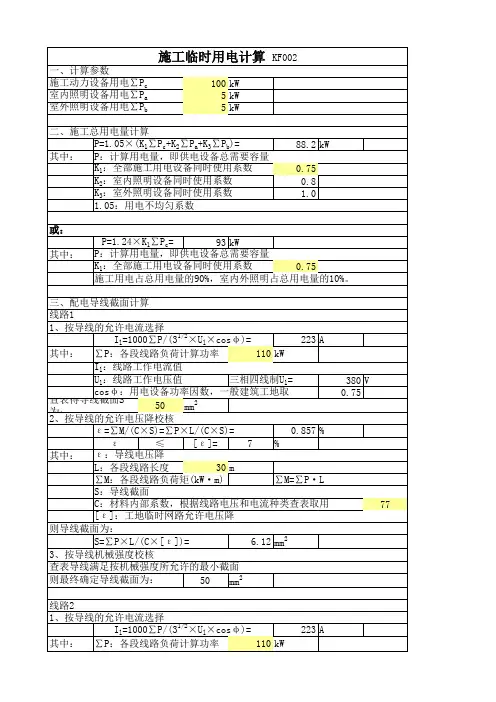

施工用电计算
380 V 0.75
ε=∑M/(C×S)=∑P×L/(C×S)=
0.857 %
ε
≤
[ε]=
7%
其中: ε:导线电压降
L:各段线路长度
30 m
∑M:各段线路负荷矩(kW·m)
∑M=∑P·L
S:导线截面
C:材料内部系数,根据线路电压和电流种类查表取用
77
[ε]:工地临时网路允许电压降
则导线截面为:
S=∑P×L/(C×[ε])=
一、计算参数
施工动力设备用电∑Pc 室内照明设备用电∑Pa 室外照明设备用电∑Pb
施工临时用电计算 KF002
100 kW 5 kW 5 kW
二、施工总用电量计算
P=1.05×(K1∑Pc+K2∑Pa+K3∑Pb)= 其中: P:计算用电量,即供电设备总需要容量
K1:全部施工用电设备同时使用系数 K2:室内照明设备同时使用系数 K3:室外照明设备同时使用系数 1.05:用电不均匀系数
cosφ:用电设备功率因数,一般建筑工地取 查为2、表:按得导导线线的截允面许S电压降校50核 mm2
380 V 0.75
ε=∑M/(C×S)=∑P×L/(C×S)=
0.857 %
ε
≤
[ε]=
7%
其中: ε:导线电压降
L:各段线路长度
30 m
∑M:各段线路负荷矩(kW·m)
∑M=∑P·L
S:导线截面
6.12 mm2
3、按导线机械强度校核
查表导线满足按机械强度所允许的最小截面
则最终确定导线截面为:
50 mm2
线路6
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ)=
建筑工程施工现场临时用电计算Excel表格
244 kVA
一、计算参数 施工动力设备用电∑Pc 室内照明设备用电∑Pa 室外照明设备用电∑Pb
施工临时用电计算 KF002
206 kW 0 kW 4 kW
二、施工总用电量计算 P=1.1×(K1∑Pc+K2∑Pa+K3∑Pb)=
其中: P:计算用电量,即供电设备总需要容量 K1:全部施工用电设备同时使用系数 K2:室内照明设备同时使用系数 K3:室外照明设备同时使用系数 1.1:用电不均匀系数
174.35 kW
0.75 0.8 1.0
三、配电导线截面计算
线ቤተ መጻሕፍቲ ባይዱ1
1、按导线的允许电流选择
Il=1000∑P/(31/2×Ul×cosφ )=
其中: ∑P:各段线路负荷计算功率
110 kW
223 A
Il:线路工作电流值
Ul:线路工作电压值
三相五线制Ul=
380 V
cosφ :用电设备功率因数,一般建筑工地取
0.75
查表得导线截面S为: 50 mm2
2、按导线的允许电压降校核
ε =∑M/(C×S)=∑P×L/(C×S)=
5.714 %
ε
≤
[ε ]=
7%
其中: ε :导线电压降
L:各段线路长度
200 m
∑M:各段线路负荷矩(kW·m)
∑M=∑P·L
S:导线截面
C:材料内部系数,根据线路电压和电流种类查表取用
77
[ε ]:工地临时网路允许电压降
则导线截面为:
S=∑P×L/(C×[ε ])=
40.82 mm2
3、按导线机械强度校核
查表导线满足按机械强度所允许的最小截面
则最终确定导线截面为:
用电设备容量与开关及导线选配参数表
220v 设备功率300v 设备功率载流(A )导线截面导线最大载流(A)导线截面导线载流(A )选配开关(A )导线截面导线最大载流(A )0-3KW 0-6 1.016 2.5510 1.083-4KW 6-8 1.0164815 1.5111-2KW 4-7KW 8-13 1.01661220 2.5162-3KW 7-9KW 13-17 1.5201020254213-4KW 9-11KW 17-21 2.5271020306274-5KW 11-16KW 21-3043616324010385-7KW 16-21KW 30-4064716325016497-9KW 21-28KW 40-53106425506025649-12KW 28-35KW 53-671690357080358012-15KW 35-44KW 67-842511935701005010115-19KW 44-56KW 84-10635147501001257012819-23KW 56-70KW 106-13350185701401609516023-27KW 70-81KW 133-154702299519020012018527-31KW 81-94KW 154-179952819519025015021631-35KW94-106KW 179-202120324120240300185242106-162KW 202-3081503711503004002*120370162-189KW 308-3591854231853704002*150432189-212KW 359-4032*1206482*1204806002*185484212-315KW 403-5982*1507422*1506001000315-400KW598-7602*1858462*1857401000电器设备容量与导线安全电流估算值:本表计算条件为:cos φ=0.8(电机) cos φ=0.45(日光灯)电子整流器 cos φ=0.55-0.6 电感镇流器 cos φ=0.3-0.5 1A ≈0.438(KW) 1KW ≈2.28A 安全系数K2=1.2(计算结果取整数)三相容量35KW (单相12KW )以下的设备按经济电流密度配线时,可用于穿塑料管暗敷:三相容量35KW (单相12KW )以上的设备按经济电流密度配线时,只适用于明敷。
临时用电计算Excel的表格
380 V 0.75
77
223 A
380 V 0.75
77
线路4 1、按导线的允许电流选择 Il=1000∑P/(31/2×Ul×cosφ )= 其中: ∑P:各段线路负荷计算功率 Il:线路工作电流值 110 kW
223 A
Ul:线路工作电压值 三相五线制Ul= cosφ :用电设备功率因数,一般建筑工地取 查表得导线截面S为: 50 mm2 2、按导线的允许电压降校核 ε =∑M/(C×S)=∑P×L/(C×S)= 0.857 % ε ≤ [ε ]= 7 % ε :导线电压降 其中: L:各段线路长度 30 m ∑M:各段线路负荷矩(kW·m) ∑M=∑P·L S:导线截面 C:材料内部系数,根据线路电压和电流种类查表取用 [ε ]:工地临时网路允许电压降 则导线截面为: S=∑P×L/(C×[ε ])= 6.12 mm2 3、按导线机械强度校核 查表导线满足按机械强度所允许的最小截面 2 则最终确定导线截面为: 50 mm 线路5 1、按导线的允许电流选择 Il=1000∑P/(31/2×Ul×cosφ )= 其中: ∑P:各段线路负荷计算功率 Il:线路工作电流值 Ul:线路工作电压值 三相五线制Ul= cosφ :用电设备功率因数,一般建筑工地取 查表得导线截面S为: 50 mm2 2、按导线的允许电压降校核 ε =∑M/(C×S)=∑P×L/(C×S)= 0.857 % ε ≤ [ε ]= 7 % ε :导线电压降 其中: L:各段线路长度 30 m ∑M:各段线路负荷矩(kW·m) ∑M=∑P·L S:导线截面 C:材料内部系数,根据线路电压和电流种类查表取用 [ε ]:工地临时网路允许电压降 则导线截面为: S=∑P×L/(C×[ε ])= 6.12 mm2 3、按导线机械强度校核 查表导线满足按机械强度所允许的最小截面 则最终确定导线截面为: 50 mm2 110 kW
场平工程临时用电施工方案
场平工程临时用电施工方案一、概述场平工程是指对场地进行平整处理,以满足工程建设的需要。
临时用电施工方案是指在场平工程施工过程中,为施工人员提供临时用电的安全、可靠的保障计划。
本方案旨在规范和指导场平工程施工中的临时用电安全管理,有效减少电器设备故障,防范火灾事故,确保施工人员的人身安全和施工进度的顺利进行。
二、用电设备和参数1. 施工场地临时用电设备:配电箱、电缆、插座、开关、接地线等。
2. 用电参数:额定电压为220V,额定频率为50Hz。
3. 用电设备:照明设备、动力设备、临时配电设备等。
4. 用电规模:根据施工需要,用电规模大约为20kW。
三、临时用电布局1. 临时用电线路布置:临时用电线路应按国家相关规定布置,线路应沿地或离地以足够距离铺设,不得搭接、穿过有刺激性气体、易燃易爆或腐蚀性物质的场所。
应避免用电线路与水管、煤气管等管线并行敷设。
2. 临时用电设备布置:临时用电设备应设置在干燥、通风良好的场地上,不得设置在易燃、易爆和腐蚀性气体的场所。
电源插座应离地面1.5米以上。
3. 临时用电设备连接方式:所有用电设备连接方式应符合国家相关标准,连接线应采用绝缘材料。
四、临时用电安全管理1. 电缆敷设管理:按规范要求进行敷设,不得有任何接头,保证线路通畅。
对于地下敷设的电缆,应采取保护措施,避免因为挖掘或压路等引起电缆损坏。
2. 临时用电设备管理:施工单位应指定专人对临时用电设备及线路进行日常巡检,发现问题及时处理。
用电设备使用完毕后应及时断电并加以封存,防止他人随意接线或插拔用电设备。
3. 安全防护管理:施工单位要求所有施工人员必须佩戴绝缘手套、绝缘鞋等防护用品,严禁赤手触摸裸露的电线和插座。
4. 事故应急预案:制定临时用电事故应急预案,发生事故时能够迅速有效地进行应急处置,保障施工人员的生命安全和现场的安全。
五、现场标识和警示1. 临时用电设备应设置明显的“高压危险警示标识”,提醒施工人员注意用电安全。
施工现场临时用电方案
施工现场临时用电方案1.前言2.用电需求分析3.用电系统设计4.用电安全措施5.用电管理措施6.紧急处理措施1.前言本文旨在规范工程施工现场的临时用电方案,确保施工现场的用电安全和正常施工。
2.用电需求分析根据施工现场的实际情况,预计所需用电总量为XXX千瓦,主要用于电动工具、照明、通风、暖气等方面。
同时,还需要考虑电压、电流、功率因数等参数。
3.用电系统设计为了满足用电需求,设计了一套临时用电系统,包括变压器、配电箱、线缆、插头等设备。
在设计过程中,考虑了用电安全和节能性。
4.用电安全措施为确保用电安全,采取了以下措施:1)设立用电专职人员,负责用电检查和维护;2)设置漏电保护器,确保电流过大时自动切断电源;3)加强线路绝缘和接地保护;4)严格控制用电负荷,避免超负荷使用电器。
5.用电管理措施为了更好地管理用电,采取了以下措施:1)制定用电计划,避免用电冲突;2)建立用电档案,记录用电情况;3)设立用电监控系统,实时监测用电情况;4)定期进行用电检查和维护。
6.紧急处理措施在发生用电故障或事故时,应立即采取以下措施:1)切断电源;2)通知用电专职人员和相关负责人;3)进行故障排查和维修;4)及时报告上级主管部门。
以上为本文的临时用电方案,希望能够得到大家的认可和支持。
一、编制依据本文编制依据国家有关规定和标准,以及项目管理要求和技术规范为基础,结合实际情况进行编写。
二、工程概况本工程为某建筑物的临时用电工程,包括临时用电变压器的安装、现场配电线路的铺设和安装、以及相关的安全管理措施。
三、施工准备在施工前,需要进行现场勘察和测量,确定临时用电变压器和配电线路的布置方案,并准备好所需的材料和设备。
四、施工组织施工组织应按照施工计划进行,合理安排人员和设备,保证施工进度和质量。
同时,要加强现场安全管理,确保施工安全。
五、现场临时用电变压器的校核根据建筑物的用电负荷和电气设备的功率,确定临时用电变压器的容量,并进行校核。
施工现场用电设备参数表
施工现场用电设备参数表
注:电动机额定功率:P =34.7+3+15+2.2+0.5+3+3+3+10=74.4(KW)
现场总用电量:P=1.05*(0.6*74.4/0.75+1.0*10)=73.0(KW)
I线=
根据橡皮或塑料绝缘电线明设在绝缘支柱上时持续容许电流表查得、导线得截面为35MM2铜芯线。
截面为3*35+2*16三相五芯电缆。
配电箱:
塔吊、搅拌机、木工棚各一个、钢筋棚三个、照明三个、移动配电箱一个。
总说明:
1、现场用电根据新的用电标准,三相五线制(TN-S)保护接零供电系统。
2、电气设备的设置防护、符合JGJ46-88施工现场临时用电安全技术规定的要求。
3、电气设备的安装、使用、维修依据JGJ46-88临时规范。
现场临电计算
项目建设单位:
项目承建单位(签章):
项目负责人:
项目总工:
临电方案编制:
审核:
审批:
年月日。
临时用电计算Excel表格(施工手册版)
223 A
223 A
0.857 %
ε ≤ [ε ]= 7 % ε :导线电压降 其中: L:各段线路长度 30 m ∑M:各段线路负荷矩(kW·m) ∑M=∑P·L S:导线截面 C:材料内部系数,根据线路电压和电流种类查表取用 [ε ]:工地临时网路允许电压降 则导线截面为: S=∑P×L/(C×[ε ])= 6.12 mm2 3、按导线机械强度校核 查表导线满足按机械强度所允许的最小截面 则最终确定导线截面为: 50 mm2 线路4 1、按导线的允许电流选择 Il=1000∑P/(31/2×Ul×cosφ )= 其中: ∑P:各段线路负荷计算功率 Il:线路工作电流值 Ul:线路工作电压值 三相五线制Ul= cosφ :用电设备功率因数,一般建筑工地取 查表得导线截面S为: 50 mm2 2、按导线的允许电压降校核 ε =∑M/(C×S)=∑P×L/(C×S)= 0.857 % ε ≤ [ε ]= 7 % ε :导线电压降 其中: L:各段线路长度 30 m ∑M:各段线路负荷矩(kW·m) ∑M=∑P·L S:导线截面 C:材料内部系数,根据线路电压和电流种类查表取用 [ε ]:工地临时网路允许电压降 则导线截面为: S=∑P×L/(C×[ε ])= 6.12 mm2 3、按导线机械强度校核 查表导线满足按机械强度所允许的最小截面 则最终确定导线截面为: 50 mm2 线路5 1、按导线的允许电流选择 Il=1000∑P/(31/2×Ul×cosφ )= 其中: ∑P:各段线路负荷计算功率 Il:线路工作电流值 Ul:线路工作电压值 三相五线制Ul= cosφ :用电设备功率因数,一般建筑工地取 查表得导线截面S为: 50 mm2 2、按导线的允许电压降校核 ε =∑M/(C×S)=∑P×L/(C×S)= 380 0.75 110 kW 380 0.75 110 kW
aq-C7-1施工现场临时用电验收表
三级配电
配电室的设置应符合要求;现场实行三级配电,总配电箱应装设电压表、总电流表、总电度表及其他仪表;总配电箱的电器应具备电源隔离,正常接通与分断电路,以及短路、过载、漏电保护功能。分配电箱应设总开关和分开关,总开关应采用自动空气开关(具有可见分断点),分开关可采用漏电开关或刀闸开关并配备熔断器。开关箱内须安装断路器(具有可见分断点)或熔断器,以及漏电保护器。
9
其他增
加的验
收项目
10
验收结论:
验
收
人
签
名
总包单位
分包单位
作业队伍
监理单位意见:
监理工程师(签字):
年 月 日
注:本表由施工单位填报,监理单位、施工单位各存一份。
施工现场临时用电验收表
表AQ-C7-1
编号
工程名称
总包单位
临时用电工程
作业电工
序号
检查项目
检查内容
检查结论
1
施工组织方案
用电设备5台以上或设备总容量在50kw以上者,应编制临时用电施工组织设计。
2
外电
防护
小于安全距离时应有安全防护采用TN-S系统供电;重复接地符合要求,其电阻值应不大于10欧;各种电气设备和施工机械的金属外壳、金属支架和底座必须按规定采取可靠的接零或接地保护。
5
漏电保护器
须实行两级漏电保护;严格实行“一机、一闸、一漏、一箱”;漏电保护装置应灵敏、有效,参数应匹配;在总、分配电箱上安装的漏电保护开关的漏电动作电流应为50至100mA,开关箱必须装漏电保护器,其额定漏电动作电流不大于30mA, 额定漏电动作时间0.1S。
6
配电箱设置
配电箱安装位置应符合要求,箱体应采用铁板或优质绝缘材料制作,不得使用木质材料制作,箱体应牢固、防雨;箱内电器安装板应为绝缘材料;金属箱体等不带电的金属体必须作保护接零;进线口和出线口应设在箱体的下面,并加护套保护;工作零线、保护零线应分设接线端子板,并通过端子板接线;箱内接线应采用绝缘导线,接头不得松动,不得有带电体明露;闸具、容断器参数与设备容量应匹配,安装应符合要求;不得用其他导线替代熔丝;箱内应设有线路图。
施工现场临时用电设备和用电负荷计算应用完整实例
施工现场临时用电负荷计算一、施工现场临时用电设备和用电负荷计算二、计算用电总量方式方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P——供电设备总需要容量(KV A)(相当于有功功率Pjs)P1——电动机额定功率(K W)P2——电焊机额定功率(K W)P3——室内照明容量(K W)P4——室外照明容量(K W)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)方法二:各用电设备组的计算负荷:有功功率:Pjs1=Kx×ΣPe无功功率:Qjs1=Pjs1×tgφ视在功率:Sjs1=(P2 js1 + Q2 js1) 1/2 =Pjs1/ COSφ=Kx×ΣPe / COSφ公式中:Pjs1--用电设备组的有功计算负荷(kw)Qjs1--用电设备组的无功计算负荷(kvar)Sjs1--用电设备组的视在计算负荷(kV A)Kx--用电设备组的需要系数Pe--换算到Jc(铭牌暂载率)时的设备容量②总的负荷计算:Pjs=Kx×ΣP js1Qjs=Pjs×tgφSjs=(P2 js + Q2 js) 1/2公式中:Pjs--各用电设备组的有功计算负荷的总和(kw)Qjs--各用电设备组的无功计算负荷的总和(kvar)Sjs--各用电设备组的视在计算负荷的总和(KV A)Kx--用电设备组的最大负荷不会同时出现的需要系数三、选择变压器方法一:W=K×P/ COSφ公式中:W——变压器的容量(K W)P——变压器服务范围内的总用电量(K W)K——功率损失系数,取1.05~1.1Cosφ——功率因数,一般为0.75根据计算所得容量,从变压器产品目录中选择。
方法二: Sn≥Sjs(一般为1.15~1.25 Sjs)公式中:Sn --变压器容量(K W)Sjs--各用电设备组的视在计算负荷的总和(KV A)四、实用例举丰南区第三中学小学教学楼工程施工现场临时用电组织设计(计算部分)一.编制依据、工程概况、施工现场勘察情况:该工程施工现场临时用电组织设计编制依据。
施工现场临时用电检查验收用表
施工现场临时用电检查验收用表
1、施工现场施工用电检查评分表(表SA-C1-13)
2、施工现场施工临时用电验收表(表SA-C6-1)
3、施工现场电气线路绝缘强度测试记录表(表SA-C6-2)
4、施工现场临时用电接地电阻测试记录表(表SA-C6-3)
5、施工现场电工巡检维修记录(表SA-C6-4)
施工现场施工用电检查评分表
表SA-C1-13
工程名称:施工单位:
续表SA-C1-13
检查员签字:年月日
施工现场施工临时用电验收表
表SA-C6-1
工程名称:施工单位:编号:
续表SA-C6-1
注:本表由施工单位填写,监理单位、施工单位各存一份。
施工现场电气线路绝缘强度测试记录表
表SA-C6-2
工程名称:施工单位:编号:
注:1 本表由施工单位填写,建设单位、施工单位各存一份;
2 本表适用于单相、单相三线、三相四线制、三相五线制的照明、动力线路及电缆线路、电机、设备电器等绝缘电阻的测试;
3 表中A代表第一相、B代表第二相、C代表第三相、N代表零线(中性线)、E代表接地线。
施工现场临时用电接地电阻测试记录表
表SA-C6-3
工程名称:施工单位:编号:
注:本表由施工单位填写,监理单位、施工单位各存一份。
封面
施工现场电工巡检维修记录
(年月日~年月日)
表SA-C6-4
工程名称:
施工单位:
施工现场电工巡检维修记录
表SA-C6-4
工程名称:施工单位:编号:
续表SA-C6-4
注:本表由施工单位填写,施工单位存放。
施工临时用电负荷计算
施工阶段用电负荷计算根据目前对本工程施工机械的配备,综合考虑负荷量最大时用电量。
机械用量详见表1.表-1 机械配备及参数表Pci :同类用电设备有功负荷Qci :同类用电设备无功负荷Sci :同类用电设备计算负荷S总:现场总计算负荷S :需要的变压器总容量1、Pc塔吊=P塔吊*Kd*=990*0。
2*=125KWQc塔吊= Pc塔吊* Tgφ=125*1.73=217KVarSc塔吊= P塔吊/ Cosφ=125/0.5=250KVA2、Pc搅拌机= P搅拌机*Kd =33*0.85=28KWQc搅拌机= Pc搅拌机* Tgφ=28*0.62=17。
4KVarSc搅拌机= Pc搅拌机/ Cosφ=28/0。
85=33 KVA3、Pc切断机= P切断机*Kd =56*0.2=11.2KWQc切断机= Pc切断机* Tgφ=11。
2*1.73=19。
4KVar Sc切断机= Pc切断机/ Cosφ=11.2/0。
5=22.4 KVA4、Pc弯箍机= P弯箍机*Kd=61.6*0.2 =12.3KWQc弯箍机= Pc弯箍机* Tgφ=12.3*1。
73=21.3 KVar Sc弯箍机= Pc弯箍机/ Cosφ=12.3.3/0。
5=24.6KVA5、Pc调直机= P调直机*Kd =150*0。
2=30 KWQc调直机= Pc调直机* Tgφ=30*1.73=51。
9 KVarSc调直机= Pc调直机/ Cosφ=30/0。
5=60KVA6、Pc螺纹机= P螺纹机*Kd =140*0.2=28 KWQc螺纹机= Pc螺纹机* Tgφ=28*1.73=48。
4 KVarSc螺纹机= Pc螺纹机/ Cosφ=28/0。
5=56 KVA7、Pc圆锯= P圆锯*Kd =21*0.3=6。
3 KWQc圆锯= Pc圆锯* Tgφ=6。
3*1.33=8.4 KVarSc圆锯= Pc圆锯/ Cosφ=6.3/0。
6=10。
机电主要施工设备表
机电主要施工设备表本文档旨在介绍机电主要施工设备表的目的和重要性,以及本大纲的结构和内容安排。
机电主要施工设备表是在施工项目中用来记录和管理各种机电设备的重要清单。
该表的主要作用是确保施工团队拥有必要的设备,并有效地进行设备的调度和维护。
通过合理使用和管理机电主要施工设备,可以提高施工效率,减少潜在的风险和损失。
本文档按照以下结构和内容来组织机电主要施工设备表:设备名称:列出各种机电设备的具体名称。
规格型号:记录各种机电设备的规格型号信息。
数量:指明每种机电设备的数量。
单位:列出机电设备数量的单位。
功能描述:详细描述每种机电设备的功能。
供应商信息:提供每种机电设备的供应商联系信息。
以上是机电主要施工设备表的概述和组织结构,具体内容会根据实际项目需求进行展开和填写。
请按照上述大纲准备机电主要施工设备表,以实现对施工设备的有效管理和使用。
机电主要施工设备表是用于记录和管理施工过程中所使用的各类机电设备的清单。
它包含了施工项目中所需要的各类机电设备的类别和范围,并提供了详细的信息以便有效管理和监控。
机电主要施工设备表是根据施工项目的要求和需要编制的,它列出了施工过程中所需的各种机电设备的类型和数量。
这些设备可以包括但不限于起重机械、施工电器、通风设备、照明设备、输送设备等。
通过机电主要施工设备表,施工方可以清楚地了解需要准备和调配的设备,从而提高施工效率和管理水平。
机电主要施工设备表包括了多个设备类别和范围,以覆盖不同施工项目的需求。
常见的设备类别包括但不限于:起重机械:包括塔式起重机、门式起重机、履带式起重机等;施工电器:包括发电机、电焊机、电动工具等;通风设备:包括风机、排风设备、通风管道等;照明设备:包括灯具、照明线路等;输送设备:包括输送带、管道等。
具体的设备范围会根据施工项目的特点和要求而有所不同,根据具体情况进行编制和调整。
以上是对机电主要施工设备表的概述,它是一个重要的工具,可以帮助施工方高效管理和调配机电设备,确保施工顺利进行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
目前施工现场用电设备功率参数表
备用电设备组选取的Kx值和cosφ值
按各用电设备组选用的Kx值和cosφ值计算负荷
一、各用电设备组的容量:
1、塔吊
P j(塔吊)=2Pe=2×350×0.5=350KW
P j1=KxΣP=0.7×350=245KW
Q j1= P j1×tgφ=245×1.02=249.9KVAr
2、电焊机
P j=Se cosφ=97.5×0.87=68.388KW
焊机不对称容量(换算后)大于其余三相设备(包括照明)总容量的15%,则
P j=×68.388=118.45KW
P j2=KxΣP=0.45×118.45=53.3KW
Q j2= P j2×tgφ=53.3×1.98=105.54KVAr
3、搅拌机
P j3=KxΣP=0.7×30=21KW
Q j3= P j3×tgφ=21×1.98=41.58KVAr
4、电锯、切断机、弯曲机、调直切断机、钢筋套丝机
P j4=KxΣP=0.7×210=147KW
Q j4= P j4×tgφ=147×0.88=129.36KVAr
5、插入式振捣器、平板振动器
P j5=KxΣP=0.7×8.5=5.95KW
Q j5= P j5×tgφ=3.64×1.17=6.96KVAr
6、搅拌站机组
P j6=KxΣP=0.7×141=98.7KW
Q j6= P j6×tgφ=98.7×1.08=106.6KVAr
7、降水水泵:
P j6=KxΣP=0.9×236.5=212.85KW
Q j6= P j6×tgφ=236.5×1.17=276.7KVAr
施工现场的动力设备取同期系数K p=K Q=0.8(同期系数K p、K Q一般为0.7---0.9),则动力设备的计算负荷为
P jz= KxΣP j(1-6)=0.8×(245+53.3+21+147+5.95+98.7+212.85)
=0.8×783.8=627.04KW
Q jz= K QΣQ j (1-6) =0.8×(53.55+37.65+20.8+21.38+4.26+195.43)
=0.8×916.64=733.31KVAr
照明计算负荷:
1、生活区照明
S== 220.4KVA P=138.8KW Q=171.22KVA
整个施工现场总视在功率计算负荷:
S jz ==1185.13KVA
变压器容量计算
S b==1264.99KVA
根据上面计算出的变压器容量,考虑留15---20%余量,设计变压器容量应在 1454.74KVA以上。
315KVA用电机械设备
按各用电设备组选用的Kx值和cosφ值计算负荷
各用电设备组的容量:
1、塔吊
P j(塔吊)=2Pe=2×75×0.5=75KW
P j1=KxΣP=0.7×75=52.5KW
Q j1= P j1×tgφ=52.5×1.02=53.55KVAr
2、电焊机
P j=Se cosφ=32.5×0.87=24.4KW
焊机不对称容量(换算后)大于其余三相设备(包括照明)总容量的15%,则
P j=×24.4=42.3KW
P j2=KxΣP=0.45×42.3=19KW
Q j2= P j2×tgφ=19×1.98=37.65KVAr
3、搅拌机
P j3=KxΣP=0.7×15=10.5KW
Q j3= P j3×tgφ=10.5×1.98=20.8KVAr
4、电锯、切断机、弯曲机、调直切断机、钢筋套丝机
P j4=KxΣP=0.7×34.7=24.3KW
Q j4= P j4×tgφ=24.3×0.88=21.38KVAr
5、插入式振捣器、平板振动器
P j5=KxΣP=0.7×5.2=3.64KW
Q j5= P j5×tgφ=3.64×1.17=4.26KVAr
6、搅拌站机组
P j6=KxΣP=0.7×141=98.7KW
Q j6= P j6×tgφ=98.7×1.08=106.6KVAr
施工现场的动力设备取同期系数K p=K Q=0.8(同期系数K p、K Q一般为0.7---0.9),则动力设备的计算负荷为
P jz= KxΣP j(1-6)=0.8×(75+19+10.5+24.3+3.64+98.7)
=0.8×231.14=184.91KW
Q jz= K QΣQ j (1-6) =0.8×(53.55+37.65+20.8+21.38+4.26+106.6)
=0.8×244.24=195.392KVAr
照明计算负荷:
2、生活区照明
S==59.12KVA P=40KW Q=43.54KVA
三、整个施工现场总视在功率计算负荷:
S jz ==328.13KVA
四、变压器容量计算:
S b==348.8KVA
根据上面计算出的变压器容量,考虑留15---20%余量,设计变压器容量应为 400KVA,现属超负荷状态。
五、调整方案:
增加一台630KVA的变压器。
