混凝土灌注桩初灌量计算公式精编版
冲孔灌注桩计算方式
冲孔灌注桩计算首灌量= 桩的截面积×H+V,H = 导管离孔底的高度(一般为30~35㎝)+80㎝,V是导管中高出H部分的混凝土量,它是用来抵消泥浆反压力的算砼理论方量=桩截面积×(有效桩长+超灌高度H)理论方量:终孔深度×3.14×半径×半径充盈系数K:1.25~1.5充盈系数K=实际方量÷理论方量实际方量:(终孔深度+超灌量1~1.5m)×3.14×半径×半径×充盈系数K孔深=主钻杆长度+副钻杆长度+钻头长度-机高-余尺桩底标高=地面标高-孔深有效桩长=设计桩顶标高-桩底标高钢筋笼顶标高=设计桩顶标高+锚固长度(承压桩35D,抗拔桩40D)吊筋长度=机台面标高-钢筋笼顶标高机台面标高=地面标高+机台高钢筋笼长度=钢筋笼顶标高-钢筋笼底标高(放到底的钢筋笼:钢筋笼底标高=桩底标高)桩笼长=孔深+锚固长度+加上焊接总长度+接头错开的长度钢筋笼总长度=有效桩长+钢筋搭接长度+锚固长度桩笼长=设计桩顶标高+钢筋笼锚固长度(35D) -(地面标高-孔深)砼浇注面标高=体积(方量)=桩孔的截面积x(导管到孔底的距离(0.2~0.4m)+导管埋入混凝土中的深度(1m))+导管内混凝土的高度(孔深/2.4)初灌方量T(m3)=初灌后孔内砼体积T1(m3)+初灌后导管内砼体积T2(m3) 充盈系数k=1.4、泥浆比重按1.15、混凝土比重按2.45、导管每米混凝土方量按0.049m3T1=k×孔内每米砼方量(m3/m)×1.5mT2=[(孔深m×泥浆比重)/砼比重]×导管内每米砼方量(m3/m)Φ800初灌方量T(m³)=T1+T2=1.4×0.70336×1.5+[(40×1.15)/2.45]×0.049= m3φ1000初灌方量T (m³)=T1+ T2 =1.4×1.099×1.5+[(40×1.15)/2.45]×0.049= m3φ1200初灌方量T (m³)=T1+ T2 =1.4×1.583×1.5+[(40×1.15)/2.45]×0.049= m3。
桩基础计算公式

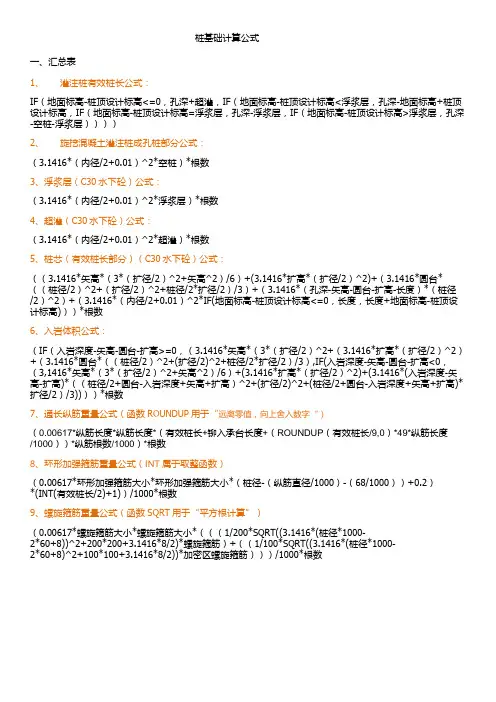

桩基础计算公式一、汇总表1、灌注桩有效桩长公式:IF(地面标高-桩顶设计标高<=0,孔深+超灌,IF(地面标高-桩顶设计标高<浮浆层,孔深-地面标高+桩顶设计标高,IF(地面标高-桩顶设计标高=浮浆层,孔深-浮浆层,IF(地面标高-桩顶设计标高>浮浆层,孔深-空桩-浮浆层))))2、旋挖混凝土灌注桩成孔桩部分公式:(3.1416*(内径/2+0.01)^2*空桩)*根数3、浮浆层(C30水下砼)公式:(3.1416*(内径/2+0.01)^2*浮浆层)*根数4、超灌(C30水下砼)公式:(3.1416*(内径/2+0.01)^2*超灌)*根数5、桩芯(有效桩长部分)(C30水下砼)公式:((3.1416*矢高*(3*(扩径/2)^2+矢高^2)/6)+(3.1416*扩高*(扩径/2)^2)+(3.1416*圆台*((桩径/2)^2+(扩径/2)^2+桩径/2*扩径/2)/3)+(3.1416*(孔深-矢高-圆台-扩高-长度)*(桩径/2)^2)+(3.1416*(内径/2+0.01)^2*IF(地面标高-桩顶设计标高<=0,长度,长度+地面标高-桩顶设计标高)))*根数6、入岩体积公式:(IF(入岩深度-矢高-圆台-扩高>=0,(3.1416*矢高*(3*(扩径/2)^2+(3.1416*扩高*(扩径/2)^2)+(3.1416*圆台*((桩径/2)^2+(扩径/2)^2+桩径/2*扩径/2)/3),IF(入岩深度-矢高-圆台-扩高<0,(3,1416*矢高*(3*(扩径/2)^2+矢高^2)/6)+(3.1416*扩高*(扩径/2)^2)+(3.1416*(入岩深度-矢高-扩高)*((桩径/2+圆台-入岩深度+矢高+扩高)^2+(扩径/2)^2+(桩径/2+圆台-入岩深度+矢高+扩高)*扩径/2)/3))))*根数7、通长纵筋重量公式(函数ROUNDUP用于“远离零值,向上舍入数字“)(0.00617*纵筋长度*纵筋长度*(有效桩长+铆入承台长度+(ROUNDUP(有效桩长/9,0)*49*纵筋长度/1000))*纵筋根数/1000)*根数8、环形加强箍筋重量公式(INT属于取整函数)(0.00617*环形加强箍筋大小*环形加强箍筋大小*(桩径-(纵筋直径/1000)-(68/1000))+0.2)*(INT(有效桩长/2)+1))/1000*根数9、螺旋箍筋重量公式(函数SQRT用于“平方根计算”)(0.00617*螺旋箍筋大小*螺旋箍筋大小*(((1/200*SQRT((3.1416*(桩径*1000-2*60+8))^2+200*200+3.1416*8/2)*螺旋箍筋)+((1/100*SQRT((3.1416*(桩径*1000-2*60+8)^2+100*100+3.1416*8/2))*加密区螺旋箍筋)))/1000*根数。
各种桩的计算公式
七、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积×(设计桩长+加灌长度)设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。
(2)、夯扩桩:计量单位:m3V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25)设计夯扩投料长度——按设计规定计算。
(3)钻孔混凝土灌注桩成孔工程量,计量单位:m3钻土孔V=桩径截面积×自然地面至岩石表面的深度;钻岩孔V=桩径截面积×入岩深度度混凝土灌入工程量,计量单位:m3V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长=设计桩长(含桩尖长)+桩直径设计桩长——桩顶标高至桩底标高基础超灌长度——按设计要求另行计算。
泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。
八、人工挖孔桩(1)、人工挖孔工程量:计量单位:m3V(人工挖土)=护壁外围截面积×成孔长度成孔长度——自然地坪至设计桩底标高V(淤泥、流砂、岩石)=实际开挖(凿)量(2)砖、混凝土护壁及灌注桩芯混凝土工程量:计量单位:m3工程量按设计图示尺寸的实体积九、水泥搅拌桩、粉喷桩,以立方米计算V=(设计桩长+500MM)×设计桩截面面积(长度如有设计要求则按设计长度)。
双轴的工程量不得重复计算,群桩间的搭接不扣除。
十、长螺旋或旋挖法钻孔灌注桩,以立方米计算V=(设计桩长+500MM)×设计桩截面面积或螺旋外径面积(长度如有设计要求则按设计长度)。
十一、基坑锚喷护壁成孔及孔内注浆。
按设计图纸以延长米计算十二、护壁喷射混凝土按设计图纸以平方米计算。
十三、砖基础计算规则1、基础与墙身(柱身)的划分:(1)基础与墙(柱)身使用同一种材料时,以设计室内地面为界(有地下室者,以地下室室内设计地面为界),以下为基础,以上为墙(柱)身。
钻孔灌注桩批混凝土数量计算方法
钻孔灌注桩批混凝土数量计算方法根据《公路桥梁桥涵施工技术规范》(JTJ041—2011)及施工设计图纸, 钻孔灌注桩首批混凝土量计算如下:首批灌注混凝土的数量应满足导管初次埋置深度(≥1.0m)和填充导管底部间隙的需要, 钻孔桩所需首批混凝土数量可进行计算。
cHDhdV44212ππ+≥式中V──首批混凝土所需数量(m3);──井孔混凝土面高度达到Hc时, 导管内混凝土柱需要的高度(m), h1≥γwHw/γc──灌注首批混凝土时所需井孔内混凝土面至孔底的高度(m), Hc=h2+h3, =(1+0.3=1.3m);wH──井孔内混凝土面以上水或泥浆深度D──井孔直径(m)──导管内径(m), 0.30mγc──混凝土拌合场的容重(kN/m3), 取24kN/m3γw──井孔内水或泥浆的容重(kN/m3), 取10.5kN/m3──导管初次埋置深度, h2≥1.0m;──导管底端至钻孔底间隙, 约为0.3m。
桩径为1.5m时, HW=28.0-1-0.1=26.7mV≥3.14×0.3×0.3×11.0/4+3.14×1.5×1.5×1.3/4=3.07m3由于孔径的不均匀, 该式计算出首批混凝土后, 需根据现场情况适当增大混凝土数量。
为防止钢筋骨架因混凝土压力而上浮, 当混凝土顶面接近钢筋笼底部时, 适当降低混凝土灌注速度, 至钢筋笼埋深4m以上时, 可恢复正常灌注。
随着混凝土的继续灌注, 导管也相应上拔, 提升时应保持轴线竖直和位置居中, 逐步提升(如导管法兰盘卡住钢筋管架, 可转动导管, 使其脱开钢筋骨架后, 移到钻孔中心)。
当导管提升到法兰接头露出孔口以上一定高度, 可拆除1节或2节导管(视每节导管长度和工作平台距孔口高度而定)。
拆除导管动作要快, 中途停滞时间不应超过15分钟, 拆除的导管及时清洗干净。
导管提升过程中, 下管口在混凝土内的埋深控制在2~6m。
【专业知识】打、压预应力钢筋砼管桩及灌注桩计算公式

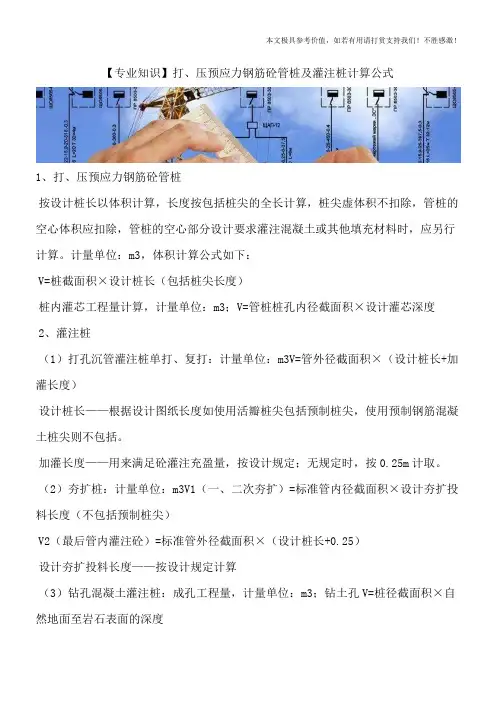

【专业知识】打、压预应力钢筋砼管桩及灌注桩计算公式1、打、压预应力钢筋砼管桩按设计桩长以体积计算,长度按包括桩尖的全长计算,桩尖虚体积不扣除,管桩的空心体积应扣除,管桩的空心部分设计要求灌注混凝土或其他填充材料时,应另行计算。
计量单位:m3,体积计算公式如下:V=桩截面积×设计桩长(包括桩尖长度)桩内灌芯工程量计算,计量单位:m3;V=管桩桩孔内径截面积×设计灌芯深度2、灌注桩(1)打孔沉管灌注桩单打、复打:计量单位:m3V=管外径截面积×(设计桩长+加灌长度)设计桩长——根据设计图纸长度如使用活瓣桩尖包括预制桩尖,使用预制钢筋混凝土桩尖则不包括。
加灌长度——用来满足砼灌注充盈量,按设计规定;无规定时,按0.25m计取。
(2)夯扩桩:计量单位:m3V1(一、二次夯扩)=标准管内径截面积×设计夯扩投料长度(不包括预制桩尖)V2(最后管内灌注砼)=标准管外径截面积×(设计桩长+0.25)设计夯扩投料长度——按设计规定计算(3)钻孔混凝土灌注桩:成孔工程量,计量单位:m3;钻土孔V=桩径截面积×自然地面至岩石表面的深度钻岩孔V=桩径截面积×入岩深度度混凝土灌入工程量,计量单位:m3;V=桩径截面积×有效桩长,有效桩长设计有规定按规定,无规定按下列公式:有效桩长=设计桩长(含桩尖长)+桩直径设计桩长——桩顶标高至桩底标高基础超灌长度——按设计要求另行计算泥浆运输工程量:计量单位:m3,工程量按成孔工程量计取。
以上内容均根据学员实际工作中遇到的问题整理而成,供参考,如有问题请及时沟通、指正。
结语:借用拿破仑的一句名言:播下一个行动,你将收获一种习惯;播下一种习惯,你将收获一种性格;播下一种性格,你将收获一种命运。
事实表明,习惯左右了成败,习惯改变人的一生。
在现实生活中,大多数的人,对学习很难做到学而不厌,学习不是一朝一夕的事,需要坚持。
-冲孔灌注桩计算方式
冲孔灌注桩计算首灌量= 桩的截面积×H+V,H = 导管离孔底的高度(一般为30~35㎝)+80㎝,V是导管中高出H部分的混凝土量,它是用来抵消泥浆反压力的算砼理论方量=桩截面积×(有效桩长+超灌高度H)理论方量:终孔深度×3.14×半径×半径充盈系数K:1.25~1.5充盈系数K=实际方量÷理论方量实际方量:(终孔深度+超灌量1~1.5m)×3.14×半径×半径×充盈系数K孔深=主钻杆长度+副钻杆长度+钻头长度-机高-余尺桩底标高=地面标高-孔深有效桩长=设计桩顶标高-桩底标高钢筋笼顶标高=设计桩顶标高+锚固长度(承压桩35D,抗拔桩40D)吊筋长度=机台面标高-钢筋笼顶标高机台面标高=地面标高+机台高钢筋笼长度=钢筋笼顶标高-钢筋笼底标高(放到底的钢筋笼:钢筋笼底标高=桩底标高)桩笼长=孔深+锚固长度+加上焊接总长度+接头错开的长度钢筋笼总长度=有效桩长+钢筋搭接长度+锚固长度桩笼长=设计桩顶标高+钢筋笼锚固长度(35D) -(地面标高-孔深)砼浇注面标高=体积(方量)=桩孔的截面积x(导管到孔底的距离(0.2~0.4m)+导管埋入混凝土中的深度(1m))+导管内混凝土的高度(孔深/2.4)初灌方量T(m3)=初灌后孔内砼体积T1(m3)+初灌后导管内砼体积T2(m3) 充盈系数k=1.4、泥浆比重按1.15、混凝土比重按2.45、导管每米混凝土方量按0.049m3T1=k×孔内每米砼方量(m3/m)×1.5mT2=[(孔深m×泥浆比重)/砼比重]×导管内每米砼方量(m3/m)Φ800初灌方量T(m³)=T1+T2=1.4×0.70336×1.5+[(40×1.15)/2.45]×0.049= m3φ1000初灌方量T (m³)=T1+ T2 =1.4×1.099×1.5+[(40×1.15)/2.45]×0.049= m3φ1200初灌方量T (m³)=T1+ T2 =1.4×1.583×1.5+[(40×1.15)/2.45]×0.049= m3。
钻孔灌注桩初灌量计算公式
钻孔灌注桩初灌量计算公式钻孔灌注桩初灌量计算公式,这可真是个挺专业的话题啊!咱先来说说为啥要搞清楚这个初灌量的计算。
这就好比你要做一个大蛋糕,得先知道需要多少面粉、鸡蛋和糖,不然做出来的蛋糕不是缺斤少两,就是不成样子。
钻孔灌注桩也是一样,初灌量要是没算对,那这桩的质量可就没法保证啦。
那这个初灌量到底咋算呢?一般来说,它主要取决于桩孔的直径、桩长、导管的直径以及导管埋入混凝土的深度等因素。
公式大概是这样的:V = πd²h1/4 + πD²Hc/4这里面的 V 就是初灌量,d 是导管的内径,h1 是导管内混凝土柱与管外泥浆柱压力平衡所需的高度,D 是桩孔的直径,Hc 是首批灌注混凝土时导管埋置深度。
给您举个例子吧,有一次我在一个建筑工地上,亲眼看到工人们在计算钻孔灌注桩的初灌量。
那时候天气特别热,太阳火辣辣地照着,工人们汗流浃背。
他们拿着图纸和计算器,认真地测量着桩孔的直径和导管的尺寸,一边算一边还互相讨论。
其中有个年轻的小伙子,可能是刚入行不久,算错了好几次,急得直挠头。
旁边的老师傅就耐心地给他讲解,告诉他每一个参数的意义和计算方法。
最后,大家终于算出了准确的初灌量,那种如释重负的表情,我到现在都还记得。
这初灌量的计算可不能马虎。
如果算少了,混凝土可能灌不满桩孔,出现断桩的情况;要是算多了,又会造成浪费,增加成本。
所以,在实际操作中,一定要仔细测量每一个参数,确保计算的准确性。
而且啊,这计算过程中还得考虑一些实际情况。
比如说,桩孔内的泥浆比重是不是正常,如果泥浆比重太大,那压力平衡所需的高度就会增加,初灌量也就得相应增加。
还有,混凝土的坍落度也会影响初灌量,如果坍落度太小,流动性差,也得适当增加初灌量。
总之,钻孔灌注桩初灌量的计算是个技术活,需要我们综合考虑各种因素,精确计算,才能保证灌注桩的质量,让建筑物稳稳地矗立在大地上。
希望通过我今天的讲解,能让您对钻孔灌注桩初灌量的计算公式有更清楚的了解。
灌注桩首灌计算原则
计算原则导管底口距孔底应保留0.4m 使砼能从间隙中流出导管底口埋入砼深度取1.0m 则计算公式为V≥πd2h1/4+πD2hc/4V 砼的初灌量。
d 导管的直径。
D 孔的直径。
h1 导管内砼柱的高度h1=rw(h-1.4)/rc。
hc 取1.4米rw取11kn/m3rc取24kn/m3。
灌注水下混凝土是混凝土桩施工的重要工序。
在灌注混凝土过程中,应重点注意以下几点: (1) 钢筋笼和钻孔的中心要对应,定位要准确。
如果是不放到孔底的钢筋笼,要特别注意吊环、吊钩的强度及牢固性。
钢筋笼吊放时要保持轴线顺直,位置居中,严禁碰撞孔壁,以免产生坍孔。
钢筋笼安放到位后应立即安设导管。
(2) 在灌首批混凝土之前最好先配制0. 1~0. 3m3水泥砂浆放入滑阀以上的导管和漏斗中,然后再放入混凝土,确认初灌量备足后,即可剪断铁丝,借助混凝土重量排除导管内的水,使滑阀留在孔底,灌入首批混凝土。
(3) 注意首批混凝土量必须满足导管埋深不能小于1. 5m ,所以漏斗和储料斗及漏斗和输送泵的混凝土储存数量要充足。
根据导管内混凝土压力与管外水压力平衡的原则,导管内混凝土必须保持的最小高度为:Hd = Rw Hw / Rc 。
而管中混凝土的体积就应为Vd =πd2·Hd / 4 (d 为导管直径) 。
首批混凝土若埋深不足,混凝土下灌后不能埋没导管底口,会导致泥水从导管底口进入。
如果出现这种导管入水现象应立即将导管提出,将散落在孔底的混凝土拌合物用空气吸泥机或抓斗机清出,然后重新下导管灌注。
(4) 首批混凝土灌注正常后,必须连续进行,不得中断。
否则先灌入的混凝土达到初凝,将阻止后灌入的混凝土从导管中流出,造成断桩。
同时在灌注过程中,应经常用测锤探测混凝土面的上升高度,并适时提升、逐级拆卸导管,保持导管的合理埋深。
此时要注意,混凝土灌到孔口不再返出泥浆时可以微向上提动导管,而如果要提升导管0. 5~1m 以上才能灌入混凝土就应该拆除部分导管。
钻孔灌注桩首批混凝土的方量怎么算
钻孔灌注桩首批混凝土的方量怎么算
首灌混凝土要使导管埋入混凝土中一定的深度,取0.5米。
这个是技术要求
按这个要求来计算首灌混凝土的方量。
体积(方量)=桩孔的截面积x(导管到孔底的距离+导管埋入混凝土中的深度)计算出来后,再乘于一个不小于1.0的安全系数。
即可。
实际工作中,要积累这方面的数据。
以后,就可不用再每次去计算了。
钻孔灌注桩混凝土怎么计算
清单如果是按方计算那就是实体体积πR2*桩长
实际用混凝土量还要乘个充盈系数
孔经800的,孔深19.3怎么计算预算混凝土方量
答:
0.4*0.4*3.1416*19.3=9.7
预算上充盈系数在定额中有考虑。
灌注桩砼的初灌量计算
此处导管内砼压强等于导管外泥浆压强,
2.2.6.1-3
即r2×g×h1= r1×g×[H-(H1+H2)]
则 h1=[H-(H1+H2)] ×r1/r2
水下砼灌注前,应对不同孔径、有效桩长分别计算出砼的初灌量,计算公式如下: V=D²π/4(H1+H2)K+d²π/4h1= D²π/4(H1+H2)K+d²π/4 [H-(H1+H2)]r1/r2
V-初灌量(m³) D -钻孔直径(m) d -导管内径(m)
H1-导管底端距孔底距离,取0.5m H2-导管埋入混凝土深度,取1.0m H-钻孔深度(m)
K-充盈系数,取1.10 r1-泥浆比重,取1200kg/m³ r2-混凝土比重,取2400kg/m3
注:1.待初灌量足够后,才可剪断隔塞铁丝,初灌量要求满足导管埋入混凝土深度1m以上;
2.混凝土灌注过程中,导管埋入混凝土面的深度宜为2-6m,严禁将导管提出混凝土面,导管应勤提勤折,一次提管折管长度不得超过4m;
3.钻孔桩混凝土灌注充盈系数为不小于1.10;
4.混凝土灌注过程中应经常测定和控制混凝土面上升情况,当混凝土灌注高度达到设计要求标高时,应经测定确认才可停止灌注;
5.工程桩顶混凝土超灌高度为1.0m;(Ⅰ标为1.5m)
6.混凝土灌注结束后,应将桩顶以上至地面空孔部份用废渣或矿渣进行回填,并重新用混凝土将孔口封住,以保证车辆运行安全、畅通。
泥浆护壁灌注桩计算公式
泥浆护壁灌注桩计算公式
泥浆护壁灌注桩的计算公式有两个:
1. 桩长的计算公式:L=(Qa-γaAH)/(q-γwAW-γcAC),其中L为桩长,Qa 为桩身所承受的总荷载,γa为岩土本体的容重,H为泥浆护壁的直径,q 为灌注桩所承受的单位荷载,γw为水的容重,AW为桩身与泥浆护壁之间空隙的横截面积,γc为灌注材料的容重,AC为灌注材料的横截面积。
2. 初灌量混凝土体积的计算公式:V=h1×A1+(+)×A2,其中A1是导管的内横截面积,A2是灌注桩的横截面积,h1是导管内混凝土顶面与首罐浇筑后桩内混凝土顶面的高差(导管内混凝土柱与导管外泥浆压力平衡所需高度),h1≡HW/CHW是首罐浇筑后桩内混凝土顶面距桩顶面的高差,W是桩孔内泥浆比重,C是混凝土容重。
这些公式仅供参考,实际应用时需要根据具体情况进行修正。
