办公大楼工程施工测量方法
办公大楼测量工程施工方案

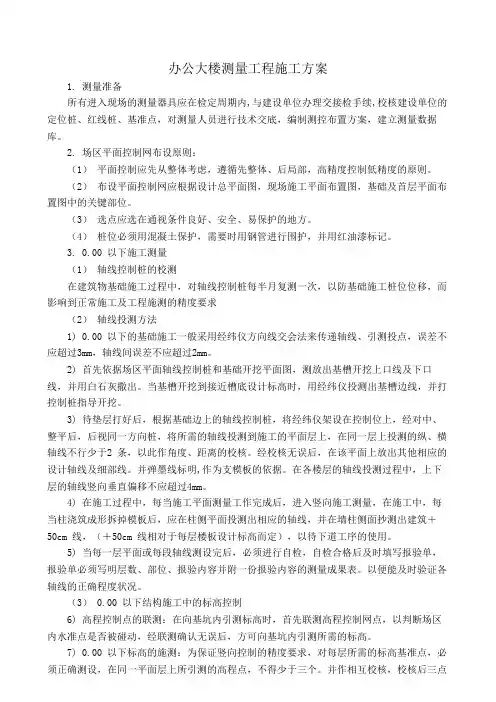

办公大楼测量工程施工方案1. 测量准备所有进入现场的测量器具应在检定周期内,与建设单位办理交接检手续,校核建设单位的定位桩、红线桩、基准点,对测量人员进行技术交底,编制测控布置方案,建立测量数据库。
2. 场区平面控制网布设原则:(1)平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则。
(2)布设平面控制网应根据设计总平面图,现场施工平面布置图,基础及首层平面布置图中的关键部位。
(3)选点应选在通视条件良好、安全、易保护的地方。
(4)桩位必须用混凝土保护,需要时用钢管进行围护,并用红油漆标记。
3. 0.00 以下施工测量(1)轴线控制桩的校测在建筑物基础施工过程中,对轴线控制桩每半月复测一次,以防基础施工桩位位移,而影响到正常施工及工程施测的精度要求(2)轴线投测方法1) 0.00 以下的基础施工一般采用经纬仪方向线交会法来传递轴线、引测投点,误差不应超过3mm,轴线间误差不应超过2mm。
2) 首先依据场区平面轴线控制桩和基础开挖平面图,测放出基槽开挖上口线及下口线,并用白石灰撒出。
当基槽开挖到接近槽底设计标高时,用经纬仪投测出基槽边线,并打控制桩指导开挖。
3) 待垫层打好后,根据基础边上的轴线控制桩,将经纬仪架设在控制位上,经对中、整平后,后视同一方向桩,将所需的轴线投测到施工的平面层上,在同一层上投测的纵、横轴线不行少于2 条,以此作角度、距离的校核。
经校核无误后,在该平面上放出其他相应的设计轴线及细部线。
并弹墨线标明,作为支模板的依据。
在各楼层的轴线投测过程中,上下层的轴线竖向垂直偏移不应超过4mm。
4) 在施工过程中,每当施工平面测量工作完成后,进入竖向施工测量,在施工中,每当柱浇筑成形拆掉模板后,应在柱侧平面投测出相应的轴线,并在墙柱侧面抄测出建筑+50cm 线,(+50cm 线相对于每层楼板设计标高而定),以待下道工序的使用。
5) 当每一层平面或每段轴线测设完后,必须进行自检,自检合格后及时填写报验单,报验单必须写明层数、部位、报验内容并附一份报验内容的测量成果表。
办公楼工程专项测量施工方案
办公楼工程专项测量施工方案一、项目背景办公楼工程专项测量是在办公楼建设过程中进行的一项专门的测量工作,旨在确保办公楼的各项尺寸、位置、高程等达到设计要求,并为后续施工提供准确的测量数据和基准线。
本施工方案针对具体的办公楼工程,综合考虑了测量技术、仪器设备、施工流程等方面,以确保测量工作的顺利进行。
二、测量技术及仪器设备根据办公楼工程的特点,我们选用全站仪、水平仪、测距仪等常用仪器设备进行测量工作。
全站仪可用于进行水平面和垂直面的测量,并具有高精度和高稳定性的特点;水平仪用于测量水平线,主要用于基准线的建立;测距仪用于测量距离,可用于确定控制点的位置。
为确保测量数据的准确性和可靠性,我们将在测量前进行仪器的校准和调试,并定期进行检查和维护。
三、施工流程1.勘察与前期准备:在施工前,我们将仔细研究施工图纸和设计要求,确定所需测量点的数量和位置,并进行现场勘察。
根据勘察结果,我们将确定控制点的位置,并在合适的位置设置基准线。
2.控制点的建立:在确定控制点位置后,我们将采用水平仪进行基准线的建立和标定,以确保后续测量的准确性。
同时,我们还将根据设计要求进行高程控制,并记录相关数据。
3.区域测量:根据施工图纸和设计要求,我们将在指定的区域进行测量。
在测量过程中,我们将使用全站仪进行水平面和垂直面的测量,并使用测距仪进行距离测量。
测量数据将准确记录,并及时反馈给设计、施工等相关方。
4.结果处理:完成测量后,我们将对测量数据进行处理和分析。
首先,我们将检查数据的准确性和一致性,确保测量结果符合设计要求。
然后,我们将根据测量数据生成测量图纸和报告,为后续施工提供依据。
四、质量控制为保证测量工作的质量,我们将按照以下措施进行质量控制:1.严格执行测量操作规程,确保测量过程的规范和准确性;2.定期对仪器设备进行校准和调试,确保测量结果的准确性和可靠性;3.对测量数据进行多次重复测量,并进行数据比对和验证,确保数据的一致性;4.及时处理测量过程中的问题和异常情况,并记录处理过程。
高层建筑工程施工测量方案及方法
高层建筑工程施工测量方案及方法一、引言高层建筑工程施工测量是指在高层建筑施工过程中进行的各种测量工作,包括建筑物的基准测量、地形测量、建筑物的外观测量、结构尺寸测量、设备安装位置测量等。
准确的施工测量是高层建筑施工的重要保证,它直接影响到施工质量和工期。
二、施工测量方案1.建立测量基准建立测量基准是高层建筑施工测量的首要任务。
可以利用大地水准测量和全站仪测量等方法建立建筑物的基准点,并进行相应的测量标志物的设置。
在测量过程中,要注意合理布设测量控制点,确保施工过程中的测量数据的准确性和可靠性。
2.地形测量地形测量是高层建筑施工的前期准备工作,它可以提供施工场地的地势和地貌信息,为施工设计和施工方案提供依据。
地形测量可以采用导线测量、全站仪测量、激光测距仪等方法进行,测量数据可以通过计算机软件进行处理,得到详细的地形图和剖面图,为后续的施工提供参考。
3.建筑物外观测量建筑物的外观测量主要是为了控制建筑物的形状和尺寸,以及建筑物与周围环境的协调。
建筑物的外观测量可以采用全站仪测量、测量软件等方法进行,测量数据可以通过地理信息系统进行处理和分析。
在进行建筑物外观数量测量时,要特别注意测量设备的准确性和测量操作的规范性。
4.结构尺寸测量结构尺寸测量是高层建筑施工中非常重要的一项工作,它可以通过测量建筑物的各种尺寸参数来控制建筑物的形态和结构的稳定性。
结构尺寸测量可以采用全站仪测量、激光测距仪等方法进行,测量数据可以通过计算机软件进行处理和分析。
在进行结构尺寸测量时,要特别注意测量设备的准确性和测量操作的规范性。
5.设备安装位置测量设备安装位置测量是高层建筑施工中的一项重要任务,它可以确保设备的位置准确、与结构的连接牢固,以及为后续的设备运行和维护提供便利。
设备安装位置测量可以采用全站仪测量、测量软件等方法进行,测量数据可以通过计算机软件进行处理和分析。
在进行设备安装位置测量时,要特别注意测量设备的准确性和测量操作的规范性。
完整版商业办公楼工程测量施工方案
完整版商业办公楼工程测量施工方案一、项目概述二、测量工作内容1.基准测量:确定工程地面控制基准点,包括确定建筑标高、轴线、基坑定位等。
2.建筑测量:确定建筑物的外形、大小、高度、体积等参数,包括主体结构的基础、墙体、楼板等。
3.设备设施测量:确定各种设备、管道、电气设施的位置、高度、距离等。
4.地下停车场测量:确定地下停车场的空间布局、路面坡度、车位标示等。
5.质量检测:进行施工过程的质量检测,包括墙体垂直度、地面平整度、楼板水平度等。
三、测量方法及仪器设备1.测量方法:(1)全站仪法:使用全站仪进行建筑物结构、设备设施的测量。
(2)电子水准法:使用电子水准仪进行高程控制点的测量。
(3)导线测量法:使用导线进行基准点和轴线的测量定位。
(4)激光测距法:使用激光测距仪进行距离、高度等的测量。
2.仪器设备:(1)全站仪:用于建筑物及设备设施的定位、角度测量等。
(2)电子水准仪:用于高程控制点的测量。
(3)导线:用于基准点和轴线的测量定位。
(4)激光测距仪:用于距离、高度等的测量。
1.制定测量施工计划,并根据施工进度进行调整。
2.确定基准点和控制点,并进行精确测量标记。
3.使用全站仪对建筑物的外形、大小、高度进行测量,得到建筑物的数字模型。
4.进行地下停车场的测量,包括空间布局、路面坡度、车位标示等。
5.测量设备设施的位置、高度、距离等参数,并进行记录。
6.进行质量检测,确保施工质量符合设计要求。
7.及时处理发现的问题,并进行复测、修正。
8.制作测量数据报告和图纸,并提交相关部门审核。
五、关键技术及安全措施1.全站仪的正确使用和校准,保证测量数据的准确性。
2.仪器设备的保养和维护,确保测量过程的顺利进行。
3.严格遵守施工现场安全规定,佩戴个人防护装备,保证施工人员的安全。
4.设立施工现场的警示标志,防止他人误入施工区域。
5.在施工过程中,及时处理测量数据异常情况,确保施工质量。
六、预防及解决问题1.在制定测量施工方案前,对工程设计图纸进行详细分析,了解工程难点和重点,提前预判可能出现的问题,并制定相应措施。
建筑工程施工测量方法及仪器介绍
建筑工程施工测量方法及仪器介绍建筑工程施工测量是指在建筑施工过程中,使用仪器设备对施工现场进行测量、绘制图纸、确定线位置、标识固定点位等工作的过程。
它是确保建筑结构合理、施工精确的重要环节。
本文将介绍建筑工程施工测量的方法和常用仪器设备。
一、建筑施工测量的方法1.总路线测量方法:总路线测量是建筑施工测量的基础,通过总路线测量确定建筑物的大致位置和方向,从而提供给后续工序的施工导向。
总路线测量主要包括方位角测量、距离测量和高差测量等。
方位角测量:通过测定其中一方向与基准方向之间的夹角,确定建筑物的方向。
常用的方法有方位角法、转角法、坐标法等。
距离测量:在总路线上测量两点之间的距离,常用的方法有直接测距法、间接测距法、贯距法等。
高差测量:测量点的标高和高差,常用的方法有水准测量法和大地水准面测量法。
2.控制测量方法:控制测量是在总路线测量基础上进行,用来确定建筑物具体位置的测量工作。
控制测量主要有平面控制测量和垂直控制测量。
平面控制测量:测量建筑物平面位置和大小的工作。
常用的方法有:三线测量、坐标测量、定向测量等。
通过平面控制测量可以确定建筑物在平面上的坐标位置和面积大小。
垂直控制测量:测量建筑物的高度和标高的工作。
常用的方法有水准仪法、直角尺法等。
通过垂直控制测量可以确定建筑物的高程和标高。
仪器校准:为保证测量结果的准确性和可靠性,需要对使用的仪器进行校准。
常见的建筑施工测量仪器有:总站、经纬仪、水准仪、测距仪等。
对仪器进行校正可以提高测量效果,减小误差。
二、建筑施工测量仪器设备介绍1.总站:总站是建筑施工测量中最常用的仪器之一,它可以同时具备测量水平角、竖直角和斜距的功能。
总站的测量精度高、测量速度快、操作简便,被广泛用于建筑施工中的定位、标高、测量控制等工作。
2.经纬仪:经纬仪是测量方位角和高差最常用的仪器之一,通常用来测量建筑物的方位角和坐标位置,具有操作简单、高精度、稳定性强等特点。
3.水准仪:水准仪主要用于测量建筑物高差和标高,具有高精度、测量范围大、测量速度快等优点。
办公楼工程建设项目测量施工方案 (一)
办公楼工程建设项目测量施工方案 (一)一、项目概述办公楼工程建设是现代城市建设的重要组成部分,为了确保建设的质量和效率,测量施工方案是必不可少的一项工作。
本文将针对办公楼工程建设项目的测量施工方案进行介绍。
二、测量施工方案的目标和原则1. 测量施工方案的目标测量施工方案的主要目标是确保建筑物在设计时的设计图纸符合实际建筑物的情况,保证建筑物的设计、施工和检验过程中的准确性和规范性。
2. 测量施工方案的原则(1)严格按照设计图纸和规范要求进行测量施工;(2)充分考虑建筑物的固定性和稳定性,确保建筑物的建造安全;(3)合理选择测量仪器和测量方法,确保测量的准确性和可靠性;(4)根据测量结果和实际情况进行调整和改进;(5)保护环境,尽可能减少测量施工对环境造成的污染和影响。
三、测量施工方案的内容及方法1. 建筑物基础测量在建筑物施工前,必须对基础进行测量。
测量基础包括地基内部埋深的深度、基础的厚度和宽度、基础圆周的长度等。
测量方法为土压汞法、超声波法或人工粗略估计法。
2. 建筑物立面测量建筑物竣工后,需对建筑物的立面进行测量,包括建筑物的高度、长度、宽度、开间等。
测量方法可采用全站仪、激光测距仪、手持激光仪等。
3. 建筑物立面垂直度测量建筑物立面的垂直度是建筑物建造过程中极为重要的一项测量内容,可以与铅垂的方法或全站仪、激光仪等进行测量。
4. 建筑物水平面测量建筑物水平面测量主要包括地面高程、凹凸变化、风荷载的垂直反向水平和地下水位等。
测量方法采用全站仪测量或激光旋转扫描仪测量。
5. 建筑物室内尺寸测量建筑物室内尺寸测量是建筑物竣工之后进行的测量工作,主要是测量建筑物内部空间的长、宽、高、包括墙体面积和房间面积等,可以使用尺子、卷尺、激光测距仪等测量仪器。
四、结论本文介绍了办公楼工程建设项目测量施工方案的相关内容和方法,包括建筑物基础测量、建筑物立面测量、建筑物立面垂直度测量、建筑物水平面测量和建筑物室内尺寸测量等方面,为确保建筑物测量的准确性和规范性提供了有力的保障。
工程施工测量方法
工程施工测量方法工程施工测量方法是指在建设工程施工过程中,通过测量技术和方法,对施工过程中所涉及的各个环节进行测量和监测。
它是保证工程施工质量和安全的重要手段,也是施工过程中不可或缺的环节。
本文将介绍几种常见的工程施工测量方法,包括平面测量、高程测量、角度测量和形位检测。
平面测量是工程施工中常用的一种测量方法,用来确定施工平面的位置和形状。
常见的平面测量方法包括全站仪测量、电子平板测量和GPS测量等。
全站仪测量是目前广泛应用的一种测量方法,它利用全站仪设备和地面控制点进行测量,能够实现高精度的平面测量。
电子平板测量是一种较为简便的测量方法,适用于小型施工项目,可通过平板上的软件进行测量和记录。
GPS测量是利用全球定位系统进行施工测量,具有高效、精度高等特点,适用于大型工程的平面测量。
高程测量是用来确定工程施工中各个部位的高程位置。
常见的高程测量方法包括水准测量、高度测量仪测量和雷达测量等。
水准测量是一种准确、可靠的高程测量方法,通过水准仪测量各个控制点的高差来确定高程位置。
高度测量仪测量是一种现代化的测量方法,利用激光束或声波测量仪器进行高程测量,具有快速、准确的特点。
雷达测量是一种非接触式的高程测量方法,通过测量物体与测量仪器之间的电磁波反射时间来确定高程位置,适用于特殊环境下的高程测量。
角度测量是用来确定施工过程中各个部位的角度位置。
常见的角度测量方法包括全站仪测量、经纬仪测量和测角仪测量等。
全站仪测量是一种综合测量设备,可以同时测量水平角度和垂直角度,具有高精度和全方位的特点。
经纬仪测量是一种传统的角度测量方法,通过测量望远镜和刻度盘的角度来确定角度位置。
测角仪测量是一种常用的角度测量方法,通过将测角仪放置在需要测量角度的位置上,然后读取仪器上的角度数值来确定角度位置。
形位检测是用来检测施工过程中各个部位的形状和位置。
常见的形位检测方法包括电子测距仪测量、激光扫描仪测量和三维扫描仪测量等。
商业办公楼工程测量施工方案
商业办公楼工程测量施工方案一、项目概述本项目为商业办公楼工程,地处城市中心,属中高层建筑,总建筑面积约为XXXX平方米,共分为X层,主要包括地下室、大厅、办公区、公共设施等功能空间。
本施工方案旨在确保施工过程中准确测量每个阶段的工程进度,为质量控制提供准确依据。
二、测量设备和人员1.测量设备:-全站仪:用于测量建筑物的高程、平面位置等。
-动态测量系统:用于测量建筑物的振动和位移。
-激光测距仪:用于测量建筑物的尺寸和距离。
-施工测量工具:如钢尺、水平仪等。
2.测量人员:-总测量师:负责整体测量工作的组织和协调。
-助理测量师:负责协助总测量师进行具体测量工作。
-现场施工人员:对测量工作提供配合和支持。
三、测量方案1.地基测量:-使用全站仪对地基进行测量,包括地质构造、土质特征等参数。
-利用动态测量系统对地基的振动和位移进行实时监测,确保地基的稳定性。
2.基坑测量:-在基坑开挖前,使用激光测距仪对基坑的尺寸进行测量,确保开挖的准确度和一致性。
-在基坑开挖和回填过程中,使用动态测量系统对基坑的振动和位移进行实时监测,确保基坑的稳定性。
3.建筑物测量:-在施工过程中,使用全站仪对主体结构进行测量,包括高程、平面位置、尺寸等。
-对每个施工阶段的关键节点进行测量,如楼板浇筑、柱子安装等,以确保施工的准确性和一致性。
-使用动态测量系统对建筑物的振动和位移进行实时监测,确保建筑物的稳定性和安全性。
4.室内外测量:-使用激光测距仪对室内外空间进行测量,包括墙面、地面、天花板等。
-对办公区、公共设施等重要空间进行尺寸、位置等测量,以确保施工的准确性和一致性。
四、测量结果处理与记录1.测量结果处理:-测量数据通过计算机软件进行处理和分析,得出准确的测量结果。
-确保数据的可靠性和准确性,排除误差和偏差。
2.测量结果记录:-将每次测量的结果记录在测量日志中,包括时间、地点、测量数据等。
-每次测量结束后,对测量设备进行清理和维护,确保下次测量的准确性和可靠性。
完整版商业住宅办公楼工程测量施工方案
完整版商业住宅办公楼工程测量施工方案以下是一个完整版商业住宅办公楼工程测量施工方案的示例,1200字以上:一、项目背景商业住宅办公楼是一个综合性建筑项目,需要在施工前进行全面的工程测量工作,以确保施工的准确性和顺利进行。
本项目位于城市中心,将成为一个地标性的建筑物。
二、测量方案1.前期准备在测量施工开始之前,我们需要进行以下准备工作:-获取施工图纸和相关资料,包括建筑平面图、立面图和剖面图。
-调查周边环境,包括建筑四周的道路、地下管线和周围建筑物的情况。
-编制测量计划,包括测量的时间表、测量方法和需要的测量器材。
2.建筑平面测量建筑平面测量是整个测量工作的基础,包括以下内容:-测量建筑物的外围边界,确定建筑物的位置和形状。
-测量楼板的高度和平面尺寸,包括房间的大小和布局。
-测量门窗的尺寸和位置。
-测量楼梯的宽度、坡度和高度。
3.立面测量立面测量是为了确定建筑物外观的尺寸和结构,包括以下内容:-测量建筑物的立面尺寸,包括墙面的高度和宽度。
-测量窗户和门的尺寸和位置。
-测量建筑物外部装饰物的尺寸和位置。
4.剖面测量剖面测量是为了确定建筑物内部结构的尺寸和布局,包括以下内容:-测量建筑物的剖面尺寸,包括墙体的厚度和高度。
-测量楼梯的高度、坡度和宽度。
-测量楼板的厚度和材料。
-测量管道和电线的位置。
5.地形测量地形测量是为了确定建筑物所在地的地形特征,包括以下内容:-测量建筑物的海拔高度。
-测量建筑物周围的地势和坡度。
-测量地下水位和排水系统。
三、测量方法和仪器在进行测量工作时,我们将使用以下方法和仪器:-使用全站仪进行平面和立面的测量,以获取建筑物各个部位的精确坐标和高度。
-使用电子测距仪进行距离和角度的测量,以获取建筑物各个部位的相对位置和方位角。
-使用地形仪进行地形测量,以获取建筑物所在地的地势和地形特征。
-使用水平仪和测量尺进行平面和剖面的测量,以获取建筑物各个部位的尺寸和形状。
四、施工控制点的布置为了确保测量的准确性,我们将在施工现场布置控制点,用于定位和校正测量结果。
完整版办公楼工程专项测量施工方案
完整版办公楼工程专项测量施工方案一、前期准备工作1.组织工程测量的前期准备,成立测量工作小组,确定测量负责人和各测量人员的任务分配。
2.收集并熟悉相关图纸和设计文件,包括总平面图、楼层平面图、立面图、剖面图等,对建筑结构和平面布置进行了解。
3.在工程现场进行初步勘察,了解地形地貌、地下管线等情况,确定测量控制点及测量基准点。
二、测量控制点的建立和测量基准点的确定1.根据设计要求和测量精度要求,确定控制点的位置和数量,保证测量工作的准确性和可靠性。
2.移交现场探测人员进行控制点的勘察、定位和固定,并做好相应的记录。
3.根据已建立的控制点,测量确定工程的测量基准点,确保整个测量工作的相对准确性和可比性。
三、建筑物立面图和平面图的测量1.根据设计图纸,结合控制点和基准点进行建筑物的立面图测量。
2.使用测量仪器(如全站仪、水平仪等)对建筑物的高度、宽度、长度、墙壁厚度等进行测量,记录并绘制建筑物的立面图。
3.对建筑物的平面布置进行测量,包括各楼层的房间、走廊、门窗等位置,确定建筑物的平面图。
四、工程量的计算和测量数据的处理1.进行测量数据的校核和整理,确保测量数据的准确性和可靠性。
2.根据测量数据,使用相应的计算方法,计算各项工程量,如建筑物体积、立面面积、平面面积等。
3.对测量数据和计算结果进行分析和比对,发现和排除测量误差,保证测量工作的准确性和可靠性。
五、施工图纸的绘制和文件报备1.根据测量结果,绘制建筑物的立面图、平面图和剖面图等,确保绘图的准确性和完整性。
2.编制施工图纸,并根据测量数据和图纸要求进行修订和调整,确保施工图纸的准确性和可读性。
3.将测量数据和修订后的施工图纸及相关文件报送给相关部门,进行审查和备案,确保施工图纸的合法性和规范性。
六、定期检查和质量控制1.定期对现场的施工进度和施工质量进行检查和监督,发现和解决问题,确保施工进度和质量的达标。
2.对施工过程中的测量工作进行抽查和复核,确保测量数据的准确性和可靠性。
办公大楼测量放线施工方案(4)
办公大楼测量放线施工方案(4)办公大楼测量放线施工方案(四)一、测量仪器的准备J2JD 经纬仪2 台、SD3 水准仪2 台、5m 钢卷尺5 把、5m 塔尺5 把;以上设备应预先进行检验,以确保测量用具的精度;激光扫平仪两台。
二、建筑物定位轴线测设根据建筑平面图上建筑物位置关系以及招标单位提供的坐标点,以先整体后局部的方针,采用坐标法定出建筑物的主点、主轴线,经校核无误后,定出现场的平面控制网。
根据主轴线的平面控制网,在地质坚固、便于通视、能长期保存的地方设置轴线控制桩点、红三角标志。
1.竖向控制本工程轴线竖向传递使用“外控制法”,即用经纬仪根据控制桩点和红三角标志,把轴线投射到每层结构面上;各层墙、柱等现浇构件的垂直度,通过使用铅锤控制模板的垂直度来实现;层间竖向测量偏差不超过±3mm,建筑全高竖向测量偏差不超过3H/10000,且不大于±10mm;层间竖向施工允许偏差不超过±8mm,全高竖向施工偏差不超过H/1000,且不大于±30mm。
2.标高控制以招标单位提供的水准点为依据,与设计图中所定的±0.000 的绝对高程相比较,换算出相对标高;±0.000 以下的基础标高用水准仪和塔尺直接引测控制,为±0.000 以上的标高传递打好基础;楼层标高主要用钢尺沿结构外墙、边柱或楼梯间等向上传递,再用水准仪提供所需的标高线;一般至少由3 处向上引测,以便于相互较核和适应分段施工的需要;层间标高测量偏差不超过±3mm,建筑全高标高测量偏差不超过3H/10000,且不大于±10mm;层间标高施工偏差不超过±10mm,全高竖向施工偏差不超过±30mm。
感谢您的阅读!。
框筒结构办公楼工程测量专项施工方案
框筒结构办公楼工程测量专项施工方案一、前言二、工程概况本项目为一座框筒结构办公楼,总高度为30米,地上共有10层,每层楼面面积约为1000平方米,地下两层为停车场。
主楼采用混凝土框架结构,地基为混凝土连续墙基础。
三、测量准备工作1.确定测量控制点:根据施工图纸和设计要求,确定钢筋中心、房屋外形控制线、结构墙板线等测量控制点。
2.准备测量仪器设备:包括全站仪、水平仪、测量尺、钢丝、放大器等仪器设备,并进行校准和检查。
四、测量步骤和方法1.测量地基监测点:在地基开挖完成后,根据设计要求和美好,对地基的高程进行测量。
采用全站仪进行高程测量,并且在每个监测点测量三次,取平均值。
2.测量成盘层缩孔:根据施工图纸和设计要求,确定地下两层的梁柱位置,分别通过全站仪和钢丝进行测量。
3.测量标准层梁柱位置:根据设计要求和施工图纸,确定每层楼的梁柱位置。
通过全站仪和钢丝进行测量并进行记录。
4.测量楼板面积:根据每层楼的外形控制线,采用全站仪进行面积测量,并确保测量点的平整度和垂直度。
5.测量构件尺寸和方位角:根据设计要求和施工图纸,对梁柱的尺寸和方位角进行测量。
采用全站仪、水平仪和测量尺等工具进行测量,并记录测量数据。
6.测量建筑外墙壁面:根据设计要求,确定建筑外墙壁面的位置,采用全站仪和测量尺进行测量,并确保墙面的平整度和垂直度。
五、测量误差控制1.对测量仪器设备进行校准和检查,确保其准确性和稳定性。
2.在测量过程中,进行多次测量,并取平均值,以减小测量误差。
3.随时校正和调整测量仪器设备,以确保其准确性。
4.测量时要注意防止因外界环境因素造成的误差,如风力、温度等。
六、测量结果处理和报告编制测量结束后,对测量数据进行整理和处理,并编制测量报告。
报告中应包括测量数据、误差控制情况、图纸和设计要求的对比等内容。
七、安全措施在进行测量工作时,必须严格遵守施工现场的安全规定和操作规程,佩戴必要的安全防护用品,保证测量人员的安全。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
办公大楼工程施工测量方法
办公大楼工程的施工测量方法
佛山调度大楼位与汾江南路。
本大楼由三十三层的主塔楼和六层附楼组成。
结合本工程的施工难点和要点,施工时测量工作采用如下方法控制:
(1)测量平面控制网的建立及校核
根据施工图纸JF---01总平面图,可以知道1轴与H轴交点坐标X=254240.83,Y=38407721.6;12轴与H轴轴线交点坐标X=2546281.63,Y=38407721.6;1轴与A轴轴线交点坐标X=254628.83,Y=38407760.0;12轴与A轴线交点坐标X=2546281.63,Y=38407760;L轴与13轴线交点坐标X=2546285.13,Y=3840701.6。
有了这些点的坐标可以推算出所有轴线交点的坐标。
由总平面图可知建筑物与周边的相对关系,考虑到便于施工测量放线工作,测量平面控制网的布置如下:将E轴向H轴方向平移1m,可以确定一条东西方向的主轴线。
考虑地下室基坑的开挖,为了保证控制点的稳定,拟将A、B两点分别布设在(1)22轴线向外3.5m出,根据以点坐标及与AB轴线的相对关系及尺寸,由公式X=X+REC(S,O),Y=Y+S推导出A、B两点的坐标。
A点坐标为X=2546237.33,Y=38407728.40同理将6轴向7轴方向平移2.8m确定出另一条主塔楼的对称轴线CD。
为了节省投入及仪器架设次数,故将C点转90度角投出另一条CE控制线,以此线作为副塔楼的主控线。
通过计算,CE控制线到K轴线为0.6m。
D点作为在离A轴3.5m处,这样在C点架设仪器后视D点转90度投出另一条CE控制线,以此线作为副塔楼的主控线。
通过计算,CE控制线到轴线为0.6m,D点作在离轴3.5m的建筑物外,同上,C点坐标:X=2546261.23,Y=38407718.10;D点坐标为:X=2546261.23,Y=38407763.50;E点坐标为:.X=2546339.93,Y=38407718.10;然后将轴向轴平移1m,得出F、G控制线,
根据以上原理,可以求出F点的坐标为:X=.2546318.33,Y=38407698.12;G点的坐标为:X=2546318.33,Y=38407731.52,由此四条控制线组成整幢建筑物的平面控制网。
测量放线以此图为依据,具体平面布置见图当作出了A、B、C、D、E、F、G、这七个点的坐标后,根据建设单位在现场提供的坐标控制点,采用索佳全站仪,将A、B、C、D、E、F、G 几点分别测设到施工现场,并打下木桩,钉上钢钉,用红油漆做好标志,同时在周围浇筑混凝土加固、保护,防止人为碰动或机械破坏,平面控制网设好以后,采用三角形锁法演算,检验精度是否满足要求,根据各点坐标采用公式:
求出各点之间的距里和方位角,然后索佳全站仪进行多测回的观测进行复核。
(2)楼层施工测量放线方法:
1)地下室部分
在桩基础施工时,主要根据已知点坐标,然后将桩心坐标编号输入全站仪中,输入完后,要仔细复核数据,以免出错。
施测时将全站仪分别设置在已布置好的A、B、C、D、E、F、G控制点上,将棱镜站牌直接定出桩心,同时做好标志。
人工挖孔桩成孔时,当第一层护壁浇筑完后,还要将轴线或桩中心线投测到护壁上,通过拉麻线吊锤球的办法来检验下部是否偏心,从而保证桩的施工质量。
底板施工时,主要依据平面控制网,将AB、CD、CE、FG等控制线投测到底板上,而后用50m钢卷尺分出各轴线及柱样边线。
2)上部楼层施工
由于该大楼为三十三层,为了保证建筑物的垂直度,因此,在上部放线时,应采用激光铝直仪来控制点的竖相传递,主要步骤如下:当首层结构完成后,借助开工布设的平面控制网,将主轴线投到首层结构面上,采用索佳全站仪,复核各轴线交点坐标,当各坐标准确无
误后,布设激光控制点,布设激光控制点的原则是能够满足精度要求,平面上两点能够通视,立面上应尽量避开梁柱等主要承重构件,基于以上几点,结合本工程,拟定在首层布设两个激光点,这两个激光点位于AB控制线上,激光点1偏2轴1m,激光点2偏(11)轴1m,激光点1坐标为X=2546242.73/2546242.73,Y=38407728.40
激光点2坐标X2=2546279.73,Y2=38407728.40具体平面位置见图。
从二层至三十二层相同位置留设200X200激光的传递,当施工到具体楼层,混凝土浇筑完毕后,分别在首层1#、2#激光点上架设索佳自动安平激光铅直仪,将X1=2546242.73,Y1=38407728.40,X2=2546279.73,Y2=38407728.40两点传递到施工层,在施工层采用激光耙接收光点,作好标记,然后在此两点上分别架设仪器,投出三条控制线,借助这三条控制线,分别量测出各条轴线.放完线后,要今昔哪个自检然后作好记录,见7.2.1。
3)细部放线方法:
主塔楼部分各层均有几段半径各异的弧线,而且弧线不规则,有的成反弧.为了保证精度,采用如下放线方法.因为这些弧半径大,而且圆心均在建筑物外,因此首先找出弧线的对称轴线,然后作一条与此对称轴垂直距圆心距离为P的直线,这时,我们可以建立坐标系,以对称中心为Y轴,以平行于P直线且过圆心的轴线为X轴,则圆的方程为X2+Y2=R2,直线的方程为Y=P。
这时在直线P上,由对称轴将P分成距离为X的n等分,则
dn=P-{R2-(nx)2}1/2,(n=0,1,2……)
然后沿着直线P量出与直线垂直且距离为dn的点,这些点均为弧线上的点,再用墨线将这些点连成圆滑曲线,这曲线为所求曲线,在实际放线中要灵活运用.
(3)建筑物的标高控制
首先根据建设单位提供的基准点,引测出建筑物的±0.000,然后将基准标高作在不易沉降的固定物体上,以此控制建筑物的标高,在引测水准点的过程中要进行闭合验算,最后平差,当建筑物施工到二层以上部分时还应在建筑物四个大角作出+1.00m的基准标高。
楼层标高控制,使用检测过的50m钢尺,逐层向上传递,即用钢尺在底层+1.00m的起始标高线垂直向上量至施工层,并据此标高在施工层上测设出该楼层高500mm的水平线。
为了保证标高的传递精度,防止误差的积累,各层的标高线应由同一起始标高线向直接量取,当高差超过一个整尺长时,则在该层用水准仪精确的测设第二起始标高线,作为继续向上传递的依据。
在每次施工平台浇筑混凝土前,待平台上的大部分施工人员散去后(避免工人走动导致仪器的晃动),将自动安平水准仪架设在稳定的平台上,进行抄平工作,在柱墙主筋上用红油漆画出闭楼层混凝土面高0.5m的水平控制点,以此作为混凝土面控制的依据,见图7-2-3。
(4)沉降观测方法
由于沉降观测是周期性较长的测量项
目,所以各项工作都应本着长期性和耐久性的原则。
1)基准点和观测点的布设
沉降观测的基准点和观测点是判定建筑物沉降变化的依据,设置应满足牢固和长久保存的条件,以便日后跟踪观测,为了能够检测基准点的稳定,故而在建筑周围应布设三个永久性的水准点,水准点的位置见图。
2)基准点的做法如下:
首先选定基准点的位置,然后用地质勘探钻机向下钻φ100mm孔洞直至中风化岩3m,再下一根Φ16钢筋于孔中,钢筋长度随孔洞深待定。
钢筋顶端焊一个不易锈蚀的铜帽,用C20细石混凝土填实孔洞,铜帽露出混凝土面2~3cm,并在基准点周围做一个混凝土圆环上加铁盖,待基准点稳定后,引测出三个点的原始高程,并进行闭合平差,作好记录,具体
做法见图7-2-4。
观测点的布设与做法:按照工程结构特点及整幢结构受力情况拟将在建筑物首层塔楼布设5个观测点,附楼布设10个观测点,观测点的布设图见图。
观测点用Φ16圆钢作成,主要将Φ16圆钢切断,弯曲成”U”字型并在端点上加焊铜帽,并将该铁件预埋在首层柱墙上,并与柱墙主筋加焊于一起,观测点埋设高度约距地面30~50cm,埋设完后,并将每个观测点遍好号,作好标志。
3)观测要求
(A)具体执行要求如下:
仪器要求:沉降观测仪器精度要求为0.1mm,而且仪器要固定、专用,每次观测时仪器必须严格整平,仪器I角控制≤±5”。
标尺要求:标尺应该采用专用的铟钢尺,立尺时标尺上圆水准气泡应居中,采用双面尺读数,两面读数高差值应小于0.1mm,最后取高差中值计算。
线路要求;观测的线路要固定,视距长度〈25m,视线高度〉0.5m,前后视距累积差〈3.0m,观测路线闭合差≤0.3n1/2mm。
人员要求:每次观测时人员要固定,而且人员的分工要固定。
(B)观测期限
按规定要求,观测期限暂定为三年,第一次观测应在基准点和观测点均埋设完成,并稳定后立即进行,以后每建三层观测一次建筑物全部竣工后,第一年每三个月观测一次,第二年每半年观测一次,第三年测一次直至稳定。
(5)资料收集与整理
本大厦的测量资料由专人整理,并分类装订成册,由专人管理保存。
感谢您的阅读!。
