内墙抹灰工程安全技术交底
内墙抹灰施工安全技术交底
![内墙抹灰施工安全技术交底](https://img.taocdn.com/s3/m/d53090e0294ac850ad02de80d4d8d15abf230069.png)
内墙抹灰施工安全技术交底1. 引言内墙抹灰施工是建筑施工中的重要环节之一,也是确保房屋结构牢固和美观的关键工艺。
本文将详细介绍内墙抹灰施工的安全技术交底事项,以确保施工过程安全可靠。
2. 施工前的准备工作在进行内墙抹灰施工之前,必须进行充分的准备工作,以确保施工的安全性。
以下是准备工作的详细内容: - 检查施工区域是否符合安全要求:包括检查地面是否平整、无明显障碍物;确认施工区域周围是否设置了警示标识,确保人员和设备的安全。
- 准备必要的施工工具和设备:包括抹灰刀、批灰板、搅拌机等设备,确保设备完好,并经过安全培训的工人会正确使用。
- 确保施工材料的品质和安全性:检查砂浆、水泥等施工材料的质量,确保其符合标准。
3. 施工现场安全措施为了保证施工过程的安全,必须采取一系列的现场安全措施。
以下是一些常见的施工现场安全措施: - 佩戴个人防护装备:包括安全帽、防尘口罩、安全鞋等,以保护施工人员免受施工现场可能存在的危害。
- 防止尘埃飞扬:使用湿抹布擦拭施工区域的墙面和地面,减少尘埃的产生;在施工现场设置防尘网等设施,控制粉尘的扩散。
- 管理施工工人数量:控制施工工人的数量,避免施工区域过于拥挤,增加意外发生的风险。
- 设置临时安全通道:在施工现场设置临时安全通道,方便人员和设备的进出,并确保通道畅通无阻。
4. 抹灰施工安全操作规范内墙抹灰施工需要遵守一系列的操作规范,以确保施工安全可靠。
以下是一些常见的安全操作规范: - 抹灰前的表面处理:在施工之前,需要对墙面进行处理,如清除灰尘、油污等杂质,保持墙面干燥。
- 工具使用注意事项:使用抹灰刀、批灰板等工具时,要确保手持稳定,操作时要注意不要割伤手指或其他身体部位。
- 施工中的高空作业:如果存在高空抹灰的情况,必须使用合适的脚手架或其他辅助设备,并确保安全带牢固绑扎。
- 避免材料浪费和存放不当:在施工过程中,要控制材料的浪费,减少施工现场的杂乱程度,并防止施工材料堆放不当引发安全隐患。
2023年内墙抹灰施工技术交底3篇
![2023年内墙抹灰施工技术交底3篇](https://img.taocdn.com/s3/m/742892df80c758f5f61fb7360b4c2e3f56272562.png)
2023年内墙抹灰施工技术交底3篇书目第1篇内墙抹灰施工平安技术交底第2篇内墙抹灰施工:平安技术交底第3篇内墙抹灰施工技术交底-8内墙抹灰施工技术交底-8内墙抹灰施工技术交底(八)1.工艺流程:基层处理,测灰饼,钉钢丝网,浇水潮湿,界面剂处理,浇水潮湿,抹底灰,抹面层,修浆,二次赶光。
基层处理:清理墙面上以的涂灰等杂物,灰饼间距不大于1500离地300墙面抹灰厚度限制在15厚,最厚不超出20,挂线吊垂直,找方正并限制每间房间的内净尺寸。
检查砼墙面有无高出灰饼,应刚好修凿墙面。
加汽砌块与砼墙交接处挂钢丝网,加汽砌块墙面用钢钉固定,浇水潮湿墙面,满滚界面处理剂,界面剂表面要毛凿,过24时后洒水养护以增加界面处理剂的强度。
抹灰:在抹底灰前一天墙面浇水潮湿要内潮面干,用1:3水泥砂浆打底,面层用1:3水泥砂浆抹面压光后用温海棉承垂直方面拉细毛,内墙面根部离地200交用海棉拉细毛做踢脚线,粉好墙面浇水养护3-5天门窗洞口护角用1:2水泥砂压实收光,棱角做尖角,室内门过梁以50线上1600限制。
施工中应留意事项:1.界面剂表面必需毛糙,并要养护必需满滚不留死角避开以后墙面空鼓开裂。
2.在抹灰前墙面必需浇水潮湿,粉好的墙面浇水养护3-5天,避开墙面脱水引起空鼓起砂现象发生。
3.门窗洞口护角,尺寸、标高正确,在两次施工的洞口,每边留不少于5cm用铝合金靠紧割直,两次施工部位接头应平整。
4.电线盒、开关盒部位应清洁方正。
5.做到工完场洁,落地灰随清随用。
施工要求:抹灰工程队应根据抹灰施工工艺标准仔细施工,根据甲方的施工要求对施工部位施工,质量达到合格,墙面平整垂直,阴阳角方正。
线条平直。
操作工艺加气混凝土表面缺棱掉角需分层修补。
做法是:先浇湿基体表面,刷掺水量10%的107胶水泥浆一道,紧跟抹1内墙抹灰施工平安技术交底工程名称德江·世纪明珠工程a8、a9、a10单元交底日期交底人平安员交底内容:室内白灰砂浆抹灰:1、施工人员必需戴平安帽。
抹灰施工安全技术交底(三篇)
![抹灰施工安全技术交底(三篇)](https://img.taocdn.com/s3/m/b5229f5adf80d4d8d15abe23482fb4daa58d1d9b.png)
抹灰施工安全技术交底交底内容:一、工艺流程:墙体顶部填塞清理墙地面窗台配筋细石砼吊线、贴灰饼冲筋、抹阳护角喷涂结合层或滚涂界面剂张挂玻纤布抹灰清理养护二、操作要点:1、墙体砌筑7天后顶部与梁板交接处预留的30~50mm空隙用防腐木楔打紧(双面,间距600mm)后用微膨胀砂浆采用注浆器灌注,严禁直接用手甩。
2、墙身孔洞用相同材料封堵严密,管线槽盒用1:3水泥砂浆抹平,清扫墙面并剔除多余物件、修正门窗洞口边沿;收集楼地面垃圾用电梯运下卸至指定地点堆放统一外运,注意要把砌体施工时粘结在楼地面上的砂浆和混凝土一并凿除。
3、按完成面上500mm的水平标高控制点(已标在楼层每个柱上)结合窗台设计高度(要扣除装饰面30mm)用两条靠尺和若干ф8钢筋夹紧,并保持外侧低于内侧15mm形成坡度,内配3ф8钢筋用C20细石砼抹平,厚度控制在30~50mm间,1小时后方可脱尺。
4、按墙面垂直平整情况吊垂线、套方找规后贴灰饼,横向间距以1.8m为宜,上个灰饼高度离地2.0m,下个灰饼高度离地250mm。
灰饼贴完4小时墙面稍洒水后可冲筋(以竖筋为宜,宽度50mm)墙面阳角宜结合贴灰饼、冲筋过程用靠尺反贴墙身另一面,1:3水泥砂浆抹平稍干后再用素水泥浆做成护角。
5、混凝土墙、柱面事先用建筑胶水与水泥、细砂加水适量充分搅拌后采用空压机满喷一遍形成毛面结合层,加气块墙面必须采用滚筒满涂界面剂使加气块毛细孔封闭,消除抹灰时因吸水过快而使砂浆强度下降和产生空鼓现象。
喷、涂前必须洒水润湿基层。
6、加气块墙体必须满挂玻纤网格布。
钢丝网用电锤打眼植入塑料锚栓后再用20mm长水泥钉固定、玻纤网格布可用益胶泥黏贴固定,固定点间距均为500mm。
两种网材固定后离墙面应有2~3mm的间隙,使网材置于抹灰层之中,可用长宽各为20mm的金属或塑料垫片;两种网格搭接长度不应少于150mm,搭接应平整、连续和牢固,不得起拱变形。
7、墙面抹灰顶部应高于吊顶100mm,底部离楼地面250mm(预留地面装饰层及踢脚线高度)。
内墙抹灰工程施工安全技术交底
![内墙抹灰工程施工安全技术交底](https://img.taocdn.com/s3/m/85032f6366ec102de2bd960590c69ec3d5bbdbe4.png)
止因工序穿插造成污染和损坏,特别对边角处应钉木板保护;
3.墙上的电线槽、盒、水暖设备预留洞等不要随意抹死;
4.灰层凝结前,应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度;注意保护好楼地
面面层,不得直接在楼地面上拌灰;
5.窗护角作完以后,严禁用硬器物碰撞护角;
6.施工完的墙面和地面的成品保护仍由相应工作面上的班组负责保护并且明确责任制。
料和抹灰部位配合比的管理;抹灰面层起泡、有抹纹、爆灰、开花; ○5 抹完罩面灰后,压光跟的太紧,灰浆没有收水,固压光后多余的水气化后产生起泡现象; 2、抹灰面不平,阴阳角不垂直、不方正:抹灰时要认真挂线,做灰饼和冲筋;管道后抹灰不平、不光, 管根空裂; 3、接顶、接地阴角处不顺直:抹灰时没有横竖刮杠; 4、面层接槎不平、颜色不一致,留槎不平:接茬时难找平,接槎避免留在大面处,应留置在分隔条处 或不显眼的地方,如落水管后面和纵横墙交接线处,本工程的外墙抹灰接槎全部留在外墙界缝处,同一 墙面要用同一批同一次进场的水泥;内墙阳角抹成直角,并做护角; 五、质量标准: 一)主控项目:
交底内容: (3)贴灰饼、冲标筋,进行下道工序的抹灰; (4)抹灰:
1)墙面用专用界面砂浆打底刮糙后及时抹灰,抹灰时不要将标筋破坏,抹灰要求垂直、平整、阴阳角 方正,顶梁板与墙面交角顺直,管后阴角顺直、平整、洁净;
2)修抹墙面上的箱、槽、孔洞:当底灰找平后,立即把暖气、电器设备的箱、槽、孔洞口周边 50mm 的 底灰砂浆清理干净,使用 1:0.5:2.5 水泥石灰膏砂浆把口周边抹平齐、方正、光滑,抹灰时比墙面底 灰高出一个罩面灰的厚度,确保槽、洞周边修整完好。 3、墙上接线盒、插座部位的抹灰做法:当内墙抹灰完成后,以已备好的接线盒尺寸为准,用拐尺配合抹 子进行套割。 四、质量通病防治措施:
内墙、外墙抹灰工(安全交底)4篇
![内墙、外墙抹灰工(安全交底)4篇](https://img.taocdn.com/s3/m/5f886e3ba66e58fafab069dc5022aaea998f41c7.png)
9.不得疲劳带病(高血压、眩晕等症)作业,禁止酒后作业,违者清出施工现场。
10.落地灰要及时回收过筛使用,严禁私自倒掉或掩埋落地灰,施工现场应工完料净、场地清。
11.严禁私自乱拉乱扯照明线路,禁止使用破皮及裸露电线。电线严禁拖地或在潮湿部位拉设。
交底人
接受人
签字
9使用人字梯或靠梯在光滑的地面上操作,梯子下脚要绑麻布或胶皮并加拉结绳,脚手板不要放在最高一档上。脚手板两端搭头长度不少于20cm,跳板净跨不得大于2m。脚手板上不得同时站两人操作。
10用石灰水喷浆时,应浆水、脸抹上凡士林或护肤膏,并戴上防护镜和口罩,以免灼伤皮肤。
11凡所有临边洞口的样本抹灰完工后,应立即恢复,临边洞口的防护。
5输浆应严格按照规定压力进行,超压和管道堵塞,应卸压检修。
6贴面使用预制件、大理石、瓷砖等,应堆放整齐平稳,边用边运。安装要稳拿稳放,待灌浆凝固稳定后,方可拆除临时支撑。
7使用磨石机,应戴绝缘手套穿胶靴,电源线不得破皮漏电,金刚砂场块安装必须牢固,经试运转正常,方可操作。
8脚手架铺板高度超过2m时,应由架子工按规定支撑脚手架。经检查验收后方可操作。
7.所有施工人员,不得穿易滑鞋进行施工。
8.不得疲劳带病(高血压、眩晕等症)作业,禁止酒后作业,违者清出施工现场。
9.落地灰要及时回收过筛使用,严禁私自倒掉或掩埋落地灰,施工现场应工完料净、场地清。
10.严禁私自乱拉乱扯照明线路,禁止使用破皮及裸露电线。电线严禁拖地或在潮湿部位拉设。
11.登高(2米以上)作业时必须系合格的安全带,系挂牢固,高挂低用,应穿防滑鞋,应把手头工具放在工具袋内;
安全技术交底记录
施工单位:xxx有限公司交底日期:年月日
内墙面抹灰施工技术交底

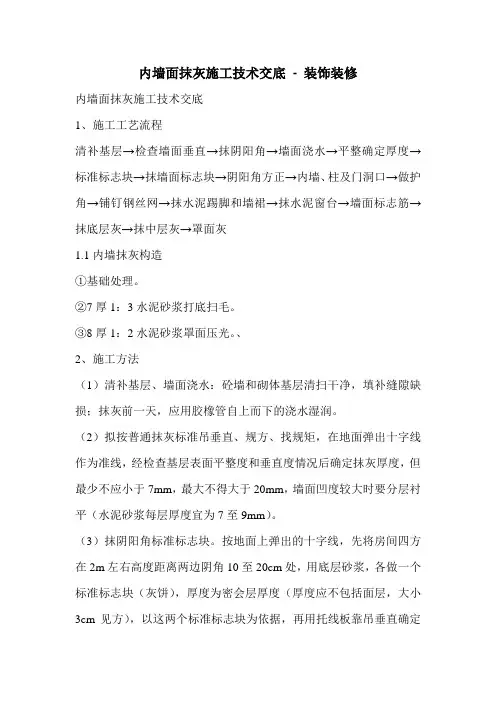

![内墙面抹灰施工技术交底](https://img.taocdn.com/s3/m/00893293fd0a79563c1e7276.png)
内墙面抹灰施工技术交底- 装饰装修内墙面抹灰施工技术交底1、施工工艺流程清补基层→检查墙面垂直→抹阴阳角→墙面浇水→平整确定厚度→标准标志块→抹墙面标志块→阴阳角方正→内墙、柱及门洞口→做护角→铺钉钢丝网→抹水泥踢脚和墙裙→抹水泥窗台→墙面标志筋→抹底层灰→抹中层灰→罩面灰1.1内墙抹灰构造①基础处理。
②7厚1:3水泥砂浆打底扫毛。
③8厚1:2水泥砂浆罩面压光。
、2、施工方法(1)清补基层、墙面浇水:砼墙和砌体基层清扫干净,填补缝隙缺损;抹灰前一天,应用胶橡管自上而下的浇水湿润。
(2)拟按普通抹灰标准吊垂直、规方、找规矩,在地面弹出十字线作为准线,经检查基层表面平整度和垂直度情况后确定抹灰厚度,但最少不应小于7mm,最大不得大于20mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7至9mm)。
(3)抹阴阳角标准标志块。
按地面上弹出的十字线,先将房间四方在2m左右高度距离两边阴角10至20cm处,用底层砂浆,各做一个标准标志块(灰饼),厚度为密会层厚度(厚度应不包括面层,大小3cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直确定墙壁下部对应的两个标志块厚度,其位置在踢脚板上口,使上下两个标准块在一条垂直线上。
(4)抹墙面标志块,在墙角(阴角)左右两个标准标志块附近钉上钉子,栓上小线,拉水平通线(小线要离标志块1mm)每隔1.2至1.5m左右加做若干个标志块,凡门窗口阴角、栓墙柱跺处必须做标志块。
(5)阴阳角找方:首先要将房间规方,然后先在阴角和阳角一侧墙都弹出基线用方尺将阴角、阳角先规方,然后在墙角弹出角线,并在基线上下两端挂通线做标志块。
(6)墙、柱及门洞口做暗护角:室内墙柱面的阳角和门洞口的阳角要求线条清晰、挺直、并防止碰坏,因此都要做暗护角,同时起到标筋作用。
护角应抹1:2水泥砂浆,高度1.8m,护角每侧宽度不小于50mm,抹护角时,门口靠门框一边,以门框离墙面的空隙(灰口)为准,另一边以墙标志块厚度为据,(墙柱以墙和阳角标志块为准)在地上化好准线,按准线粘好靠好尺板,线锤方尺找方,然后在靠尺板没另一边墙壁角面分层抹1:2水泥砂浆。
工程内墙抹灰安全技术交底模板
![工程内墙抹灰安全技术交底模板](https://img.taocdn.com/s3/m/aac51bbc6394dd88d0d233d4b14e852458fb393f.png)
一、工程概况1. 工程名称:____________________2. 施工单位:____________________3. 施工部位:____________________4. 施工内容:____________________5. 交底日期:____________________6. 交底人:____________________二、安全技术交底内容1. 通用安全交底(1)进入施工现场必须首先进行三级安全教育和安全技术交底,经考试合格后方可入岗。
未满18周岁人员严禁上岗作业。
(2)进入施工现场必须正确佩戴安全帽,高处临边或者高空作业正确穿戴安全带。
(3)各工种操作人员必须熟悉本工种安全操作规程,并严格按照规程进行操作。
(4)每天作业前,作业人员首先观察周边环境是否存在安全隐患,确保安全后方可操作。
(5)施工现场严格按照“四不伤害”原则:不伤害自己、不伤害他人、不被别人伤害、保护别人不受伤害。
(6)施工作业时,严禁上下交叉作业,作业人员首先观察上面或下面是否有其他操作人员,确保安全后,方可操作。
(7)施工人员发现安全隐患时,要立即向班组长或安全管理人员报告,采取相关措施处理后,方可进行操作。
对于重大危险源区域,要有针对性的安全技术交底和安全应急措施,现场必须有专职安全人员进行监督。
2. 专项安全技术交底(1)施工人员必须戴好安全帽,系好安全带,高空作业时必须使用安全绳。
(2)施工前应检查施工工具和设备,确保其完好、可靠。
(3)内墙抹灰施工时,严禁在施工现场吸烟、使用明火。
(4)施工过程中,严禁将施工材料堆放在高处或临边,防止坠落伤人。
(5)施工人员应保持施工通道畅通,不得堵塞消防通道。
(6)施工过程中,如遇雨水、大风等恶劣天气,应暂停施工,确保人员安全。
(7)施工人员应熟悉应急预案,掌握应急逃生路线。
3. 施工工艺安全交底(1)基层处理:确保基层表面平整、无浮浆、油污,表面凹凸较大的部位要先剔平或用1:3水泥砂浆找平。
抹灰工施工安全技术交底(三篇)
![抹灰工施工安全技术交底(三篇)](https://img.taocdn.com/s3/m/acb1358251e2524de518964bcf84b9d529ea2c59.png)
抹灰工施工安全技术交底一、施工前的安全准备:1. 了解建筑工地的安全规定和管理制度,遵守工地的管理要求;2. 所有施工人员必须佩戴个人防护装备,包括安全帽、安全鞋、手套等;3. 检查工具和设备的完好性,确保能够正常使用;4. 确保工作现场的通风良好;5. 了解建筑材料的特性和使用方法。
二、施工中的安全要求:1. 施工前必须对工作区域进行清理,清除杂物和障碍物,确保施工现场整洁;2. 在施工现场设置明显的警示标志,提醒其他人员注意施工安全;3. 在搬运材料时,要注意力量的平衡和握力的稳定,避免意外发生;4. 使用工具时要注意正确使用方法,避免发生伤害;5. 在进行高空作业时,要配备安全绳和安全带,并严格遵守安全操作规程。
确保安全绳的牢固和合理使用;6. 在进行高空抹灰施工时,要做好防护措施,如搭建安全脚手架、设置防护栏杆等;7. 注意观察周围环境和施工材料,防止施工现场的杂物滑倒和破裂等事故;8. 施工过程中要随时检查自己的状态,并注意疲劳和体力的消耗。
如发现疲劳和体力不支,要及时休息。
三、施工后的安全处理:1. 施工完毕后要及时清理施工现场,确保不留下杂物和垃圾;2. 安全带、安全绳等安全装备要进行检查和保养,确保下次使用时能够正常使用;3. 工具和设备要进行清洁和整理,确保下次使用时能够正常使用;4. 报告施工过程中发生的安全隐患和事故,及时向责任人汇报。
四、防范安全事故的措施:1. 做好相关安全技术交底工作,确保所有施工人员了解施工安全要求;2. 按照规定佩戴个人防护装备,并确保装备完好;3. 定期检查和保养工具、设备和安全装备,确保能够正常使用;4. 设置明显的警示标志,提醒其他人员注意施工安全;5. 加强现场管理和协同作业,确保施工过程中的安全。
五、事故应急处理措施:1. 发生事故后要立即停止施工,确保工人的安全;2. 将伤员转移到安全地点进行紧急救治,同时报告责任人;3. 立即组织施救人员进行应急处置,保证事故的不扩大化;4. 紧急情况下要迅速报警并联系相关专业人员提供帮助;5. 对事故现场进行保护和记录,确保相关证据的保留;6. 审查事故原因,找出事故的根本原因,并制定改进措施,以避免类似事故再次发生。
安全技术交底(内墙抹灰工)
![安全技术交底(内墙抹灰工)](https://img.taocdn.com/s3/m/05357e86bed5b9f3f90f1cb0.png)
安全技术交底砌筑时内表面边砌边抹。
注意:所有房间阳角均要用靠尺找方正、找顺直。
接线盒要从盒内口套方正,进入盒内的材料要及时清理干净。
五、节点部位及附注1、门、窗框边如窗框和门框尚未安装,抹灰时应留槎距窗框和门框边20cm,边缘做成45度斜面待门、窗框安装完毕,塞缝(门窗框与墙体相连接处用发泡聚胺脂灌缝,然后用1:2水泥砂浆抹面)完全后才能将灰抹至窗边。
注意抹灰厚度需压窗框5mm-10mm以上,预留边应收割整齐。
2、室内墙面、柱面和门洞口应采用1:2水泥砂浆做预抹阳角,每侧宽度为100mm,高2000mm。
3、墙窗台、窗楣、雨棚、阳台、压顶和突出腰线等,上面应做流水坡度,找坡为6%。
4、阳台、女儿墙压顶坡水、做法见下图。
女儿墙压顶坡水5、消防箱后部、栏杆与结构接口等抹灰部位,为防止后收口产生裂纹,现场应安排好工序,一次完成。
六、质量标准墙面抹灰:1、保证项目1.1、一般抹灰所用材料的品种和性能应符合设计要求。
水泥的凝结时间和安定性复检应合格。
砂浆的配合比应符合设计要求。
1.2 各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓,面层无裂缝等缺陷。
2、基本项目2.1、表面:本工程按普通抹灰标准。
普通抹灰:表面光滑、洁净,接茬平整,分格缝应清晰2.2、门窗框与墙体之间缝隙填塞密实,表面平整。
2.3、孔洞、槽、盒周围抹灰表面整齐光滑;管道后面的抹灰表面应平整。
3、允许偏差与检验方法允许偏差项次项目检验方法(mm)1 立面垂直度 3 用2m垂直检测尺检查2 表面平整度 2 用2m靠尺和塞尺检查3 阴阳角方正 2 用直角检测尺检查地点;涉及到对眼睛有伤害可能的工作必须戴护目镜;进出楼层走安全通道;机械设备严禁擅自操作。
临时用电、电动工具1、严禁使用拖线板,必须使用合格的开关箱,严格遵守“一箱一机一闸一漏”;2、接线必须联系专业电工进行接电,严禁私自接电和私拉乱接;3、夜间或阴暗处作业,应用36V以下安全电压照明。
内墙抹灰工程安全技术交底
![内墙抹灰工程安全技术交底](https://img.taocdn.com/s3/m/0de46f0a59eef8c75fbfb39b.png)
2.2.6.1在墙体湿润的情况下抹底层灰,先刷水泥浆一遍,随刷随抹底层灰。底层灰采用1:3水泥砂浆,厚度为7——8mm,以灰饼为准,用压尺刮平找直,用木抹板搓毛。抹完灰后全面检查其垂直度,平整度、阴阳角是否方正、顺直,发现问题及时修补(或返工)处理,对于后做踢脚线的上口及管道背后位置等及时清理干净。
2.2.6.2底层砂浆抹好后第二天,即可抹面层砂浆。首先将墙面湿润,按图纸规定尺寸弹分格线,粘分格条,抹面层砂浆。面层用1:2.5水泥砂浆,厚度5~8mm。抹时先薄薄地刮一层灰使其与底灰粘牢,紧跟着抹第二道,与分格条抹平。并用大杠横竖刮平,木抹子槎平,铁抹子溜光压实。待表面无明水后,用刷子蘸水按垂直与地面的同一方向,轻刷一遍,以保证面层抹灰面的颜色均匀一致,避免减少收缩裂缝。
2、高空作业必须系好安全带,并绑扎牢固.高空作业人员进行体格检查,不适宜高空作业的人员,不得进行高空作业.
3、在进行高空在进行高空作业时应检查脚手架是否牢固(特别是大风及雨后作业),在脚手架是工作的工具和材料要放置稳当,不准随意乱仍.
4、沙浆搅拌机应专人持证上岗和维修、保养.电器设备应绝缘良好并并按要求做接地或接零保护,二级漏电保护装置完善.
安全技术交底记录
项目名称:
工程名称
7#楼
分项工程
抹灰工程
施工单位
工程部位
内墙抹灰
技术负责人
交底人
交底日期
·内容:
一、工程概要:
本工程属于河南省和郑州市共同建设的省市重点工程,是政府主导的特事特办工程,是省市级领导经常来检查的工地,工期紧、任务重、质量严。尤其是质量方面,是各级领导检查的重点,虽然工期紧,但质量上绝不含糊,本着宁缺勿滥的原则,能者上,平者让,庸者退。在以后的施工中项目部每日都会派专人检查,施工质量好的队伍将给予表扬和奖金,施工质量差的队伍将进行罚款甚至清退。
内墙抹灰施工安全技术交底
![内墙抹灰施工安全技术交底](https://img.taocdn.com/s3/m/b3f66f6576232f60ddccda38376baf1ffc4fe385.png)
内墙抹灰施工安全技术交底背景内墙抹灰施工是建筑工程中必不可少的一项工作,抹灰质量的好坏直接影响到建筑体的美观、耐久性和安全性。
同时,抹灰施工也存在较高的安全风险,对施工人员和周围环境造成威胁。
因此,在施工前,需要对施工人员进行安全技术交底,提高他们的安全意识和技能水平,确保施工的安全和质量。
安全技术交底内容1. 现场安全环境施工现场环境应该安排合理,符合安全要求。
在施工前,需要对现场进行全面检查和整理,清理障碍物和危险物品,确保施工现场整洁、安全。
施工人员需要认真遵守安全规定,穿戴好防护用品,保证自身安全。
2. 施工操作规范内墙抹灰施工需要遵守一定的规范和步骤,只有规范操作,才能保证抹灰质量的好坏。
施工人员需要了解抹灰的步骤和要求,掌握各种工具和机器的使用方法,避免操作不当造成伤害或质量问题。
3. 注意事项内墙抹灰施工需要注意各种细节问题,以避免发生安全事故。
比如,滑腻现象:抹灰时容易使现场变得滑腻,施工人员需采取措施减少滑腻现象,以免危及安全;另外,混合物的制作也要注意顺序和比例,不能随意更改,否则容易导致质量问题。
4. 常见安全事故内墙抹灰施工过程中,常见的安全事故包括:人员坠落、机械在作业过程中失控、电路故障、工具损坏等。
施工人员需要针对这些安全事故提前做好准备和应对措施,避免发生不可预测的意外事件。
结论内墙抹灰施工是建筑工程中不可或缺的一项任务,但安全风险较高。
为了确保施工质量和施工人员的安全,安全技术交底显得尤为重要。
通过上述安全技术交底措施,施工人员能够更加清晰地了解内墙抹灰施工的步骤和注意事项,并提高安全意识和技能水平,有助于提升抹灰施工的效率和质量。
内墙抹灰安全技术交底
![内墙抹灰安全技术交底](https://img.taocdn.com/s3/m/2f3ebebba1116c175f0e7cd184254b35effd1a4b.png)
内墙抹灰安全技术交底内墙抹灰是房屋装饰中的一项重要工艺,在施工中需要注意安全问题,以下是内墙抹灰安全技术交底。
一、施工前的准备工作1.1物料准备施工前需要准备好需要使用的工具和材料。
对于抹灰工程,需要准备好水泥、砂子、石膏粉等材料。
1.2检查施工现场检查施工现场是否符合要求,例如房间内是否通风畅通,是否存在明火等危险要素,如果有必须要进行处理。
1.3制定安全措施在施工前,必须根据情况制定相关的安全措施。
例如,安装防护板进行遮挡,避免抹灰时将灰渣弄到其他房间或楼层。
二、个人防护措施2.1穿戴合适的工作服装施工人员应穿戴符合安全标准的工作服装,如穿工作鞋、安全帽、口罩、手套等。
2.2呼吸空气质量检查由于抹灰会产生大量粉尘,施工人员需要佩戴口罩以防止呼吸粉尘进入肺部,对健康造成危害。
2.3验光验高抹灰时需要站在梯子上进行施工,为保证安全,施工人员必须事先验光验高确定施工的高度,从而避免梯子落倒和施工人员的跌落。
2.4清洗和消毒在施工结束后,工具应彻底清洗和消毒,以确保下次使用过程中不带来不必要的危险和污染。
三、施工过程中注意的安全问题3.1材料搅拌在抹灰之前,需要把材料水泥、石膏粉等与砂子混合,然后加水搅拌,将其制成灰浆。
在搅拌的过程中,应注意不要将人手插入搅拌机内部,以防伤害。
同时,还要保证用电设备的安全,防止电击事故的发生。
3.2梯子的摆放梯子的放置位置是施工的关键,在选取梯子时应选择质量好、材料坚固和稳定性强的梯子,梯子必须平稳放置,防止施工过程中梯子摇晃或发生倒塌。
3.3操作方法抹灰操作时应当垂直于墙面进行,掌握适当的力度,使灰浆均匀涂抹到需要抹灰的墙面上。
不得从高处向下抹灰,以防止灰渣向下掉落。
3.4手脚并用在施工过程中,施工人员必须随时注意脚下的环境,防止绊倒等意外。
另外,要将灰浆搅拌好后再涂抹,以免浪费材料或导致抹灰不均匀。
四、施工后的清理和维护4.1施工后的清理和消毒施工后需要彻底清理施工现场,洗刷器具和衣服,并进行消毒处理。
内墙抹灰工程技术交底
![内墙抹灰工程技术交底](https://img.taocdn.com/s3/m/a5699bfabe23482fb5da4c54.png)
内、外墙抹灰工程技术交底一、施工准备(一)作业条件1、抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收,并签认)。
需要预埋的管线已安装完毕,并经检查验收合格。
2、抹灰用的脚手架应先搭好,架子要离开墙面200~250mm,搭好脚手板,防止落灰在地面,造成浪费。
3、将混凝土墙等表面凸出部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5水泥砂浆分层补平,把外露钢筋头和铅丝头等清除掉。
4、对于砖墙,应在抹灰前一天浇水湿透。
对于加气混凝土砌块墙面,因其吸水速度较慢,应提前两天进行浇水,每天宜两遍以上。
(二)材料要求1、水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
2、砂:中砂,平均粒径为0.35~5mm。
(三)施工机具砂浆搅拌机、纸筋灰搅拌机、磅秤、孔径5mm筛子、窄手推车、铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷壶、托灰板、木抹子、铁抹子、阴(阳)角抹子、塑料抹子、大杠、中杠、2m靠尺板、托线板、八字尺、5~7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具袋等。
二、质量要求三、工艺流程基层处理→吊直、套方、找规矩、贴灰饼→墙面冲筋(设置标筋) →做护角→抹水泥窗台板→抹底灰→抹中层灰→抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等) →抹墙面罩面灰→养护四、操作工艺1、基层处理:吊直,套方,打墩,墙面冲筋,抹底层灰和中层灰等工序的做法与墙面抹纸筋灰浆时基本相同,但底灰和中层灰用1:2.5水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面。
在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。
2、抹水泥砂浆面层:中层砂浆抹后第二天,用1:2.5水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5~8mm。
操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平找直待其收身后,用灰匙压实压光。
内墙抹灰工程技术交底
![内墙抹灰工程技术交底](https://img.taocdn.com/s3/m/00f5553e78563c1ec5da50e2524de518964bd3d2.png)
2、基层偏差过大,抹灰厚层超过30m加铺钢丝网进行拉结,并且分多次抹灰;超过50mm部位植钢筋头或对基层进行修整以满足抹灰层对基层的要求;
2、找平找规和灰饼或冲筋
内墙抹灰工程三级安全技术交底
施工单位:
工程名称
分部分项
工 程
工种
交ቤተ መጻሕፍቲ ባይዱ提要:
1.1内墙抹灰设计做法
(一)客厅、餐厅、卧室内墙、厨房、卫生间、盥洗室内墙、入户大堂、电梯厅、前室(合用前室)、公共走道、物业用房内墙、住宅底商、楼梯间内墙:基层为混凝土时,清理干净、洒水润湿,基层为砌体填充墙时,双面扫缝、修补。
二、检查与验收
墙体抹灰施工完成后报请监理等相关单位进行分项工程验收,并及时整理好验收资料。抹灰要进行随抹随测,数据及时上墙。
一般普通抹灰工程质量的允许偏差
项次
项目
允许偏差(mm)
检验方法
1
表面平整度
5
用2m靠尺检查
2
立面垂直度
5
用水准仪和尺检查
3
阴阳角方正
4
用直角检测尺检查
特别注意抹灰时阴角的砂浆清理,不得有多余砂浆附着在阴角处,影响阴角方正实测数据。
灰饼距墙体顶底部及两端距离控制在200-400mm,灰饼大面不少于三排,间距≤1500mm。
3、挂网
不同墙面材料交接部位满挂钢丝网,钢丝网规格为12.7X12.7X0.7热镀锌钢丝网,不同材质交接处采用挂网处理,采用粘钉固定,网的每侧搭接宽度不小于150mm,粘钉间距200mm;钢丝网应尽量设在抹灰层中间。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、内墙抹灰工艺流程:
基层处理--润水—甩浆--养护—设灰饼---抹底灰---抹面灰---养护
1.基层处理:
⑴.用水泥砂浆或细石混凝土修补脚手架孔洞,包括悬挑工字钢、脚手架孔洞。
⑵.混凝土表面需清理残留的隔离剂,割除外漏的钢筋头、剔凿突出的混凝土块;砌体墙面清扫灰尘,清除墙面浮浆、突出的砂浆块。
1.阳角宜采用夹板进行防护。
2.内墙抹灰时,地面宜满铺铁皮。
1.墙体线槽抹灰:
⑴.墙体剔管槽前应按照管线走向弹双线,两线间距以宽于管径20mm 为宜。⑵.用无齿切割锯沿线切割。切割深度大于管径1—左右。
⑶.在双线中间剔槽,将砌砖或砌块剔除,不得无线切割剔槽。
⑷.抹灰前要对线槽浇水湿润,然后用1:3水泥砂浆抹至墙面平,拉毛,48小时再作第二遍抹灰。
⑸第二遍抹灰步骤如下:①把4-6cm宽3mm厚的三合板用钢钉固定在大于线槽两边各20mm的墙面上;②浇水湿润抹灰基层;③ 1:3细砂水泥砂浆抹灰至三合板平,抹灰表面拉毛,严禁压光;④拆除三合板。
⑶.混凝土面超出抹灰面时,应该凿出突出部分,至少留出7mm的抹灰面。
2.甩浆:(严禁机械喷浆)
⑴.甩浆前须提前一天湿润墙面,蒸压加气混凝土表面润湿深度宜10~15mm。
⑵.严格按照界面剂配比进行甩浆砂浆配比施工,在基层甩浆,甩浆时砼墙满甩浆,加气块墙体甩浆面积不小于基层表面积的95%,加强甩浆质量的检查。甩浆时严禁污染顶棚,如污染及时清理干净。 光贴灰饼。
⑶.大面灰饼不小于两排,阴阳角须设灰饼,灰饼距转角≤200mm,离地面≤200mm,离天棚≤300mm。
4.抹底层灰
⑴内墙抹灰每层水泥砂浆的厚度控制在7-8mm,应分层与设置的灰饼抹平,然后用大杠刮平,找直,用小扫帚扫毛。
⑵若墙面抹灰厚度超过35mm须加防抗裂钢丝网。
一、材料选用
按照图纸设计要求选用。
二、施工前准备工作
1.墙柱穿墙PVC管头已全部清除完毕。
2.主体结构垂直平整达不到抹灰要求
的需全部剁斧整改完。剪力墙和砌体墙上所有预留洞口均按图纸要求留设完毕(含空调预留管—外墙空调预留管要上下楼层通线、厨房排烟管等)。
3.卫生间排气道,厨房排烟道均安装完。
4.线管安装完毕后,线槽抹灰完毕;
钢丝网施工完成。
5. 抹灰前,电箱电盒需做保护盖或塞泡沫块进行保护,防止抹灰过程中被砂浆污染
6.在内墙抹灰前,外墙螺栓孔必须用聚氨酯发泡剂自外向内封堵。
⑴.外墙螺栓孔先用聚氨酯发泡剂自外向内封堵。
⑵.聚氨酯封堵完成后,在外墙用1:水泥砂浆做抹灰处理,做成80*80方块状。
⑶.抹灰完成后涂刷JS(聚合物水泥防水涂料)三遍。
2.施工洞口抹灰加强
⑴.施工洞口甩茬处增加网格布或钢丝网;
⑵.施工洞口处底层灰与面层灰相互错开100mm。
3.窗口抹灰
⑴.窗口膀要在窗框中必须做企口,高低差为3mm。
⑵.窗口抹灰必须保证窗口两侧上下通线。
4.有块料踢脚线位置,根据设计要求预留一定高度。预留高度为:地面做法+踢脚高度+3cm。
五.安全文明
⑶.需对甩浆墙面淋水养护2天 。(注:用专用喷雾式养护泵养护;甩浆养护时间为:用手触摸,不脱落,有针刺感。)
3.打点、设灰饼
⑴.分别在门窗口角、垛、墙面等处吊垂直,根据房间方正线为基准线套方抹灰饼,灰饼亦做成50mm见方,两灰饼距离宜为,保证抹灰时刮尺能同时刮到两个以上的灰饼。(门窗洞口宜设置灰饼)
5.抹面层灰
底层砂浆抹灰完成约24h后,即可抹面层砂浆。面层砂浆表面收水后用铁抹子赶光压平,为避免和减少抹灰层砂浆空鼓,收缩裂缝,面层不宜过分压光,建议以表面不粗糙,无明显小凹坑,砂头不外露为准。
6.抹灰后喷水养护
抹灰完成面总养护时间不小于3天。(养护时宜用洗车喷枪对墙体进行养护)
四、质量控制要点:
