自粘聚合物改性沥青防水卷材施工方案(冷粘法)

合集下载

自粘聚合物改性沥青防水卷材施工方法

自粘聚合物改性沥青防水卷材施工方法

自粘聚合物改性沥青防水卷材施工方法第二项、自粘聚合物改性沥青防水卷材1、施工准备具有产品合格证和出场检测报告;基层已处理干净,冷底子油已涂刷均匀2.操作工艺2.1、滚浦法本工程地下室底板及顶板平面或墙面大面积铺贴采用滚铺法。

只需剥开隔离纸与滚铺卷材同时进行。

具体如下(1)用一根φ30×1500mm的钢管穿过整卷卷材中心的纸芯筒,由两个人各持钢管一端将整卷卷材抬到待铺处起始端,并对准在基层上弹好的粉线。

(2)将卷材沿铺贴前进方向滚展50cm左右,将展开的50cm卷材掀起并剥开隔离纸折成条状从整卷卷材下面拉出来卷到用过的纸芯筒上,同时对准粉线将起始端50cm卷材粘铺牢固。

(3)起始端卷材铺牢后,即1人站在卷材前面对着卷材掀剥隔离纸,边掀剥边往纸芯筒上卷;两个人分别站在卷材两侧手持穿过卷材筒芯的钢管对准弹好的粉线向前滚铺卷材;由1人在卷材后面用压辊将滚铺的卷材予以排气、压实、贴牢。

(4)上述祖法亦可根据现场实际需要接纳分段铺贴法。

即50cm起始端卷材铺牢后,边剥断绝纸边睁开一段卷材(约1~2m)、对准粉线进行粘铺,粘铺后再睁开约1~2m进行粘铺,直至整幅卷材铺完。

这类方法可不用将撕剥的断绝纸卷起,能够将断绝纸分段切断,但要留下20~30cm端头,以利下段断绝纸的撕剥。

(5)地下室工程外防外贴法施工时,平面(底板)转向立面(立墙)的卷材,正好是有隔离纸的一面背对立墙面,因此从平面转到立面这部分卷材与基层的粘铺只能用冷胶粘剂粘铺,更换卷材后仍使用自粘法粘铺,但应注意搭接缝处理好。

自粘法铺贴立面卷材同冷粘法相同,只是不须涂刷冷胶粘剂,而只须撕剥卷材面上的隔离纸,操作时亦需使用梯子或架子,请参见冷粘法施工。

2.2、抬铺法对于本工程复杂部位、节点处或小面积铺贴时选用抬铺法。

即先剥隔离纸,后铺贴卷材。

(1)根据待铺部位的基层形状进行丈量,按量测尺寸裁剪卷材(注意留出搭接长度)。

(2)掀剥隔离纸:将剪裁好的卷材隔离纸朝上平铺,认真地掀剥隔离纸,使剥起的隔离纸与卷材粘结面呈(45°~60°)锐角,这样不易拉断隔离纸。

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工工艺1.湿铺法工艺流程:基层清理→配制专用水泥浆料→定位、弹线、试铺→刮涂水泥浆料→揭去卷材底面隔离纸→铺贴卷材→辊压、排气、压实→粘贴接缝口→辊压接缝、排气、压实→接缝口、末端收头、节点密封→检查、修整→验收→保护层施工2.施工步骤1、基层处理:卷材铺贴前,应对基层进行处理并修补有缺陷的部位,使湿润而无明水。

2、涂抹专用水泥浆料,厚度宜在1~2mm,在卷材收口处刮涂应稍厚些。

3、节点处理:管道、落水口周边及泛水处加铺附加增强层。

4、定位弹线:按卷材宽度尺寸,弹好卷材铺贴控制线,确保卷材铺贴顺直。

并将卷材进行试铺和裁剪。

5、铺贴卷材:①展铺法:将待铺卷材剪好,反铺于基面上,并剥去卷材全部隔离纸,把卷材一端粘贴在预定部位,沿着基准线向前粘贴,随后用压辊向两侧、向前滚压排气粘牢②滚铺法:掀剥隔离纸与铺贴卷材同时进行,把卷材抬至待铺的预定部位,对好基准线,掀起卷材底面隔离纸,把卷材一端固定,展开卷材约500mm左右,然后一边推铺卷材一边用压辊向两边及前方滚压排气粘牢6、卷材接缝粘贴:待粘卷材表面应清除干净;掀去搭接卷材底面粘结隔离纸,(如遇气温低时,应用加热器加热)立即粘合排气辊压粘牢;并将缝中挤出的外溢胶刮压密实。

卷材搭接宽度屋面为60mm,地下工程为100mm。

3.施工注意事项1、施工人员应穿无钉鞋或者胶底鞋,禁止在卷材上任意践踏。

2、揭去隔离纸后,应在卷材上薄撒水泥粉或者沙粉,便于施工。

3、接缝施工后,应对卷材接缝进行检查,如发现有破损处可用专用密封材料修补。

4、绑扎钢筋或浇筑混凝土时,应注意对防水层的保护。

四、湿铺法1、施工流程清理基面——湿润基层(如基层湿润无需此项工序)——定位、弹线——搅拌并抹水泥浆——铺贴卷材——提浆、排气、晾放——搭接边密封——卷材收头、密封——检查验收2、基层要求1)基层表面已清理干净,并基本平整,无明显突出部位2)施工时基面不得有明水,如有积水部位,则需进行排水后才可施工3)各种预埋构、配件已安装完毕,固定牢固3、施工方法1)清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿;2)根据现场基层平整度情况,确定水泥浆铺抹厚度,厚度通常为3-5mm,在卷才铺贴范围内抹水泥浆(范围不宜过大,边抹边铺);3)揭掉防水卷材下表面的隔离膜,将防水卷材平铺的刚刚铺抹的砂浆上;4)第一幅卷材铺贴完毕后,再抹水泥浆,铺设第二幅卷材,以此类推;5)用抹子或橡胶拍打、赶压卷材上表面,提浆,排出卷材下表面的空气,使卷材与砂浆紧密贴金;6)根据现场情况,可选择铺贴卷材时进行搭接或在水泥浆具有足够强度时再进行搭接。

自粘聚合物改性沥青防水卷材施工工艺

自粘聚合物改性沥青防水卷材施工工艺

自粘聚合物改性沥青防水卷材施工工艺一、施工条件1、机具准备a、基层清理机具:小平铲、吹灰器、扫帚;b、涂刷基层处理剂机具:滚刷、毛刷;c、铺贴自粘卷材机具:弹线盒、壁纸刀、剪刀、压辊、喷灯(备用);d、其它机具:足量配备。

2、基层准备a、基层应坚实、干燥、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净;b、平立面交接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50mm;c、基层应相对表干,无明水、无积水;d、出基层的构件安装完毕后方可进行防水施工;e、施工现场安全防护设施齐全,按规定放置消防器材;f、基层应会同监理工程师验收合格后方可进行防水的施工。

二、防水卷材自粘法施工工艺1、施工搭接施工时,相邻两幅卷材的搭接要错开,错开长度不小于1500mm,一般搭接长度为80mm。

a、卷材搭接宽度应符合相关规范要求,特别重要或对搭接有特殊要求时,接缝宽度按设计要求。

b、搭接缝的粘结:卷材搭接缝的粘结,采用专用压辊在上层卷材的顶面均匀用力使压,以边缘呈密实粘合为准。

2、卷材施工流程施工准备→基层处理→涂刷基层处理剂(湿铺时刮素水泥浆)→细部附加防水层施工→弹基准线→大面自粘卷材铺贴→排气压实→ 搭接缝压实和边缘密封→立面卷材收头固定和卷材密封膏封闭→质检→保护层施工3、施工工艺a、施工准备:包括主材辅材和系统配套材料;技术方案、作业条件和防水基层。

施工机具:清理基层用铁锹、扫帚、吹灰器、手锤、钢凿;卷材铺贴用剪刀、卷尺、弹线盒、刮板、毛刷、压辊(滚筒)、手辊。

b、基层处理:基层应坚实、平整、无明水、灰尘和油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前应对基层检查和验收,符合要求后进行清理和清扫,必要时用吸尘器或高压吹尘机吹净。

c、涂刷基层处理剂:在铺贴卷材前,基层表面应涂刷雨虹BPS-201基层处理剂,涂刷应均匀并完全覆盖所有待粘贴卷材部位,不得漏涂和堆积。

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案自粘聚合物改性沥青防水卷材施工方案第一节依据及相关标准1.《地下工程防水技术规范》(GB 50108)2.《屋面工程技术规范》(GB 50345)3.《地下防水工程质量验收规范》(GB 50208)4.《屋面防水工程质量验收规范》(GB 50207)第二节防水卷材及配套系统材料(一)防水卷材主体材料自粘聚合物改性沥青防水卷材(无胎体)是以SBS等合成橡胶、增粘剂及优质道路石油沥青等配制成的自粘橡胶沥青为基料,聚乙烯膜、聚酯膜或硅质隔离膜为隔离层制成的防水卷材。

该类防水卷材产品性能执行《自粘聚合物改性沥青防水卷材》(GB 23441)标准的要求。

(二)辅助材料基层处理剂:要求使用与卷材相容的基层处理剂,由防水材料生产的厂家提供;改性沥青密封材料:主要用于卷材末端收头密封、卷材搭接缝边缘密封,也可用于分隔缝、变形缝的嵌缝;金属压条、钉子等:用于卷材末端收头固定。

(三)主要机具1.清理基层工具扫帚、勾刀、钢丝刷等2.铺贴卷材工具弹线器、盒尺、滚红、刮辊、压锟等。

第三节防水施工流程清理基层→涂刷基层处理剂→铺贴附加层卷材→铺贴自粘橡胶沥青防水卷材→卷材搭接缝的粘结和密封→防水层质量检查及质量处理→蓄水试验→竣工验收。

第四节施工准备(一)技术准备1.施工之前应根据施工图纸,依据相关规范编制防水施工技术方案,方案应通过审核与审批后才能指导施工。

2.施工前,应组织工人进行培训,并进行技术交底和安全交底。

(二)材料准备1.卷材外观质量、规格、物理性能应符合《自粘聚合物改性沥青防水卷材》国家标准。

2.施工前,材料厂家应提供防水材料的出厂合格证、质量检测报告。

并且每批次材料进入现场,监理应先抽样进行复试,复试合格后才能使用。

(三)劳动力准备1.施工作业工人必须持证上岗。

2.作业班组应统一着装,佩戴安全帽、手套等必需的劳动保护器具。

(四)施工机具准备1.高压吹风机、扫帚、小铲刀;2.滚刷、毛刷、电热风焊枪;3.卷尺、专用弹线器、压辊、卷材剪、壁纸刀、专用搭接缝检测钩、灭火器等。

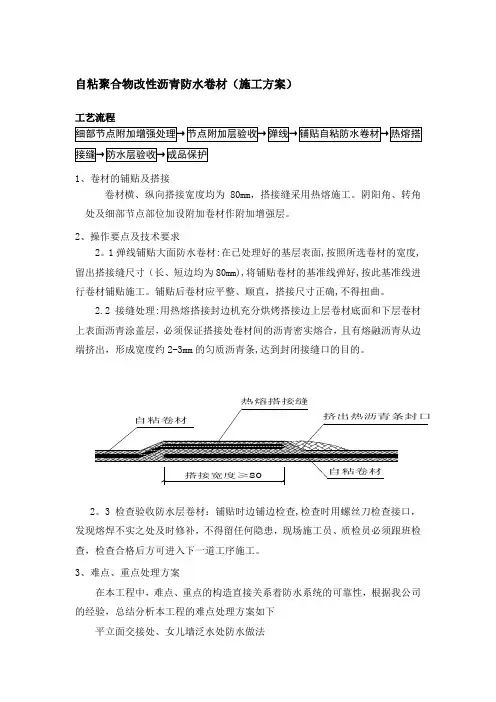

自粘聚合物改性沥青防水卷材施工方案(冷粘法)

自粘聚合物改性沥青防水卷材施工方案(冷粘法)

自粘聚合物改性沥青防水卷材(施工方案)
工艺流程
1、卷材的铺贴及搭接
卷材横、纵向搭接宽度均为80mm ,搭接缝采用热熔施工。

阴阳角、转角处及细部节点部位加设附加卷材作附加增强层。

2、操作要点及技术要求
2。

1弹线铺贴大面防水卷材:在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长、短边均为80mm),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。

铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。

2.2接缝处理:用热熔搭接封边机充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽度约2-3mm 的匀质沥青条,达到封闭接缝口的目的。

自粘卷材搭接示意图
热熔搭接缝
2。

3检查验收防水层卷材:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道工序施工。

3、难点、重点处理方案
在本工程中,难点、重点的构造直接关系着防水系统的可靠性,根据我公司的经验,总结分析本工程的难点处理方案如下
平立面交接处、女儿墙泛水处防水做法
根据国标在转折处(女儿墙泛水、出屋面孔洞、上人孔等)设置与大面卷材同材质的卷材附加增强层,如下图所示:
在女儿墙立面、出屋面孔立面、上人孔立面卷材的收口采用收口金属压条及耐腐蚀螺钉固定、并用沥青基密封膏密封,在保证防水系统的安全性能的前提下,对延长防水系统的安全使用寿命起到极大的帮助。

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案防水层与墙面连接处等)应做好防水处理,确保无渗漏。

第六节防水卷材施工要点1.铺贴前,要确保基层处理剂完全干燥,无油污、松散物等杂质。

2.卷材铺贴方向应与屋面坡度垂直,搭接方向应与水流方向一致。

3.卷材铺贴应平整、紧密,不能有起泡、皱褶和损坏。

4.卷材搭接处应留足搭接量,按规范要求进行粘结和密封处理。

5.卷材末端收头处应使用金属压条或钉子固定,并用改性沥青密封材料进行密封处理。

6.施工现场应保持清洁、整齐,及时清理施工垃圾和杂物。

第七节施工质量验收1.防水层铺贴完毕,应进行防水层质量检查,确保无起泡、皱褶、缺陷等问题。

2.进行蓄水试验,试验时间不少于24小时,试验期间应无渗漏。

3.蓄水试验合格后,进行竣工验收,验收合格方可交付使用。

改写:自粘聚合物改性沥青防水卷材是一种防水卷材,其主体材料是由SBS等合成橡胶、增粘剂和优质道路石油沥青制成的自粘橡胶沥青,聚乙烯膜、聚酯膜或硅质隔离膜为隔离层。

该类防水卷材的产品性能执行《自粘聚合物改性沥青防水卷材》(GB )标准的要求。

在施工过程中,需要使用基层处理剂、改性沥青密封材料、金属压条、钉子等辅助材料和清理基层工具、铺贴卷材工具等主要机具。

施工流程包括清理基层、涂刷基层处理剂、铺贴附加层卷材、铺贴自粘橡胶沥青防水卷材、卷材搭接缝的粘结和密封、防水层质量检查及质量处理、蓄水试验和竣工验收。

在施工前,需要进行技术准备、材料准备、劳动力准备和施工机具准备。

基层要求平整、干燥、干净,找平层与突出基层的连接处的阴阳角、屋面转角处应做好防水处理,确保无渗漏。

在防水卷材施工过程中,需要注意卷材铺贴方向、搭接方向、搭接处留足搭接量、末端收头处固定和密封处理等要点。

施工质量验收包括防水层质量检查、蓄水试验和竣工验收。

材进行施工。

4.防水隔离层、保护层应铺设平整、无杂物、无尖锐物的基层上,且应符合相关规范要求。

5.在铺贴防水隔离层、保护层前,应清理基层上的灰浆、油污等杂物,并确保基层干净、干燥。

改性沥青防水卷材冷粘法施工

改性沥青防水卷材冷粘法施工

改性沥青防水卷材冷粘法施工
冷粘法铺贴改性沥青卷材是采用冷胶粘剂或冷沥青胶,将卷材贴于涂有冷底子油的屋面基层上。

冷粘法施工工艺为:基层检查、清扫—涂刷基层处理剂—节点密封处理—卷材反面涂胶—基层涂胶—卷材粘贴、辊压排气—搭接缝涂胶—接缝粘合、辊压—搭接缝口密封—收头不变密封—算帐、检查、修整—保护层施工。

1、基层检查、清扫。

冷粘法铺贴时,要求基层必须明净、干涸,含水率符合设计要求,否则易造成粘贴不牢和起鼓。

因此进行施工前,应将基层表面的供突物等铲除,并将尘土杂物等彻底清除明净。

2、涂刷基层处理剂。

为增强卷材与基层的粘结,应在基层上涂刷基层处理剂(大凡刷2道冷底子油),涂刷时要平均一致,切勿反复涂刷。

3、节点密封处理。

待基层处理剂干涸后,可先对排水口、管子根部等简易发生渗漏的单薄部位,在半径200mm范围内,平均涂刷一层胶粘剂,涂刷厚度以1mm左右为宜。

涂胶后随即粘贴一层聚酯纤维无纺布,并在无纺布上再涂刷1道1mm厚左右的胶粘剂。

干涸后即可形成一层密封层。

4、铺贴卷材防水层。

冷粘法施工的搭接缝是单薄部位,为确保接缝防水质量,每幅卷材铺贴时均必须弹标准线,即铺贴第1幅卷材前,在基层上弹好标准线,沿线铺贴,继续铺贴时,在已铺好的卷材上量取要求的搭接宽度再弹好线,作为继续铺贴卷材的标准线。

铺贴时要求胶粘剂或沥青胶涂刷平均、不露底、不堆积,并需待溶剂部分发挥后才可辊压排气。

搭接缝粘合后缝口溢出胶粘剂,应随即刮平封口。

在低温时,宜采用热风加热措施。

1/ 1。

自粘聚合物改性沥青建筑防水卷材施工

自粘聚合物改性沥青建筑防水卷材施工

自粘聚合物改性沥青建筑防水卷材施工
概述:
自粘聚合物改性沥青建筑防水卷材施工是一种常用的防水材料应用技术。

本文档旨在介绍自粘聚合物改性沥青建筑防水卷材施工的步骤和注意事项。

步骤:
1. 准备工作:
- 确保施工表面平整、洁净,并去除任何杂物。

- 检查施工区域是否存在可能影响防水效果的漏水点,并进行修复。

- 检查所用材料的质量和规格是否符合要求。

2. 底层处理:
- 使用底层涂料进行表面处理,提高粘附性和耐水性。

- 将底层涂料均匀涂布在施工表面,确保其完全干燥。

3. 防水层施工:
- 根据施工要求,将自粘聚合物改性沥青建筑防水卷材平整粘
贴在底层处理后的表面上。

- 保证防水卷材的粘附性和整体性,并尽量避免产生皱纹和气泡。

- 在接缝处进行热风枪加热处理,确保接缝处紧密连接,并避
免水分渗透。

4. 清理和检查:
- 施工完成后,及时清理施工现场的杂物和垃圾。

- 对施工质量进行检查,确保防水层完好无损。

注意事项:
- 在施工过程中,注意安全措施,避免发生事故。

- 按照产品说明书中的要求使用材料,并确保其过期日期有效。

- 避免施工过程中的高温、低温和湿度极端环境,以免影响防
水效果。

- 在施工前,进行必要的施工方案设计和材料选型。

总结:
自粘聚合物改性沥青建筑防水卷材施工是一项重要的建筑工程技术,具有耐久、抗老化和防水效果好等特点。

正确施工并注意以上步骤和注意事项,可以确保防水层的质量和使用寿命。

以上为自粘聚合物改性沥青建筑防水卷材施工的简要介绍,希望对您有所帮助。

自粘聚合物改性沥青防水卷材施工工艺

自粘聚合物改性沥青防水卷材施工工艺

自粘聚合物改性沥青防水卷材施工工艺1。

湿铺法工艺流程:基层清理→配制专用水泥浆料→定位、弹线、试铺→刮涂水泥浆料→揭去卷材底面隔离纸→铺贴卷材→辊压、排气、压实→粘贴接缝口→辊压接缝、排气、压实→接缝口、末端收头、节点密封→检查、修整→验收→保护层施工2.施工步骤1、基层处理:卷材铺贴前,应对基层进行处理并修补有缺陷的部位,使湿润而无明水。

2、涂抹专用水泥浆料,厚度宜在1~2mm,在卷材收口处刮涂应稍厚些。

3、节点处理:管道、落水口周边及泛水处加铺附加增强层。

4、定位弹线:按卷材宽度尺寸,弹好卷材铺贴控制线,确保卷材铺贴顺直。

并将卷材进行试铺和裁剪。

5、铺贴卷材:①展铺法:将待铺卷材剪好,反铺于基面上,并剥去卷材全部隔离纸,把卷材一端粘贴在预定部位,沿着基准线向前粘贴,随后用压辊向两侧、向前滚压排气粘牢②滚铺法:掀剥隔离纸与铺贴卷材同时进行,把卷材抬至待铺的预定部位,对好基准线,掀起卷材底面隔离纸,把卷材一端固定,展开卷材约500mm左右,然后一边推铺卷材一边用压辊向两边及前方滚压排气粘牢6、卷材接缝粘贴:待粘卷材表面应清除干净;掀去搭接卷材底面粘结隔离纸,(如遇气温低时,应用加热器加热)立即粘合排气辊压粘牢;并将缝中挤出的外溢胶刮压密实。

卷材搭接宽度屋面为60mm,地下工程为100mm.3。

施工注意事项1、施工人员应穿无钉鞋或者胶底鞋,禁止在卷材上任意践踏.2、揭去隔离纸后,应在卷材上薄撒水泥粉或者沙粉,便于施工。

3、接缝施工后,应对卷材接缝进行检查,如发现有破损处可用专用密封材料修补。

4、绑扎钢筋或浇筑混凝土时,应注意对防水层的保护。

四、湿铺法1、施工流程清理基面——湿润基层(如基层湿润无需此项工序)——定位、弹线——搅拌并抹水泥浆-—铺贴卷材-—提浆、排气、晾放——搭接边密封-—卷材收头、密封—-检查验收2、基层要求1)基层表面已清理干净,并基本平整,无明显突出部位2)施工时基面不得有明水,如有积水部位,则需进行排水后才可施工3)各种预埋构、配件已安装完毕,固定牢固3、施工方法1)清除基层表面的灰尘、杂物,干燥的基面预先洒水润湿;2)根据现场基层平整度情况,确定水泥浆铺抹厚度,厚度通常为3—5mm,在卷才铺贴范围内抹水泥浆(范围不宜过大,边抹边铺);3)揭掉防水卷材下表面的隔离膜,将防水卷材平铺的刚刚铺抹的砂浆上;4)第一幅卷材铺贴完毕后,再抹水泥浆,铺设第二幅卷材,以此类推;5)用抹子或橡胶拍打、赶压卷材上表面,提浆,排出卷材下表面的空气,使卷材与砂浆紧密贴金;6)根据现场情况,可选择铺贴卷材时进行搭接或在水泥浆具有足够强度时再进行搭接.搭接时,将位于下层的卷材搭接部位的透明隔离膜揭起,将上层卷材平服粘贴在下层卷材上,卷材搭接宽度不小于60mm;7)卷材铺贴完毕后,将卷材收头、管道包裹等部位用密封膏密封严密;4、施工注意事项1)施工防水层之前,须将各咱管道及预埋件安装固定好,以避免在防水层施工好后,打洞凿孔,破坏防水层,留下渗漏隐患。

房屋面自粘聚合物改性沥青防水卷材施工方案

房屋面自粘聚合物改性沥青防水卷材施工方案

屋面自粘聚合物改性沥青防水卷材施工方案1.编制依据1。

1国家现行法律、法规1)《中华人民共和国建筑法》2)《中华人民共和国消防法》3)《中华人民共和国环境保护法》4)《建设工程质量管理条例》1。

2国家现行防水工程规范、标准1)《屋面工程技术规范》(GB50345-2004)2)《屋面工程质量验收规范》(GB50207—2002)3)《自粘聚合物改性沥青防水卷材》(GB23441—2009)2.防水施工方案2。

1施工准备1)技术准备选用专业定期培训的施工人员,在正式施工前,由技术负责人组织施工操作人员进行现场技术交底,详细说明具体的施工做法和操作规程、注意事项以及质量要求等。

2)材料准备随进度要求和工程进展提前准备所需的材料(包括主材和辅材),要求现场复试的材料经复试合格后方可使用。

3)施工机具准备进场施工前准备好各种施工机具。

4)临时设施及运输机械准备由总承包单位统一安排施工所需水、电、垂直运输及材料堆放仓库。

22。

2施工工艺流程:清理基层→涂刷配套基层处理剂→弹线定位→做细部节点附加层→铺贴1.5mm厚自粘防水卷材→铺贴第二道1。

5mm厚自粘防水卷材→卷材防水层验收.2.3防水层施工要点1)清理基层:按照国家规范相关规定,防水基层须达到平整、干净、干燥要求。

基层含水率不得大于9%。

将水泥砂浆基层表面的灰尘、表面突起物、异物等清理干净,如有油污铁锈等用钢丝刷铲刀、扫把等或有机溶剂彻底清洗干净。

表面的蜂窝,麻面用水泥砂浆修补平整;阴阳角做成圆弧形,阴角最小半径50mm,阳角最小半径20mm,在阴阳角部位四周采用1:2。

5的水泥砂浆进行倒角处理.2)涂刷配套基层处理剂:在清理合格的基层上涂刷格雷斯配套基层处理剂,要求涂刷均匀,不得存在露底或堆积现象。

3)弹线、定位:在涂好基层处理剂的基层上,弹出卷材铺设搭接控制线。

严格按控制线贴铺卷材。

相邻自粘卷材的搭接宽度要求长短边均不小于60mm。

自粘防水卷材应先试铺贴就位,按需要形状正确剪裁后,方可开始大面铺贴。

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案

WJ-J-2017-041、042号地块项目一期自粘聚合物改性沥青防水卷材施工方案目录一、编制依据。

2二、施工工艺及施工要点.。

22.1、施工准备.。

22.1.1、材料准备。

22.1.2、施工机具准备。

22.1.3、基层准备.。

22.2、自粘防水卷材施工工艺.。

32.2.1、施工工艺流程.。

32.2.2、操作要点及技术要求.。

3三、施工注意事项.。

5四、质量保证措施及工程质量验收。

5五、成品保护措施.。

6六、施工安全消防保证措施及环境保护措施.。

6 一、编制依据1、《屋面工程技术规范》GB50345-20122、《屋面工程质量验收规范》GB50207-20123、《地下工程防水技术规范》GB50108-20084、《地下防水工程质量验收规范》GB50208-20115、《自粘聚合物改性沥青防水卷材》GB23441-20096、防水系统设计遵循以防为主,刚柔结合,注重材料,完善善系统的原则。

二、施工工艺及施工要点2.1、施工准备2.1.1、材料准备(1)防水材料:自粘聚合物改性沥青防水卷材(2)防水辅材:基层处理剂、密封膏、镀锌收口压条及固定螺钉等。

2.1.2、施工机具准备(1)基层清理:锤子、凿子、铲子、钢丝刷、扫帚、墩布、砂布等;(3)卷材铺贴:弹线盒、剪刀、壁纸刀、手持压辊、手持压轮、辅助加热设备、小压辊等;(3)其它机具足量配备。

2.1.3、基层准备(1)基层坚实、平整、干净、干燥,并会同监理工程师严格执行交接检查;(2)平立面交接接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50m;(3)穿出基层的构件须安装完毕后方可进行防水施工;(4)所有的管道表面要进行增糙或防锈处理;(5)排水坡度应符合设计要求;(6)基层应会同监理工程师验收合格后方可进行防水的施工。

2.2、自粘防水卷材施工工艺2.2.1、施工工艺流程基层清理→细部附加层粘贴→弾基准线一铺贴大面自粘卷材→搭接缝粘结→检查、验收2.2.2、操作要点及技术要求(1)基层清理:基层应坚实、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净。

自粘聚合物改性沥青防水卷材施工步骤

自粘聚合物改性沥青防水卷材施工步骤

自粘聚合物改性沥青防水卷材施工步骤
施工准备:
1. 基层处理:确保基层平整、坚实,并清除任何杂物或污垢。

2. 温度要求:施工过程中,环境温度应在5℃至35℃之间,不
能在低于5℃的环境中进行施工,也不能在高于35℃的环境中施工。

施工步骤:
1. 开卷:将自粘聚合物改性沥青防水卷材从卷筒上横向地铺开
在基层上。

2. 确定定位:根据施工设计要求,确定卷材的位置并进行调整,确保卷材与基层之间没有明显的空隙和皱褶。

3. 粘贴:沿卷材的长边一端开始,将卷材轻轻按压至基层上,
并逐步向另一端移动。

注意确保卷材与基层之间平整贴合,无气泡
和空隙。

4. 压实:使用手动滚筒或重物,从卷材的中心开始向两侧按压,确保卷材与基层之间紧密结合。

5. 拼接:当需要拼接两块卷材时,首先将其中一块卷材贴好,
然后将另一块卷材与之对齐并进行粘贴,确保拼接处无明显的空隙。

6. 防护层施工:根据施工设计要求,进行防护层的施工。

常见的防护层包括涂刷型、铺贴型等。

7. 确认完整:施工完成后,检查施工质量,确保卷材的铺贴完整、粘接牢固、无拼接处的漏水等问题。

施工注意事项:
1. 施工过程中严禁用力过猛,避免损坏卷材或基层。

2. 注意施工的环境温度,确保施工温度符合要求。

3. 防止雨水、积水等进入施工现场,以免影响施工质量。

4. 在施工过程中,如有任何问题或质量疑问,及时与施工监理或技术人员沟通。

以上是自粘聚合物改性沥青防水卷材施工的步骤和注意事项,希望能对你有所帮助。

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案

A2施工组织设计(方案)报审表黔桂金阳商务办公楼底板防水工程施工方案编制:审核:审批:中铁建工集团有限公司黔桂金阳商务办公楼项目部二0一一年十二月二十五日底板防水工程施工方案一、工程概况本工程系黔桂金阳商务办公楼地下室底板防水,三层地下室,负三层局部为人防地下室,防水等级为二级。

本工程防水层位于地下水位范围内,地下水压力较大,因此此道防水非常重要.二、材料说明该防水工程拟使用3mm厚双面自粘聚合物改性沥青防水卷材进行施工.构造节点的具体做法参照国标《屋面工程技术规范》(GB50207—94)。

三、施工准备1、3mm厚双面自粘聚合物改性沥青防水卷材:具有产品合格证和使用方法。

2、水泥:一般用P.O. 425复合硅酸盐水泥,有出厂证明,复试报告。

3、聚合物水泥粘结剂(水泥胶浆)、嵌缝用密封膏。

4、水:用自来水。

5、中砂:选用优质合格的中砂,有出厂证明。

6、主要机具:胶皮刮板、压棍、搅拌器、铲刀、剪刀、裁刀、刷子、制胶容器、清扫工具、砂浆搅拌机、翻斗车、铁锹、灰桶、喷水壶、托线板、水平尺、小白线、大铲、瓦刀、工具袋等.防水施工人员必须认真熟悉施工场地,同土建技术人员做好技术交底工作,对各部位卷材的施工做到心中有数。

在铺贴卷材前,应会同有关施工技术人员,对基层进行复查,看是否符合防水卷材施工条件,达到要求方可进行防水卷材施工,确定铺贴方案。

对班组要进行合理化分工,安全和工期要明确.铺贴的卷材,施工前必须经现场检验及见证取样环节,方可使用.四、防水施工工艺及质量控制1、施工工艺:采用卷材与卷材之间冷施工自粘法搭接;卷材与基层之间由水泥胶浆满粘法进行粘结施工。

基层处理→配制聚合物水泥粘结剂(随用随配剂)→细部节点处理(柔性密封防水、附加层等)→大面铺贴防水卷材(搭接处理、收边处理等)→施工检查验收→保护层施工→验收。

(注:由于本工程梁底不平整,局部有脚印、泥浆等,需清理、修补后才可施工.)1)基层处理:基层必须牢固,无松动、起砂等缺陷;表面应平整光滑、均匀一致;必须将突出基层表面的异物、砂浆疙瘩等铲除,并将尘土杂物清除干净,最好用高压空气进行清理;基层应干燥、含水率宜小于9%,无明水;基层若高低不平或凹坑较大时,应用聚合物水泥粘结剂抹平;裂缝应用聚合物水泥粘结剂涂刷一遍。

自粘聚合物改性沥青防水卷材施工方案

自粘聚合物改性沥青防水卷材施工方案

WJ-J-2017-041、042号地块项目一期自粘聚合物改性沥青防水卷材施工方案目录一、编制依据。

2二、施工工艺及施工要点.。

22.1、施工准备.。

22.1.1、材料准备。

22.1.2、施工机具准备。

22.1.3、基层准备.。

22.2、自粘防水卷材施工工艺.。

32.2.1、施工工艺流程.。

32.2.2、操作要点及技术要求.。

3三、施工注意事项.。

5四、质量保证措施及工程质量验收。

5五、成品保护措施.。

6六、施工安全消防保证措施及环境保护措施.。

6 一、编制依据1、《屋面工程技术规范》GB50345-20122、《屋面工程质量验收规范》GB50207-20123、《地下工程防水技术规范》GB50108-20084、《地下防水工程质量验收规范》GB50208-20115、《自粘聚合物改性沥青防水卷材》GB23441-20096、防水系统设计遵循以防为主,刚柔结合,注重材料,完善善系统的原则。

二、施工工艺及施工要点2.1、施工准备2.1.1、材料准备(1)防水材料:自粘聚合物改性沥青防水卷材(2)防水辅材:基层处理剂、密封膏、镀锌收口压条及固定螺钉等。

2.1.2、施工机具准备(1)基层清理:锤子、凿子、铲子、钢丝刷、扫帚、墩布、砂布等;(3)卷材铺贴:弹线盒、剪刀、壁纸刀、手持压辊、手持压轮、辅助加热设备、小压辊等;(3)其它机具足量配备。

2.1.3、基层准备(1)基层坚实、平整、干净、干燥,并会同监理工程师严格执行交接检查;(2)平立面交接接处、转折处、阴阳角、管根等均应做成均匀一致、平整光滑的圆角,圆弧半径不小于50m;(3)穿出基层的构件须安装完毕后方可进行防水施工;(4)所有的管道表面要进行增糙或防锈处理;(5)排水坡度应符合设计要求;(6)基层应会同监理工程师验收合格后方可进行防水的施工。

2.2、自粘防水卷材施工工艺2.2.1、施工工艺流程基层清理→细部附加层粘贴→弾基准线一铺贴大面自粘卷材→搭接缝粘结→检查、验收2.2.2、操作要点及技术要求(1)基层清理:基层应坚实、平整、无灰尘、无油污,凹凸不平和裂缝处应用聚合物砂浆补平,施工前清理、清扫干净,必要时用吸尘器或高压吹尘机吹净。

自粘聚合物防水卷材施工方案

自粘聚合物防水卷材施工方案

武警总医院地下室防水工程(Ⅱ段)施工方案一、编制依据:1.武警总医院地下室防水工程的招标文件。

2。

国家现行的有关建筑、安装施工、质量检测及其验收标准和规范: 错误!《地下工程防水技术规范》(GB50108—2001)错误!《地下防水工程质量验收规范》(GB50208—2002)③《建筑工程施工质量验收统一标准》(GB50300—2001)3。

国家及北京有关施工管理规定.错误!中华人民共和国建筑法错误!中华人民共和国消防法错误!中华人民共和国环境保护法4。

工程设计图纸、现场的施工条件和实地勘察资料。

二、工程概况:1、工程名称:武警总医院地下室防水工程(Ⅱ标段)2、防水材料选择:“宇阳泽丽”牌自粘聚合物改性沥青防水卷材3、施工方法:冷粘法4、工程质量:合格5、防水专业承包施工单位:北京宇阳泽丽防水材料有限责任公司三、施工准备:1、材料准备:地下室底板、地下室外墙和地下室顶板等其他设计要求做双面自粘卷材防水:采用1。

5mm自粘防水卷材(聚酯胎、—20℃)。

辅助材料:专门研制的渗透能力强,粘接强度高的环保型基层处理剂,由于其组成与SBS改性沥青防水卷材相似,所以可以提高防水系统的设防能力.2、人员准备:3、施工机具准备:四、施工工艺4。

1 施工流程基层清理——涂刷基层处理剂—-铺贴附加层-—弹线定位—-第一道防水卷材铺贴——第二道防水卷材铺贴——质量检验—-成品保护4。

2 操作要点及技术要求4.2。

1基层处理:将基层清扫干净,涂刷基层处理剂的基层要求干燥.4。

2.2涂刷基层处理剂:将基层处理剂涂刷在基层表面,并且要涂刷均匀,不得漏刷或露底。

基层处理剂涂刷完毕,达到干燥程度(一般以不粘手为准)方可施行附加卷材的铺贴施工。

当基面较潮湿时,应涂刷湿固化型胶粘剂或潮湿界面隔离剂.4。

2.3一般细部附加处理:用500 mm宽附加层卷材在两面转角、三面阴阳角等部位进行附加增强处理,平立面平均展开。

方法是先按细部形状将卷材剪好,在细部贴一下,视尺寸、形状合适后,再将卷材的底面隔离纸撕掉,立即粘贴在已涂刷一道基层处理剂的基层上,附加层要求无空鼓,并压实铺牢。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

自粘聚合物改性沥青防水卷材(施工方案)
工艺流程
1、卷材的铺贴及搭接
卷材横、纵向搭接宽度均为80mm ,搭接缝采用热熔施工。

阴阳角、转角处及细部节点部位加设附加卷材作附加增强层。

2、操作要点及技术要求
2.1弹线铺贴大面防水卷材:在已处理好的基层表面,按照所选卷材的宽度,留出搭接缝尺寸(长、短边均为80mm ),将铺贴卷材的基准线弹好,按此基准线进行卷材铺贴施工。

铺贴后卷材应平整、顺直,搭接尺寸正确,不得扭曲。

2.2接缝处理:用热熔搭接封边机充分烘烤搭接边上层卷材底面和下层卷材上表面沥青涂盖层,必须保证搭接处卷材间的沥青密实熔合,且有熔融沥青从边端挤出,形成宽度约2-3mm 的匀质沥青条,达到封闭接缝口的目的。

自粘卷材搭接示意图
热熔搭接缝
2.3检查验收防水层卷材:铺贴时边铺边检查,检查时用螺丝刀检查接口,发现熔焊不实之处及时修补,不得留任何隐患,现场施工员、质检员必须跟班检查,检查合格后方可进入下一道工序施工。

3、难点、重点处理方案
在本工程中,难点、重点的构造直接关系着防水系统的可靠性,根据我公司
的经验,总结分析本工程的难点处理方案如下
平立面交接处、女儿墙泛水处防水做法
根据国标在转折处(女儿墙泛水、出屋面孔洞、上人孔等)设置与大面卷材同材质的卷材附加增强层,如下图所示:
在女儿墙立面、出屋面孔立面、上人孔立面卷材的收口采用收口金属压条及耐腐蚀螺钉固定、并用沥青基密封膏密封,在保证防水系统的安全性能的前提下,对延长防水系统的安全使用寿命起到极大的帮助。
