广州10定额解释

合集下载

广东2010年定额简介

广东2010年定额简介

一、砌砖、砌块1、定额中砖的规格是按标准砖编制,砌块、多孔砖规格是按常用规格编制,规格不同时,可以换算。

2、砖墙砌体不分内、外墙,均按实心砖墙定额项目执行。

3、砌墙定额中已包括先立门窗框的调直用工以及腰线、窗台线、挑檐等一般出线用工。

4、砖砌体定额中已包括了原浆勾缝用工,加浆勾缝时,另按装饰定额相关项目执行。

5、填充墙以填炉渣、炉渣混凝土为准,如实际使用材料与定额不同时允许换算,其他不变。

6、圆形烟囱。

水塔基础执行弧形基础定额项目。

7、砖砌挡土墙,2砖以内执行砖墙定额;2砖以上执行砖基础定额。

8、零星砌砖项目系指房上烟囱及通气道、楼梯栏板、厕所蹲台、便槽、挡板墙、阳台栏板、洗涤池。

教室讲台砌体、水槽腿、灯箱、垃圾箱、台阶、台阶挡墙及梯带、花台、花池、喷水池。

地垄墙、毛石墙的门窗立边等。

9、砖平璇的模板已包括在项目内。

10、隔热板带砖墩、地板下砌砖墩按方柱相应项目执行。

11、锅台、炉灶砌筑项目中包括其抹灰的工料。

12、多孔砖实际要求堵孔时,按设计要求另行增加砂浆用量。

13、砌体内的配筋,混凝土小型空心砌块芯柱执行第四章混凝土机钢筋混凝土工程相应定额项目。

14、砖砌明沟以三皮砖高为准,每增加1皮砖,增加0.35工日;如铺底砖,每10m长度增加0.35工日。

明沟采用多孔砖砌筑时按相应定额项目人工乘系数1.1。

砌筑弧形砌块或弧形空心砌块墙时,按相应定额项目人工乘系数1.1。

渗井。

阀门井执行检查相应定额项目。

砖散井、砖地坪执行装饰装修相应定额项目。

砌石定额中粗。

细料石(砌体)墙按400㎜*220㎜*200㎜,柱按450㎜*220㎜*200㎜步石按400*200*100㎜规格编制。

毛石墙镶砖墙身按内背镶1/2砖、墙体厚度为600㎜编制的。

毛石护坡高度超过4m时,定额人工乘系数1.15。

石砌体许加浆勾缝时,执行装饰装修相应定额项目。

石勒脚出垛,其出垛部分按相应定额项目人工乘系数1.53。

石砌独立柱基础执行相应石基础定额项目人工乘系数1.27;地垄墙执行相应石墙定额项目。

广东2010定额说明与计算规则版

广东2010定额说明与计算规则版

第一章土石方工程一、一般规定1、工程计量前,应了解以下事项:1)地下水位标高及排(降)水方法;2)土方、沟槽、基坑挖(填)起止标高、施工方法及运距;3)岩石开凿、爆破方法、石碴清运方法及运距;4)其他需了解的有关事项。

2、本章的土石方工程量除定额注明外,挖、运土石方按天然密实度体积计算,填方按压(夯)实后的体积计算,体积折算按下表计算。

土方体积折算系数表3、土石方工程土壤及岩石类别的划分,依照工程勘测资料与尠土壤及岩石(普氏)分类表(详见附表)对照后确定。

4、平整场地、沟槽、基坑和一般土石方划分规定:1)建筑场地就地挖、填、运、找平土方厚度在±30cm以内的为平整场地;2)图示底宽在3m以内,且长大于宽3倍以上的为沟槽;20m3倍以内,且底面积在3)图示底长小于底宽2以内的为基坑;4)超过上述范围的,按一般土石方计算。

5、本章未包括地下水位以下施工的排水费用及地表水排除费用。

6、本章的土石方运输子目适用于运距在30km以内的运输,超过30km部分按每增加1km相应定额子目乘以系数0.65计算。

7、本章的汽车运土、石方的运输道路是按不同道路等级综合确定的,己考虑了运输过程中道路清理的人工,如需要铺筑材料时,另行计算。

汽车、人力车运输重车上坡降效因素,除定额有规定外,已综合在相应的运输子目中,不另行计算。

8、推土机推土、推石渣,铲运机铲运土,重车上坡时,如果坡度大于5%时,其运距按坡度区段斜长乘以下表系数计算:二、土方1、土方定额是按干土编制的。

如挖湿土时,人工挖土按相应定额子目人工消耗量乘以系数1.18;机械挖土按相应定额子目人工、机械台班消耗量乘以系数1.10。

干湿土的划分:首先应以地质勘测资料为准,含水率≤25%为干土、含水率>25%为湿土;或以地下常水位为准划分,地下常水位以上为干土,以下为湿土,如采用降水措施的,应以降水后的水位为地下常水位,降水措施费用应另行计算。

2、挖淤泥、流砂工程量,按挖土方工程量计算规则计算;未考虑涌砂、涌泥,发生时按实。

广东2010年新定额内容

广东2010年新定额内容

2010年广东新定额容一、人工单价:1、取消了工程类别2、取消了城市类别3、归费中的社会保险费和住房公积金计入单价中二、机械库的变化,采用国家标准数据库:1、划分了材料类别2、确定材料编码、特征属性的规则特点:具有可扩展性、统一性、可交换性三、材料单价:材料价格采用到工地价格,包括:1、材料原价:材料供应价、包装费、运输及运输损耗费、采保费、试验检验费(名称暂定)2、企业检验费:A、材料进场检测费:按分部分项工程费的0.2%B、其他项目的材料检测费一般由发包人支付或委托承包人办理,再按实结算四、管理费计算基础:建筑与装饰工程:人工费+机械费市政工程:人工费+机械费安装工程:人工费管理方式:不做调整管理费内容:工器具使用费、检验试验费(实际不用考虑)管理费费率:按四类地区划分各章节情况介绍:一、土石方工程:1、内容与结构变化:分六节,将挖、运土石方结合在一起一个子目。

而且将人工挖孔桩挖土石方和地基强夯(点夯、普夯)也放到本章节中来2、计算规则的变化:要考虑放坡和工作面的计算二、桩基础工程:1、内容与结构变化2、需要注意的问题:A、关于桩长的说明B、关于钢板桩的运输C、关于泥浆运输D、关于人工挖孔桩护壁与桩芯工程量的计算:不得调整,空洞要扣除三、混凝土与砂浆:1、形成与性质:A、仅仅是材料(商品砼、商品砂浆)B、可是半成品(现场搅拌砼、砂浆)2、如何处理:砼(制作)、砂浆(制作)3、对计价的影响:定额基价,具体的工程计价活动四、墙柱面工程:抹灰工程、块料面层、木装饰及其他1、抹灰工程:底层抹灰、一般抹灰-装饰抹灰2、块料面层包括:挂贴、干挂3、工程量计算:抹灰工程:结构面块料面层:镶贴面4、轻质板墙、隔断五、天棚工程:1、A11.1抹灰面层2、项目组成:A11.2、A11.3平面跌级天棚、艺术天棚其他天棚(含龙骨、基层、面层)3、对跌级天棚、艺术天棚的定义和说明六、门窗工程:1、内容变化:A6木结构及特种门B4门窗工程E6园林建筑门窗2、木门窗套料(硬木门)含量参考表3、小五金价格4、4、定额水平进行了平衡七、油漆、裱糊工程:1、章节内容:A、木材面、金属面、抹灰面B、喷塑、喷涂、裱糊2、金属面油漆:除锈、钢结构油漆3、新增计算规则:A、按下列规定乘以附表规定的系数以面积计算B、八个附表措施费部分:一、安全文明施工措施项目:1、按子目计算:A、06年定额B、补充了489号问的有关内容:内脚手架、模板的支撑2、按照系数计算:A、分建筑、单独装饰装修(费率不同)B、计算基础C、增加内容:平安卡D、细化了费率E、与工地实际情况相结合二、其他措施项目:1、明确三个概念:工程保险费、工程保修费、夜间施工费2、增加了三个费用:提前竣工奖励费误期赔偿费工程优质费三、其他项目:1、暂列金额2、暂估价:材料暂估价、专业工程暂估价3、计日工4、总承包服务费5、材料保管费6、材料进场检测费。

广东省2010建筑装饰定额说明及计算规则【完整版】2016

广东省2010建筑装饰定额说明及计算规则【完整版】2016

广东省建筑与装饰工程综合定额章节说明及计算规则(2010版)《广东省建筑与装饰工程综合定额(2010)》目录(上册) 总说明 (3)第一部分分部分项工程项目A.1 土石方工程 (5)A.2 桩基础工程 (11)A.3 砌筑工程 (14)A.4 混凝土及钢筋混凝土工程 (18)A.5 木结构工程 (23)A.6 金属工程 (26)A.7 屋面及防水工程 (27)A.8 保温隔热工程 (31)(中册)A.9 楼地面工程 (33)A.10 墙柱面工程 (39)A.11 天棚工程 (39)A.12 门窗工程 (42)A.13 幕墙工程 (46)A.14 细部装饰栏杆工程 (48)A.15 家具工程 (49)A.16 油漆涂料裱糊工程 (50)A.17 广告牌工程 (57)A.18 景观工程 (58)A.19 石作工程 (60)A.20 其他工程 (61)(下册)第二部分措施项目 (63)A.21 模板工程 (63)A.22 脚手架工程 (66)A.23 垂直运输工程 (71)A.24 材料二次运输 (73)A.25 成品保护工程 (74)A.26 混凝土泵送增加费 (75)A.27 安全文明施工措施项目 (75)A.28 措施其他项目 (77)第三部分其他项目 (78)第四部分规费 (80)第五部分税金 (80)总说明一《广东省建筑与装饰工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》和《全国统一建筑工程预算定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二本综合定额是是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;也作为企业投标报价,加强企业内部管理和核算的参考。

广东2010定额规则A10_

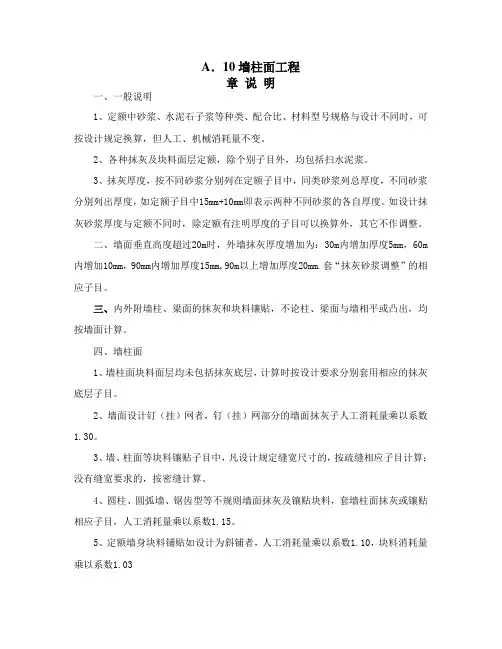

广东2010定额规则A10_

A.10墙柱面工程章说明一、一般说明1、定额中砂浆、水泥石子浆等种类、配合比、材料型号规格与设计不同时,可按设计规定换算,但人工、机械消耗量不变。

2、各种抹灰及块料面层定额,除个别子目外,均包括扫水泥浆。

3、抹灰厚度,按不同砂浆分别列在定额子目中,同类砂浆列总厚度,不同砂浆分别列出厚度,如定额子目中15mm+10mm即表示两种不同砂浆的各自厚度。

如设计抹灰砂浆厚度与定额不同时,除定额有注明厚度的子目可以换算外,其它不作调整。

二、墙面垂直高度超过20m时,外墙抹灰厚度增加为:30m内增加厚度5mm,60m 内增加10mm,90mm内增加厚度15mm,90m以上增加厚度20mm.套“抹灰砂浆调整”的相应子目。

三、内外附墙柱、梁面的抹灰和块料镶贴,不论柱、梁面与墙相平或凸出,均按墙面计算。

四、墙柱面1、墙柱面块料面层均未包括抹灰底层,计算时按设计要求分别套用相应的抹灰底层子目。

2、墙面设计钉(挂)网者,钉(挂)网部分的墙面抹灰子人工消耗量乘以系数1.30。

3、墙、柱面等块料镶贴子目中,凡设计规定缝宽尺寸的,按疏缝相应子目计算;没有缝宽要求的,按密缝计算。

4、圆柱、圆弧墙、锯齿型等不规则墙面抹灰及镶贴块料,套墙柱面抹灰或镶贴相应子目,人工消耗量乘以系数1.15。

5、定额墙身块料铺贴如设计为斜铺者,人工消耗量乘以系数1.10,块料消耗量乘以系数1.036、干挂大理石、花岗岩及陶瓷面砖的不锈钢挂件损耗率按3%。

设计用量与定额不同时,可以调整。

五、墙柱面木装饰1、木装饰饰面层、隔墙(间壁)、隔断子目内,除注明者外,均未包括压条、收边、装饰线(板)。

2、装饰饰面层子目,除注明者外,均不包含木龙骨、基层。

3、定额木龙骨基层是按双向考虑的,设计为单向时,人工、材料消耗量乘以系数0.55。

4、木龙骨如采用膨胀螺栓固定者,不得换算。

5、面层、木基层均未包括刷防火涂料,如设计要求时,按“油漆涂料裱糊工程”章相应规定计算。

2010广东省建筑工程定额说明及工程量计算规则

2010广东省建筑工程定额说明及工程量计算规则

广东省建筑工程综合定额说明及计算规则(2010年)目录总说明 (3)第一章土石方工程 (6)章说明 (6)工程量计算规则 (12)第二章桩与地基基础工程章 (15)章说明 (15)工程量计算规则 (16)第三章砌筑工程 (17)章说明 (17)工程量计算规则 (18)第四章混凝土及钢筋混凝土工程 (20)章说明 (20)工程量计算规则 (22)第五章木结构工程 (24)章说明 (24)工程量计算规则 (26)第六章金属结构工程 (27)章说明 (27)第七章屋面及防水工程 (28)章说明 (28)工程量计算规则 (29)第八章防腐、隔热、保温工程 (31)章说明 (31)工程量计算规则 (32)第九章、楼地面工程 (33)章说明 (33)工程量计算规则 (34)第十章、墙柱面工程 (35)章说明 (35)工程量计算规则 (36)第十一章、天棚工程 (37)章说明 (37)工程量计算规则 (38)第十二章、门窗工程 (39)章说明 (39)工程量计算规则 (41)第十三章、幕墙工程 (51)章说明 (51)工程量计算规则 (52)章说明 (52)工程量计算规则 (53)章说明 (53)工程量计算规则 (54)章说明 (54)工程量计算规则 (55)第十七章、广告牌工程 (61)章说明 (61)工程量计算规则 (62)第十八章景观工程 (62)第十九章石作工程 (63)第二十章其他工程 (64)章说明 (64)工程量计算规则 (65)第二十一章模板工程 (65)章说明 (65)工程量计算规则 (67)第二十二章脚手架工程 (67)章说明 (67)工程量计算规则 (69)第二十三章垂直运输工程 (71)章说明 (71)工程量计算规则 (72)第二十四章材料二次运输 (73)工程量计算规则 (73)第二十五章成品保护工程 (74)章说明 (74)工程量计算规则 (74)第二十六章泵送混凝土增加费 (74)章说明 (74)工程量计算规则 (74)第二十七章安全文明施工措施项目 (74)章说明 (74)第二十八章措施其他项目 (77)总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)(以下简称计价规范)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

广东省市政工程综合定额2010说明及工程量计算规则

广东省市政工程综合定额2010说明及工程量计算规则

《广东省市政工程综合定额(2010)》总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。

二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。

四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.各专业工程之间的交叉作业正常。

3.水、电供应均满足施工正常使用。

4.正常的气候、地理条件和施工环境。

七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。

广东省建筑和装饰工程综合定额2010说明

广东省建筑和装饰工程综合定额2010说明

广东省建筑与装饰工程综合定额2010总说明一、《广东省建筑与装饰工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本综合定额是合理确定和有效控制工程造价、衡量工程造价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为企业投标报价、加强内部管理和核算的参考。

三、本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用建筑、装饰装修工程。

四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费消耗量标准,该消耗量标准是按正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础综合确定的,反映了社会平均水平。

五、本综合定额由分部分项工程项目、措施项目、其他项目、规费、税金、附录等共六部分组成。

分部分项工程项目和措施项目(除措施其他项目外)已包括人工、材料、机械台班用量和管理费。

六、本综合定额以专业工种划分,按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。

工作内容简单扼要说明主要的施工工序,次要的工序虽未具体说明,但均已考虑在内。

七、本综合定额人工有关说明:1、人工不分工种和技术等级,采用综合工日形式,已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2、人工费为直接从事工程施工的生产工人开支的各项费用,人工单价包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,以及按规定应缴纳的住房公积金与社会保险费(基本养老保险费、基本医疗保险费、失业保险费、工伤保险费、生育保险费)。

广东省市政工程综合定额2010说明及工程量计算规则

广东省市政工程综合定额2010说明及工程量计算规则

《广东省市政工程综合定额(2010)》总说明一《广东省市政工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T99.1-2008,LD/T99.4~8-2008,LD/T99.12-2008,LD/T99.13_2008)、《全国统一市政工程预算定额》(第一~七册)(GYD-301-1999~GYD-307-1999)和《广东省市政工程综合定额(2006)》的基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分七册。

二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三本综合定额适用于全省行政区域内新建、扩建和改建的市政工程。

四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六本综合定额是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.各专业工程之间的交叉作业正常。

3.水、电供应均满足施工正常使用。

4.正常的气候、地理条件和施工环境。

七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。

2010版安装工程综合定额说明及计算规则(第七册消防安装工程)

2010版安装工程综合定额说明及计算规则(第七册消防安装工程)

总说明一《广东省安装工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》(LD/T74.1~4-2008)、《全国统一安装工程预算定额》(第一~十一册、十三册)(GYD-201-2000~GYD-211-2000、GYD-213-2003)和《广东省安装工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。

二本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价及衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。

四本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.各专业工程之间的交叉作业正常。

3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。

4.水、电供应均满足施工正常使用。

5.正常的气候、地理条件和施工环境。

七关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,内容包括:(1)基本工资:是指发放给生产工人的基本工资。

10版广东省综合定额说明

10版广东省综合定额说明

建筑工程综合定额(2010)说明.........................................................3
第一部分 分部分项工程项目 ..................................................................................3 A1 土石方工程说明 ...................................................................................................3 A2 桩与地基基础工程 .............................................................................................10 A3 砌筑工程 .............................................................................................................15 A4 砼及钢筋砼工程 .................................................................................................19 A5 厂库房、特种门、木结构工程 .........................................................................25 A6 金属结构工程 .....................................................................................................30 A7 屋面及防水工程 .................................................................................................31 A8 防腐、隔热、保温工程 .....................................................................................36 第二部分 其他项目 ................................................................................................38 A9 模板工程 .............................................................................................................38 A10 脚手架工程 .......................................................................................................41 A11 砼泵送增加费 ...................................................................................................45 A12 垂直运输工程 ...................................................................................................45 A13 材料二次运输 ...................................................................................................46 第一部分 分部分项工程项目 ................................................................................49 A.9 楼地面工程 ......................................................................................................49 A.10 墙柱面工程 ....................................................................................................53 A.11 天棚工程 ........................................................................................................58 A.12 门窗工程 ........................................................................................................62 A.13 幕墙工程 ........................................................................................................68 A.14 细部装饰及栏杆工程 ....................................................................................70 A.15 家具工程 ........................................................................................................71 A.16 油漆涂料裱糊工程 ........................................................................................73

广东2010定额说明及计算规则定稿汇编

广东2010定额说明及计算规则定稿汇编

A.1 土石方工程1、挖桩间土不扣除桩芯直径60cm以内的桩或类似尺寸障碍物所占体积。

人工挖桩间土方,按定额相应子目的人工消耗量乘以系数1.30;机械挖桩间土方,按定额相应子目的人工、机械台班消耗量乘以系数1.10。

2、机械挖土人工辅助开挖,按施工组织设计的规定分别计算机械、人工挖土工程量;如施工组织设计无规定的,按机械挖土方94%、人工挖土方6%计算。

3、地下室土方大开挖后再挖地槽、地坑,其深度按大开挖后土面至槽、坑底标高计算,加垂直运输和水平运输;如室外地面发生水平运输,则另计一次水平运输。

4、平整场地工程量,按设计图示尺寸以建筑物首层外墙外边线面积计算,包括落地阳台、地下室出入口、采光井和通风竖井所占面积。

原土打夯按设计图示尺寸以面积计算。

5、挖土方工程量,按设计图示尺寸(包括基础工作面、放坡)以体积计算。

设计对基础施工工作面、放坡没有明确规定的,分别按下表(表一、二)取定。

表一:基础施工所需工作面宽度计算表基础材料每侧工作面宽度(mm)管径(无管座基础)每侧工作面宽度(mm)毛石、条石基础150 管径200mm以内300砖基础200 管径1000mm以内400混凝土垫层、基础支模板300管径2000mm以内500基础垂直面做防水层600管径2000mm以上600注:1有管座基础的管沟挖土方工作面按混凝土垫层、基础支模板的工作面计算。

2挖沟槽、基坑需支挡土板时,按槽、沟底宽每侧增加工作面100mm。

表二:放坡系数表土壤系数放坡起点(m)人工挖土机械挖土在坑内作业在坑上作业一、二类土 1.20 1:O.5 1:O.33 1:O.75三类土 1.50 1:O.33 1:O.25 1:O.67 四类土 2.OO 1:O.25 1:0.10 1:O.336、如夯条形基础、管沟,按相应子目的人工、材料、机械台班乘以系数1.10A.3砌筑工程1、砖砌化粪池以外形体积计算,其高度按垫层底至池顶板面高度,长宽按池体图示尺寸计算,两端突出的体积不另行计算。

广东省安装工程综合定额说明及计算规则(2010年版)

广东省安装工程综合定额说明及计算规则(2010年版)

广东2010安装工程综合定额编制说明及计算规则总说明一、《广东省安装工程综合定额(2010)》(以下简称本综合定额)是在《全国统一安装工程预算定额》(第一~十一册、十三册)(GYD-201-2000~GYD-211-2000、GYD-213-2003)和《广东省安装工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。

二、本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价和衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三、本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。

四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五、本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六、本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1. 设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2. 各专业工程之间的交叉作业正常。

3. 安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。

4. 水、电供应均满足施工正常使用。

5. 正常的气候、地理条件和施工环境。

七、关于人工:1. 本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2. 本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费以及单位为生产工人和生产工人个人缴纳的养老保险费、医疗保险费、失业保险费、工伤保险费、生育保险费、住房公积金。

广东省建筑与装饰定额2010总说明

广东省建筑与装饰定额2010总说明

总说明一、《广东省建筑工程综合定额(2010)》(以下简称本综合定额)是在国家标准《建设工程工程量清单计价规范》(GB50500-2008)、《建设工程劳动定额》和《全国统一建筑工程基础定额》(GJD-1-1-95)及《广东省建筑工程综合定额(2006)》、《广东省装饰装修工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的。

二、本综合定额是合理确定和有效控制工程造价、衡量投标报价合理性的基础,是编审设计概算、施工图预算、招标控制价、竣工结算的依据,是调解处理工程造价纠纷、鉴定工程造价的依据;也作为企业投标报价,加强内部管理和核算的参考。

三、本综合定额适用于全省行政区域内新建、扩建、改建的工业与民用建筑、装饰装修工程。

四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费消耗量标准,该消耗量标准是按正常的施工条件,目前我省建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础综合确定的,反映了社会平均水平。

五、本综合定额由分部分项工程项目、措施项目、其他项目、规费、税金和附录等共六部分组成。

分部分项工程项目和措施项目(除措施其他项目外)已包括人工、材料、机械台班用量和管理费。

六、本综合定额以专业工种划分,按章、节、项目、子目排列,各章均有章说明、工程量计算规则,项目由工作内容和定额表格组成,有的加上必要的附注。

工作内容简单扼要说明主要的施工工序,次要的工序虽未具体说明,但均已考虑在内。

七、本综合定额人工有关说明:1、人工不分工种和技术等级,釆用综合工日形式,已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2、人工费为直接从事工程施工的生产工人开支的各顶费用,人工单价包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费,以及按规定缴纳的住房公积金与社会保险费(基本养老保险费、基本医疗保险费、失业保险费、工伤保险费、生育保险费)。

广东省安装工程综合定额说明及计算规则(2010)

广东省安装工程综合定额说明及计算规则(2010)

2010 广东省安装工程综合定额总说明一、《广东省安装工程综合定额(2010)》(以下简称本综合定额)是在《全国统一安装工程预算定额》(第一~十一册、十三册)(GYD-201-2000~GYD-211-2000、GYD-213-2003)和《广东省安装工程综合定额(2006)》基础上,结合我省设计、施工、招投标的实际情况,根据现行国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,共分十二册。

二、本综合定额是编审设计概算、施工图预算、招标控制价、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是合理确定和有效控制工程造价和衡量投标报价合理性的基础;也作为投标报价,加强企业内部管理和核算的参考。

三、本综合定额适用于全省行政区域内新建、扩建和改建的工业与民用安装工程。

四、本综合定额是完成单位工程量所需的人工、材料、机械、管理费和必要的施工措施费的计量标准,它反映了社会平均消耗水平。

五、本综合定额的工作内容简单扼要说明主要的施工工序,次要的工序虽然没有具体说明,但已经综合考虑在内。

六、本综合定额中是按下列正常的施工条件以及目前我省企业的施工机械装备程度、合理的施工工期、施工工艺、劳动组织为基础综合确定的:1.设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。

2.各专业工程之间的交叉作业正常。

3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。

4.水、电供应均满足施工正常使用。

5.正常的气候、地理条件和施工环境。

七、关于人工:1.本综合定额的人工不分工种和技术等级,采用综合用工形式,工日数已包括基本用工、辅助用工、人工幅度差、现场运输及清理现场等用工。

2.本综合定额中的人工费为直接从事工程施工的生产工人开支的各项费用,包括基本工资、工资性补贴、生产工人辅助工资、职工福利费、生产工人劳动保护费以及单位为生产工人和生产工人个人缴纳的养老保险费、医疗保险费、失业保险费、工伤保险费、生育保险费、住房公积金。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

定额解释总说明及费用定额金属结构工程建筑面积计算规则门窗、木结构工程土石方工程楼地面工程基础工程屋面工程脚手架工程装饰工程砌筑工程其它工程混凝土及钢筋混凝土工程总说明及费用定额1.本基价表内的工料消耗和施工工艺是按什么质量标准编制的?答:是按合格品标准编制的。

工程验收达优良, 其优良工程费用应按有关规定办理。

2.不同所有制不同地区的施工企业承包工程时,是否均按定额基价标准取费?答:均按定额基价标准取费。

3.非预拌砼因设计和施工组织设计要求添加的外加剂,如何计算?答:非顶拌砼因设计施工组织设计要求添加的砼外加剂(减水剂除外),根据设计用量另加1%损耗、按1.77元/Kg进入定额基价,其余作价差处理,水泥用量作相应调整。

4.工程施工的周转性材料(含脚手架、模扳)及中小型机械25公里以上的超运距费用如何计算?答:按实计算。

5.基价表规定凡使用砼输送泵或泵车输送砼的工程,其工程垂直运输资乘以系数0.95,泵送砼的数量有无量的限制?答:有量的限制。

单位工程凡使用砼输送泵或泵车输送的砼量,达到整个工程砚浇砼总量40%以上的,工程垂直运输费乘以0.95,否则不乘以O.95系数:6. 基价表是否包括建筑垃圾的场外运输费?如未包括,如何计算?答:未包括。

发生时另行计算。

7.因环保规定而发生的费用(如车辆冲洗、超量排污、噪音干扰费等),如何计算?答:发生时按实计算。

8.临时设施费的主要材料摊销量是多少?答:临时设施的主要材料摊销量按每万元临时设施费摊销:钢材0.91t、原本1.82m、水泥(425#)3.25T、标准砖16.68千匹。

本摊销量并入工程材料用量内进行材料价差单调。

9.总说明22条的适用范围是什么?答:为贯彻建筑工程总承包责任制,按照《中华人民共和国建筑法》、《重庆市建筑管理条例》及建设部、国家工商行政管理局建建[1996]240号文关于禁止肢解发包工程的规定,少量特殊工程经征得总包方同意后,可委托分包。

总包费和配合费用只适用于允许分包的少量特殊工程。

总包单位收取5%的总包和配合费用,其职责范围为:现场协调管理、提供必要的简易架料、垂直吊运等。

1O.由建设单位提供的现场生产和生活用水、电,如何结算?答:由建设单位安装水、电表交施工单位保管使用按量结算水、电费;水、电费的单价按基价表内单价计算; 未安装水、电表时,其水费按基价直接费的0.7%,电费按基价直接费的0.8%退建设单位。

11.挖基础槽、坑土石方,当坑底面积大于20m,槽底宽在3米以上时,应接平基土石方相应定额套价,如何计取综合费?答:按平基土石方取费。

12.材料、成品、半成品的场内二次或多次转运费在其他直接费内只含有少量零星材料的转运费用,大量材料的转运费如何计算?答:原则按实计算。

考虑城区内建筑施工场地的特殊情况,为简化计算,在城区内可按工程基价直接费的1.2%扩大系数包干场内其他所有的材料、成品、半成品二次或多次转运费,列入“按实计算费用”栏内。

13.现行包干费中未包括的:(1)一月内停水、停电在工作时间16小时以内的停工、窝工损失;(2)建设单位供应材料、设备不及时造成的停工窝工每月在8小时以内的损失;(3)建筑工程在交工前的成品保护费;(4)材料的代用(不含钢材)等内容如何计算?答:为简化计算,现规定采用扩大包干办法,包干系数按基价直接费的1.5%计算。

该费用列入”按实计算费用”栏内。

返回建筑面积计算规则14.同一建筑物如结构、层数不同需分别计算建筑面积。

设有变形缝的,变形缝面积计在高跨或低跨?答:计在低跨。

15.建筑面积计算规则中提到的围护结构,栏杆、栏板算不算围护结构?答:不算。

16.利用建筑物吊脚空间设置架空层和深基础地下架室层加以利用,其层高超过2.2m按围护结构外围水平面积计算建筑面积应如何计算?答:如利用部分层高超过2.2米时,应计算建筑面积。

17.室外楼梯、室内楼梯、大厅多层子台楼梯、地下楼梯如何计算建筑面积?答: 均按建筑物的自然层计算建筑面积。

18.什么叫挑廊、走廊、檐廊?吝:挑出墙外作为主要通道的廊叫挑廊;挑廊下底层或通廊下底层设有40cm以上高度阶沿,且作为主要通道的廊叫走廊;单层建筑出檐下设有40cm以上高度的阶沿,且作为主要通道的廊叫檐廊。

19. 三面利用建筑物围护结构设置的雨蓬是否计算建筑面积?答:不计算建筑面积。

20.挑出墙外的楼梯休息平台如何计算建筑面积?答:按其投影面积计算建筑面积。

21.外墙面设有玻璃幕墙时建筑面积如何计算?答:建筑面积算至主体结构外边线。

22.利用挡土墙作为围护结构的建筑物如何计算建筑面积?答:按挡土墙上口的内边线加250mm的水平面积计算。

23.建筑物底层设置单跑楼梯,楼梯踏步突出的部分,是否计算建筑面积答:不计算建筑面积。

24.在建筑物内设置作为主要通道的挑廊、回廊如何计算建筑面积?答:按挑廊、回廊的水平投影面积计算建筑面积。

25.建筑物底层设卷闸门时,如何计算建筑面积?答:建筑物底层部分设卷闸门者,按主体结构外边线外沿计算建筑面积。

返回土石方工程26.人工挖淤泥、流砂定额深度按多少考虑?是否应执行挖湿土系数?答:人工挖淤泥、流砂定额深度己综合考虑,不得计算超深用工。

不执行挖湿土系数。

27. 人工挖孔桩如遇流砂、淤泥时, 如何处理?答:人工挖孔桩挖上方如遇流砂、淤泥应根据双方签证的实际数量,按相应深度土方定额乘以系数1.5。

28.什么叫竖向布置挖、填土方?答:超过30厘米的挖、填土方,用方格网或断面法控制,确定自然标高和设计标高以及应挖或填的高度,以便挖填至设计标高,称为竖向布置挖、填上方。

29.计算基础土方放坡时,在交接处的重复工程量应如何计算?答:计算基础上方放坡时,支接处的重复工程量不扣除,如交接处重复计算量过大,已超出大开挖上方量时,应接大开挖规定计算土方工程量。

30.挖预制桩间土方,按实体积人工乘以系数1.5。

实体积如何计算?答:以桩外边线为界,外边线以内挖土方(扣除桩所占体积)按相应定额人工乘以1.5系数。

如图所示:31.挖孔桩定额内“照明及安全费”包括哪些内容?答:定额项目中“照明及安全费”是指挖孔时所用照明灯及人员上下作业所设脚手架,垂直运土人员防护费用等。

不包括因土方坍塌而造成的费用,发生时按实计算。

32.人工平基土、石方,深度超过1.5m时,增加工日如何计算?如深度超过6m 时如何计算增加工日?答:①人工平基挖土、石方增加用工以其深度确定增加用工的标准,例如:人工挖土方深度为3.5m,则其全部工程量按每100立方米增加14. 71日计算。

②如在斜坡上进行人工挖土,其增加用工的深度以主要出土方向的深度为准。

③机械不能施工的土石方部分(如:死角等),如挖土深度超过1.5m,也应按规定增加工日。

④深度超过6m以上时:上方深度每增加1m,每100增加6.01工日,石方深度每增加1m,每100增加7.08工日。

⑤无论人或机械作土石方垂直运输时,均按超深增加工日计算。

33.剔打钢筋砼基础需按相应的人工凿石项目乘以1.8,如何执行定额?答:按相应普坚石定额乘以1.8系数。

34. 在平基完成后的地下室进行基础开挖,基槽(坑)、挖孔桩土、石方从地下室底面至自然地面的垂直运输如何计算?答:如图,某挖孔桩。

①土方按6m内定额执行。

②松次石、普坚石分别执行10m内人凿松次、普坚石挖孔桩定额,每10m另增加1.76工日。

36.人工回填土、平基开挖士石方、挖基槽、基坑定额中是否包括运输用工?答:人工填土包括5m内取土回填。

人工平基开挖土石方不包运输用工。

人工挖基槽、基坑上方及凿石定额包括将土、石置于槽(坑)边1m外5m以内自然堆放用工。

37.人工挖孔桩定额未考虑边排水边施工的工效损失,发生时如何处理?答:挖孔桩挖土方如遇边施工边排水时,抽水机台班和排水用工按实签证。

挖孔人工按相应挖孔桩定额人工费乘以1.3系数。

38.机械挖运土方、石渣定额是按什么机械编制的,如何套用定额?答:机械挖运上方、石渣定额的机械系按本市情况综合编制的,无论使用何种机械施工均不作调整。

39.什么叫未经压实的松土?答:凡未经碾压的堆积上且堆积时间在一年以内者,叫未经压实的松土。

40.人工(或机械)装、自卸汽车运土(渣)定额中是否包括挖土(挖渣)的工作内容?答:不包括。

返回基础工程41.本分部以打垂直桩为准,如打、钻、振动斜桩,按其斜度不同乘以相应的系数,是否包括锚杆钻孔?答:不包括。

42. 灌注桩如需截桩头,如何计算?答:灌注桩如需截桩头,按打预制桩截桩头定额执行。

截下的桩头如需运出场外,其运费按实计算。

返回脚手架工程43.满堂基础计算脚手架的规定,对满堂基础的深度有无限制?答:无限制。

44.浇注室内砼贮水(油)池,贮仓、设备基础脚手架的高度如何计算?答:从基础垫层上表面开始计算。

45.如图所示,建筑物的檐口高度不同时,如何计算脚手架费?① 棦谥峒浒?2m以内计算脚手架;② 棦壑峒浒?8m以内计算脚手架;③ 棦苤峒浒?4m以内计算脚手架。

46.构筑物脚手架定额,执行什么定额?答:执行单项脚手架定额。

返回砌筑工程47.珍珠页岩空心砖等空心砌块执行什么定额?答:执行空心砌块1D0031定额。

48.砖砌阳台栏板执行什么定额?答:执行零星砌砖定额。

49.砖砌台阶、安砌石踏步和石平台定额内是否包括基础工料?答:砖砌台阶、安砌石踏步和石平台定额内,均不包括基础、垫层和填充部分的工料,应分别计算工程量按相应定额执行。

50.空心砌块、轻质砌块的零星工程量执行什么定额?答:空心砌块、轻质砌块的零星工程量按相应定额项目人工乘以系数1.40,其余不变。

返回混凝土及钢筋混凝土工程51.预埋铁件、加工铁件运输执行什么定额?答:执行成型钢筋运输定额。

52.钢筋套筒挤压接头、锥螺纹接头等特殊施工艺按头如何计算?答:按实计算。

53.桩承台模板执行什么定额?答:执行相应基础模板定额。

54.预制板的现浇板带执行什么定额?答:执行现浇砼平板定额。

55.现浇零星项目的适用范围?答:适用于小型池槽、压顶、垫块、扶手、门框、阳台立柱以及单个体积不超过0.05m3以内的现浇构件等。

56.定额规定Φ25以内的钢筋每8m长计算一个接头,Φ25以上的钢筋每6m长计算一个接头,如何正确理解?答:此规定适用于设计图纸未注明或施工方案未明确的通长钢筋的接头,以单个构件来确定,不能以整个工程钢筋(同规格)总长除以8米或6米确定接头个数:57.凸出剪力墙的柱执行什么定额?答:凸出部分如大子或等于墙厚的1.5倍者,其凸出部分执行现浇柱定额,(如图所示)58.如图所示,现浇有梁板中梁的砼强度比现浇板高,怎样计算工程量?执行什么定额?答:先按计算规则分别计算梁、板工程量,然后将现浇梁工程量乘以1.06系数,现浇板的工程量应扣除现浇梁所增加的工程量,执行相应有梁板定额。
