预制楼梯吊装安装方案
吊装预制楼板、预制楼梯吊装专项施工方案
吊装预制楼板、预制楼梯吊装专项施工方案___的雪山项目部为济南雪山项目A-10地块(二期)建设项目的总承包工程提供了预制楼板和预制楼梯专项施工方案。
该项目由___作为发包人,___作为承包人。
该方案的编制日期为2016年7月28日。
该方案的第一节编制依据主要来源于设计图纸和主要规范、规程。
设计图纸包括济南雪山项目A07A10地块的建筑设计、结构设计、装配式结构、电气设计、暖通设计和给排水设计。
这些图纸的出图时间为2015年12月,工号为DW-15-2-04.此外,该方案还遵循了建筑工程施工质量验收统一标准、建设项目工程总承包管理规范、建筑工程施工质量评价标准、工程建设施工企业质量管理规范、建筑工程资料管理规定等规范和标准。
这些规范和标准包括工程测量规范、建筑施工组织设计规范、混凝土结构工程施工质量验收规范、混凝土结构工程施工规范、混凝土强度检验评定标准、混凝土质量控制标准、建筑给水排水及采暖工程施工质量验收规范、建筑电气工程施工质量验收规范、建筑施工模板安全技术规范、施工企业安全生产检查标准、建筑施工扣件式钢管脚手架安全技术规范、建筑施工塔式起重机安装、使用、拆卸安全规程、建筑起重机械安全评估技术规程、装配式混凝土结构技术规程、钢筋连接用灌浆套筒、钢筋连接用套筒灌浆料、装配整体式混凝土结构设计规程等。
这些规范和标准的遵循确保了该项目的施工质量和安全。
装配整体式混凝土结构和现浇混凝土框架、剪力墙、梁、板。
预制构件采用钢筋混凝土构件,现浇构件采用C30混凝土,二次结构采用C25混凝土。
楼层高度为2.9m,总层数为25层(地上24层,地下1层)。
墙、柱、梁、板等构件的钢筋排布和构造详图符合规范要求。
四、工程施工与质量验收规程本工程施工应按照《建设工程质量管理条例》等相关法律法规和规范性文件的要求进行。
预制构件的制作和验收应符合《装配整体式混凝土结构工程预制构件制作与验收规程》的规定。
现浇混凝土框架、剪力墙、梁、板的平面整体表示方法和制图规则应符合规范要求。
预制楼梯安装工艺标准
预制楼梯安装工艺标准一、预制楼梯安装工艺流程1工艺流程定位螺栓预埋混凝土浇筑模板拆除、清理弹控制线螺杆位置复核成品保护调节垫片安装、坐浆找平螺母紧固、预留孔灌浆、封堵楼梯起吊、就位、校正成品保护墙面、平台装修施工板缝封堵①预埋螺杆安装时,对螺杆定位采取加强措施,确保预埋件位置、标高符合设计要求。
②标高控制主要复核梯梁模板底标高;③水平位置控制具体措施为:在预埋件位置增加定位箍筋,预埋件与梯梁箍筋上下交接点增设两根直径16的通长附加筋,并与定位箍筋点焊固定,预埋钢筋与定位箍筋、附加筋采用双扎丝绑扎牢固。
预埋螺杆安装另加辅助钢筋④梯梁铝模顶部盖板在预埋件位置开设直径25的预留孔,确保预埋钢筋顺利安装及铝模拆模方便,采用封闭式木模浇筑时,也可参照此做法;⑤砼浇筑过程中,严禁直接接触钢筋振捣,以免造成钢筋位移过大或预埋件下沉,振捣过程中加强复核预埋件位置及标高,及时对位移钢筋或下沉钢筋进行纠偏与加固措施。
模板施工时,在梯梁模板侧帮刻画螺栓中心线或铝模封板上刻画螺栓中心线,便于施工过程中准确复核螺栓水平位置预埋螺杆安装1平面定位控制线混凝土浇筑、拆模完成清理完成后,第一时间开始定位放线工作,与安装部位的楼梯休息平台上分别放出梯段安装端部“0.5m”控制线、螺栓定位控制线、梯段侧边定位控制线。
“——”楼梯端部“0.5”线“——”螺栓复核线“——”梯段侧边控制线2标高控制线拟安装部位休息平台处墙、柱模拆除、清理完成后,于该部位剪力墙或柱上弹标高控制线,采用“0.5m”线或“1m”线均可。
当楼梯无二次装修时,安装标高以楼梯间休息平台装修完成面标高为准。
每个休息平台部位均需弹线。
螺杆位置复核及偏位处理一、预制楼梯安装工艺流程1位置复核砼浇筑完成后,及时放设预埋件位置线及预制楼梯吊装控制线,并复核预埋件位置及标高,预埋件偏差范围在15mm以内(包括两预留件之间的尺寸),钢筋变形扭曲部位及时调直,以满足吊装要求。
2偏位处理螺栓位置偏差较大时,原螺栓需割除后重新后植处理,且应采用化学锚栓,直径不得小于原设计螺杆直径。
安装预制楼梯施工方案
一、工程概况预制楼梯是一种新型的建筑构件,具有施工便捷、质量可靠、美观大方等特点。
本施工方案适用于一般民用建筑中的预制楼梯安装工程。
二、施工准备1. 材料准备:(1)钢筋混凝土预制楼梯休息板、踏步板、单跑楼梯梁、垃圾道等构件的型号、规格、质量应符合设计要求,并附有出厂合格证。
(2)水泥:325号硅酸盐水泥、普通硅酸盐水泥、矿渣硅酸盐水泥。
(3)砂:中砂。
(4)细石:粒径0.5~3.2cm。
(5)钢材:扁纲规格40mm×6mm,角钢规格50mm×50mm。
(6)焊条:E4303焊条,要有出厂合格证。
2. 主要机具:撬棍、吊钩、吊索、卡环、垫铁、钢楔、水换、横吊梁、倒链等。
3. 人员准备:施工队伍应具备相关施工资质,熟悉预制楼梯安装工艺,具备良好的施工技能和安全意识。
三、施工工艺1. 测量放线:在楼梯间周边梁吊装后,测量并弹出相应楼梯构件端部和侧边控制线。
2. 构件进场检查:复核构件尺寸和构件质量,确保符合设计要求。
3. 构件编号:在构件上标明每个构件所属的吊装区域和吊装顺序编号,便于吊装工人辨识吊具。
4. 吊装施工:(1)根据构件形式选择钢梁、吊具和螺栓,并在低跨采用专用吊装设备进行吊装。
(2)吊装过程中,确保构件平稳、垂直,避免碰撞和变形。
(3)吊装到位后,进行安装加固施工,确保构件连接牢固。
5. 钢筋焊接:在预制楼梯构件接缝处进行钢筋焊接,确保钢筋连接牢固。
6. 钢筋保护层施工:按照设计要求,对钢筋进行保护层施工。
7. 防水施工:在预制楼梯与墙体接缝处进行防水施工,确保防水效果。
8. 验收:施工完成后,进行验收,确保预制楼梯安装质量符合设计要求。
四、施工注意事项1. 施工过程中,应严格按照施工方案进行操作,确保施工质量。
2. 施工人员应佩戴安全帽、安全带等个人防护用品,确保施工安全。
3. 施工现场应保持整洁,确保施工环境良好。
4. 施工过程中,应做好防火、防尘、防毒等工作。
预制楼梯施工方案(3篇)

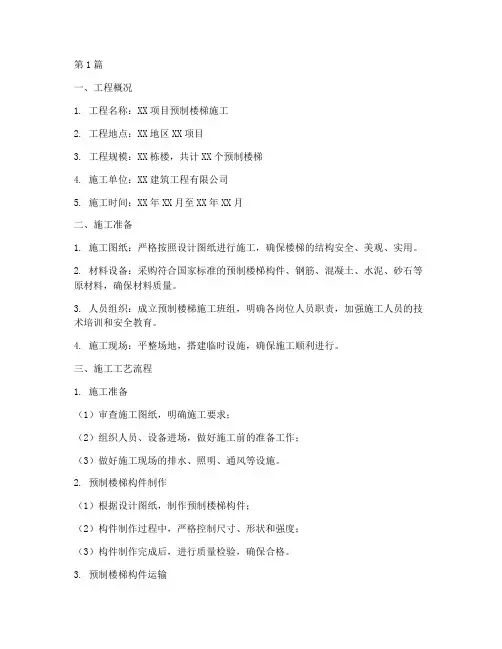

第1篇一、工程概况1. 工程名称:XX项目预制楼梯施工2. 工程地点:XX地区XX项目3. 工程规模:XX栋楼,共计XX个预制楼梯4. 施工单位:XX建筑工程有限公司5. 施工时间:XX年XX月至XX年XX月二、施工准备1. 施工图纸:严格按照设计图纸进行施工,确保楼梯的结构安全、美观、实用。
2. 材料设备:采购符合国家标准的预制楼梯构件、钢筋、混凝土、水泥、砂石等原材料,确保材料质量。
3. 人员组织:成立预制楼梯施工班组,明确各岗位人员职责,加强施工人员的技术培训和安全教育。
4. 施工现场:平整场地,搭建临时设施,确保施工顺利进行。
三、施工工艺流程1. 施工准备(1)审查施工图纸,明确施工要求;(2)组织人员、设备进场,做好施工前的准备工作;(3)做好施工现场的排水、照明、通风等设施。
2. 预制楼梯构件制作(1)根据设计图纸,制作预制楼梯构件;(2)构件制作过程中,严格控制尺寸、形状和强度;(3)构件制作完成后,进行质量检验,确保合格。
3. 预制楼梯构件运输(1)采用平板车、吊车等运输工具,将预制楼梯构件运输至施工现场;(2)运输过程中,确保构件不受损坏。
4. 预制楼梯构件安装(1)在安装现场,按照设计要求,进行基础处理;(2)根据图纸要求,安装预制楼梯构件;(3)安装过程中,注意构件的水平和垂直度,确保安装精度;(4)构件安装完成后,进行质量检验。
5. 钢筋焊接与绑扎(1)根据设计图纸,焊接钢筋,确保焊接质量;(2)钢筋绑扎过程中,注意保护焊接部位,防止钢筋变形;(3)钢筋焊接与绑扎完成后,进行质量检验。
6. 混凝土浇筑(1)根据设计要求,浇筑混凝土;(2)混凝土浇筑过程中,注意振捣密实,确保混凝土质量;(3)混凝土浇筑完成后,进行养护。
7. 施工收尾(1)对预制楼梯进行清理,确保表面整洁;(2)检查施工质量,确保符合设计要求;(3)办理竣工验收手续。
四、施工质量控制1. 材料质量控制:严格按照国家相关标准,对原材料进行检验,确保材料质量合格。
楼梯安装工程施工规范
一、适用范围本规范适用于新建、改建、扩建工程中的楼梯安装施工,包括预制楼梯、现浇楼梯、木楼梯、钢楼梯等。
二、施工准备1. 材料准备:根据设计图纸和施工要求,准备楼梯构件、钢材、木材、水泥、砂、石子等材料,并确保材料质量符合国家相关标准。
2. 工具准备:准备电钻、切割机、扳手、螺丝刀、水平尺、线锤、墨斗等工具。
3. 人员准备:组织具有相关经验和技能的施工人员,进行施工前的技术培训和安全教育。
三、施工工艺1. 预制楼梯安装:(1)根据设计图纸和施工要求,将预制楼梯构件运至施工现场。
(2)在墙体上弹出楼梯安装位置线,并测量楼梯间尺寸,确保楼梯尺寸与墙体尺寸相符。
(3)在墙体上固定预埋件,将预制楼梯构件吊装至安装位置。
(4)调整楼梯位置,使其与墙体平行,确保楼梯安装平稳。
(5)用膨胀螺栓将楼梯与墙体连接牢固。
2. 现浇楼梯施工:(1)根据设计图纸和施工要求,在墙体上弹出楼梯安装位置线。
(2)在楼梯间墙体上预留孔洞,用于楼梯梁的支撑。
(3)在孔洞内浇筑混凝土,形成楼梯梁。
(4)在楼梯梁上铺设楼梯模板,绑扎钢筋。
(5)浇筑楼梯板混凝土,并确保混凝土密实。
(6)养护混凝土,达到设计强度后,拆除模板。
3. 木楼梯安装:(1)在墙体上弹出楼梯安装位置线,测量楼梯间尺寸。
(2)将木楼梯构件运至施工现场,按顺序排列。
(3)在墙体上固定木楼梯的支撑结构,如柱子、梁等。
(4)将木楼梯构件安装到支撑结构上,调整楼梯位置,确保平稳。
(5)用木螺丝将楼梯与支撑结构连接牢固。
4. 钢楼梯安装:(1)在墙体上弹出楼梯安装位置线,测量楼梯间尺寸。
(2)将钢楼梯构件运至施工现场,按顺序排列。
(3)在墙体上固定钢楼梯的支撑结构,如柱子、梁等。
(4)将钢楼梯构件安装到支撑结构上,调整楼梯位置,确保平稳。
(5)用螺栓将楼梯与支撑结构连接牢固。
四、质量要求1. 楼梯安装位置准确,尺寸符合设计要求。
2. 楼梯构件连接牢固,无松动现象。
3. 楼梯表面平整,无裂缝、蜂窝、麻面等缺陷。
预制楼梯吊装施工
预制楼梯吊装施工方案一、工程概况:本工程为中海·万锦公馆项目E区一标段28#、29#高层楼,地下二层,地上34层。
根据设计施工图,从2.86m标高开始为预制楼梯段。
楼梯的安装采用塔吊进行吊装,塔吊中心至最远楼梯间距离约为30m,实际吊装距离约30米,塔吊型号为TC63型,该长度的吊装荷载为1.89T,预制楼梯段重量1.68T,塔吊的吊装能力能够满足吊装要求。
二、编制依据:1、TC63型塔吊使用说明书2、本工程施工图纸3、本工程现场平面布置图三、楼梯概况及计算:1、楼梯设计示意图:2、楼梯吊装计算:(1)楼梯段体积=截面积×宽度=0.60×1.14=0.684m³楼梯段重量=体积×混凝土密度2.45T/m³=0.684×2.45=1.68T(2)TC63型塔吊:63/30*0.9=1.89T;塔吊小车在30m范围可满足楼梯段吊装。
(3)梯段与楼梯缓步台连接构造示意图现浇楼梯缓步台及楼面预埋φ20钢筋,安装固定后使用高一等级的砂浆进行填补。
四、施工准备:1、材料进场路线及堆放按施工现场临时道路进场,场地存放楼梯段已准备好,存放场地尽量设在塔吊吊臂30m 所及范围内,如果不能做到,在吊装时,采用汽车吊递送到塔吊吊臂的30m范围之内。
2、材料进场及存放(1)预制楼梯进场,须经保管员验收:验收主要包括楼段棱角是否有损坏,楼梯段型号、尺寸是否符合设计要求,楼梯段是否达到混凝土龄期。
(2)根据场地情况及现场施工条件,计划每次进场8跑预制楼梯。
每5天进一次,进场日期分别按两个楼号施工进度进场,楼梯段存放在地库顶板上,每垛楼梯段码放不应超过4层,考虑集中荷载的效应,预制楼梯尽量分散存放,并在放置楼梯下面铺木方,垫木上下对正,放在同一垂线上,以增加受力面积及减少碰撞损坏,严禁楼梯段反扣式存放。
3、吊装前准备要点(1)楼梯段构件吊装前必须整理吊具,并根据构件不同形式和大小安装好吊具,这样既节省吊装时间又可保证吊装质量和安全。
预制楼梯吊装施工方案
预制楼梯吊装施工方案1. 引言本文档旨在提供预制楼梯吊装施工方案,旨在确保施工过程安全、高效进行。
该方案适用于各类建筑工程中的预制楼梯的吊装过程。
2. 施工准备在进行预制楼梯吊装之前,需要进行以下准备工作:- 检查吊装设备的完好性和稳定性。
- 检查楼梯的尺寸、重量和结构,确定合适的吊装方法和工具。
- 安排施工人员,确保他们具备相关经验和技能。
3. 吊装方案根据楼梯的尺寸、重量和结构,选择合适的吊装方案。
以下是常用的吊装方法:- 吊装臂:对于较小且较轻的楼梯,可以使用吊装臂进行吊装。
在吊装过程中,要确保吊装臂的稳定性,避免楼梯晃动或滑落。
- 吊装索具:对于较大且较重的楼梯,可以使用吊装索具进行吊装。
吊装索具的选择应根据楼梯的重量和结构来确定,以确保安全吊装。
- 吊装机械:对于重型楼梯,可以考虑使用吊装机械进行吊装。
在选择吊装机械时,要确保其承载能力和稳定性能满足楼梯的要求。
4. 施工步骤根据吊装方案,依次进行以下施工步骤:1. 安装吊装设备:根据吊装方案,安装吊装臂、吊装索具或吊装机械,并确保其稳定可靠。
2. 握紧楼梯:使用适当的工具和装置,握紧楼梯以确保其与吊装设备连接紧密。
3. 吊装楼梯:根据吊装方案,将楼梯吊装到指定位置。
在吊装过程中,要注意控制吊装速度和严密监视楼梯的状态。
4. 安装楼梯:将吊装好的楼梯安装到建筑结构中,确保其稳定和牢固。
5. 安全注意事项在进行预制楼梯吊装施工时,要特别注意以下安全事项:- 使用符合标准的吊装设备和工具。
- 培训和指导施工人员,确保他们了解和遵守安全操作规程。
- 在吊装过程中,严格控制楼梯的重量和位置,避免发生意外事故。
- 在吊装现场设立明显的安全警示标志,确保其他工作人员和路人的安全。
6. 结束语本文档提供了一份预制楼梯吊装施工方案,以确保施工过程安全、高效进行。
在实际操作中,应根据具体情况进行灵活调整,并遵循相关法规和标准。
预制楼梯施工方案
预制楼梯施工方案目录A)B)C)A)b)C)D)预制楼梯吊装施工方案建设单位:宁波万启置业有限公司设计单位:宁波民用建筑设计研究院有限公司勘察单位:核工业金华工程勘察院监理单位:上海叶丁民防建设咨询有限公司建设单位:江苏建工集团有限公司工程地点:宁波市鄞州新城区潘火街道鄞州区中和片区yz06-16-c10a地块住宅项目由1#至8#共8栋17-33f高层及超高层住宅组成。
整个地块包括一个地下室,总建筑面积为.54。
地上建筑面积.42㎡,地下室建筑面积.64㎡,地下一层(层高 4.755米),室内地下室顶板标高为-0.045,地上18~33层,建筑物高度57.4~100m。
除5#、6#、7#主楼位置桩采用600预应力高强混凝土管桩,桩型为PHC600A110,桩端持力层为5-3层(砾砂层),桩端进入持力层深度不小于1.0米,采用重锤轻击方式.。
5#,6#,7#楼主楼位置采用钻孔灌注桩,桩径700以7-1层粉质粘土作为持力层,桩端进入持力层深度不小于3.0米。
有效桩长64米本工程0.000相当于黄海标高4.600m,地下室底板结构标高-4.800m,地下室顶板标高-1.3m,无夹层主楼地下室顶板标高-0.045m,基础底板厚度为400、450mm、1800mm,地下室顶板厚度为200、350mm。
为保护施工现场施工人员施工安全,保证人平安无事、物安稳可靠,环境安全良好,体现“安全第一、预防为主”的方针,实行我公司“精细管理,每建必优”管理方针,特制定如下专项方案。
本工程在2#(3-25层)、4#(4-18层)、7#(7-33层)、8#(5-18层)四栋楼采用装配整体式楼梯施工工艺,每层楼梯休息平台为现浇结构,斜跑采用预制施工。
楼梯的安装采用塔吊进行吊装,塔吊中心至最远楼梯间距离约为38米左右,经查阅本塔吊说明书,该长度的吊装荷载为 1.88T(详见附图《负荷特性表》),大于预制楼梯重量1.73T,塔吊的吊装能力能够满足吊装要求。
预制楼梯吊装
目录第一章工程概况第二章编制依据第三章方案确认3.1楼梯构件统计............................................................................................................3.2构件吊装耗时............................................................................................................3.3图纸设计情况............................................................................................................ 第四章材料进场路线及堆放第五章材料预制计划第六章施工组织6.1吊装前准备要点........................................................................................................6.2楼梯构件吊装要点....................................................................................................6.3吊装过程示意............................................................................................................6.4 安装........................................................................................................................... 第七章劳动力组织第八章安全管理第九章吊装质量管理第十章成品保护第十一章需注意的质量问题第十二章应急预案第十三章质量记录第一章工程概况工程名称:建设单位:勘察单位:设计单位:监理单位:施工单位:本工程位于-根据设计说明±0.000相当于85国家高程4.65米。
混凝土预制楼梯安装方法
混凝土预制楼梯安装方法
一、水泥砂浆
安装休息板之前,首先检查墙休息板的位置及标高线并在墙体上做好标记,确定无误后用灰砂比为1:2,厚度30~50mm的水泥砂浆浇于预留洞口处并保证与墙体接触密实,平整。
二、安装休息板
将挂钩吊于构件吊环上,起吊后对准楼梯休息板安装位置缓缓下落,同时注意其支座置线,用撬棍校正。
三、安装踏步板
将挂钩挂于吊环上,并调整吊绳长,使踏步板呈水平状态,浇水湿润休息板的搭接处,并用灰砂比为1:2,厚度为30~50mm的水泥砂浆铺于支座上,使休息板和踏步板接触严密,如不平整,用铁楔临时找平,找准位置后,再用水泥砂浆嵌缝密实。
四、焊接
楼梯段安装校正位置后,用连接钢板按设计要求将楼梯踏步板与休息板上的预埋铁件进行围焊,焊缝应饱满并满足焊接工艺标准。
五、灌缝
每层板的楼梯段安装完毕后,应及时将休息板两端和与墙体之间的缝隙用细石混凝土进行填实。
首先将缝内垃圾清理干净,再用C20细石混凝土浇筑振捣密实,并注意混凝土的养护。
六、成品保护
1.楼梯段、休息板应采取正向吊装、运输和堆放。
构件运输和堆
放时,垫木应放在吊环附近,并高于吊环,上下对齐。
垃圾道宜竖向堆放。
2.堆放场地应平整夯实,下面铺垫板。
楼梯段每垛码放不宜超过6块,休息板每垛不超过10块。
3.楼梯安装后,应及时将踏步面加以保护,避免施工中将踏步棱角损坏。
4.安装休息板及楼梯段时,不得碰撞两侧砖墙或混凝土墙体。
预制楼梯吊装施工方案
预制楼梯吊装施工方案一、吊具类别及使用1、起吊工具形式构件吊装机械主要采用塔吊,并确保全覆盖。
吊装时采用专用吊钉扣进行吊装。
吊钉及吊扣选用2.5T球头锚钉(俗称吊钉)和鸭嘴吊扣,配套使用以确保使用安全。
2、吊点布置的原则:2.1满足吊点本身锚固强度要求2.2满足构件整体平衡原则3、吊具检查:在预制构件吊装前,对吊具及钢丝绳逐步检查,主要检查吊具的外观是否有开裂及磨损情况,钢丝绳是否存在断股、破损等问题,对于不能满足施工的吊具及钢丝绳需按照相关标准予以报废。
项目安全负责人需督促此项工作的落实并做定期抽查。
4、预制构件吊装4.1混泥土构件外观质量应符合下表的规定,不允许存在严重缺陷,对于出现的一般陷,应按技术处理方案进行处理,并重新检查验收。
预制构件不得存在影响结构性能或装配、使用功能的尺寸偏差,应符合下表的规定。
构件外观质量护层厚度4.2预制构件脱模后、存在不影响结构性能、钢筋、预埋件或者连接件锚固的局部破损和构件表面的非受力裂缝时,可采用修补浆料进行表面修补后使用,详见下表。
构件表面破损和裂缝处理方案5、预制楼梯吊装:5.1预制构件吊装安全技术措施构件起吊时,先行试吊,试吊高度不得大于1米,试吊过程中检测吊扣与构件、吊钩与钢丝绳、钢丝绳与吊钩之间连接是否可靠。
确认各项连接满足要求后方可正式起吊。
构件吊装至施工操作层时,操作人员应站在楼层内,用专用钩子将构件上系扣的揽绳勾至楼层内,然后将构件拉到就位位置。
5.2预制楼梯吊装指挥控制流程,预制楼梯要待上层结构施工完成后方可进行下层楼梯的安装。
放楼梯安装控制线,预制楼梯与梁搁置位置处用细石混凝土找平,吊装采用专用吊扣和长短钢丝绳挂钩,起吊运行至操作面,距操作面1m时停止降落,操作工稳住预制楼梯对准控制线,引导楼梯缓慢降落至楼梯梁上,校正,摘钩,连接孔灌浆固定,之后是成品保护,临边护栏安装。
5.3、构件水平高度调节构件标高通过精密水准仪来进行复核。
每块板块吊装完成后须复核,每个楼层吊装完成后须统一复核。
预制楼梯及现场吊装施工方案
预算员
资料员
保管员
预制楼梯及现场吊装专项施工方案 第5页 共28页
建筑工程有限公司
第三章 施工安排
第二节. 项目管理机构职责划分
项目经理: 公司派遣的项目经理主持全现场的施工组织工作,对现场负总责。合理配置企业 人力、物力资源,不断完美企业制度和管理体制,协调部门之间关系。参与公司质 量方针、目标的制定。项目经理负责施工现场人员、设备的安全及防火工作。负责 特种作业人员培训及安全教育。指导施工现场文明施工。 技术组: 公司将派遣足够的技术力量。技术组分为土建、水暖、电气,做到责任分明,以 减少、避免交叉管理带来的不便和失误;设专人负责档案管理,做到信息管理畅通 及时;设专职质量检查员,针对每户配合监理人员检查、建立分户档案。 参与公司质量方针和目标的制定,负责工程施工的全过程的控制、预防措施和纠正 措施,质量记录的控制。负责分包工程质量技术的控制与管理。负责产品的标识和 可追溯性及搬运、贮存、防护和交付过程的控制与管理。负责过程控制中施工技术 管理生产设备管理和保证施工过程符合技术标准。组织开展技术革新活动,引进推 荐新技术、新工艺、新材料、新设备。负责本部门技术文件和有关质量记录的控制 与管理。负责公司工程质量检查与管理,按“验评标准”对工程实行全过程的控制 检查。推行三检原则,整理质量评定资料。针对每户配合监理人员检查、建立分户 档案,做到过程控制,认真贯彻执行分户验收制度。 施工组: 执行指挥质量决策,组织实施质量方针,实现质量目标,参与决策质量机构设 置、人员物资配备,确保工程质量。 安全组: 负责全现场的安全生产文明施工工作。负责施工现场人员、设备的安全及防火工 作。负责特种作业人员培训及安全教育。指导安全生产及施工现场文明施工。负责 防火、防触电、防煤气中毒管理工作。 采购组: 负责采购计划的提前上报、材料储备,尤其要保证冬季施工的材料供应。负责采 购过程控制及周转材料的管理。负责产品的控制及搬运、贮存控制与管理。对所采 购的材料进货检验、发放质量负责,负责每批进场材料合格证,检验报告的检验整 理,严格控制进场材料的质量。 班组长: 班组长带领施工作业人员,对鼓舞士气、提高工效有着决定性作用,尤其在冬季 施工阶段,班组长要身先士卒,积极肯干。班组长对本班组工程质量负有直接责任, 严格按图纸及技术交底施工,确保工程质量,做好自检、互检、交接检,质量不达 标不得向下道工序移交,拒绝不达标工序的移交,发现材料质量问题有权拒绝使用 和向上级报告。
PC预制楼梯施工方案
PC预制楼梯施工方案一、楼梯预制工艺流程:钢模清理(钢丝刷)—脱模剂涂刷—钢模吊装、对孔(踏步板部分)—楼梯钢筋安装—吊装螺栓预埋—钢模吊装、对孔(平板部分)—封板安装—钢模零件安装—调节钢模尺寸—混凝土浇筑—12小时拆除所有钢模零件—24小时吊开钢模—48小时吊开楼梯预制件—缺陷修补—吊装(详见吊装工艺流程)二、楼梯预制施工要点楼梯PC建筑PC化是指将住宅产业实行工业化生产,以工厂化方式生产各种住宅构配件,现场机械化装配。
它的基本内容是住宅的标准化和体系化,建筑构配件生产工厂化。
住宅PC产业化采用标准化设计,构配件工厂化生产,机械化施工,变“现场建造”为工厂制造。
不仅提高了劳动生产率,降低了住宅建设成本,而且缩短了建设工期。
采用住宅工业化的住宅建筑体系可改变传统建造方式带来的施工劳动强度大、生产效率低、资源消耗大、生产成本高、环境污染大的弊端,全面提高住宅生产工业化水平。
(一)楼梯钢模拼装1,在钢模拆除后第一时间内清理所有的钢模表面混凝土,阴角部分无法清除的混凝土采用钢丝刷清除干净。
钢模上的所有零部件同时清理干净(零部件:螺栓固定板、两侧封板等)。
清除后待表面干燥时涂刷脱模剂。
2,拼装钢模时先拼装踏步板一侧钢模,对孔完成后用销钉暂时固定。
3,将预先制作好的楼梯钢筋网片侧向固定在钢模上,钢筋网片固定后检查钢筋网片是否变形及钢筋间距是否符合图纸要求,如有问题及时整改。
4,安装踏步侧钢模的四个吊点。
钢模设计时已按楼梯深化图纸将吊点处开孔处理。
安装时只需用M20螺钉将M20螺栓固定即可。
5,楼梯钢筋及四个吊点安装完成,检查无误后。
将平板侧钢模安装在底模上,吊装时对孔用销钉固定,后固定螺钉。
6,两侧钢模全部固定后,安装钢模两侧封板。
封板固定全部采用销钉、销片固定,安装时先固定对角。
销片加固时注意均匀加固,避免拼缝过大。
7,封板安装完成后,安装钢模上部的四个调节螺杆,最后用调节螺杆符合楼梯踏步宽度。
8,最后安装PC楼梯的两个侧向吊点螺栓。
吊装预制楼板预制楼梯吊装专项施工方案
吊装预制楼板预制楼梯吊装专项施工方案预制楼板和预制楼梯的吊装是建筑施工中的常见工序之一,它们的安装直接关系到整体结构的稳定性和安全性。
因此,在进行吊装时必须要制定详细的专项施工方案,以确保施工过程的顺利进行。
以下是一份关于吊装预制楼板和预制楼梯的专项施工方案。
一、前期准备工作1.了解工程现场的情况,包括地理环境、天气气候、交通道路等因素,并做好相应的安全预案。
2.完善各项施工准备工作,包括制定施工方案、组织人员、准备设备材料等。
二、吊装方案制定1.按照相关规范和设计要求,确定吊装的具体方案。
包括吊装设备的选择、吊点的确定、吊装顺序等内容。
2.针对预制楼板和预制楼梯的具体情况,确定合理的吊装方式,如使用起重机械、吊车、吊具等。
3.对吊装过程中可能出现的特殊情况进行分析和预判,制定相应的安全措施。
三、安全措施1.严格遵守相关安全规定,如佩戴安全帽、安全绳等个人防护装备。
2.制定施工现场安全区域,设置合理的施工警示标志,并进行相关路面封闭、防护措施。
3.对吊装设备进行定期检查和维护,确保其运行正常、安全可靠。
4.进行预演和模拟试吊,熟悉操作流程,熟练掌握吊装技术要领。
四、施工过程1.详细核对各项准备工作是否就绪,确保施工过程的顺利进行。
2.对吊装设备进行安全检查,并确定合适的吊装位置和角度。
3.安装好吊具,进行预制楼板和预制楼梯的吊装作业。
在吊装过程中,要注意悬臂长度、吊钩位置、吊装速度等参数的控制。
4.在吊装过程中,要有专人指挥,负责控制吊装操作的协调和顺利进行。
5.检测和确认吊装完毕后,进行临时固定,确保吊装物体的稳定性。
五、后续处理1.完成吊装作业后,及时清理现场,确保施工区域的整洁和安全。
2.对吊装设备进行清洁和维护,妥善保管,以备下次使用。
3.进行吊装作业的记录和总结,总结工作中存在的问题和不足,为以后的吊装作业提供参考。
以上是关于吊装预制楼板和预制楼梯的专项施工方案,该方案的制定需要根据具体的工程情况进行调整和完善。
预制楼梯制作、吊装方案
预制楼梯制作、吊装方案一、概述为响应万科集团住宅工业化进程,本工程43#楼设计采用预制楼梯施工,43#楼41F,层高2.8米,总高度115米,设计使用年限50年;本工程消防应急楼梯设计两座。
本工程预制构件在现场预制,采用43#楼塔吊吊装,塔吊型号:QZT63;臂长55米,最大载重量前顶部1.1吨,根部6吨,吊装时使用塔吊中部(距离根部约27米),经查QTZ63塔吊出厂说明书,30米吊点处载重2.43吨,(单件楼梯构件重量为1.7吨)满足构件吊运、吊装使用要求。
QTZ63塔吊55米臂长起重特性曲线图图一起重性能表:二、平面布置1、预制区及构件码放布置:施工场地设置考虑同时能满足预制构件制作及构件堆放还要满足塔吊吊运半径。
故现场在43#楼南侧地库顶板上设置专用预制构件区,构件堆场设置靠近43#楼塔吊西侧地库上,以免预制构件运吊装时影响同时避免构件二次吊运。
2、施工机械布置:鉴于装配式结构的特殊性,吊装机械经认真考虑及查证验算采用QTZ63型号塔吊,能满足使用要求,为保证吊装起重点,塔吊布置经实测布设于43#楼西南阳台处(塔吊位置详见图)。
三、预制构件制作(一)、钢筋制作绑扎工程(1)楼梯钢筋制作:钢筋加工在施工现场设的总钢筋加工区进行,不单独设料场,预制楼梯为定型楼梯,钢筋的尺寸、型号、数量无变化、配料简便、成型简单,只需将成型好的钢筋单独分规格进行挂牌堆放,防止错用。
根据图纸及规范要求,进行钢筋优化下料,经项目工程师对钢筋下料单审核后方可进行加工制作,钢筋加工应按钢筋下料单加工,钢筋的形状、尺寸必须符合设计要求及现行施工规范验收要求。
(2)钢筋绑扎控制好绑扎的钢筋规格、数量、位置,挂好保护层垫块进行合模。
钢筋绑扎严格按图示下料绑扎(二)、模板工程模板采用定型钢模板,请专业单位开钢板模具,钢板采用不低于3mm钢板制作,配两套模具,四套底座,确保周转满足进度要求,模板拆除后均要使用废机油对模板进行保养,涂刷的脱模油不得过多,不得污染钢筋。
预制楼楼梯吊装施工方案
预制楼楼梯吊装施工方案在建筑施工中,楼梯的安装是一个关键环节,尤其是在预制楼的施工中,楼梯的吊装更是需要特殊的施工方案来保证施工的顺利进行。
本文将以预制楼楼梯吊装施工为主题,探讨其施工方案和注意事项。
1. 预制楼楼梯吊装施工方案概述预制楼楼梯的吊装施工是指在工厂预制好的楼梯在现场进行安装的过程。
由于楼梯的尺寸较大且重量较重,吊装施工需要精准的计划和操作,以确保施工过程中的安全和顺利进行。
2. 施工前准备工作在进行预制楼楼梯吊装施工前,需要进行充分的准备工作,包括但不限于:•确定吊装方向和位置:根据设计图纸和现场情况确定楼梯吊装的方向和位置。
•检查吊装设备:确保吊装设备完好无损,满足吊装要求。
•制定施工方案:制定详细的施工方案,包括吊装过程中的操作流程、安全措施等内容。
•安排专业人员:指定专业人员负责吊装工作,确保施工质量和安全。
3. 吊装施工操作步骤一:梯段拼装在进行楼梯吊装前,需要将预制好的楼梯梯段进行拼装。
拼装时需要注意梯段之间的连接方式和拼装顺序,确保拼装的稳固和准确。
步骤二:吊装预备工作在梯段拼装完成后,开始进行楼梯的吊装预备工作。
包括但不限于:•安装吊装设备:安装吊装设备,如吊车、吊装绳等。
•配置工作人员:指定专人负责吊装,确保工作人员分工明确。
•检查吊装点:检查吊装点的稳固性和承重能力,确保吊装安全。
步骤三:楼梯吊装在吊装预备工作完成后,开始进行楼梯的吊装工作。
吊装时需要注意以下几点:•控制吊装速度:保持吊装速度匀速,避免急停急启。
•定位准确:确保楼梯吊装位置准确无误,避免出现偏差。
•安全监控:在吊装过程中,要进行安全监控,确保吊装过程的安全性。
4. 施工注意事项在进行预制楼楼梯吊装施工时,需要注意以下几点:•确保吊装设备的安全性和可靠性。
•严格按照施工方案操作,避免出现操作失误。
•检查吊装点的承重能力,避免超载现象发生。
•严格执行安全操作规程,确保施工过程中的安全。
综上所述,预制楼楼梯吊装施工需要严格的方案规划和操作流程,只有做好施工准备工作和施工过程中的注意事项,才能确保施工的质量和安全。
预制楼梯吊装方案
预制楼梯吊装方案预制楼梯吊装专项方案目录第一章工程概况 (5)第二章编制依据 (6)第三章设计条件 (7)3.1楼梯构件规格 (7)3.2构件吊装要求及梯段吊装耗时 (8)3.3图纸设计情况 (8)3.4塔吊起重性能性能 (9)第四章材料进场路线及堆放 (10)第五章材料进场计划 (10)第六章施工组织 (10)6.1吊装前准备要点 (10)6.2吊装工具的计算 (11)6.3楼梯构件吊装要点 (20)6.4吊装过程示意 (21)6.5施工安装及后期处理 (23)第七章组织机构 (23)7.1组织管理机构及责任 (23)7.2现场(每个吊装组配备人员) (24)第八章安全管理 (25)第九章吊装质量管理 (26)第十章附图 (27)第一章工程概况工程名称:万科金域缇香花园二期建设单位:深圳市万科城市风景房地产开发有限公司监理单位:深圳市中海监理有限公司设计单位:深圳市博万建筑设计事务所施工单位:深圳市广胜达建筑工程有限公司本工程共10栋,剪力墙结构,地下室上大下小,1#、2#、7#、8#楼地下室为1层,3#~6#楼地下室为2层,9#、10#楼无地下室。
地面以上设置8栋高层商住楼,1栋经济住宅楼,1栋幼儿园(框架结构)。
东面为3栋34层的高层住宅(1栋,2栋,3栋),西侧为3栋通廊式高层(6栋22层,7栋24层,8栋24层),用地北侧为2栋通廊式高层(4栋19层,5栋20层)及一栋(10栋)33层经济适用房,经济适用房(10栋)与5栋之间布置4层的幼儿园。
建筑总面积190697.92㎡;地上总建筑面积:145157.69㎡;地下总建筑面积:45540.23㎡;本工程1#、2#、3#楼B座楼梯从首层开始采用装配式楼梯,每层2跑梯段(其中休息平台为现浇结构,梯段采用工厂预制、现场安装),A座从首层开始采用剪刀式装配式楼梯,每层二跑梯段(2#除外);4#、5#、6#、7#、8#楼楼梯从三层开始采用装配式楼梯,每层2跑梯段(其中休息平台为现浇结构,梯段采用工厂预制、现场安装);工程10#楼楼梯采用剪刀式楼梯,首层一跑采用现浇楼梯,一跑采用装配式楼梯,2~33层楼梯段均采用装配整体式楼梯;每层2跑梯段(其中休息平台为现浇结构,梯段采用工厂预制、现场安装)。
装配式建筑预制楼梯安装方案
浆水泉片区E地块房地产开发项目(黄金山水郡七期)预制楼梯吊装施工方案施工单位:山东天齐集团济南分公司工程名称:浆水泉片区E地块房地产开发项目(黄金山水郡七期)编制人:宋锡奎编制日期: 2017年2月1日用品质打造建筑行业第一品牌目录一、工程概况 (1)二、编制依据 (2)三、预制构件位置及尺寸 (4)四、材料的堆放 (5)五、材料进场计划 (7)六、施工组织 (8)1、吊装前准备要点 (8)2、吊装过程示意 (8)3、施工安装及后期处理 (9)七、劳动力组织 (10)八、安全管理 (10)九、吊装质量管理 (11)十、成品保护 (12)十一、应注意的质量问题 (12)十二、应急预案 (13)一、工程概况1.1 工程建设概况工程名称浆水泉片区E地块房地产开发项目(黄金山水郡七期)工程地址历下区旅游路以南,浆水泉西路以西建设单位山东海信绿苑房地产开发有限公司设计单位山东省建筑设计研究院监理单位山东省工程监理咨询有限公司施工单位山东天齐置业集团股份有限公司1.2工程整体概况本项目为山东海信绿苑房地产开发有限公司开发的山东黄金山水郡项目七期,项目基地位于浆水泉居住区E地块属于两翼展开的燕山新区位于济南市二环东路以东,旅游路以南,浆水泉水库以北规整个地块用地面积为2.05万㎡,本项目总建筑面积约为3.67万㎡。
设计使用年限50年。
本工程为住宅项目,住宅部分主体采用剪力墙结构,基础形式为桩基+筏板,地下、通廊、屋面层以及其他楼层端部转角窗位置楼盖为全现浇砼结构,楼梯及部分楼板、墙板采用装配式砼结构。
其中20#、22#楼为现浇剪力墙结构,18#、19#、21#楼为装配整体式剪力墙结构。
1.3 PC结构概况子项18#、19#、21# 20#、22#单体合计建筑计容面积16301.44 13199.71层数地上15层20#/11层、22#/16层现浇层地下及1-3层全部装配层4-15层无结构体系装配整体式剪力墙剪力墙结构现浇混凝土量(m³)1085 3426.6预制混凝土量(m³)867.6 1195.1 单体预制率(%)25.30 ——预制构件预制外墙、叠合板、楼梯、空调板备注外墙保温采用外保温形式,饰面采用干挂石材、外墙涂料。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
预制楼梯吊装安装方案文档编制序号:[KKIDT-LLE0828-LLETD298-POI08]
目录
1工程概况
工程名称:三期工程
建设单位:xxxxx
设计单位:xxxx
监理单位:xxxxx
施工单位:
工程地址:xxxxxx
xx·111号花园三期工程为23栋(小)高层剪力墙结构住宅楼。
该工程楼梯首层采用现浇楼梯,2~18层楼梯采用装配整体式施工工艺,每层2跑楼梯(其中休息平台为现浇结构,斜跑采用预制施工)。
2编制依据
《5613/23B塔吊使用说明书》
《建筑结构荷载设计手册施》
xx·111号花园三期工程施工图纸
xx·111号花园三期工程平面布置图
3方案确认
3.1楼梯构件统计
3.2构件吊装耗时
每跑约30分钟,2跑约用时1小时。
3.3 图纸设计情况
4 材料进场路线及堆放
按施工现场临时道路进场,场地堆放已规划好,堆场设在吊臂所及范围内。
5 材料进场计划
根据场地情况及现场施工条件,计划每次进场20跑预制楼梯。
进场日期分别按各栋施工进度进场。
6 施工组织
6.1 吊装前准备要点
1、楼梯构件吊装前必须整理吊具,并根据构件不同形式和大小安装好吊具,这样既节省吊装时间又可保证吊装质量和安全。
2、楼梯构件进场后根据构件标号和吊装计划的吊装序号在构件上标出序号,并在图纸上标出序号位置,这样可直观表示出构件位置,便于吊装工和指挥操作,减少误吊几率。
3、吊装前必须在相关楼梯构件上将各个截面的控制线提前放好,可节省吊装、调整时间并利于质量控制。
设计初衷及图纸情况
梯段预制设计: 梯段全预制、平台板现浇
4、楼梯构件吊装前下部支撑体系必须完成,吊装前必须测量并修正柱顶标高,确保与梁底标高一致,便于楼梯就位。
6.2楼梯构件吊装要点
6.3吊装过程示意
吊装工具准备
起吊扁担
用途:起吊、安装过程平衡构件受力。
主要材料:20槽钢、15—20厚钢板
用途:受力主要机械、联系构件与起重机械之间受力
主要材料:根据图纸规格可在市场上采购
用途:用以固定螺栓,方便挂钢丝绳
主要材料:10—15厚钢板,自行焊接即可
用途:调节起吊过程中水平
主要材料:自行采购即可
调节葫芦螺栓
楼梯起吊准备就位
调整位置收勾完成
6.4施工安装及后期处理
◆构件安装控制尺寸误差(标高≤±3mm,平面尺寸≤±
3mm )
◆现浇结合部位及预留钢筋位置偏差(标高≤5mm,平面尺寸
≤±10mm )
◆应使用吊梁、吊葫芦,尽量保证吊点垂直受力
◆安装流程:构件检查—起吊—就位—精度调整—吊具拆除
◆现浇梁挑板应达到结构受力需求强度的前提下方可拆除支
撑
◆安装施工应综合考虑塔吊结构施工间隙建议2~4层楼梯构件
◆结合部位可使用与结构等标号或更高标号的微膨胀
砼或砂浆
◆施工过程应注意成品保护,防止对周边的污染
◆结合部位达到受力要求前楼梯禁止使用
安装要点
后期处理要点吊装过程
结构完成构件安装1 构件安装2
结构连接
7劳动力组织
现场(每个吊装组配备人员)
8安全管理
1、工人进场必须进行有针对性的安全教育,每天吊装前必须进行安全交底。
2、吊装前必须检查吊具、钢梁、葫芦、钢丝绳等起重用品的性能是否完好。
3、严格遵守现场的安全规章制度;所有人员必须参加大型安全活动。
4、正确使用安全带、安全帽等安全工具。
5、特种施工人员持证上岗。
6、对于安全负责人的指令,要自上而下贯彻到最末端,确保对程序、要点进行完整的传达和指示。
7、在吊装区域、安装区域设置临时围栏、警示标志,临时拆除安全设施(洞口保护网、洞口水平防护)时也一定要取得安全负责人的许可,离开操作场所时需要对安全设施进行复位。
工人不得禁止在吊装范围下方穿越。
8、梁板吊装前在梁、板上提前将安全立杆和安全维护绳安装到位,为吊装时工人佩戴安全带提供连接点。
9、所有人员吊装期间进入操作层必须佩戴安全带
10、操作结束时一定要收拾现场、整理整顿、特别在结束后要对工具进行清点。
11、需要进行动火作业时,首先要拿到动火许可证,作业时要充分注意防火,准备灭火器等灭火设备。
12、高空作业必须保持身体状况良好。
13、构件起重作业时,必须由起重工进行操作,吊装工进行安装。
绝对禁止无证人员进行起重操作。
9吊装质量管理
吊装质量的的控制是装配整体式结构工程的重点环节,也是核心内容,主要控制重点在施工测量的精度上。
为达到构件整体拼装的严密性,避免因累计误差超过允许偏差值而使后续构件无法正常吊装就位等问题的出现,吊装前须对所有吊装控制线进行认真的复检。
1、吊装前根据吊装顺序检查构件顺序是否对应,吊装标识是否正确。
2、楼梯构件的吊装标高控制不得大于5mm,定位控制不大于8mm。
3、吊装前准备工作充分到位。
4、吊装顺序合理,班前质量技术交底清晰明了。
5、构件吊装标识简单易懂。
6、吊装人员在作业时必须分工明确,协调合作意识强。
7、指挥人员指令清晰,不得含糊不清。
8、工序检验到位,工序质量控制必须做到有可追溯性。
