黄河下游近期防洪工程(山东段)施工淄博堤防加固工程第二标段新堤道路分部工程专项施工方案一、工程概况黄河下游平原系由黄河泥沙冲积而成,堤防基础多为沙性土,主要为壤土、砂壤土、粉土、粉砂,结构类型主要为多层结构和双层结构,确保花园口22000m1 2 3/s 洪水黄河下游大堤不决口,通过堤防加固工程,解决发生标准内洪水“溃决”堤防的问题。

堤防加固的原则是“临河截渗,背河导渗” ,主要通过放淤固堤,利用挖泥船或泥浆泵抽取河道或滩区的泥沙,输送到堤防临背河侧,培厚大堤断面,延长渗径长度。

淄博堤防加固工程第二标段位于黄河右岸桩号为147+770〜148+750, 152+220〜154+350, 156+150〜159+100,新堤道路位于157+100-158+150。

二、施工依据2.1 《堤防工程施工规范》SL260-98;2.2 水利水电工程单元工程施工质量验收评定标准—堤防工程( SL634-2012) 2.3 《公路工程质量检验评定标准》 (JTG F80/1-2004 )2.4 设计图纸、施工组织设计、招投标文件要求。

和距离,重要的是注明断面桩距堤顶中心的距离,以利于上下基层及路面施工时中心位置的准确性。

⑶ 放线:下基层设计宽度为6.8m ,为了保证下基层的宽度,在路基整修时宽度可1施工程序:测量放线f路槽施工f水泥.石灰稳定土底基层f水泥.石灰. 碎石土基层f路缘石安装f培路肩f沥青透层f沥青混凝土细粒层2路槽开挖⑴ 桩点布设:堤顶道路工程设计中心线为沿大堤中心布置。

首先在起止桩范围内沿中心线位置每50m设一个断面,大堤拐弯处可适当增加断面,将木桩设在临河堤肩位置,表明桩号并用大红漆染刷桩顶,以利于保护和寻找。

为了防止百米桩的丢失和破坏,以便于短途测量,中途每200m设立一个固定点,并进行标识和防破坏保护。

⑵ 纵、横断面测量:断面桩设定后,按照监理工程师提供的高程点测纵断高程,在测量过程中,进行返测校核,以确定其准确精度,然后测量横断面高程按7.0m 控制,首先找出中心位置,然后向两边等距找出边线点,用测绳连接两个断面,分别划出两边灰线确定路槽开挖范围。

堤顶道路工程施工方案

堤顶道路工程施工方案

堤顶道路工程施工方案一、施工前准备工作1.1 人员准备为确保施工安全和工程质量,需要提前确定施工人员名单及工作职责,并配备必要的施工人员。

同时,要对施工人员进行安全生产教育培训,确保他们具备相关的安全操作技能和知识。

1.2 设备准备根据道路工程施工的需要,要提前准备好各种施工设备和工具,包括挖掘机、推土机、砂石料运输车辆、沥青舞台机、压路机等设备,并确保这些设备的正常运转。

1.3 材料准备根据设计要求,提前准备好各种施工所需的材料,包括水泥、砂石料、沥青等道路建设所需的各类原材料,以及边坡保护所需的各类护坡材料。

1.4 施工方案制定根据工程设计图纸和相关技术要求,制定详细的施工方案,包括施工流程安排、工期计划、施工方法、安全措施等内容,并经有关部门批准。

1.5 检查地基条件在施工阶段之前,要对工程地基进行认真的勘察和检查,确保施工地基符合道路工程的承重要求,并对地基进行必要的处理和改良。

1.6 安全措施在施工前,要对施工现场进行安全评估,并制定详细的安全措施和预案,明确施工期间应采取的安全措施,确保施工过程中人员和设备的安全。

二、主要施工工程2.1 清理施工现场在进行实际施工之前,首先要对施工现场进行清理,清除现场内的障碍物和垃圾,并将施工现场围成安全区域,确保施工现场的整洁和安全。

2.2 开挖基坑根据设计要求,在堤顶道路的施工现场进行基坑的开挖作业。

在进行基坑开挖时,要注意保持基坑的边坡稳定,预防基坑塌陷事故的发生。

2.3 地基处理对于基坑开挖后的地基,根据实际情况进行地基处理,包括填土、夯实、振捣、碾压等处理,以保证地基的承载力和稳定性。

2.4 道路铺设在地基处理完成之后,可进行道路的铺设工作。

在铺设道路时,要确保道路的平整、水平和坚固,采取适当的施工方法和工艺,确保道路铺设质量。

2.5 边坡保护在道路铺设完成后,要对道路两侧的边坡进行保护处理,采取适当的防护措施,如设置护坡砌体、护坡网等,以确保边坡的稳定和安全。

堤顶道路施工方案

堤顶道路施工方案

堤顶道路施工方案1. 引言本文档旨在详细描述堤顶道路施工方案,以确保施工过程安全、高效、可持续。

堤顶道路作为一个重要的交通工程项目,其建设必须遵循相关规范、标准和技术要求。

本文将介绍施工前的准备工作、施工过程中的关键步骤,以及施工后的质量评估措施。

2. 施工前准备2.1 环境评估施工前需进行堤顶道路周边环境评估,包括土质状况、地质构造、气候条件等,并制定相应的施工方案。

根据环境评估结果,确定合适的施工工艺和材料选择。

2.2 工程测量在施工前进行详细的工程测量,包括堤顶道路的长度、宽度、高程等参数的测量,以确保施工精度和设计要求的一致性。

2.3 施工计划根据工程测量结果,制定详细的施工计划。

施工计划应包括工期安排、施工序列、材料供应等内容,以确保施工进度顺利进行。

3. 施工过程3.1 地基处理在堤顶道路施工前,需要对地基进行处理。

根据土质状况和地质构造,选择适当的地基处理方法,如加固、排水、填充等,以确保道路的稳定性和可靠性。

3.2 路基填筑在地基处理完成后,进行路基填筑工作。

根据设计要求,选择合适的填料,并按照合理的填筑层数和厚度进行填筑,保证路基的稳定性和承载能力。

3.3 车行道施工路基填筑完成后,进行车行道的施工。

根据设计要求,选择适当的道路材料,如沥青、混凝土等,并采取合理的施工工艺,包括平整、压实、铺装等步骤,以确保道路质量和使用寿命。

3.4 边坡处理在施工过程中,对堤顶道路的边坡进行处理。

根据设计要求,进行边坡的平整、绿化等工作,以增加边坡的稳定性和美观性。

4. 施工后质量评估4.1 质量检查施工完成后,进行质量检查,包括道路平整度、承载能力、排水情况等。

对存在的问题及时进行整改,确保经过质量评估后的道路符合设计标准和技术要求。

4.2 环保评估对施工过程中可能产生的环境污染进行评估,并采取相应的环保措施。

例如,控制扬尘、噪音和废弃物的产生,以减少对周边环境的影响。

4.3 安全评估在施工后进行安全评估,对施工过程中可能存在的安全隐患进行识别和控制。

堤顶道路施工方案百度文库

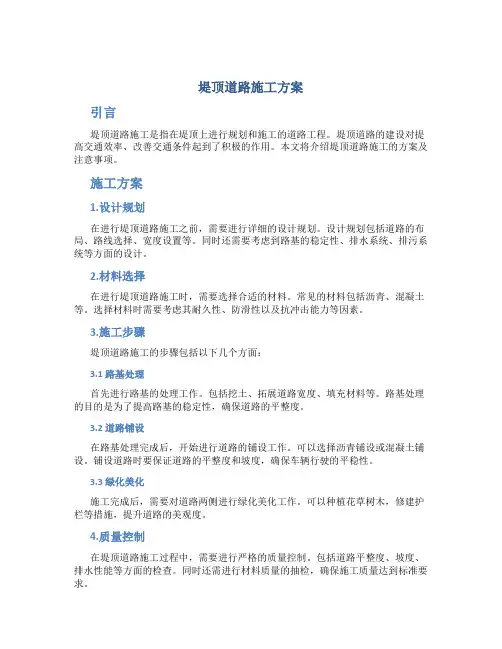

堤顶道路施工方案百度文库

堤顶道路施工方案引言堤顶道路施工是指在堤顶上进行规划和施工的道路工程。

堤顶道路的建设对提高交通效率、改善交通条件起到了积极的作用。

本文将介绍堤顶道路施工的方案及注意事项。

施工方案1.设计规划在进行堤顶道路施工之前,需要进行详细的设计规划。

设计规划包括道路的布局、路线选择、宽度设置等。

同时还需要考虑到路基的稳定性、排水系统、排污系统等方面的设计。

2.材料选择在进行堤顶道路施工时,需要选择合适的材料。

常见的材料包括沥青、混凝土等。

选择材料时需要考虑其耐久性、防滑性以及抗冲击能力等因素。

3.施工步骤堤顶道路施工的步骤包括以下几个方面:3.1 路基处理首先进行路基的处理工作。

包括挖土、拓展道路宽度、填充材料等。

路基处理的目的是为了提高路基的稳定性,确保道路的平整度。

3.2 道路铺设在路基处理完成后,开始进行道路的铺设工作。

可以选择沥青铺设或混凝土铺设。

铺设道路时要保证道路的平整度和坡度,确保车辆行驶的平稳性。

3.3 绿化美化施工完成后,需要对道路两侧进行绿化美化工作。

可以种植花草树木,修建护栏等措施,提升道路的美观度。

4.质量控制在堤顶道路施工过程中,需要进行严格的质量控制。

包括道路平整度、坡度、排水性能等方面的检查。

同时还需进行材料质量的抽检,确保施工质量达到标准要求。

注意事项在进行堤顶道路施工时,需要注意以下几点:1.安全施工施工过程中,应加强安全管理,落实好安全措施,确保施工人员安全。

设置安全警示标志,安排专人负责安全监督等,并做好相关的职工安全培训工作。

2.环境保护在进行堤顶道路施工时,要注意保护周围的环境。

避免施工过程中产生噪音、粉尘等污染物。

合理利用施工资源,减少对环境的影响。

3.施工时间安排在进行堤顶道路施工的过程中,需要合理安排施工时间。

考虑到交通压力、天气等因素,选择适合的时间段进行施工,以减少对交通和周围环境的影响。

结论堤顶道路施工是一项复杂的工程,需要从设计规划、材料选择到施工步骤都进行科学合理的安排。

堤顶道路分部工程施工方案

堤顶道路分部工程施工方案

堤顶道路分部工程施工方案一、前言在道路建设中,堤顶道路是一项重要的分部工程,对于保障堤体稳定、道路通行安全具有至关重要的作用。

本文将针对堤顶道路分部工程的施工方案进行详细阐述,以确保工程按照既定计划顺利进行。

二、工程概况1.工程名称:堤顶道路分部工程2.工程位置:位于XX水库XX段3.工程范围:包括XX处堤顶道路的填筑、平整和铺设4.工程周期:预计工期XX个月三、施工准备工作1.人员组织:建立施工队伍,明确各岗位职责,制定施工组织架构图。

2.材料采购:确定所需填土、沥青等材料的规格和数量,保证施工中材料供应的稳定性。

3.机械设备:租赁或购买必要的施工机械设备,包括挖掘机、压路机等。

4.施工方案:制定详细的施工计划和工序安排,确保施工有序进行。

四、施工过程1.土地平整:在堤顶道路工程区域进行必要的土地平整工作,确保施工基础平整牢固。

2.填土施工:按照设计要求,对道路进行填土,分层夯实,确保道路承载力和均匀性。

3.铺设沥青:在填土施工完成后,进行沥青铺设,确保道路的平整度和防水性。

4.交通疏导:安排交通疏导人员,确保施工过程中交通通畅、安全。

五、施工质量控制1.验收标准:制定严格的工程验收标准,确保施工质量符合设计要求。

2.质量监控:设置专人对施工过程进行质量监督,及时发现和纠正问题。

3.材料检验:对使用的材料进行抽样检验,确保质量可控。

4.工程验收:在施工完成后进行全面验收,并填写验收报告。

六、安全防护措施1.安全培训:对施工人员进行安全培训,提高安全意识。

2.安全设施:设置明显的安全警示标识,配备必要的安全装备。

3.应急预案:制定施工中可能出现的应急预案,确保安全问题得到及时处理。

七、总结堤顶道路分部工程施工方案的实施需要精心策划和严格执行,只有确保施工按照既定方案有序进行,才能保证工程质量和施工安全。

希望本文对于堤顶道路分部工程的施工提供了一定的参考和指导,为工程的顺利实施提供支持。

堤顶道路维修工程实施方案

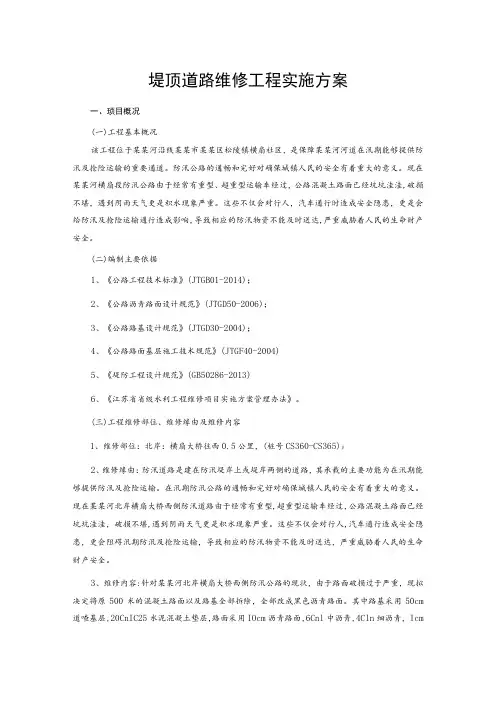

堤顶道路维修工程实施方案

堤顶道路维修工程实施方案一、顼目概况(一)工程基本概况该工程位于某某河沿线某某市某某区松陵镇横扇社区,是保障某某河河道在汛期能够提供防汛及抢险运输的重要通道。

防汛公路的通畅和完好对确保城镇人民的安全有着重大的意义。

现在某某河横扇段防汛公路由于经常有重型、超重型运输车经过,公路混凝土路面已经坑坑洼洼,破损不堪,遇到阴雨天气更是积水现象严重。

这些不仅会对行人,汽车通行时造成安全隐患,更是会给防汛及抢险运输通行造成影响,导致相应的防汛物资不能及时送达,严重威胁着人民的生命财产安全。

(二)编制主要依据1、《公路工程技术标准》(JTGB01-2014);2、《公路沥青路面设计规范》(JTGD50-2006);3、《公路路基设计规范》(JTGD30-2004);4、《公路路面基层施工技术规范》(JTGF40-2004)5、《堤防工程设计规范》(GB50286-2013)6、《江苏省省级水利工程维修项目实施方案管理办法》。

(三)工程维修部位、维修缘由及维修内容1、维修部位:北岸:横扇大桥往西0.5公里,(桩号CS360-CS365)β2、维修缘由:防汛道路是建在防汛堤岸上或堤岸两侧的道路,其承载的主要功能为在汛期能够提供防汛及抢险运输。

在汛期防汛公路的通畅和完好对确保城镇人民的安全有着重大的意义。

现在某某河北岸横扇大桥西侧防汛道路由于经常有重型,超重型运输车经过,公路混凝土路面已经坑坑洼洼,破损不堪,遇到阴雨天气更是积水现象严重。

这些不仅会对行人,汽车通行造成安全隐患,更会阻碍汛期防汛及抢险运输,导致相应的防汛物资不能及时送达,严重威胁着人民的生命财产安全。

3、维修内容:针对某某河北岸横扇大桥西侧防汛公路的现状,由于路面破损过于严重,现拟决定将原500米的混凝土路面以及路基全部拆除,全部改成黑色沥青路面。

其中路基采用50cm 道喳基层,20CnIC25水泥混凝土垫层,路面采用IOcm沥青路面,6Cnl中沥青,4Cln细沥青,Icm乳化下方封层沥青。

堤防堤顶道路工程施工方案

堤防堤顶道路工程施工方案

XXX省XXX干流堤防工程第XX标段XXX堤防堤顶道路分部工程施工方案XX省XXXXXXXXXXXXX有限公司XXX干流堤防工程第XX标项目经理部2016年9月10日目录1 工程概况 (3)2 主要工程量 (3)3 施工进度计划 (3)4 资源配置计划 (3)5 拌和站布置 (4)6 路面工程施工程序 (5)6.1 水泥碎石稳定层施工程序 (5)6.2 路面面层施工程序 (5)7 路面工程施工方法 (5)7.1材料要求 (5)7.2 试验路段 (6)7.3 水泥碎石稳定层施工方法 (6)7.4 混凝土面层施工方法 (8)7.5 接缝处理 (9)8 质量管理保证措施 (10)8.1 原材料质量控制 (10)8.2 施工过程质量控制 (11)9 安全管理保证措施 (11)10 文明施工及环保措施 (12)1 工程概况XXX堤防5.57km,堤线西起XXXXXXXXX岛对岸山根,沿XXXX右岸东行,到XXXXXX南折,到XXXX村南高地。

本次加高堤防2.87km,新建防洪墙2.7km,堤防防洪标准为50年一遇,2级堤防,穿堤建筑物3座。

XXX堤防堤顶道路分部工程主要为5.57km长堤顶道路及7条上堤坡道。

其中堤顶道路为5.4m宽20cm厚水泥稳定层+5m宽20cm厚混凝土路面;上堤坡道为3.9m宽20cm厚水泥稳定层+3.5m宽20cm厚混凝土路面。

2 主要工程量5%水泥稳定层:33325m2R4.5混凝土路面:30806m23 施工进度计划1、5%水泥稳定层计划2016年9月24日开始,2016年10月10日完工。

2、R4.5混凝土路面计划2016年9月30日开始,2016年10月20日完工。

4 资源配置计划1、拟投入本分部工程的主要施工设备表2、拟投入本分部工程的主要施工人员表3、投入本分部工程的主要材料表5 拌和站布置稳定土及混凝土拌和站均设在堤防桩号4+300背水侧空地上。

拌和站内设WCQ500型稳定土拌和机1台、0.75m3强制式混凝土拌和机2台及1.0m3强制式混凝土拌和机1台,上述拌和机进料均采用自动配料机进行配料。

堤顶路面施工方案【新版精品资料】

堤顶路面施工方案【新版精品资料】

萧山区围垦外八至外十工段标准塘工程施工I标段堤顶路面施工方案浙江江南春建设集团有限公司萧山区围垦外八至外十工段标准塘工程I标段项目部2012年11月2日萧山区围垦外八至外十工段标准塘工程施工I标段堤顶路面分部工程施工方案一、工程概况萧山区围垦外八至外十工段标准塘工程I标段位于萧山区东北部江滨地区,与海宁市盐官镇隔江相望,工程西起外八工段排涝闸,东至外十工段排涝闸。

本标段为Ⅰ标段,长约2.3km,桩号0+000~2+300。

工程主要建筑物标准塘为Ⅰ级,相应防洪潮标准为100年一遇,允许越浪:临时建筑物(施工围堰与临时丁坝)为4级,围堰防洪潮标准按非汛期10年一遇;不作抗震设计。

砼及钢筋砼结构设计年限为50年.水工砼结构坏境类别为四类。

二、堤顶路面及绿化施工本工程堤顶沥青道路底层自下而上设62cm厚石碴垫层、15cm厚3%水泥碎石稳定层、20cm厚5%水泥碎石稳定层、0.8厚乳化沥青下封层、5cm厚AC-20中粒式沥青混凝土、洒布改性乳化沥青、3cm厚AC-10细粒式沥青混凝土。

道路两侧安设平石及侧石。

1、墙后土方和堤身土方密实在堤顶石碴清理干净后,就开始进行原土及墙后土方密实,使土方达到中密—密实。

根据现场实际情况土方密实采用水将路面灌水24小时后用挖掘机斗戽水密实,然后采用18T的压路机进行振动碾压,碾压遍数经过试验确定。

2、石碴垫层施工石碴垫层分两层铺设,每层填筑厚度约为30cm,路面石碴垫层集料最大粒径不超过15cm,含泥量≦10%,石碴孔隙率≦22%,级配良好.石碴由自卸车运至现场后后退法卸料,采用振捣压路机碾压密实,碾压后相对密度要求满足设计要求。

3、水泥碎石稳定层路面下设15cm厚3%水泥碎石稳定层、20cm厚5%水泥碎石稳定层,水泥稳定层施工方法如下:(1)测量准备工作施工前在路基铺筑段隔10m设控制桩(曲线段5m),然后在两侧每隔10m各打一个高程控制桩,在桩上用红油漆标出试验段确定的虚铺标高。

堤顶道路施工方案

堤顶道路施工方案

堤顶道路施工方案1. 引言本文档旨在描述堤顶道路施工方案,包括施工目的、施工方法、工期安排以及施工保障措施等内容。

2. 施工目的堤顶道路施工的主要目的是为了改善道路交通条件,提高交通安全性。

通过修建堤顶道路,可以更好地连接两侧的道路,并改善交通流量。

3. 施工方法3.1 道路设计堤顶道路的设计应符合相关的交通规范和标准。

设计包括道路宽度、坡度、弯道半径等要素,以及路面材料的选择等。

3.2 施工准备在施工开始之前,需要进行充分的前期准备工作。

包括但不限于地形勘测、土壤测试、环境评估等。

根据勘测结果,制定详细的施工计划和施工方案。

3.3 施工流程堤顶道路的施工流程分为以下步骤:3.3.1 清理和平整地表首先,需要对原有地表进行清理和平整,清除所有的障碍物,确保施工区域的平整度。

3.3.2 坑槽挖掘和填土根据设计要求,进行道路的坑槽挖掘工作,并在挖掘的坑槽中填充土壤,形成道路的路基部分。

3.3.3 压实和夯实工作在填土后,需要进行压实和夯实工作,以增加路基的密实度和承载力。

可以使用大型振动压路机等设备来完成此工作。

3.3.4 路面铺设在路基完成后,进行道路的路面铺设工作。

根据设计要求,选择合适的路面材料,如沥青混凝土或水泥混凝土,并进行相应的施工操作,最终形成平整、牢固的道路路面。

3.4 完工验收在施工完成后,需要进行完工验收工作。

专业人员对堤顶道路进行验收,检查施工质量和符合度,并记录评估结果。

4. 工期安排根据实际情况和施工方案,制定详细的工期安排计划。

工期安排应考虑到施工过程中的可能出现的不可预见因素,合理安排工期,并确保按照计划完成施工任务。

5. 施工保障措施为确保施工过程的顺利进行,保障工人和周围环境的安全,需要采取一系列的施工保障措施。

包括但不限于:•施工现场设置警示标识,提醒过往车辆和行人谨慎通行。

•施工期间,设置警戒线和围栏,控制进入施工区域的人员和车辆。

•施工过程中,对施工现场进行定期巡查,及时处理可能出现的安全隐患。

堤顶道路施工方案

堤顶道路施工方案

堤顶道路施工方案堤顶道路施工方案一、施工背景和目标堤顶道路是指建在堤顶上的道路,它可以提供便捷的交通通道,提高堤坝的使用效益,减轻交通压力。

本施工方案的目标是确保施工过程安全、高效进行,保证堤顶道路的质量和使用寿命。

二、施工内容和方法1. 准备工作:确定施工时间和范围,清理堤顶杂物,搭建施工临时设施(如施工棚、办公室、厕所等)。

2. 堤顶加固:使用土石方加固堤顶,确保道路承载能力。

可选用填筑法、挖新法或加铺法,根据实际情况选择适宜的方法。

3. 路面铺设:选择适宜的路面材料,如沥青、水泥等。

先进行基础处理,包括土方开挖、土壇整平、路基加固等工序;然后铺设路面材料,采用机械振动压实和人工拖抹的方式,确保路面平整、坚固。

4. 排水系统:设计合理的排水系统,包括雨水排水和沿线积水的处理。

可采用雨水口、排水沟、排水管道等方式,确保堤顶道路排水畅通。

5. 路灯和标线:根据需要设置路灯和标线,提高夜间行车安全。

路灯可以选择太阳能路灯,减少对电网的依赖。

标线可以采用涂料或反光材料,提高可视性。

6. 绿化和景观:进行合理的绿化设计,增加道路的美观性。

可以选择适宜的植被和景观装饰物,如花草、雕塑等。

三、施工安全措施1. 建立完善的安全管理制度,确保施工人员的安全意识和安全操作。

2. 施工现场设置警示标识和安全警戒线,防止无关人员进入施工区域。

3. 对施工人员进行安全培训,提高其安全意识和技能水平。

4. 使用符合安全规范的施工设备和工具,确保施工过程安全。

5. 定期检查和维护施工设施和装备,防止事故发生。

6. 建立应急预案,应对突发事件。

四、施工周期和预算根据实际工程情况,初步估计堤顶道路施工周期为2个月,预算大约为100万元。

具体周期和预算需根据实际情况进行详细规划和调整。

五、施工管理和质量控制1. 设立项目经理和施工队长,负责施工过程的管理和组织。

2. 建立施工日志,记录施工过程中的关键信息和问题,并及时进行处理和解决。

堤顶道路实施方案

堤顶道路实施方案

堤顶道路实施方案一、前言。

随着城市建设的不断发展,道路建设成为了城市规划中的重要组成部分。

而在一些地势较低的地区,堤顶道路的建设成为了改善交通状况的重要手段。

本文将就堤顶道路实施方案进行详细介绍,以期为相关城市规划和道路建设提供参考。

二、背景分析。

堤顶道路是指在河堤或湖堤上建设的道路,其建设可以有效利用堤坝上的空间,缓解城市交通压力,改善交通状况。

同时,堤顶道路的建设还可以提高堤坝的利用率,实现资源的最大化利用。

因此,堤顶道路的实施对于城市交通和资源利用具有重要意义。

三、实施方案。

1. 地形勘测,在实施堤顶道路之前,首先需要对堤坝的地形进行详细勘测,包括地势高低、土质情况等,以便为后续道路设计提供准确的地形数据。

2. 道路设计,根据地形勘测结果,进行堤顶道路的设计,包括道路宽度、坡度、转弯处的设计等,同时需要考虑到堤坝的承载能力,确保道路建设的安全性。

3. 环境保护,在堤顶道路建设过程中,需要做好环境保护工作,保护好堤坝周围的植被和水体,避免对生态环境造成破坏。

4. 施工方案,制定堤顶道路的施工方案,包括施工工艺、施工周期、施工队伍组织等,确保施工过程安全、高效。

5. 安全监测,在堤顶道路建成后,需要进行安全监测工作,定期检查道路的安全状况,及时发现并解决安全隐患。

四、实施效果。

通过实施堤顶道路方案,可以达到以下效果:1. 缓解交通压力,堤顶道路的建设可以增加城市道路的通行能力,缓解交通拥堵状况,提高交通效率。

2. 提高空间利用率,利用堤坝上的空间建设道路,实现了资源的最大化利用,提高了城市土地的利用率。

3. 改善生态环境,在堤顶道路建设过程中,做好了环境保护工作,保护了周围的植被和水体,对于改善生态环境具有积极作用。

4. 增加堤坝稳定性,堤顶道路的建设可以增加堤坝的稳定性,提高了堤坝的抗洪能力,对于防洪具有重要意义。

五、结语。

堤顶道路的实施方案是一个综合性的工程,需要在设计、施工、监测等方面做好充分准备,确保道路的安全性和实用性。

堤顶路面施工方案

堤顶路面施工方案

堤顶路面施工方案
一、项目介绍
在堤顶道路施工中,为确保道路的平整及耐久性,需要采取一系列科学合理的施工方案。

本文将介绍堤顶路面施工方案及相关注意事项。

二、施工材料准备
在进行堤顶路面施工前,需要准备以下材料: - 沥青混凝土 - 水泥 - 碎石 - 沥青- 石灰
三、施工工序
1. 路面准备
在施工前,需清理道路表面杂物,确保路面平整。

如有坑洞或裂缝,需进行修补。

2. 基层处理
在路面铺筑之前,需要对路面进行基层处理。

可采用碎石铺设或水泥砼铺设作为基础。

3. 沥青混凝土铺设
在基层处理完成后,开始进行沥青混凝土铺设。

施工人员需确保沥青混凝土均匀铺设,并使用辊压机进行压实,保证路面的平整度和密实度。

四、施工注意事项
在堤顶路面施工过程中,需注意以下事项: - 施工过程中需注意安全,确保施工人员及周围行人的安全。

- 严格按照设计要求进行施工,确保路面的质量。

- 定期检查施工质量,及时修正问题。

五、施工质量验收
施工完成后,应进行路面质量验收。

验收人员应检查路面平整度、密实度等指标,确保施工质量符合标准要求。

通过科学合理的堤顶路面施工方案,可以确保道路的平整性和耐久性,提高道路使用寿命,为人们出行提供更好的保障。

堤顶混凝土路面施工方案(3篇)

堤顶混凝土路面施工方案(3篇)

第1篇工程名称:XX堤顶混凝土路面施工工程地点:XX堤顶工程规模:XX公里工程内容:堤顶混凝土路面施工,包括混凝土浇筑、模板安装、钢筋绑扎、混凝土养护等。

二、施工组织设计1.施工队伍成立一个以项目经理为领导,技术负责人、质量负责人、安全负责人等为主要成员的施工队伍,负责本工程的施工组织与管理。

2.施工设备(1)混凝土搅拌设备:混凝土搅拌站、混凝土输送泵、混凝土输送管等。

(2)模板及支架:钢模板、木模板、支架、紧固件等。

(3)钢筋加工设备:钢筋弯曲机、钢筋调直机、钢筋剪切机等。

(4)混凝土浇筑设备:混凝土振动器、平板振动器、滚筒振动器等。

(5)检测设备:钢筋检测仪、混凝土坍落度测定仪、混凝土强度试验机等。

3.施工工艺流程(1)施工准备:测量放线、模板安装、钢筋绑扎、混凝土浇筑、养护。

(2)混凝土浇筑:混凝土搅拌、混凝土运输、混凝土浇筑、混凝土振捣。

(3)模板拆除:混凝土强度达到设计要求后,拆除模板。

(4)混凝土养护:混凝土浇筑完成后,进行养护。

(5)施工质量检验:按照相关规范进行质量检验。

三、施工方案1.施工准备(1)测量放线:根据设计图纸,对堤顶进行测量放线,确保施工位置准确。

(2)模板安装:选用符合设计要求的钢模板或木模板,按照设计要求进行安装,确保模板的平整度和稳定性。

(3)钢筋绑扎:按照设计图纸要求,进行钢筋绑扎,确保钢筋位置准确、间距符合规范。

2.混凝土浇筑(1)混凝土搅拌:根据设计要求,选择合适的混凝土配合比,进行混凝土搅拌。

(2)混凝土运输:使用混凝土输送泵将混凝土输送到浇筑位置。

(3)混凝土浇筑:按照施工顺序,进行混凝土浇筑,确保混凝土密实、平整。

(4)混凝土振捣:使用振动器对混凝土进行振捣,排除气泡,提高混凝土的密实度。

3.模板拆除(1)混凝土强度达到设计要求后,进行模板拆除。

(2)拆除模板时,注意保护混凝土表面,避免损坏。

4.混凝土养护(1)混凝土浇筑完成后,进行养护,保持混凝土表面湿润。

堤顶道路施工方案

堤顶道路施工方案

堤顶道路施工方案
一、前言在城市基础设施建设中,道路的建设是至关重要的一环。

堤顶道路作为城市交通网络的重要组成部分,必须经过精心的规划和施工方案制定。

本文将针对堤顶道路的施工方案进行探讨,以满足城市交通需求,并保障施工安全。

二、道路规划和设计
1.堤顶道路的规划和设计应考虑到地理位置、周边环境、交通流量等因
素,并根据需求确定道路的宽度、弯曲度、坡度等参数。

2.需要进行详细的勘察和设计工作,确保道路在不同气候条件下具有良
好的稳定性和可行性。

三、施工过程
1.在进行施工前,需要对施工区域进行清理和平整,确保施工环境安全
整洁。

2.施工过程中需分阶段进行:包括路基开挖、路面铺设、护栏安装等工
作,每个阶段都需严格按照设计要求进行施工。

四、材料选择和施工技术
1.对于堤顶道路的建设,应选用耐久性好、抗压强度高的材料,确保道
路使用寿命。

2.施工过程中,应采用先进的施工设备和技术,保证工程的质量和进度。

五、施工安全与保障
1.在施工过程中,需做好安全防范工作,加强现场管理,并设置警示标
识,确保施工人员和周边居民的安全。

2.施工结束后,还需对道路进行验收,确保道路符合规范要求,达到安
全使用标准。

六、总结
考虑到城市发展的需要和交通运输的便利性,堤顶道路的施工方案至关重要。

通过严格的规划、设计和施工,可以确保道路的质量和安全性,为城市的发展提供坚实的基础。

希望本文的探讨对堤顶道路的施工方案有所启发,为道路建设提供参考与支持。

堤防堤顶道路工程施工方案(DOC)

堤防堤顶道路工程施工方案(DOC)

堤防堤顶道路工程施工方案
一、工程概述
堤防堤顶道路工程是指在河道或湖泊堤防堤顶上建设道路的工程,主要目的是
提高交通便利性以及加强堤防护体的稳定性。

本工程位于XX市XX河畔,全长约XX公里,总投资额约XX万元。

二、施工内容
1.清理堤顶表层杂物以及植被,确保施工区域整洁;
2.进行堤顶表层土层整平和加固,确保基础稳固;
3.铺设沥青混凝土道路面层,保证道路平整、耐磨;
4.设置道路标线、交通标识以及必要的防护设施。

三、施工步骤
1.规划设计:根据工程要求和实地勘察结果,制定详细的施工方案;
2.现场准备:搭建施工临时设施、清理施工区域,并做好安全防护工作;
3.土方工程:进行堤顶表层土层整平,并适时进行基础加固;
4.道路铺设:铺设沥青混凝土道路面层,并进行压实和养护;
5.完善设施:设置道路标线、交通标识,并安装必要的安全设施;
6.收尾工作:清理现场、验收工程质量,并做好档案资料整理。

四、施工注意事项
1.安全第一:严格遵守安全操作规程,做好施工安全防护工作;
2.环保优先:合理利用资源,减少污染排放,保护环境;
3.质量保证:严格按照设计要求施工,确保工程质量;
4.时限把控:合理并紧密安排施工进度,确保按时完成工程;
5.沟通协作:各施工单位之间要密切合作,保持沟通畅通。

五、施工总结
本工程施工中,各参与单位严格按照施工方案执行,工作高效有序。

通过全体
施工人员的努力,堤防堤顶道路工程顺利完成,并达到了预期的效果。

希望该道路能给周边居民和交通带来便利,也为该地区的发展做出贡献。

以上为堤防堤顶道路工程施工方案,如有异议或建议欢迎指正。

堤顶道路工程施工设计方案(沥青路面)

堤顶道路工程施工设计方案(沥青路面)

堤顶道路工程施工组织设计(沥青路面)施工组织设计一、工程概况2007年度某堤顶道路工程位于某县境内的黄河左岸,相应临黄堤桩号为205+833—252+317,工程长度46484m。

工程级别为次高级路面,按平原微丘三级公路标准设计修建,顺现状堤顶走。

堤顶宽度12米,边坡为1:3。

设计路面结构沥青面层5厘米,粘层,水泥石灰碎石土基层15厘米,宽度为6.5m;水泥石灰土底基层15厘米,宽度为6.8m;路面宽度为6米;二、施工进度计划及工期保证措施1、施工准备我单位在签定合同后,将发扬能吃苦耐劳敢打硬仗的作风,强化施工组织管理,以“三快、三化、四保、一创”的主导思想组织好施工。

“三快”是快速组建项目经理部、快速调集人员和机械进场、快速完成施工准备工作;“三化”是管理科学化、施工机械化、作业平行化;“四保”是保质量、保进度、保安全、保护环境;“一创”是创精品工程。

1.1进场后首先进行场地平整、修筑进场和施工道路,安排施工用水打井,施工用电和通讯均接到施工现场,修建临时房屋。

1.2组织图纸会审,编制施工方案,并上报监理工程师审批。

1.3根据业主或监理提供的基准点、基准线和水准点基本资料和数据,组织专业测量人员进行测量放线,并将测量结果上报监理工程师。

1.4根据工程所用材料,做好原材料的采购和检验试验。

1.5根据进度计划安排,做好砼、砂浆、路面稳定料、沥青混合料等各项配合比试配工作,并上报监理工程师。

1.6结合实际情况按层次做好技术交底和安全交底工作。

1.7各种施工机械、设备、试验仪器等运往现场并进行安装、调试和计量,检验合格后,方可投产。

1.8做好施工段落的划分,安排好工作。

1.9参加工程的所有的人员进场前集中培训,并做到职责明确,各工种人员到位。

2、工程施工进度计划安排本工程开工日期为2010年3月4日,主体工程完工日期2010年6月15日,共计168天。

我单位计划2010年3月4日开工,主体工程于2010年6月10日完工,具体项目包括:原路面、路基拆除;大堤加高;路槽挖松及压实;水泥石灰土底基层,水泥石灰碎石土基层;沥青混合料铺筑,路缘石安装,辅道.路口工程,其他工程。

堤顶道路施工方案

堤顶道路施工方案

5.2 堤顶道路施工方案本工程堤顶沥青道路底层自下而上设原路基压实度≥95%、15cm 厚山皮石、5cm级配碎石、C30 22CM水泥砼面层。

道路两侧安设山皮石。

1、堤身土方密实在堤顶石碴清理干净后,就开始进行原土密实,使土方达到中密-密实。

根据现场实际情况土方密实采用水将路面灌水24小时后用挖掘机斗戽水密实,然后采用压路机进行振动碾压,碾压遍数经过试验确定。

2、垫层施工垫层分两层铺设,先铺设山皮石垫层,铺筑15cm厚山皮石垫层。

然后填筑级配碎石,填筑厚度约为5cm。

①放样前再复测路基中线和高程,本合同段施工的车行道山皮石垫层的放样均采用虚铺厚度,根据设计加虚高系数2%(一般山皮石压缩率为5%),采用机械摊铺人工配合,骨料要均匀,表面应平整。

②山皮石填料最大粒径应不超过80mm,大于2mm且小于20mm的砾料约占80.5%,大于0.075mm且小于2mm的颗料占15.4%,小于0.075mm的粉料占4.1%,填料中的杂草等杂物应清理干净。

③填料要控制在最佳含水量的-4%~+2%时碾压,过湿要凉晒,太干要洒水,不许有任何松散材料现象出现。

碾压先采用轻型压路机稳压后,再用振动压路机碾压成型,并控制好横坡度,以利排水。

④山皮石垫层碾压成活后应进行宽度、厚度、高程及弯沉值检测,并做好试验记录,均符合设计和规范要求后方能进行5%水泥稳定层的施工。

山皮石垫层经检测合格后,根据设计图测定中线和边线,直线段10m测一点,曲线段根据曲线半径大小,每5~10m测一点,安装模板用水准仪测定高程,模板应支撑牢固。

3、砼路面层工程混凝土施工机械的选择1、混凝土搅拌机选用1台容量为500L的自由式搅拌机。

2、振捣器(1)插人式振捣器:用于模板、井边四周和平板振捣器不易振实的地方。

(2)平板振捣器:用于局部振实和振平混凝土。

(3)振动夯板:其作用为振动和整平混凝土,长度比混凝土板宽度加长30cm,在两端1/4处各安装1.1kwh振动机一台(二台振动机必须同向安装)。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

黄河下游近期防洪工程(山东段)施工淄博堤防加固工程第二标段新堤道路分部工程专项施工方案一、工程概况黄河下游平原系由黄河泥沙冲积而成,堤防基础多为沙性土,主要为壤土、砂壤土、粉土、粉砂,结构类型主要为多层结构和双层结构,确保花园口22000m3/s 洪水黄河下游大堤不决口,通过堤防加固工程,解决发生标准内洪水“溃决”堤防的问题。

堤防加固的原则是“临河截渗,背河导渗”,主要通过放淤固堤,利用挖泥船或泥浆泵抽取河道或滩区的泥沙,输送到堤防临背河侧,培厚大堤断面,延长渗径长度。

淄博堤防加固工程第二标段位于黄河右岸桩号为147+770~148+750,152+220~154+350,156+150~159+100,新堤道路位于157+100-158+150。

二、施工依据2.1 《堤防工程施工规范》SL260-98;2.2 水利水电工程单元工程施工质量验收评定标准—堤防工程(SL634-2012)2.3 《公路工程质量检验评定标准》(JTG F80/1-2004)2.4 设计图纸、施工组织设计、招投标文件要求。

三、施工方案1、施工程序:测量放线→路槽施工→水泥.石灰稳定土底基层→水泥.石灰.碎石土基层→路缘石安装→培路肩→沥青透层→沥青混凝土细粒层2、路槽开挖⑴桩点布设:堤顶道路工程设计中心线为沿大堤中心布置。

首先在起止桩范围内沿中心线位置每50m设一个断面,大堤拐弯处可适当增加断面,将木桩设在临河堤肩位置,表明桩号并用大红漆染刷桩顶,以利于保护和寻找。

为了防止百米桩的丢失和破坏,以便于短途测量,中途每200m设立一个固定点,并进行标识和防破坏保护。

⑵纵、横断面测量:断面桩设定后,按照监理工程师提供的高程点测纵断高程,在测量过程中,进行返测校核,以确定其准确精度,然后测量横断面高程和距离,重要的是注明断面桩距堤顶中心的距离,以利于上下基层及路面施工时中心位置的准确性。

⑶放线:下基层设计宽度为6.8m,为了保证下基层的宽度,在路基整修时宽度可按7.0m控制,首先找出中心位置,然后向两边等距找出边线点,用测绳连接两个断面,分别划出两边灰线确定路槽开挖范围。

⑷开挖:根据挖深程度,分别用挖掘机或装载机进行开挖,利用自卸车将挖方运至指定地点。

在开挖过程中,始终有专业人员随时进行高程测量控制,开挖后的路槽纵向坡比应符合纵断面设计高程。

路槽开挖后,利用平地机进行整平,然后按照程序进行翻松、整平、碾压工序。

3、路基翻松压实由于堤顶压实度较低,对路基部分仍采用翻松压实处理,保证压实度达到95%(重击),翻松压实完成后,应测量基底及横坡高程是否符合设计要求(误差允许为:+10mm及-30mm),不符合要求时应进行整修,直至满足规定。

4、稳定土试验路段水泥石灰稳定土底基层、水泥石灰碎石土基层开工前,施工单位应在监理机构批准的地段试铺长200m的试验路段。

试验时,准确记录压实方法、压实设备、工序和碾压遍数及层厚、材料含水量范围、干密度等,以便在以后主体工程施工中作为现场控制依据。

压实度要现场做压实试验,底基层压实度应≥95%,基层压实度≥97%,试验成功后即可进行底基层、基层施工。

5、水泥石灰稳定土底基层施工工序:路基整修→备土整平→备白灰条及摊铺→拌和闷料→布水泥及摊铺→拌和稳压→整平→碾压→接缝处理→养生⑴备土整平:路基整修完成后,按照底基层水泥石灰稳定土配合比的土方用量,在建设单位指定的土场运土,在弃土过程中,安排专人指挥卸车,同时用推土机随时进行整平,以免影响交通。

在整平的同时有技术人员用水准仪观测相对高程的高度。

为了保持整个路面的整体性,在底基层上土时,将两路肩的土方填足同时碾压,以保证路肩的压实度。

⑵备白灰条及摊铺:按照配合比白灰的用量,制作三角架专用检测工具进行体积控制,沿路面中心线堆筑白灰条,同时划出两边灰线,待现场监理工程师检查满足用量后,利用人工进行均匀摊铺。

⑶拌和闷料:白灰摊铺后,利用路拌机进行拌和,拌和过程中,要有专人随机检查拌和深度,使灰土基本达到均匀,并配备推土机进行稳压,拌和完成后,根据检测的含水量,计算出所增加的水量,以适当补充水分,保持含水量比设计含水量略高于1-2%,洒水闷料一夜。

⑷布水泥及摊铺:水泥的摊铺必须严格要求,在水泥分布前,首先用平地机将路面平整,然后划出两边灰线,按照配合比水泥的用量打好方格,每个方格按照一袋水泥需要撒布的面积,排放整齐经现场监理工程师检查认可后,采用人工扣锨法,均匀分布在界限内,要求既没有空白点,又不能局部过多,随后进行拌合稳压。

⑸拌和稳压:利用路拌机进行拌和,要到边、到底,在拌和过程中安排专人随机检查拌和深度。

有两种方法:一是开挖看是不是拌和到基底,并测量周遍厚度;二是用50cm钢板尺测量厚度,基层15cm的拌和系数一般在1.53~1.55之间,厚度在22-25cm为宜,拌和深度最好掌握侵入基底5-10mm,以利于上下结合。

为了保持水分,利用链轨拖拉机随拌和随稳压,同时也暴露潜在的不平整,更利于整平操作。

⑹整平:在整平前,有专业人员进行高程测量,每隔20-30m分别测出左、中、右三个点,并用白灰作出标记,然后利用平地机进行整平,整平完成后进行碾压。

⑺碾压:碾压首先用CA30型(12t)振动压路机由两侧路肩向中心静压一遍,振压一遍,然后用18-21T光轮压路机碾压3遍,碾压时应重叠1/2轮宽,时速控制在 2.0-2.5km/h,并用核子仪随时检查控制压实度及含水量,以达到规定压实度为止。

值得注意的是碾压时两侧边缘要多压2~3遍,以保证压实质量。

底基层、基层每完成一段后,按照质量控制要求取样,按照JTJ 057-94规定的标准进行试验,7天无侧限抗压强度对于底基层应≥0.7Mpa,基层应≥0.8Mpa。

⑻接缝处理:两工段的搭接部分,应采用对接形式(本公路基层均不得纵向接缝)。

前一段拌和整形后,留5~8m不碾压,在后一段施工时一起进行拌和、整形、碾压。

⑼养生:对压实好的路段要按时进行洒水养生,保持表面湿润,直到基层稳定土上土为止,其养生期不宜少于7天,在养生期间封闭路面,洒水车控制在15km/h。

6、水泥石灰碎石土基层施工工序:备土整平→备白灰条及摊铺→备碎石条及摊铺→拌和闷料→布水泥及摊铺→拌和稳压→整平→碾压→接缝处理→软帘覆盖养生基层的施工工序与底基层基本相同,所不同的是在摊铺施工中增加了级配碎石材料,在白灰摊铺后,按照配合比中碎石用量打成条形,现场监理验收认可后用人工或平地机均匀的摊开,随后进行拌和闷料。

在水泥摊铺拌和压实后,用软帘进行覆盖养生,按时洒水控制表面始终处于潮湿状态,养生期不少于7天,在养生期间封闭交通,控制重车通过,确保路面完好无损。

7、路缘石安装⑴路缘石采购:路缘石采用C20素混凝土预制块,尺度为:50cm×25cm ×10cm,具有抗撞击、耐风化的性能,表面平整、光滑、有棱角。

⑵开槽:在基层完成后2-3天左右,根据路面的设计宽度,首先确定中心线,然后用黑墨划出两边线,设计开挖宽度15cm,深度22cm,根据开槽设备的性能,使两边槽宽度和深度符合设计要求。

⑶路缘石运输:运输路缘石使用小型拖拉机或三轮车,在装卸过程中,要轻装轻放,运输高度不宜超过2-3层,以减少碰撞,确保路缘石的完整,卸路缘石要根据使用的多少,均匀存放,避免重复运输。

⑷路缘石安装:在路缘石安设过程中,严格按设计要求施工,路缘石在路面基层碾压完成后再开槽埋入,并将其孔隙填土捣实,确保稳定,用1:3的水泥砂浆铺2cm 厚,并用M10水泥砂浆勾缝,在路面、路肩施工时,亦应保证与路缘石能紧密结合。

8、清底沥青面层施工前,按规定对基层清理检查,符合要求后进行沥青粘层和透层施工。

9、粘层透层喷刷⑴粘层:路缘石侧面涂刷沥青粘层油,采用PC-3快裂洒布型阳离子乳化沥青稀料涂刷,涂层厚度1mm,沥青用量0.6kg/m2。

温度低于10°C时不得施工。

⑵透层:透层采用PC-2快裂洒布型阳离子乳化沥青稀料洒布,透层宽度6m,沥青用量0.93kg/m2。

为了使乳化沥青与基层粘结良好,在乳化沥青洒布之前,先用人工对基层表面的浮土等杂质进行清扫,当基层表面过干时,在基层表面少量洒水,等表层稍干后,进行透层沥青的洒布。

基层表面处理完后,用乳化沥青洒布机在基层表面进行均匀洒布,使乳化沥青渗入基层一定深度,但又不致流淌,在表面形成油膜。

在洒布过程中,按设计沥青用量一次洒布均匀,当有遗漏时,将用人工进行补洒。

当温度低于5°C、有降雨、风速过大以及基层潮湿时,均不得洒布沥青材料。

在洒布乳化沥青前,对路缘石表面必须采用监理机构批准的方法加以保护,以防飞溅沥青污染。

透层保养:在刚喷洒透层的基层上,要禁止车辆通行,直到透层沥青干燥,如在透层变干之前必须让车通行时,则将在透层表面上撒布适量细石屑或黄沙用以保护透层。

10、沥青混凝土细粒层施工热拌沥青混合料面层采用场拌法施工,在正式施工前,必须进行各种材料试验,以确定各种材料的参数。

施工工序:施工准备→试验路段→热拌沥青混合料拌制→热拌沥青混合料运输→热拌沥青混合料摊铺→热拌沥青混合料压实成型→接缝处理。

⑴施工准备:在沥青混合料面层施工前至少28天,将拟用的各种集、填料和沥青委托监理机构确认的试验室,按JTJ052-2000规定进行原材料试验和混合物组成设计。

沥青要密闭封存,各种矿料分别堆放在具有硬质基底的场地上,且互不混杂,并用塑料布进行覆盖,以防雨淋,拌和厂要设排水设施,以防水浸泡矿料。

拌和厂要自备发电设备,保证电力正常供应。

⑵试验路段:在沥青面层铺筑开始前至少14天,施工单位应在监理机构批准的地段铺筑长度100m的试验路段,沥青混合料摊铺、压实12小时后,应按JTJ 052-2000的标准方法进行密实度、厚度检验,沥青混合料面层一层厚度5cm,松铺系数取1.3,压实度应达到94%,压实密度为2200kg/m3。

试验路段完成后,施工单位应写出试验路段总结报告,经监理机构审查批准后可作为正式施工的依据。

⑶热拌沥青混合料的拌制:热拌沥青混合料采用连续式拌和机拌制,并配备根据材料含水量变化调整上料比例、上料速度、沥青用量等装置。

沥青材料采用导热油加热,加热温度140-160°C,并严格控制拌和沥青混合料的出厂温度,当混合料的出厂温度过高,并影响沥青与集料的粘结力时,混合料将予以废弃。

在拌和过程中,严格控制拌和时间,并使混合料拌和均匀,所有矿料颗粒全部裹覆沥青结合料,无花白料、无结团成块或严重的分离现象。

在拌和厂设试验室,并配置足够的仪器设备,在拌和过程中随时检测沥青及油石比的控制指标。

对混合料的抽样检验,按每台拌和机每天或拌和250t混合料最少进行一次,试样选取、试样尺寸和试验方法按JTJ 052-2000规定的标准方法进行,拌好的热拌沥青混合料在未运送前,应储存与有保温设备的储料仓内,储存超过6小时或温度低于120°C的混合料不得出厂。
