施工方案建设单位名称:上海西子实业有限公司施工方案名称:上海西子联合总部综合楼办公项目消防工程气体灭火施工方案施工组织设计编号:HY-XZ-XF004上海环昱建筑消防工程有限公司二0一四年二月目录工程施工方案 (3)1工程概述 (3)1.1 前言 (3)1.2 本施工组织设计编制依据 (3)1.3 工作方式 (3)2工程管理目标 (3)3施工组织设计 (3)3.1 施工准备 (3)3.2 施工步骤 (5)3.4确保工期的技术组织措施 (13)工程施工方案1 工程概述1.1 前言本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲。

将由项目经理部精心组织、精心施工。

1.2 本施工方案编制依据本施工方案编制依据:A.气体灭火系统平面图、系统图B. 气体灭火系统施工和验收规范GB50263—2007C.《气体灭火系统施工及验收规范》(GB50263-2007)D.《工业金属管道工程施工及验收规范》(GB50235-97)1.3 工作方式该气体灭火系统采用预制(无管网)单元独立全淹没灭火方式。

2工程管理目标实行以合同期为目标的项目法施工,全面履行工程合同,保工期、保质量、保交工。

质量监督管理控制:为了保证工程质量,项目组配备质量监督工程师,按照ISO9001 质量管理的目标、步骤、办法完成质量监督管理。

采取有效可靠的质量保证措施,创优良工程,并达到市合格工程评定条件。

建立强有力的项目领导班子,组织一流素质的施工队伍,采取先进的施工管理方法和施工技术。

实现安全生产和文明施工。

3.1 施工准备3.1.1施工技术准备(1)施工前做好消防工程各系统工程图纸的内部会审,并根据消防部门对本消防系统工程的审核意见对图纸进行核实,深化设计的部分,施工中必须落实,保证各消防系统图纸的有效性。

(2)组织工程技术和设计人员深化熟悉设计图纸,掌握设计要点和施工工艺标准,会同业主、设计单位、监理、各分包单位进行设计交底和图纸会审。

无管网七氟丙烷灭火方案

无管网七氟丙烷灭火方案

信息中心机房气体灭火系统设计方案建设单位:编制单位:编制日期:二○一○年七月目录第一章综合阐明 ........................................................................................................错误!未定义书签。

一概述................................................................................................................错误!未定义书签。

二七氟丙烷灭火系统 ........................................................................................错误!未定义书签。

三本文献编制根据及引用文献 ........................................................................错误!未定义书签。

第二章灭火装置设计阐明 ........................................................................................错误!未定义书签。

第一节装置简介和工作原理.................................................................................错误!未定义书签。

一七氟丙烷灭火系统简介 ................................................................................错误!未定义书签。

二柜式七氟丙烷灭火装置简介 ........................................................................错误!未定义书签。

七氟丙烷自动灭火系统施工方案(精)2

七氟丙烷自动灭火系统施工方案(精)2

UPS机房布置一套七氟丙烷无管网自动灭火装置。

七氟丙烷无管网自动灭火装置是以“洁净气体”七氟丙烷作为灭火剂,七氟丙烷是五色无味的气体,具有清洁、不导电、度性低、灭火效率高、不污染保护对象的特点,特别是对大气臭氧层无破坏作用,符合环保的要求。

该装置是一种无管网、轻便、可移动、自动灭火的消防设备,具有安装灵活方便、外形美观,灭火剂无管网损失,灭火效率高、速度快、无污染的特点。

火灾发生时,可直接向保护区内自动喷洒灭火剂,方便快捷。

该装置不设储瓶间,储气瓶与整个系统均设置在保护区。

七氟丙烷无管网自动灭火装系统由火灾探测器、自动报警控制器、灭火控制器、固定灭火装置、灭火剂、输送软管道和喷嘴组成。

1.灭火系统组成ZQW2-120型七氟丙烷无管网自动灭火系统为独立式的全淹没灭火系统,由一套或几套无管网装置对应保护一个区域,可以在规定的时间内向防护区喷射一定浓度的灭火剂并使其均匀地充满整个防护区。

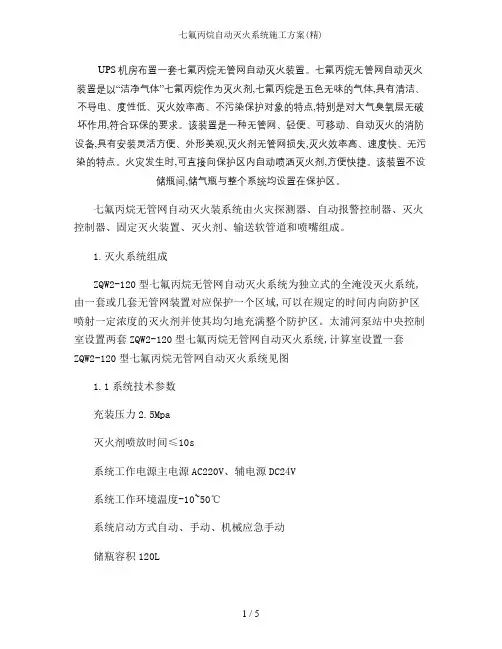

太浦河泵站中央控制室设置两套ZQW2-120型七氟丙烷无管网自动灭火系统,计算室设置一套ZQW2-120型七氟丙烷无管网自动灭火系统见图1.1系统技术参数充装压力2.5Mpa灭火剂喷放时间≤10s系统工作电源主电源AC220V、辅电源DC24V系统工作环境温度-10~50℃系统启动方式自动、手动、机械应急手动储瓶容积120L1.2七氟丙烷储存瓶组由储存瓶、容器阀、压力信号发生器、电磁启动阀、高压软管组成,平时储存瓶用来储存七氟丙烷灭火剂,火灾发生时将灭火剂释放出去进行灭火。

七氟丙烷储存瓶的储存压力检查方法:检查压力表开关是否关闭,即压紧螺母是否旋紧;卸下压力表,泄放压力表密封腔内的压力;此时压力表应归零,否则更换压力表;装上压力表,打开开关,显示正常压力。

电磁启动阀安装在容器阀上,以电动或手动打开容器阀,释放灭火剂。

紧急情况下,可以用手指拉住保险扣拉手,把保险扣拉出,拍击手动按钮,即可驱动电磁阀动作。

压力信号发生器安装在出口部位,当释放七氟丙烷时,压力信号发生器动作送出工作信号给灭火控制系统。

气体灭火系统(无管网)施工方案

气体灭火系统(无管网)施工方案

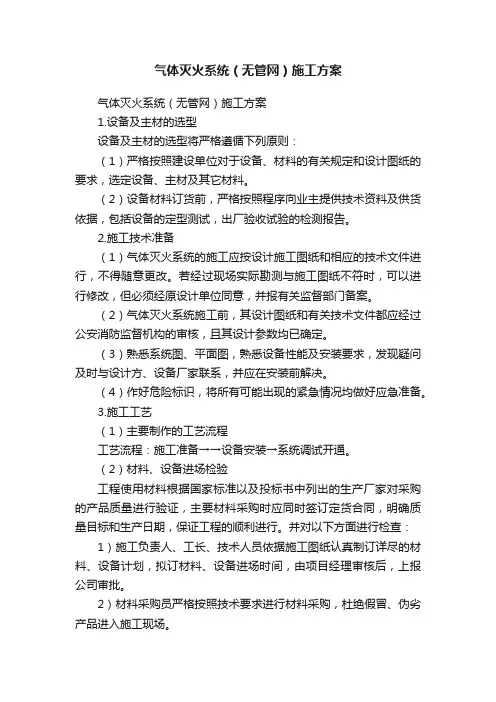

气体灭火系统(无管网)施工方案气体灭火系统(无管网)施工方案1.设备及主材的选型设备及主材的选型将严格遵循下列原则:(1)严格按照建设单位对于设备、材料的有关规定和设计图纸的要求,选定设备、主材及其它材料。

(2)设备材料订货前,严格按照程序向业主提供技术资料及供货依据,包括设备的定型测试,出厂验收试验的检测报告。

2.施工技术准备(1)气体灭火系统的施工应按设计施工图纸和相应的技术文件进行,不得随意更改。

若经过现场实际勘测与施工图纸不符时,可以进行修改,但必须经原设计单位同意,并报有关监督部门备案。

(2)气体灭火系统施工前,其设计图纸和有关技术文件都应经过公安消防监督机构的审核,且其设计参数均已确定。

(3)熟悉系统图、平面图,熟悉设备性能及安装要求,发现疑问及时与设计方、设备厂家联系,并应在安装前解决。

(4)作好危险标识,将所有可能出现的紧急情况均做好应急准备。

3.施工工艺(1)主要制作的工艺流程工艺流程:施工准备→→设备安装→系统调试开通。

(2)材料、设备进场检验工程使用材料根据国家标准以及投标书中列出的生产厂家对采购的产品质量进行验证,主要材料采购时应同时签订定货合同,明确质量目标和生产日期,保证工程的顺利进行。

并对以下方面进行检查:1)施工负责人、工长、技术人员依据施工图纸认真制订详尽的材料、设备计划,拟订材料、设备进场时间,由项目经理审核后,上报公司审批。

2)材料采购员严格按照技术要求进行材料采购,杜绝假冒、伪劣产品进入施工现场。

3)材料进场检验:察看外观质量,检查产品规格、型号、计量和点验产品数量,测量产品几何尺寸,认真填写采购产品记录,如验证时发现与合同不符或不合格产品时,上报上级部门进行评审或立即清除退货。

4)检验产品的合格证,检测报告及相关的材质检验报告单,如发现上述资料内容与产品不相符或资料过期时不应接收此批产品。

5)现场材料员根据规定对所有材料进行标识、保管和维护,凡进入现场的物资均应进行标识,标识牌上注明物资名称、规格、材料、产地等。

无管网式气体灭火系统施工方案

无管网式气体灭火系统施工方案

无管网式气体灭火系统施工方案、工程概况、编制依据:1)《火灾自动报警系统设计规范》GB50116-982)《建筑设计防火规范》GB50016-2006 ;3)《火灾自动报警控制系统施工及验收规范》GB50166-20074)《气体灭火系统设计规范》GB50370-2005;5)《气体灭火系统及零部件性能要求和试验方法》GA400 —2002;6)《气体灭火系统施工及验收规范》GB50263-2007;7)《ZTQ型七氟丙烷(HFC-227ea灭火系统》Q/CYZTQ01—2002;8)《建筑电气安装工程施工质量验收规范》GB50303-20029)《火灾自动报警通用技术条件》GB471710)业主工程进度安排计划和施工现场实际情况三、工程内容简介本工程为独立的气体灭火系统,火警控制盘设在本层,负责本系统信息的通讯、显示、管理和控制,并通过预先编制好的智能化程序自动或手动输出控制信号,从而向相关消防设备发出动作指令,同时保证人员的安全疏散和撤离,最大限度地减少财产损失。

报警信号、故障信息、联动信号等分别显示在控制盘上。

1)系统控制:本系统设有自动控制和手动控制两种启动方式;2)当采用火灾探测器时,灭火系统的自动控制装置应在接到两个独立的火灾信号后才能启动。

根据人员安全撤离防护区的需要,应有不大于30秒的可控延迟喷射;对于平时无人工作的防护区,可设置为无延迟的喷射。

3)手动控制装置应设在防护区疏散出口的门外便于操作的地方,安装高度为中心点距地面1.5m。

4)机械应急操作装置应设在储瓶间内或防护区疏散出口门外便于操作的地方无论系统处于自动”或芋动”状态均能在一处完成系统启动或急停的全部操作。

四、防护区的要求:1)防护区必须为独立的封闭空间,电缆及管道出入口应用防火材料封堵;2)防护区的围护结构及门、窗的耐火极限不应低于0.5h ,吊顶的耐火极限不应低于0.25h ;围护结构及门窗的允许压力不宜小于1200Pa;3)防护区应设置泄压口,宜设在外墙上,防护区不存在外墙的,可设在与走廊相隔的内墙上,泄压口应位于防护区净高的2/3以上。

无管网气体施工方案-北京

无管网气体施工方案-北京

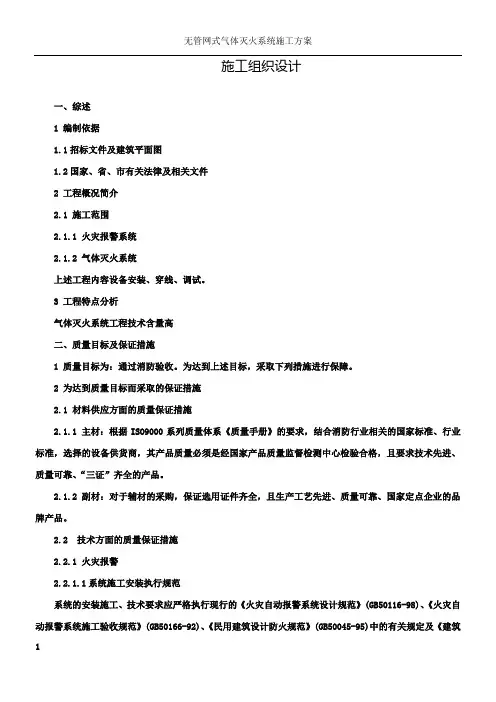

施工组织设计一、综述1 编制依据1.1招标文件及建筑平面图1.2国家、省、市有关法律及相关文件2 工程概况简介2.1 施工范围2.1.1 火灾报警系统2.1.2 气体灭火系统上述工程内容设备安装、穿线、调试。

3 工程特点分析气体灭火系统工程技术含量高二、质量目标及保证措施1 质量目标为:通过消防验收。

为达到上述目标,采取下列措施进行保障。

2 为达到质量目标而采取的保证措施2.1 材料供应方面的质量保证措施2.1.1 主材:根据ISO9000系列质量体系《质量手册》的要求,结合消防行业相关的国家标准、行业标准,选择的设备供货商,其产品质量必须是经国家产品质量监督检测中心检验合格,且要求技术先进、质量可靠、“三证”齐全的产品。

2.1.2 副材:对于辅材的采购,保证选用证件齐全,且生产工艺先进、质量可靠、国家定点企业的品牌产品。

2.2 技术方面的质量保证措施2.2.1 火灾报警2.2.1.1系统施工安装执行规范系统的安装施工、技术要求应严格执行现行的《火灾自动报警系统设计规范》(GB50116-98)、《火灾自动报警系统施工验收规范》(GB50166-92)、《民用建筑设计防火规范》(GB50045-95)中的有关规定及《建筑电气通用图集》(92DQ5)(92DQ9)等国家有关标准要求的作法施工。

具体按照下述标准进行施工安装及检查验收。

2.2.1.2系统施工安装工艺技术措施2.2.1.2.1 配管配线:A 敷设穿线管,作好防腐处理。

B 穿线前,严格按设计要求,检查导线的型号,规格是否相符,然后按规定根数进行穿线。

C 不同系统,不同电压等级,不同电流类别的线路,不穿在同一管内或线槽同一孔内。

D 导线在管内或桥架内,禁止有接头或扭结,导线的接头要在接线盒内焊接或用端子连接。

E 管路超过下列长度时,在便于接线处装设接线盒;a.管子长度每超过45m无弯曲时;b.管子长度每超过30m有二个弯曲时;c.管子长度每超过12m有三个弯曲时。

气灭无管网方案

气灭无管网方案

机房气体灭火系统方案建议书2009.08目录一、系统设计和工作原理 (1)二、装置基本性能参数 (4)三、装置组成 (5)四、安装 (6)五、装置使用方法 (8)六、装置的检查和维护 (10)七、注意事项 (12)一、系统设计和工作原理气体自动消防灭火系统气体消防系统属于专业化很强的系统,要结合大楼的消防系统进行统一的报验与施工。

本工程项目需作气体保护的范围为机房,根据建筑本身特点及委托要求,采用无管网装置系统进行保护。

根据要求,我们将对所述房间实施气体保护,以保证这些重要部位在火灾发生后能够迅速有效地实施气体灭火,并使所有的设备设施、档案资料等不受影响。

本次气体灭火的保护区设二个保护区。

保护区网络中心机房,体积约407立方米。

按灭火浓度8%计算其灭火系数为0.634,需三个90L钢瓶充装七氟丙烷灭火药剂87公斤。

UPS配电室,体积约81.7立方米。

按灭火浓度9%计算其灭火系数为0.721,需一个70L钢瓶充装七氟丙烷灭火药剂59公斤。

设计依据1、(GB50370-2005)《气体灭火系统设计规范》2、GB50116-98《灭火自动报警系统设计规范》3、《建筑灭火器配置设计规范》4、美国防火学会NFPA2001标准(即洁净气体灭火系统标准)设计目标为了防止火灾对建筑的危害,建筑物须采取必要的防火措施。

这些措施大致可分为三类:建筑的防火措施;报警设备和灭火设备;加强防火管理。

本方案仅根据前2类措施进行设计。

根据“建筑设计防火规范”(GBJ16-87)中规定:在机房必须设置火灾自控报警装置系统。

消防报警系统要做到及时准确地监测出火灾,且通过联动系统限制火灾的蔓延,把火灾控制在最小的范围内。

气体灭火系统要能及时启动灭火,控制送风、排烟,减少人员伤亡和财产损失。

为了早期发现火灾,使火灾控制在初始阶段,必须对机房等房间进行经常性的监视。

为此,需要安装自动火灾探测器,当出现火灾时自动报警。

在书库里自动火灾探测器应设在房顶或天花板向室内的一侧,同时在人员不经常出入或视线达不到的地方,都应装置探测器。

七氟丙烷自动灭火系统施工方案(精)

七氟丙烷自动灭火系统施工方案(精)

UPS机房布置一套七氟丙烷无管网自动灭火装置。

七氟丙烷无管网自动灭火装置是以“洁净气体”七氟丙烷作为灭火剂,七氟丙烷是五色无味的气体,具有清洁、不导电、度性低、灭火效率高、不污染保护对象的特点,特别是对大气臭氧层无破坏作用,符合环保的要求。

该装置是一种无管网、轻便、可移动、自动灭火的消防设备,具有安装灵活方便、外形美观,灭火剂无管网损失,灭火效率高、速度快、无污染的特点。

火灾发生时,可直接向保护区内自动喷洒灭火剂,方便快捷。

该装置不设储瓶间,储气瓶与整个系统均设置在保护区。

七氟丙烷无管网自动灭火装系统由火灾探测器、自动报警控制器、灭火控制器、固定灭火装置、灭火剂、输送软管道和喷嘴组成。

1.灭火系统组成ZQW2-120型七氟丙烷无管网自动灭火系统为独立式的全淹没灭火系统,由一套或几套无管网装置对应保护一个区域,可以在规定的时间内向防护区喷射一定浓度的灭火剂并使其均匀地充满整个防护区。

太浦河泵站中央控制室设置两套ZQW2-120型七氟丙烷无管网自动灭火系统,计算室设置一套ZQW2-120型七氟丙烷无管网自动灭火系统见图1.1系统技术参数充装压力2.5Mpa灭火剂喷放时间≤10s系统工作电源主电源AC220V、辅电源DC24V系统工作环境温度-10~50℃系统启动方式自动、手动、机械应急手动储瓶容积120L1.2七氟丙烷储存瓶组由储存瓶、容器阀、压力信号发生器、电磁启动阀、高压软管组成,平时储存瓶用来储存七氟丙烷灭火剂,火灾发生时将灭火剂释放出去进行灭火。

七氟丙烷储存瓶的储存压力检查方法:检查压力表开关是否关闭,即压紧螺母是否旋紧;卸下压力表,泄放压力表密封腔内的压力;此时压力表应归零,否则更换压力表;装上压力表,打开开关,显示正常压力。

电磁启动阀安装在容器阀上,以电动或手动打开容器阀,释放灭火剂。

紧急情况下,可以用手指拉住保险扣拉手,把保险扣拉出,拍击手动按钮,即可驱动电磁阀动作。

压力信号发生器安装在出口部位,当释放七氟丙烷时,压力信号发生器动作送出工作信号给灭火控制系统。

气体灭火施工方案(七氟丙烷无管网)-3

气体灭火施工方案(七氟丙烷无管网)-3

施工方案建设单位名称:上海西子实业有限公司施工方案名称:上海西子联合总部综合楼办公项目消防工程气体灭火施工方案施工组织设计编号:HY-XZ-XF004上海环昱建筑消防工程有限公司二0一四年二月目录工程施工方案 (3)1工程概述 (3)1.1 前言 (3)1.2 本施工组织设计编制依据 (3)1.3 工作方式 (3)2工程管理目标 (3)3施工组织设计 (3)3.1 施工准备 (3)3.2 施工步骤 (5)3.4确保工期的技术组织措施 (13)工程施工方案1 工程概述1.1 前言本施工组织设计是工程承建单位在整个施工期内指导安装工程施工的大纲。

将由项目经理部精心组织、精心施工。

1.2 本施工方案编制依据本施工方案编制依据:A.气体灭火系统平面图、系统图B. 气体灭火系统施工和验收规范 GB50263—2007C.《气体灭火系统施工及验收规范》(GB50263-2007)D.《工业金属管道工程施工及验收规范》(GB50235-97)1.3 工作方式该气体灭火系统采用预制(无管网)单元独立全淹没灭火方式。

2工程管理目标➢实行以合同期为目标的项目法施工,全面履行工程合同,保工期、保质量、保交工。

➢质量监督管理控制:为了保证工程质量,项目组配备质量监督工程师,按照ISO9001 质量管理的目标、步骤、办法完成质量监督管理。

➢采取有效可靠的质量保证措施,创优良工程,并达到市合格工程评定条件。

➢建立强有力的项目领导班子,组织一流素质的施工队伍,采取先进的施工管理方法和施工技术。

➢实现安全生产和文明施工。

3 施工方案3.1 施工准备3.1.1施工技术准备(1)施工前做好消防工程各系统工程图纸的内部会审,并根据消防部门对本消防系统工程的审核意见对图纸进行核实,深化设计的部分,施工中必须落实,保证各消防系统图纸的有效性。

(2)组织工程技术和设计人员深化熟悉设计图纸,掌握设计要点和施工工艺标准,会同业主、设计单位、监理、各分包单位进行设计交底和图纸会审。

无管网气体灭火施工工艺

无管网气体灭火施工工艺

无管网七氟丙烷系统施工方案柜式七氟丙烷系统1、柜式七氟丙烷系统安装1。

1柜式七氟丙烷安装安装前必须认真阅读装置有关的说明书,熟悉工程设计方案.确保本灭火装置布置与设计图纸相符,各部件齐全且符合设计要求。

1.1.1将柜体放置在防护区气体灭火设计图纸所标识位置,尽量使柜体背部安装在防护区靠墙位置,单台时应将喷嘴基本对准重点保护设备,多台时应均匀分布,并保证柜体平稳无晃动和倾斜。

1.1.2将灭火剂瓶组搬进柜子中央,正面(喷字面)向外,并用抱箍和七字钩固定在柜体上,注意不要压坏柜体。

若是双瓶组,将主动储瓶用抱箍固定在柜内右边,然后在左边固定好从动储瓶.1.1。

3将喷嘴安装在柜体上部喷嘴孔,喷射方向朝柜外,内部用紧固螺母固定在柜体上。

1。

1。

4高压软管带弯头端接头装在容器阀灭火剂出口螺纹上,扳手拧紧。

另一侧连接在喷嘴末端螺纹上,扳手拧紧。

1。

1.5压力信号器调试好后安装在高压软管相应接口上,扳手拧紧。

1。

1。

6压力表安装在容器阀压力表接口上,扳手拧紧.1.1.7将电磁驱动器安装在储瓶容器阀上(应在确保调试完毕后安装).若是双瓶组,将电磁驱动器安装在主动储瓶容器阀上,气动驱动器安装在从动储瓶容器阀上。

1。

1。

8安装双瓶组启动管路,将主动瓶容器阀与从动瓶气动驱动器连接起来。

若两瓶组距离有偏差会导致该部件安装不上,此时需微调两瓶组的位置.(单瓶组无此操作)1.1.9将压力信号器及电磁驱动器的线路从柜体后预留穿线孔穿出,并与火灾自动报警灭火控制器或消防控制中心接通.注意使用防护套管,以免损坏线路.1.1。

10检查各个安装连接部位,必须保证固定牢靠,管路连接密封处良好,线路连接无误。

1.2柜式七氟丙烷系统调试1.2.1电磁驱动器启动试验:取下电磁驱动器,拔出电磁驱动器保险销,接通测试电源(DC24V),试验电磁铁联动闸刀是否动作。

测试完毕后,闸刀及电磁驱动器保险销应复位。

调试电磁驱动器时,应确保离开容器阀单独进行.1.2。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

无管网式气体灭火系统施工方案一、工程概况二、编制依据:1)《火灾自动报警系统设计规范》GB50116-982)《建筑设计防火规范》GB50016-2006;3)《火灾自动报警控制系统施工及验收规范》GB50166-20074)《气体灭火系统设计规范》GB50370-2005;5)《气体灭火系统及零部件性能要求和试验方法》GA400-2002;6)《气体灭火系统施工及验收规范》GB50263-2007;7)《ZTQ型七氟丙烷(HFC-227ea)灭火系统》Q/CYZTQ018-2002;8)《建筑电气安装工程施工质量验收规范》GB50303-20029)《火灾自动报警通用技术条件》GB471710)业主工程进度安排计划和施工现场实际情况三、工程内容简介本工程为独立的气体灭火系统,火警控制盘设在本层,负责本系统信息的通讯、显示、管理和控制,并通过预先编制好的智能化程序自动或手动输出控制信号,从而向相关消防设备发出动作指令,同时保证人员的安全疏散和撤离,最大限度地减少财产损失。

报警信号、故障信息、联动信号等分别显示在控制盘上。

1)系统控制:本系统设有自动控制和手动控制两种启动方式;2)当采用火灾探测器时,灭火系统的自动控制装置应在接到两个独立的火灾信号后才能启动。

根据人员安全撤离防护区的需要,应有不大于30秒的可控延迟喷射;对于平时无人工作的防护区,可设置为无延迟的喷射。

3)手动控制装置应设在防护区疏散出口的门外便于操作的地方,安装高度为中心点距地面1.5m。

4)机械应急操作装置应设在储瓶间内或防护区疏散出口门外便于操作的地方,无论系统处于“自动”或“手动”状态均能在一处完成系统启动或急停的全部操作。

四、防护区的要求:1)防护区必须为独立的封闭空间,电缆及管道出入口应用防火材料封堵;2)防护区的围护结构及门、窗的耐火极限不应低于0.5h,吊顶的耐火极限不应低于0.25h;围护结构及门窗的允许压力不宜小于1200Pa;3)防护区应设置泄压口,宜设在外墙上,防护区不存在外墙的,可设在与走廊相隔的内墙上,泄压口应位于防护区净高的2/3以上。

4)防护区的门应向疏散方向开启,并能自行关闭;用于疏散的门必须能从防护区内打开;5)防护区应设有能在30秒内使该区人员疏散完毕的走道与出口,在疏散走道与出口处,应设火灾事故照明和疏散指示标志;6)喷放灭火剂前,防护区内除泄压口外的开口应能自行关闭;7)防护区内、外应设火灾声、光报警器,入口处应设灭火剂喷放指示灯,以及防护区采用的相应气体灭火系统的永久性标志牌;8)设置气体灭火系统的场所,宜配置空气呼吸器;9)灭火系统的手动控制与应急操作应有防止误操作的警示显示与措施。

10)灭火后的防护区应通风换气,地下防护区和无窗或设固定窗扇的地上防护区,应设置机械排风装置,排风口宜设在防护区的下部并应直通室外。

通信机房、电子计算机房等场所的通风换气次数应不少于每小时5次。

五、施工方法1)线管敷设1.1材料要求:1.1.1钢管壁厚均匀,焊缝均匀,无劈裂,砂眼、棱刺和凹扁现象,镀锌管应外表完整,无剥落现象,并有相关材质证明材料。

1.1.2锁紧螺母外形完好无损,丝扣清晰,并有产品合格证。

1.1.3护口要完好无损,丝扣清晰,并有产品合格证。

1.1.4接线盒板厚度应符合国家标准要求,镀锌层无剥落,无变形,开焊,敲落孔完整无缺。

1.1.5圆钢、扁钢、角钢等材质应符合国家有关规范。

1.2作业条件:配合土建做好各类报警器件在墙上和吊顶板上安装定位开孔的工作。

1.3安装工艺:1.3.1工艺流程吊顶内管路敷设→预制加工管路支、吊架→测定盒、箱及吊架固定点位置→支架、吊架固定→盒、箱固定→管路敷设→管进盒、箱→防腐处理1.3.2明配管弯曲半径一般不小于管子外径的6倍,支、吊架应按设计要求制作加工。

1.3.3盒、箱安装:盒、箱安装应牢固平整,开孔整齐。

1.4质量标准:1.4.1连接紧密,管口光滑,护口齐全,明配管及支、吊架应平直牢固,排列整齐,间距符合规范要求。

1.4.2箱、盒位置设置正确,牢固可靠,管子进入盒、箱处应顺直,锁紧螺母固定的管口,盒内螺母应锁紧,线路进入设备的管口位置正确。

2)线缆敷设2.1材料要求:2.1.1导线的规格、型号必须符合设计要求,并有出厂合格证。

2.1.2镀锌铁丝或钢丝应顺直无背扣、扭接现象,并具有相应的机械拉力。

2.1.3护口:根据管径的大小选择相应规格的护口。

2.2操作工艺:2.2.1工艺流程:选择导线→穿带线→扫管→放线断线→导线绑扎→带护口→穿线→导线接头→接头包扎→线路检查绝缘摇测2.2.2相线颜色:红色为探测器“+”,蓝色为探测器“-”,其余线根据不同用途采用其它颜色区分。

2.2.3穿带线是检查管路是否畅通,走向及盒、箱的位置是否符合设计及施工图的要求(符合所选定产品性能的要求)。

2.2.4放线前根据施工图或按选定产品对布线的要求核对导线的规格、型号、穿线根数。

2.2.5管内穿线:①钢管在穿线前应首先检查各个管口的护口是否齐全,如有遗漏或松动破损均应补齐。

②当管路较长或转弯较多时,要在穿线的同时往管口吹适量的滑石粉。

2.2.6导线的连接:①导线在管内或线槽内不应有接头。

②导线应在接线盒内压接后,绝缘防护符合规范要求。

2.2.7线路检查及绝缘摇测:①线路检查:接、焊、包全部完成后,应进行自检和互检,检查导线连接质量是否符合施工验收规范及质量验评标准的规定,不符合规定的应立即纠正,检查无误后进行绝缘摇测。

②绝缘摇测:线路的绝缘摇测选用500V量程为0-500MΩ的兆欧表。

2.3质量标准:2.3.1导线规格、型号、电压等级必须符合设计要求和国家标准规定。

2.3.2每一回路的导线对地绝缘电阻不小于20MΩ,系统接地阻值≮1 MΩ。

2.3.3接线盒、箱内清洁无杂物,护口、护线套管齐全无脱落,导线排列整齐,并留有适当的余量,导线连接牢固,包扎严密,绝缘良好,不伤线芯。

2.3.4符合《火灾自动报警施工及验收规范》50166-2007的有关规定。

3)报警设备安装3.1设备安装所具备条件:室内施工地面、门窗均上锁、吊顶等有损设备安装的装饰工作全部结束。

3.2材料要求:3.2.1报警设备规格、型号符合设计要求3.2.2报警设备外观良好,并有保护措施,相关质量证明文件齐全3.3探测器安装3.3.1探测器宜水平安装,如必须倾斜安装时,倾斜角不应大于45度。

3.3.2探测器周围0.5m以内,不应有遮挡物,探测器至墙壁、梁边的水平距离,不应小于0.5m。

3.3.3探测器底座的穿线孔宜封堵,安装时应采取保护措施(如装上防护罩)。

3.3.4探测器的底座应牢固可靠,在吊顶上安装时应先把盒子固定在主龙骨上或在顶棚上生根作支架,其连接导线必须可靠压接或焊接,当采用焊接时不得使用带腐蚀性的助焊剂,外接导线应有0.15m的余量,入口处应有明显标志。

3.3.5探测器确认灯应面向便于人员观察的主要入口方向。

3.4紧急启停按扭的安装3.4.1紧急启停按扭安装在明显和便于操作的墙上,距地高度1.5m,安装牢固并不应倾斜。

3.4.2紧急启停按扭外接导线应留有0.10m的余量,且在端部应有明显标志。

3.5火灾报警控制器安装3.5.1火灾报警控制器及气体灭火控制器安装:壁挂式主机采用膨胀螺栓与墙体固定安装。

3.5.2控制器中心距地面不小于1.5m,垂直度符合规范要求,距离门口不小于30cm。

3.5.3控制器操作面要留有足够空间。

3.5.4控制器接线压线前应对导线的绝缘进行遥测,合格后再按设计和厂家要求压线。

3.5.5配线要合理布置,且安装应牢固端正,并有用途标志和线号。

3.6质量标准:3.6.1符合《火灾自动报警系统施工及验收规范》规定。

3.6.2设备名称规格标志牌齐全。

3.6.3固定牢固,柜(盘)间缝平整统一,接地应牢固,并有显示标志。

3.6.4配线整齐,标识清楚。

3.6.5控制器的主电源引入线应直接用电源线引入,严禁用插头电源线,并应有明显标志。

六、调试1)火灾自动报警调试,应在建筑内部装修和系统施工结束后进行。

2)调试前施工人员应向调试人员提交竣工图、施工记录、检验记录。

3) 调试负责人必须由有资格的专业技术人员担任,由生产厂工程师或生产厂委托的经过训练的人员担任,其资格审查由公安消防监督机构负责。

4) 按照使用操作手册标明的开机条件,用万用表检测各部配线和机内配置是否符合出厂前标定的技术指标,确认无误后送电开机,按照使用功能逐项进行操作试机。

5) 按调试程序进行系统功能自检。

系统调试完全正常后,应连续无故障运行120h ,写出调试开通报告。

七、验收1) 本系统应严格按GB50263-2007《气体灭火系统施工及验收规范》、经消防主管部门认可的设计和施工图施工及验收;2) 系统应具有国家固定灭火系统和耐火构件质量监督检验中心的有效型式检验合格报告。

八、施工工序安排九、施工安全措施1) 施工前进场的安全教育,严格遵守总包方的现场安全管理制度。

2)施工现场和生产中使用的手持电动设备必须设置漏电保护装置。

3)施工现场电工必须持证上岗,必须执行用电安全操作规程。

4)严禁拆改电气设备,任何人不得强令电工违章作业。

5)严格执行国家施工现场临时用电安全技术规范,施工用电采用TN—S接零的三相五线制供电系统。

所有机具必须达到三级控制两极漏电保护,实行“一机一闸”制,每台设备应有各自的开关箱,严禁用一台电气开关控制多台用电设备,设备开关箱内的漏电保护器额定动作电流不得大于30MA,额定漏电动作时间不得大于0.18秒。

施工现场配电箱内必须有专用的零线端子(N)、接地端子(PE)。

北京国泰瑞安消防工程有限公司2013-4-16。
