水稳试验段总结报告
水稳基层试验段总结
路面水稳下基层试验段施工技术总结在业主及监理的大力支持下,我项目部经过充分的前期准备工作后,于2019年12月27日顺利地进行了路面水稳基层试验段的铺筑工作。
经过对试验段全过程的跟踪检测,取得了可以指导正常施工的技术参数,为今后路面水稳下基层大规模施工提供了标准和技术依据,现将试验段有关情况总结如下:一、试验段铺筑情况我部于2019年12月27日在K18+900~K19+100段左幅进行了路面水稳基层试验段的试铺。
铺筑长度200m ,平均宽度11.25 m。
经检测,各项技术指标全部满足《公路路面基层施工技术细则》、《招标文件》的规定。
现将试验段人员、材料、机械设备准备情况,配合比检验情况,摊铺工艺及各项检测指标汇总。
二、试验段人员配置及分工情况三、机械设备配置情况路面水稳基层开工前,对主要设备的机况进行了检查和调试,使机械设备均处于良好的工作状态。
路面水稳基层试验段我部主要配备以下施工机械:主要施工机械一览表四、水稳基层试验段试验、测量设备配置情况试验和测量设备经过国家计量部门的检验标定,建立了相应的使用和保管台帐、操作规程,详见主要试验、测量设备一览表。
主要试验测量设备一览表五、配合比及原材料检测情况1.确定路面水稳基层混合料配合比的相关试验,最终确定最大干密度2.358g/㎝ 3,最佳含水量6.2%。
集料配合比例为16~26.5mm 碎石:36%,9.5~19mm 碎石:22%,4.75~9.5mm 碎石:17%,0~4.75mm 石屑:25%,水泥用量4.5% 。
2.集料:采用大丰石场生产的16.0~26.5㎜、9.5~19.0㎜、4.75~9.5㎜、0~4.75㎜的石料。
其各项技术指标检测结果如下:3.海南华盛水泥有限公司生产的天涯P.C32.5(缓凝)水泥,其主要技术指标及检测结果如下:六、试验段的施工过程(一)工艺流程我标段水泥稳定碎石基层采用中心站集中拌合法施工。
施工顺序为:准备下承层、施工放样、厂拌混合料、混合料运输、摊铺、碾压、养生。
水泥稳定碎石底基层试验段报告

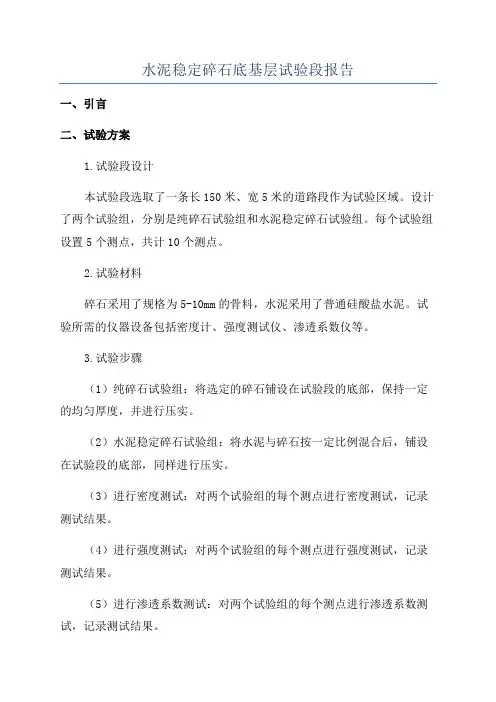

水泥稳定碎石底基层试验段报告一、引言二、试验方案1.试验段设计本试验段选取了一条长150米、宽5米的道路段作为试验区域。
设计了两个试验组,分别是纯碎石试验组和水泥稳定碎石试验组。
每个试验组设置5个测点,共计10个测点。
2.试验材料碎石采用了规格为5-10mm的骨料,水泥采用了普通硅酸盐水泥。
试验所需的仪器设备包括密度计、强度测试仪、渗透系数仪等。
3.试验步骤(1)纯碎石试验组:将选定的碎石铺设在试验段的底部,保持一定的均匀厚度,并进行压实。
(2)水泥稳定碎石试验组:将水泥与碎石按一定比例混合后,铺设在试验段的底部,同样进行压实。
(3)进行密度测试:对两个试验组的每个测点进行密度测试,记录测试结果。
(4)进行强度测试:对两个试验组的每个测点进行强度测试,记录测试结果。
(5)进行渗透系数测试:对两个试验组的每个测点进行渗透系数测试,记录测试结果。
三、试验结果1.密度测试结果纯碎石试验组的平均密度为1.8 g/cm³,水泥稳定碎石试验组的平均密度为2.1 g/cm³。
水泥稳定碎石试验组的密度明显高于纯碎石试验组。
2.强度测试结果纯碎石试验组的平均强度为20MPa,水泥稳定碎石试验组的平均强度为30MPa。
水泥稳定碎石试验组的强度明显高于纯碎石试验组。
3.渗透系数测试结果纯碎石试验组的平均渗透系数为0.001 cm/s,水泥稳定碎石试验组的平均渗透系数为0.0005 cm/s。
水泥稳定碎石试验组的渗透系数明显低于纯碎石试验组。
四、讨论和结论通过对水泥稳定碎石底基层试验段的测试结果进行分析,可以得出以下结论:1.水泥稳定碎石底基层相比纯碎石底基层,在密度、强度和渗透系数方面都表现出更好的性能。
2.水泥稳定碎石底基层的平均密度高于纯碎石底基层,具有更好的承载能力。
3.水泥稳定碎石底基层的平均强度高于纯碎石底基层,能够更好地抵抗外力和变形。
4.水泥稳定碎石底基层的平均渗透系数低于纯碎石底基层,具有更好的防水性能。
水稳试验段总结报告
水稳试验段总结报告一、引言水稳试验是指在室内或校园内进行的对其中一地面材料进行的稳定性试验,主要目的是测试材料在水稳层中的稳定性和强度等性能。
本次试验对其中一种地面材料进行了水稳试验,以评估其在实际使用中的稳定性能,并为实际工程应用提供参考。
二、试验目的本次试验的目的是通过模拟实际工程条件,对地面材料进行水稳试验,了解其在水稳层中的稳定性能,并根据试验数据评估该材料的应用价值和适用范围。
三、试验材料与方法1.试验材料:选取了其中一种地面材料作为试验材料,其成分和性能指标如下:-成分:水泥、砂和骨料的混合物-性能指标:强度、稳定性、承载力等2.试验方法:-试验设备:采用了水稳试验机,能对试样施加统一的压力和振动。
-试验步骤:a.将试样置于试验机上,并施加统一的压力。
b.通过试验机的振动功能施加振动,模拟实际使用中的振动条件。
c.根据试验机的显示,记录试样的稳定性能、强度等数据。
四、试验结果与分析根据试验数据,我们对试样在水稳试验中的表现和性能进行了分析。
1.稳定性能:观察试样在振动过程中是否产生位移或破坏情况,以评估其稳定性。
根据试验结果,试样在振动过程中未产生明显的位移或破坏,稳定性较好。
2.强度指标:通过试验机的测力装置,记录试样在施加压力下的强度数据。
根据试验结果,试样在施加压力下能保持较好的强度,满足实际工程的要求。
3.承载能力:根据试样的尺寸和材料性能,计算试样的承载能力。
根据试验结果,试样具有较高的承载能力,能够承受大部分实际工程的荷载。
五、结论与建议根据试验结果和分析,我们得出以下结论和建议:1.该地面材料在水稳层中表现出较好的稳定性能和强度指标,适用于一般工程条件下的地面铺装。
2.考虑到该地面材料的成本和施工难度,建议在一些对稳定性要求不高的工程中应用,以降低成本和施工难度。
3.对于对稳定性要求较高的工程,建议在使用该地面材料前进行更加详细的试验和评估,以确保其能够满足实际工程的要求。
水泥稳定碎石试验段总结报告
水泥稳定碎石基层试铺总结一、施工简况我标段在10月2日进行了水泥稳定碎石试验段的施工,具体桩号为K5+000~K5+200右幅辅道,底基层厚度为30cm,分两层铺筑。
试验段为第一层,铺筑厚度为15cm。
混合料采用WDB500拌和楼集中拌和。
施工时,混合料的摊铺采用一台ABG423摊铺机进行,松铺系数暂取1.40。
碾压采用徐工振动压路机两台和轮胎式压路机一台。
我们科学管理,精心施工,并及时进行总结,为今后大面积的施工提供依据。
二、试验目的1、验证用于施工的混合料配合比①调试拌和机,分别称出拌缸中不同规格的碎石、水泥、水的重量,测量其计量的准确性;②调整拌和时间,保证混合料均匀性;③检查混合料含水量、碎石级配、水泥剂量、7d无侧限抗压强度。
2、确定铺筑的松铺厚度和松铺系数3、确定标准施工方法①混合料配比的控制方法;②混合料摊铺方法和适用机具(包括摊铺机的行进速度、摊铺厚度的控制方式、梯队作业时摊铺机的间隔距离);③含水量的增加和控制方法;④压实机械的选择和组合、压实的顺序、速度和遍数,至少应选择两种确保能达到压实标准的碾压方案;⑤拌和、运输、摊铺和碾压机械的协调和配合。
4、确定每一碾压作业段的合适长度(我部建议以50m为宜)。
5、严密组织拌和、运输、碾压等工艺流程,缩短拌和到碾压完成时间。
6、质量检验内容、检验频率及检验方法。
7、试铺路面质量检验结果。
三、准备工作1、材料准备根据配合比设计材料,选择合格材料进场。
①水泥:水泥采用江阴海豹水泥P〃C32.5级水泥,7天抗压强度为3.5Mpa。
②集料:集料采用宜兴石灰岩,1#料为石灰岩9.5-31.5mm、2#料为石灰岩4.75-9.5mm、3#料为石灰岩0-4.75mm;集料的级配、压碎值,针片状含量经检验均符合要求。
③混合料的配合比设计我项目部试验室设计配合比进行试验,最后监理根据平行试验结果确定混合料的设计配合比为:1#料(9.5-31.5mm)∶2#料(4.75-9.5mm)∶3#料(0-4.75mm)=44%∶28%∶28%,水泥剂量为4.5%,最佳含水量5.2%,最大干密度2.35g/cm3。
水稳层试验段总结报告
水稳层试验段总结报告一、引言水稳层是公路路面结构中的重要层,其质量和性能直接影响到道路的使用寿命和运营安全。
因此,在道路建设过程中,进行水稳层试验段的建设和测试是必不可少的环节。
本报告旨在对水稳层试验段的建设和试验结果进行总结和分析。
二、试验段建设1.设计方案:试验段的设计方案参照了相关规范和标准,确定了水稳层的厚度、配合比及施工工艺等。
2.材料准备:采用了优质的石料、石粉和沥青作为试验段的主要材料,确保了试验段的质量和性能。
3.施工过程:试验段的施工采用了现代化的道路施工设备和技术,确保了施工质量的稳定性和可靠性。
三、试验结果分析1.物理性能测试:对试验段进行了密度、含水率、抗压强度等物理性能测试,结果表明试验段的物理性能符合规范要求。
2.稳定性试验:试验段在交通荷载下的变形和位移均在允许范围内,稳定性良好。
3.耐久性试验:通过模拟长期使用和环境影响,试验段的耐久性能良好,未出现明显的老化和损伤。
四、问题与改进措施1.施工过程中存在的问题:施工过程中可能存在的问题包括材料配比不准确、施工工艺不规范等。
2.改进措施:针对存在的问题,可以采取改进措施,如加强对材料质量的监控和管理、优化施工工艺等。
三、总结与展望1.总结:水稳层试验段的建设和试验结果表明,采用合理的设计方案、优质的材料和规范的施工工艺,可以获得良好的水稳层质量和性能。
2.展望:未来,随着公路建设的不断推进,水稳层试验段的建设和试验工作将变得更加重要。
我们应不断总结经验、创新技术,提高水稳层的质量和性能,为公路建设和运营提供更好的支持。
[1]《公路工程技术标准JTGB01-2024》[3]《石油沥青试验方法标准GB/T507-2024》[4]《路面试验方法标准JTGE50-2024》以上是对水稳层试验段的总结报告,通过对试验段建设和试验结果的分析,总结出了施工过程存在的问题和改进措施,并对未来的工作进行了展望。
希望本报告能为水稳层试验段的建设和试验提供一定的参考和指导。
水稳基层试验段总结报告(施工)
目录一、试验段概况 (1)二、原材料检测 (1)三、水稳基层配合比 (2)四、人员组织和机械设备 (2)五、水稳基层松铺系数 (5)六、混合料的拌和 (7)七、混合料的运输 (8)八、混合料的摊铺 (9)九、混合料的碾压 (10)十、横向接缝的设置 (11)十一、养生及交通管制 (12)十二、试验路段各项技术指标检查结果 (12)十三、结论意见 (15)十四、存在的问题和对策 (16)附表一水泥稳定碎石基层质量检验标准 (18)附表二试铺段各项技术指标检测资料 (19)水稳基层试验段总结报告一、试验段概况1、试铺时间:2017年05月17日9:10-5:002、施工单位:南京西部路桥集团有限公司3、监理单位:江苏东南工程咨询有限公司4、天气情况:晴,气温16~28℃,2~3级,具备施工条件。
5、试铺段桩号:施工桩号为K3+230–K3+410左幅,长度为180米,结构类型为20cm厚水泥稳定碎石基层和调平层,铺筑宽度为16.0m。
下承层为混凝土拼宽段,已通过我总监办验收合格,各项技术指标均满足规范及设计要求。
6、水稳拌和站开机时间为9:10。
为确保拌和站混合料的稳定性,我总监办派专人对混合料的稳定度进行把控,在第一车出料约20t时混合料已经稳定,此时将第一车的20吨废弃。
第二车混合料出场时间为9:38,到达现场时间为9:50,开始摊铺时间为10:10,摊铺结束时间为10:20。
摊铺起始桩号为Kxx+xxx,实际摊铺段落Kxx+xxx–Kxx+xx,长度xxm,摊铺机以1.7m/min的速度缓慢、均匀、连续不断摊铺,夯锤振级为3.2级。
第一段碾压长度为30m,初压开始时间为10:41,初压结束时间为11:08,初压速度控制在1.6km/h;复压开始时间为10:50,复压结束时间为11:25,复压速度控制在2.2km/h;终压开始时间为11:25,终压结束时间为11:48,终压速度控制在2.2km/h。
水稳试验段施工总结(精)
G321线大纳路和S309线烂泥沟段公路改造工程建设项目水泥稳定碎石基层试验段施工总结一、试验路段概况为了探索路面施工机具的适应性及施工工艺,也为以后大面积施工提供经验及其相关数据,我部于2011年5月28日在G321线大纳路路面改造工程和S309线叙永县烂泥沟段公路改造工程(A标段K1696+950-K1697+150右幅,进行水泥稳定碎石基层试验段施工,摊铺长度为200m ,宽度为4m ,面积为800m 2,压实厚度为32cm 。
二、准备工作㈠、材料1、水泥:三鼎牌P.C32.52、碎石:15~31.5mm碎石46%,5~10mm碎石8%,10~15mm碎石15%3、砂:0~5mm机制砂4、水:饮用水㈡、混合料组成设计混合料的设计在项目工地试验室进行,本工地试验室由公司试验检测站授权且经监理工程师确认合格,并按照《公路工程无机结合料稳定材料试验规程》中规定的标准方法进行试验。
原材料的试验项目根据技术规范的规定进行检验。
混合料的组成设计符合《公路路面基层施工技术规范》的有关规定。
(附:水泥稳定碎石基层配合比试验报告)㈢、人员根据施工实际情况,我部组织参加水稳层铺设的前场15人、料场6人、检测2人,学习设计文件、相关技术规范,并进行了技术交底。
从现场施工反映看,相关人员到位,能满足生产、质检需要。
㈣、机械设备水稳施工机械成都大华CLT90多功能摊铺机1台、最大摊铺速度为16米/分钟、山推20T1台、振动压路机1台及料场400型冷拌机1套,施工前对所有设备都进行了检查,从现场施工过程反映,机械设备性能稳定、运转正常均能满足施工需要。
㈤、试验段检测设备水稳层施工所需的试验检测设备,滴定台、测压实度的灌砂筒等,施工前都已进行过标定。
在施工过程中能正常工作、发挥其检测功能,保证了试验段的工程质量。
三、施工过程工艺流程1、原路面处理①、在监理工程师及业主的监督指导下,对原路面进行了检查验收。
检查验收项目严格按照本合同《技术规范》和部颁《公路工程质量检验评定标准》的有关规定进行检查验收。
水稳基层试验段总结报告
水稳基层试验段总结报告一、试验目的本次试验的目的是对水稳基层进行性能测试,评估其适用性和稳定性,为道路工程的建设提供科学依据。
通过试验,分析水稳基层在不同条件下的力学性能,评估其承载能力和变形特性,为后续工程设计和施工提供参考。
二、试验方法1.材料选择:选择符合国家标准要求的级配合适的碎石作为试验材料,根据设计要求使用正确比例的水泥和稳定剂。
2.试验设计:设计试验段的厚度、施工方式和荷载情况,考虑不同的条件下对水稳基层的影响。
3.施工过程:按照设计要求进行试验段的施工,保证材料的均匀性和稠度,以确保试验结果的可靠性。
4.试验项目:对试验段进行上荷试验、动力板载荷试验和冻融循环试验,评估试验段的强度、稳定性和抗变形能力。
三、试验结果及分析1.上荷试验:上荷试验结果表明,试验段在预定荷载下没有明显的破坏和沉陷,证明水稳基层的承载能力较好。
但在较大荷载下,试验段出现了局部裂缝和表面凹陷,可能是因为水稳基层的强度不足。
2.动力板载荷试验:试验结果显示,动力板载荷试验中,试验段的反弹模数较高,说明水稳基层表现出较好的稳定性和强度。
但在试验过程中,也出现了一些裂缝和破坏,可能是由于试验段中存在一些不合理的设计或施工缺陷。
3.冻融循环试验:冻融循环试验主要评估水稳基层在低温环境下的抗冻性能。
试验结果显示,在经历多次冻融循环后,试验段的稳定性和强度基本没有明显变化,而且没有出现明显的裂缝和破坏。
说明水稳基层具有良好的抗冻性能。
四、结论及建议1.水稳基层的承载能力较好,在正常荷载下表现出较好的稳定性和强度。
但在较大荷载下可能出现一些裂缝和破坏,需要进一步改进设计和施工工艺,以提高其承载能力。
2.水稳基层在动力板载荷试验中表现较好的稳定性和强度,但也需要注意施工缺陷的影响。
建议进一步加强材料的均匀性和稠密度控制,以确保试验段的稳定性。
3.水稳基层具有良好的抗冻性能,经过多次冻融循环后基本没有明显变化。
建议在实际工程中更加注重低温环境下的施工和养护,以提高水稳基层的抗冻性能。
水稳试验段施工总结(精)
水稳试验段施工1. 背景水稳试验段工程是公路建设中非常重要的一环,需要在施工前进行充分的准备和规划,避免在后期出现一系列问题。
本文对水稳试验段的施工进行,了本次施工的经验和不足,并对下一步施工提出了改进意见。
2. 施工准备2.1 设备准备在施工前,需要对所需要的设备进行清点和检验,确保设备完好可用。
同时,也需要保证设备的数量充足,避免因为设备不足而延误工程进度。
在施工过程中,设备的使用也需要保持良好的状态,及时维护和保养。
2.2 材料准备水稳试验段施工所需要的材料非常多,因此,在施工前需要进行充分的材料储备,确保材料的质量符合要求,数量充足。
在实际施工中,也需要注意材料的存储和使用方式,避免浪费和损坏。
3. 施工过程3.1 压实度要求在水稳试验段施工过程中,需要满足一定的压实度要求,否则会出现出现很多问题。
因此,在施工过程中,需要保持良好的施工质量,保证压实度符合要求。
3.2 施工管理在施工过程中,要加强现场管理,做好施工组织工作,确保施工过程中的各项工作得到有序开展。
同时,需要加强安全防范,保证施工安全。
3.3 技术要求在施工过程中,需要严格遵守技术要求和标准,保证施工质量。
在实际施工过程中,也需要加强技术指导,确保施工过程的顺利进行。
4. 不足和经验4.1 不足在本次施工中,我们也出现了一些不足,主要表现在施工管理和技术要求方面,具体如下:•施工管理方面,施工组织不够合理,施工进度较慢,影响了工程节点的进展。
•技术要求方面,部分操作流程不规范,对施工质量产生了一定的影响。
4.2 经验通过本次施工,我们也积累了一些宝贵的经验,具体如下:•设备维护保养要做好,确保设备能够正常使用。
•管理和监控要做好,确保施工进程的顺利进行。
•在施工过程中,时刻关注施工质量的要求,坚持严格执行技术标准。
5. 改进意见对于上述不足,我们也提出了一些改进意见,希望在下一步施工中能够得到一定的改善,具体如下:•施工管理方面,需要加强施工组织,完善施工进度安排,提高工程进展速度。
最新水泥稳定碎石基础试验段总结
最新水泥稳定碎石基础试验段总结
本文旨在对最新水泥稳定碎石基础试验段进行总结。
本试验旨在评估水泥稳定碎石基础的力学性质和工程性能。
以下是试验的主要结果和总结:
试验设计
1. 试验使用了特定配比的水泥稳定碎石混合料。
2. 试验设置了不同的水泥含量、膨胀剂含量和固结时间。
3. 试验对各组样品进行了压实试验和变形性能测试。
试验结果
1. 水泥稳定碎石基础的抗压强度随着水泥含量的增加而增加。
当水泥含量达到一定比例后,抗压强度趋于稳定。
2. 膨胀剂的添加对水泥稳定碎石基础的抗压强度和变形性能有一定影响。
适量的膨胀剂可以提高基础的抗压强度和降低变形率。
3. 固结时间对水泥稳定碎石基础的抗压强度和变形性能有显著影响。
较长的固结时间可以提高基础的力学性能。
试验总结
综合以上试验结果,可以得出以下总结:
1. 水泥稳定碎石基础的抗压性能受到水泥含量、膨胀剂的添加和固结时间的影响。
2. 合理的水泥含量和膨胀剂添加量可以提高基础的力学性能。
3. 需要根据具体工程要求和材料条件选择合适的水泥含量和膨胀剂添加量。
4. 在设计水泥稳定碎石基础时,应考虑固结时间对基础性能的影响。
以上为最新水泥稳定碎石基础试验段总结。
根据以上结果和总结,可以为工程设计和施工提供参考依据。
需要进一步研究和实践验证以获得更准确的结论和适用性。
*请注意,以上内容仅根据题目描述进行总结,没有具体试验数据支持,仅供参考。
*。
水泥稳定碎石基层试验段总结报告
水泥稳定碎石基层试验段总结报告一、试验目的:二、试验方法:1.材料选择:本次试验采用的水泥、碎石材料符合相关标准,其中水泥采用42.5级普通硅酸盐水泥,碎石材料采用规格符合要求的再生混凝土碎石。
2.施工工艺:试验段的基层施工采用机械铺设,碎石经过预处理后均匀铺设,然后在碎石表面喷洒水泥浆料,并进行辊压。
压实完成后,进行养护,并观察试验段的变形和破坏情况。
3.监测指标:对试验段进行力学性能和工程效果的监测,包括试验段的强度、变形、抗裂性能等指标的测试和分析。
三、试验结果与分析:1.力学性能:试验段经过养护后,试验结果表明其力学性能良好。
经抗压试验得知,试验段的抗压强度达到了设计要求,满足道路使用的承载力要求。
同时,试验段的抗折强度和抗冻性能也符合相关标准,能够在负荷和恶劣环境下保持稳定。
2.变形观测:试验段在加载过程中,变形主要集中在表面和边缘部分,中心位置变形相对较小。
经测量得知,变形值符合设计要求,且变形速率较慢,表明水泥稳定碎石基层具有较好的稳定性和变形控制能力。
3.抗裂性能:试验段经过加载后,表面未出现明显的裂缝,说明水泥稳定碎石基层具有较好的抗裂性能。
然而,部分观察到试验段边缘处出现少量的裂缝,可能是边缘约束条件不足导致的,需要进一步改进。
四、工程效果评价:本次试验的水泥稳定碎石基层在力学性能、变形特性和抗裂性能方面表现良好,满足了道路基层的要求。
基于试验结果,可以推断该材料在实际工程中具有较高的使用价值。
然而,在实际应用中仍需注意边缘约束和养护等细节,以进一步优化材料性能和延长使用寿命。
五、总结与建议:水泥稳定碎石基层是一种经济、环保且可行的基层材料,具有良好的力学性能和耐久性。
本次试验结果表明,水泥稳定碎石基层可以满足道路基层的要求,并具有较高的工程效果。
但在实际应用中,应注意边缘约束和养护等细节,以进一步优化材料的性能并延长使用寿命。
建议今后可以对水泥稳定碎石基层在更广泛范围内进行试验和观测,以便更好地评估其性能和效果。
水泥稳定碎石试验段总结
水泥稳定碎石试验段总结1. 前言嘿,大家好!今天咱们来聊聊水泥稳定碎石的试验段。
这可不是一件轻松的事儿,但说实话,这其中的乐趣和收获,简直让人忍不住想要跟大家分享。
首先,我们得明白,什么是水泥稳定碎石。
简单来说,它就是把水泥和碎石混在一起,形成一种既坚固又耐用的材料,主要用在道路建设中。
想象一下,咱们走的每一条路,其实都和这玩意儿有千丝万缕的关系呢!2. 水泥稳定碎石的特性2.1 强度和耐久性说到强度,这玩意儿可真是出类拔萃,仿佛一个“抗打击”冠军。
水泥的加入,让碎石不再是那种脆弱的小家伙,而是变成了一个硬汉。
不信你看,经过水泥处理的碎石,能抵抗很多外部的压力和冲击,甚至能在恶劣天气下也稳如泰山。
真是个百战百胜的家伙啊!2.2 施工便捷再说说施工,嘿,这可真是个好消息。
以前咱们要修路,可得费不少周折。
但是有了水泥稳定碎石,施工简直像是在玩儿乐高,简单又省事。
只需要把水泥和碎石混合,随后铺开,压实,最后养护,就大功告成了。
真是“捷径”中的“捷径”,工人们心里那个美呀,想必会直呼“太简单了”!3. 试验段的实施3.1 准备工作不过,虽然看起来简单,但在实施之前,咱们可得做足功课。
首先,得选好材料。
碎石的粒径、质量可不能马虎,稍有不慎,就可能出现问题。
就像做饭一样,材料选得好,才能做出美味的菜肴嘛。
然后,就是场地的准备,得保证平整和干燥,绝不能让水泥和碎石搅和成一团糟。
这个过程可谓是“磨刀不误砍柴工”,越仔细,结果就越好。
3.2 实施过程到了实际操作的时候,大家可得齐心协力。
这可不是一个人的战斗,施工队的配合简直就像是一场华丽的舞蹈。
先将水泥和碎石按比例搅拌均匀,再用机械设备进行铺设和压实。
压得越实,未来的路面就越稳,仿佛为它打上了“金牌”标签,谁敢不服?而在养护阶段,保持适当的湿润,耐心等待,就像是在等一个熟透的水果,心里美滋滋的,想想就让人期待。
4. 总结与展望最后,试验段的总结可是关键环节。
这不仅是对整个过程的回顾,也是为未来的工作指明方向。
水稳试验段工作总结
水泥稳定碎石试验段总结报告本标段水泥稳定碎石结构属于路面基层,沿线存在较多水稳调坡补坑槽现象,工程数量偏大。
为确保工程质量和工期,我单位按照设计文件和《公路路面基层施工技术规范》的要求,在路面基层正式施工以前,铺筑300米长的试验路段,通过试验来确定不同机具压实的最佳含水量、适宜的松铺厚度和相应的碾压遍数、最佳的机械配套和施工组织。
试验路段平均宽度为6.7m,经过一段时间的具体操作,试验路段施工业已完成,通过对有关指标的检测,均已合格,并已通过了施工自检。
现将试验段总结如下:一、工艺流程1、准备工作选定拌和场,(为便于管理,设拌和场于项目部附近,与地方协商解决好水电等问题)确定料源并取样检测送有资质的检测机构做配合比、原材料和标准试验。
清理下承层,向监理组递交试验段开工申请通知单。
批复后,由现场技术员恢复中线,并根据层厚进行放样。
2、备料计算试验段总工程量套配合比算出各类材料用量,组织车辆进料至现场。
3、拌和、铺料、整平、碾压通过装载机将各类碎石、爪子片和石粉装至集料箱,人工上水泥,通过拌和机的时间继电器控制拌和水量,经充分拌和,用自卸车运至带线路槽内,先检测松铺厚度。
然后人工伐料初平,检测含水量,接近或稍大于最佳含水量(5.8%)时,方可进行整平碾压工作。
由振动压路机稳压一遍后,暴露出潜在的不平整,人工继续找平,并对灰土堆或集料窝通过补料重新人工挖拌,并保证平整度符合要求,整平时注意控制横坡度以利排水。
用1台重型光轮压路机进行碾压。
碾压方法为先两边后中间,每次轮迹重叠30~50cm,速度先慢后快,最大速度不超过4km/h,接着再通过振动压路机先静压后开振动以增加碾压效果,检查碾压2、3、4遍时的压实度,直到达到97%为止,同时检测压实厚度。
4、检测压实结束后检测宽度、平整度及横坡度、中线偏差等指标,填写检验申请批复单,报请监理工程师检测批复。
部分地段松铺检测情况如下:5、施工中发现的问题及处理方法:机械拌和后如发现欠均匀,在人工整平时加以充分拌和。
水稳施工工作总结范文(3篇)
第1篇一、前言随着我国基础设施建设的快速发展,公路、桥梁等工程项目日益增多,水稳施工作为基础工程的重要组成部分,其施工质量直接关系到整个工程的安全和使用寿命。
本工程自开工以来,我们严格按照施工规范和设计要求,精心组织、科学施工,现将水稳施工工作总结如下:二、施工准备1. 施工方案:根据工程设计要求,结合现场实际情况,编制了详细的水稳施工方案,明确施工工艺、施工顺序、质量控制要点等。
2. 材料设备:对水泥、砂石、粉煤灰等原材料进行了严格筛选,确保材料质量符合规范要求。
同时,配备了拌合机、摊铺机、压路机、洒水车等机械设备,确保施工顺利进行。
3. 人员培训:对施工人员进行技术培训,使其掌握水稳施工的工艺流程、质量控制要点和操作规程,提高施工人员的综合素质。
三、施工过程1. 拌合:严格按照配合比进行拌合,确保拌合均匀,水泥稳定碎石混合料的质量达到设计要求。
2. 摊铺:采用摊铺机进行摊铺,确保摊铺平整,厚度均匀。
在摊铺过程中,注意调整摊铺速度,避免因速度过快或过慢导致混合料离析。
3. 压实:采用压路机进行压实,确保压实度达到设计要求。
在压实过程中,注意观察压实效果,及时调整压实遍数和压实速度。
4. 养护:在施工完成后,及时进行洒水养护,保持路面湿润,防止混合料水分蒸发过快,影响强度形成。
四、质量控制1. 材料质量:对原材料进行严格检验,确保材料质量符合规范要求。
2. 施工工艺:严格按照施工方案进行施工,确保施工工艺符合规范要求。
3. 质量检测:对拌合料、压实度、厚度等关键指标进行检测,确保施工质量达到设计要求。
4. 环保措施:在施工过程中,采取有效措施减少扬尘、噪音等污染,确保施工环境符合环保要求。
五、总结通过本次水稳施工,我们深刻认识到水稳施工质量的重要性。
在今后的工作中,我们将继续加强施工管理,提高施工技术水平,确保水稳施工质量达到设计要求,为我国基础设施建设贡献力量。
以下是具体总结:1. 施工过程中,我们严格执行施工规范和设计要求,确保施工质量。
水稳试验段总结报告
水稳试验段总结报告一、实验目的及意义水稳试验是指通过对混合料的稳定性进行评价,以确定其在路面工程中的适用性,为道路设计和施工提供依据。
本次试验的目的是对不同配比的水稳混合料进行稳定性测试,分析不同试验条件下的混合料性能表现,为道路工程材料的选择和设计提供参考。
二、试验方法及流程1.材料准备:根据设计配比,准备适量的矿粉、砂石、水泥、沥青以及添加剂等材料。
2.混合料配制:按照试验要求,将材料按规定比例混合均匀,保证混合料的质量。
3.样品制备:将配制好的混合料按照试验标准制备成试样,保证试样的尺寸和质量符合要求。
4.试样养护:将制备好的试样进行室内养护,保证试样的固化过程符合要求。
5.试样试验:使用稳定性试验仪对试样进行稳定性和流值等性能指标的测试。
6.数据统计分析:对试验结果进行数据处理和统计分析,得出试验结论。
三、实验结果及讨论在本次水稳试验中,我们选择了三种不同配比的水稳混合料进行测试,分别是配比A、配比B和配比C。
试验过程中,我们控制了试验条件的一致性,包括养护时间、试验温度、试样尺寸等,以保证数据的可比性。
经过多次试验,我们得到了三种配比混合料的稳定性和流值数据。
分析结果表明,配比A的水稳混合料在一定的负荷下表现出了较好的稳定性和流值,其稳定性指数较高;配比B的水稳混合料在负荷下稳定性和流值相对较低,但仍能满足道路工程的要求;而配比C的水稳混合料则表现出了较低的稳定性和较高的流值,不适合在道路工程中使用。
从上述结果可以看出,在多种因素的综合影响下,水稳混合料的配比对其性能有着重要影响。
合理的材料配比可以提高混合料的坚固性和耐久性,保证道路工程的质量和使用寿命。
四、结论及建议通过本次试验,我们对不同配比的水稳混合料进行了稳定性测试,并分析了不同试验条件下的混合料性能表现。
根据试验结果,我们可以得出以下结论和建议:1.水稳混合料的性能与配比密切相关,合理的配比能够提高混合料的稳定性和耐久性。
2.在选用水稳混合料时,应根据具体工程要求和使用环境选择适当的配比,以确保工程质量和安全。
路面水泥稳定碎石基层试验段总结
路面水泥稳定碎石基层试验段总结一、试验目的路面水泥稳定碎石基层试验段的建设是为了探索一种新型的路面结构,以提高路面的承载能力、防水性能和使用寿命。
本试验段旨在验证水泥稳定碎石作为基层材料的可行性,并比较其与传统路面结构的差异。
通过试验段的长期观察和评估,得出结论,为今后的路面工程提供参考。
二、试验设计本试验段采用了两组对比试验,一组为水泥稳定碎石基层,另一组为传统砾石基层。
试验段总长度为100米,宽度为5米,基层厚度为20厘米。
每组设立50米长的试验段,以保证试验数据的准确性。
试验数据包括水泥稳定碎石的强度、抗压性能、抗渗性能等指标。
三、试验方法1.材料准备:水泥稳定碎石材料采用本地现有碎石加工厂生产的碎石,并添加适量的水泥进行稳定处理。
传统砾石基层材料为以砾石为主的碎石,没有添加水泥。
2.施工工艺:两组试验段在施工过程中采用相同的施工工艺,包括碎石铺设、碾压、均布水泥等工序。
3.监测与评估:在试验段施工完工后,进行试验段的长期监测与评估,对水泥稳定碎石基层和传统砾石基层进行性能比较。
四、试验结果经过长时间的观察与评估,得出以下试验结果:1.强度:水泥稳定碎石基层的强度明显高于传统砾石基层,其抗压性能较好。
在大量车辆通行后,水泥稳定碎石基层无明显变形和裂缝。
2.抗渗性能:水泥稳定碎石基层在雨水冲刷下,比传统砾石基层更能保持路面的平整,不易发生积水问题。
3.使用寿命:水泥稳定碎石基层的使用寿命较传统砾石基层长,能够减少长期维修和养护成本。
五、结论与建议根据试验结果,可以得出以下结论和建议:1.水泥稳定碎石基层具有较好的强度和抗渗性能,可以替代传统砾石基层,提高路面的承载能力和使用寿命。
2.未来应进一步研究水泥稳定碎石基层的材料比例和施工工艺,以优化其性能表现。
3.在实际工程中,应根据具体情况选择合适的基层材料,综合考虑性能和经济性。
综上所述,水泥稳定碎石基层试验段的建设和长期观察评估给我们提供了宝贵的经验和数据,为今后的路面工程提供了新思路和技术支持。
水稳试验段整体总结
水稳试验段整体总结水稳试验段整体总结随着社会经济的发展,城市化进程的加快,道路建设越来越成为人们关注的焦点。
水泥混合料被广泛应用于公路、高速公路等道路建设中,水泥混合料的质量至关重要。
为了确保水泥混合料的质量,需要进行水稳试验。
本文将对水稳试验段进行整体总结。
一、水稳试验的介绍水稳试验是评价水泥混合料质量的重要方法之一。
水稳试验包括抗剪试验、膨胀试验、破碎试验等多项试验。
试验方法的选择要根据不同的工程条件和要求加以确定。
水稳试验是一个繁琐的过程,需要严格控制试验条件和质量,且需要精细的试验数据处理和分析。
二、水稳试验中的机械设备水泥混合料材料性质的评价需要使用支持试验设备来完成。
常用的试验设备是筛分器、压实机、直剪仪、膨胀仪、砂嵌套法研究仪、渗透系数计等。
这些设备在试验中起到了非常重要的作用。
三、水稳试验中的试验标准水稳试验需要遵守一系列的试验标准。
国家标准《公路工程水泥混合料连接器标准》是我国水泥混合料试验的指导标准。
此外,美国公路交通协会、欧盟公路标志等指导标准也被广泛应用于水泥混合料的研究和评价。
四、水稳试验中的试验参数水稳试验中重要的试验参数包括水泥混合料理论最大干密度、稳定性、旁道密度、膨胀率等参数。
这些参数极大的影响水泥混合料在使用过程中的性能表现。
因此,加强对这些试验参数的研究和控制对保障水泥混合料质量具有重要的意义。
五、水稳试验中的数据分析和理论研究水稳试验收集的数据对于理论研究和水泥混合料的优化具有非常重要的作用。
试验数据的分析和理论研究能够更好地指导水泥混合料的生产和应用。
此外,一些新的模型和理论也能够应用于水泥混合料的研究中。
六、水稳试验中存在的问题及其解决办法水稳试验中存在着一些问题。
例如,试验的结果难以平稳,容易受到外界干扰。
这些问题需要通过升级、改进试验设备和技术来解决。
七、结论水稳试验是评价水泥混合料质量的重要方法之一,具有非常关键的作用。
水稳试验需要遵守一系列的试验标准,使用多种试验设备进行试验。
水泥稳定土试验段总结报告
目录1施工准备情况 (1)1.1劳动力及管理人员分工情况 ............................................................................. - 1 -1.2主要机械配置情况............................................................................................ - 1 -1.3土源来源情况................................................................................................... - 2 -2施工工艺、方法及其技术措施.. (2)2.1松浦系数确定................................................................................................... - 2 -2.2施工工艺流程................................................................................................... - 2 -2.3施工工艺 .......................................................................................................... - 3 -2.3.1准备下承层................................................................................................ - 3 -2.3.2施工放样 ................................................................................................... - 3 -2.3.3备料........................................................................................................... - 3 -2.3.4摊铺土 ....................................................................................................... - 3 -2.3.5洒水闷料 ................................................................................................... - 4 -2.3.6整平和轻压................................................................................................ - 4 -2.3.7摆放和摊铺水泥......................................................................................... - 4 -2.3.8拌和........................................................................................................... - 4 -2.3.9加水并湿拌................................................................................................ - 4 -2.3.10整形......................................................................................................... - 5 -2.3.11碾压方法及碾压遍数................................................................................ - 5 -2.3.11施工接缝.................................................................................................. - 6 -2.3.12养生及交通管制....................................................................................... - 6 -3试验段结论. (6)4施工注意事项 (7)水泥稳定土试验段施工总结报告2015年10月30日开始在主线K1+450~K1+550段右幅进行水泥稳定土试验段施工,2015年11月6日前完成试验段施工工作。
试验段水稳底基层试验段总结报告
S307潼南县城段绕城改线工程水泥稳定碎石试验段总结报告中建城开建设集团有限公司S307 潼南现场段绕城改线项目部二0一五年八月目录一、试验段概况....................................... - 1 -二、原材料检测....................................... - 1 -三、水稳基层配合比................................... - 2 -四、人员组织和机械设备............................... - 2 -五、水稳基层松铺系数................................. - 4 -六、混合料的拌和..................................... - 6 -七、混合料的运输..................................... - 6 -八、混合料的摊铺..................................... - 7 -九、混合料的碾压..................................... - 8 -十、横向接缝的设置................................... - 9 - 十一、养生及交通管制................................ - 10 - 十二、试验路段各项技术指标检查结果.................. - 10 - 十三、结论意见...................................... - 12 - 十四、存在的问题和对策.............................. - 13 - 附表一水泥稳定碎石基层质量检验标准............... - 14 - 附表二试铺段各项技术指标检测资料..... 错误!未定义书签。
水稳基层试验段总结
水稳基层试验段总结第一篇:水稳基层试验段总结水泥稳定碎石基层试验段施工总结一、施工准备1)材料准备水泥稳定碎石基层碎石选用工区拌和场内堆放的成品碎石料,根据设计图纸的要求,碎石所选用的石料的压碎值均不大于35%,31.5mm方孔筛的通过率为100%,其颗粒级配组成、针片状等技术指标均符合设计及规范要求。
基层所用的水泥选用怀化黔桥PC32.5复合水泥。
水泥安定性和3天抗压强度等技术指标均符合规范要求。
通过试验,基层水泥稳定碎石混合料的配合比采用水泥:碎石(0-4.75mm):碎石(4.75--31.5mm)(重量比)=5.5: 40: 60),7天(20℃条件下湿养6天,浸水一天)龄期的无侧限平均抗压强度为3.6Mpa,大于设计值1.5Mpa。
2)设备准备项目部配备了WDA750型水稳拌和机,拌出的水泥稳定碎石混合料粗细均匀,色泽一致。
拌和楼每小时能拌出混合料约200吨,完全能满足基层试验段施工需要。
同时,根据试验段现场施工需要,配备RP750摊铺机一台、20T压路机1台,、洒水车1辆、自卸车6辆等施工机械。
3)既定方案根据技术规范的要求,并经监理工程师对“水泥稳定碎石基层试验段施工方案”的批准同意,根据基层施工方案进行施工。
20T压路机静压1遍→压路机弱振压1遍→压路机强振压3遍→弱振压1遍→静压1遍(消除轮迹)。
4)检测方案1.试验:根据试验室室内重型标准击实的结果:最佳含水量为%,最大干密度为g/cm3。
试验路段的检测严格按照《公路路基路面现场测试规程》JTG E60-2008、《公路工程质量检验评定标准》JTGF80/1-2004 规定的检测频率在试验专监和现场道路监理工程师的监督和指导下进行,检测方式为压实结束后,采用灌砂法进行压实度检测,在拌合楼出料时检测混合料含水量、水泥剂量。
2.测量:测量员进行施工测量,定出中桩和左右边桩,然后插杆挂线控制每层的松铺厚度。
在每一遍碾压后进行高程测量,分析每一遍碾压后的压实效果,在碾压结束后,测量计算出松铺系数。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况:青海省共和至玉树(结古)公路是G214线的重要组成部分,也是《青海省高速公路网规划》“3410”中的一条南北纵线。
为青海省南部少数名族地区的经济发展、文化交流以及应对战争、自然灾害等突发事件提供着持续的交通保障作用,是2010年“414玉树大地震”中“抗震救灾、应急抢险、拯救生命”的生命线。
公路起点位于海南州共和县(与正在实施的京藏高速相接),终点位于玉树州结古镇。
我公司承建的GYⅡ-SGC6合同段起点为K376+000,终点为K409+200,路线长32.728355公里。
设计车速为80km/h分离式路基宽度10m,整体式路基为24.5和21.5m。
公路桥梁、涵洞设计为汽车荷载等级为公路-Ⅰ级。
路面水泥稳定碎石基层(含100%碎石),厚度18cm,试验路段选取K377+000~K377+200段,长200m。
路面水泥稳定碎(砾)石底基层(含25%碎石),厚度18cm,试验路段选取K376+400~K376+600段,长200m。
二、试验段目的:1、根据天气、运输距离、摊铺速度调整含水量,确定水稳层的拌和含水量;2、根据试验段确定松铺系数和碾压遍数;3、根据拌和出料速度对设备、人员配置进行科学调整;4、根据试验段优化机械组合;5、培训管理人员,优化劳动组合;三、试验步骤:1、准备工作(1)原材料准备①水泥:采用共和县金和水泥有限公司生产的复合型硅盐缓凝水泥,强度等级P.C 32.5,水泥初凝时间为3小时以上, 络凝时间为6小时以上。
②碎石:碎石采用K386+600左侧800m碎石场碎石, 碎石最大粒径不大于37.5mm。
③砾石:砾石采用K387+000右侧300m河滩砾石, 砾石最大粒径控制不大于37.5mm。
④细集料:细集料采用K386+600左侧800m碎石场通过4.75mm的筛下部分。
⑤水采用K386+000右侧800m的河水。
(2)工作面准备按质量验收标准对己完垫层进行检验、并对工作面进行全面清理,清理干净, 确保表面无附着物。
(3)机械设备的准备施工前对投入施工的机械设备进行检验, 确保设备的完好,其要对水泥稳定拌和站进行调试、试拌、检查复核拌和站的水泥流量、加水系统水的流量,确保拌和过程水泥剂量控制的准确性和含水量的均匀性。
(4)人员的准备(5)试验仪器设备的准备需要的水泥剂量滴定设备、灌砂筒、钢板尺、3m直尺、水准仪、钢尺、全站仪、无侧限试件成型设备、压力机等设备已经全部准备完毕。
2、施工工艺及施工方案(2)水泥稳定碎(砾)石基层(底基层)施工方案①测量放样在路床己检查合格的路段上恢复中线,并在两侧边线外0.3~0.5m 处每10m钉立钢钎,在钎架上架设φ3mm的钢丝(钢丝平行于设计高程)作为基层摊铺的高程、横坡控制基准线, 避免由于机械碰撞或机械振动造成钢丝的跳动而影响摊铺机自动找平系统。
②支立模板施工前在己放样的路床两侧底基层设计宽度处支设高18cm槽钢模板来控制底基层铺筑宽度,并预设2.30m土工布,预埋0.3m。
③水泥稳定碎(砾)石混合料拌和水泥稳定碎(砾)石基层(底基层)混合料拌和采用1台800型稳定土拌和站进行厂拌施工。
集料均采用装载机上料。
水泥为散装水泥罐泵送。
根据各种材料目标配合比例, 现场烧含水量、滴定水泥计量;待拌合正常,配合比满足标准试验要求后取样回试验室做筛分和制无侧向抗压试件。
④水泥稳定碎(砾)石混合料的运输混合料采用自卸车进行运输。
混合料运输采用彩条布覆盖以减少混合料水分的散失。
在基层(底基层)施工过程中使用至少20辆运输车。
⑤水泥稳定碎(砾)石混台料的摊铺主线水泥稳定碎(砾)石底基层厚度为18cm,分一层铺筑。
正常段水泥稳定碎(砾)石底单幅宽度5.21m和5.21m,采用二台摊铺机梯队作业施工。
基层(底基层)试验段松铺系 1.30,松铺厚度为18×1.3=23.4cm 根据拌和运输能力,两台摊铺机的摊铺速度1.14m/min铺设。
⑥水泥稳定碎(砾)石混合料的压实通过试验段施工, 确定采用如下碾压方案进行碾压。
混合料摊铺后立即在全宽范围内碾压。
遵循先轻后重、先慢后快的碾压原则。
碾压段的长度为 40m。
碾压方案:首先用XGM220振动压路机静压1遍, 速度为 25m/min;其次用 CLG6126振动压路机机弱振2遍,速度为30m/min;在其次用XG6223M 振动压路机强振2遍,速度为30m/min;在其次用XP261胶轮压路机碾压2遍, 速度为30m/min;压实机械碾压时重叠1/2轮宽,压至无轮迹为止。
压实度检测采用灌砂法,从碾压4遍开始检测,直到压实度达到要求为止,并建立相对沉降量观测,确定松铺系数。
⑦横缝处理横向接缝处理:施工结束时要设置横向接缝。
摊铺时必须连续作业不中断。
因故中断时间超过 2h, 则应设横缝; 每天收工之后, 第二天开工的接头断面也要设置横缝; 每当通过桥涵 (特别是明涵、明通), 在其两边需要设置横缝。
要特别注意桥头搭板前水泥稳定碎(砾)石的碾压。
横缝应与路中心线垂直设置, 其设置方法:a、压路机碾压完毕, 沿端头斜面开到下承层上停机过夜;b、第二天将压路机沿斜面开到前一天施工的基层上,用3m直尺纵向放在接缝处,确定出基层面离开3m直尺的点作为接缝位置, 沿横向断⾯垂直挖除坡下部分混合料,清理干净后,刷涂水泥浆,摊铺机从接缝处起步摊铺,c、压路机沿接缝横向碾压,由前一天压实层上逐渐推向新铺层,碾压完毕再纵向正常碾压。
d、碾压完毕, 接缝处纵向平整度应符合规范规定。
e、养生全断面覆盖透水土工布进行保湿养生, 养生期为不少于7天。
基层(底基层)养生期间要封闭交通, 禁止车辆通行。
四、存在问题:1、受连续降雨影响,部分原材料含水量不稳定, 导致混合料生产过程中含水量波动极大。
现场发现3处含水量严重超标段落,收光后效果不理想;2、碾压结束后, 发现部分模板有外倾现象,经分析:模板固定不牢固,须加强支撑,为减少因模板外倾导致的线形不顺和浪费现象,由工程部安排专人负责模板固定钢钎的加密工作,减少因碾压导致的模板外倾现。
3、摊铺高程交接不够细致,导致在开始摊铺20米范围内有松铺厚度明显不足,我部技术人员在现场及肘发现并进行了相应的补救措施。
在后续施工中,我部将加强对水稳作业队的高程交接工作,确保基层(底基层厚)度满足设计要求。
4、在试验段铺筑过程中,混合料水泥剂量捡测开始不是很稳定,在后续施工中,生产级配曲线应始终向配合比设计的曲线靠拢,水泥剂量控制在4.0~5.0之间。
每灭拌和前10min应增加水泥剂量0.5%,含⾯率应根据集料含水率、天气倩况控制在4.0~6.0内选取。
5、底基层有超粒径集料,拌合站在料斗顶面加设一层7cm×7 cm 方格金属网, 用以剔除超粒径集料。
五、试验总结:通过水稳基层(底基层)试验段的试铺. 捡查了施工工艺: 技术措施技术措施等符合施工要求;机械性能良好;配合比满足技术要求。
可以为规摸化施工提供技术参考。
根据试验段施工采集数据. 我部拟在规模化施工中采用以下控制措施:1、水泥稳定碎石基层配合比为中心试验室设计而成,水泥稳定碎石混合料配合比设计为:①碎石(1#料,10~31.5mm)掺量为50%;②碎石(2#料,5~10mm)掺量为20%;③碎石(3#料,0~5mm)掺量为30%;④水泥剂量为4.5%;⑤最大干密度2.335g/cm3,最佳含水量4.1%。
水泥稳定碎(砾)石底基层配合比为中心试验室设计而成,水泥稳定碎(砾)石混合料配合比设计为:①砂砾(37.5mm以下)掺量为75%;②碎石(1#料,10~31.5mm)掺量为15%;③碎石(2#料,5~10mm)掺量为10%;④水泥剂量为4.5%;⑤最大干密度2.301g/cm3,最佳含水量4.8%。
2、拌合站根据天气控制好含水量,水泥剂量和各材料计量。
基层水泥剂量滴定检测3次,最大值4.6%,最小值4.4%,平均值4.5%,满足标准试验要求;底基层水泥剂量滴定检测3次,最大值4.5%,最小值4.4%,平均值4.5%,满足标准试验要求。
基层含水量检测3次,最大值4.4%,最小值3.7%,平均值4.1%,满足标准试验要求;底基层含水量定检测3次,最大值5.1%,最小值4.5%,平均值4.6%,满足标准试验要求。
3、基层(底基层)试验段松铺系数为1.30,松铺厚度为18×1.3=23.4cm;4、碾压遍数和方法:共碾压7遍,首先用XGM220振动压路机静压1遍,速度为 25m/min;其次用 CLG6126振动压路机机弱振2遍,速度为30m/min;在其次用 XG6223M 振动压路机强振2遍,速度为30m/min;在其次用XP261胶轮压路机碾压2遍, 速度为30m/min;压实机械碾压时重叠1/2轮宽,压至无轮迹为止;5、压实度检测采用灌砂法,基层压实度检测6点,最大值99.4%,最小值98.5%,平均值98.9%,标准值为97%,合格率100%;底基层压实度检测6点,最大值99.2%,最小值98.5%,平均值98.2%,标准值为96%,合格率100%。
6、基层无侧限抗压制件13个,最大强度3.9Mpa,最小强度3.3Mpa,标准值为3.0Mpa,满足设计要求;基层无侧限抗压制件13个,最大强度4.7Mpa,最小强度2.8Mpa,标准值为2.5Mpa,满足设计要求。
7、7天后基层、底基层各钻取芯样4个点,芯样完整、密实,孔壁光滑,芯样长度均满足设计要求。
8、压实度检测采用灌砂法,基层压实度检测6点,最大值99.4%,最小值98.5%,平均值98.9%,标准值为97%,合格率100%;底基层压实度检测6点,最大值99.2%,最小值98.5%,平均值98.2%,标准值为96%,合格率100%。
9、接缝处理:横向接缝处理:施工结束时要设置横向接缝。
摊铺时必须连续作业不中断。
因故中断时间超过 2h, 则应设横缝; 每天收工之后, 第二天开工的接头断面也要设置横缝; 每当通过桥涵 (特别是明涵、明通), 在其两边需要设置横缝。
要特别注意桥头搭板前水泥稳定碎(砾)石的碾压。
横缝应与路中心线垂直设置, 其设置方法:(1)、压路机碾压完毕, 沿端头斜面开到下承层上停机过夜;(2)、第二天将压路机沿斜面开到前一天施工的基层上,用3m 直尺纵向放在接缝处,确定出基层面离开3m直尺的点作为接缝位置, 沿横向断⾯垂直挖除坡下部分混合料,清理干净后,刷涂水泥浆,摊铺机从接缝处起步摊铺,(3)、压路机沿接缝横向碾压,由前一天压实层上逐渐推向新铺层,碾压完毕再纵向正常碾压。
(4)、碾压完毕, 接缝处纵向平整度应符合规范规定。
10、人员、机械设备必须按试验段要求协调和配合施工。
根据试验段的铺筑,我部认为1座 WDB800水稳拌和设备,2台水稳摊铺机,3台压路机,4台装载机,2辆压路机,24辆自卸车,25人配合工组合完成能满足施工要求。
