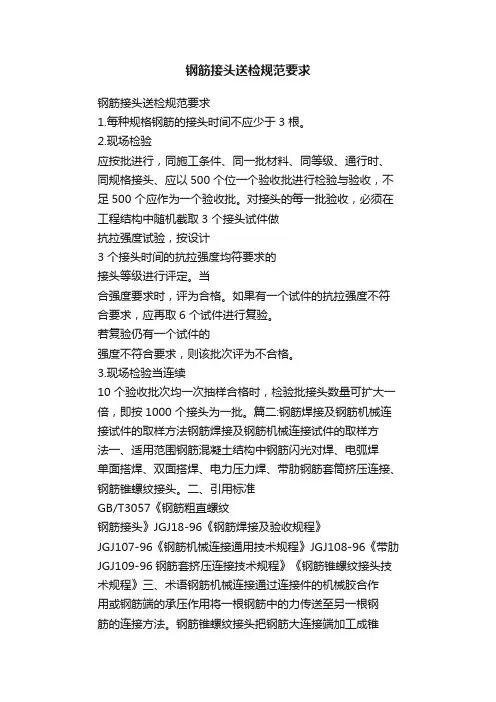

钢筋接头送检规范要求
钢筋接头送检规范要求
钢筋接头送检规范要求钢筋接头送检规范要求1.每种规格钢筋的接头时间不应少于3 根。
2.现场检验应按批进行,同施工条件、同一批材料、同等级、通行时、同规格接头、应以500 个位一个验收批进行检验与验收,不足500 个应作为一个验收批。
对接头的每一批验收,必须在工程结构中随机截取3 个接头试件做抗拉强度试验,按设计3 个接头时间的抗拉强度均符要求的接头等级进行评定。
当合强度要求时,评为合格。
如果有一个试件的抗拉强度不符合要求,应再取6 个试件进行复验。
若复验仍有一个试件的强度不符合要求,则该批次评为不合格。
3.现场检验当连续10 个验收批次均一次抽样合格时,检验批接头数量可扩大一倍,即按1000 个接头为一批。
篇二:钢筋焊接及钢筋机械连接试件的取样方法钢筋焊接及钢筋机械连接试件的取样方法一、适用范围钢筋混凝土结构中钢筋闪光对焊、电弧焊单面搭焊、双面搭焊、电力压力焊、带肋钢筋套筒挤压连接、钢筋锥螺纹接头。
二、引用标准GB/T3057《钢筋粗直螺纹钢筋接头》JGJ18-96《钢筋焊接及验收规程》JGJ107-96《钢筋机械连接通用技术规程》JGJ108-96《带肋JGJ109-96钢筋套挤压连接技术规程》《钢筋锥螺纹接头技术规程》三、术语钢筋机械连接通过连接件的机械胶合作用或钢筋端的承压作用将一根钢筋中的力传送至另一根钢筋的连接方法。
钢筋锥螺纹接头把钢筋大连接端加工成锥型螺纹简称丝头通过锥螺纹连接套把两根带丝头的钢筋按四、一般试验项目抗规定的力矩连接成一体的钢筋接头。
五、验收批及取拉强度。
闪光对焊增加一冷弯试验项目。
样数量钢筋闪光对焊在同一台班内有同一焊工完成的300个同级别、同直径钢筋焊接头作为一批。
当同一台班内焊接300 个接的接头数量减少可在一周之内累计计算累计仍不足6 个试件其中3 个头时应按一批计算。
每批接头中随机切取电弧焊以300 3 做拉伸试验个做弯曲试验。
个接头为一批。
300 个同接头形式、同钢筋现场安装条件下每一至二楼层以300 个时仍为一批从每批中随机切级别的接头作为一批不足电渣压力焊以300 3 取个接头进行拉伸试验。

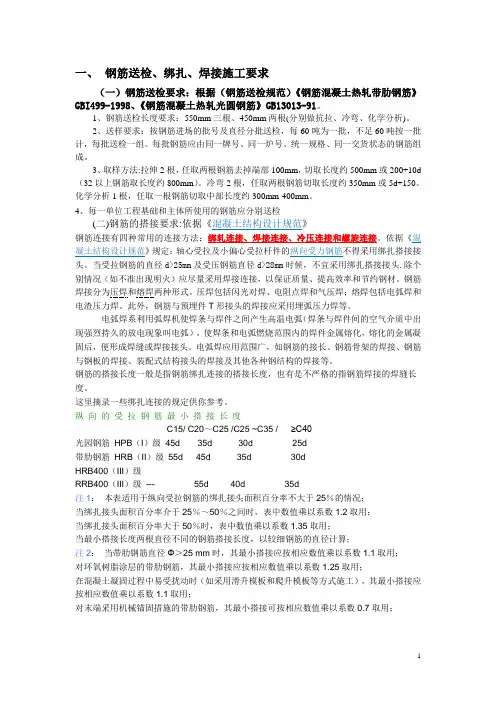

钢筋搭接长度规范1
一、钢筋送检、绑扎、焊接施工要求(一)钢筋送检要求:根据(钢筋送检规范)《钢筋混凝土热轧带肋钢筋》GBI499-1998、《钢筋混凝土热轧光圆钢筋》GB13013-91。
1、钢筋送检长度要求:550mm三根、450mm两根(分别做抗拉、冷弯、化学分析)。
2、送样要求:按钢筋进场的批号及直径分批送检,每60吨为一批,不足60吨按一批计,每批送检一组。
每批钢筋应由同一牌号、同一炉号、统一规格、同一交货状态的钢筋组成。
3、取样方法:拉伸2根,任取两根钢筋去掉端部100mm,切取长度约500mm或200+10d (32以上钢筋取长度约800mm)。
冷弯2根,任取两根钢筋切取长度约350mm或5d+150。
化学分析1根,任取一根钢筋切取中部长度约300mm-400mm。
4、每一单位工程基础和主体所使用的钢筋应分别送检(二)钢筋的搭接要求:依据《混凝土结构设计规范》钢筋连接有四种常用的连接方法:绑轧连接、焊接连接、冷压连接和螺旋连接。
依据《混凝土结构设计规范》规定:轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。
当受拉钢筋的直径d>25mm及受压钢筋直径d>28mm时候,不宜采用绑扎搭接接头.除个别情况(如不准出现明火)应尽量采用焊接连接,以保证质量、提高效率和节约钢材。
钢筋焊接分为压焊和熔焊两种形式。
压焊包括闪光对焊、电阻点焊和气压焊;熔焊包括电弧焊和电渣压力焊。
此外,钢筋与预埋件T形接头的焊接应采用埋弧压力焊等。
电弧焊系利用弧焊机使焊条与焊件之间产生高温电弧(焊条与焊件间的空气介质中出现强烈持久的放电现象叫电弧),使焊条和电弧燃烧范围内的焊件金属熔化,熔化的金属凝固后,便形成焊缝或焊接接头。
电弧焊应用范围广,如钢筋的接长、钢筋骨架的焊接、钢筋与钢板的焊接、装配式结构接头的焊接及其他各种钢结构的焊接等。
钢筋的搭接长度一般是指钢筋绑扎连接的搭接长度,也有是不严格的指钢筋焊接的焊缝长度。

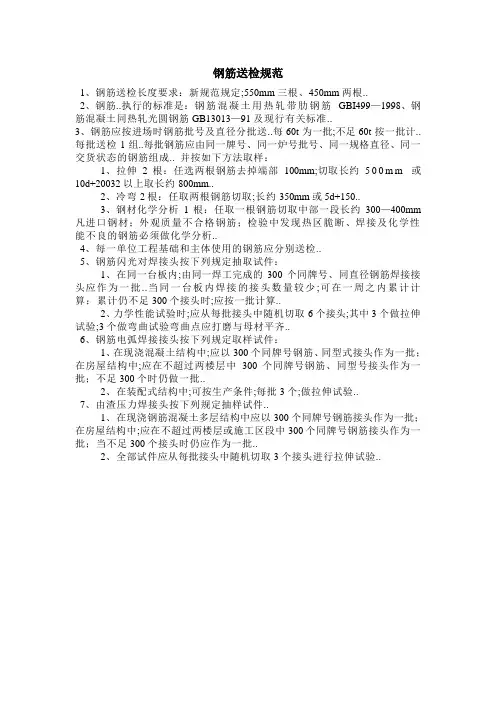

钢筋送检规范
钢筋送检规范1、钢筋送检长度要求:新规范规定;550mm三根、450mm两根..2、钢筋..执行的标准是:钢筋混凝土用热轧带肋钢筋GBI499—1998、钢筋混凝土同热轧光圆钢筋GB13013—91及现行有关标准..3、钢筋应按进场时钢筋批号及直径分批送..每60t为一批;不足60t按一批计..每批送检1组..每批钢筋应由同一牌号、同一炉号批号、同一规格直径、同一交货状态的钢筋组成.. 并按如下方法取样:1、拉伸2根:任选两根钢筋去掉端部100mm;切取长约500m m或10d+20032以上取长约800mm..2、冷弯2根:任取两根钢筋切取;长约350mm或5d+150..3、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm 凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析..4、每一单位工程基础和主体使用的钢筋应分别送检..5、钢筋闪光对焊接头按下列规定抽取试件:1、在同一台板内;由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批..当同一台板内焊接的接头数量较少;可在一周之内累计计算;累计仍不足300个接头时;应按一批计算..2、力学性能试验时;应从每批接头中随机切取6个接头;其中3个做拉伸试验;3个做弯曲试验弯曲点应打磨与母材平齐..6、钢筋电弧焊接接头按下列规定取样试件:1、在现浇混凝土结构中;应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中;应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批..2、在装配式结构中;可按生产条件;每批3个;做拉伸试验..7、由渣压力焊接头按下列规定抽样试件..1、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中;应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批..2、全部试件应从每批接头中随机切取3个接头进行拉伸试验..。
2019钢筋送检取样规范
钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
(2)、全部试件应从每批接头中随机切取3个接头进行拉伸试验。
混泥土试块送检规范、批量及龄期要求项目批量样品取样数量:1、砼抗压试块每拌制100盘且不超过100m3的同配合比的混凝土不少于1次;。
(规范)钢筋搭接长度
钢筋送检、绑扎、焊接施工要求一、(1)钢筋送检要求:根据(钢筋送检规范)《钢筋混凝土热轧带肋钢筋》GBI499-1998、《钢筋混凝土热轧光圆钢筋》GB13013-91。
1、钢筋送检长度要求:550mm三根、450mm 两根(分别做抗拉、冷弯、化学分析)。
、送样要求:按钢筋进场的批号及直径分批送检,每60 吨为一批,不足60 吨按一批计,每批送2检一组。
每批钢筋应由同一品牌、同一炉号、统一规格、统一交货状态的钢筋组成。
3、取样方法:拉伸 2 根,任取两根钢筋去掉端部100mm,切取长度约500mm或200+10d (32以上钢筋取长度约800mm)。
冷弯 2 根,任取 2 根钢筋切取长度约350mm或5d+150.化学分析1 根,任取一根钢筋切取中部长度约300mm-400mm。
4、每一单位工程基础和主体所使用的钢筋应分别送检(2)钢筋的搭接要求:依据《混凝土结构设计规范》钢筋连接有四种常用的连接方法:绑轧连接、焊接连接、冷压连接和螺旋连接。
依据《混凝土结构设计规范》规定:轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。
当受拉钢筋的直径除个别情况(如不准出现明火)>28mm的时候,不宜采用绑扎搭接接头。
d>25mm及受压钢筋直径d应尽量采用焊接连接,以保证质量、提高效率和节约钢材。
钢筋焊接分为压焊和熔焊两种形式。
压焊形接头的焊接T 包括闪光对焊、电阻点焊和气压焊;熔焊包括电弧焊和电渣压力焊。
此外,钢筋与预埋件应采用埋弧压力焊等。
(焊条与焊件间的空气介质中出现强烈持久的放电弧焊系利用弧焊机使焊条与焊件之间产生高温电弧电现象叫电弧),使焊条和电弧燃烧范围内的焊件金属熔化,熔化的金属凝固后,便形成焊缝或焊接接头。
电弧焊应用范围广,如钢筋的接长、钢筋骨架的焊接、钢筋与钢板的焊接、装配式结构接头的焊接及其他各种钢结构的焊接等。
钢筋的搭接长度一般是指钢筋绑扎连接的搭接长度,也有是不严格的指钢筋焊接的焊缝长度。
钢筋送检规范
(2)、全部试件应从每批接头中随机切取3个接头进行拉伸试验。
钢筋送检规范
?1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
?2、钢筋。执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。?
3、钢筋应按进场时钢筋批号及直径分批送。每60t为一批,不足60t按一批计。每批送检1组。每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。?并按如下方法取样:
?6、钢筋电弧焊接接头按下列规定取样试件:
(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批按下列规定抽样试件。?
?4、每一单位工程基础和主体使用的钢筋应分别送检。
?5、钢筋闪光对焊接头按下列规定抽取试件:
(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150。
钢筋送检规范
钢筋送检规范 The manuscript was revised on the evening of 2021钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150.(3)、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm(凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4、每一单位工程基础和主体使用的钢筋应分别送检。
5、钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
钢材送检规范
钢材送检规范篇一:钢筋送检规范1.钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2.钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3.钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150. (3)、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm(凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4.每一单位工程基础和主体使用的钢筋应分别送检。
5.钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6.钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7.由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
最新整理通用钢筋工程的验收与验收规范与监理要求
钢筋工程的验收与监理要求一、钢筋工程的质量要求(一)钢筋的质量要求1、钢筋的外观质量要求如下:(1) 热轧钢筋:表面无裂缝、结疤和折叠,如有凸块不得超过螺纹的高度,其它缺陷的高度和深度不得大于所在部位的允许偏差。
(2) 热处理钢筋:表面无肉眼可见裂纹、结疤、折叠,如有凸块不得超过横肋的高度,表面不得沾有油污。
(3) 冷拉钢筋:钢筋表面不得有裂纹和局部缩颈。
2、各类钢筋的力学性能见下列各表:冷拉钢筋的力学性能经过冷拉后的钢筋表面不得有裂纹,起皮和局部缩颈。
(二)焊条及焊剂的质量要求1、药皮应列裂缝、气孔、凹凸不平等缺陷,并不得有肉眼看得出的偏心度。
2、焊接过程中,电弧应燃烧稳定,药皮熔化均匀,无成块脱落现象。
3、焊条必须根据焊条说明书的要求烘于后才能使用。
(三)钢筋工程施工中的质量要求1、钢筋绑扎工程质量检验详见评定标准:2、钢筋焊接工程质量检验评定标准见下表:(四)施工规范对钢筋接头的有关规定:1、受拉钢筋绑扎接头的搭接长度:普通混凝土中直径大于22mm的钢筋不宜采用绑扎接头。
受拉钢筋绑扎接头的搭接长度规定按下表执行:注:①当H、III级钢筋直径d大于25mm时,其受拉钢筋的搭接长度应按表中数值增加5d采用。
②当螺纹钢筋钢筋直径d小于25mm时,其受拉钢筋的搭接长度应按表中数值减少5d采用。
③在任何情况下,纵向受拉钢筋的搭接长度不应小于300mm;受压钢筋的搭接长度不应小于200mm。
④有抗震要求的框架梁的纵向钢筋,其搭接长度应相应增加,对一级抗震等级相应增加10d;对二级抗震等级相应增加5d。
⑤两根直径不同的钢筋搭接长度,以细钢筋搭接直径为准。
2、绑扎接头区钢筋接头位置和横向间距要求:L=1.3L1s>+d,且不应小于25nun。
3、搭接接头区箍筋间距,受拉区间距不应大于5d,且不应大于100mm,受压区间距不应大于10d,且不应大于200mm。
4、受拉焊接骨架和焊接网绑扎搭接长度按规定执行注:①当搭接长度除符合本表规定外,在受拉区不得小于250mm,在受压区不得小于200nun。
钢筋连接检测技术规范要求
钢筋连接检测技术规范要求1. 引言本文档旨在规范钢筋连接检测技术,并确保连接的质量和安全性。
有效的钢筋连接在建筑和桥梁等工程中起到至关重要的作用。
本文档提供了连接检测的要求和方法,以确保连接的质量能够满足设计和使用要求。
2. 检测要求2.1 连接类型- 本文档适用于常见的钢筋连接类型,包括焊接连接、机械连接和胶接连接等。
2.2 检测方法- 钢筋连接的检测方法应根据连接类型的不同进行相应选择。
常用的检测方法包括超声波检测、磁粉检测和视觉检测等。
- 检测人员应熟悉所采用的检测方法,并按照相关标准操作程序进行检测。
2.3 检测仪器和设备- 检测所需的仪器和设备应符合国家标准或行业标准,并具备合格的检测性能。
- 检测仪器和设备应经过定期检验和校准,确保检测的准确性和可靠性。
2.4 检测报告- 检测结果应详细记录在检测报告中,包括检测日期、检测人员、检测方法、检测仪器和设备、检测结果等信息。
- 检测报告应及时提交给相关部门,并妥善保存备案。
3. 质量控制要求3.1 检测人员- 进行连接检测的人员应具备相关资质和证书,并经过培训和考核。
- 检测人员应熟悉本文档的要求,并按照要求进行操作和记录。
3.2 检测环境- 进行连接检测的环境应符合相关标准,以确保检测的准确性和可靠性。
- 检测环境应保持清洁、安全,并且没有影响检测结果的干扰因素。
3.3 质量控制程序- 进行连接检测时,应按照相关质量控制程序进行操作,并确保程序的有效性和可靠性。
- 相关质量控制程序应定期进行复查和修订,以适应实际情况的变化。
4. 总结本文档对钢筋连接检测技术的规范要求进行了详细介绍。
通过遵守本文档的要求,可以确保钢筋连接的质量和安全性,为建筑和桥梁等工程提供坚实的基础。
为了达到更好的检测效果,请相关单位和人员严格按照本文档的要求进行操作和管理。
以上为《钢筋连接检测技术规范要求》的内容摘要,具体要求和操作细节请参考完整文档。
钢筋送检规范
钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500m m或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150。
(3)、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm (凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4、每一单位工程基础和主体使用的钢筋应分别送检。
5、钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
钢筋混凝土管送检规范
钢筋混凝土管送检规范钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:1、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
2、冷弯2根:任取两根钢筋切取,长约350mm或5d+150.3、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm (凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4、每一单位工程基础和主体使用的钢筋应分别送检。
5、钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
(2)、全部试件应从每批接头中随机切取3个接头进行拉伸试验。
(规范)钢筋搭接长度
钢筋送检、绑扎、焊接施工要求一、(1)钢筋送检要求:根据(钢筋送检规范)《钢筋混凝土热轧带肋钢筋》GBI499-1998、《钢筋混凝土热轧光圆钢筋》GB13013-91。
1、钢筋送检长度要求:550mm三根、450mm 两根(分别做抗拉、冷弯、化学分析)。
、送样要求:按钢筋进场的批号及直径分批送检,每60 吨为一批,不足60 吨按一批计,每批送2检一组。
每批钢筋应由同一品牌、同一炉号、统一规格、统一交货状态的钢筋组成。
3、取样方法:拉伸 2 根,任取两根钢筋去掉端部100mm,切取长度约500mm或200+10d (32以上钢筋取长度约800mm)。
冷弯 2 根,任取 2 根钢筋切取长度约350mm或5d+150.化学分析1 根,任取一根钢筋切取中部长度约300mm-400mm。
4、每一单位工程基础和主体所使用的钢筋应分别送检(2)钢筋的搭接要求:依据《混凝土结构设计规范》钢筋连接有四种常用的连接方法:绑轧连接、焊接连接、冷压连接和螺旋连接。
依据《混凝土结构设计规范》规定:轴心受拉及小偏心受拉杆件的纵向受力钢筋不得采用绑扎搭接接头。
当受拉钢筋的直径除个别情况(如不准出现明火)>28mm的时候,不宜采用绑扎搭接接头。
d>25mm及受压钢筋直径d应尽量采用焊接连接,以保证质量、提高效率和节约钢材。
钢筋焊接分为压焊和熔焊两种形式。
压焊形接头的焊接T 包括闪光对焊、电阻点焊和气压焊;熔焊包括电弧焊和电渣压力焊。
此外,钢筋与预埋件应采用埋弧压力焊等。
(焊条与焊件间的空气介质中出现强烈持久的放电弧焊系利用弧焊机使焊条与焊件之间产生高温电弧电现象叫电弧),使焊条和电弧燃烧范围内的焊件金属熔化,熔化的金属凝固后,便形成焊缝或焊接接头。
电弧焊应用范围广,如钢筋的接长、钢筋骨架的焊接、钢筋与钢板的焊接、装配式结构接头的焊接及其他各种钢结构的焊接等。
钢筋的搭接长度一般是指钢筋绑扎连接的搭接长度,也有是不严格的指钢筋焊接的焊缝长度。
搭接焊送检规范
搭接焊送检规范篇一:送检规范送检取样一、水泥试验1. 取样频率:同一水泥厂、同期出厂、同一出厂编号及同强度水泥(散装≤500吨/批、袋装≤200吨/批)。
2. 取样方法:随机在不同部位至少20袋水泥中均匀抽样经搅拌均匀后,取10㎏试样。
二、钢筋试验1. 取样频率:同一生产厂家、同一炉批号、同一规格、级别、同一交货状态及同一进场时间≤60吨/批。
2. 取样方法:每批任意选取两钢筋切取两根用于拉伸试验,两根用于冷弯试验为一组,长度按不同试验室的检测仪器定。
取样长度:拉伸试验一般为400~500mm,弯曲试验一般为350mm。
三、钢筋单、双面搭接焊及电渣压力焊试验1. 取样频率:在现浇钢筋混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过二楼层中300个同牌号钢筋、同型式接头作为一批,当不足300个接头时,仍应作为一批。
2. 取样方法:每批随机切取3个接头为一组,长度按不同试验室的检测仪器定。
取样长度:拉伸试验一般为450mm。
四、钢筋闪光对焊试验1. 取样频率:同一台班内、由同一焊工完成的300个同牌号、同直径钢筋焊接接头作为一批。
当同一台班内焊接的接头数量较少,可在一周内累计计算,累计仍不足300个接头时,仍按一批计算。
2. 取样方法:从每批接头中随机切取,3个接头抗拉3个接头冷弯为一组。
五、钢筋机械连接试验1. 取样频率:同型号、同规格接头,以500个为一批,不足500个接头仍作为一批。
2. 取样方法:每批随机切取3个接头,另取3条钢筋作为母材抗拉试验为一组,长度按不同试验室的检测仪器定。
六、蒸压加气混凝土砌块试验1.取样频率:每1万块为一批,不足1万块仍作为一批。
2.取样方法:按膨胀方向中心分上、中、下抽取共9个试样为一组,每个试样平整切割成100×100×100mm。
七、普通混凝土小型空心砌块试验1. 取样频率:每1万块为一批,不足1万块仍作为一批。
钢筋送检规范
钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
(1)约(2)(3)。
45(1)(2)验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
(2)、全部试件应从每批接头中随机切取3个接头进行拉伸试验。
12345678应增取910、样不应少于一次,留置组数可根据实际需要确定;②对地下防水砼同一工程、同一配合比的砼当连续浇注的砼每500m3应留置不少于一组抗渗试件,且每项工程不得少于2组;③对地下防水预拌砼当连续浇注没500m3应留置不少于2组试件,且每部位(底板、侧墙)试块不少于两组;当每增加250—500m3砼时,应增加两组试样,当砼增减量在250m3以内时不再增加试件则数每组6块。
备注:(1)、砼取样应具有代表性和随机性,每次取样应至少留置一组标准养护件,同条件养护试件的留置组数用根据实际需要确定。
(2)不宜少(3。
钢筋接头送检规范
钢筋接头送检规范钢筋接头是指将两根或多根钢筋通过接头连接在一起的一种构造形式。
为了保证钢筋接头的质量,需要进行送检,以下是钢筋接头送检规范的详细要求。
一、送检前准备工作:1. 钢筋接头应具备合格检验记录和相关设计、施工图纸。
2. 确认钢筋接头的试验条件,如强度等级、试样数量。
3. 准备必要的实验设备和测量工具,并确保其准确性和可靠性。
4. 对待送检的钢筋接头进行视觉检查,排除明显的缺陷或损伤。
如果有损伤,则应更换新的接头。
二、送检项目和要求:1. 强度试验:采用静载试验,将钢筋接头进行强度测试。
试验过程中,应记录载荷、变形等数据,并与设计值进行对比。
要求试验结果符合相关规范要求。
2. 腐蚀试验:将部分钢筋接头置于盐水中,进行腐蚀试验,以检测其耐蚀性能。
要求试验结果符合相关规范要求。
3. 足够性试验:采用静载试验,通过施加大于设计载荷的负荷,检验钢筋接头的足够性。
试验过程中,应记录载荷、变形等数据,并与设计值进行对比。
要求试验结果符合相关规范要求。
4. 显微组织检测:采集钢筋接头表面和内部的试验样品,进行显微组织检测。
要求接头的组织结构均匀、无明显缺陷或不良组织。
三、试验结果的处理和分析:1. 对试验结果进行整理和归档,确保数据的真实性和可追溯性。
2. 分析试验结果,判断钢筋接头是否符合相关规范和设计要求。
3. 根据试验结果,制定相应的处理措施,如修正接头的设计或工程实施方案。
四、试验报告编写和归档:1. 编写试验报告,包括试验项目、试验方法、试验结果、分析和处理意见等内容。
2. 试验报告要准确、规范、全面,遵循相关规范和标准的要求。
3. 对试验报告进行评审,确保其的准确性和可靠性。
4. 将试验报告进行归档,保存时间视具体要求而定。
以上是钢筋接头送检规范的一般要求,具体的规范要求还需要根据实际情况和相关规范来确定。
送检工作是对钢筋接头质量的监测和控制,可以有效保证工程的施工质量和安全性。
钢筋送检规范
钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500m m或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150。
(3)、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm (凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4、每一单位工程基础和主体使用的钢筋应分别送检。
5、钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
钢筋送检规范
钢筋送检规范1、钢筋送检长度要求:新规范规定,550mm三根、450mm两根。
2、钢筋。
执行的标准是:《钢筋混凝土用热轧带肋钢筋》GBI499—1998、《钢筋混凝土同热轧光圆钢筋》GB13013—91及现行有关标准。
3、钢筋应按进场时钢筋批号及直径分批送。
每60t为一批,不足60t按一批计。
每批送检1组。
每批钢筋应由同一牌号、同一炉号(批号)、同一规格(直径)、同一交货状态的钢筋组成。
并按如下方法取样:(1)、拉伸2根:任选两根钢筋去掉端部100mm,切取长约500mm或10d+200(32以上取长约800mm)。
(2)、冷弯2根:任取两根钢筋切取,长约350mm或5d+150.(3)、钢材化学分析1根:任取一根钢筋切取中部一段长约300—400mm(凡进口钢材;外观质量不合格钢筋;检验中发现热区脆断、焊接及化学性能不良的钢筋必须做化学分析)。
4、每一单位工程基础和主体使用的钢筋应分别送检。
5、钢筋闪光对焊接头按下列规定抽取试件:(1)、在同一台板内,由同一焊工完成的300个同牌号、同直径钢筋焊接接头应作为一批。
当同一台板内焊接的接头数量较少,可在一周之内累计计算;累计仍不足300个接头时,应按一批计算。
(2)、力学性能试验时,应从每批接头中随机切取6个接头,其中3个做拉伸试验,3个做弯曲试验(弯曲点应打磨与母材平齐)。
6、钢筋电弧焊接接头按下列规定取样试件:(1)、在现浇混凝土结构中,应以300个同牌号钢筋、同型式接头作为一批;在房屋结构中,应在不超过两楼层中300个同牌号钢筋、同型号接头作为一批;不足300个时仍做一批。
(2)、在装配式结构中,可按生产条件,每批3个,做拉伸试验。
7、由渣压力焊接头按下列规定抽样试件。
(1)、在现浇钢筋混凝土多层结构中应以300个同牌号钢筋接头作为一批;在房屋结构中,应在不超过两楼层或施工区段中300个同牌号钢筋接头作为一批;当不足300个接头时仍应作为一批。
建筑用钢筋及连接件送检要求及注意事项
建筑用钢筋及连接件送检要求及注意事项摘要:本文从检测技术人员的角度对钢筋及连接件的送检工作进行梳理,并根据笔者对标准规范的理解及工作经验提出送检工程中的注意事项。
关键词:钢筋及连接件送样检测一般要求注意事项中图分类号: TU375 文献标识码:A引言:在日常工作中,有时会听到工程项目负责人在抱怨负责材料送检的技术人员工作不得力,样品漏检、错检、重检、送检不及时等现象时有发生,不但增加了检测费用,而且影响现场施工进度;尤其是在钢筋及连接件的送样检测过程中,如果出现了问题,就直接影响混凝土的浇筑,延迟混凝土浇筑时间对现场施工组织管理的影响是非常大的。
在与负责材料送检的技术人员的交流过程中,发现部分技术人员对钢材及连接件送检工作有些困惑,新手更是如此。
同时,钢筋及连接件在建筑工程中的起着重要的作用,其质量的优劣对工程质量有着重要的影响。
为此,笔者对钢筋及连接件的送检工作进行一些总结和梳理。
在房屋建筑工程中,钢筋主要包括钢筋原材、钢筋焊接、钢筋机械连接等,偶尔也会有钢筋焊接网片、锚固板连接件等样品需要送检。
最为常见的钢筋原材、钢筋焊接、钢筋机械连的送检要求。
1、钢筋原材常见的钢筋原材主要包括:热轧带肋钢筋、热轧光圆钢筋、余热处理钢筋、热处理带肋高强钢筋、冷轧带肋钢筋、冷轧扭钢筋、冷拔低碳钢丝等。
其中,热轧带肋及光圆钢筋使用量较大,使用面最广。
钢筋进场后,首先应及时查看质保书等资料,并重点核查规格、牌号、数量,确保两者一致。
及时安排取样送检,在取样、送检过程中应关注以下几点:1.1确定检验批数根据GB 50204-2002《混凝土结构工程施工质量验收规范》(2010年版)的要求,进场检验时,批量应按下列情况确定:1)对同一厂家、同一牌号、同一规格的钢筋,当一次进场的数量大于该产品的出厂检验批量时,应划分为若干个出厂检验批量;当一次进场的数量不大于该产品的出厂检验批量时,应作为一个检验批量;然后按出厂检验的抽样方案执行。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
钢筋接头送检规范要求
1.每种规格钢筋的接头时间不应少于3根。
2.现场检验应按批进行,同施工条件、同一批材料、同等级、通行时、同规格接头、应以500个位一个验收批进行检验与验收,不足500个应作为一个验收批。
对接头的每一批验收,必须在工程结构中随机截取3个接头试件做抗拉强度试验,按设计要求的接头等级进行评定。
当3个接头时间的抗拉强度均符合强度要求时,评为合格。
如果有一个试件的抗拉强度不符合要求,应再取6个试件进行复验。
若复验仍有一个试件的强度不符合要求,则该批次评为不合格。
3.现场检验当连续10个验收批次均一次抽样合格时,检验批接头数量可扩大一倍,即按1000个接头为一批。
篇二:钢筋焊接及钢筋机械连接试件的取样方法钢筋焊接及钢筋机械连接试件的取样方
法一、适用范围钢筋混凝土结构中钢筋闪光对焊、电弧焊单面搭焊、双面搭焊、电力压力焊、带肋钢筋套筒挤压连接、钢筋锥螺纹接头。
二、引用标准GB/T3057《钢筋粗直螺纹钢筋接头》JGJ18-96《钢筋焊接及验收规程》
JGJ107-96《钢筋机械连接通用技术规程》JGJ108-96《带肋钢筋套挤压连接技术规程》JGJ109-96《钢筋锥螺纹接头技术规程》三、术语钢筋机械连接通过连接件的机械胶合作用或钢筋端的承压作用将一根钢筋中的力传送至另一根钢
筋的连接方法。
钢筋锥螺纹接头把钢筋大连接端加工成锥型螺纹简称丝头通过锥螺纹连接套把两根带丝头的钢筋按
规定的力矩连接成一体的钢筋接头。
四、一般试验项目抗拉强度。
闪光对焊增加一冷弯试验项目。
五、验收批及取样数量钢筋闪光对焊在同一台班内有同一焊工完成的300
个同级别、同直径钢筋焊接头作为一批。
当同一台班内焊接的接头数量减少可在一周之内累计计算累计仍不足300个接头时应按一批计算。
每批接头中随机切取6个试件其中3个做拉伸试验3个做弯曲试验。
电弧焊以300个接头为一批。
现场安装条件下每一至二楼层以300个同接头形式、同钢筋级别的接头作为一批不足300个时仍为一批从每批中随机切取3个接头进行拉伸试验。
电渣压力焊以300个接头为一批。
现浇钢筋混凝土多层结构中以每一楼层或施工段中以300个同级别钢筋接头为一批不足300个时仍为一批每批随机切取3个拉伸试验。
带肋钢筋套挤压连接同一施工条件下采用同一批材料的同等级、同形式、同规格接头以500个为一个验收批进行检验与验收不足50个也作为一验收批。
每批验收随机抽取3个试件作单向拉伸试验。
钢筋锥螺纹接头同一施工条件下的同一批材料的同等级、同规格接头以500个为一个验收批进行检验与验收不足500个时也作为一验收批。
每一验收批随机抽取3个试件做单向拉伸试验。
六、取样要求对焊及电渣压力焊拉伸试件长500?接头应位于试
件中央。
对焊的冷弯试件长300?接头位于试件中央冷弯试验时应将受压面的金属毛刺、变形部分消除且与母材的表面齐平。
搭界焊拉伸试件长500?。
直径为25?以上的钢筋应长一些。
搭接在试件中部。
注意两根被连接钢筋在搭接段应先弯一角度15度左右使搭接好的两根钢筋处于同一直线。
套筒冷挤压锥螺纹接头拉伸试件长600?接头应位于试件中部。
七、填写取样单取样单填写内容应包括委托单位、工程名称、建设单位、取样时间、钢筋生产厂家或产地、钢筋级别或牌号、钢筋规格、焊接连接方式、使用部位、试件组数、要求检验项目、取样人、见证人、见证号等。
