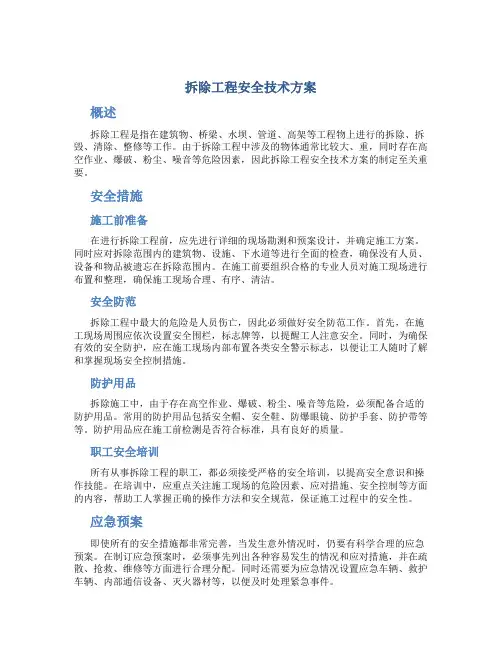

房屋建筑拆除工程施工安全技术中

合集下载
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
18
4)拔杆长度选择:拔杆长度为最高打击点高度加15~18m,但最短不 得短于30m。
19来自百度文库
5)停机位置选择:对于50t吊机、锤重为3t,停机位置距打击点所在的 拆除面的距离最大为26m。机身垂直拆除面。
20
6)清理悬挂物 :用重锤侧向撞击悬挂物使其破碎,或将重锤改成吊篮, 人站在吊篮内气割悬挂物,让其自由落下。
②机械拆除
1
机械拆除法:使用大型机械如挖掘机、镐头机、重锤
机等对建筑物、构筑物实施解体和破碎的方法。
优点:机械拆除法速度快、工期短,无需人员直接接触
作业点,因而安全性好。
适用范围:机械拆除法适用于拆除混合结构、框架结构、板式结构等高度不超过
30m的建筑物及各类基础和地下构筑物。
2
1、机械拆除施工的拆除顺序:
36
◆4.2.2 施工中必须由专人负责监测被拆除建筑的结构状态,做好记录。当发
现有不稳定状态的趋势时,必须停止作业,采取有效措施,消除隐患。
【注】本条规定的监测是指专人在施工过程中,随时监测被拆建筑状态,消除隐患, 确保施工安全。
37
(4)机械拆除作业区域(包括下层空间)不得有人从事其他作业活动。 人、机不可立体交叉作业,机械作业时,在其回旋半径内不得有人工作。 机械拆除施工除机械作业和指挥人员外,其他辅助人员必须距工作点 10m以外。
■MS液压破碎剪和液压剪: 1拆除和回收作业方面性能卓越 2高性能的油缸缩短工作时间 3提到工作效率 4切割刀片可更换4次以延长寿命 5拆除,垃圾处理及采石场
25
■MS液压破碎剪和液压剪:
26
3、机械拆除的注意事项
27
(1)根据被拆除物高度选择合适的拆除机械,不可超高作业,打击点必须 选在顶层,不可选在次顶层甚至以下。同时,机械设备必须置于拆除物有倒塌 可能的影响范围以外。
21
7)清理工作面:拆除一跨以后,用挖掘机清理工作面,移动机身拆除下 一跨。
22
上海轨道交通4号线抢险工地 鸿宇商务楼开始拆除
●上海华栋建筑拆除工程公司就调集了2台重锤机、7台镐头机和3 台挖掘机进入抢险现场
23
上海轨道交通4号线抢险工地 鸿宇商务楼开始拆除
●“巨无霸”大显身手:那台作业臂高达28米的液压解体镐头机吸引了现 场无数人的目光,据说这个“巨无霸”全国也只有一台。铁钳自身就 有2.6吨重,张开“大嘴”有0.85米宽,“咬”一口的力气足足有120 吨,因此,它“咬”混凝土楼板就像“吃豆腐”。它的铗钳里面还有 一副轧刀,铗钳把外面的混凝土夹碎,里面的轧刀再把钢筋钳断,即24 使钢筋混凝土柱子也经不起它“三口两口”。
15
1)拆除顺序:从上向下层层拆除,拆除一跨后清除悬挂物, 移动机身再拆下一跨。
16
2)工作面选择:对框架结构房选择与承重梁平行的面作施 工面。对混合结构房选择与承重墙平行的面作施工面。(同镐头
机)
17
3)打击点选择:侧向打击顶层承重立柱(墙),使顶板、梁自然下塌。 拆除一层以后,放低重锤以同样方法拆下一层。
38
(5)机械严禁在有地下管线的地面上重压作业,如果一定要作业,必须 在地面垫2~3cm厚的整块钢板或脚手板,保护地下管线安全。
39
(6)在地下管线两侧1m的范围内,严禁开挖深沟,如一定要挖深沟, 必须在有管线的一侧先打钢板桩,钢板桩的长度为沟深的2~2.5倍,当沟 深超过1.5m时,必须设内支撑以防塌方,伤害管线。
28
◆4.2.3 拆除施工时,应按照施工组织设计选定的机械设备及吊装方案进行施
工,严禁超载作业或任意扩大使用范围。供机械设备使用的场地必须保证足够
的承载力。作业中机械不得同时回转、行走。---强制性条文
【注】本条规定的机械设备包括液压剪、液压锤等,应具备保证机械设备不发生塌陷、 倾覆的工作面。
29
3
◆4.2.1 当采用机械拆除建筑时,应从上至下,逐层分段进行;应先拆除非承
重结构,再拆除承重结构。拆除框架结构建筑,必须按楼板、次梁、主梁、柱 子的顺序进行施工。对只进行部分拆除的建筑,必须先将保留部分加固,再进
行分离拆除。---强制性条文
【注】本条规定了机械拆除的原则,机械拆除是指机械为主、人工为辅相配合的施工 方法。
30
31
32
33
34
(2)机械使用前必须对机械的升降、变幅、旋转、移动等系统进行调试 检查,达到运行情况良好,安全可靠。
35
(3)机械拆除作业时应设专职现场指挥员,直接指挥作业人员,按施工 方案、指挥信号完成建、构筑物的解体动作,并监视被拆除物的动向,及 时用对讲机指挥机械操作人员进退。
10
3)停机位置选择:设备机身距建筑物垂直距离约3~5m,机身行走方向与承重粱 (墙)平行,大臂与承重粱(墙)成45°~60°角。
45-60
图6.0.12 作业机械位置
11
4)打击点选择:打击顶层立柱的中下部,让顶板、承重梁自然下塌,打 断一根立柱后向后退,再打下一根,直到最后。对于承重墙要打顶层的上 部,防止碎块下落砸坏设备。
自上而下、逐层分段进行,即:解体→破碎→翻渣→归堆待运。
具体程序:
①拆除建筑外挑屋檐、阳台、雨蓬、外扶梯; ②破碎楼板(屋面板); ③破碎墙体(外墙不得向外倾倒); ④向内拉倒梁柱; ⑤清理下层楼面,并重复上述顺序。
〖说明〗:机械拆除由于人员离开被拆除物,有条件做好警戒措施,允许机械拆除 施工可自上而下分段遂层拆除。在建筑物一个跨度范围内自上而下层层拆除,直至地 面,然后一跨一跨向前推进。
12
13
5)清理工作面:用挖掘机将解体的碎块运至后方空地作进一步破碎,空 出镐头机作业通道,进行下一跨作业。
14
(2)重锤机拆除方法:
重锤机通常用50t吊机改装而成,锤重3t,拔杆高30~52m,有效作业高 度可达30m,锤体侧向设置可快速释放的拉绳,因此,重锤机既可以纵向打击 楼板,又可以横向撞击立柱、墙体,是一个比较好的拆除设备。
4
5
6
2、拆除方法
根据被拆建筑物、构筑物高度不同又分为镐头机拆除和重 锤机拆除两种方法。
7
(1)镐头机拆除方法:
镐头机可拆除高度不超过15m的建筑(构筑)物。 1)拆除顺序:自上而下、逐层、逐跨拆除。
8
9
2)工作面选择: 对框架结构房选择与承重粱平行的面作施工面。对混合结构 房选择与承重墙平行的面作施工面。
相关文档
最新文档
