《工程监理》:进度控制

《工程监理》:进度控制
D =
Q
S • R
=
Q • H
R
P
R
=
Q--工程量(工程项目中第I个分项或工作) S--产量定额( m3 /工日. m2 /工日. T /工日. m3 /台班) H--时间定额 ( H = 1 / S ) R--工人数(机械台班数) P--劳动量 ( 工日、台班)
完成节点位置号----有紧后工作的,其完成号为其紧后工作开始号的最小值
无紧后工作的,其完成节点位置号为其它工作完成号的最大值加 1 例1 点位置号的确定原则:
4、绘图方法:节点位置法
开始节点位置号-----无紧前工作的,开始节点位置号为零 有紧前工作的,开始节点位置号为其紧前工作开始节点位置号的最大值加1 完成节点位置号----有紧后工作的,其完成号为其紧后工作开始号的最小值
( Duration )
(2)持续时间不确定
经验类比 专家意见 德尔菲(Del phi)法 三时估算法
德尔菲(Del phi)法
第一轮
第二轮
第三轮
平均值
三时估算法:
01
E = ( O + 4M + P ) / 6
添加标题
02
乐观时间:O (Optimistic time)
添加标题
03
《工程监理》专题:进度控制
单击此处添加正文,文字是您思想的提炼,为了演示发布的良好效果,请言简意赅地阐述您的观点。您的内容已经简明扼要,字字珠玑,但信息却千丝万缕、错综复杂,需要用更多的文字来表述;但请您尽可能提炼思想的精髓,否则容易造成观者的阅读压力,适得其反。正如我们都希望改变世界,希望给别人带去光明,但更多时候我们只需要播下一颗种子,自然有微风吹拂,雨露滋养。恰如其分地表达观点,往往事半功倍。当您的内容到达这个限度时,或许已经不纯粹作用于演示,极大可能运用于阅读领域;无论是传播观点、知识分享还是汇报工作,内容的详尽固然重要,但请一定注意信息框架的清晰,这样才能使内容层次分明,页面简洁易读。如果您的内容确实非常重要又难以精简,也请使用分段处理,对内容进行简单的梳理和提炼,这样会使逻辑框架相对清晰。

监理员培训--进度控制课件

监理员培训--进度控制课件

3.流水步距Bi,i+1 1)定义:第一个施工段先后进入相邻的施工过程 的时间间隔。 2)计算: 最大差法:累加、斜减、取最大值。
4.流水工期Tl(万能公式)
n1
Tl Bi,i1 Tn
i1
(三)空间参数 1.施工段 是指将施工对象在平面上划分的若干个 劳动量大致相等的区段, 用m表示。 2.工作面 是指专业工种或机械进行施工的活动空 间。(可以查阅施工手册)
第二节:流水施工方式
• 流水施工方式按照流水节拍特征,可以分为:
有节奏流水
全等节拍流水 成倍节拍流水 异节奏流水
无节奏流水
• 一.全等节拍流水 (一)全等节拍流水施工的特点 1.所有的流水节拍全相等 2.各施工过程之间的流水步距相等且等于流水 节拍。
(二)全等节拍流水施工的工期
n 1
Tl
Bi, i 1 Tn
i 1
(n 1)ti mti tj td
(m n 1)ti tjtd
例:某住宅的基础工程有甲、乙、丙、丁4个施工 过程,分为2个施工段;各个施工过程的流水节 拍均为3天,乙施工过程完成后停2d才进行丙过 程,试组织流水施工。 解(1)计算工期
Tl (m n 1)ti tj td
二:进度控制的流程
三:进度计划的表示方法 1.横道图
2.网络图
四:建设工程进度计划的控制 包括检查、偏差分析、调整、再实施。
第二章:流水施工原理
1.了解施工方式中依次施工、平行施工及流水施工的优缺点 2.掌握流水施工方式工期计算方法
3.掌握全等节拍流水、无节奏流水施工横道图的绘制
第一节:基本概念
一:流水施工 (一)组织流水施工的方式
主要有依次施工、平行施工、 搭接施工、流水施工。

监理工程师进度控制课件

监理工程师进度控制课件

03
进度控制实施
进度控制的方法
包括网络计划技术、S曲线比较法、香蕉曲线比较法等,可根据工程实际情况选择合适的方法。
进度控制的手段
包括组织措施、技术措施、经济措施和合同措施等,通过多种手段的综合运用,实现进度控制目标。
1
2
3
检查与评价
在工程实施过程中,对进度控制的效果进行检查和评价,总结经验教训,不断提高进度控制水平。
总结词:经验教训
详细描述:该地铁建设项目在进度控制方面遇到了一些困难,如工期延误、成本超支等问题。通过分析这些问题的原因,监理工程师总结出了经验教训,为今后的项目进度控制提供了借鉴和参考。
总结词:技术创新
详细描述:该大型水电站建设项目在进度控制方面采用了先进的技术手段,如信息化管理、实时监控等。这些技术创新使得监理工程师能够更加精准地掌握项目进度,及时发现和解决问题,确保了项目的按时完成。
监理工程师应采用科学的方法进行进度控制,如网络计划技术等,确保计划的合理性和可行性。
监理工程师应充分考虑工程项目的经济效益和社会效益,合理安排各阶段工作的时间和资源投入,避免因过度追求进度而导致的成本增加或质量下降。
02
进度计划编制
资源需求
任务分解
明确工程目标
清晰定义项目的目标,包括工程规模、质量标准、时间要求等。
$number{01}
监理工程师进度控制课件
目录
进度控制概述进度计划编制进度控制实施进度控制中的问题与对策案例分析
01
进度控制概述
进度控制定持续时间和衔接关系,根据进度总目标及资源优化配置的原则,编制计划并付诸实施,然后在进度计划的实施过程中经常检查实际进度与计划进度的偏差,分析偏差产生的原因及其对工期的影响,采取纠偏措施或调整原计划,直至工程竣工验收。

工程监理--进度控制

工程监理--进度控制
4)、不能反映工程费用与工期之间的关系,不 便于缩短工期降低成本。
❖ 双代号网络计划
❖ 三个基本要素:工作、节点、线路
❖ (1)工作是指一项需要消耗人力、物力和时间的具 体活动过程。
❖ (2)在双代号网络图中的圆圈表示工作之间的联系, 称为节点。
❖ (3)网络图中从节点开始,沿箭线方向通过一系列 箭线与节点连续不断最后达到终点节点的一条通路 称为线路。
东桥台
⑥ 西侧8桥台⑦
后填土 5
单代号网络计划
单代号网络图中,用圆圈或矩形作为一个节点表示一项工 作。箭头只表示紧邻工作之间的逻辑关系。节点表示的工作 名称、持续时间和工作代号应标注在节点内。节点必须编号, 编号一般用数字注在节点内,其号码可间断,但严禁重复。 箭头的箭尾节点编号应小于箭头节点编号。一项工作必须唯 一的一个节点及相应的一个编号。
续 时
进度(天)
间 5 10 15 20 25 30 35 40 45 50 55
1 施工准备 5
2 预制梁 20
3 运输梁 2
4
东侧桥台基 础
10
5 东侧桥台 8
6
东桥台后填 土
5
7
西侧桥台基 础
25
8 西侧桥台 8
9
西桥台后填 土
5
10
架梁
7
11 与路基连接 5
优点:较形象、直观,易于编制和理解,能明 确表示出各项工作的划分、工作的开始时间 和完成时间、工作的持续时间,工作间的相 互搭接关系以及整个工程项目开工、完工时 间和总工期。
缺点:
1)、不能明确地反映出各项工作之间的错综复 杂的相互关系,因而在计划执行过程中,当 某些工作的进度由于某种原因提前或拖延时, 不便分析其对其他工作及总工期的影响程度, 不利于建设工程进度的动态控制。

监理工程项目进度控制方案[全]

监理工程项目进度控制方案[全]

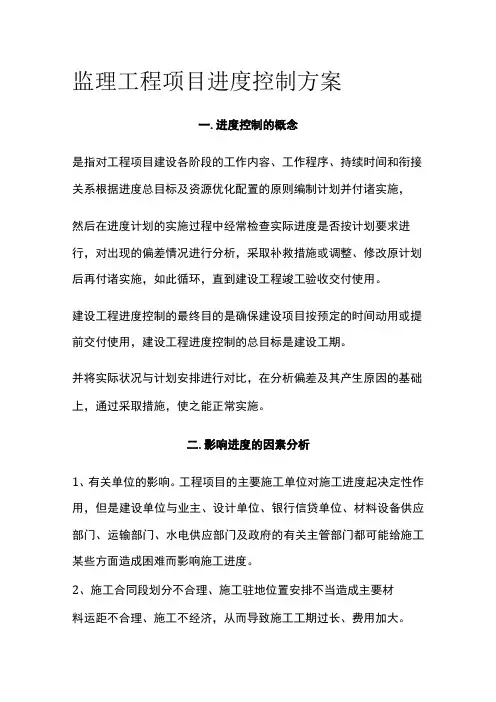

监理工程项目进度控制方案一.进度控制的概念是指对工程项目建设各阶段的工作内容、工作程序、持续时间和衔接关系根据进度总目标及资源优化配置的原则编制计划并付诸实施,然后在进度计划的实施过程中经常检查实际进度是否按计划要求进行,对出现的偏差情况进行分析,采取补救措施或调整、修改原计划后再付诸实施,如此循环,直到建设工程竣工验收交付使用。

建设工程进度控制的最终目的是确保建设项目按预定的时间动用或提前交付使用,建设工程进度控制的总目标是建设工期。

并将实际状况与计划安排进行对比,在分析偏差及其产生原因的基础上,通过采取措施,使之能正常实施。

二.影响进度的因素分析1、有关单位的影响。

工程项目的主要施工单位对施工进度起决定性作用,但是建设单位与业主、设计单位、银行信贷单位、材料设备供应部门、运输部门、水电供应部门及政府的有关主管部门都可能给施工某些方面造成困难而影响施工进度。

2、施工合同段划分不合理、施工驻地位置安排不当造成主要材料运距不合理、施工不经济,从而导致施工工期过长、费用加大。

3、施工组织管理不利。

流水施工组织不合理、劳动力和施工机械调配不当、施工平面布置不合理等将影响施工进度计划的执行。

4、技术失误。

施工单位采用技术措施不当,施工中发生技术事故,应用新技术、新材料、新结构缺乏经验,不能保证质量等都要影响施工进度。

5、施工条件的变化。

施工中工程地质条件和水文地质条件与勘查设计不符,如地质断层、溶洞、地下障碍物、软弱地基及恶劣气候、暴雨、高温和洪水等都对施工进度产生影响、造成临时停工或破坏。

6、意外事件的出现。

施工中如果出现意外的事件,如严重自然灾害、火灾、重大工程事故、工人罢工等都会影响施工进度计划。

三、进度控制的措施(一)、合同措施1合同工期的确定一般来说,合同工期主要受建设单位的要求工期、工程规模的定额工期以及投标价格的影响。

工程招投标时,由于工程项目工期紧迫,建设单位通常不采用定额工期而根据自身的现实需要提出要求工期,并由此限定投标工期,只从价格上选择相对低价者中标。

监理员培训讲义(进度控制)

监理员培训讲义(进度控制)
6 合同专用条款规定了项目的完工时间。
(一)施工进度监督检查的日常监理工作
• 1.现场监理人员每天对施工进度监督、 检查,填写施工进度现场记录,并对施 工进度状况进行分析,特别是对关键路 线进度的监督、检查、分析、预见和预 控。
• 2.监理单位要求承包人做好现场施工记 录,并按周、月提交相应进度报告,特 别是对工期的延误和可能的工期延误必 须分析原因、提出解决对策。
• 对于关键路线的严重拖延,监理机构及时组织 承包人研究赶工措施方案,并向发包人报告。
(三)关键路线的控制
• 2.采用新技术 • 采用新技术、新工艺,是保证工程
质量、加快进度的有效措施。
(四)施工进度计划的调整
• 1.进度延误的计划调整 • 计划调整的原则是:
• (1)日进度的延误尽量在周计划内调整,周 进度的延误尽量在下周计划内调整,月计划 的延误尽量在下月计划内调整;一个项目进 度的延误尽量在本项目计划时间内或其自由 时差内赶工完成,尽量减少对后续项目尤其 是其他承包人承担的项目的影响。发包人确 定的进度里程碑计划不得随意突破。
施工暂停
三、暂停施工管理
3 监理机构下达暂停施工通知,应征得发包人同意。发包人应 在收到监理机构暂停施工通知报告后,在约定时间内予以答复; 若发包人逾期未答复,则视为其已同意,监理机构可据此下达暂 停施工通知,并根据停工的影响范围和程度,明确停工范围。 • 4 下达暂停施工通知后,监理机构应指示承包人妥善照管工程, 并督促有关方及时采取有效措施,排除影响因素,为尽早复工创 造条件。 • 5 当发生了需暂时停止施工的紧急事件时,监理机构应立即下达 暂停施工通知,并同时报发包人。 • 6 在具备复工条件后,监理机构应及时签发复工通知,明确复工 范围,并督促承包人执行。 • 7 监理机构应及时按施工合同约定处理因工程停工引起的与工期、 费用等有关的问题。 • 8 由于承包人的原因造成施工进度拖延,可能致使工程不能按合 同工期完工,或发包人要求提前完工,监理机构应指示承包人调 整施工进度计划,编制赶工措施报告,在审批后发布赶工指示, 并督促承包人执行。

工程监理第三章进度控制课件

工程监理第三章进度控制课件
进度控制的措施 1.组织措施 重视健全工程管理的组织体系
建立进度报告、进度信息沟通网络、进度方案审核、进度方案 实施中的检查分析、图纸审查、工程变更和设计变更管理等 制度
编制工程进度控制的工作流程;确定各类进度方案的编制程序 、审批程序和方案调整程序等。
建立进度协调会议制度 2.经济措施 编制与进度方案相适应的资源需求方案 及时办理工程预付款及工程进度款支付手续 工程预算中考虑加快工程进度所需要的资金 对工程延误收取误期损失赔偿金
一是作为领导干部一定要树立正确的 权力观 和科学 的发展 观,权 力必须 为职工 群众谋 利益, 绝不能 为个人 或少数 人谋取 私利
第一节 建立工程进度控制概述
一、进度控制的概念
建立工程进度控制:将工程工程各个阶段的工作内容、 工作程序、持续时间和衔接关系,根据进度总目标及 资源优化配置的原那么编制方案,并实施方案,在方 案实施的过程中经常检查实际进度是否按方案要求进 展,对出现的偏差进展分析,采取补救措施,或修改、 调整原方案后再付诸实施,如此循环,直到建立工程 交付使用。
一是作为领导干部一定要树立正确的 权力观 和科学 的发展 观,权 力必须 为职工 群众谋 利益, 绝不能 为个人 或少数 人谋取 私利
❖ 3.技术措施 ❖ 审查承包商提交的进度方案 ❖ 设计工作的前期,应对设计技术与工程进度的关
系作分析比较 ❖ 采用技术先进和经济合理的施工方案,改进施工
工艺和施工技术、施工方法,选用更先进的施工 机械。 ❖ 4.合同措施 ❖ 选择合理的合同构造 ❖ 加强合同管理和索赔管理,协调合同工期与进度 方案的关系;同时严格控制合同变更,减少合同 变更引起的工程拖延。 ❖ 加强风险管理,应注意分析影响工程进度的风险 ,并在分析的根底上采取风险管理措施,以减少

建设工程监理电子教案建设工程进度控制6

建设工程监理电子教案建设工程进度控制6
6 建设工程进度控制
• • • • 6.1 进度控制概述 6.1.1进度控制的概念及方法 1)进度控制的概念 工程进度控制是指在实现工程项目总目标 的过程中,为使工程建设的实际进度符合 工程项目进度计划要求,监理人员依据合 同赋予的权力对工程项目建设的工作程序 和持续时间进行计划、实施、检查、调整
• •
• ①按照一定的周期收集网络计划执行情况 的资料,即收集关键施工过程和非关键施 工过程的实际进度。 • ②用实际进度前锋线法或列表法记录网络 计划的执行情况,比较实际进度与计划进 度,分析网络计划执行的情况及实际进度 对各项施工过程之间相互逻辑关系的影响, 对今后的进度情况进行预测,对于偏离计 划目标的情况进行分析,找出可以利用的 时差。 • (1)实际进度前锋线法
所需的现场和通道。 • ②由于建设单位的原因,监理工程师未能 在合理的时间内向承包单位提供施工图样 和指令,给工程施工带来困难或承包单位 已进入施工现场开始施工,由于设计发生 变更,但变更设计图没有及时提交承包单 位,从而严重影响工程施工进度。 • ③工程施工过程中,建设单位未能按合同 规定期限支付承包单位应得的款项,造成 承包单位无法正常施工或暂停施工。 • 3)监理工程师的原因
图6.2
工程项目施工进度控制工作流程图
图6.3
工程建设施工进度控制目标体系
• ③结合本工程的特点,参考同类工程建设 的经验来确定施工进度目标。 • ④资金、人力、物力条件。 • ⑤考虑外部协作条件的配合情况,包括施 工过程中及项目竣工交付使用所需的水、 电、气、通讯、道路及其他社会服务项目 的满足程序和满足时间,必须与有关项目 的进度目标相协调。 • ⑥考虑工程项目所在地区地形、地质、水 文、气象等方面的限制条件。
• • • •

监理进度控制方案范本

监理进度控制方案范本

监理进度控制方案范本方案一监理进度控制方案范本一、背景、目的和意义在当今快节奏的工程建设领域,进度控制可是个老大难问题!项目延期不仅会让成本飙升,还可能导致甲方爸爸的不满,甚至影响咱们监理的声誉。

所以呀,制定这个监理进度控制方案,就是为了给项目装上“加速器”,确保工程按时完工,质量还杠杠的!这意义可大了去了,不仅能让咱监理工作顺风顺水,还能让各方都满意,皆大欢喜不是?二、具体目标1. 把项目总工期控制在合同约定的时间内,误差不超过 5%。

2. 确保每个关键节点都能按时完成,如有偏差,控制在一周以内调整回来。

3. 提高施工效率,让资源利用率达到 90%以上。

三、现状分析内部情况:咱们监理团队的人手还算充足,但经验参差不齐,有的小伙伴对进度把控的敏感度还不够高。

沟通机制也有点小问题,信息传递有时不太及时、准确。

外部情况:施工方有时候为了赶进度,可能会忽视质量;天气变化也会给施工带来影响,比如下雨天就得停工;还有甲方的资金到位情况,要是资金断链,那工程可就得“卡壳”啦!四、具体方案内容1. 建立严格的进度计划审核制度- 要求施工方提交详细的进度计划,咱得瞪大了眼睛仔细审查,看看有没有不合理的地方,有没有漏项。

- 组织专家和相关人员进行会审,集思广益,把问题都揪出来。

2. 加强现场巡视和监督- 监理人员要勤跑工地,不能在办公室里吹空调。

发现问题及时指出,督促整改。

- 对施工进度进行实时记录,拍照、录像,留下证据,谁也别想耍赖。

3. 定期召开进度协调会议- 每周至少开一次会,让各方都来汇报工作进展,有问题当场解决,别拖拖拉拉。

- 形成会议纪要,明确责任和任务,谁要是不落实,就打他的“小屁屁”。

4. 做好风险管理- 提前识别可能影响进度的风险因素,比如材料供应不足、人员短缺等。

- 制定应对预案,一旦风险发生,迅速启动,把损失降到最低。

五、风险评估与应对潜在风险:1. 施工方故意拖延进度,想多要钱。

应对措施:严格按照合同进行管理,对不合理的要求坚决说“不”!2. 不可抗力因素,如地震、洪水等。

工程监理进度控制文件

工程监理进度控制文件

工程监理进度控制文件1、合同开工文件XXXX工程监理资料C—1合同开工文件2、分部工程开工XXXX工程监理资料C—2分部工程开工3、进度计划及进度调整XXXX工程监理资料C—3进度计划及进度调整(详见附表)附表:CB14 合同项目开工申请表(承包[ ]合开工号)合同名称:合同编号:承包人:注:本表一式份,由承包人填写,监理机构审查后,随同“合同项目开工令”承包人、监理机构、发包人、设代机构各1份。

附表:JL02合同项目开工令(监理[ ]合开工号)合同名称:合同编号:监理机构:说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。

附表:CB15 分部工程开工申请表(承包[ ]分开工号)合同名称:合同编号:承包人:说明:本表一式份,由承包人填写,监理机构审签后,随同“分部工程开工通知”送承包人、监理机构、发包人、设代机构各1份。

附表:JL03分部工程开工通知(监理[ ]分开工号)合同名称:合同编号:监理机构:说明:本表一式份,由监理机构填写,承包人、监理机构、发包人、设代机构各1份。

附表:CB02 施工进度计划申报表(承包[ ]进度号)合同名称:合同编号:承包人:说明:本表一式份,由承包人填写,监理机构审核后,随同审批意见承包人、监理机构、发包人、设代机构各1份。

附表:CB24 施工进度计划调整申报表(承包[ ]进调号)合同名称:合同编号:承包人:说明:本表一式份,由承包人填写,监理机构审批后,随同审批意见承包人、监理机构、发包人各1份附表:CB25 延长工期申报表(承包[ ]延期号)合同名称:合同编号:承包人:说明:本表一式份,由承包人填写,监理机构审核后,随同审核意见承包人、监理机构、发包人、设代机构各1份附表:JL05 批复表(监理[ ]批复号)合同名称:合同编号:监理机构:说明:1. 本表一式份,由监理机构填写,承包人、监理机构、发包人各1份。

2.一般事件,由监理工程师办理,重要通知由总监理工程师签发。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

项目进度控制工程项目能否在预定的时间内交付使用,直接影响到投资效益的发挥;而进度控制的目标与投资控制的目标、质量控制的目标是对立和统一的关系;监理工程师的日常工作,就应该从系统的角度出发,正确处理进度、投资、工程质量三者之间的矛盾,在矛盾中求得目标的统一。

项目进入实施阶段后,监理工程师应该对建设项目的实施过程进行有效的控制,使其顺利达到预定的工期、质量和造价目标;监理工程师的一切活动也都是围绕这个目标开展的。

监理工程师的任务、职责和权限监理工程师的任务和职责1.审批下达工程开工令。

监理工程师下达开工令的时间,对建设单位和施工单位都十分重要。

开工日期应根据合同条款的规定,在中标函发出之后,于规定的期限内开工,这是建设单位和施工单位双方的义务。

建设单位应该根据合同的规定,按时完成征地、拆迁,提供设计图纸、有关文件和测量控制网点,并办理有关法律、财务等手续,以保证施工单位能正常开展工作,履行义务。

施工单位应当为开工做好劳动力、材料、机械设备和施工现场临时设施等准备。

监理工程师应当检查建设单位和施工单位双方开工准备情况,并在符合开工条件和要求以后,下达开工令,即工程正式开始施工。

开工令是确定施工工期的依据。

施工工期从开工日期起算,至竣工验收、交付使用止。

开工令是具有法律效力的指令性文件。

工程开工报审表应符合A1表(表36-15)的格式。

2.审核和确认总进度控制计划。

监理工程师应在熟悉合同文件、设计文件、施工图纸以及各种技术规范、标准等的基础上,编制工程项目的总进度控制计划;以便审核和确认施工单位提交的施工总进度计划及年、季、月的实施进度计划;必要时提出建设性的意见,调整进度计划。

进度计划经监理工程师确认、批准以后,即成为合同条件的一部分,是今后处理工程延期、费用索赔的重要依据。

3.专业监理工程师应依据施工合同有关条款、施工图及经过批准的施工组织设计制定进度控制方案,对进度目标进行风险分析,制定防范性对策,经总监理工程师审定后报送建设单位。

4.突出控制网络图中的节点,明确提出若干个阶段目标,严格控制关键线路上的关键工序、关键分项分部工程或单项工程的控制工期的实现。

5.监督检查进度计划的实施。

监理工程师应以经确认的总进度计划为依据,监督、检查进度计划的实施,并记录实际进度及其相关情况,这是一项经常性的工作。

在一般情况下,每月检查1次施工单位的进度情况,或检查根据总进度计划确定的各分部工程、分项工程(或分包单位)的目标是否按期完成。

监理工程师应定期对施工单位的实际进度与计划进度进行比较;如果实际施工进度拖延时,应督促施工单位采取有效措施,加快进度,及时修改下一阶段施工进度计划,以保证按期完工。

必要时,可下达指令,要求施工单位采取有效措施,追赶进度。

同时,根据施工单位的进度计划完成情况(包括资源投入、施工机械的使用、实物工程量等)做好记录,审查月度报表,签署月进度款支付凭证。

当实际进度严重滞后于计划进度时,应与建设单位商定采取进一步措施。

6.搞好现场协调工作。

协助施工总包单位编制和落实分包项目计划,协调好各施工单位之间的工序安排,尽可能减少相互干扰,以便保证项目顺利实施。

7.督促、协调施工单位物资按计划供应,以保证施工按计划实施。

8.索赔处理。

公正、合理地处理好有关方面的索赔要求,尽可能减少对工期有重大影响的“工程变更”指令,以保证施工按计划执行。

9.工程延期及工程延误的处理。

如果由于施工单位自身的原因和失误,造成工期的延长为工程延误;其一切损失应由施工单位承担(包括监理工程师同意以后,所采取加快工程进度的措施费用和误期损失赔偿费)。

如果由于施工单位以外的原因造成的施工期延长,如工程变更、工程量增加、建设单位的延误(包括未能提供设计图纸和文件、未按规定的时间支付工程款项等)、异常恶劣的气候条件、自然灾害和战争等造成的工期延长为工程延期。

经过监理工程师批准以后,其延长的时间属于合同工期的一部分,竣工时间可以顺延,增加的费用应由建设单位承担。

监理工程师应按照有关的合同条件,公正、合理地区分工程延误与工程延期;并及时根据延误部分工程的实际情况和对总工期的影响,批准工程工期延长的时间,办理签证手续。

有关详细内容,见“36-10-2-3工程延期及工程延误的处理”。

10.签发工程暂停令及复工报审表,详见“36-10-2-2工程暂停及复工”。

工程暂停令和复工报审表应分别符合B2表(表36-26)、A1表(表36-15)的格式。

11.定期向建设单位报告工程进度情况。

在提交工程进度报告的同时,还应不断地组织召开进度协调会议,解决进度控制中的重大问题,签发会议纪要。

总监理工程师应在监理月报中向建设单位报告工程进度和所采取进度控制措施的执行情况,并提出合理预防由建设单位原因导致的工程延期及其相关费用索赔的建议。

12.及时做好工程质量评定和竣工验收工作。

由于建筑工程产品的特殊性,应及时协助建设单位和施工单位作好检验批、分项工程、分部(子分部)工程、单位(子单位)工程和全部工程的验收工作,以及工程在建设过程中的隐蔽工程验收工作;使工程在建设过程中能一道工序紧跟一道工序顺利地进行。

监理工程师的权限建设单位与施工单位签订建设工程施工合同,同时建设单位又将合同管理的工作委托给监理工程师,因此,监理工程师应依据与建设单位签订的监理合同和赋予的权限,对施工单位在施工过程中的行为进行监理,其具体的权限是:1.确保工程按合同规定的日期开工和竣工施工单位在收到中标通知书后的较短时间内,应该向监理工程师提交一份施工进度计划,经过审查、修改、批准后,根据监理工程师下达的开工令进行施工。

在进度计划的执行过程中,监理工程师应按计划对施工活动进行全面控制,检查和分析计划的执行情况;并根据实际情况调整计划,以确保工程按合同规定的日期竣工。

2.施工组织设计审定权监理工程师应对施工组织设计进行审查,特别是对施工组织设计中涉及到进度计划、施工总部署、施工方案与施工机械设备的选择、临时设施的规模与生产能力等内容进行审查,提出修改意见,确认后供施工单位执行。

3.技术核定和设计变更签字权在施工的过程中,由于施工或设计方面的原因,需要修改原设计时,必须征得监理工程师的同意,并签字认可后,才能付诸实施。

4.劳动力、材料、施工机械设备使用监督权监理工程师应根据进度计划的安排,检查劳动力配备,材料的供应和贮存,施工机械设备的类型、性能、数量和完好率的情况,以确保进度计划的实施。

5.工程付款签证权监理工程师在工程的进度控制中,应要求建设单位按计划组织资金到位,以便按时支付工程进度款;施工单位的施工进度、设备购置、材料准备、工程结算等款项,应经监理工程师签署付款凭证后,才能付款。

6.下达停工令和复工令由于施工条件发生较大的变化或建设单位的原因而必须停工时,监理工程师有权下达停工令;在符合施工合同的要求后,也有权下达复工令。

当施工单位不按质量标准、规范、图纸等要求进行施工,监理工程师有权签发整改通知单,限期整改。

整改不力时,可在征得建设单位同意后签发停工通知单,直至整改验收合格后才准许复工。

而对于严重违约的施工单位,监理工程师有权向建设单位提出中止合同的建议。

7.延误工期的制约权在施工的过程中,如果由于施工单位的原因造成工期拖后,又不采取积极的措施改变拖延工期的状态时,监理工程师有权拒绝施工单位提出的支付工程款的申请,用停止付款的经济手段制约施工单位;当施工单位未能按合同规定的工期和条件完成整个工程时,则应按合同向建设单位支付违约的损失赔偿费。

当施工单位严重违反合同条款,严重影响合同实施,如无正当理由推迟开工,施工进度缓慢,无视监理工程师的警告等,都有可能受到终止合同的制裁,并承担由此造成的损失。

8.索赔费用的核定权双方中的一方因对方违约责任造成工期延误(或工期延期)及费用增加时,受损失的一方有权向对方提出索赔要求;监理工程师应审核索赔的依据和索赔费用的金额。

在合同管理中,应尽量减少索赔事件的发生。

9.有效地开展协调工作的权力监理工程师应定期召开建设单位和各有关施工单位的协调会议,使之互相配合,搞好工作衔接,检查进度计划的执行情况,并通过分析原因,找出措施,修订下阶段的进度计划,以利实施。

监理工程师应通过监理通知、指令和会议纪要等形式对合同实施管理。

10.工程验收签字权当检验批、分项工程、分部(子分部)工程完成后,或隐蔽工程隐蔽前,监理工程师应组织验收,并在签证后才能进行下一道工序。

进度控制的程序和内容进度控制的程序项目监理机构应按下列程序进行工程进度控制:1.总监理工程师审批承包单位报送的施工总进度计划;2.总监理工程师审批承包单位编制的年、季、月度施工进度计划;3.专业监理工程师对进度计划实施情况检查、分析;4.当实际进度符合计划进度时,应要求承包单位编制下一期进度计划;当实际进度滞后于计划进度时,专业监理工程师应书面通知承包单位采取纠偏措施并监督实施。

进度控制的内容施工阶段进度控制的主要内容包括施工前、施工过程中和施工完成后的进度控制。

1.施工前进度控制的内容(1)编制施工阶段进度控制方案施工阶段进度控制方案是监理工作计划在内容上的进一步深化和补充,它是针对具体的施工项目编制的,是施工阶段监理人员实施进度控制的更详细的指导性技术文件,是以监理工作计划中有关进度控制的总部署为基础而编制的,应包括:1)施工阶段进度控制目标分解图;2)施工阶段进度控制的主要工作内容和深度;3)监理人员对进度控制的职责分工;4)进度控制工作流程;5)有关各项工作的时间安排;6)进度控制的方法(包括进度检查周期、数据收集方式、进度报表格式、统计分析方法等);7)实现施工进度控制目标的风险分析;8)进度控制的具体措施(包括组织措施、技术措施、经济措施及合同措施等);9)尚待解决的有关问题等。

(2)审核或编制施工总进度计划审核的内容包括:1)进度安排是否满足合同工期的要求和规定的开竣工日期;2)项目的划分是否合理,有无重项或漏项;3)项目总进度计划是否与施工进度分目标的要求一致,该进度计划是否与其他施工进度计划协调;4)施工顺序的安排是否符合逻辑,是否满足分期投产使用的要求,是否符合施工程序的要求;5)是否考虑了气候对进度计划的影响;6)材料物资供应是否满足均衡性和连续性的要求;7)劳动力、机具设备的计划是否能确保施工进度分目标和总进度计划的实现;8)施工组织设计的合理性、全面性和可行性如何;应防止施工单位利用进度计划的安排造成建设单位的违约、索赔事件的发生;9)建设单位提供资金的能力是否与进度安排一致;10)施工工艺是否符合施工规范和质量标准的要求;11)进度计划应留有适量的余地,如应留有质量检查、整改、验收的时间;应当在工序与工序之间留有适量空隙、机械设备试运转和检修的时间等。
