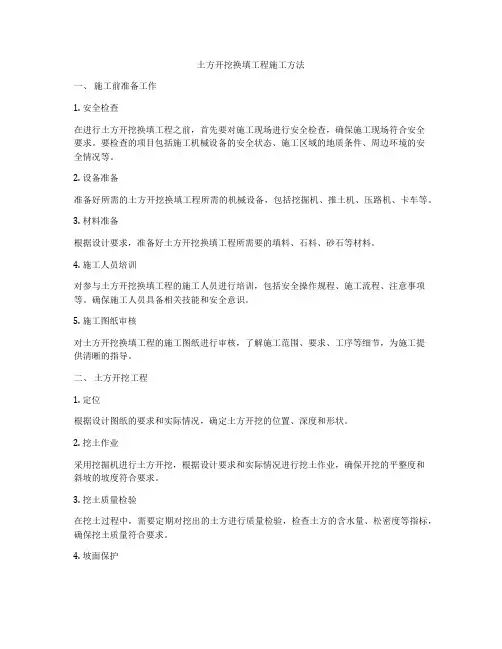

土方开挖换填专项施工方案(1)
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工方案审批表
目录
目录 (1)
一、编制依据 (2)
二、编制原则 (3)
三、工程概况 (3)
四、实施方案 (3)
一)、施工管理及流程 (3)
二)、施工工艺及施工方法 (4)
五、施工资源计划 (5)
六、质量保证措施: (6)
七、安全保证措施 (8)
八、人员、材料、设备措施 (8)
九、临时供电施工图(附图)
一、编制依据
1、业主提供的详细地质勘查报告。
2、设计图纸。
3、各部门有关质量、安全、文明施工、规范管理及环境保护等方面的管理文件。
4、我公司人员优势、技术装备、财务能力、资金状况等综合情况及可调用到本工程的各类资源。
5、我公司从事类似工程项目施工所积累的丰富的施工、管理经验和成熟技术和施工方法等。
二、编制原则
1、严格执行设计文件和设计标准;确保本合同段工期、质量、安全、环保、文明施工等各方面目标的实现;
2、认真、充分研究施工环境,妥善解决施工生产与各方面关系协调,制定安全可靠、经济合理的施工程序和施工方案;
3、合理组织平行、交叉、流水作业,提高机械化施工程度,力求均衡生产;
三、工程概况
1、工程简介:
工程名称:
建设单位:
设计单位:
监理单位:
2、现场概况:
本工程项目场地位于***********区,工程为**************,工程地处******************。
建筑为****钢架混凝土框架结构,建筑高度:****m。建筑面积:********m,为多层公共建筑。
3、根据地勘报告和土方开挖情况,该场地开挖范围和原设计开挖深度内土方均属杂填土,经建设、设计、监理、施工单位研讨决定基础土方开挖采用大开挖,并将鱼塘及超深部位用底部用砂石换填。。
4、本方案为基坑开挖换填专项方案,基坑底从自然地面下开挖深度平均为5米,级配沙砾换填由*****。
5、因该工程基坑较深,地表施工荷载力值过大,暴露时间长。为防止边坡滑坡、坍塌等安全事故发生,故采取基坑边坡喷锚支护。砂浆喷锚支护厚度不低于8cm厚。
四、实施方案
一)、施工管理及流程
根据现场的实际情况,机械选用挖掘机,从上至下、自西南向西北方向进行。在施工过程中,一边开挖,一边专人进行防护、边坡、邻近建筑的观测,确保施工安全。在开挖基坑时遵循“开槽支撑,先撑后挖,分层开挖,严禁超挖”的原则进行开挖。开挖时应对平面控制桩、水位点、基坑平面位置、水平标高、边坡坡度等随时进行经常性检查。挖至埋深水位设计标高时,开始降水。为了保证换填部分地基承载力与单位荷载,换填的基坑开挖后,必须及时验收,及时换填砂石料。杜绝开挖后的基坑因下雨浸泡或因地下水渗出浸泡而影响质量,对根据现场实际情况,考虑运输和施工方便,换填从西南开始,依次按照横向和纵向方向向东北进行。
由项目经理组织相关人员、机械进行快速施工。开挖完成后立即计算出所需砂石数量。同时,通知质监、地勘、设计、监理、建设以及业主代理单位的有关人员到施工现场检查验收并完成计量,必须以
最快速度完成所有开挖、换填工作。
二)、施工工艺及施工方法
1.施工准备
1)土方开挖施工准备:
a、测量人员根据设计院提供的控制坐标点及高程基准点建立施工控制网,控制点用木桩,并在木桩上钉圆钉作为标记,确定开挖边线。
b、人工清除开挖范围内的杂物及其他障碍物,并根据监理工程师指示合理存放弃渣料、记录工程量。
c、边坡开挖前,按施工图纸要求开挖并完成边坡上部施工,边坡开挖过程中,在基坑周边留设降水井,避免边坡稳定范围内积水和对开挖成型的边坡的侵蚀。
d、开挖严格按自上而下分层进行,严禁采用倒悬开挖方法。
e、做好邻近建筑的标高和水平位置原始记录。
2)砂石及沙砾换填施工准备
(1)材料要求:
a、级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。
(2)作业条件:
a、设置控制铺筑厚度的标志,如水平标准木桩或标高桩,或在固定的建筑物墙上、槽和沟的边坡上弹上水平标高线或钉上水平标高木橛。
b、在地下水位高于基坑(槽)底面的工程中施工时,应采取排水或降低地下水平的措施,使基坑(槽)保持无水状态。
c、铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。
d、检查基槽(坑)、管沟的边坡是否稳定,并清除基底上的浮土和积水。
2.施工方法
1)土方开挖
a、本工程开挖深度在均在-5m深度范围内,根据GB-50268的、地质勘察报告,将放坡坡比确定为1:1,并报业主和监理确认;
b、土方开挖边坡修整应和主体土方开挖工程同步进行,处理边坡表面的松动卵石,以确保边坡稳定和施工安全。边坡修整过程中,测量仪器跟踪检查,确保边坡结构满足设计要求。
c、检查验收,人工清理完成后报业主、设计、监理和地勘单位检查验收;
d、验收通过后即进行收方核量,以作为办理结算依据;
e、施工中结合永久性排水设施规划场地开挖的临时排水设施,及时排除地面积水。
2)基坑内排水
根据开挖情况设置排水系统。设置排水盲沟,沟内空深30cm、宽20cm,内填20~50cm粒径碎石,集水井内空800cm,深度低于基坑底50cm,降水至基础土方回填完毕方可填埋。
1、施工设备的配置
开挖换填工程主要施工设备表
2、劳动力计划
开挖换填管理人员、劳动力计划表
六、质量保证措施:
1、施工组织
本土方开挖设立挖填控制专业管理,由责任工长具体负责开挖换填放线和深度的控制。并选派专人进行建筑渣土及相关计量的管理工作。质量管理实行项目经理负责制。项目经理是质量管理第一责任人,全面负责质量工作。贯彻执行国家有关法律、法规、规范、标准,确保实现建设工程达到优良等级的质量目标。施工现场组织管理机构设置如图。
