静压管桩施工旁站监理记录
静压管桩施工旁站监理记录
静压管桩施工旁站监理记录
工程名称:海宁侠客小镇第一期侠客中心工程施工单位浙江众安建设有限公司编号:
天气:□晴□多云□多云转雨气温最高___℃最低___℃
质检员(签字):_______________
日期:_________________
项目监理机构:________________
旁站监理人员(签字)_____________
日期:______________
施工情况:
1.机械型号:_______;桩机运行情况:_______;
2.场地平整情况:□较平整□有少量起伏□起伏状较多
3.施工管理(质检员或质量管理)人员在岗情况:□在岗/□经督促到岗正常管理/□缺岗,缺岗时间:;
管桩规格、质量是否满足设计及规范要求:进场报验资料齐全:□合格/□不合格;规格:□合格/□不合格;
表面感官质量:□合格/□不合格
4.焊工是否持证上岗:□合格/□不合格;焊缝感观质量:□合格/□不合格;
5.桩位复查抽查情况:
监理检查情况:
桩号
桩长(M)
设计桩顶标高(M)
实际桩顶标高(M)
()()
送桩深度(M)
垂直度
设计压力值(T)
最终压力值
(T)
接桩焊
接情况
备注:
检查情况:
项目经理部(章):______________
静力压桩旁站监理记录
工程名称:编号:
日期及气候:
工程地点:
旁站监理的部位或工序:楼桩基
旁站监理开始时间:
旁站监理结束时间:
施工情况:使用液压静压机压桩,桩外观质量符合规范要求,压桩压力值大于,压棵桩,桩长
监理情况:施工单位质量保证体系齐全,桩压力值1Mpa相当于32.8t,相当于。有效桩长m,采用PHC-AB500(125)-预应力管桩,桩顶标高m
发现问题:
处理意见:
处理结果:
备 注:
施工单位:
项目经理部:
质检员(签字):
年 月 日
监理单位:
项目监理机构:
旁站监理人员(签字):
年 月 日
山东省建设监理协会监制
静力压桩 旁站记录
工程名称:编号:B11-
日期ቤተ መጻሕፍቲ ባይዱ气候:
工程地点:
施工情况:
1、施工技术人员、操作人员、材料、施工机械准备就绪。2、施工前进行安全与技术交底。3、施工程序:桩对位→检查垂直度→静压沉桩→二节桩对位焊接→二节桩静压沉桩→抄平控制桩顶标高。
监理情况:1、质检员、施工员、安全员及时到岗履职;机械运转正常。2、检查桩外观质量。3、检查桩合格证(编号);砼强度检测报告(编号)。焊条合格证(编号)。4、检查静压桩施工过程
序号
桩号
开始时间
结束时间
桩对位
偏差
垂直度0.5%
终压力表读数mpa
最终压力值KN
总桩长(m)
桩的组成(m)
接桩焊接质量
设计桩顶标高(m)
桩顶标高偏差±50mm
1
2
3
4
5
6
7
8
9
10
发现问题:
1、#外观有破损、裂缝。2、#桩钢板接头焊接饱满度不足。3、#未达到设计标高
处理意见:
1、该桩为不合格,作退场处理。2、现场重新加强焊接。3、继续压桩
备注:
承包单位:
项目经理部:
质检员(签字):年 月 日
监理单位:
项目监理机构:
旁站监理人员(签字):年月日
江苏省建设厅监制
静压方桩施工旁站记录
焊条规格是否符合设计规范要求:符合要求;
焊工是否持证上岗:是;
焊缝观感质量:合格;
6.桩位复查抽查情况:符合要求
7.备注:15号楼施工进度今日已完成5根桩,累计压桩98根(28m)。
发现问题: 90#桩欠送6.5M 96#桩欠送5.1M
处理意见:
等设计院方案,根据方案进行补桩
项目监理机构:

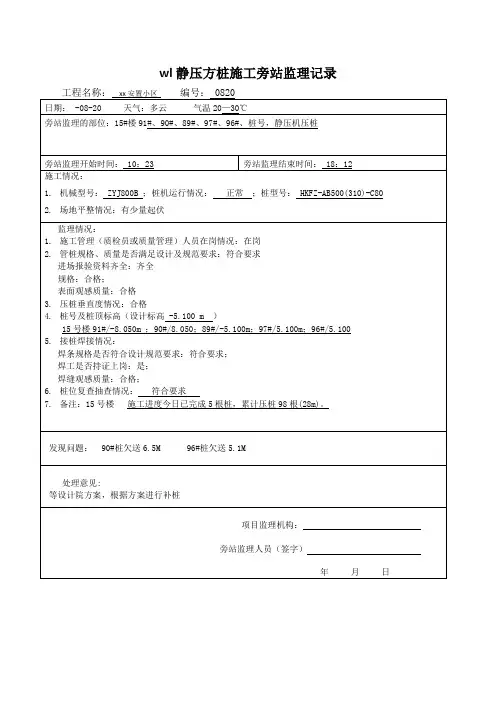

wl静压方桩施工旁站监理记录
工程名称:xx安置小区编号:0820
日期: -08-20 天气:多云 气温20—30℃
旁站监理的部位:15#楼91#、90#、89#、97#、96#、桩号,静压机压桩
旁站监理开始时间:10:23
旁站监理结束时间:18:12
施工情况:
1.机械型号:ZYJ800B;桩机运行情况:正常;桩型号:HKFZ-AB500(310)-C80
旁站监理人员(签字)
年 月 日
2.场地平整情况:有少量起伏
监理情况:
1.施工管理(质检员或质量管理)人员在岗情况:在岗
2.管桩规格、质量是否满足设计及规范要求源自符合要求进场报验资料齐全:齐全
规格:合格;
表面观感质量:合格
3.压桩垂直度情况:合格
4.桩号及桩顶标高(设计标高-5.100 m)
15号楼91#/-8.050m ;90#/8.050;89#/-5.100m;97#/5.100m;96#/5.100
静压预应力管桩旁站记录监理
静压预应力管桩旁站记录监理项目名称:静压预应力管桩施工监理记录施工单位:XX建筑工程有限公司监理单位:XX建筑监理有限公司一、施工前的准备工作1.根据设计文件,施工单位完成了管桩施工方案的编制,并经监理单位审阅通过。
2.施工单位按照设计要求,选用了符合标准的静压预应力管桩施工设备,并进行了设备检查和试运行。
3.施工单位进行了现场勘察和标定,确定了桩位坐标,标记了控制点,并交由监理单位复核。
4.施工单位组织工人进行了技术培训,确保施工人员熟悉施工工艺和操作要点。
二、施工过程中的监理记录1.施工开始前,监理单位对施工单位的设备、工器具、材料进行了检查验收,符合要求后方可开展施工作业。
2.在施工前,施工单位向监理单位报备了施工的计划,并根据监理单位的要求进行了现场会前交底。
3.施工现场严格按照设计文件和施工方案进行施工,每日施工前对施工设备进行检查,并记录在档案中。
4.施工单位对施工现场进行了安全和环境保护的管理,施工过程中进行了现场巡视和记录,确保施工按照相关法规进行。
5.施工单位对施工过程中的数据进行了监测,并及时向监理单位上报。
监理单位对监测数据进行了复核和分析,并发表了监理意见。
三、施工结束后的总结1.施工结束后,施工单位组织人员进行了施工总结,对施工过程中的问题进行了总结和分析,并提出了改进措施。
2.监理单位对施工的总结和分析进行了审核,并提出了监理意见和建议,作为下一次施工的参考。
3.施工单位按照设计要求进行了验收,并向监理单位提供了相应的施工记录和验收报告。
4.监理单位对施工的质量和工期进行了评估,并对施工单位进行了综合评价。
四、监理发现的问题及处理情况1.在施工过程中,发现施工单位未严格按照设计文件进行施工,监理单位及时提出了整改意见,并要求施工单位进行整改。
2.在施工过程中,发现有施工质量问题,监理单位要求施工单位进行返工并做好整改记录。
3.施工单位未按照规定的进度进行施工,监理单位要求施工单位加快施工进度,并对施工进展进行了监控和记录。
静压预应力管桩旁站记录(监理)
2.焊接接桩头时只有一个电焊工。
3.在B轴×②和③轴(5桩)承台群桩静压施工时,发生土层挤压,已静压完成的桩产生上浮现象。
4.刚开始有3个工人未带好安全帽,没有穿绝缘鞋。
5.对上述现场发生的问题,采取措施如下:针对第1点,督促施工员要求作业队压桩速度保持均匀;针对第2点,督促施工员增加一名电焊工,焊接接桩头时应2人对面同时施焊,并保证停歇时间,让焊缝自然冷却;针对第3点,督促施工员要求作业队采取跳压或延长停歇时间,减少挤土影响;对已上浮的桩采用2倍的桩设计承载力予以复压纠偏;针对第4点,督促施工人员立即戴好安全帽,穿绝缘鞋后方可入场作业。
表A.0.6旁站记录
工程名称:××综合楼编号:
旁站的关键部位、关键工序
静压预应力管桩施工
施工单位
旁站开始时间
年月日时分
旁站结束时间
年月日时分
旁站的关键部位、关键工序施工情况:
1.静压桩施工负责人:,施工人员:桩机工7人,辅工10人,测量工1人,修理工1人;施工机具:GZY全液压抱压式压桩机300T型2台,J3电子经纬仪2台;桩基类型:端承桩,压入深度≮10m,采用Φ500PHC桩,桩身混凝土强度等级为C80,封底混凝土强度等级为C25;准备状态:桩基施工队伍资质已审核合格,现场场地已平整,测量轴线控制和标高已验核无误,管桩进场材质已报验,桩身外观质量符合要求,桩位已编号且经核实无误。
旁站监理人员(签字):
年月日
注:本表一式一份,项目监理机构留存。
2.××号桩从×时×分开始×时×分结束;××号桩从×时×分开始×时×分结束;××号桩从×时×分开始×时×分结束;××号桩从×时×分开始×时×分结束;××号桩从×时×分开始×时×分结束;××号桩从×时×分开始×时×分结束。本次旁站工作期间共完成6根工程桩的静压施工,其桩长情况详见管桩施工监理记录表。
管桩旁站监理记录11
监理单位:
旁站监理人员(签字):
日期:
监理情况:
对桩位、桩径、桩长、垂直度进行检查,符合设计及规范要求。
对预应力管桩的桩身及外观进行检查,表面无粘皮麻面和漏浆等现象,符合设计及规范要求
管桩长度为15m、16m管径为Φ600mm桩端入强风化泥质粉砂岩600mm,终压荷载546吨,稳压9秒、并复压3次发现源自题:处理意见:备注:
施工单位:
质检员(签字):
旁站监理记录
B 3.7编号:
工程名称
工程
施工单位
旁站监理部位或工作
1#楼97#、96#、94#、95#、93#桩塔吊1#、2#、3#桩
旁站监理开始时间
旁站监理结束时间
施工情况:
2#、4#楼一台静压管桩机施工型号为YZY700
管桩标号为PHC高强度预应力管桩,强度等级为C80
现场施工人员10人,管理人员1人
静压式预应力管桩监理旁站记录.doc
监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□1工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-A500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)1 2013.4.12 56# 15+15+15+7=52 符合要求-0.70 -1.95 +0.4 -1.1 3100 试桩监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□2工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)02 2013.04.13 63# 15M+15M+12M+7M=49M 符合要求-0.56 -2.0 -1.99 1.43 220003 2013.04.13 64# 15M+12M+12M+7M=46M 符合要求-0.66 -2.0 -1.80 1.14 215004 2013.04.1365#15M+15M+12M+7M=49M符合要求-0.60-2.0 -1.85 1.25 280005 2013.04.1366#15M+12M+12M+7M=46M符合要求-0.68 -2.0 -1.89 1.21 215006 2013.04.1367#15M+12M+15M+7M=49M符合要求-0.55 -2.0 /-0.50 290007 2013.04.1368#15M+12M+12M+7M=46M符合要求-0.56-2.0 -1.92 1.36 220008 2013.04.1369#15M+15M+15M=45M符合要求-0.48 -2.0 -1.78 1.30 205009 2013.04.1370#15M+15M+15M=45M符合要求-0.56 -2.0 -1.95 1.39 215010 2013.04.1372#15M+15M+15M=45M符合要求-0.62-2.0 -1.89 1.26 210011 2013.04.1373#15M+15M+7M+7M=44M符合要求-0.52 -2.0 -1.96 1.44 220012 2013.04.1374#15M+15M+7M+7M=44M符合要求-0.53 -2.0 -1.86 1.33 2150 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□3工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)13 2013.04.14 75# 15M+15M+15M=45M符合要求-0.59 -2.0 -1.97 1.43 210014 2013.04.14 76# 15M+15M+15M=45M符合要求-0.66 -2.0 -1.89 1.23 215015 2013.04.1477#15M+15M+15M=45M符合要求-0.64 -2.0 -1.92 1.28 220016 2013.04.1461#15M+15M+15M=45M符合要求-0.58 -2.0 -1.88 1.30 215017 2013.04.1457#15M+15M+15M=45M符合要求-0.54 -2.0 -1.96 1.42 210018 2013.04.1460#15M+15M+15M=45M符合要求-0.56 -2.0 -1.87 1.31 225019 2013.04.1459#15M+15M+15M=45M符合要求-0.54 -2.0 -1.88 1.34 220020 2013.04.1458#15M+15M+15M=45M符合要求-0.57 -2.0 -1.95 1.38 210021 2013.04.1455#15M+15M+15M=45M符合要求-0.55 -2.0 -1.89 1.34 220022 2013.04.1448#15M+15M+15M=45M符合要求-0.59 -2.0 -1.80 1.21 215023 2013.04.1447#15M+15M+15M=45M符合要求-0.54 -2.0 -1.94 1.40 210024 2013.04.14 46#15M+15M+15M=45M符合要求-0.67 -2.0 -1.90 1.23 2200监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□4工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)25 2013.04.15 49# 15M+15M+15M=45M符合要求-0.60 -2.0 -2.07 1.47 210026 2013.04.15 45# 15M+15M+15M=45M符合要求-0.58 -2.0 -1.89 1.31 215027 2013.04.1543# 15M+15M+15M=45M符合要求-0.66 -2.0 -1.80 1.14 220028 2013.04.1540# 15M+15M+15M=45M符合要求-0.72 -2.0 -1.79 1.07 215029 2013.04.1539# 15M+15M+15M=45M符合要求-0.59 -2.0 -2.10 1.51 220030 2013.04.1544# 15M+15M+15M=45M符合要求-0.62 -2.0 -1.87 1.25 220031 2013.04.1538# 15M+15M+15M=45M符合要求-0.53 -2.0 -1.95 1.42 215032 2013.04.1536# 15M+15M+15M=45M符合要求-0.75 -2.980 -2.95 2.20 220033 2013.04.1533# 15M+15M+15M=45M符合要求-0.55 -2.980 -2.88 2.33 220034 2013.04.1532# 15M+15M+15M=45M符合要求-0.67 -2.980 -2.9 2.23 215035 2013.04.1537# 12M+15M+15M+7M=49M符合要求-0.54 -2.980 -2.92 2.38 250036 2013.04.1531# 15M+15M+12M+7M=49M符合要求-0.70 -2.980 -2.87 2.17 2500 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□5工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)38 2013.04.16 27# 15M+15M+15M=45M 符合要求-0.65 -2.0 -2.10 1.45 220039 2013.04.16 29# 15M+15M+15M=45M符合要求-0.74 -2.0 -1.89 1.15 215040 2013.04.1628# 15M+15M+15M=45M符合要求-0.59 -2.0 -1.83 1.24 220041 2013.04.1652# 15M+15M+15M=45M符合要求-0.73 -2.0 -1.79 1.06 210042 2013.04.1653# 15M+15M+15M=45M符合要求-0.79 -2.0 -1.97 1.18 220043 2013.04.1651# 15M+15M+15M=45M符合要求-0.62 -2.0 -1.88 1.14 220044 2013.04.1654# 15M+13M+13M+7M=48M符合要求-0.53 -2.0 -1.93 1.40 215045 2013.04.1650# 15M+15M+11M+7M=48M符合要求-0.68 -2.0 -1.95 1.27 220046 2013.04.1617# 13M+13M+14M+10M=50M符合要求-0.71 -2.0 -1.76 1.05 220047 2013.04.1616# 12M+11M+14M+11M=48M符合要求-0.63 -2.0 -1.87 1.24 2150 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□6工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)48 2013.04.17 19# 13M+11M+13M+11M=48M 符合要求-0.67 -2.0 -1.80 1.13 290049 2013.04.17 18# 15M+15M+15M=45M符合要求-0.58 -2.0 -1.79 1.21 210050 2013.04.1721# 12M+14M+12M+10M=48M符合要求-0.76 -2.0 -2.10 1.34 220051 2013.04.1720# 13M+13M+11M+11M=48M符合要求-0.72 -2.0 -2.07 1.35 215052 2013.04.1723# 13M+13M+11M+11M=48M符合要求-0.69 -2.0 -1.79 1.1 215053 2013.04.1722# 13M+13M+11M+11M=48M符合要求-0.74 -2.0 -1.87 1.13 220054 2013.04.1715# 15M+12M+11M+10M=48M符合要求-0.68 -2.0 -1.89 1.21 220055 2013.04.1710# 12M+13M+13M+10M=48M符合要求-0.59 -2.0 -1.80 1.21 220056 2013.04.179# 15M+11M+11M+11M=48M符合要求-0.67 -2.0 -1.95 1.28 220057 2013.04.178# 12M+11M+10M+15M=48M符合要求-0.55 -2.0 -1.84 1.29 2200 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□7工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB500(100) 设计桩长49米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)58 2013.04.18 7# 13M+10M+13M+12M=48M 符合要求-0.75 -2.0 -1.83 1.08 215059 2013.04.18 6# 10M+13M+13M+12M=48M符合要求-0.74 -2.0 -1.77 1.03 215060 2013.04.185# 13M+12M+13M+10M=48M符合要求-0.67 -2.0 -1.84 1.17 220061 2013.04.184# 13M+12M+13M+10M=48M符合要求-0.58 -2.0 -2.07 1.49 220062 2013.04.183# 10M+13M+13M+13M=49M符合要求-0.72 -2.0 -1.78 1.06 220063 2013.04.182# 11M+13M+13M+12M=49M符合要求-0.69 -2.0 -1.89 1.20 2250 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□8工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB600(110) 设计桩长50米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)64 2013.04.19 62# 10M+13M+12M+13M=48M 符合要求-0.78 -2.0 -1.95 1.17 280065 2013.04.19 71# 12M+10M+13M+13M=48M 符合要求-0.70 -2.0 -1.90 1.20 280066 2013.04.1942# 10M+12M+12M+15M=49M符合要求-0.74 -2.0 -1.85 1.11 290067 2013.04.1941# 10M+15M+12M+12M=49M符合要求-0.69 -2.0 / -4.02 2900 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□9工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB600(110) 设计桩长50米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)68 2013.04.21 35# 10M+15M+12M+10M=47M 符合要求-0.58 -3.08 / -1.80 350069 2013.04.21 34# 15M+15M+15M=45M 符合要求-0.80 -3.08 -3.07 2.27 340070 2013.04.2179# 10M+12M+15M+10M=47M符合要求-0.74 -2.0 -1.85 1.11 290071 2013.04.2178# 10M+15M+12M+12M=49M符合要求-0.69 -2.0 / -3.8 350072 2013.04.21 26# 10M+12M+12M+12M=46M 符合要求-0.78 -2.0 -1.95 1.17 280073 2013.04.21 25# 12M+15M+12M+10M=49M 符合要求-0.70 -2.0 -1.90 1.20 280074 2013.04.2124# 12M+13M+12M+12M=49M符合要求-0.74 -2.0 -1.85 1.11 290075 2013.04.2113# 13M+12M+12M+12M=49M符合要求-0.69 -2.0 / -1.70 2900 监理旁站员:监理单位:舟山市百汇工程建设监理有限公司编号: 01 07 □0□0□10工程名称舟山市万捷商贸有限公司厂房施工单位浙江中欣建设有限公司桩机类型抱压式机号ZYJ680桩径规格PC-AB600(110) 设计桩长50米接桩类型保护焊压力换算1Mpa=290KN序号施工日期桩位编号桩长(m )节垂直度原地面标高(m)桩顶标高送桩深度(m)静压力(kN)备注设计(m) 实际(m)76 2013.04.22 12# 13M+12M+13M+10M=48M 符合要求-0.89 -2.0 / -1.70 350077 2013.04.22 1# 12M+15M+12M+10M=49M 符合要求-0.70 -2.0 -1.90 1.20 350078 2013.04.2211# 13M+13M+13M+13M=52M符合要求-0.74 -2.0 / -1.02 290079 2013.04.2214# 13M+12M+13M+10M=48M符合要求-0.69 -2.0 -1.83 1.14 2900 监理旁站员:。
静压管桩旁站记录表
2010年月日
旁站监理开始时间:
旁站监理结束时间:
施工和监理情况:
桩型
桩号
配桩长度
静压时间段
焊接冷却时间
入土深度
终压力
复压三次
备注Leabharlann 发现问题:处理意见:备注:
施工企业:福建省土木建设实业有限公司
项目经理部:中庚城项目部
质检员(签字):
2010年月日
监理企业:福建闽华洋建设监理有限公司
项目监理机构:十五(中庚城)项目部
静压管桩旁站记录表旁站监理记录表旁站监理记录表范本安全旁站监理记录表旁站记录表钻孔灌注桩旁站记录表混凝土浇筑旁站记录表2014旁站监理记录表混凝土旁站监理记录表最新监理旁站记录表
静压管桩旁站监理记录表
工程名称:中庚城编号:
日期及气候:年月日
天气:气温:°C
工程地点:建新大道东侧金洲路西侧
旁站监理的部位或工序:静压PHC管桩
管桩旁站监理记录
审查管桩出厂资料和检查现场桩身外观质量。复核桩位位置、桩中压力表读数等。静压桩压力表读数达到7,根据标定的对应数值确定为1269 KN。
发现问题:桩号825在压到桩顶标高为85高程+7.38M时,遇地下障碍物,桩倾斜后断裂,压力达到4353KN。
处理意见:要求施工单位联系设计院出处理方案。
备注:
承包单位:
项目经理部:
质检员(签字):
年月日
监理单位:
项目监理机构:
旁站监理人员(签字):
年月日
江苏省建设厅监制
B11
旁站监理记录表
工程名称:*************编号:B11—091011
日期及气候:2009年10月11日晴
工程地点:**********
旁站监理的部位或工序:预应力管桩静压施工
旁站监理开始时间:10:00
旁站监理结束时间:16:30
施工情况:预应力管桩PHC-AB-500(100)-C80静压施工。设计桩长15 M单桩抗压极限承载力特征值680KN,抗拔极限承载力特征值390KN。本单体工程±0.000为85高程4.300M,设计桩顶标高为85高程-4.450M,场地标高为85高程2.500M。施工人员5人,有专人负责测量桩位、桩顶标高、观察垂直度等。压桩桩号为782、783、784、785、822、823、824、825共8根。
静压式预应力管桩(预制桩)监理旁站记录1
静压式预应力管桩(预制桩)监理旁站记录1 1、静压式预应力管桩(预制桩)监理旁站记录1.1 概述本次旁站记录是在施工现场对静压式预应力管桩(预制桩)施工过程进行监理,并记录施工的关键节点及相关数据。
1.2 项目背景静压式预应力管桩是一种常见的桩基施工方法,其通过在地下注入预应力管桩, 在桩内充注浆液,从而形成承载桩基。
本次监理旁站记录是为了保证施工质量和提供相关数据分析。
1.3 施工地点施工地点:XX省XX市XX区XX路XX号1.4 施工单位施工单位:XX施工公司2. 监理旁站记录2.1 施工准备阶段2.1.1 施工地面准备情况记录- 地面是否平整,并满足施工要求- 施工现场是否清理干净,无杂物2.1.2 施工设备检查记录- 静压桩机、管桩、浆液搅拌设备等设备是否齐全- 设备是否完好,并符合安全操作要求2.1.3 施工材料检查记录- 管桩、浆液等材料是否合格,并具有相应的证书和检测报告- 材料是否符合设计要求,包括尺寸、强度等2.2 施工过程记录2.2.1 地下管桩定位记录- 地下管桩的位置是否符合设计要求- 定位方法、精度等记录2.2.2 管桩沉桩过程记录- 沉桩过程中的沉桩速度、管桩下沉深度等数据记录- 沉桩中是否出现异常情况记录2.2.3 浆液灌注过程记录- 浆液注入速度、注入压力等数据记录- 浆液灌注过程中是否出现异常情况记录2.3 施工质量记录2.3.1 管桩质量检查记录- 管桩尺寸、质量是否符合设计要求- 管桩外观质量检查记录2.3.2 浆液质量检查记录- 浆液配合比是否符合要求- 浆液强度、流动性等性能检查记录3. 附件本文档所涉及的附件及相关证明材料请查阅附件。
4. 法律名词及注释- 静压式预应力管桩: 一种桩基施工方法,通过在地下注入预应力管桩,在桩内充注浆液,形成承载桩基的一种方法。
- 预制桩: 在施工现场以预制方式制作的桩基。
2、静压式预应力管桩施工方案1. 概述本文档为静压式预应力管桩施工方案,详细描述了施工的步骤、要求和注意事项。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
4.管桩规格、质量是否满足设计及规范要求:PHC-500-AB-100-b型桩进场报验资料齐全:□合格/□不合格;规格:□合格/□不合格;表面感官质量:□合格/□不合格
5.焊工是否持证上岗:□合格/□不合格;
6.桩位复查抽查情况:
监理检查情况:
静压管桩施工旁站监理记录
工程名称:新建星河湾中学项目施工单位:上海建工五建集团有限公司编号:
天气:□晴□多云□多云转雨气温最高___℃最低___℃
施工部位:
旁站监理开始时间:
旁站监理结束时间:
施工情况:
1.机械型号:_______;桩机运行情况:_______;
2.本单体工程±0.000为高程5.450M,场地标高为4.900M。
桩号
桩长(M)节
桩顶标高(M)
()()
送桩深度(M)
施工压桩力(T)
焊缝观感质量
焊接间歇时间
桩垂直度
设计实际发现问源自:处理意见:项目监理机构_星河湾中学项目监理部
旁站监理人员(签字)_____________
日期:__________________
