社区服务中心及室外配套工程技术标

合集下载

社区服务中心施工方案设计

社区服务中心施工方案设计

社区服务中心施工方案设计背景社区服务中心是为了满足社区居民的需求而建立的公共设施。

为了提供更好的服务,我们需要设计一个施工方案来确保社区服务中心能够按时完成并达到预期的质量标准。

目标本施工方案的目标是确保社区服务中心的建设顺利进行,并在预定的时间内完成。

同时,我们还要确保工程质量符合相关建设规范和要求。

方案概述为了达到上述目标,我们将采取以下步骤:1. 筹备阶段:在施工前,我们将进行充分的准备工作,包括确定施工地点、制定详细的工程计划和安排所需的人力资源和物资。

2. 建筑施工:在建筑施工阶段,我们将按照预定的工程计划进行施工。

我们将严格遵守建设规范和要求,确保施工过程安全可靠,质量可控。

3. 设备安装:在建筑施工完成后,我们将进行设备的安装工作。

这包括电力设备、给排水设备等各种设备的安装和调试。

4. 完工验收:在社区服务中心建设完成后,我们将对整个工程进行完工验收。

这将包括对建筑质量、设备运行状态和工程安全等方面进行检查。

时间计划以下是建设社区服务中心的时间计划:- 筹备阶段:2周- 建筑施工:8周- 设备安装:2周- 完工验收:1周资源需求为了顺利完成社区服务中心的建设,我们需要以下资源:- 人力资源:建筑工人、电工、给排水工程师等- 材料资源:建筑材料、设备等- 资金支持:用于购买材料和支付人工费用风险管理在施工过程中,可能会遇到一些风险和挑战。

为了降低这些风险,我们将采取以下措施:- 建立专门的施工管理团队,负责监督施工进度和质量。

- 定期进行施工现场安全检查,确保施工过程安全可控。

- 与相关部门和机构保持紧密沟通,及时解决可能影响工程进度的问题。

结论本施工方案旨在确保社区服务中心的顺利建设和建设质量。

通过认真执行该方案,并采取相应的风险管理措施,我们相信我们能够按时完成社区服务中心的建设,并为社区居民提供优质的服务。

室外配套景观绿化技术标

室外配套景观绿化技术标

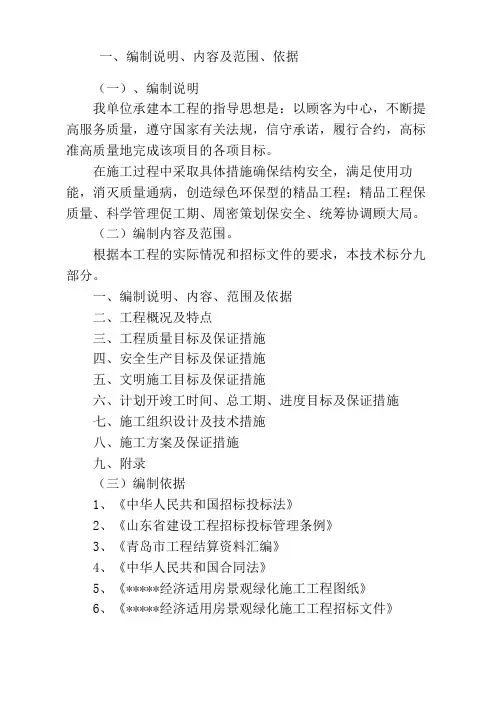

一、编制说明、内容及范围、依据(一)、编制说明我单位承建本工程的指导思想是:以顾客为中心,不断提高服务质量,遵守国家有关法规,信守承诺,履行合约,高标准高质量地完成该项目的各项目标。

在施工过程中采取具体措施确保结构安全,满足使用功能,消灭质量通病,创造绿色环保型的精品工程;精品工程保质量、科学管理促工期、周密策划保安全、统筹协调顾大局。

(二)编制内容及范围。

根据本工程的实际情况和招标文件的要求,本技术标分九部分。

一、编制说明、内容、范围及依据二、工程概况及特点三、工程质量目标及保证措施四、安全生产目标及保证措施五、文明施工目标及保证措施六、计划开竣工时间、总工期、进度目标及保证措施七、施工组织设计及技术措施八、施工方案及保证措施九、附录(三)编制依据1、《中华人民共和国招标投标法》2、《山东省建设工程招标投标管理条例》3、《青岛市工程结算资料汇编》4、《中华人民共和国合同法》5、《*****经济适用房景观绿化施工工程图纸》6、《*****经济适用房景观绿化施工工程招标文件》7、《*****经济适用房景观绿化施工工程图纸招标答疑文件》8、现场勘踏。

二、工程概况及特点(一)工程概况本工程位于*********。

主要内容为:1、绿化种植,景观道路、铺装,景观照明,小区路灯,绿化灌溉,围墙,大门,门卫。

2、小区内苗木栽植、景观小品及其他设施,包括种植土换填、景观地形塑造、乔木、灌木、地被及草坪栽植养护、景墙、花架、花钵、廊架、景石、汀步、坐凳、健身设施等。

(二)工程特点工期120天,具体开竣工时间以合同为准。

三、工程质量目标及保证措施(一)质量目标:在合格的基础上积极创造优良工程,符合国家现行各项标准和规范。

质量方针:创造精美工程,提供满意服务。

(二)工程质量保证总体措施本工程将以项目经理部的形式建立组织严密完善的职能管理机构,按照我单位保证质量体系正常运转的要求,依据分工负责,互相协调的管理原则,层层落实职能、责任,做到各司其职,各负其责,保证在整个工程施工生产过程中,质量保证体系正常运作和发挥保障作用。

社区公共服务中心配套设施建设工程(资格后审)招投标书范本

社区公共服务中心配套设施建设工程(资格后审)招投标书范本

千里马招标网学堂桥社区公共服务中心配套设施建设工程第二次招标文件(工程量清单计价)招标人:南通市崇川区观音山街道学堂桥社区居民委员会招标代理单位:中证房地产评估造价集团有限公司日期:年月日千里马招标网 工程招标文件备案表第一章投标须知及投标须知前附表二、投标须知(一)总则.工程概况..本招标工程项目说明详见本须知前附表第项~第项。

..招标范围:图纸及工程量清单范围内所有内容;..现场条件()施工现场拆迁及平整情况:具备施工条件。

()施工用水、电:现场内施工用水、电(含水源、电源、管线接入)由承包人自行解决,费用自理。

()场内外道路:场内、外道路已通。

()其他:中标人应独立、有效地做好该工程周边的有关群众工作,并充分考虑工程实施范围内外的单位、个人和其他可能出现阻挠施工的情况,若发生的机械台班停置费、二次机械进退场费、人员窝工、处理周边群众纠纷等费用和损失,由投标人自行考虑,并列入投标报价,工程结算时不作调整。

投标人务必自行认真踏勘现场条件,一旦中标不得对现场条件提出额外要求,不得要求增加费用。

.. 按照《中华人民共和国招标投标法》、《房屋建筑和市政基础设施工程施工招标投标管理办法》及相关规定,上述工程已符合招标条件,现采用公开招标(资格后审)方式,择优选定施工单位。

、投标人资格要求(本工程实行后审).参加投标的施工单位必须具有独立法人资格和建筑工程施工总承包叁级及以上资质。

.参加投标的注册建造师必须具备贰级及以上注册建造师(建筑工程专业)同时具有安全生产考核合格证(B证)。

.企业信誉要求: 企业未处于被责令停业、投标资格被取消或者财产被接管、冻结和破产状态、没有因骗取中标或者严重违约以及发生重大工程质量、安全生产事故等问题,被有关部门暂停投标资格并在暂停期内的。

.本工程不接受联合体形式的投标形式。

.投标费用.投标人在提交投标文件的同时提交元(现金)招标文件相关费用,售后不退。

若不符合此要求,其投标文件将可能被拒绝。

室外配套工程施工方案技术标

室外配套工程施工方案技术标

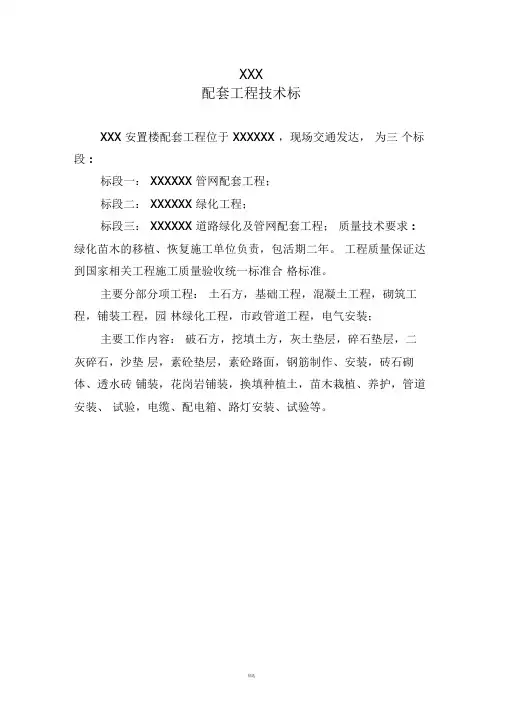

XXX配套工程技术标XXX 安置楼配套工程位于XXXXXX ,现场交通发达,为三个标段:标段一:XXXXXX 管网配套工程;标段二:XXXXXX 绿化工程;标段三:XXXXXX 道路绿化及管网配套工程;质量技术要求: 绿化苗木的移植、恢复施工单位负责,包活期二年。

工程质量保证达到国家相关工程施工质量验收统一标准合格标准。

主要分部分项工程:土石方,基础工程,混凝土工程,砌筑工程,铺装工程,园林绿化工程,市政管道工程,电气安装;主要工作内容:破石方,挖填土方,灰土垫层,碎石垫层,二灰碎石,沙垫层,素砼垫层,素砼路面,钢筋制作、安装,砖石砌体、透水砖铺装,花岗岩铺装,换填种植土,苗木栽植、养护,管道安装、试验,电缆、配电箱、路灯安装、试验等。

一、各分部分项工程的主要施工方法施工前认真作好测量放线工作,根据设计图所绘和业主提供的施工坐标方格网,将所有的坐标点测设到场地上,并打桩定点。

并以坐标点为准,布设施工测量控制网,控制点选在易于保护,能避开车辆行驶路线的地方,每隔20m 设置一个控制点,然后在施工场地地面上放出场地边线、主要施工项目的范围和挖方区、填方区之间的零点线。

对清理场地前的地形进行复核,各坐标点、控制点的自然地坪标高数据如有缺漏的,应在现场测量补上,并将测量成果报监理工程师审核,为工程施工及工程量结算和支付提供原始依据。

(一)施工准备1、学习和审查图纸:检查图纸和资料是否齐全,核对平面尺寸,图纸有无错误;掌握设计内容及各项技术要求;搞清地下构筑物、地下设施管线;向施工人员进行技术交底。

2、查勘施工现场:摸清工程场地情况,收集施工需要的各项资料。

3、清除现场障碍物:将施工区域内所有障碍物进行拆除。

4、作好排水设施:在施工区域内设置临时排水沟,使场地不积水。

5、设置测量控制:根据业主给定的控制坐标和水准点,按设计要求引测到现场,设置测量控制网。

6、施工机具准备:蛙式打夯机、推车等工具。

7、弃土、渣点及运距:弃土按再利用考虑,弃渣按建设单位要求运至指点垃圾场,运距为3km。

社区服务中心新建及改扩建项目施工设计方案

社区服务中心新建及改扩建项目施工设计方案
第一章 概述
第一节 编制说明 一、本施工组织设计严格按照《长城办中心等 3 个社区服务中心新建及改扩
..整理分享..
WORD 完美格式
建项目》比选文件及长城办中心等 3 个社区服务中心新建及改扩建项目施工图纸 及相应的建设工程比选规定和评标办法的要求进行编制。
二、根据本工程的设计特点和功能要求的特殊性,经研究讨论后编制本施工 组织设计,使本方案施工流程合理、重点突出、特殊工艺施工针对性强、具有可 操作性。
期竣工,将挑选一批具有良好的思想素质和职业道德,具有较高的技术等级和操
WORD 完美格式
目录 第一章 概述 第二章 工程概况 第三章 施工管理总体设想 第四章 施工准备及资源配备计划 第五章 主要施工方案与措施 第六章 施工进度计划与措施 第七章 工程质量管理体系与措施 第八章 安全管理体系与措施 第九章 环境保护管理体系与措施 第十章 季节施工措施 第十一章 降低成本措施
3、现场涉及的保安事项通知有关人员执行。
4、明确施工保险及第三者责任险的投保人和投保范围。
5、现场管理遵照国务院建设行政主管部门及当地有关法规或制度要求进行考
评。
6、进行现场节能管理。现场下达能源使用指标。
第四章 施工准备及资源配备计划
第一节、劳动力准备及配备计划
一、劳动力资源配备计划
本公司劳动力资源充足,各工种技术工人齐全。我公司为保证本工程能保质按
物采用密闭式串筒或其他措施清理搬运。装载建筑材料、垃圾或渣土的车辆,采
用彩条布覆盖等防污染措施。
4、施工作业前,项目经理部将作业计划、影响范围、程度及有关措施等情况,
向受影响范围的居民和单位通报说明,取得协作和配合。
5、施工中需要停水、停电、封路而影响环境时,经有关部门批准,事先通知

社区服务站装修技术标

社区服务站装修技术标

社区服务站装修技术标随着城市建设的不断发展,社区服务站作为城市基础设施的一部分,扮演着不可忽视的重要角色。

社区服务站的装修技术标准的制定和贯彻执行,直接关系到社区居民的生活品质和社区形象的提升。

下面将从设计、材料和施工三个方面,介绍社区服务站装修的技术标准。

首先,社区服务站的设计要满足功能性和美观性的要求。

设计师应根据服务站的功能定位和规模需求,合理规划各功能区域的空间布局,确保各个区域之间的流通和联系顺畅。

在空间设计上,应注重利用每一寸空间,提高空间利用率,同时要充分考虑居民的使用习惯和需求,确保功能布局的合理性和便利性。

在美观性方面,设计师应注重服务站的整体形象和氛围的营造,采用符合社区特色和居民审美的设计元素和风格,使整个服务站更加温馨、舒适。

其次,社区服务站的装修所选材料应符合环保和耐久性的要求。

在室内墙面、地面和天花板的材料选择上,要选择无毒、无甲醛等环保材料,确保居民在使用服务站时的健康和安全。

地坪材料要选择耐磨、易清洁的材料,使其能经受住频繁的行走和使用。

墙面和天花板材料要具有防火、隔音和保温的功能,在保证居民隐私和安全的前提下,提供一个安静、温暖的空间。

最后,社区服务站装修施工要遵守标准化和安全施工的原则。

装修施工人员要具备相关的职业资格和经验,熟悉各项施工工艺和标准要求。

施工过程中要严格遵守相关的施工工艺和规范,确保装修质量。

特别要注意防水和防火的施工要求,确保居民的安全和财产的保护。

在施工过程中,要设立相应的施工现场安全管理措施,保证施工人员和周边居民的人身安全。

综上所述,社区服务站装修技术标准的制定和贯彻执行,对提升社区形象和居民生活品质有着重要的作用。

设计、材料和施工三个方面的要求,必须互相协调和遵守,才能达到一个优质的社区服务站装修效果。

因此,社区服务站装修技术标准需要经过专业的设计师和建筑工程师的研究和制定,同时在建设过程中,监理机构和居民们也应积极参与,共同落实技术标准,确保社区服务站的装修质量。

嘉定区徐行镇新建社区服务用房技术标

嘉定区徐行镇新建社区服务用房技术标

目录第一章综合说明 (3)第二章工程概况 (5)第一节编制依据 (5)第二节工程概况 (5)第三章工程重点、特点、难点针对措施 (7)第四章项目组织管理机构 (8)第五章工程施工方案及技术措施 (14)第一节测量方案 (14)第二节基础工程 (17)第三节模板工程 (22)第四节钢筋工程 (28)第五节混凝土工程 (32)第六节砌筑工程 (34)第七节内装修工程 (34)第八节外脚手架工程 (42)第九节给排水工程 (46)第十节建筑电气 (56)第十一节火灾报警及消防联动系统 (63)第六章工程质量保证措施及创优计划 (66)第一节创优管理体系 (66)第二节创优措施 (68)第三节主要分部分项工程质量保证措施 (69)第七章施工总进度计划及保证措施 (73)第一节工期目标 (73)第二节人员、劳动力保证措施 (75)第三节机械设备、材料计划保证措施 (76)第八章确保安全生产、文明施工措施 (80)第一节安全生产措施 (80)第二节文明施工措施 (81)第九章环境保护管理措施 (82)第十章特殊气候条件下施工措施 (84)第一节冬季施工措施 (84)第二节雨季施工措施 (85)第三节夏季高温施工措施 (86)第四节台风季节施工措施 (87)第十一章施工场地治安保卫管理计划 (87)第十二章成品保护和工程保修工作的管理措施与承诺 (88)第一节成品保护承诺 (88)第二节成品保护技术措施 (89)第三节工程保修工作的管理措施和承诺 (91)第十三章紧急情况的处理措施、预案及抵抗风险的措施 (91)第一节紧急情况的处理措施、预案 (91)第二节抵抗风险措施 (94)第十四章工程总包管理、施工配合的措施 (97)第一节对总包管理的认识 (97)第二节总承包对专业分包工程的管理、协调、配合和服务方案 (97)第三节与发包人、项目管理单位、监理及设计人员的配合 (98)第十五章施工现场总平面布置图 (99)第一章综合说明我们遵守招标文件的所有条件和招标书全部内容,并将这些条件和内容作为合同条件以全面履行总承包责任与义务,确保工程顺利进行。

社区服务工程招标方案

社区服务工程招标方案

社区服务工程招标方案项目名称:社区服务工程一、项目背景:随着城镇化进程的加快,城市社区的人口数量不断增加,社区居民的需求也在不断增长。

为了更好地满足居民的生活需求和改善居民的生活环境,本次招标旨在打造一个全面丰富的社区服务工程,为社区居民提供更加便利、舒适和安全的生活环境。

二、项目范围:1.社区服务设施建设:包括社区图书馆、健身房、活动中心、文化广场等设施的建设。

2.社区公共设施更新:对社区内的游乐场、绿化带、广场等公共设施进行更新改造。

3.社区安全设施加强:加强社区内的监控设施、安全出口、灭火设备等安全设施的建设和维护。

4.社区环境整治:对社区内的垃圾分类、道路清洁、环境整治等工作进行加强。

5.社区文化活动推广:举办社区文艺演出、健康讲座、文化展览等活动,丰富居民的文化生活。

三、招标流程:1.公告发布:通过政府采购网、媒体以及社区公告栏等途径发布招标公告,明确项目的名称、范围、招标时间等信息。

2.资格审核:对投标人的资格进行审核,包括企业资质、业绩、信用等方面的审核。

3.招标文件领取:符合资格要求的投标人可到指定地点领取招标文件,须交纳一定保证金。

4.招标文件解读:组织招标人员对招标文件进行解读,并对投标人提出的问题进行解答。

5.投标准备:投标人在规定的时间内准备好投标文件,并按要求提交。

6.开标评标:组织评标委员会对投标文件进行评审,选择出最终的中标人。

7.公示:对中标的企业进行公示,并进行合同签订。

四、预算安排:本次社区服务工程的预算为XXX万元,按照各项工程的建设进度和质量要求合理分配。

五、质量和安全控制:1.对于工程建设,要严格执行相关建设标准,确保工程质量。

2.对于安全控制,要对工程环境进行安全评估,并加强安全管理,在工程施工过程中保障施工安全。

六、投标要求:1.符合法律法规的企业并具有相关资质。

2.具有较强的项目管理和质量控制能力。

3.具有丰富的社区服务工程实施经验。

4.有较强的资金实力和信誉度。

室外配套技术标

室外配套技术标

目录第一章编制依据第二章工程概况第三章施工部署和施工准备工作第四章施工现场平面布置第五章施工总进度计划第六章各分部分项工程的主要施工方法第七章季节性施工措施第八章确保工程质量的技术组织措施第九章确保文明施工的技术组织措施第十章确保工期的技术组织措施第一章编制依据施工图及技术说明书主要规范、规程、标准、图集《工程测量规范》《建筑地基基础工程施工质量验收规范》《混凝土结构工程施工及验收规范》《钢筋焊接及验收规程》《钢筋混凝土用热轧带肋钢筋》《混凝土质量控制标准》《普通混凝土用砂、石质量及检验方法标准》《普通混凝土用碎石或卵石质量标准及检验方法》《砌体工程施工质量验收规范》《市政道路、排水管道成品与半成品施工及验收规程(附条文说明)》《建筑给排水及采暖工程施工质量验收规范》《室外给水管道工程施工质量验收标准》《建筑电气工程施工质量验收规范》《气体火灾系统施工及验收规程》《电气装置安装工程低压电器施工及验收规范》《电气装置安装工程1kV 及以下配线工程施工及验收规范》《建筑工程施工现场供电安全规程》《建筑机械使用安全技术规范》《建筑电气工程施工质量验收规范》《电力工程电缆设计规范》1.4主要法规《中华人民共和国建筑法》《中华人民共和国环境保护法》1.5质量、职业健康安全、环境管理体系文件1.6其他相关资料与要求技术标准和要求本工程施工场地(现场)施工用电、主道路等已经具备施工条件,施工用水、用电由承包人自行解决并承担费用。

1.质量要求1.1质量标准1.1.1本工程要求的质量标准为:达到国家现行工程施工质量验收规范合格标准。

1.2特殊质量要求1.2.1有关本工程质量方面的特殊要求如下:工程质量应达到施工协议书约定的质量标准,质量标准的评定以国家、地方、行业强制执行的较为严格的质量检验评定标准为依据。

2.适用规范和标准2.1适用的规范、标准和规程2.1.1除合同另有约定外,本工程适用现行国家、行业和地方规范、标准和规程。

服务中心装饰工程技术标

服务中心装饰工程技术标

目录(1) 施工方案简介 (2)(2) 工期以及确保工期的技术组织措施 (2)(3) 质量等级标准以及确保质量的技术组织措施 (6)(4) 投标单位主要机械设备装备情况 (9)(5) 承揽本工程的组织机构情况 (10)(6) 拟投入本工程的劳动力情况 (11)(7) 拟投入本工程主要施工机械设备情况 (12)(8) 临时设施布置及临时用地情况 (13)(9) 现场用电需求情况 (15)(10) 现场用水需求情况 (15)(11) 施工组织设计,施工进度计划、保证工期、质量、安全的主要技术措施 (16)(12) 拟承建本工程的项目经理情况 (80)(13) 拟投入本工程的主要施工人员情况 (81)(14)近三年来所承建工程情况 (82)(15)目前正在承建工程情况 (85)(16)近三年来所承建同类型工程情况 (86)(1) 施工方案简介1、工程名称:临沂市服务中心(地下一层至地上四层)装饰工程2、工程质量要求:国家相关质量检验评定合格标准3、计划工期: 40 日历天4、安全目标严格遵守《建设工程安全生产管理条理》的条例规定安全目标:无人员伤亡事故5、消防目标消防目标:无大小火灾事故6、环保计划目标符合国家及山东省有关环保要求的法规、规定要求。

7、文明施工计划目标:严格遵守《建设工程安全生产管理条理》(国务院第393号令)的条例规定,确保施工现场达到市级文明施工工地标准。

8、具体内容详见施工组织设计。

(2) 工期以及确保工期的技术组织措施本工程招标文件要求工期很紧,要在保证质量和安全的基础上,确保施工进度,以总进度网络为依据,按不同施工阶段、不同专业工种分解为不同的进度分目标,以各项技术、管理措施为保证手段,进行施工全过程的动态控制。

一、工期目标确保在工期(40日历日)内完成任务,力争提前竣工。

二、进度控制的方法1、按施工阶段分解,突出控制节点。

以关键线路和次关键线路为线索,以网络计划中心起止里程碑为控制点,在不同施工阶段确定重点控制对象,制定施工细则。

社区服务中心施工方案(功能区划与设施配置)

社区服务中心施工方案(功能区划与设施配置)

《社区服务中心施工方案》一、项目背景随着社会的不断发展和进步,社区服务中心在提高居民生活质量、促进社区和谐发展方面发挥着越来越重要的作用。

本社区服务中心的建设旨在为居民提供更加便捷、高效、优质的公共服务,涵盖文化娱乐、医疗卫生、教育培训、社会保障等多个方面。

该社区服务中心位于[具体地址],周边交通便利,人口密集。

项目占地面积[具体面积]平方米,建筑面积[具体面积]平方米。

建筑结构为[结构类型],预计施工周期为[具体时长]。

二、功能区划1. 政务服务区域- 设立综合服务窗口,为居民提供户籍管理、社保办理、民政事务等政务服务。

- 配备办公设备和信息化系统,提高服务效率和质量。

2. 文化娱乐区域- 建设多功能活动室,可用于举办文艺演出、讲座、培训等活动。

- 设立图书阅览室,提供各类书籍、报刊杂志供居民阅读。

- 配备健身器材和活动场地,满足居民的健身需求。

3. 医疗卫生区域- 设立社区卫生服务站,配备基本的医疗设备和药品,为居民提供常见病、多发病的诊治和预防保健服务。

- 建立健康档案管理系统,对居民的健康状况进行跟踪和管理。

4. 教育培训区域- 开设各类培训班,如书法、绘画、舞蹈、烹饪等,丰富居民的业余生活。

- 设立亲子活动中心,为家长和孩子提供互动交流的平台。

5. 便民服务区域- 设立超市、便利店等商业设施,满足居民的日常生活需求。

- 提供快递代收、家政服务等便民服务。

三、设施配置1. 政务服务区域- 办公桌椅、电脑、打印机、复印机等办公设备。

- 政务服务信息系统、排队叫号系统等信息化设备。

2. 文化娱乐区域- 音响设备、灯光设备、舞台设备等演出设备。

- 书架、桌椅、图书管理系统等图书阅览室设备。

- 健身器材、活动场地设施等健身设备。

3. 医疗卫生区域- 诊断床、听诊器、血压计、血糖仪等基本医疗设备。

- 药品柜、冷藏柜等药品存储设备。

- 健康档案管理系统、电脑等信息化设备。

4. 教育培训区域- 教学桌椅、黑板、投影仪等教学设备。

社区服务中心建设项目标书编写

社区服务中心建设项目标书编写

社区服务中心建设项目标书编写一、引言本标书旨在提出社区服务中心建设项目的具体计划和方案,以满足社区居民对公共服务的需求,并促进社区的发展和改善。

二、项目背景随着城市化进程的加快,社区服务中心的建设日益受到关注。

作为社区发展的重要组成部分,社区服务中心旨在提供各类公共服务,包括教育、医疗、娱乐等,提高居民的生活质量和满意度。

三、项目目标1. 建立现代化的社区服务中心,满足社区居民的基本需求;2. 提供全面、便捷、高质量的公共服务;3. 促进社区互动和居民参与,营造和谐社区环境;4. 推动社区的经济发展,提升社区的整体竞争力。

四、项目计划1. 地点选择在社区核心地段选址,确保服务中心的便捷性和易到达性,同时充分考虑用地和环境的可持续性。

2. 设施规划建设综合性的社区服务中心,包括但不限于:- 文化娱乐中心:提供图书馆、电影院、展览馆等文化及娱乐设施;- 教育培训中心:设立学前教育、职业培训、成人继续教育等功能;- 医疗保健中心:提供基本的诊疗、预防保健等医疗服务;- 青少年活动中心:为青少年提供丰富多样的活动和培训机会;- 社区办公空间:设立居委会、志愿者组织等社区管理和服务机构。

3. 建设阶段分为设计、招标、施工等阶段,详细制定工程进度计划,并确保项目的质量和安全。

4. 资金筹措通过政府拨款、社区筹资、社会捐赠等多种方式筹集资金,确保项目的顺利实施。

五、项目实施1. 项目管理成立专门的项目管理团队,负责项目的监督、协调和沟通,确保项目按时完成,达到预期目标。

2. 人才培养建立人才培养体系,推动社区服务中心人员的专业素质提升,提供相关培训和业务交流机会。

3. 居民参与积极组织居民参与社区服务中心的建设和运营,征求居民的意见和建议,增强居民的获得感和满意度。

4. 品牌宣传通过各种渠道宣传社区服务中心的品牌形象和服务特色,提升社区的知名度和美誉度。

六、预期效益1. 提高社区居民的生活质量和幸福感;2. 满足社区居民对公共服务的需求;3. 促进社区的文化、教育和医疗事业发展;4. 增加社区的经济收入和就业机会。

小区配套技术标范本

小区配套技术标范本

第三章技术规范书一、项目情况简介1。

工程名称:2. 工程建设场地情况3。

工程建设规模供电方案:建设规模:二、项目技术规范书1.技术标准2.1组织机构框图2.2项目管理机构组成表2。

3主要人员简历表2.4。

1工程特点小区配电工程工序多,现场变化多,需要进行合理的工程调度与安排,以确保工期质量两不误. 2。

4.2施工内外环境预测及进场办法小区配电工程一般位于市区或郊区,交通相对便利,而且现场路况相对较好,可以容纳大型运输车辆及机械直接入场施工。

只需提前跟开发商协调好入场时间,确保入场过程顺利进行。

2。

5主要施工机、器具及试验仪器、设备配置 2。

5.1拟投入本工程的主要施工设备表(改成咱家) 2.5.2拟配备本工程的试验和检测仪器设备表(改成咱家) 2.6施工力量安排2.7季节施工、排水等措施威海市文登区地处北温带南部,属半湿润的东亚季风气候区,季风型气候特点明显。

文登区年平均气压1016。

8hpa。

历年最高气压1017。

4hpa,最低气压1015.2hpa。

冬季气压高,月平均气压在1026.4~1025.9hpa.结冰期一般在年初1、2月份和年底11、12月份,同时该地区还面临着冬季晚期和春季早期的交叉季节、雨季季节和夏季高温季节施工。

为了保证本工程在冬季、雨季或高温季节的施工质量,减少或降低因季节性影响造成的损失,根据公司的施工经验和工程的实际情况,特此制定本工程冬季、雨季和高温季节施工管理措施。

2。

7.1冬季施工组织管理措施(1)凡需在冬季施工的项目,各项目部应由技术负责人编制冬期施工方案,冬期施工方案内容要完善、可行.其主要内容包括:施工程序、施工方法、技术措施、现场布置、设备、材料、能源等供应计划、安全防火措施、测温制度、质量检查制度等。

(2)冬季施工方案在11月20日前报项目部工程科,冬期施工物资计划11月20日前报工地材料供应部门,以便汇总采购。

(3)凡进行冬季施工的工程项目,必须复核图纸,查对其是否适应冬季施工要求,通过图纸会审进行决定。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第一章施工组织设计一、工程概况:本工程是由奎屯市社区办在昌吉街以西建设的乌东路街道东轩苑、东亭苑社区服务中心及室外配套工程,地上三层,框架结构,属三级建筑,设计使用年限50年,抗震设防烈度为8级,耐火等级为二级。

资金为援疆项目资金。

本工程建筑占地面积:398.72平方米,总建筑面积1206.46平方米。

基础工程:本工程场地勘探深度8.00m范围内未见地下水,可不考虑地下水对本工程的影响;本场区场地土对砼结构具弱腐蚀性,对钢筋砼中心钢筋具微腐蚀性;地基土的标准冻深1.4m;基础置于自然地面1.8m至2.4m以下第二层未挠动的卵石层上,回填土应分层夯(压)实,压实系数不得小于0.94。

装饰工程:外墙保温材料为挤塑板聚苯板,单一朝向外窗,单框双层中空玻璃;门、窗框与墙体之间的缝隙,应采用硬泡聚氨酯发泡剂、聚氨乙烯泡沫塑料等软质保温材料堵封,并用嵌缝密封膏密封。

非上人屋面两层3厚共6层防水卷材,30厚C20细石砼找平, 聚苯板90厚(聚苯板40+50厚错缝铺)保温,1:10水泥珍珠岩找坡2%,最低处30厚,沥青玛蹄脂隔气层一道,现浇屋面板。

水暖工程:采暖热媒95-70℃的热水,采暖热负荷为:84574W;系统阻力为:10KPa.给水压力194.1kPa。

电源及配电:本工程建筑为三类建筑,按三级负荷供电,供电电源:220/380V三相四线电源电缆就近埋地引入。

二、项目管理网络图:三、施工现场平面布置图:1、该工程位于奎屯市昌吉街以西,与市区道路相通,材料运输方便。

原有电网可引用电,施工用水可从原有管网引入,满足施工要求。

四、设计说明及依据1、依据《建筑施工安全检查标准》(JGJ59-99)、《建筑施工安全检查标准》及其他中华人民共和国国家及建设部颁发的标准和规范。

2、设计原则 :尽量减少用地面积,尽量缩短场内运输距离,减少二次搬运,缩短各种临时管线长度。

按照分区划块的原则,使施工平面图设计达到科学合理化和物料器具定位管理标准化,从而实现施工现场场容规范化的目标。

3、坚持“以人为本”的思想,满足防火和安全、劳动保护、卫生管理方面的要求,保护职工雇员及业主代表、设计代表和监理工程师的生命健康和安全。

4、便于职工雇员及业主代表、设计代表和监理工程师的生产办公和生活,正确合理的布置办公的生活福利方面的临时设施。

五、平面布置内容施工总平面布置是解决施工所需的各项设施,相互间的合理布置,既能有利于施工现场标准化管理,又能提高工效,确保施工安全等。

因此必须把现场平面布置作为重点来抓,确保施工生产顺利进行,现场具体安排详见《施工现场平面布置图》。

1、根据现场条件在建筑红线范围内沿工地四周设置轻质彩钢板拼装围挡,主进口采用铁制封闭大门,设置明显的安全标志,实行封闭式围护,减少城市污染。

2、上水布置:施工用水以原有管网引入,取水方式以设置地理管道的输水系统将水配至各用水点,临时用水系统设置成生活专用用水和施工专用用水系统,施工现场临时供水系统线路见施工现场平面布置图,临时用水详量见资源需用量计划。

3、排水布置:在现场饮用水处设置排水沟,主要考虑职工食堂、浴室及搅拌机附近将施工用废水排至下水管沟处。

4、用电布置:由建设单位提供的电源处,引至现场配电房,再有配电房电缆埋地,向主要用电点布置线路,如木工房、钢筋房、搅拌机、卷扬机以及照明处如办公室、宿舍、食堂、库房等处。

临时用电系统设置成照明用电和设备用电两个供电系统,施工现场临时用电系统详见施工平面布置图及安全施工方案。

临时用电量详见资源需用量计划。

5、临时设施布置:施工作业区设置:工具材料库、木工房、钢筋棚、门卫室、办公室、医务室、水泥库等。

6、材料构件堆场布置:根据材料的性质、使用的部位及数量力求取材方便运输捷径的位置。

现场材料的存放根据其储存材料的性质和重要程度,采用露天堆场、半封闭式防护棚和封闭式仓库三种存放形式。

砂石料、砖、砼构件等不受自然气候影响而损坏质量的材料,采用露天堆放。

模板、卷材防水材料、沥青、木材、钢材、门窗等需防止雨、雪、阳光直接侵蚀的材料,采用半封闭式防护棚存放。

水泥、涂料、五金零件、贵重设备、器具、工具等易受大气侵蚀和需保温隔热的材料,以封闭式仓库存放。

7、由于施工现场场地有限,施工现场的钢筋加工场地紧靠围墙布置,钢筋加工成型后,按计划运至施工现场,直接用于施工部位。

8、在建筑物的四周设置施工道路与外围的公路贯通,满足各类物资的供应,并且方便施工。

施工现场的建筑垃圾定期运至城市指定的垃圾倾倒点,保持施工现场环境整洁干净。

六、现场设备布置(一)施工机械设备及周转材料的配置1、塔吊设置:本工程设置一台塔吊进行垂直和水平运输,塔吊设置距建筑外墙6m处,塔吊立升高度控制在30m,塔吊的安装按本工程安全施工方案进行施工2、设置壹台搅拌机,设置在塔吊有效半径之内,搅拌机搭设防护棚,防止砂石料搅拌时污染环境。

搅拌机四周设置排水沟,避免造成现场积水。

第二章施工机械设备投入一、拟投入的主要施工机械设备表:工地用电设施见下表:(考虑到高峰期同时用电,不包括备用设备)P=1.1临时用电计算:负荷:计算公式:ΣP×k=1.1×33.76=37.14KW配电导线选择:K.PI线=----------3×380×COSφ式中:I线:电流值(A)P:总电量 K:用电系数 V:电压(V)COSφ:功率因率,取0.7上式:1.1×37.14×1000I线=-----------=51.20(安)3×380×0.7选择VV-3×25+2×10型铜芯电缆作为主导线,穿铁管敷设,满足要求。

临时用水计算工地施工用水源由业主指定从附近管网接入,然后通过钢管埋地敷设连至各用水点。

其用水设备计算及选择如下:K1Q1N1K2q1=-------3600×8式中:q1:施工工程用水量。

K1:未预见的施工用水系数,本工程取1.15。

Q1:高峰期每天完成的工程量,根据本工程实物工程量,确定砼楼面浇筑为高峰用水期,日平均工程量为浇筑16砼m3。

N1:施工用水定额,这里取2400L/m3。

K2:用水不平衡系数,取1.5,故上式:1.15×16×2400×1.5q1=-----------=2.3L/S8×3600施工机械用水量:临时用地计划表施工机械用水量:K2Q2N2K3q2=-------3600×8式中:q2:施工机械用水量。

K2:未预见的施工用水系数,本工程取1.15。

Q2:高峰期每天完成的工程量,同Q1,取16m3。

N2:施工机械用水定额,取250L/m3,清洗搅拌机600L/台班。

K3:现场生活用水不均衡系数,取1.3。

K3:现场生活用水不均衡系数,取1.5。

1.15×(16×250+600)×1.5q2=---------------=0.28L/S8×3600施工生活用水量:P1N3K4q2=-------b×8×3600式中:q3:施工现场生活用水量(L/S)。

P1:施工现场高峰期生活人数(人),取120人。

N3:施工现场生活用水定额320L/人。

K4:施工现场生活用水不均衡系数,取1.3。

b:每天工作班次取为1。

上式:320×120×1.3q3=---------=1.73L/S1×8×3600总用水量:Q=q1+q2+q3=2.3+0.28+1.73=4.31L/S 确定供水管径:D=4Q×1000/πV=4×3.37×1000/3.14×2.5=41.42 故选择D=50mm钢管作为供水管线符合要求。

第三章劳动力安排计划及保证措施一、劳动力安排计划表二、施工进度计划控制:(一)施工前的工作:1、充分做好施工前的准备工作,三通一平工作要做到前面。

2、项目部管理人员、劳动力均要到位,随时都可以进入施工现场。

3、各种机械设备均要检修完毕,随时可以满足工程施工需要。

4、前期资料及文件安排专人办理,尽快完成合同公证、施工施可证、红兰线图、开工报告等的办理工作。

5、各种材料应按施工组织设计的进度安排,及时有序地依次进入现场。

同时需做复试的到场后,由现场质检员及时取样送检,避免因材料不到或无复试报告而出现停工待料。

6、土方开挖前,应提前找有关单位,了解现场埋地水、电、排污等管线情况,落实清楚后,再行开挖,以免挖坏埋地设施,造成不必要的工期延误。

7、及时进行图纸会审工作,提前发现问题及早解决,以免影响施工或返工而延误工期。

(二)主体施工中的进度控制:1、土方开挖前,确定好开挖的尺寸、标高。

同时提前准备好外运土的堆放场地,留够回填用土,其余运到垃圾场。

由施工员在现场指挥,并抄测挖土标高。

2、开挖过程中,现场施工员及质检员必须要在现场,遇基底土质情况与地质报告不符合时,要及时通知有关部门进行现场勘测,及时处理有关问题。

3、认真领会进度计划的意图,做好各工序的衔接工作,保证各分部分项工程按期或提前完成任务同时要求保证工程质量。

4、尽量采用钢模及钢脚手架,既保证工程质量,又加快工程进度,模板和支撑的配置最少不低于两套。

5、砼因设计部门要求不宜采用早强减水剂,可采用早强水泥进行施工,以提高砼的早期强度。

6、加强现场质量管理,合理安排工序,坚持“自检、互检、交接检”制度,避免因工序倒置或分项工程因质量问题返工而造成的工期延误。

7、为赶工期,必要时钢筋、模板、砼工程可在夜间作业,以便加快施工进度。

8、加强各工种,各部位施工技术交底工作,不打无把握之仗,对关键部位和各项工程的技术要求做到不误工,不返工,以提高工作效率。

9、认真做好现场文明施工工作,加强城市环保意识,避免因现场不文明或环境污染而被处罚或停工的事情发生。

(三)装修施工中的进度控制:1、做好主体认证工作,保证装修施工时顺利进行。

2、加大管理力度,合理安排工序,保证装修阶段无返工和相互污染造成的经济损失和延误工期现象。

3、不能因为赶工期,而违反操作规程,造成竣工后的质量问题,即影响公司信誉,又造成回访期的经济投入。

4、协调好土建与安装之间的冲突,保证各项工作顺利进行。

(四)竣工期的进度控制:1、加强工程资料管理,所有资料必须与工程同步,及时报验签证,避免因资料问题而影响工程顺序交工。

2、集中力量进行清扫工作,扫净一间、锁一间门。

避免一些混乱的清扫工作。

3、做好工程移交工作,工程内易丢失的东西要层层移交,保证竣工时无一损失。

4、做好竣工前的各项调试工作,保证竣工时能一次交验合格。

(五)施工进度计划日期安排(按日历日)说明:其他配套工程的具体施工日期安排,根据现场实际情况及建设单位的工期要求,穿插进行,灵活机动。
