施工现场临时配电(2021新版)

合集下载

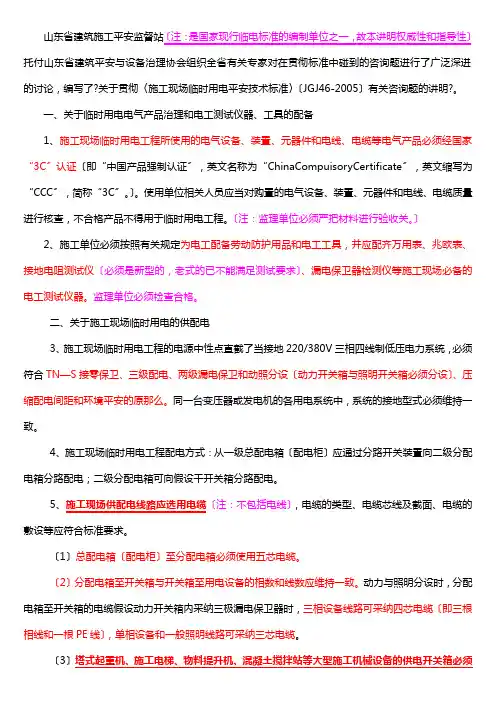

重点3关于贯彻《施工现场临时用电安全技术规范》(2021整理)

重点3关于贯彻《施工现场临时用电安全技术规范》(2021整理)

山东省建筑施工平安监督站〔注:是国家现行临电标准的编制单位之一,故本讲明权威性和指导性〕托付山东省建筑平安与设备治理协会组织全省有关专家对在贯彻标准中碰到的咨询题进行了广泛深进的讨论,编写了?关于贯彻〈施工现场临时用电平安技术标准〉〔JGJ46-2005〕有关咨询题的讲明?。

一、关于临时用电电气产品治理和电工测试仪器、工具的配备1、施工现场临时用电工程所使用的电气设备、装置、元器件和电线、电缆等电气产品必须经国家“3C〞认证〔即“中国产品强制认证〞,英文名称为“ChinaCompuisoryCertificate〞,英文缩写为“CCC〞,简称“3C〞。

〕。

使用单位相关人员应当对购置的电气设备、装置、元器件和电线、电缆质量进行核查,不合格产品不得用于临时用电工程。

〔注:监理单位必须严把材料进行验收关。

〕2、施工单位必须按照有关规定为电工配备劳动防护用品和电工工具,并应配齐万用表、兆欧表、接地电阻测试仪〔必须是新型的,老式的已不能满足测试要求〕、漏电保卫器检测仪等施工现场必备的电工测试仪器。

监理单位必须检查合格。

二、关于施工现场临时用电的供配电3、施工现场临时用电工程的电源中性点直截了当接地220/380V三相四线制低压电力系统,必须符合TN—S接零保卫、三级配电、两级漏电保卫和动照分设〔动力开关箱与照明开关箱必须分设〕、压缩配电间距和环境平安的原那么。

同一台变压器或发电机的各用电系统中,系统的接地型式必须维持一致。

4、施工现场临时用电工程配电方式:从一级总配电箱〔配电柜〕应通过分路开关装置向二级分配电箱分路配电;二级分配电箱可向假设干开关箱分路配电。

5、施工现场供配电线路应选用电缆〔注:不包括电线〕,电缆的类型、电缆芯线及截面、电缆的敷设等应符合标准要求。

〔1〕总配电箱〔配电柜〕至分配电箱必须使用五芯电缆。

〔2〕分配电箱至开关箱与开关箱至用电设备的相数和线数应维持一致。

动力与照明分设时,分配电箱至开关箱的电缆假设动力开关箱内采纳三极漏电保卫器时,三相设备线路可采纳四芯电缆〔即三根相线和一根PE线〕,单相设备和一般照明线路可采纳三芯电缆。

施工现场临时配电模版

施工现场临时配电模版

施工现场临时配电模版临时配电是指在施工现场临时设置的电力系统,用于供应施工现场的电力需求。

临时配电模板是指一份规范化的文档,用于记录和指导临时配电系统的设计、安装和运行。

下面是一个简单的临时配电模版,供参考:1. 项目概述- 项目名称:- 施工地点:- 施工周期:- 预计用电负荷:- 临时供电要求:2. 设计要求- 临时配电箱规格:- 临时配电线路规格:- 保护装置要求:- 地线要求:- 防雷措施:3. 设备清单- 临时配电箱:- 数量:- 规格:- 安装位置:- 电缆:- 数量:- 规格:- 安装位置:- 接地线:- 数量:- 规格:- 安装位置:- 保护装置:- 数量:- 规格:- 安装位置:4. 安装要求- 临时配电箱安装:- 安装位置:- 固定方式:- 接地方式:- 电缆敷设:- 路径规划:- 敷设方式:- 接头处理:- 保护措施:- 接地线安装:- 安装位置:- 锚定方式:- 接头处理:- 接地电阻要求:- 保护装置安装:- 安装位置:- 接线方式:- 调试测试:5. 运行管理- 运行测试要求:- 定期检查要求:- 管理责任人:- 突发情况处理预案:- 故障排除:6. 安全注意事项- 安全警示标志设置:- 防火措施:- 安全操作规程:- 紧急处理预案:这是一个简单的临时配电模版,根据具体的施工现场情况和要求,可以进行自定义和完善。

在实际操作中,需要根据相关法律法规和安全标准,确保临时配电的设计、安装和运行符合要求,保证施工现场的供电安全和正常运行。

施工现场临时配电模版

施工现场临时配电模版

施工现场临时配电模版1. 进场前准备:- 确保配电设备完好并进行检查,如电缆、插头、开关等;- 检查接地系统,保证可靠性;- 配备必要的个人防护用品。

2. 布置配电线路:- 根据施工需要确定配电线路,确保线路长度合理;- 采用合适的电缆支架进行布置,保持线路整洁;- 确保电缆与其他设备间有适当的间隔。

3. 连接主电源:- 将主电源的电缆适当引至施工现场,保证供电可靠;- 在引入线路中设置合适的断路器,以便在故障时及时切断电源。

4. 分配临时用电点:- 根据施工需要确定临时用电点的位置;- 在临时用电点设置合适的插座和开关,确保使用方便;- 安装过载保护器,以保护用电设备不被过载。

5. 连接临时用电设备:- 将临时用电设备的电缆连接至临时用电点的插座;- 确保电缆连接牢固,不松动;- 对电缆进行标识,以便于辨认和管理。

6. 定期检查:- 每日检查配电线路、插头及开关是否正常;- 定期检查接地系统是否良好;- 定期检查临时用电设备是否正常工作。

7. 施工结束处理:- 安全切断临时用电设备的电源;- 拆除临时用电点的插座和开关;- 拆除配电线路,并整理好电缆。

施工现场临时配电模板,对于保证施工现场的临时用电安全和供电正常非常重要。

进场前的准备工作包括检查配电设备的完好性和接地系统的可靠性,并配备必要的个人防护用品。

布置配电线路时需要根据施工需要确定线路长度,并使用合适的电缆支架进行布置,保持线路整洁,并确保与其他设备有适当的间隔。

连接主电源时,要将电缆适当引入施工现场,并设置合适的断路器以便在故障时及时切断电源。

分配临时用电点时,需要根据施工需要确定位置,并在此处设置合适的插座和开关,以便使用方便。

同时,要安装过载保护器,以保护用电设备不被过载。

连接临时用电设备时,要将电缆连接至临时用电点的插座,并确保连接牢固。

对电缆进行标识,有助于辨认和管理。

定期检查配电线路、插头、开关的正常性和接地系统的良好性是必要的。

2021年新版施工现场临时用电安全技术规范

2021年新版施工现场临时用电安全技术规范

2021年新版施工现场临时用电安全技术规范1、施工现场临时用电工程所使用的电气设备、装置、元器件和电线、电缆等电气产品必须按照国家和省有关规定经国家“3C”认证和省建设工业产品登记备案。

2、施工单位必须按照有关规定为电工配备劳动防护用品和电工工具,并应配齐万用表、兆欧表、接地电阻测试仪、漏电保护器检测仪。

3、施工现场临时用电工程的电源中性点直接接地220/___V三相四线制低压电力系统,必须符合TN—S接零保护、三级配电、两级漏电保护和动照分设、压缩配电间距和环境安全的原则。

同一台变压器或发电机的各用电系统中,接地保护的型式必须保持一致。

4、施工现场临时用电工程配电方式:从一级总配电箱(配电柜)向二级分配电箱配电可以分路。

5、施工现场供配电线路宜选用电缆,电缆的类型、电缆芯线及截面、电缆的敷设等应符合规范要求。

扩展资料施工现场临时用电安全技术规范,各类用电人员应做到:一、掌握安全用电基本知识和所用设备的性能;二、使用设备前必须按规定穿戴和配备好相应的劳动防护用品;并检查电气装置和保护设施是否完好。

严禁设备带“病”运转;三、停用的设备必须拉闸断电,锁好开关箱;四、负责保护所用设备的负荷线、保护零线和开关箱。

发现问题,及时报告解决;五、搬迁或移动用电设备,必须经电工切断电源并作妥善处理后进行。

施工现场临时用电必须建立安全技术档案,其内容应包括:一、临时用电施工___设计的全部资料;二、修改临时用电施工___设计的资料;三、技术交底资料;四、临时用电工程检查验收表;五、电气设备的试、检验凭单和调试记录;六、接地电阻测定记录表;七、定期检(复)查表;八、电工维修工作记录。

施工现场临时用电安全技术规范最新版

施工现场临时用电安全技术规范最新版

施工现场临时用电安全技术规范最新版
一、引言。

施工现场临时用电是施工活动中必不可少的一项工作,但同时也是一个风险较
高的环节。

为了保障施工现场用电安全,减少事故发生的可能性,特制定本规范,以规范施工现场临时用电的安全技术要求。

二、施工现场临时用电安全技术规范。

1. 设计与布局。

在施工现场临时用电的设计与布局中,应充分考虑用电设备的功率、容量、
线路敷设、配电箱设置等因素,合理规划用电布局,确保用电设备的合理分布,避免因线路过载或短路引发安全事故。

2. 设备选用。

施工现场临时用电设备的选用应符合国家标准,具有防水、防尘、防火等特性,并且应定期进行检测和维护,确保设备的正常运行。

3. 接地保护。

施工现场临时用电设备应进行接地保护,确保电气设备的安全可靠运行,减
少因接地故障引发的电击、火灾等事故。

4. 人员培训。

所有参与施工现场临时用电工作的人员应接受相关的安全操作培训,了解电
气设备的使用规范和安全注意事项,提高安全意识,减少操作失误引发的安全事故。

5. 定期检查。

施工现场临时用电设备应定期进行安全检查,发现问题及时处理,确保设备的安全可靠运行。

6. 紧急救援。

在施工现场临时用电过程中,应配备相应的紧急救援设备和人员,以应对突发事故,保障施工现场的安全。

三、结语。

施工现场临时用电安全技术规范的制定和执行,对于保障施工现场的安全生产具有重要意义。

希望全体施工人员严格遵守本规范,做好施工现场临时用电的安全工作,共同营造安全、和谐的施工环境。

施工临时用电规范最新版

施工临时用电规范最新版

施工临时用电规范最新版1. 引言施工临时用电是指在建筑工地或公共场所中,为了满足施工期间各种电气设备的供电需求而临时设置的电力系统。

为了确保施工过程中的安全性和效率,施工临时用电规范被广泛采用和遵守。

本文将介绍施工临时用电规范最新版的相关要求和标准。

2. 施工临时用电装置设计规范2.1 电缆敷设施工现场的电缆敷设应符合国家电气代码和相关标准的规定。

电缆应采用阻燃材料覆盖,并保持足够的维护和修理空间。

2.2 临时配电箱临时配电箱的设计应考虑施工现场的实际需求,保证容量足够,并配备过载保护和漏电保护装置。

箱体应具有防护等级,能够防止灰尘和水的进入。

2.3 接地系统施工现场的接地系统应符合国家电气代码和相关标准的要求。

接地电阻应符合规定范围,并定期检测和维护。

3. 施工现场的安全措施3.1 安全警示标志施工现场应设置明显的安全警示标志,以提醒人们注意电源设备和电缆的存在。

标志应符合国家标准,清晰可见。

3.2 人员培训和警示教育所有在施工现场工作的人员,特别是与电力工作有关的人员,应接受必要的培训和教育。

培训内容包括电气安全知识、事故应急处理等。

3.3 火灾防护施工现场应配备足够的消防器材和设施,包括灭火器、消防栓等。

易燃材料和可燃气体应妥善存放,并采取防火措施。

4. 施工临时用电的操作规范4.1 施工现场电缆布线电缆的布线应避免与锐利物体和重型机械接触,避免电缆受压或磨损。

电缆应采取适当的固定措施,以防止意外拉扯或破坏。

4.2 临时用电设备的使用使用临时用电设备时,应按照操作手册的要求操作。

严禁临时设备的私拉乱接,使用不合格的电缆和插头。

4.3 漏电保护装置的检测漏电保护装置应定期检测和维护,保证其正常工作。

如发现故障或失效应及时更换或修理。

5. 施工临时用电设备的维护和检修5.1 定期检查和维护施工临时用电设备应定期检查和维护,包括配电箱、电缆、插头等。

发现问题应及时修复或更换。

5.2 保持清洁临时用电设备和配电箱应保持清洁,积尘和杂物会增加设备故障的风险。

施工现场临时用电安全技术规定(2021版)

施工现场临时用电安全技术规定(2021版)

施工现场临时用电安全技术规定(2021版) Technical Safety Essentials(岗位安全技术)单位名:_________________________姓名:_________________________日期:_________________________安全技术安全管理制度/全文可改新订版|New Edition施工现场临时用电安全技术规定(2021版)安全技术:安全文化伴随人类的生存发展而产生和发展,然而,人类真正有意识并正式地提出安全文化仅仅是近三十年的事,安全不止在于是结果,也在于过程,它将会成为生产中的一中常态,即没有危险、不受胁、不出事故。

一、临时用电管理临时用电组织设计:施工现场临时用电设备超过5台或设备总容量超过50kw时,必须编制临时用电组织设计,主要包括:通过现场调查确定电源连接点、变电所位置、主要用电设备位置及线路走向;通过负荷计算确定变压器的容量和数量;设计配电系统和防雷装置;确定具体的防护措施;制定安全用电和电器防火措施;制定专门的安全计划。

施工过程中需要变更临时用电组织设计时,必须履行严格的“编制、审核、批准”程序,并补充相关图纸和资料。

二、施工现场临时用电外电线路的架设与防护要求(一)架空电线必须采用绝缘导线,必须架设在专用钢筋混凝土电杆上。

线路应平滑,弧垂应一致,相线截面应满足负荷。

第2页精品散文新订版|New Edition流量、机械强度和跨越的具体要求;N线和PE线截面应不小于相线截面的50%,单相线路的零线截面与相线截面相同;架空线路的档距、距地面的垂直高度、相序排列、线间距及其安全距离按《施工现场临时用电安全技术手册》6.1的要求执行;架空线路在跨越公路和施工便道的前后方均应设立限高标志或限高警示,架空线路的出线点必须安装短路和过载保护。

(二)电缆线路必须按《施工现场临时用电安全技术手册》6.2的要求埋地或架空敷设,严禁沿地面明设,并应避免机械损伤和介质腐蚀,施工现场的电缆必须采用铠装电缆;电缆中必须包含全部工作芯线和保护线的芯线,电缆的出线点也必须要安装短路和过载保护器。

施工现场临时用电管理规定(最新版)

施工现场临时用电管理规定(最新版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改施工现场临时用电管理规定(最新版)Safety management is an important part of production management. Safety and production are inthe implementation process施工现场临时用电管理规定(最新版)1、临时用电线路设置符合安全要求,设置在施工人员不容易踩踏的地方,必要时采取架空或埋地处理,线型选择宜选择绝缘橡胶软铜线;2、临时用电要满足“一机、一闸、一保护”原则,即每个用电设备必须有一个独立的电源控制开关,控制开关要用漏电保护功能,漏电开关的选择原则为:控制单台用电设备漏电保护器的额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s,使用于潮湿和有腐蚀介质场院所的漏电保护器应采用防溅型产品,其额定漏电动作电流应不大于15mA,额定动作时间应小于0.1s;3、电动机具、配电箱外壳要进行接地保护(电动机具包括电焊机、发电机、切割机等);4、移动式电动工具和手持电动工具的单相电源线要求使用三芯软橡胶电缆,外壳具有接零保护。

5、焊接作业要佩戴好劳动保护用品、戴电焊手套和防护面罩,穿胶底鞋,不能在潮湿环境下直接进行焊接作业。

6、电源接入要从正规配电箱处接入,接线采用压接或将电源插头插入插孔,不能直接剥开低压街码线或直接将导线插入插孔进行取电。

云博创意设计MzYunBo Creative Design Co., Ltd.。

2021年建筑工地临时的配电要求规范

2021年建筑工地临时的配电要求规范

建筑工地临时配电设计规范欧阳光明(2021.03. 07)目录1第一章:常用术语与代号1第二章:临时配电系统与配置1第三章:《施工现场临时用电安全技术规范》摘要1第四章:临时配电方案与施工组织设计1第五章:临时配电的通病与防治1第六章:临时配电的管理措施第一章常用术语与代号★术语1.低压:交流额定电压在lkv及以上的电压2.外电线路:施工现场临时用电工程配电线路以外的电力线路3.工作接地:为了电路或设备达到运行要求的接地为工作接地4.重复接地:设备接地线上一处或多处通过接地装置与大地再次连接的接地5•接地体:埋入地中并直接与大地接触的金属导体6.接地装置:接地体和接地线的总和7.电气连接:导体与导体之间直接提供电气通路的连接&配电—种用作分配电力的配电装置,包括总配电箱和分配电箱9.开关箱:末级配电装置的通称,亦可兼作用电设备的控制装置★代号DK——电源隔离开关;H——照明器;LI、L2. L3——三相相线;M——电动机;N——中性点、线,工作零线;PE一呆护零线;RCD—漏电保护器.漏电断路器;T——变压器;TN——电源中性点直接接地时电气设备外漏可导电部分通过零线接地的接零保护系统;TN-C——工作零线与保护零线合一设置的接零保护系统;TN-C-S——工作零线与保护零线前一部分合一后一部分分开设置的接零保护系统;TN-S——工作零线与保护零线分开设置的接零保护系统;W——电焊机第二章临时配电系统与配置♦临配电系统:国际上和全国各大设计院普遍采用国际电工委员会(IEC)标准规定的系统形式。

按IEC的规定,低压配电接地接零系统划分为IT方式、TT方式、TN 方式3种基本形式系统。

TN方式又可以细分为TN-C、TN-S和TN-C-S这3种方式。

在《施工现场临时用电安全技术规范》中第4丄1条明确规定,在施工现场专用的中性点直接接地的电力线路必须采用接零保护系统,即TN系统。

目前,施工现场普遍采用三相五线系统即TN・S方式。

施工现场临时用电方案完整

施工现场临时用电方案完整

施工现场临时用电方案1、现场电源情况作为施工用电源。

施工用电主要设备电焊机、混凝土设备、安装设备和拆除设备。

2、临时用电管理小组人员职责项目总工:1.对现场临时用电工程质量负有第一技术责任。

具体负责组织相关人员编制《专题施工方案》,领导新技术、新材料、新工艺的引进和推广应用。

2.组织领导三大体系的培训、实施与监督考核。

3.负责审核项目物资计划及工程物资需用计划。

4.负责组织现场试验与抽样试验。

5.负责对项目部管理人员和施工人员安全交底。

安全、质量员:1.负责现场临时用电工程质量、安全检查与监督工作,监督和指导分包单位质量、安全体系的有效运行。

2.负责质量、安全事故的调查和分析,根据处理方案对质量、安全的整改进行监督。

3.负责员工的入场教育、考核;负责安全防护措施的落实、防护用品的检查与整改。

4.按GB/T28001-2001职业安全管理体系实施安全管理及监督。

5.现场消防设施的管理与检查,消防培训。

机电工长:1.具体负责现场临时用电施工的安排、管理工作。

2.负责组织施工技术保证资料的汇总及管理。

3.负责各专业施工班组的交叉、流水作业中用电的组织和协调工作。

4.主持机电施工各工序的自检、互检和交接检工作。

5.按照项目部的施工进度安排组织作业班组进行临时用电布置。

3、现场勘察及临时用电布置方案根据施工现场场地位置,施工道路、拟建筑物的分布情况和机械设备的分布情况、市电供电源的位置情况,结合现有供配电器材和当前施工现场临电管理要求的标准,对本施工现场的临时用电规划提出下列方案。

4、供电线路采用系统选择1.供电方式采用三相四线制TN-S系统。

在总配电箱起点处与变压器的负荷端进行可靠接地,安装一组接地极。

保护零线除必须在变压器下端总配电箱处做重复接地外,还必须在配电系统的分电箱处,作重复接地,接地电阻不应大于10Ω。

工作零线(N线)和保护零线(PE线)要严格区分,不得混用。

所有机电设备的金属外壳必须与保护零线做可靠联接。

新版施工现场临时用电安全技术规范

新版施工现场临时用电安全技术规范
新版施工现场临时用电安全技术规范
照明供电
下列特殊场所应使用安全特低电压照明器:
Ø 1隧道、人防工程、高温、有导电灰尘、比 较潮湿或灯具离地面高度 低于2.5M等场所的照明,电源电压不应大于36V。
Ø 2潮湿和易触及带电体场所的照明,电源电压不应大于24V。 Ø 3特别潮湿场所、导电良好的地面、锅炉或金属容器内的照明,电源
再见,see you again
2020/11/7
新版施工现场临时用电安全技术规范
新版施工现场临时用电安全技术规范
临时用电管理
临时用电工程定期检查应按分部、分 项工程进行,对安全隐患必须及时处理, 并应履行复查验收手续。
新版施工现场临时用电安全技术规范
在建工程(含脚手架)的周边与架 空线路的边线之间的最小安全操作距 离:
注;上、下脚手架的斜道不宜设在有外电线路的一侧
新版施工现场临时用电安全技术规范
新版施工现场临时用电安全技术规范
配 电 箱 及 开关箱
配电箱、开关箱内电器安装尺寸选择值
新版施工现场临时用电安全技术规范
配 电 箱 及 开关箱
开关箱中漏电保护器的额定漏电 动作电流不应大于30mA, 额定漏电 动作时间不应大于0.1 s
新版施工现场临时用电安全技术规范
配 电 箱 及 开关箱
总配电箱中漏电保护器的额定 漏电动作电流应大于30mA, 额定 漏电动作时间应大于0.1 s,但其 额定漏电动作电流与额定漏电动 作时间的乘积不应大于30mA.s
电压不得大于12V。
新版施工现场临时用电安全技术规范
照明供电
Ø照明变压器必须使用双绕组 型安全隔离变压器,严禁使 用自耦变压器。
新版施工现场临时用电安全技术规范
3rew

施工现场临时配电范本

施工现场临时配电范本

施工现场临时配电范本1. 施工现场临时配电系统的概述本工程的临时配电系统主要用于施工现场的电力供应,包括电源引入、配电箱安装、线路布置和维护等。

该系统的设计和安装应符合相关的电气安全规范和标准要求。

2. 电源引入施工现场的电源引入需要选择合适的供电方式,如临时接入公共电网、使用发电机等。

接入公共电网时,应与供电部门联系,确保引入电源的安全、稳定和符合规范要求。

3. 配电箱安装临时配电箱的安装位置应考虑施工区域的布局和电路的分布情况。

配电箱应采用合适的安装方式,如壁挂式、立柱式等。

其安装高度和固定方式应符合规范,并保证易于操作和维护。

4. 线路布置施工现场临时配电系统的线路布置应满足安全、可靠和合理的要求。

各个配电箱之间的线路布置应按照电气设计方案进行,确保电流平衡和负载合理分配。

线路应按照规范要求进行绝缘、标识和保护等措施。

5. 临时用电设备的接入临时用电设备的接入应符合相关规范要求。

设备的额定功率、电压和电流应与临时配电系统的要求相匹配。

接口插头和插座应符合国家标准,确保安全可靠,并设置过载保护器和漏电保护器等。

6. 维护与检修施工现场临时配电系统的维护和检修是确保其安全运行的重要环节。

定期对配电箱、线路和设备进行巡视和检查,发现问题及时处理。

临时配电系统的维护和检修工作应由专业人员进行,确保操作规范和安全可靠。

7. 安全措施施工现场临时配电系统的安全是施工人员的重要保障。

在进行临时配电施工前,应事先制定详细的安全操作规程,并进行安全教育和培训。

施工现场临时配电系统应设置接地保护装置,确保电气设备和人员的安全。

8. 紧急情况处理在施工现场可能发生紧急情况时,应制定应急预案,并配备相应的紧急救援设备。

施工现场临时配电系统的关键设备和线路应设有紧急停电开关,以便在紧急情况下及时切断电源,确保人员安全。

9. 质量监控与验收施工现场临时配电系统的质量监控和验收是保证其正常运行的关键环节。

在施工过程中,应进行临时配电系统的专项质量检查,确保设计和施工符合规范。

工程施工现场临时配电室设计规范及要求(2021版)

工程施工现场临时配电室设计规范及要求(2021版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改工程施工现场临时配电室设计规范及要求(2021版)Safety management is an important part of production management. Safety and production are inthe implementation process工程施工现场临时配电室设计规范及要求(2021版)1配电室用房设计配电室采用里外套间形式,里间为配电间,外间为值班室。

配电室采用阻燃彩钢板房。

2配电室的设立原则上配电室要靠近变压器,使现场所有下口线在配电室开关柜的控制下,要有长久的计划,不要因施工碍事或工程未完工前拆移配电室。

3配电室的高度最小不应小于2.5m,柜与后墙距离不小于0.8m,柜与侧墙距离不小于1m,柜与前墙距离不小于2m,柜与顶棚距离不小于0.5m,开关柜本身厚度一般为0.6m,柜下地面设电缆沟。

4开关柜外1.2m设护栏,地面铺胶皮垫或25mm以上木板做脚垫,并用两根 2.5m以上的镀锌角铁砸入地下与变电室中性点做重复接地,五线制保护零线从此引出。

5配电室的左、右、后侧不允许留窗户,前面可留窗,但要高一些,配电室及电工值班室的门都必须向外开。

6电工值班室设在外间,允许设床铺一个,要求值班电工两人,值班室只限于值班,不允许存物。

7配电室内必须配备高压绝缘拉杆,绝缘鞋、绝缘手套及不少于两个干粉灭火器。

8变电室、值班室的照明及插座一律采用暗装预埋,不做明管,并有岗位责任制,安全操作规程及电工内业。

9标准电闸箱根据《施工现场用电安全技术规范》的要求,采用三维系列电闸箱。

云博创意设计MzYunBo Creative Design Co., Ltd.。

项目部临时用电方案(2021年)

项目部临时用电方案(2021年)

Safety is the goal, prevention is the means, and achieving or realizing the goal of safety is the basic connotation of safety prevention.(安全管理)单位:___________________姓名:___________________日期:___________________项目部临时用电方案(2021年)项目部临时用电方案(2021年)导语:做好准备和保护,以应付攻击或者避免受害,从而使被保护对象处于没有危险、不受侵害、不出现事故的安全状态。

显而易见,安全是目的,防范是手段,通过防范的手段达到或实现安全的目的,就是安全防范的基本内涵。

一、编制依据1.既有施工图纸及周边电网情况。

2.现场平面布置。

3.为规范项目部临时用电的安全管理,保障项目部临时用电的安全,防止触电和电气火灾事故发生,根据中华人民共和国国家标准《建设工程施工现场供用电安全规范》(GB50194-93)。

4.施工现场临时用电中的其它有关技术问题应严格遵守现行的国家标准、规范或规程规定:《施工现场临时用电安全技术规范》(JGJ46-2005)、《通用用电设备设计规范》(GB50055-93)、《低压配电设计规范》(GB50054-95)、现场临时用电设备负荷和配置资料。

5.公司安全技术手册。

二、项目总体用电安排项目部从附近电网接入办公生活用电,生活办公区用电设有总开关箱和分开关箱,配电箱、开关箱设置在干燥和通风及常温场所,严格按照三级配电两级保护的要求进行配电。

分配电箱和开关箱必须设置漏电保护器,其中开关箱作为末级漏电保护,员工宿舍及办公室每排房屋实行单路控制,房内安装漏电保护器,做到一房一漏保,确保安全用电。

实验室也采取专线专用制,保证用电安全和用电质量。

所有电箱门锁完好,开关配件完好灵敏,配电箱做好防雨措施。

施工临时用电安全管理规定(2021新版)

施工临时用电安全管理规定(2021新版)

( 安全管理 )单位:_________________________姓名:_________________________日期:_________________________精品文档 / Word文档 / 文字可改施工临时用电安全管理规定(2021新版)Safety management is an important part of production management. Safety and production are inthe implementation process施工临时用电安全管理规定(2021新版)1.目的和范围1.1本规定明确了施工现场临时用电安全的基本要求,以防止人身触电、电气火灾爆炸及其它电气事故。

1.2本规定适用于独山子区建筑工程及市政基础设施工程。

1.3施工过程中的临时用电作业要严格执行《施工现场临时用电管理规定》(JGJ46-2005)。

2.职责2.1工程总承包单位及分包单位:2.1.1工程总承包单位负责施工临时用电整体协调工作。

2.1.2总承包及分包单位负责制定施工临时用电各项安全制度和措施。

2.1.3总承包及分包单位技术负责人、安全员负责临时用电的日常检查。

2.1.4总承包单位负责对分包单位的临时用电管理工作,分包单位必须服从总承包单位的临时用电安全管理。

2.2监理单位:监理单位负责临时用电许可审批及各项安全措施的检查确认和督促落实。

2.3建设单位:建设单位负责对总承包单位、分包单位及监理单位的临时用电工作进行管理。

3.临时用电管理3.1施工现场临时用电采用三相五线制低压电力系统,必须符合下列规定:3.1.1采用三级配电系统;3.1.2采用TN-S接零保护系统;3.1.3采用二级漏电保护系统。

3.2在施工现场专用变压器的供电的TN-S接零保护系统中,电气设备的金属外壳必须与保护零线连接。

保护零线应由工作接地线、配电室(总配电箱)电源测零线或总漏电保护器电源零线处引出。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

When the lives of employees or national property are endangered, production activities are stopped to rectify and eliminate dangerous factors.
(安全管理)
单位:___________________
姓名:___________________
日期:___________________
施工现场临时配电(2021新版)
施工现场临时配电(2021新版)导语:生产有了安全保障,才能持续、稳定发展。

生产活动中事故层出不穷,生产势必陷于混乱、甚至瘫痪状态。

当生产与安全发生矛盾、危及职工生命或国家财产时,生产活动停下来整治、消除危险因素以后,生产形势会变得更好。

"安全第一"
的提法,决非把安全摆到生产之上;忽视安全自然是一种错误。

一、地面临时配电
1、施工现场临时用电的电源中性点直接接地的220/380V三相四线制低压电力系统,必须符合下列规定:
(1)采用三级配电系统,即配电系统应设置配电柜或总配电箱、分配电箱、开关箱。

(2)采用TN-S接零保护系统,即工作零线与保护零线分开设置的接零保护系统。

(3)采用二级漏电保护系统,即总配电箱、开关箱二级漏电保护。

2、设置漏电保护器
(1)施工现场的总配电箱和开关箱应至少设置两级漏电保护器,而且两级漏电保护器的额定漏电动作电流和额定漏电动作时间应作合理配合,使之具有分级保护的功能。

(2)开关箱中必须设置漏电保护器,施工现场所有用电设备,除作保护接零外,必须在设备负荷线的首端处安装漏电保护器。

(3)漏电保护器应装设在配电箱电源隔离开关的负荷侧和开关箱电源隔离开关的负荷侧。

(4)漏电保护器的选择应符合国标GB6829-86《漏电电流动作保护器(剩余电流动作保护器)》的要求,开关箱内的漏电保护器其额定漏电动作电流应不大于30mA,额定漏电动作时间应小于0.1s。

使用潮湿和有腐蚀介质场所的漏电保护器应采用防溅型产品。

其额定漏电动作电流应不大于15mA,额定漏电动作时间应小于0.1s。

3、电气设备的设置应符合下列要求:
(1)配电系统应设置室内总配电屏和室外分配电箱或设置室外总配电箱和分配电箱,实行分级配电。

(2)动力配电箱与照明配电箱宜分别设置,如合置在同一配电箱内,动力和照明线路应分路设置,照明线路接线宜接在动力开关的上侧。

(3)开关箱应由末级分配电箱配电。

开关箱内应一机一闸,要标识清楚,每台用电设备应有自己的开关箱,严禁用一个开关电器直接控制两台及以上的用电设备。

(4)总配电箱应设在靠近电源的地方,分配电箱应装设在用电设备或负荷相对集中的地区。

分配电箱与开关箱的距离不得超过30m,开
关箱与其控制的固定式用电设备的水平距离不宜超过3m。

(5)配电箱、开关箱应装设在干燥、通风及常温场所,并加锁专人管理。

不得装设在有严重损伤作用的瓦斯、烟气、蒸汽、液体及其他有害介质中。

也不得装设在易受外来固体物撞击、强烈振动、液体浸溅及热源烘烤的场所。

配电箱、开关箱周围应有足够两人同时工作的空间,其周围不得堆放任何有碍操作、维修的物品。

(6)配电箱、开关箱安装要端正、牢固,移动式的箱体应装设在坚固的支架上。

固定式配电箱、开关箱的下皮与地面的垂直距离应大于1.3m,小于1.5m。

移动式分配电箱、开关箱的下皮与地面的垂直距离为0.6~1.5m。

配电箱、开关箱采用铁板或优质绝缘材料制作,铁板的厚度应大于重0.5mm。

(7)配电箱、开关箱中导线的进线口和出线口应设在箱体下底面,严禁设在箱体的上顶面、侧面、后面或箱门处。

4、电气设备的安装
(1)配电箱内的电器应首先安装在金属或非木质的绝缘电器安装板上,然后整体紧固在配电箱箱体内,金属板与配电箱体应作电气连接。

(2)配电箱、开关箱内的各种电器应按规定的位置紧固在安装板
上,不得歪斜和松动。

并且电器设备之间、设备与板四周的距离应符合有关工艺标准的要求。

(3)配电箱、开关箱内的工作零线应通过接线端子板连接,并应与保护零线接线端子板分设。

(4)配电箱、开关箱内的连接线应采用绝缘导线,导线的型号及截面应严格执行临时用电设计的标示截面。

各种仪表之间的连接线应使用截面不小于2.5mm2的绝缘铜芯导线,导线接头不得松动,不得有外露带电部分。

(5)各种箱体的金属构架、金属箱体,金属电器安装板以及箱内电器的正常不带电的金属底座、外壳等必须做保护接零,保护零线应经过接线端子板连接。

(6)配电箱后面的排线需排列整齐,绑扎成束,并用卡钉固定在盘板上,盘后引出及引入的导线应留出适当余度,以便检修。

(7)导线剥削处不应伤线芯过长,导线压头应牢固可靠,多股导线不应盘圈压接,应加装压线端子(有压线孔著除外)。

如必须穿孔用顶丝压接时,多股线应刷锡后再压接,不得减少导线股数。

5、施工现场的电缆线路
(1)电缆线路应采用穿管埋地或沿墙、电杆架空敷设,严禁沿地
面明设。

(2)电缆在室外直接埋地敷设的深度应不小于0.6m,并应在电缆上下各均匀铺设不小于50mm厚的细砂,然后覆盖砖等硬质保护层。

(3)橡皮电缆沿墙或电杆敷设时应用绝缘子固定,严禁使用金属裸线作绑扎。

固定点间的距离应保证橡皮电缆能承受自重所带的荷重。

橡皮电缆的最大弧垂距地不得小于2.5m。

(4)电缆的接头应牢固可靠,绝缘包扎后的接头不能降低原来的绝缘强度,并不得承受张力。

二、井筒内施工临时配电
1、严禁由地面中性点直接接地的变压器或发电机直接向井下供电,井下的配电变压器中性点不得直接接地。

2、施工用配电、照明装置应选择防爆型,照明、手持式电气设备和信号装置的额定电压,不应超过127V。

3、非防爆型电焊机要有防雨罩,下面铺设绝缘胶板,并应选择散热、密封型、保护功能较完善的电焊机。

4、由于井筒装备施工的特殊性,下井电源电缆可以选用橡套动力电缆,电缆的规格应根据实际负荷及长度选择,但宜选用不延燃型且中间不允许有接头,电缆随引力绳下放,每25m用特制的电缆卡卡紧,
每2m用细麻绳绑扎,绑扎长度不应小于100mm。

5、应配备检漏及漏电保护装置,总配电箱应设在井口,专人操作,每次松起吊盘应停电,井口下放、回收电缆应有专人操作,防止刮碰电缆。

6、吊盘上电缆敷设应沿着引力绳或吊盘下方穿管敷设,上下层间应设电缆穿孔并有防护措施,电缆布置应整齐、不妨碍施工人员的作业。

7、盘上应有足够的照度。

三、安全用电组织措施
1、建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。

2、建立技术交底制度。

向专业电工、各类用电人员介绍临时用电施工组织设计和安全用电技术措施的总体意图、技术内容和注意事项,并应在技术交底文字资料上履行交底人和被交底人的签字手续,注明交底日期。

3、建立安全检测制度。

从临时用电工程竣工开始,定期对临时用电工程进行检测,主要内容是:接地电阻值,电气设备绝缘电阻值,漏电保护器动作参数等,以监视临时用电工程是否安全可靠,并做好
检测记录。

4、建立电气维修制度。

加强日常和定期维修工作,及时发现和消除隐患,并建立维修工作记录,记载维修时间、地点、设备、内容、技术措施、处理结果、维修人员、验收人员等。

5、建立工程拆除制度。

工程竣工后,临时用电工程的拆除应有统一的组织和指挥,并须规定拆除时间、人员、程序、方法、注意事项和防护措施等。

6、建立安全用电责任制。

对临时用电工程各部位的操作、监护、维修分片、分块、分机落实到人,并辅以必要的奖惩。

7、建立安全教育和培训制度。

定期对专业电工和各类用电人员进行用电安全教育和培训,凡上岗人员必须持有劳动部门核发的上岗证书,严禁无证上岗。

XX设计有限公司
Your Name Design Co., Ltd.。

相关文档
最新文档
