临时用水计算方法3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 —1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

工地施工临时用水的计算

工地施工临时用水的计算

工地施工临时用水的计算工地施工临时用水量计算建筑规模:总用地面积:平方米总建筑面积:平方米本工程现场临时用水包括给水系统和排水系统。

给水系统包括现场施工用水量、施工机械用水量、施工现场生活用水量、生活区生活用水量和消防用水量。

排水系统包括现场排水系统和生活排水系统。

用水量计算:1、现场施工用水量计算(Q1)Q1 = kl∑q1n1k2/(T1t×8×3600)其中:q1——施工用水量(升/秒);kl——未预计施工用水系数(1.05~1.15);Ql——最大年(季)工程量(以实物计量单位表示);Nl——施工用水定额;T1——年(季)有效工作日;t——每日工作班数;K2——施工用水不均衡系数(取1.5);计算式:项目浇注砼用水砼养护冲洗模板砌体工程用水抹灰工程用水浇空心砖楼地面搅拌砂浆用水q1/T1 600 48 800 13 37 9 63 6n1 1700升/立方米 300升/立方米 5升/平方米 210升/立方米 32升/米 200升/千块 190升/平方米 300升/立方米Q1 = 1.1Σq1n1k2/(T1t×8×3600),k2=1.5 t 2.5 2.25 2.25 2.25 2.25 2.25 2.25 2.25Q1(升/秒) 2.20 0.367 0.102 0.070 0.030 0.042 0.278 0.046小计 4.8492、施工机械用水量计算(Q2)Q2 = K1∑q2N2K3/(8×3600)其中:Q2——机械用水量(升/秒);kl——未预计施工用水系数(1.05~1.15);q2——同一种机械台数;N2——施工机械台班用水定额;K3——施工机械用水不均衡系数(取2.0);计算式:项目洗汽车砖石锯机木工棚Q2 = K1∑q2N2K3/(8×3600),K1=1.1;K3=2.0q2 8 1 10合计3、施工现场生活用水量计算(Q3)Q3 = (P1*N3*K4)/(t*8*3600) = (360*30*1.4) / (1*8*3600) = 0.525其中:N3——施工现场人数;P1——人均生活用水量(升/人·天);K4——施工现场生活用水不均衡系数;计算式:N3 450 300 25小计 0.275 0.023 0.019根据工地现场的用水需求,需要计算各种用水量以确定管径和消防水池容积。

施工临时用水计算

施工临时用水计算

施工临时用水计算本工程现场用水分为施工用水、施工机械用水、生活用水和消防用水三部1)施工用水量q1:以高峰期为最大日施工用水量计算公式为:式中:K1未预计的施工用水系数,取1.15K2用水不均衡系数,取1.5Q1以砂浆搅拌机8小时内的生产量(每台以30m3计)、瓦工班8小时内的砌筑量(每班以20m3砖砌体计)、混凝土养护8小时内用水(自然养护,以100m3计)。

N1每立方米砂浆搅拌耗水量取400L/m3计,每立方米砖砌体耗水量以100L/m3计,每立方米混凝土养护耗水量以200 L/m3计。

q1=1.15×(3×30×400+3×20×100+100×200)×1.5/(8×3600)=3.71L/S 2)施工机械用水量计算q2:式中:K1未预计的施工用水系数,取1.15K3施工机械用水不均衡系数,取2.0Q2以一台对焊机每天工作8小时计,一个木工房一个台班计,一台锅炉每天工作八小时计。

N2每台对焊机耗水量300L/台.h,每个木工房耗水量20L/台班,每台锅炉耗水量1050L/t.h。

q2=1.15×(300×8+20×1+1050×8)×1.5/(8×3600)=0.65L3)生活用水q3:现场高峰人数以300人计算,每人每天用水20L计算:=300×20×1.5/(8×3600)=0.31L/S4)消防用水量q4:根据规定,现场面积在25公顷以内者同时发生火警2次,消防用水定额按10-15L/S考虑。

根据现场总占地面积,q4按15L/S考虑。

现场总用水量:根据规定,当q1+q2+ q3〈q4时,采用q4的原则,现场总用水量为:q= q4=15L/S5)供水管径,按下面公式计算:=计算结果,现场供水管径需不小于100mm方可满足现场施工需要。

工程施工临时用水水费(3篇)

工程施工临时用水水费(3篇)

第1篇一、工程施工临时用水水费的定义工程施工临时用水水费是指施工单位在施工过程中,为满足施工现场生产、生活、消防等用水需求,向供水单位支付的水费。

临时用水水费主要包括施工用水、生活用水和消防用水。

二、工程施工临时用水水费的计算方法1. 施工用水:根据施工现场实际情况,按实际用水量计算。

施工用水量通常包括施工机械、设备冷却、混凝土搅拌、砂浆制备等用水。

计算公式为:施工用水水费 = 施工用水量× 单价2. 生活用水:按照施工现场人数、用水标准等因素计算。

计算公式为:生活用水水费 = 生活用水量× 单价3. 消防用水:根据施工现场消防设施配置、消防用水量等因素计算。

计算公式为:消防用水水费 = 消防用水量× 单价三、影响工程施工临时用水水费的因素1. 施工用水量:施工用水量受施工现场实际情况、施工工艺、施工进度等因素影响。

2. 用水标准:生活用水标准通常根据施工现场人数、地区差异等因素确定;消防用水标准则根据消防设施配置、施工现场特点等因素确定。

3. 水源距离:水源距离较远时,可能需要增加抽水、输送等环节,从而影响水费。

4. 用水时间:施工用水时间较长时,水费相对较高。

5. 水价政策:不同地区的水价政策不同,直接影响临时用水水费。

四、工程施工临时用水水费的管理1. 施工单位应严格按照合同约定,合理使用临时用水,避免浪费。

2. 施工单位应定期与供水单位核对用水量,确保用水数据的准确性。

3. 施工单位应加强用水管理,制定节水措施,降低临时用水水费。

4. 施工单位应关注水价政策变化,合理调整临时用水水费预算。

5. 施工单位应加强与供水单位的沟通,确保供水质量,降低因水质问题导致的水费增加。

总之,工程施工临时用水水费是工程项目施工过程中一项重要的成本支出。

施工单位应合理计算、科学管理,以降低施工成本,提高工程效益。

第2篇一、工程施工临时用水水费的定义工程施工临时用水水费是指在工程项目施工过程中,为满足施工现场人员、设备、材料等需求,临时使用的自来水和非自来水(如地下水、河水等)所产生的水费。

施工现场临时用水计算方法

施工现场临时用水计算方法

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1Σ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(—)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照各工作班计算;因此:K1=Q1=23000立方米N1=750升/立方米T1=120天t=班k2=3) 工程用水计算q1=K1Σ×K2/(8×3600)=×(23000×950)/(120×)×(8×3600)=S2. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(—)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3=(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×(24×3600)=S3. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4=10L/S(q4——消防用水施工定额)∵q1+q2+q3=+=S<q4=10L/S∴计算公式:Q=q4Q=q4=10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(π)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(π)=√4×10/(××1000)=其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

最新施工现场临时用水计算详解

最新施工现场临时用水计算详解

最新施工现场临时用水计算详解01设计依据1、《建筑设计防火规范》(GB50016-2014)2、《建筑给水排水设计手册》(第二版)3、《建筑施工组织设计和项目管理》4、《建设工程施工现场消防安全技术规范》(GB50720-2011)5、《建筑施工计算手册》(第二版)02 相关计算1、施工工地总用水量计算根据中国建筑工业出版社出版的《建筑施工手册》第五版,现场临时供水量及管径计算如下:现场总体临时供水量及管径计算(以深圳平安为例)1)工程施工用水量工程用水量q1,采用公式q1 = K1∑Q1N1K2/(8×3600)取用水量最大的地下室楼板混凝土浇注阶段进行计算,即q1=1.10×1000×200×1.5/(8×3600)=11.46L/s。

K1—未预计的施工用水系数,取1.10;Q1—每班计划完成工程量,按每班浇筑1000m3混凝土;N1—施工用水定额,混凝土采用预拌混凝土,仅考虑混凝土自然养护,耗水量取200L;K2—现场施工用水不均衡系数,取1.5。

2)工地生活用水量工程生活用水量q2采用公式:q2=(P1·N3·K4)/(bx8x3600)其中q2—工地生活用水量(L/s);P1—施工现场内高峰期生活人数,取1500;N3—施工工地生活用水定额,取60L/人;K4—施工工地生活用水不均匀系数,取1.3;b---每天工作班数,取1。

3)消防用水量消防用水量q3计算,本工程q3=q31+ q32Q31—室外消防用水量,取20L/S;Q32—室内消防用水量,取15L/S。

4)施工现场总用水量施工现场总用水量Q计算Q = q3 =35L/s。

因q3>q1 +q2,故Q = q3环网管径选择:d=其中Q取消防用水量与生活生产用水量之间的较大值q3=35L/s;一般生活及施工用水流速v取1.5 m/s,消防用水取2.5 m/s,代入上式计算得出,d==0.134m;施工现场配置DN150mm的主管道可满足要求。

施工现场临时用水方案

施工现场临时用水方案

施工现场临时用水方案现场施工用水的确定:现场施工用水采用建设单位提供的DN90供水管道引进现场的水源,在施工现场设置25 m3蓄水池,然后采用110m扬程水泵2台(1台备用),满足施工现场生产用水、生活用水和消防用水。

(一)、生产用水:依据《建筑工程手册》,根据现场生产用水计算公式q1=1.1×∑Q1N1K1/T1t×8×3600式中:q1--生产用水量(L/S );Q1--计划期内应完成的工程量;N1--各项工程的施工用水定额;K1--每班用水不均匀系数;T1--计划期内工作延续时间(天数);1.1--未考虑的用水修正系数;t--每天工作班数。

生产用水量为:q1=0.6 L/S(二)生活用水:按初步设计人数170人进行计算,每天每人生活用水定额为9L/人天,工地生活用水系数取1.3∽1.5,则q2=1.1×k×p×N/20×3600=0.4L/S(三)消防用水:根据工地规模及居住人数,按一次火灾的情况进行考虑,用水量取9L/S,即q3=9L/S。

总用水量的确定:由于(q1+q2)<q3,则Q=q3+(q1+q2)/2 (详见《建筑施工手册》)=9+(0.6+0.4)/2=9.05 L/S管径的确定:按设计流速1.2∽2.4 m/s进行考虑,Q=πD2/4,当流速达到2.4m/s时,D=90mm,所以本工程的消防、生产、生活用水总管径为DN90。

现场管网的布置:3.1、从施工工地的西侧接入水源,管径DN90,并做水表井。

3.2生产给水末端管道采用DN25管,消防管道采用DN90管。

办公区的生活用水管道采用DN25管。

施工现场共设4个消火栓,消火栓的水龙带基本上可以覆盖施工现场任何部位,并设置在道路旁边,消防车进出方便。

3.3、水表设置在水泵房,水表的额定流量9L/S,在水表的前后都设置阀门。

管道的安装及防护:现场的材料使用焊接钢管。

施工临时用水量及管径计算方法

施工临时用水量及管径计算方法

施工临时用水量及管径计算方法施工现场的临时用水量及管径计算对于施工项目的顺利进行至关重要。

合理的用水量和管径设计可以保障施工现场的用水需求,并且节约水资源。

以下是施工临时用水量及管径计算的方法。

一、施工临时用水量计算方法1.确定用水设备:首先需要确定在施工现场的用水设备,例如混凝土搅拌机、打桩机、洗车设备等。

每个设备的用水量一般可以在设备说明书或资料中找到。

2.用水时长:确定每个用水设备的使用时长,例如一天使用多少小时。

3.用水频率:确定每个用水设备的使用频率,例如一天使用多少次。

4.用水强度:确定每个用水设备的用水强度,例如每小时用水量。

5.计算用水量:根据用水设备的用水时长、使用频率和用水强度,可以计算出每个用水设备的日用水量。

再将各个用水设备的日用水量相加,就得到了施工现场的临时用水量。

1.确定用水设备位置:首先需要确定每个用水设备的位置,包括用水设备之间的距离和设备距离施工临时水源的距离。

2.计算管道摩阻:根据用水设备之间的距离和用水设备距离施工临时水源的距离,可以计算出管道的摩阻。

摩阻可以通过查找管道摩阻表格或使用管道摩阻计算公式进行计算。

3.计算管径:根据管道的摩阻和所需的水流量,可以根据管道摩阻公式进行计算,得出所需的管径大小。

4.管道布置:确定每段管道的长度、管道材质和安装方式,并按照计算得出的管径大小进行管道布置。

需要注意的是,在计算施工临时用水量和管径时,需要考虑到施工现场的实际情况,例如有没有其他用水设备、有没有其他用水需求等。

并且,还需要注意水源的可靠性和供水压力的稳定性,以保证施工现场的用水需求能够得到满足。

同时,合理使用水资源,节约用水是施工现场应该注意的一点。

建筑施工临时用水计算方法

建筑施工临时用水计算方法

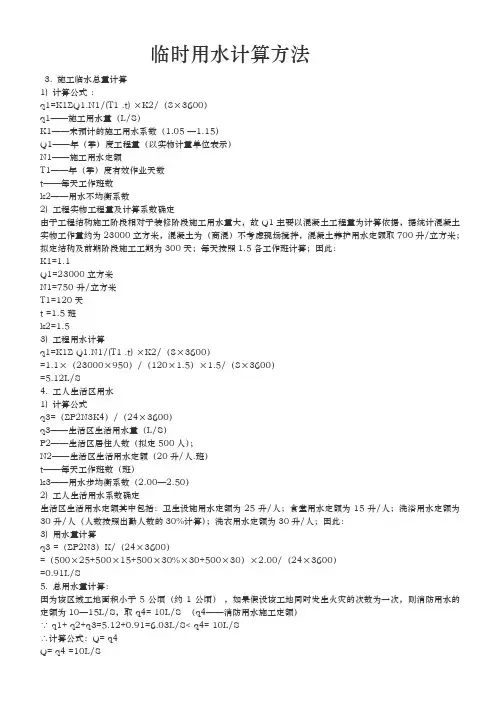

临时用水计算方法3. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 —1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S4. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S5. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

施工现场临时用水计算方法

施工现场临时用水计算方法

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1 工Q1.N1/(T1 .t) K2/ (8 X3600)q1――施工用水量(L/S)K1 ——未预计的施工用水系数(1.05 —1.15)Q1 ――年(季)度工程量(以实物计量单位表示)N1 ――施工用水定额T1 ――年(季)度有效作业天数t――每天工作班数k2――用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750升/立方米T1=120 天t =1.5 班k2=1.53) 工程用水计算q1=K1 工Q1.N1/(T1 .t) K2/( 8 X3600)=1.1 X( 23000 X50) / (120 X.5) X1.5/ (8 X3600)=5.12L/S2. 工人生活区用水1) 计算公式q3= ( SP2N3K4 ) / ( 24 X3600)q3――生活区生活用水量(L/S)P2――生活区居住人数(拟定500人);N2 ――生活区生活用水定额(20升/人•班)t ――每天工作班数(班)k3――用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 = ( 2 P2N3 K/ (24 X3600)=(500 X5+500 X5+500 X0%X30+500 X0) X2.00/ (24 X3600)=0.91L/S3. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4= 10L/S (q4――消防用水施工定额)•/ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S•••计算公式:Q= q4Q= q4 =10L/S6.给水主干管管径计算1)计算公式D=V 4Q/(n v.1000其中:D――水管管径(m)Q ----- 耗水量(m/s)V ――管网中水流速度(m/s)2)消防主干管管径计算D=V 4Q/(n v.1000=V4 X 1Q/3.14 2.5 X000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

施工临时用水计算计算书

施工临时用水计算计算书

施工临时用水计算计算书施工临时用水计算书建筑工地临时供水主要包括生产用水、生活用水和消防用水三种。

其中,生产用水包括工程施工用水和施工机械用水,而生活用水则包括施工现场生活用水和生活区生活用水。

一、工程用水量计算工地施工工程用水量可按照以下公式进行计算:q1 = K1 × ΣQ1 × N1 × K2 / (T1 × b × 8 × 3600)其中,q1 表示施工工程用水量(L/s);K1 为未预见的施工用水系数,取值为1.1;Q1 为年(季)度工程量(以实物计量单位表示),取值参考下表;N1 为施工用水定额,取值参考下表;T1 为年(季)度有效工作日数(d),取228天;b 为每天工作班数(班),取2;K2 为用水不均匀系数,取1.4.工程施工用水定额列表如下:序号。

用水名称。

用水定额N1.工程量Q1(单位:M^3或M^2)1.浇筑混凝土。

5800.全部用水2.砌筑工程。

1675.全部用水3.抹灰工程。

.全部用水经过计算得到q1 = 1.23L/s。

二、机械用水量计算施工机械用水量计算公式如下:q2 = K1 × ΣQ2 × N2 × K3 / (8 × 3600)其中,q2 表示施工机械用水量(L/s);K1 为未预见的施工用水系数,取值为1.05;Q2 为同一种机械台数(台),取值参考下表;N2 为施工机械台班用水定额,取值参考下表;K3 为施工机械用水不均匀系数,取2.施工机械用水定额列表如下:序号。

机械名称型号。

耗水量N1(L)。

机械台数Q2(单位:M^3/min·台·h)1.空压机xxx。

402.12.锅炉xxx。

.1经过计算得到q2 = 0.62L/s。

三、工地生活用水量计算施工工地用水量计算公式如下:q3 = P1 × N3 × K4 / (b × 8 × 3600)其中,q3 表示施工工地生活用水量(L/s);P1 为施工现场高峰期生活人数,取845人;N3 为施工工地生活用水定额,取值参考下表;K4 为施工工地生活用水不均匀系数,取1.3;b 为每天工作班数(班),取2.施工工地用水定额列表如下:序号。

施工现场临时用水计算实例公式

施工现场临时用水计算实例公式

施工现场临时用水计算实例公式在现代建筑工地上,水是必不可少的资源,作为人类生活必需品的一项,水在建筑施工中的应用也越来越广泛。

在施工现场,临时用水是必须的,例如洗手、沉淀水、灌溉、混泥土等方面都需要大量的水,因此合理计算临时用水量就显得十分必要。

临时用水量的计算公式在计算临时用水量时,我们需要确定一些关键参数,常见参数包括人口数量、用水设备和建筑物面积。

以下是一个基于人口数量计算临时用水量的公式:临时用水量(立方米/天)= 人口数量 × 人均日用水量其中,人均日用水量是指一个人一天需要用多少水。

根据《建筑给水排水设计规范》的规定,不同建筑物类型的人均日用水量不同。

例如,住宅的人均日用水量一般为80升/人/天,而学校、医院等公共建筑的人均日用水量要更高一些。

在计算临时用水量时,还需要考虑用水时间和用水频率。

例如,一个住宅小区的居民一天需要用水5次,每次用水时间为20分钟,那么该小区一天需要用水的总时间为5×20=100分钟,即1小时40分钟。

将这个时间转化为小时,再将临时用水量除以这个小时数,即可得到平均每小时用水量。

平均每小时用水量(立方米/小时)= 临时用水量 ÷ (用水小时数 + 用水分钟数 ÷ 60)根据以上公式,我们可以根据建筑物类型、人口数量、用水时间和用水频率等参数计算出该建筑施工所需的临时用水量。

实例分析下面以一个大型工业建筑物的施工现场为例,演示如何使用以上公式计算临时用水量。

假设该工业建筑物的建筑面积为20000平方米,施工期为6个月,平均每天有200名工人和50名工程师在施工现场工作。

根据《建筑给水排水设计规范》,一个工人和一个工程师的人均日用水量分别为80升和120升。

工人每天需要用水6次,每次用水时间为10分钟;工程师每天需要用水2次,每次用水时间为30分钟。

假设每次用水的水流量相同,为0.1立方米/分钟。

根据以上参数,我们可以计算出该工业建筑施工现场的临时用水量。

施工现场临时用水计算

施工现场临时用水计算

A 施工现场临时用水A.1施工用水量计算建筑工地临时供水主要包括:生产用水、生活用水和消防用水三种。

生产用水包括工程施工用水、施工机械用水。

生活用水包括施工现场生活用水和生活区生活用水。

一、工程用水量计算:工地施工工程用水量可按下式计算:──施工工程用水量 (L/s);其中 q1K──未预见的施工用水系数,取1.05;1──年(季)度工程量 (以实物计量单位表示),取值如下表;Q1N──施工用水定额,取值如下表;1──年(季)度有效工作日(d),取365天;T1b ──每天工作班数(班),取1;K──用水不均匀系数,取1.50。

2工程施工用水定额列表如下:------------------------------------------------------------- 序号用水名称用水定额N1 工程量Q1 单位1 混凝土自然养护 200.0 42300.0 M32 模板浇水湿润 10.0 42300.0 M3 -------------------------------------------------------------=1.05×8883000.00×1.500/(365×1×8×经过计算得到 q13600)=1.33L/S。

二、生活用水量计算:施工工地用水量计算公式:其中 q──施工工地生活用水量 (L/s);3──施工现场高峰期生活人数,取300人;P1──施工工地生活用水定额,取值如下表;N3K──施工工地生活用水不均匀系数,取1.30;4b ──每天工作班数(班),取1。

施工工地用水定额列表如下:----------------------------------------------------序号用水名称单位耗水量N1(L)1 施工现场生活用水 L/人 20.02 生活区全部生活用水 L/人 80.0----------------------------------------------------经过计算得到 q= 300.00×100.00×1.30/(1×8×3600)=1.35L/S。

施工现场临时用水计算方法

施工现场临时用水计算方法

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1ΣQ1.N1/(T1 .t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(1.05 —1.15)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照1.5各工作班计算;因此:K1=1.1Q1=23000立方米N1=750 升/立方米T1=120天t =1.5班k2=1.53) 工程用水计算q1=K1Σ Q1.N1/(T1 .t) ×K2/(8×3600)=1.1×(23000×950)/(120×1.5)×1.5/(8×3600)=5.12L/S2. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(2.00—2.50)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×2.00/(24×3600)=0.91L/S3. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取 q4= 10L/S (q4——消防用水施工定额)∵ q1+ q2+q3=5.12+0.91=6.03L/S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(πv.1000)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(πv.1000)=√4×10/(3.14×2.5×1000)=0.0714mm其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=2.5m/s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

施工临时用水计算公式

施工临时用水计算公式
工地用水总量小于消防用水,管径 为
工地用水总量大于消防用水,管径
备注:消防规定管径最小直径100mm
管径(mm)
0.006637779 81.4726 0.000536704 23.1669
20332.82
601.44 10000
6
7
286.4 1.05
2
8
备注:主要变化机械台数
3600
施工现场生活用水量计算
施工现场生活用水量计算公式 q3=耗水量×人数/一天24小时/一小时3600秒
0.02088
人数 500
一天24小时 24
一小时3600秒 3600
q3(L/S) 0.11574
备注:主要变化耗水量及人数,耗水量取值见左表
300
800 M2
计算 (∑Q1×N1)
2400000 705000 7050 480000 640000 240000
240000
4712050
工程用水量计算公式 q1=K1×∑Q1×N1×K2/T1×b×8×3600
q1--施工工程用水量(L/S)
b--每天工作班数,取1
k1--未预见的施工用水系数,取1.05 Q1--年(季)度工程量(以实物计量单位表示),取值见左 表 N1--施工用水定额,取值见左表
供水管径计算
供水管径计算公式:4×Q/∏×∨×1000开方=d
工地用水总量= q1+q2+q3+q4合计 0.84262
工地用水总量L/S=
q1+q2+q3+q4≤q5 q1+q2+q3+q4≥q5
10.4213 0.84262
d-配水管直径(mm)
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场临时用水计算方法1. 施工临水总量计算1) 计算公式:q1=K1Σ(T1.t) ×K2/(8×3600)q1——施工用水量(L/S)K1——未预计的施工用水系数(—)Q1——年(季)度工程量(以实物计量单位表示)N1——施工用水定额T1——年(季)度有效作业天数t——每天工作班数k2——用水不均衡系数2) 工程实物工程量及计算系数确定由于工程结构施工阶段相对于装修阶段施工用水量大,故Q1主要以混凝土工程量为计算依据,据统计混凝土实物工作量约为23000立方米,混凝土为(商混)不考虑现场搅拌,混凝土养护用水定额取700升/立方米;拟定结构及前期阶段施工工期为300天;每天按照各工作班计算;因此:K1=Q1=23000立方米N1=750 升/立方米T1=120天t =班k2=3) 工程用水计算q1=K1Σ(T1 .t) ×K2/(8×3600)=×(23000×950)/(120×)×(8×3600)=S2. 工人生活区用水1) 计算公式q3=(ΣP2N3K4)/(24×3600)q3——生活区生活用水量(L/S)P2——生活区居住人数(拟定500人);N2——生活区生活用水定额(20升/人.班)t——每天工作班数(班)k3——用水步均衡系数(—)2) 工人生活用水系数确定生活区生活用水定额其中包括:卫生设施用水定额为25升/人;食堂用水定额为15升/人;洗浴用水定额为30升/人(人数按照出勤人数的30%计算);洗衣用水定额为30升/人;因此:3) 用水量计算q3 =(ΣP2N3)K/(24×3600)=(500×25+500×15+500×30%×30+500×30)×(24×3600)=S3. 总用水量计算:因为该区域工地面积小于5公顷(约1公顷),如果假设该工地同时发生火灾的次数为一次,则消防用水的定额为10—15L/S,取q4= 10L/S (q4——消防用水施工定额)∵q1+ q2+q3=+=S< q4= 10L/S∴计算公式:Q= q4Q= q4 =10L/S6. 给水主干管管径计算1) 计算公式D=√4Q/(π)其中:D——水管管径(m)Q——耗水量(m/s)V——管网中水流速度(m/s)2) 消防主干管管径计算D=√4Q/(π)=√4×10/(××1000)=其中:根据消防用水定额:Q=10L/s消防水管中水的流速经过查表:V=s根据北京市消防管理的有关规定,消防用管的主干管管径不得小于100mm,因此,消防供水主干管的管径确定为100mm。

3) 施工用水主干管管径计算D=√4Q/(π)其中:D——水管管径(m)Q——耗水量(l/s)V——管网中水流速度(m/s)其中:耗水量Q经过前面计算:Q=S管网中水流速V经过查表:V=米/秒D=√4Q/(π)=√4×××1000=4) 给水主干管确定:由于施工用水及消防用水采用同一管线供水,因此根据消防用水的有关管理规定,供水水管管径确定为100mm,以满足消防及施工用水使用。

临时用水计算建筑工地用水包括:1、施工生产用水q l;2、施工机械用水q2;3、施工现场生活用水q3;4、生活用水q45、消防用水q5;一、现场用水量q lq1=k l∑×Q l N l/T1t×K2/8×3600其中:q l——施工用水量(L/s);k l——未预计施工用水系数(~);Q l——最大年(季)工程量(以实物计量单位表示);N l——施工用水定额;T1——年(季)有效工作日;t——每日工作班数;K2——施工用水不均衡系数(取);二、施工机械用水量q2q2=k l∑×Q2N2×K3/8×3600其中:q2——机械用水量(L/s);k l——未预计施工用水系数(~);Q2——同一种机械台数;N2——施工机械台班用水定额;K3——施工机械用水不均衡系数;(取)三、施工现场生活用水量q3q3=P l×N3×K4/t×8×3600其中:q3——施工现场生活用水量(一般取30L/s);P l——施工现场高峰昼夜人数;N3——施工现场用水定额;K4——施工现场用水不均衡系数(取);t——每日工作班数;四、生活用水量q4q4=P2×N4×K5/24×3600其中:q4——生活区生活用水量(一般取120L/s);P2——生活区居民人数;N4——生活区每人每日用水定额;K5——生活区用水不均衡系数(取);五、消防用水量q5(一般取10L/s)q5根据建筑工地的大小及居住人数确定。

最小10L/s,施工现场在25ha以内时,不大于15L/s。

六、总用水量(Q)的计算1、当(q1+q2+q3+q4)≤q5时,Q=q5+1/2(q1+q2+q3+q4);2、当(q1+q2+q3+q4)>q5时,Q=q1+q2+q3+q4;3、当工地面积小于5ha时,而且(q1+q2+q3+q4)<q5, Q= q5。

最后计算出总用水量(以上各项相加),还应增加10%的漏水损失。

七、供水管径的确定D=[4Q÷×V× 1000)]1/2其中:D——管径(m);Q——用水量(L/s);V——管网中的水流速度(一般取~s);施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)施工临时供电变压器容量计算方法一(估算)《袖珍建筑工程造价计算手册》变压器容量计算公式:P =K0(K1∑P1/ (cosø×η)+K2∑P2+K3∑P3+K4∑P4)P 施工用电变压器总容量(KVA)∑P1电动机额定功率(KW)∑P2电焊机(对焊机)额定容量(KVA)∑P3室内照明(包括空调)(KW)∑P4 室外照明(KW)(K0取值范围为~,取K1、K2、K3、K4为需要系数,其中:K1:电动机:3~10台取,11~30台取,30台以上取。

K2:电焊机:3~10台取,10台以上取。

K3:室内照明:K4:室外照明:。

cosø:电动机的平均功率因素,取η:各台电动机平均效率,取照明用电量可按动力用电总量的10%计算。

有效供电半径一般在500m以内。

施工用电量及变压器容量计算书实例(估算之二,施工用电量及变压器容量计算书实例(估算之二,一.编制依据《施工现场临时用电安全技术规范》JGJ46-2005《工程建设标准强制性条文》《建筑工程施工现场供电安全规范》GB50194--93《建筑施工现场安全规范检查标准》JGJ59-99《电力工程电缆设计规范》GB50217《简明施工计算手册》第三版(二.施工现场用电初步统计1)计算公式工地临时供电包括施工及照明用电两个方面,参照《简明施工计算手册》第三版(计算公式(17-17)如下:P =η(K1∑P1/ cosø+K2∑P2+K3∑P3+K4∑P4)其中η─ 用电不均衡系数,取值;P─ 计算用电量(kW),即供电设备总需要容量;ΣP1 ── 全部电动机额定用电量之和;ΣP2 ── 电焊机额定用电量之和;ΣP3 ──室内照明设备额定用电量之和;ΣP4 ──室外照明设备额定用电量之和;K1 ── 全部动力用电设备同时使用系数,取;K2 ── 电焊机同时使用系数,取;K3 ── 室内照明设备同时使用系数,取;K4 ── 室外照明设备同时使用系数,取;cosφ ── 用电设备功率因数,取。

2)施工现场用电量统计表(略)经过计算得到ΣP1 = KWΣP2 = KWΣP3 = 10 KWΣP4 = 24 KW3)用电量计算P = ××+×+×10+1×24) = KW三.变压器容量计算变压器容量参照《简明施工计算手册》第三版(江正荣、朱国梁编著)计算公式(17-19)如下:P变= ×P=× = KW则现场提供的变压器SL7-400/10满足要求建筑工地用电负荷计算及变压器容量计算与选择(之三教建筑工地用电负荷计算及变压器容量计算与选择(之三教材版) (2009-8-13 22:15:51)建筑工地用电负荷计算及变压器容量计算与选择)一、土建施工用电的需要系数和功率因数用电设备名称用电设备数量功率因数(cosφ)[tgφ]需用系数(Kη)混凝土搅拌机及砂浆搅拌机10以下【】10~3030以上【】破碎机、筛洗石机10以下【】10~50 【】点焊机~1对焊机~1皮带运输机提升机、起重机、卷扬机10以下振捣器仓库照明【】户内照明户外照明1【0】说明:需要系数是用电设备较多时的数据。

如果用电设备台数较少,则需要系数可以行当取大些。

当只有一台时,可取1。

二、实例:某建筑工地的用电设备如下,由10KV电源供电,试计算该工地的计算负荷并确定变压器容量及选择变压器。

用电设备名称用电设备数量(台数)功率(KW)备注混凝土搅拌机 410砂浆搅拌机 4皮带运输机 57 有机械联锁升降机 2塔式起重机 2122135JC=40%电焊机 525 JC=25%单相,360V照明20分别计算各组用电设备的计算负荷:1、混凝土搅拌机:查表,需用系数Kη=,cosφ=,tgφ=PC:有功计算负荷,QC:无功计算负荷,Pe:设备容量PC1= Kη×∑Pe1=×(10×4)=28KWQC1= PC1×tgφ=28×=2、砂浆搅拌机组:查表,需用系数Kη=,cosφ=,tgφ=PC2= Kη×∑Pe2=×(×4)=QC2= PC2×tgφ=×=3、皮带运输机组:查表,需用系数Kη=,cosφ=,tgφ=PC3= Kη×∑Pe3=×(7×5)=QC3= PC3×tgφ=×=4、升降机组:查表,需用系数Kη=,cosφ=,tgφ=PC4= Kη×∑Pe4=×(×2)=QC4= PC4×tgφ=×=5、塔式起重机组:塔式起重机有4台电动机,往往要同时工作或满载工作,需要系数取大一些,Kη=,cosφ=,tgφ=又:对反复短时工作制的电动机的设备容量,应统一换算到暂载率JC=25%时的额定功率:Pe’:换算前的电动机铭牌额定功率(KW)Pe:换算到JC=25%时电动机的设备容量(KW)Pe5=2∑Pe’ sqr(JC)=2(×2+22×1+35×1)sqr=2××= KW其计算负荷为PC5= Kη×∑Pe5=×=QC5= PC5×tgφ=×=6、电焊机组成部分:查表,需用系数Kη=,cosφ=,tgφ=因为电焊机是单相负载,它有5台则按6台计算设备容量。
