工程量现场确认单模板本工程位于XXX大门东西两侧渠道,施工单位为XXX。

经现场确认,该区域存在大量建筑垃圾和生活垃圾,需要清除外运。

工程量如下:计算方法:垃圾清运方量=(长)60m×(宽)8m×(高)1.4m=672m³施工单位(章)监理单位(章)建设单位(章)审计单位(章)XXX大门东西两侧原有130棵柳树和杨树,以及709米的铁丝网栅栏。

为满足施工要求,这些树木和铁丝网栅栏需要被挖掘和拆除。

施工方投入了一台挖机和一台装载机,共计用时2天。

此外,还有8名工人参与施工,用时4天。

施工单位、监理单位、建设单位和审计单位都对工程进行了监管和确认。

工程名称:开封市涧水河综合治理工程施工二标段工程部位:K4+000--k4+053处施工日期:2017年2月8日工程情况说明:在长安4S店东北处的K4+000--XXX,存在大量建筑垃圾和生活垃圾。

为了保证施工质量和环保要求,这些垃圾需要被外运。

根据计算,需要外运垃圾共计21车(后八轮),每车方量约合15m³。

工程名称:开封市涧水河综合治理工程施工二标段工程部位:西环路顶管工程进口沉井施工日期:年月日工程情况说明:在西环路顶管工程进口沉井施工区域内存在大量建筑垃圾,需要清除以满足搅拌桩施工要求。

施工方决定将这些垃圾外运。

根据计算,需要外运建筑垃圾共计212.1m³。

工程名称:开封市涧水河综合治理工程施工二标段工程部位:黄河大街顶管工程出口沉井施工日期:年月日工程情况说明:在黄河大街顶管工程出口沉井施工区域内存在大量建筑垃圾,需要清除以进行水泥搅拌桩施工。

施工方决定将这些垃圾外运。

根据计算,需要外运建筑垃圾共计169.2m³。

工程名称:XXX至西环路围挡工程部位:施工日期工程情况说明:无法确定具体的工程部位和施工日期,因此无法进行改写或修正。

在龙翔.XXX至西环路围挡的施工中,出现了一些问题。

原本按照设计要求搭建的围挡导致售楼部无法正常营业,经过市政府和业主等相关部门的多方协调,同意将售楼部门前的围挡拆除并移至现状位置。

工程量现场签证确认单

工程量现场签证确认单
工程量现场签证确认单
工程名称
日期
施工单位
分部名称
新增孔桩

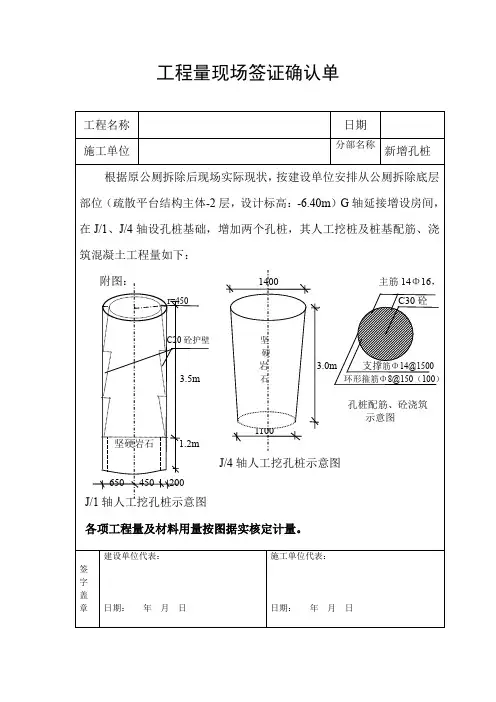

根据原公厕拆除后现场实际现状,按建设单位安排从公厕拆除底层部位(疏散平台结构主体-2层,设计标高:-6.40m)G轴延接增设房间,在J/1、J/4轴设孔桩基础,增加两个孔桩,其人工挖桩及桩基配筋、浇筑混凝土工程量如下:
附图:1400主筋14Φ16,
r=450C30砼
C20砼护壁坚

岩3.0m支撑筋Φ14@1500
3.5m石环形箍筋Φ8@150(100)
孔桩配筋、砼浇筑
示意图
1100
坚硬岩石1.2m
J/4轴人工挖孔桩示意图
650 450 200
J/1轴人工挖孔桩示意图
各项工程量及材料用量按图据实பைடு நூலகம்定计量。
签字盖章
建设单位代表:
日期: 年 月 日
施工单位代表:
日期: 年 月 日

工程量现场确认单

工程量现场确认单

编号:
工程名称太爱肽生物工程科
技有限公司排水工
程施工单位天津市青龙建筑安装
工程有限公司
工程部位零星工程施工日期
工程情况说明:
按照建设单位及代建单位的要求,我单位在团泊现代农业示范园组织施工了B 岛零星工程,具体工程项目及相关工程量确认事宜如下:
1、B岛生活用房:建房区域场地平整1650㎡,建房区域回填土方并夯实825㎡,新建
各种用途彩板房824㎡,彩板房新做砖基础、地圈梁,院区及彩板房新做砼地面,C25 砼,150㎜厚,室内相关水电配套及相关设施购置安装。

生活用房新做铁艺栏杆和大门
53.5㎡,院区外新挖渗水井5座,挖沟设PVC
附件:
示意图二
施工单位(章)监理单位(章)建设单位(章)
编号:
工程名称佳木斯市航油管线排
水改造工程施工单位大庆市美佳建筑有限责任
公司
工程情况说明:
按照建设单位的要求,我单位在佳木斯市科技大道和长安路进行航油管线排水改造工程施工,具体工程量确认事宜如下:
1、科技大道检查井管线土方挖深:5.5m
2.长安路雨水井管线土方挖深:1.5m
3. 草坪绿化恢复:119.2㎡
4.挖白杨树:3棵
施工单位(章)建设单位(章)
2014年10月17日2014 年10 月17日。

工程量核定单

工程量核定单
二、用240挖机挖至地平面下2.3m深,材料采用直径50型PE管对按法铺设人工回填50cm细砂后,50型装载机配合人工回填平整。




签章
年月日




签章
年月日




签章
年月日
工程量核定单
编号:
工程名称
施工单位
建设单位
监理单位
核定项目



冻精站西边小山丘挖土平整
一、240挖机2台
翻斗车4辆
50装载机1台
五、11月3日甲提出冻精室二次变更,将冻精室装修好的隔
墙拆掉。
六、冻精站公羊圈甲提出3个不锈钢玻璃门不实用西门改为卷
帘门、南门改为2个铁皮门。




签章
年月日




签章
年月日




签章
年月日
工程量核定单
编号:
工程名称
施工单位
建设单位
监理单位
核定项目



冻精站排水外管网工程
一、从室通往室外排水
二、将小山头土运至冻精站东边深坑处共倒运土196车,大约土4000m³,装载机配合平整。




签章
年月日




签章
年月日




签章
年月日
工程量核定单
编号:
工程名称
施工单位
建设单位
监理单位
核定项目

工程现场核定单

工程现场核定单
工程现场签证和核定单
报送时间:
申报单位名称 工程名称 签证依据 签证内容

编号


合同编号ቤተ መጻሕፍቲ ባይዱ
工程量
签证单位授权人签字盖章: 上述由施工单位自行填写 工程部现场工程师: 现场造价工程(员): 工程部分管部长: 经营部部长:
建设单位意见
监理单位(盖章) 监理单位意见 施工单位 施工单位(总包)
现场监理工程师:
监理总监:
现场工程师:
项目经理:
注:1、本签证单依据为设计变更单或工程师联系单 2、工程量由经管、工程部、监理、施工单位四方共同核定 3、无单不予签证。本签证一式四份

工程量现场确认单

工程量现场确认单
时间:




监理单位现场负责人:
时间:
项目负责人:(签字、盖章)
日期:
项目总监:(签字、盖章)
日期:
项目经理:(签字、盖章)
日期:
工程量现场确认单

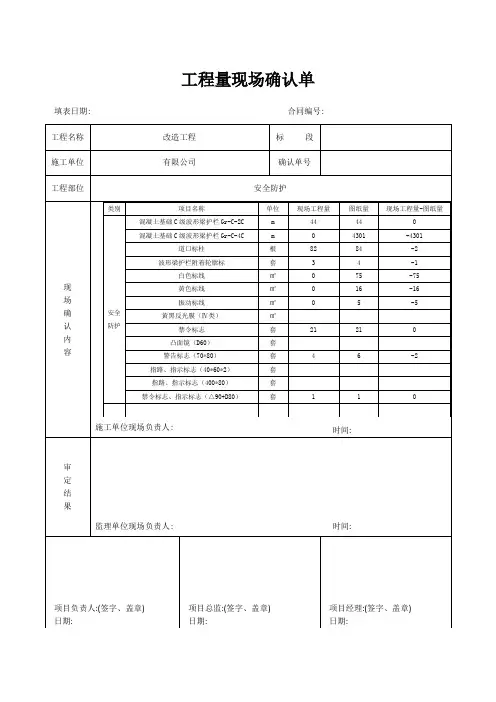

填表日期: 合同编号:
工程名称
改造工程
标段
施工单位
有限公司
确认单号
工程部位
安全防护






类别
项目名称
单位
现场工程量
图纸量
现场工程量-图纸量
安全防护
混凝土基础C级波形梁护栏Gr-C-2C
m
44
44
0
混凝土基础C级波形梁护栏Gr-C-4C
m
0
4301
-4301
道口标柱

82
84
-2
波形梁护栏附着轮廓标

3
4
-1
白色标线

0
75
-75
黄色标线

0
16
-16
振动标线

0
5
1
21
0
凸面镜(D60)

警告标志(70*80)

4
6
-2
指路、指示标志(40*60*2)

指路、指示标志(400*80)

禁令标志、指示标志(△90+D80)

1
1
0
施工单位现场负责人:

工程量核定单【范本模板】

工程量核定单【范本模板】



签章
年月日




签章
年月日
赛诺羊场工程量
赛诺羊场工程项目表
工程量核定单
编号:
工程名称
施工单位
建设单位
监理单位
核定项目








签章
年月日




签章
年月日




签章
年月日
工程量核定单
编号:
工程名称
施工单位
建设单位
监理单位
核定项目




草坪砖铺设工程
三、原宿舍南,东西斜坡与宿舍不平行,偏差4m左右,用挖机、翻斗车将多余土方取长补短倒运土方380m³.上铺设草坪砖长105m,平均宽3.3m,中间做宽3m,大台阶1个。




签章
年月日




签章
年月日




签章
年月日
4、安装吊柜型洗脸池1个;
5、从厨房通餐厅开门口一个,定做套装门,套宽1.2m、高2。1m;后更改为高1。2m*宽1。4m窗口一个;订做太镁合金推拉式玻璃高1个;
6、墙面顶棚满刮腻子2遍;
7、原餐厅、走廊、宿舍2间,重新刮腻子一遍,共计750m²;
8、洗脸池通室外做排水管道4m,污水井1个。




工程名称
施工单位
建设单位
监理单位
核定项目




羊舍冻精站砂石土公路

现场工程量核定审批表

现场工程量核定审批表
监理
单位
意见
建设单位意见
工程
项目部
预算部
工程部
经理
分管副总
总裁
备注:1、本表适用于施工设计图外的零星工程量核定,且为唯一有效核定形式。
2、本表由施工单位填报,由其先交监理单位审批后再报送监理单位审批。
3、建设单位从收到此表之日起15天内完成审批程序。
4、本表缺少任何一个部门或责任人签字均为无效。
编号:填表日期:2011年10月19日
项目名称
天润二期(I)地块
建设单位
湖北天润投资集团有限公司
施工单位
湖北宏天建筑有限公司
监理单位
湖北公力工程咨询服务有限公司
核定依据
施工方案﹑合同
核定部位
大型施工机械安装、拆卸、转运
工程量核定内容:
根据合同约定所有大型施工机械安装、拆卸、转运费用。由我公司施工的天润二期(I)地块工程,安装了三台塔吊(基础另外计取)、三台施工电梯(基础另外计取)。按每台30000.00元计取,合计壹拾捌万元(180000.00),请业主及监理审核后给与答复!
施工单位经办人(签字):施工单位负责人(签字):
监理
单位
意见
建设单位意见
工程
项目部预算部ຫໍສະໝຸດ 工程部经理分管副总
总裁
备注:1、本表适用于施工设计图外的零星工程量核定,且为唯一有效核定形式。
2、本表由施工单位填报,由其先交监理单位审批后再报送监理单位审批。
3、建设单位从收到此表之日起15天内完成审批程序
4、本表缺少任何一个部门或责任人签字均为无效。现场工程量核定审批表
d1轴长366米高33米dg轴交237轴长726米高33米23地下室通道长70米高43米两个dg轴交23两个通道之间长265米高33米dg轴交坡道边长16米高33米e1dg轴长195米高33米e1e2轴长793高33米e2e5轴长2325米高53米e5e11轴长4717米高43米24edb轴长6755米高33米26范围地下室墙全长72米高43米25范围地下室墙全长72米高43米2526之间长25米高33米e1e5轴交dg轴长27米高49米消防水池全长34米高53米

工程量现场确认单模板

工程量现场确认单模板

工程量现场确认单模板前言工程量现场确认单是施工单位与监理单位的必备流程文档,用于确认施工单位所完成的工作量是否符合合同要求,同时也是监理单位对施工单位工作成果的评估依据。

因此,编制一份合适的工程量现场确认单模板对保证工程质量、规范工程管理、促进监理施工交流至关重要。

本文将从工程量现场确认单模板的内容、格式、填写要求等方面进行详细介绍和解析,以期帮助大家更好地掌握工程量现场确认单的编写。

内容和格式内容工程量现场确认单需要包含以下内容:1.工程名称:应当与施工合同中的工程名称保持一致。

2.工程地点:应当与施工合同中的工程地点保持一致。

3.单位名称及负责人:施工和监理单位的名称以及负责人的姓名。

4.活动名称:需要确认的工作活动,例如基础开挖、钢筋绑扎、混凝土浇筑等。

5.时间:工作活动完成的日期和具体时间点。

6.工作量:具体工作量的数量和计量单位。

7.质量:可以包括现场检查、检测报告等数据。

8.备注:可以填写施工质量上的问题或者需要特别注意的要点。

格式工程量现场确认单的格式并没有固定的规定,但大多数单位都会采用表格的形式来进行,具体格式如下:序号工程名称工程地点单位名称及负责人活动名称时间工作量质量备注1 工程名称1 工程地点1施工单位1-李工基础开挖2022年1月1日8:00100m3 合格需要留意人员安全2 工程名称1 工程地点1监理单位1-张工基础开挖2022年1月1日9:00100m3 合格无填写要求填写形式填写工程量现场确认单时,按照表格中的内容填写,每行为一个工作活动,填写完整工作活动的具体信息。

在填写的过程中,需要特别注意信息的准确性和完整性。

填写流程1.工作活动完成后,施工方需要按照工程量现场确认单的内容进行填写,固定格式的内容必须填写清楚,每一项内容都需要真实、准确、完整。

2.填写完成后,施工方需要把工程量现场确认单交给监理方进行确认,监理方可以进行实地检查和抽样检测,确认无误后可以在工程量现场确认单上签字确认。

工程数量确认单-模板

工程数量确认单-模板
计算式及确认工程量:
①1000钻孔灌注桩桩长:3137.06m;
①1000钻孔灌注桩混凝土:2463.84m3。
详见附件
附件:
1、工程数量计算表
2、现场照片
建设单位
监理单位
施工单位
工程量确认单
工程名称:程编号
分项工程名称
地道围护桩
部位与桩号
STK0+640-STK0+761段
确认原因
我项目现已完成STK0+640-STK0+761段围护桩工程,现予以确认。
©1000钻孔灌注桩混凝土:1228.43m3o
详见附件
附件:
1、工程数量计算表
2、现场照片
建设单位
监理单位
施工单位
分项工程名称
地道围护桩
部位与桩号
STK0+640-STK0+762段
确认原因
我项目现已完成STK0+640-STK0+762段围护桩工程,现予以确认。
计算式及确认工程量:
©800钻孔灌注桩桩长:2242.31m;
确认原因
立柱桩工程已全部施工完成,现对现场施工数量进行确认。
计算式及确认工程量:
①800钻孔灌注桩桩长:114.00m;
①800钻孔灌注桩混凝土:57.30m3。
详见附件
附件:
1、工程数量计算表
2、现场照片
建设单位
监理单位
施工单位
计算式及确认工程量:
©800钻孔灌注桩桩长:2889.6m;
©800钻孔灌注桩混凝土:1452.47m3。
详见附件
附件:
1、工程数量计算表
2、现场照片
分项工程名称

现场工程量确认单

现场工程量确认单
注本表一式____份,由施工项目部填报,业主项目部、监理项目部各一份,施工项目部留存____份。
现场工程量确认单
编号:
工程
名称
甘肃省临夏回族自治州引黄济临供水工程输变电工程
分项
工程
名称
35kv专用变站外道路及挡土墙







我方已经按照变更图纸完成35kv专用变站外道路及挡土墙等所有施工内容,现场实际完成工程量如下:
1、平整场地827.5m2 2、土方开挖262.2m3
2、土方回填161m3 3、毛石护坡及挡土墙516m3
5、C20混凝土路面173.7m3 6、C20混凝土散水15m3
7、C20矩形水渠71.48m3 8、(600*600)U型水渠90米
9、(400*400)U型水渠82米
10、混凝土预制路缘石80米

认单Biblioteka 位建设单位(章)项目经理:
时间:
监理单位(章)
专业监理工程师:
时间:
施工单位(章)
项目经理:
时间:
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
相关文档
最新文档
