盾构洞门环梁施工技术交底
盾构安全技术交底百度文库模板
一、前言为确保盾构施工过程中的安全,根据国家相关法律法规及行业规范,结合本工程实际情况,特制定本安全技术交底。
本交底旨在提高全体施工人员的安全意识,规范操作行为,降低事故发生率,保障施工人员生命财产安全。
二、施工人员须知1. 入场教育:所有进入施工现场的人员必须接受入场安全教育,考核合格后方可上岗作业。
2. 特种作业人员:特种作业人员必须持证上岗,并接受专业培训,熟练掌握操作规程。
3. 安全纪律:施工现场必须遵守安全操作规程和安全生产纪律,严禁违章作业。
4. 劳动保护:进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品。
三、施工安全措施1. 洞门破除安全措施:- 洞门破除前,必须对洞门结构进行检查,确保其稳固可靠。
- 洞门破除过程中,严禁人员站在洞门边缘或洞门附近。
- 破除过程中,应加强现场监控,确保人员安全。
2. 盾构始发安全措施:- 进场人员必须经过入场安全教育,考核合格后上岗。
- 重大风险源施工作业,人员必须自觉承受安全技术交底。
- 进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品。
- 特种作业人员必须取得特种作业操作证,经项目部登记并考核合格后方能上岗。
- 始发应急物资按地铁建设工程工地应急抢险物资标准配备清单(暂行)成地铁建201369号文要求配置齐全后方能进行盾构始发。
3. 盾构机操作安全措施:- 施工现场严禁吸烟;进入施工现场必须按规定佩戴劳保用品;严禁擅自拆改安全装置。
- 进出隧道必须走人行道,避让过往车辆,严禁搭乘运输车辆。
- 控制台操作前,必须与拼装手、注浆人员、电瓶车司机等有关人员联系,确认安全后方可操作。
- 作业前必须检查控制仪器、仪表及其他装置,确认处于安全状态。
- 发现故障和异常情况,按规定要求处理、汇报;严格执行交接班制度。
- 按规定程序开机,按安全技术交底要求设定和控制速度、注浆压力等技术参数。
- 注浆作业前,必须与注浆操作人员、制浆人员取得联系,确认无误后方可启动注浆泵。

盾构区间洞门环梁技术交底
济南轨道交通集团有限公司
承包单位:中铁四局集团有限公司合同号:
监理单位:英泰克工程顾问(上海)有限公司编号:
技术交底记录C033
洞门环梁施工方法
工作平台搭设侧立面示意图
工作平台搭设完成后,安质部对其进行检查验收,合格后挂验收合格牌,可开始进行下道工序施工。
洞门平台搭设完成后,立即对洞门钢环内洞门环梁接触面采用钢丝绳进行清理,割除洞门钢环上加固钢筋或型钢等,若钢环锈蚀严重则需采用手磨或铁丝刷进行除锈工作。
管片端面焊接钢板同样进行清理和冲洗,确保无油污及泥水污染。
)洞门环梁钢筋进行现场加工、焊接绑扎成型,钢筋加工必须根据井接头长度适当调整,因不同部位接头长度差异,箍筋需按实际调整,保护层保证在50mm
环形主筋必须加工弧形圆滑。
先小直径焊接定位钢筋,再把粘贴止水条位置清理干净,涂上胶并粘贴止水条,同时弯折定位钢筋压住止水条,防止混凝土浇筑时移位。
在管片和洞圈接触面处预埋注浆镀锌管,用于注浆填充混凝土浇筑后的空隙,封堵渗漏水。
)在钢筋、模板等工序检验合格后即可进行浇注,混凝土浇注采用泵车、导流槽等设施。
钢模板上有几个预留洞口,可分段进行振捣作业。
洞门左右两侧应平衡对称浇注。
混凝土泵车停在井上,混凝土通过导管泵送到井接头处进行浇注。
先从井接头模板左右两侧预留的孔洞处浇筑下180°洞圈混凝土,边浇边振捣使混凝土密实,半部分混凝土浇筑好后,将预留孔洞封堵严密,再从洞圈上方预设的畚箕口浇筑洞圈。

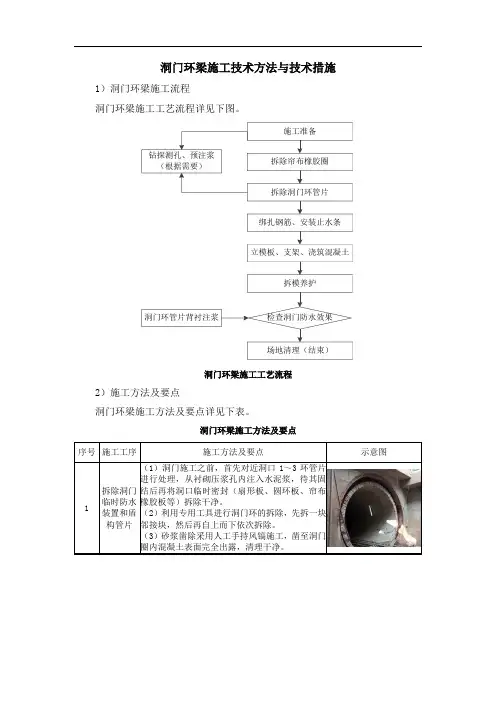

洞门环梁施工技术方法与技术措施
洞门环梁施工技术方法与技术措施1)洞门环梁施工流程
洞门环梁施工工艺流程详见下图。
洞门环梁施工工艺流程
2)施工方法及要点
洞门环梁施工方法及要点详见下表。
洞门环梁施工方法及要点
环管片进行处理,从衬砌压浆孔内注入水泥浆,待其固
结后再将洞口临时密封(扇形板、圆环板、帘布
先拆一块
凿至洞门
现浇洞门环梁施工要严格按设计的防水要求
防水混凝土,竖向施工缝
及环向施工缝各设置两道遇水膨胀止水条形成洞
)在主体完工后,进行嵌缝作业,并注入密封
按照钢筋绑扎→止水条安装→模板安装→混
)要保证混凝土的施工质量,对混凝土振捣、
洞门环梁施工易出现渗漏、变形、外观质量不符合要求等质量通病,其主要预防技术措施详见下表。
洞门环梁施工质量通病及预防技术措施。

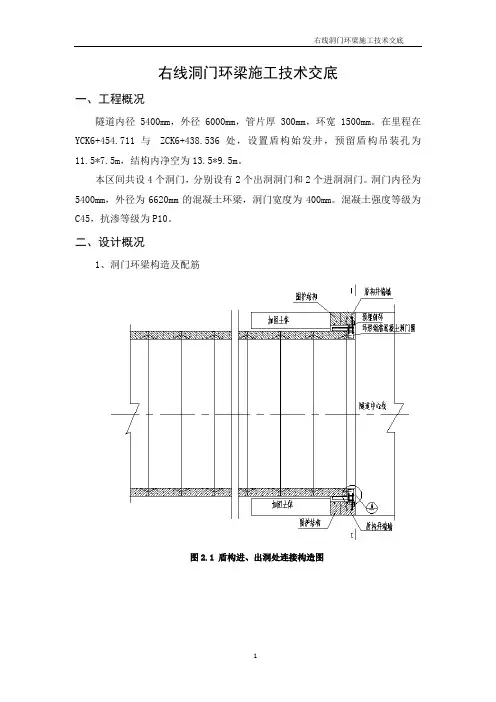

洞门环梁技术交底
右线洞门环梁施工技术交底一、工程概况隧道内径5400mm,外径6000mm,管片厚300mm,环宽1500mm。
在里程在YCK6+454.711与ZCK6+438.536处,设置盾构始发井,预留盾构吊装孔为11.5*7.5m,结构内净空为13.5*9.5m。
本区间共设4个洞门,分别设有2个出洞洞门和2个进洞洞门。
洞门内径为5400mm,外径为6620mm的混凝土环梁,洞门宽度为400mm。
混凝土强度等级为C45,抗渗等级为P10。
二、设计概况1、洞门环梁构造及配筋图2.1 盾构进、出洞处连接构造图图2.2 洞门环梁1-1断面图图2.3 洞门环梁配筋图2、洞门防水图2.4 洞门防水构造图三、施工准备1、场地准备:主要考虑盾构机吊出后,杂物清理后能满足施工机具、材料的堆放、以及施工不受影响。
2、材料准备:气割焊一套,空压机、风镐、电焊机一套,遇水膨胀止水条,φ48mm的钢管,扣件,所有需用型号的钢筋。
准备好木楔、棉纱、沙袋、快速水泥等防止洞内有涌水时及时封堵。
凿除清理洞门环基面的洋镐、编织袋等工具及时到位。
表3.1 主要材料用量汇总表四、施工流程及工艺洞门施工的工艺流程为:洞门注浆堵水→搭设施工脚手架→管片拆除→基面处理→防水施工→绑扎钢筋→模板安装→浇筑混凝土→拆除摸板、养护。
1、注浆堵水为了达到洞门施工中隧道安全和防水目的,首先对进出洞门的隧道管片进行壁后注浆。
可能存在渗水现象,也应进行相应的注浆堵水,注浆时注浆压力不得大于0.5Mpa。
2、搭设施工脚手架为便于施工,需搭设施工脚手架。
根据现场的实际情况进行搭设。
施工脚手架由内径48钢管搭设而成。
脚手架搭设在盾构井主体结构预留洞门外,为双排脚手架,立杆间距为1200*1500mm,水平杆布距为600mm,支架顶部为操作平台,操作平台用方木满铺,四周设安全网,支架按构造要求设剪刀撑,斜撑及扫地杆。
剪刀撑角度控制在45度至60度中间,从底部至顶板连续设置。
洞门环梁技术交底模板
7.模板及脚手架的拆除
拆模、养护:需达到规范要求的强度方可拆模,拆除时注意不要磕碰混凝土边脚。拆模后,即开始洒水养护,14天龄期内要保证混凝土表面湿润。
脚手架的拆除顺序为从上往下、从外往内。
管片端面若水流较大能够焊接钢板进行封堵,焊接完成后钢板同样需要进行清理和冲洗,确保无油污及泥水污染。清理完成后,查看洞门焊接钢板有无渗漏水情况,若有必须进行补焊或封堵,尽量保证洞门封堵钢板无渗漏,确保洞门井接头施工防水质量,减小后期防水堵漏压力。
4.钢筋安装及防水施工
洞门环梁钢筋设计采用HPB300级钢、HRB400级钢,根据设计尺寸、数量及钢筋型号,进行现场加工、焊接绑扎成型,钢筋加工必须根据洞门环梁长度适当调整,包括400~600mm、600~800mm两种,因不同部位接头长度差异,锚筋需按实际调整,避免保护层不够情况。环形主筋必须加工弧形圆滑。
5、模板装配及支撑
洞门井接头采用定型钢模施工,与隧道管片及环梁尺寸一致。模板与模板之间采用螺栓和“V”形卡扣连接固定。洞门直径方向模板支撑采用Ø48×3.5mm钢管脚手架及十字扣件,配合顶托调节长度顶紧模板,隧道线路方向采用钢筋与管片螺栓拉紧防止外移。端头模板采用洞门钢环环面焊接拉杆固定,并配合平台支架斜撑加固。
(3)在施工洞门前应先对始发、到达区段1~3环管片内进行二次注浆,从衬砌压浆孔内压注水泥浆,待其固结。
(4)洞门混凝土等级为C40,抗渗等级为P10,钢筋保护层厚度35mm。
(5)钢筋采用:φ-HPB300级钢,C-HRB400级钢,钢筋焊接成型,均匀设置环形钢筋,焊接固定钢筋骨架。
洞门环梁施工技术交底
合肥市轨道交通工程承包单位:中铁十六局集团有限公司合同号:监理单位:广东建科建设监理有限公司编号:A3.12-(20121231)技术交底记录A3.122)搭设脚手架脚手架搭设支点必须进行加固,搭设形式与限界要满足盾构施工水平运输车辆安全行驶要求;3)拆除管片首先用风镐凿出区间露在钢环外部的管片,然后拉紧近洞门的1~3环管片。
并在所需要拆除的管片上做吊点,吊点采用两根直径16双股钢丝绳穿于标准块的外侧纵向螺栓孔内。
为了预防起吊后管片晃动的危险性,内侧纵向螺栓孔与进、出洞环管片外侧纵向螺栓孔用钢丝绳捆绑牵引。
捆绑牵引后,平稳移动至垂直起吊位置,随后进行起吊注意施工安全;3)植筋管片拆除后,在管片与车站内衬墙上每隔5°并排设置2圈植筋,植入深度为20d;纵向在钢环圈焊接2根植筋,长度满足紧固进浇筑砼内,具体详见下图(或后附图纸);4)粘贴止水条止水橡胶带的材质为膨胀橡胶止水带,其质量要符合设计规定。
整根一圈止水橡胶带每隔20cm用φ8圆钢固定压住,圆钢与井接头钢筋焊接连接。
橡胶带的接头处开斜口,用303单组份氯丁—酚醛粘结剂将两端粘成整体,并在止水橡胶带表面涂刷缓膨胀剂三度,防止其遇水先期膨胀而降低止水效果。
止水条数量为管片环向1道,钢圈纵向2道,具体详见上图(或后附图纸);5)钢筋成型焊接应根据洞门宽度适当调整,满足配筋要求。
钢筋根据现场实际尺寸决定箍筋的长短,落料成型后绑扎、焊接。
搭接长度应符合施工规范要求和设计图纸要求,箍筋的间距应符合设计要求。
根据钢筋翻样图及标高、轴线控制点进行钢筋安装、绑扎,焊接锚筋和定位钢筋,钢筋与结构预埋件应焊接牢固。
由于钢筋笼较高,要求在安装绑扎钢筋时,必须设置临时支撑及支架,同时须认真挂好保护层垫层。
6)模板安设。
洞门后浇环梁技术交底
接受托架直接放在车站底板上,根据区间隧道设计中线精确定出托架旳空间位置,接受托架固定用斜撑撑在车站构造上。接受托架定位时,要严格控制托架旳中线与盾构机上托架之前旳姿态与趋势相匹配, 托架轴线与盾构机轴线之间旳夹角不不小于 1.5‰ ,托架上旳导轨最佳比盾构机旳底部低1~3cm,首先保证盾构机盾尾在最终脱离最终一环管片时,不会忽然向下跌落;另首先防止盾构机在接受架上往前推进时产生盾构机低头现象, 从而防止坏托架或损坏刀盘、盾壳等现象旳发生。
施 工 技 术 交 底 记 录
编号: 表B2
工程名称
新~螃区间盾构隧道后浇环梁技术交底
交底时间
年 月 日
交底内容:
1 、盾构抵达施工准备
1.1 盾构抵达段施工准备
在盾构机距离接受井端墙50m时,即进入抵达掘进阶段。为迎接盾构机抵达,应在抵达洞口前作好如下准备:
( 1 )准备洞门密封装置;
( 2 )安装盾构机接受托架;
( 3 )在接受井内准备砂袋、水泵、水管、方木、风镐等应急物资和工具;
( 4 )准备洞内与接受井内旳联络通讯工具;
( 5 )准备好接受井内旳照明设备。
( 6 )对盾构机姿态轴线再次复测,保持与洞门位置基本一致。
1.2 盾构抵达前洞门混凝土旳凿除
当盾构逐渐靠近洞门时,混凝土洞门上开设观测孔,加强对其变形和土体旳观测,在盾构切口距洞门200mm 时停止盾构推进,尽量掏空平衡仓内旳泥土使切口正面旳土压力降到最低值。以保证混凝土洞门凿除旳施工安全。混凝土洞门拆除旳措施同出洞时洞门凿除。
4 、施工重难点及应急措施
( 1 )盾构进出洞区域旳加固土体,与地下围护未能很好旳咬合,有些部位出现间隙,洞圈内易出现渗水、流泥现象,导致土体失稳,地面塌陷。
洞门环梁技术交底
常州轨道交通工程承包单位:中铁电气化局集团有限公司合同号:M1—TJ-12监理单位: 上海建科工程咨询有限公司编号:技术交底记录B3.12并制作抗压及抗渗砼试块各一组,同条件养护试块两组.浇筑时首先从洞门二腰预留的浇灌口浇注砼,放入震捣棒充分捣鼓后封闭二腰浇注口,从顶部预留口继续浇注砼并震捣.每个点振动时间约为10—20秒,并均匀拔出,确保振捣密实。
整个洞门混凝土浇注须一次完成,不可产生施工缝。
现浇混凝土应与隧道和端墙密贴、稳固连接.混凝土捣固均匀密实,确保混凝土质量达到设计的强度及防水等级。
7.模板及脚手架的拆除拆模、养护:需达到规范要求的强度方可拆模,拆除时注意不要磕碰混凝土边脚。
拆模后,即开始洒水养护,14天龄期内要保证混凝土表面湿润。
脚手架的拆除顺序为从上往下、从外往内。
8。
堵漏及接水槽施工混凝土养护达到设计强度后,观察有无渗漏水,若发现接缝有渗漏水情况时,对预留的注浆导管灌注亲水性环氧浆液,渗水量较大时,可采用油溶性聚氨酯灌浆材料.确保防水满足规范设计要求后,施做洞门环梁与管片接缝处的不锈钢接水槽,接水槽设置范围为道床以上部分。
接水槽采用M8膨胀螺栓锚固在管片和环梁上。
技术负责人交底人接受交底人注:1、本表用于施工单位对作业班组的技术交底;2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报项目监理机构一份备案.注:1、本表用于施工单位对作业班组的技术交底;2、本表一式三份,交底后施工单位项目部、作业班组各留一份,报项目监理机构一份备案。
附图:图—1 洞门环梁钢筋剖面示意图图-2洞门环梁钢筋布置示意图图—3隧道与车站接口防水做法示意图。
盾构环施工技术交底
杭州地铁工程
承包单位:合同号:JS1-TJ-09-011
监理单位:编号:
技术/安全交底书
编制者:审核者:批准人:接收单位:接收负责人:
监理单位:编号:
技术/安全交底书
图2:牛腿横断面图
编制者:审核者:批准人:接收单位:接收负责人:
监理单位:编号:
技术/安全交底书
编制者:审核者:批准人:接收单位:接收负责人:
承包单位:合同号:JS1-TJ-09-011
监理单位:编号:
技术/安全交底书
编制者:审核者:批准人:接收单位:接收负责人:
承包单位:合同号:JS1-TJ-09-011
监理单位:编号:
技术/安全交底书
编制者:审核者:批准人:接收单位:接收负责人:。
盾构安全及技术交底完整版模板
一、项目背景1. 工程名称:____________________2. 工程地点:____________________3. 施工单位:____________________4. 盾构区间:____________________5. 施工时间:____________________二、安全交底1. 安全教育(1)进场人员必须经过入场安全教育(三级教育),考核合格后才能上岗作业。
(2)特种作业人员必须取得特种作业操作证,经项目部登记并考核合格后方能上岗。
2. 劳动保护用品(1)进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品。
(2)特种作业人员必须配备符合国家标准的安全防护装备。
3. 重大风险源作业(1)重大风险源施工作业,人员必须自觉承受安全技术交底。
(2)施工前,对重大风险源进行风险评估,制定应急预案。
4. 施工现场管理(1)施工现场严禁吸烟、喝酒、违章操作。
(2)进入施工现场必须按规定佩戴安全帽,正确使用安全带。
(3)施工区域设置明显的安全警示标志,禁止无关人员进入。
5. 应急物资(1)始发应急物资按地铁建设工程工地应急抢险物资标准配备清单(暂行)成地铁建201369号文要求配置齐全后方能进行盾构始发。
(2)应急物资存放地点明确,并定期检查,确保物资完好。
三、技术交底1. 盾构机操作(1)盾构机操作人员必须经过专业培训,熟练掌握盾构机操作技能。
(2)启动盾构机前,必须与拼装手、注浆人员、电瓶车司机等有关人员联系,确认安全后方可操作。
(3)作业前必须检查控制仪器、仪表及其他装置,确认处于安全状态。
2. 控制台操作(1)控制台操作人员必须熟悉盾构机工作原理及操作流程。
(2)按规定程序开机,按安全技术交底要求设定和控制速度、注浆压力等技术参数。
(3)发现故障和异常情况,按规定要求处理、汇报;严格执行交接班制度。
3. 注浆作业(1)注浆作业前,应检查管路,确认管路连接正确、牢固。
(2)冲洗管路作业必须2人操作,在没有接到注浆操作手发出的可以冲洗管路的指令前,不得启动冲洗泵。
盾构法施工洞门破除-安全技术交底记录
一、进入施工现场必须遵守安全操作规
程和安全生产纪律,特种作业人员必须持证
上岗。
二、洞安全操作
规程,在施工中必须严格执行。
技术交底内 容
三、作业前,必须将要拆除的建筑物的
电线、上下水管道、煤气管道、电话线等先
切断或迁移。
四、工人从事拆除工作的时候,必须戴
第4页/共5页
GL 实用范本| DOCUMENT TEMPLATE
10m。作业区或焊割部位附近有易燃易爆物
品,其距离不小于 20m,或采取有效安全防
护措施,否则严禁作业。氧气瓶严防沾染油
脂,有油脂衣服、手套等禁止与氧气瓶、减
压阀、氧气软管接触。
十三、在拆除施工时,应向拆除部位洒
水降尘,做好文明施工。
十一、高处作业必须系好安全带,配置 防护栏网、栏杆或其他安全设施,患有下列 疾病不能从事高处作业及架设作业:如心脏 病、高血压、贫血、癫痫病等。。
十二、进行气焊(气割)作业人员必须持 有特殊作业操作证方可上岗操作。严格遵守 气割、电焊"十不烧"规定。操作前检查氧气 瓶、乙炔瓶的阀表是否齐全有效。氧气瓶、 乙炔瓶应放在阴凉处,不得在强烈的阳光下 曝晒。氧气瓶与乙炔瓶存放和使用时,距离 不得少于 5m,与明火或焊炬的距离不小于
十四、现场补充交底内容:严禁酒后作
业,进入工地必须戴好安全帽,严禁在工地
打闹嬉戏。
交底人签字:应喜荣
日期:
交底人签名 XX
职务 施工员 时间 20xx.3.8
接收人(全员)签字:
注:本交底一式三份,班组、交底人、资料保管员各一份
第5页/共5页
施工技术交底系列
盾构法施工洞门破除:安 全技术交底
(标准、完整、实用、可修改)
17-洞门环梁制作安全技术交底样板
中建隧道建设有限公司安全技术交底并采用人工风镐凿除正1环管片外端部混凝土保护层,露出内部钢筋,以与洞门钢筋焊接。
3.2 脚手架搭设(1)作业要求本脚手架支撑在隧道结构的砼底板上,基础坚固不需作任何处理。
但为了确保立杆稳固可靠,应按构架设计的立杆间距进行放线定位,铺设垫板和安放立杆底座,并确保位置准确、铺放平稳,不得悬空,脚手架类型主要采用φ48×3.5mm钢管扣件式脚手架,搭设横向间距0.6m,竖向间距0.6和0.9m。
(2)搭设作业1)搭设作业流程放置纵向扫地杆→自角部起依次向两边竖立底(第1根)立杆,底端与纵向扫地杆扣接固定后、装设横向扫地杆并也与立杆固定(固定立杆底端前,应吊线确保立杆垂直),每边竖起3~4根立杆后,随即装设第一步纵向平杆(与立杆扣接固定)和横向平杆(小横杆,靠近立杆并与纵向平杆扣接固定)、校正立杆垂直和平杆水平使其符合要求后,拧紧扣件螺栓,形成构架的起始段→按上述要求依次向前延伸搭设,直至第一步架交圈完成。
交圈后,再全面检查一遍构架质量和地基情况,严格确保设计要求和构架质量→设置连墙件(或加抛撑)→按第一步架的作业程序和要求搭设第二步、第三步→随搭设进程及时装设连墙件和剪刀撑→装设作业层间横杆(在构架横向平杆之间加设的、用于缩小铺板支承跨度的横杆)、铺设脚手板和装设作业层栏杆、挡脚板或围护,封闭措施。
脚手架搭设示意图2)搭设作业注意事项①底立杆应按立杆接长要求选择不同长度的钢管交错设置,至少应有两种适合的不同长度的钢管作立杆。
②在设置第一排连墙件前,应约每隔6跨设一道抛撑,以确保架子稳定。
③一定要采取先搭设起始段而后向前延伸的方式,当两组作业时,可分别从相对角开始搭设。
④连墙件和剪刀撑应及时设置,不得滞后超过2步。
⑤杆件端部伸出扣件之外的长度不得小于100mm。
⑥在顶排连墙件之上的架高(以纵向平杆计)不得多于两步,否则应每隔6跨加设1道撑位措施。
⑦对接平板脚手板时,对接处的两侧必须设置间横杆。
盾构施工安全技术交底模板
一、交底目的为确保盾构施工过程中的安全,提高施工人员的安全意识,降低安全事故的发生率,特制定本安全技术交底。
二、适用范围本交底适用于所有盾构施工项目,包括但不限于盾构始发、掘进、接收、隧道衬砌等环节。
三、交底内容1. 人员安全要求(1)所有进场人员必须经过入场安全教育(三级教育),考核合格后方可上岗作业。
(2)特种作业人员必须取得特种作业操作证,经项目部登记并考核合格后方可上岗。
(3)进入施工现场的人员必须按要求正确佩戴、使用劳动保护用品。
2. 重大风险源管理(1)重大风险源施工作业,人员必须自觉承受安全技术交底。
(2)针对重大风险源,如盾构始发、接收等关键环节,应制定专项安全措施,并严格执行。
3. 施工现场安全管理(1)施工现场严禁吸烟,确保消防安全。
(2)进出隧道必须走人行道,避让过往车辆,严禁搭乘运输车辆。
(3)隧道断面较小,设置专用人行道有困难时,作业人员必须在车辆停驶后方可进出隧道。
4. 设备设施安全(1)盾构机、掘进机等主要设备设施必须定期检查、维护,确保其安全运行。
(2)控制台操作工、注浆人员、电瓶车司机等岗位人员必须经过专业培训,掌握相关操作技能。
5. 盾构始发、接收环节安全(1)进洞前确认洞门延伸钢环与橡胶帘布已正确安装并密封。
(2)保证降水井水位在洞门以下,出洞前须在洞门底部打探孔确定无压力水流出才准出洞。
(3)地面安排人员值班,加强地面巡视与水位监测频率,保证降水井正常抽水,发现异常及时上报处理。
6. 应急物资配备(1)始发应急物资按地铁建设工程工地应急抢险物资标准配备清单(暂行)成地铁建201369号文要求配置齐全后方可进行盾构始发。
(2)配备必要的应急救援器材,如急救箱、灭火器等。
7. 技术交底(1)工程技术负责人对施工人员进行安全技术交底,明确安全注意事项。
(2)施工人员必须认真学习并掌握安全技术交底内容,严格遵守操作规程。
四、交底责任1. 项目部负责安全技术交底的编制、实施和监督。
洞门环梁技术交底
常州轨道交通工程
承包单位:中铁电气化局集团有限公司合同号:M1-TJ-12 监理单位:上海建科工程咨询有限公司编号:
技术交底记录B3.12
并制作抗压及抗渗砼试块各一组,同条件养护试块两组。
浇筑时首先从洞门二腰预留的浇灌口浇注砼,放入震捣棒充分捣鼓后封闭二腰浇注口,从顶部预留口继续浇注砼并震捣。
每个点振动时间约为10-20秒,并均匀拔出,确保振捣密实。
整个洞门混凝土浇注须一次完成,不可产生施工缝。
现浇混凝土应与隧道和端墙密贴、稳固连接。
混凝土捣固均匀密实,确保混凝土质量达到设计的强度及防水等级。
7.模板及脚手架的拆除
拆模、养护:需达到规范要求的强度方可拆模,拆除时注意不要磕碰混凝土边脚。
拆模后,即开始洒水养护,14天龄期内要保证混凝土表面湿润。
脚手架的拆除顺序为从上往下、从外往内。
8. 堵漏及接水槽施工
混凝土养护达到设计强度后,观察有无渗漏水,若发现接缝有渗漏水情况时,对预留的注浆导管灌注亲水性环氧浆液,渗水量较大时,可采用油溶性聚氨酯灌浆材料。
确保防水满足规范设计要求后,施做洞门环梁与管片接缝处的不锈钢接水槽,接水槽设置范围为道床以上部分。
接水槽采用M8膨胀螺栓锚固在管片和环梁上。
附图:
图-1 洞门环梁钢筋剖面示意图
图-2洞门环梁钢筋布置示意图
图-3隧道与车站接口防水做法示意图。
盾构隧道洞门施工技术交底
主体结构分项工程质量技术交底卡GD2301003总承包单位单位(子单位)工程名称分部工程主体结构施工交底部位日期交底交底内容:右线吊出井洞门施工技术交底一、施工准备1、场地准备:主要考虑盾构机吊出后,杂物清理后能满足施工机具、材料的堆放、以及施工不受影响。
2、材料准备:气割焊一套,空压机、风镐、电焊机一套,止水条,φ40mm 的钢管,所有需用型号的钢筋。
准备好木楔、棉纱、沙袋、快速水泥等防止洞内有涌水时及时封堵。
凿除清理洞门环基面的洋镐、编织袋等工具及时到位。
二、施工流程及工艺洞门施工的工艺流程为:洞门注浆堵水→搭设施工脚手架→基面处理→防水施工→绑扎钢筋、预埋注浆管→模板安装→浇筑混凝土→注浆→拆除摸板三、注浆堵水为了达到洞门施工中隧道安全和防水目的,首先对洞门的隧道进行壁后注浆。
可能存在渗水现象,也应进行相应的注浆堵水,注浆时注浆压力不得大于0.5Mpa。
四、搭设施工脚手架严格按照东~茶区间明挖段洞门施工安全技术交底上脚手架搭设要求进行搭设。
五、基面处理清理洞门环基面,用风镐人工凿除,露出预埋钢筋,并按照要求将钢筋弯直,凿除完毕后有水将基面冲洗干净,并将凿除掉落的渣子用袋子装好,运走。
凿除范围为,洞门钢环梁边缘至隧道管片边缘(最后一环管片),管片后面凿除20公分。
六、防水施工止水条的安装:在管片的侧面和背后粘贴一条,在基面粘贴2条止水条,止水条粘贴好后,为防止脱落,用高强水泥钉加固(间距500mm);要求止水条的搭接长度20mm。
七、钢筋笼安装a、地层钢筋安装好后,用快速水泥进行洞门环水的封堵及引流,直到所有水都从管中流出,没有明显流水痕迹从其它地方流出;b、待洞门环流水封堵工作结束后,再进行剩余钢筋的安装。
c、安装连接螺栓(管片螺栓与钢筋笼焊接)。
八、模板的安装:a、在钢模板安装前,要对模板表面进行清理,打光并刷脱模剂;b、先进行刚模板的安装,并用工字钢支撑对钢模板进行加固,然后在进行木模板的安装,并在3、9点位以及12点位留置砼浇注口,开口尺寸300mm×300mm。
洞门环梁安全技术交底模板
一、交底项目名称:洞门环梁施工安全技术交底二、交底对象:施工项目部全体管理人员、施工班组及作业人员三、交底时间:____年__月__日四、交底内容:一、工程概况1. 工程名称:____项目2. 施工单位:____单位3. 施工部位:洞门环梁区域4. 施工内容:洞门环梁的施工、安装及验收二、施工准备1. 施工前,对施工人员进行安全技术培训,确保作业人员掌握相关安全知识和技能。
2. 检查施工设备、工具及材料是否符合安全要求,确保设备运行正常,工具完好,材料合格。
3. 根据施工图纸和技术规范,编制施工方案,明确施工工艺、质量控制要点和安全措施。
三、安全技术措施1. 人员安全:(1)作业人员必须佩戴安全帽、安全带、防护眼镜、防尘口罩等个人防护用品。
(2)高处作业人员必须系好安全带,确保安全带系挂牢固,并定期检查。
(3)施工过程中,作业人员应遵守操作规程,不得擅自改变施工工艺和安全措施。
2. 施工现场安全:(1)施工现场应设置明显的安全警示标志,提醒作业人员注意安全。
(2)施工现场应保持整洁,及时清理施工垃圾,防止滑倒、绊倒事故发生。
(3)施工现场应合理布置临时设施,确保通道畅通,防止发生拥堵。
3. 施工机械安全:(1)施工机械应定期检查、保养,确保设备运行正常。
(2)操作人员应熟悉设备性能和操作规程,不得违规操作。
(3)施工机械操作过程中,应注意周围环境,防止机械伤人。
4. 洞门环梁施工安全:(1)施工前,对洞门环梁区域进行地质勘察,确保地基稳定。
(2)施工过程中,对洞门环梁进行分段施工,确保施工质量。
(3)洞门环梁施工时,应严格按照施工图纸和技术规范进行,确保结构安全。
四、施工验收1. 洞门环梁施工完成后,应及时进行自检、互检和专检,确保施工质量。
2. 验收合格后,方可进行下一道工序施工。
五、应急措施1. 发生安全事故时,应立即启动应急预案,采取有效措施,减少事故损失。
2. 事故发生后,应立即向相关部门报告,并配合调查处理。
盾构区间_安全技术交底模板
一、交底目的为确保盾构区间施工过程中的安全,提高施工人员的安全意识,预防事故发生,特制定本安全技术交底。
二、适用范围本交底适用于盾构区间施工过程中的所有作业环节,包括但不限于盾构始发、掘进、接收、隧道内部装修等。
三、交底内容1. 施工人员安全教育培训(1)所有施工人员必须接受三级安全教育,考核合格后方可上岗作业。
(2)特种作业人员必须取得特种作业操作证,经项目部登记并考核合格后方可上岗。
2. 施工现场安全管理(1)施工现场严禁吸烟、酒后作业,进入施工现场必须按规定佩戴劳保用品。
(2)施工现场必须设置安全警示标志,并定期检查、维护。
(3)施工现场应保持整洁、有序,不得堆放杂物,确保通道畅通。
3. 盾构始发、掘进、接收阶段安全措施(1)盾构始发前,应对始发洞门进行加固,确保洞门结构安全。
(2)盾构掘进过程中,密切关注地质情况,遇异常情况立即停止掘进,采取相应措施。
(3)盾构接收阶段,确保接收端洞门结构安全,防止坍塌。
4. 防止触电、火灾事故(1)施工现场所有电气设备必须符合国家标准,并由专业人员安装、维护。
(2)电气设备操作人员必须持证上岗,严格遵守操作规程。
(3)施工现场严禁使用不合格、破损的电气设备。
5. 防止高处坠落事故(1)高处作业人员必须佩戴安全带,并系好安全绳。
(2)高处作业平台必须符合安全要求,定期检查、维护。
(3)禁止在未设安全防护措施的区域进行高处作业。
6. 防止机械伤害事故(1)所有机械设备必须定期检查、维护,确保设备运行正常。
(2)操作人员必须熟悉机械设备性能,严格遵守操作规程。
(3)非操作人员严禁操作机械设备。
7. 防止中毒、窒息事故(1)施工现场应加强通风,确保空气质量。
(2)作业人员进入受限空间前,必须做好安全防护措施,如佩戴呼吸器等。
(3)受限空间作业完成后,应及时通风,确保空气质量。
四、交底责任1. 施工单位负责安全技术交底的编制、实施和监督。
2. 施工现场管理人员负责安全技术交底的实施和监督。
盾构洞门环梁施工技术交底
A2块拆除示意图
B、拆除A2Ⅰ块与相邻A3块的连接螺栓,用钢钎将管片拆除部分朝外撬,同时收放葫芦和吊车钢丝绳;
C、将A2Ⅰ块拆除部分往盾构井方向撬,使其滑移到适合往外起吊的位置。需注意往外撬的过程中应始终保持其环向切割面与相邻块的接触;
D、当A2Ⅰ块拆除部分滑移到适合往外起吊的位置解绑葫芦钢丝绳,用汽车吊将其吊出洞外;A2Ⅰ块拆除完毕。
A2块切割示意图
管片切割完后在螺栓孔处穿上螺栓,并通过钢丝绳连接螺栓,将管片切割部分与地面汽车吊连接,同时,通过钢丝绳用手拉葫芦和隧道里面成型管片连接在一起并拉紧,防止管片脱出其余管片支撑后,发生急剧位移,出现不可控情况.
拆除步骤:
A、根据A2Ⅰ块的位置,侧面螺栓孔穿螺杆,将手拉葫芦及吊车牵引的钢丝绳和管片螺栓连接起来,同时安装千斤顶斜撑装置,顶住未拆除的A2Ⅱ、A3块,建立管片拆除保护体系。如下图所示:
(3)灌注混凝土时,模板和支撑要有足够的刚度、强度及稳定性,使其在灌筑过程中不发生移动及局部变形.
(4)洞门施工须保证其位置准确和墙面竖直平顺,灌筑混凝土洞门墙必须杜绝漏浆、跑模、蜂窝、麻面等缺陷。
(5)砼浇筑后,应洒水养护.养护时间不低于14天,每天不低于6次。
5、技术要求:
(1)施工前在现场核对左右洞护拱是否在同一里程断面上,如不在同一里程,要以最大里程确定为洞门里程。
(2)洞门墙模板安装几何尺寸允许偏差为:
基础高程偏差偏差:±10mm,洞门墙顶面高程偏差±10mm,表面平整度:5mm,模板表面错台:2mm。
(3)隧道洞门表面应密实平整、颜色均匀,不得有蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷。
(4)洞门及洞口附近的排水、截水设施尽早做好,并与排水系统相连,以免地表水冲刷坡面.
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
(6)捣固人员应严格按照施工技术规范要求进行砼的入模捣固工作;立模前先检查模板稳定、渗漏水情况,清除模板内积水、松碴杂物。
四、安全措施
施工过程中,各作业班组协调作业,尽可能地减少相互干扰,使各项工作得以顺利进行。施工作业应遵循以下措施:
1、施工人员必须戴好安全帽,并正确使用各种防护用品,确保安全。
(3)模板大面积采用1500mm*1000mm的钢模板,拼缝及弧形部位采用质量好、无膨胀的木板,采用圆木、方木及钢支撑进行加固,支撑间距1~米,架设必须牢固可靠,内用钢筋(必要时采用对拉螺栓)将模板拉紧,并用临时木支撑顶住,以防模板在混凝土灌筑过程中发生位移及局部变形。
(4)模板支架及脚手架之间不得相互连接,以免使用脚手架时影响模板支架位移,造成跑模现象发生。
8、起拱线以上的洞门墙施工时应设安全网,防止人员、工具和材料坠落。
9、起吊作业应由专业技术培训合格专职人员担任。并符合相关安全技术要求。起吊材料时机下严禁车辆和人员通行, 严格遵守安全操作规程,严禁违章指挥,违章操作。
10、注意施工用电,施工过程中须由专业电工保证用电安全,严禁非专业电工私拉乱接,严防电线破损、泡水等。
3、洞门模板安装
(1)测量放线:洞门作业前,技术人员应进行中线和标高的测量,准确的给出隧道中心线、洞门法线方向线和个部位相应的标高,并有详细的测量记录。要特别注意放样洞门的里程桩号,左右洞一定要保证在一个里程桩号上,而且要保证洞门高度方向上是竖直的,保证洞门大面平整、美观。
(2)根据测量人员的现场测量放样,将模板按设计位置定位,定位过程中,施工班组长、测量人员、技术人员要经确无误。
测量组根据设计图纸用全站仪在管片上确定管片切割的位置,并用红油漆标示出来。
(2)施工平台脚手架搭设
施工平台采用满堂式脚手架,水平钢管与满堂脚手架间用扣件连接,立杆横距800mm,纵距800mm,步距1000mm,脚手架四周各设一道剪刀撑;
(3)管片切割
切割前,首先在要切割的管片面上打眼,探明管片背侧土体的含水量,如发现水量较大,则应补充注浆封水。水量不大时,再进行切割。切割时严格按测量组用红油漆标识出来的位置进行管片切割,切割时从上到下进行,切割完成后,再对管片进行拆除。将拆除下来的管片运出隧道,然后清理管片切割面,施作盾构隧道洞门。
② 植筋
植筋应符合下列技术要求:
A.化学植筋采用RE500粘着植筋胶,植筋胶的性能指标应符合《混凝土加固设计规范》GB-50367-2006中A级胶要求,禁止使用现场混合配置和含乙二胺的粘结剂;
B.植筋施工前应对植筋胶进行现场拉拔破坏试验,数量不少于6根。
C.植筋工程质量进行抗拔承载力的现场检查。同规格、同型号,基本相同部位的锚栓组成一个检验批,抽取数量按每批锚栓总数的1‰计算,且不少于3根。非破坏拉拔试验必须大于钢筋屈服强度的90%。
广州地铁
质量技术交底记录
D1–4
工程名称
XX市轨道交通XX号线
一期[施工XX标]土建工程
分部工程
盾构掘进
分项工程名称
洞门施工
技术交底内容:
一、交底内容
盾构洞门施工。
一、工程概况
本工程区间为xx站~xx站盾构区间,线路始于xx站,出站后向北行进,下穿XX路后转向东沿XX路向东行进,接着转向XX国道向北行进,在XX路北侧、xx村南侧设xx站。在里程YDK14+里程处设一处中间风井,兼作盾构始发井和轨排井。
严禁出现跑模现象,确保洞门大面平整、美观。
4、砼浇筑
(1)洞门墙基础必须置于稳定的地基上,在施作洞门墙之前对地基承载力进行测试,设计地基承载力为500Kpa,如地基承载力不能满足要求,须对地基进行加固,达到承载力要求后方可进行洞门墙的施工。地基上的虚碴、杂物、积水的软层,必须清除干净。
(2)洞门混凝土为C40P10商品混凝土,由搅拌站生产,混凝土运输罐车运输至现场,输送泵送入模,插入式捣固器振捣。洞门墙混凝土每次浇筑2~3m高,每层面要求在同一标高面,确保每层模板之间的横、竖缝“横平竖直”。
二、施工工艺
施工工艺流程图
三、施工工艺
1、施工准备:
(1)机具、材料、施工队伍的准备。按照总体施工方案,组织机具、材料和施工班组进场,做好各项施工准备工作。
(2)洞门作业前,应对模板进行全面的清洗、检校、涂油。
(3)清除基坑和边仰坡范围内虚碴、杂物,排除积水。
2、洞门管片凿除
(1)凿除管片部位定位
由于施工累计误差,最后一环管片端头位置具有不确定性,如果后浇环梁的宽度在400~700mm的范围内,则无需切割,直接按照施工流程施做洞门环梁即可,如果贯通后洞门后浇环梁宽度不再400~700mm范围内,洞门处最后一环管片需部分切割,保证后浇环梁宽度在400~700mm范围内,然后施工盾构隧道洞门。
中间风井~xx站左线长,右线长1867m;中间风井~xx站左线长,右线长。工程量主要包括:4段盾构隧道、1中间风井、8个联络通道(其中1个与中间风井合建),8个洞门,如下图所示:
图1区间概况图
区间共设置了7环负环管片,0环与洞门咬和,负环管片尽量采用通缝11点进行拼装,便于后期负环拆除。隧道结构内径φ5400,外径为φ6000,管片厚度为300mm,环宽均为,混凝土标号为C50 P12。
A2块切割示意图
管片切割完后在螺栓孔处穿上螺栓,并通过钢丝绳连接螺栓,将管片切割部分与地面汽车吊连接,同时,通过钢丝绳用手拉葫芦和隧道里面成型管片连接在一起并拉紧,防止管片脱出其余管片支撑后,发生急剧位移,出现不可控情况。
拆除步骤:
A、根据A2Ⅰ块的位置,侧面螺栓孔穿螺杆,将手拉葫芦及吊车牵引的钢丝绳和管片螺栓连接起来,同时安装千斤顶斜撑装置,顶住未拆除的A2Ⅱ、A3块,建立管片拆除保护体系。如下图所示:
E、同样步骤顺序拆除A2Ⅱ块、A1、A3块。
2剩余块的拆除
A1、A2、A3块拆除后,K块、B块、C块的拆除则相对比较容易。拆除连接螺栓→往外撬至合适吊装的位置→吊装至洞外。
(4)钢筋绑扎
①按照设计图纸,严格施工。
A.环梁主筋间距宜为150~250mm;
B.焊接锚筋采用焊条E5003;
C.均匀设置环形钢筋,钢筋应焊接成型,并以电桥检验其与管片预埋钢板、洞口预埋钢筋是否接通,不通者予补焊。
(2)洞门墙模板安装几何尺寸允许偏差为:
基础高程偏差偏差:±10mm,洞门墙顶面高程偏差±10mm,表面平整度:5mm,模板表面错台:2mm。
(3)隧道洞门表面应密实平整、颜色均匀,不得有蜂窝、孔洞、疏松、麻面和缺棱掉角等缺陷。
(4)洞门及洞口附近的排水、截水设施尽早做好,并与排水系统相连,以免地表水冲刷坡面。
(3)灌注混凝土时,模板和支撑要有足够的刚度、强度及稳定性,使其在灌筑过程中不发生移动及局部变形。
(4)洞门施工须保证其位置准确和墙面竖直平顺,灌筑混凝土洞门墙必须杜绝漏浆、跑模、蜂窝、麻面等缺陷。
(5)砼浇筑后,应洒水养护。养护时间不低于14天,每天不低于6次。
5、技术要求:
(1)施工前在现场核对左右洞护拱是否在同一里程断面上,如不在同一里程,要以最大里程确定为洞门里程。
五、文明施工
1、不得随意丢弃生产垃圾,做到工完料净场地清;
2、洞口用材须堆放整齐,不得出现材料胡乱丢弃现象;
3、各种施工机具使用完后不得随意堆放,应清洗干净后有序存放在指定堆放地点。
2、施工中应遵循“不伤害自己、不伤害他人、不被他人伤害”的原则。
3、严禁穿拖鞋、皮鞋等进入施工现场。
4、施工时清除边坡上方的危石,在施工中采取措施防止边坡下滑。
5、砼浇筑采用天泵浇筑,要注意出料口及泵车就位时的安全。
6、基础清挖前要注意周围围岩变化,确保施工安全;人员不要站在机械操作范围内。
7、脚手架、工作平台应搭设牢固,并设有扶手、栏杆,脚手架不得妨碍车辆通行。
根据设计要求,中~东左线小里程端头洞门最后一环需切割650mm,其中K块位于5点位置,具体施工如下:
1A2块的拆除
整环管片的切割从上至下进行,根据测量标定的位置,沿隧道环向方向切割一道,A2块环向方向中心斜向再切割一道,将A2块需凿除部分斜向分割成重量相当的两块(除K块外其余所有块都要切割成两块,然后再行拆除),每块上保留一个螺栓孔,如下图所示:
A2块拆除示意图
A2块拆除示意图
B、拆除A2Ⅰ块与相邻A3块的连接螺栓,用钢钎将管片拆除部分朝外撬,同时收放葫芦和吊车钢丝绳;
C、将A2Ⅰ块拆除部分往盾构井方向撬,使其滑移到适合往外起吊的位置。需注意往外撬的过程中应始终保持其环向切割面与相邻块的接触;
D、当A2Ⅰ块拆除部分滑移到适合往外起吊的位置解绑葫芦钢丝绳,用汽车吊将其吊出洞外;A2Ⅰ块拆除完毕。
