降水井施工方案94663.doc
工程降水井点施工方案(3篇)
![工程降水井点施工方案(3篇)](https://img.taocdn.com/s3/m/002e1e292a160b4e767f5acfa1c7aa00b52a9d87.png)
第1篇一、工程概况本工程为某住宅小区建设,占地面积约12000平方米,基坑开挖深度约5米。
根据地质勘察报告,施工场地地下水位较高,地下水位埋深约为地表下2米,土层主要为粉质粘土和砂质粉土,具有较强的透水性。
为确保基坑施工安全,降低地下水位,特制定本工程降水井点施工方案。
二、施工目的1. 降低地下水位,保证基坑施工安全;2. 减少基坑开挖过程中因地下水渗流引起的土体失稳现象;3. 提高地基承载力,为后续施工创造有利条件。
三、施工方法1. 井点降水方法选择根据工程地质条件和施工要求,本工程采用轻型井点降水方法。
轻型井点降水方法具有施工简单、设备轻便、降水效果显著等优点,适用于本工程地下水位较高、土层透水性较强的特点。
2. 井点布置(1)井点管布置:根据基坑平面尺寸和地下水位分布,将井点管布置成环形,井点管间距为1.5米,总管间距为3米。
(2)井点管深度:井点管深度根据地下水位埋深和降水深度要求确定,一般深度为3米。
3. 施工步骤(1)施工准备:准备施工所需的材料、设备、工具等。
(2)开挖井点坑:在井点管布置位置开挖井点坑,坑口直径为0.8米,深度为1.0米。
(3)安装井点管:将井点管插入井点坑内,确保井点管垂直。
(4)连接总管:将井点管与总管连接,连接处采用胶带密封。
(5)抽水设备安装:在地面安装抽水设备,连接总管与抽水设备。
(6)试抽水:启动抽水设备,进行试抽水,检查井点降水效果。
(7)观测记录:在施工过程中,定期观测地下水位变化,记录数据。
四、施工质量控制1. 井点管安装:确保井点管垂直、稳定,连接处密封良好。
2. 总管连接:确保总管与井点管连接紧密,无渗漏。
3. 抽水设备:检查抽水设备运行正常,无异常噪音。
4. 观测记录:准确记录地下水位变化,为后续施工提供依据。
五、施工安全措施1. 施工人员应佩戴安全帽、手套等防护用品。
2. 施工现场设置安全警示标志,确保施工安全。
3. 施工过程中,注意观察井点降水效果,如发现异常情况,立即停止施工,查找原因,采取措施。
降水井施工方案
![降水井施工方案](https://img.taocdn.com/s3/m/d6a6aa9d5122aaea998fcc22bcd126fff7055d06.png)
降水井施工方案降水井施工方案一、工程概述:降水井施工是为了解决雨水、洪水等降水过多时无法排放、易引发内涝的问题。
本方案旨在建造一座降水井,将降水收集起来,并通过管道排出,以达到排水的目的。
二、施工内容:1. 选址:选取离主要排水渠道较近的位置建造降水井,并保证周边地势相对较低,方便汇水。
2. 开挖井口:按设计要求,在选定的位置开始开挖井口,确保井口直径和设计要求相符。
3. 井外支护:在井口外围加固加筑井壁支护结构,以防止井壁塌方。
4. 安装井套:将预制的井套进行安装,确保井套与井壁紧密结合。
5. 建造井底:清除井底泥沙,并进行填充、夯实等工序,以保证井底平整牢固。
6. 安装井盖:在井口处设置井盖,确保井盖能够承受车辆和行人的重量。
7. 铺设排水管道:根据实际需要,在井底部分铺设排水管道,并与井套相连接。
8. 排水出口:将排水管道延伸至离井口一定距离处,确保排水能够顺利流入主要排水渠道。
三、施工要点:1. 施工前需对选址进行认真勘察,并确定地质条件和地下水位以及周边环境。
2. 在开挖井口时,要特别注意安全,避免发生塌方事故。
3. 在施工过程中,要严格执行标准化施工,确保井壁的牢固性和排水的畅通性。
4. 在施工结束后,要对施工过程进行整体检查,确保施工质量符合规范要求。
四、施工周期及投资估算:本工程的施工周期预计为30天,投资估算约为50万元。
五、安全措施:1. 施工中必须配备必要的施工人员,并提供相应的安全防护装备。
2. 严格执行施工规范和操作规程,确保施工过程中的安全。
3. 做好施工现场的安全警示标识,防止外人非法闯入施工现场。
以上就是本工程的施工方案,希望根据该方案能够顺利完成降水井的建设,达到排水的目的。
同时,也要做好施工过程中的安全工作,确保工程的质量和安全。
降水井专项施工方案
![降水井专项施工方案](https://img.taocdn.com/s3/m/56895d0ffd4ffe4733687e21af45b307e871f9a2.png)

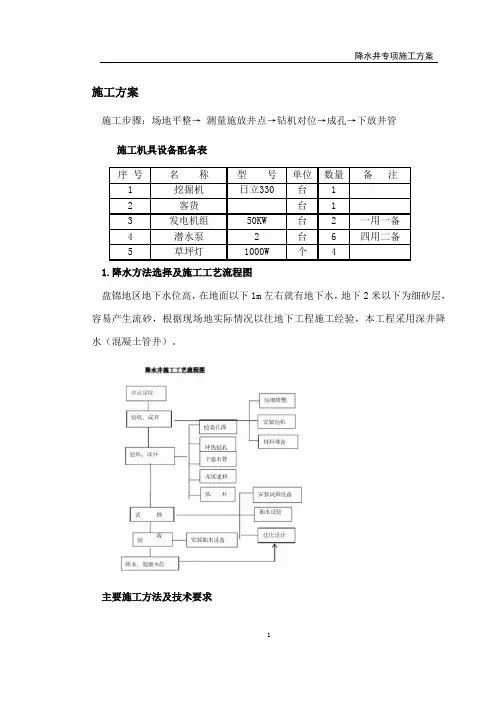

施工方案施工步骤:场地平整→测量施放井点→钻机对位→成孔→下放井管施工机具设备配备表序号名称型号单位数量备注1 挖掘机日立330 台 12 客货台 13 发电机组50KW 台 2 一用一备4 潜水泵 2 台 6 四用二备5 草坪灯1000W 个 41.降水方法选择及施工工艺流程图盘锦地区地下水位高,在地面以下1m左右就有地下水,地下2米以下为细砂层,容易产生流砂,根据现场地实际情况以往地下工程施工经验,本工程采用深井降水(混凝土管井)。
主要施工方法及技术要求1a.成孔:采用直径400mm反循环钻机成孔,泥浆比重<1.05,下管前保证井底沉渣厚度不大于200mm,方可下放滤管。
b.井管安装:井管安放严格按现场技术交底进行,用四根竹片,十号双铁丝捆绑管口,内壁不错位选择透水性良好的滤管,安装于含水层对应部位。
c.洗井:洗井为关键性工艺,在滤料充填完之后,要立即进行洗井,洗井采用井管外注清水循环法工艺,抽、停交替,直至水清沙净为止,洗井结束前测量井深,清理井底,使井底沉淀小于0.3至0.5米。
d.下泵:下泵深度距井底1-2m左右e.井点保护:降水井施工完成后,降水井井管应高于自然地平,20至50cm,并加井盖余以保护,避免杂物落入井内,以免破坏。
f.观测记录:应及时准确地记录观测井水位,以次检验施工方案的正确性,必要时对方案做适当调整,已确保基坑降水效果2.降水井布置及井水排放A.降水井布置根据设计资料和现场测定确定穿越点地下水位情况,采取降水措施,井口设在电缆井基坑边缘3.5米处,保证降水影响半径及施工操作安全,降水设备采用扬2程30m的2寸潜水式离心泵进行,降水井分布位置应设置基坑四周每侧设置一口井,进行降水施工,施工开始前7天开始降水,一直持续至施工作业结束。
降水井套管采用预制砼滤管,砼滤管规格为DN400,每根长度为1m。
B.降水井深度基坑深3.7米,降水井深20米,(降水井出水段长度为9m)井深=3.7+1+3+9+2=18.7m(取降水井度深20m),其中: L—井点管埋设深度(m);H—基坑深度(3.7m);h—降水后水面距基坑底的深度(1.0m) ;ir0—降水区内的水力坡度(3m);Y—过滤器工作部分长度(9m);T—沉砂管长度(2m);。
工程降水井施工方案
![工程降水井施工方案](https://img.taocdn.com/s3/m/1636dc61905f804d2b160b4e767f5acfa0c7836f.png)
工程降水井施工方案一、施工概况降水井施工是指在工程施工中,为了保障工程安全,减轻地下水位对工程造成的风险,采取钻井的方式,向地下注入固定量的水,以降低地下水位。
降水井施工的目的是防止人工挖掘或基坑陷入地下水,导致基础流失和工程变形,同时也可以减少工程的泥浆泥水,降低施工难度。
二、施工前准备1.工作区域划分:根据实际施工需求,确定降水井施工区域,确保施工区域范围清晰明确。
2. 地质勘察:在选择施工区域后,进行地质勘察,了解地下水位,地下岩层情况,确定施工井点,保证施工的顺利进行。
3. 施工方案制定:根据地质勘察资料,制定合理的施工方案,包括钻井井深、施工材料选用等。
4. 设备准备:准备好必要的施工设备,包括钻机、管道、水泵等。
5. 安全预案:制定施工安全预案,明确施工过程中的安全措施和应急措施。
6. 材料采购:准备好施工所需的各种材料,包括水泥、管道、钢筋等。
三、施工流程1. 井口标志:在施工井点周围设置标志点,确定井口位置,保证井口的准确性。
2. 钻机安装:将钻机安装在井口附近,按照设计要求设置井口井架,确保钻井的稳定进行。
3. 钻井施工:根据设计要求,进行钻井施工,根据地下情况选择合适的钻头和钻井速度,控制井深和井径,保证井的质量和形状符合要求。
4. 井筒加固:在钻井完成后,进行井筒的加固工作,采用水泥浆或其他材料对井筒进行灌浆加固,确保井筒的稳定和密封性。
5. 管道铺设:在井内安装管道,将管道连接到地面水泵等设备,确保管道的质量和连接的稳固性。
6. 水泵安装:安装水泵和其他相关设备,根据设计要求进行相关参数的设置和调试。
7. 试运行:完成安装后进行试运行,保证水泵、管道等设备工作正常,不存在泄漏和故障。
8. 水位调试:试运行后根据实际需要,调整水泵工作参数,控制地下水位,保证地下水位达到设计要求。
四、施工注意事项1. 安全第一:在施工中,严格遵守安全操作规程,做好施工安全保障工作,确保施工过程安全。
工程降水井施工方案(3篇)
![工程降水井施工方案(3篇)](https://img.taocdn.com/s3/m/b19de8a26037ee06eff9aef8941ea76e58fa4aa7.png)
第1篇一、工程概况本工程位于我国某城市,工程场地地下水位较高,为确保基坑开挖及施工的顺利进行,需进行降水井施工。
以下为工程降水井施工方案。
二、施工准备1. 施工材料:根据设计要求,准备好所需的井管、成井过滤器、泥浆泵、空压机、潜水泵等施工材料。
2. 施工设备:准备好施工所需的钻机、挖掘机、吊车、搅拌机等设备。
3. 人员组织:成立降水井施工小组,明确各岗位人员职责,确保施工顺利进行。
4. 施工现场:对施工现场进行平整,确保场地坚实、排水畅通。
三、施工工艺1. 钻孔施工(1)根据设计要求,确定钻孔位置、深度、直径等参数。
(2)采用钻机进行钻孔,钻孔过程中应保持孔位垂直,确保钻孔精度。
(3)钻孔过程中,及时清除孔内岩屑,防止孔壁坍塌。
2. 成井施工(1)将井管下至孔底,确保井管垂直、稳定。
(2)采用搅拌机将成井过滤器与泥浆混合,倒入井管内,使过滤器与井管紧密结合。
(3)采用泥浆泵将泥浆注入井管内,形成泥浆护壁。
3. 降水施工(1)根据设计要求,选择合适的降水方式(如喷射井点降水、深井井点降水等)。
(2)将潜水泵安装在井管内,确保水泵运行正常。
(3)启动水泵,将地下水抽至地表,降低地下水位。
四、施工质量控制1. 钻孔质量:确保钻孔精度,孔位垂直,孔径符合设计要求。
2. 成井质量:井管、过滤器、泥浆等材料质量符合要求,成井结构稳定。
3. 降水效果:根据设计要求,确保地下水位降至规定深度。
五、施工安全措施1. 严格执行施工安全操作规程,确保施工人员安全。
2. 施工现场设置安全警示标志,提醒施工人员注意安全。
3. 施工设备定期检查、保养,确保设备运行正常。
4. 施工过程中,注意防尘、防毒、防触电等措施。
六、施工进度安排根据工程进度要求,制定降水井施工进度计划,确保工程按期完成。
七、施工验收1. 降水井施工完成后,组织相关部门进行验收。
2. 验收合格后,方可进行后续施工。
通过以上施工方案,确保工程降水井施工顺利进行,为基坑开挖及施工创造良好条件。
深井降水专项施工方案
![深井降水专项施工方案](https://img.taocdn.com/s3/m/2b6a174d15791711cc7931b765ce050876327582.png)
一、工程概况本工程位于[具体工程地点],由[建设单位]承建,项目包括[具体项目内容]。
由于地质条件复杂,地下水位较高,为确保基坑开挖及施工安全,特制定本深井降水专项施工方案。
二、施工目的1. 降低地下水位,确保基坑开挖及施工过程中的安全。
2. 减少基坑周边环境对施工的影响,降低施工风险。
3. 提高施工效率,缩短工期。
三、施工范围1. 深井降水区域:[具体降水区域范围]。
2. 降水井数量:[具体井数]。
3. 降水井深度:[具体井深]。
四、施工工艺1. 选址与成孔根据地质勘察报告和现场实际情况,选择合适的位置设置降水井。
采用旋挖钻机进行成孔,孔径为[具体孔径],孔深为[具体孔深]。
2. 井点安装在成孔完成后,安装井点管,井点管采用[具体材质],管径为[具体管径]。
井点管下端连接潜水泵,上端连接集水总管。
3. 抽水与观测开启潜水泵进行抽水,同时进行水位观测,确保降水效果。
水位观测频率为[具体频率]。
4. 回灌与封堵在井点管成孔后,回灌50Kg粗砂,离地面以下1米范围用粘土封口,以防漏气。
五、施工材料1. 井点管:[具体材质],管径为[具体管径]。
2. 潜水泵:[具体型号],功率为[具体功率]。
3. 集水总管:[具体材质],管径为[具体管径]。
4. 粗砂:[具体规格]。
5. 粘土:[具体规格]。
六、施工进度1. 施工准备:[具体时间]。
2. 成孔:[具体时间]。
3. 井点安装:[具体时间]。
4. 抽水与观测:[具体时间]。
5. 回灌与封堵:[具体时间]。
七、安全措施1. 施工人员必须穿戴安全帽、安全带等防护用品。
2. 施工现场设置警示标志,防止非施工人员进入。
3. 定期检查设备,确保设备正常运行。
4. 做好排水措施,防止雨水浸泡设备。
八、质量保证1. 严格按照施工方案进行施工,确保施工质量。
2. 定期进行质量检查,发现问题及时整改。
3. 施工完成后,进行验收,确保达到设计要求。
通过以上措施,确保深井降水施工顺利进行,为基坑开挖及施工创造良好的条件。
井点降水施工方案
![井点降水施工方案](https://img.taocdn.com/s3/m/fc8a359159f5f61fb7360b4c2e3f5727a5e924e6.png)
一、工程概况本工程位于下沙城区东南,和钱塘江相望,北侧紧邻20号渠。
场地土质主要为砂纸粉土,且本工程存在大面积纯地下室区域。
根据现场地质勘察报告,地下水位较高,为确保基坑开挖和地基基础施工的顺利进行,本工程采用井点降水方法。
二、井点降水方法1. 井点降水方法选择:本工程采用自流深井降水方法,即在基坑周围埋设一定深度的吸水井点管,通过抽水设备将地下水抽离,降低地下水位。
2. 井点降水施工流程:(1)井点布置:根据基坑形状、地下水位、土质等因素,确定井点布置方案。
对于宽度小于6m的基坑,采用单排线状井点;宽度大于6m或土质不良时,采用双排线状井点。
对于面积较大的基坑,采用环状井点或U形井点。
(2)井点施工:根据井点布置方案,开挖井点孔,安装井点管,连接抽水设备。
(3)抽水作业:开启抽水设备,不断抽吸地下水,降低地下水位。
三、施工准备1. 技术准备:(1)收集施工区域内建筑物的工程地质勘察报告、施工图纸、地下管线和其它障碍物资料等相关资料。
(2)编写施工方案,确定井点降水方法、井点管构造、长度和数量、抽水机械型号和数量等。
2. 材料准备:(1)井点管:选用壁厚合适的塑料管或钢管,长度根据井点布置方案确定。
(2)滤管:选用单节长度约1m的混凝土滤管,外包尼龙砂网。
(3)连接管:选用壁厚合适的塑料管或钢管,用于连接井点管和总管。
(4)抽水设备:根据设计要求配备离心泵、真空泵或射流泵等。
(5)其他材料:泥浆、水泥、砂石等。
3. 人员准备:组织专业施工队伍,进行技术培训和安全教育。
四、施工工艺1. 井点布置:根据设计图纸和现场实际情况,确定井点布置方案,并在地面画出井点布置图。
2. 井点开挖:按照井点布置图,开挖井点孔,深度应大于地下水位。
3. 井点安装:将井点管插入井点孔,确保井点管垂直,然后连接滤管和抽水设备。
4. 抽水作业:开启抽水设备,不断抽吸地下水,降低地下水位。
五、施工质量控制1. 井点布置:严格按照设计图纸和现场实际情况进行井点布置,确保井点布置合理。
地下水井降水工程施工方案
![地下水井降水工程施工方案](https://img.taocdn.com/s3/m/687fbb66182e453610661ed9ad51f01dc28157cd.png)
地下水井降水工程施工方案一、项目背景地下水井降水工程是为了有效控制地下水位,确保施工安全和工程进度,经过前期调研和工程设计,制定了以下施工方案。
二、施工目标1. 降低地下水位,使其达到施工要求的安全范围内。
2. 实施地下水井降水工程,确保施工现场的排水畅通。
三、施工步骤1. 方案准备- 详细了解工程现状和设计要求。
- 确定施工所需的材料和设备。
- 制定施工计划和安全保障措施。
2. 井孔开挖- 根据设计要求,在指定位置开挖井孔。
- 清除井孔内的杂物和泥沙,保持清洁。
- 按照设计深度和直径要求开挖井孔。
3. 井孔支护- 根据井孔开挖深度,选择适当的支护形式,如井壁衬砌或井筒。
- 严格按照支护设计方案进行施工,确保支护结构的稳定性和安全性。
4. 降水施工- 设置排水管道和降水设备,确保排水顺畅。
- 根据实际情况,采取适当的降水方法,如抽水、排水井等。
- 根据施工进展,及时调整降水设备,确保施工现场的排水效果。
5. 工程验收- 施工完成后,对降水工程进行全面检查和验收。
- 检查降水设备和排水管道的安装质量和工作状态。
- 确保地下水位达到预期目标,满足施工要求。
四、施工安全措施1. 严格遵守安全操作规范,确保施工人员的人身安全。
2. 在施工现场设置明显的安全警示标识,并配备必要的安全防护设备。
3. 定期检查和维护降水设备,确保其正常运行和安全性。
五、工程进度和质量控制1. 制定详细的施工计划,合理安排工期,确保工程进度。
2. 严格按照设计要求和技术规范施工,确保工程质量符合要求。
3. 进行工程质量检查和监理,及时发现和处理施工中的问题。
六、环保措施1. 合理利用施工现场的水资源,尽量减少对自然水体的影响。
2. 在施工现场设置固液分离设备,处理并回收排出的废水。
3. 严禁在施工现场倾倒和排放有害物质。
七、总结本文档介绍了地下水井降水工程的施工方案,包括施工目标、步骤、安全措施、质量控制和环保措施等内容。
通过严格执行该方案,可以确保地下水位降低到安全范围内,保证施工的顺利进行。
降水井施工方案
![降水井施工方案](https://img.taocdn.com/s3/m/f9d79ecf03d276a20029bd64783e0912a3167c63.png)
降水井施工方案Ⅰ、降水井施工工程概况:降水井为10口,其中长度为9m,观测井为6口,长度为7m。
Ⅱ、主要施工顺序方法:一、施工顺序二、施工方法(一)桩位测放1、测量员测放桩位,所有桩位均用Φ12钢筋头打入地下20cm且顶部涂以红油漆,以利检查核对。
2、桩位放样完毕后,测量员先将放样结果交项目技术负责验收。
3、项目技术负责验收合格后,再报请业主工地代表或监理验收;验收合格后,经双方负责人在桩位放样单上签字认可,将放样结果形成资料性文件,方可进行下道工序的施工;否则,重新放样。
4、桩位放样误差20mm。
(二)护筒埋设1、沿桩位0.7m外钉四根Φ16钢筋头,使其两根连线交于桩位中心。
2、以钉入的桩位钢筋头为中心,挖一比护筒大10cm的圆坑,且底部要进入原状土≥20cm。
3、埋设护筒时,其中心线与桩位中心线的允许偏差≤20mm,并保持护筒垂直。
4、护筒内径要比桩径大10cm。
5、埋设护筒时,其四周应用粘土分层回填夯实,确保孔口不坍塌,否则,护筒松动,倾斜而失去护筒护壁的作用。
6、埋设好护筒后,逐个测量护筒上口标高,以正确控制桩深,如遇松散填土,护筒易下沉时,应用铁丝将护筒与钻机机座固定。
7、埋设好护筒后,由技术人员进行检测,并请业主或监理复核验收。
(三)钻孔钻机就位1、钻机移至桩位上后,将桩位四周的十字线拉起,钻机转盘中心与桩位中心(即十字线交点中心)偏差≤20mm。
2、钻机底部垫设枕木要稳固平整,以保护钻机水平稳固。
3、机班长用水平尺前后左右校正钻机水平,主动钻杆用铅锤检测,班长自检,质检员复检,合格后报请业主代表或监理验收;业主代表或监理验收合格并签字认可后方可开钻。
钻孔垂直度1、钻孔垂直度:降水井要求<1%。
2、采取措施:⑴钻头采用腰箍型,保证钻头方向竖直向下。
⑵检查所有钻杆是否垂直,成孔过程中要检查钻机水平情况,不少于3次,注意减少晃动。
发现偏斜及时调整。
⑶在钻头上部加配重钻杆,钻进中使钻杆重心在底部,以确保垂直度。
降水井施工方案
![降水井施工方案](https://img.taocdn.com/s3/m/1c988eb04bfe04a1b0717fd5360cba1aa9118c60.png)
降水井施工方案一、工程概况根据设计要求沿纵向布置两排降水井, 降水纵向井间距15米, 横向布置在隧道左右半幅的中心位置。
共计39排, 每排2个, 加泵房一个, 总数量79个。
降水井设计降水深度至基坑开挖面以下1米, 降水井深度为基坑开挖面以下大于10米。
采用旋挖机成孔, 设计孔径700mm, 井管采用内径400mm的混凝土管, 其中静水位以上采用混凝土实管, 静水位以下采用无砂混凝土滤水管, 滤水管接头采用60目纱网包封, 铁丝缠绕绑扎固定。
下管方式采用托盘下管法。
如下图所示:二、施工方法采用旋挖机钻孔成孔, 采用托盘法下管, 由吊车配合下管的作业方法。
下管之后采用砂砾回填含水层滤水管外侧间隙, 再清洗管内壁及孔底。
符合要求后开始降水施工。
施工工序: 测量放样→埋设护筒→计算降水井孔深→旋挖机成孔(泥浆护壁)→吊车配合下管→回填砂砾→洗井→开始降水作业。
2.1.测量放样钻孔施工前对桩位中心进行精确放样, 并在纵横方向设置护桩,以便随时对桩位中心进行复核。
2.2.埋设护筒(1)护筒用4~12mm的钢板制作, 其内径大于钻头直径200mm。
护筒的埋置深度根据地质情况埋深0.5~2.0m不等, 护筒顶比施工面高出0.5m左右, 其高度满足孔内泥浆面的要求。
(2)护筒埋设应准确、稳定, 护筒中心与桩位中心的偏差不得大于50mm, 垂直度偏差不允许大于1%, 保证钻机沿着桩位垂直方向顺利工作。
(3)护筒内存储泥浆高出护筒脚底或地下水位0.5m, 保护桩孔顶部土层不致因钻头(钻杆)反复上下升降、机身振动而导致坍孔。
(4)护筒埋设完成应由测量组复测护筒标高, 计算降水井孔深, 并做好技术交底。
2.3.钻机就位、校正钻孔前将场地检平, 清除杂物, 在夯填密实土层上横向铺设枕木, 然后在枕木上铺设废旧钢轨或型钢, 即构成钻机平台。
钻机中心应对准桩中心, 复核校正旋挖机钻杆, 使其对准桩位。
2.4.旋挖机成孔(泥浆护壁)在钻进过程中, 不可进尺太快, 由于采取泥浆护壁, 因此, 要给一定的护壁时间。
降水井方案
![降水井方案](https://img.taocdn.com/s3/m/c2875be2c67da26925c52cc58bd63186bceb92cc.png)
端头降水井施工方案一、工程概况Xx地铁站右线盾构端头加固经过二次补注浆已后,根据抽芯情况判断,旋喷桩施工情况较好,但水平方向破除表层连续墙后仍然存在渗水现象,考虑到盾构机进洞后的安全,目前的端头加固情况仍然不能满足要求,需进行处理。
二、施工措施洞门凿除后,第二层钢筋处未出现位移现象,地面垂直抽芯情况良好,根据现场实际情况判断,然存在渗水现象。
隧道底部位后,盾构机推入隧洞,降水井共设四个。
,孔深18m。
布孔平面图如下:三、降水井施工工艺流程降水井的布设造孔安放钢筋笼填反虑料洗井1、降水井工艺及技术参数①采用冲击钻进,十字冲击钻头,冲击成孔、泥浆护壁工艺,孔径为600mm和800mm两种,钻至设计要求深度终孔。
②根据降水井孔径的不同,孔径600mm和800mm的降水井分别制作外径为400mm和600mm的钢筋笼(见井身配筋图),笼顶超出地面30cm,笼底用虑网封闭。
用铁丝在钢筋笼外侧绑扎3层虑网,虑网孔径1.5×1.5mm。
③为保证抽水井中含砂量小,反虑料采用粒径0.5~1cm的碎石。
在钢筋笼内均匀填入反滤料。
④采用3方空压机洗井,压力0.5Mp。
2、主要技术要求1、钻孔垂直度小于1%。
2、安放钢筋笼前将泥浆化稀,把泥浆比重控制在1.1~1.15之间。
3、反滤料粒径0.5~1.0cm为宜,应在孔内均匀填入。
4、采用气举反循环法将井内泥浆置换,直到清水为止。
四、设备及人员配置1、主要设备施工设备表2、人员配置现场管理人员:2人;机长4人;电工:1人;钢筋笼制作:3人;杂工:2人,共12人。
3、工期要求:总工期:4天,开工时间:2008.9.20,完工时间:2008.9.23。
五、质量保证措施1、技术措施⑴开工前,必须根据施工详图测量放样,把孔位图报送给监理单位,经过监理工程师检查确认后方可开工。
⑵钻机就位应平整、稳固,确保施工中不发生倾斜、移动。
钻机冲锤垂直偏差不得大于0.5%,孔位偏差不应大于10mm。
降水井专项施工方案
![降水井专项施工方案](https://img.taocdn.com/s3/m/30dd84b6bb0d4a7302768e9951e79b8968026825.png)
降水井专项施工方案降水井是一种用于收集雨水和排放地下水的设施,其施工是城市排水系统建设的重要环节。
下面是一份降水井专项施工方案的概要:1. 施工目标:完成降水井的建设,以便收集雨水和排放地下水,确保城市排水系统的正常运作。
2. 施工地点:选择适合建设降水井的位置,通常位于城市的低洼地区或下水道附近。
3. 施工材料:选择高强度、耐腐蚀的材料进行施工,如钢筋混凝土、塑料等。
4. 施工过程:(1) 确定施工地点和深度:根据降水井的功能和需求,确定建设的位置和深度。
(2) 地面弥补工程:在施工地点进行地面弥补工程,确保地面平整,并修建围栏,标明施工区域。
(3) 开挖井身:根据设计要求,在施工区域内开挖降水井的井身,确保井口和井底平整。
(4) 井身加固:使用钢筋混凝土或塑料制作井身,加固井壁,并进行养护。
(5) 安装降水井盖:选择符合标准的降水井盖,根据井口直径进行安装,并固定好。
(6) 连接管道:根据设计图纸,将降水井与地下排水管道进行连接,确保正常的排水和收集功能。
(7) 检查和测试:施工完成后,进行检查和测试,确保降水井的设计符合要求,并进行必要的调整和修正。
5. 施工安全:在施工过程中,要高度重视施工安全,建立严格的施工安全管理制度,确保施工人员的安全。
6. 环境保护:在施工过程中,要合理利用资源,减少对周边环境的影响,确保施工过程中的环境保护措施得到落实。
这份降水井专项施工方案适用于城市排水系统建设中的降水井施工,通过科学的施工方法和严格的质量控制,可以确保降水井的稳定性和功能性,并为城市排水系统的顺利运行提供支持。
同时,在施工过程中要注重安全和环境保护,保障施工人员的安全,减少对周边环境的影响。
降水井施工方法
![降水井施工方法](https://img.taocdn.com/s3/m/f652304a03020740be1e650e52ea551810a6c9ed.png)
降水井施工方法一、工艺流程准备工作→钻机进场→定位安装→开孔→下护口管→钻进→终孔后冲孔换浆→下井管→稀释泥浆→填砂→止水封孔→洗井→下泵试抽→合理安排排水管路及电缆电路→试验→正式抽水→记录。
二、设备选型本工程降水井孔径最大为φ650mm,根据本公司多年来的施工经验,本工程钻井设备选用KQ1250型钻机或DT-300水文地质钻机,成孔采用正循环自然泥浆造浆,泥浆护壁回转钻进成孔,钻头选用带保径圈的三翼钻头,钻头直径按设计及规范要求。
根据施工经验,使用这些钻头施工稳定性好,能确保成孔质量,能有效控制成孔中的缩径现象,为确保工程质量奠定基础。
三、施工方法1、准备工作首先落实材料和人员,合理安排人财物,与甲方及各相关单位保持密切协作。
2、材料到位专人负责进料,工程师核定,确保井管、桥式过滤管(孔隙率大于15%)、填料、粘土等材料的质量。
材料不到位,质量不符合要求不能开钻。
3、进场、定位、埋设护孔管井位放样好后应由监理工程师复核确认,钻机进场。
钻机应安放稳固、水平、护孔管中心、磨盘中心、大钩应成一垂线。
埋设护孔管要求垂直,并打入原状土中10-20cm,外围用粘土填实夯实,井管、砂料到位后才能开钻,钻孔孔斜不超过1%,要求整个钻孔孔壁圆整光滑,钻进时不允许采用有弯曲的钻杆。
4、钻进清孔钻进中保持泥浆比重在 1.1~1.15,尽量采用地层自然造浆,整个钻进过程中要求大钩吊紧后徐徐给进(始终处于减压钻进),避免钻具产生一次弯曲,特别是开孔时不能让机上钻杆和接头产生大幅摆动。
每钻进一根钻杆应重复扫孔一次,并清理孔内泥块后再接新钻杆,终孔后应彻底清孔,直到返回泥浆内不含泥块,返出的泥浆含砂量<12%后提钻。
5、下井管按设计井深预先将井管排列、组合,下管时所有深井的底部按标高严格控制,并且保持井口标高一致。
井管应平稳入孔,每节井管的两端口要找平。
为了保证井管不靠在井壁上和保证填料厚度,在滤水管上下部各加一组扶正器,保证环状填料间隙厚度大于180mm,外包一层40目滤网。
降水井专项施工方案
![降水井专项施工方案](https://img.taocdn.com/s3/m/384c724068eae009581b6bd97f1922791688be19.png)
1 工程概略 (3)地质概略 (3)工程简介 (4)2 降水井参数 (5)3 降水井施工 (6)管井成孔 (6)下管 (7)回填滤料 (7)洗井 (7)设置水泵 (7)安泵试抽 (8)试抽总结 (8)4 排水管路 (8)5 降水配电系统 (9)6 降水井后期办理 (9)7 施工现场安全举措 (10)安全目标 (10)安全标准 (10)安全管理系统 (10)安全管理规则 (11)安全生产保证举措 (11)一般安全规定 (11)应急方案 (12)8 质量保证举措 (14)9 环保、水保举措 (14)施工环境保护举措 (14)取、弃土场环保举措 (15)废水、废碴办理举措 (15)防备空气污染和扬尘举措 (15)降水井专项方案1工程概略地质概略( 1)地层岩性本施工里程段地道范围内为汾河冲积平原,地势平展。
表覆第四系崭新统人工聚积层,以杂填土、素填土为主。
其下为崭新统冲击层,岩性为粉质黏土、粉土、粉砂、细砂、中砂、粗砂、砾砂、圆砾、,局部粉土、粉砂、细砂、中砂为可液化土层,岩性为粉质黏土、粉砂、细砂、砾砂、圆砾、卵石等。
( 2)特别土A、填土:多为杂填土,由砖头、粉煤灰、水泥块、碎石、黏性土等构成,成分复杂,土质不均,构造松懈,工程性质较差,在表层广泛散布,层厚~。
局部为素填土,以黏性土及粉土为主,土质较平均,填筑年限不长,土体松懈。
B、新黄土:呈层状散布。
C、淤泥质粉质黏土、液化土( 3)水文地质状况地表层地下水种类为第四系孔隙潜水,洪积地层潜水水位埋藏较深,且埋深变化较大,其地下水埋深~,主要赋存于第四系崭新统新黄土、粉土、砂类土、碎石类土等地层中。
地下水主要接受大气降水和地表水体入渗补给,排泄门路主要为地面蒸发。
地下水位年变幅 2~4m。
冲积地层地下水位埋深较浅,埋深~,主要赋存于第四系崭新统粉土、砂类土等地层中。
地下水主要接受大气降水和地表水体入渗补给,排泄门路主要为地面蒸发及侧向径流。
地下水位年变幅2~4m。
降水井施工设计方案
![降水井施工设计方案](https://img.taocdn.com/s3/m/f15ca4aef021dd36a32d7375a417866fb84ac0d8.png)
降水井施工设计方案目录1编制依据 (2)2工程概况水文地质条件 (2)3场地水文地质条件 (2)4降水设计案 (3)4.1降水井井身结构 (3)4.2降水井布置 (4)4.3施工技术措施 (4)4.4降水井施工 (5)4.5降水井监测 (7)5施工部署 (7)6.1施工管理体系 (7)6.2质量保证体系 (7)6.3劳动力组织计划 (7)6.4机械设备计划 (8)6.5施工工期 (8)7施工安全及环保措施 (8)7.1降水安全、环保措施 (8)7.2土施工安全、环境保证措施 (8)附:降水井井身结构图降水井平面布置图基坑降水施工案1编制依据①、中国(如皋)长寿城项目一期工程东侧地块《岩土工程勘察报告》,报告编号:NT12100。
②、《现行建筑施工规大全》③、有关场地平面图。
④、我公司多年来在如皋地区的施工经验。
⑤、一期二标段6#楼施工组织设计。
2工程概况及水文地质条件本场地位于解放西路北侧,长寿城一期工程以东与红星河西之间,拟建的建筑物为一层商铺,五层住宅楼,拟建建筑物设置一层地下车库,地下车库开挖深度约6米左右,土开挖量约16000m3。
3场地水文地质条件依据本场地岩土勘察报告,本场地含水层共四层,其中:上层粉砂、粉土夹粉砂共两层,潜水含水层二层。
对基础施工有影响的隙潜水主要赋存于2~3层粉土,粉砂土和松散土层隙潜水。
①、第一层上层粉土夹粉砂该含水层地下水位埋深为约2.5m左右,分布于第一层杂填土、粉土夹粉砂中,地下水主要来此于地下降水入渗补给和东侧红星河渗漏,表现为地下水位及含水量随补给源的变化而变化,常年地下水位较高,年降水量较大,降水时地下水接近地表。
②、第二层上层粉砂土该含水层分布于渗透系数相对较高的②~③的粉土夹层中,含水层性质属层间水。
主要特征是含水层水位随含水层层位变化而变化,因此无统一的含水层位和地下水位,含水性多为粉沙土或粉土夹粉砂,含水量较大,渗透性较强。
4降水设计案依据本场地水文地质条件及基坑开挖深度,结合本公司基坑降水经验,本基坑降水采用小口径井点降水案。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
安岳气田磨溪区块龙王庙组气藏开发地面一期工程综合倒班基地项目降水井施工方案编制:审核:目录1 编制依据 (3)2 工程概况水文地质条件 (3)3 场地水文地质条件 (3)4 降水设计方案 (3)4.1 降水井井身结构 (4)4.2 降水井布置 (5)4.3 施工技术措施 (5)4.4 降水井施工 (6)4.5 降水井监测 (7)5 施工部署 (6)5.1 施工管理体系 (6)5.2 质量保证体系 (6)5.3 劳动力组织计划 (6)5.4 机械设备计划 (7)5.5 施工工期 (7)6 施工安全及环保措施 (7)6.1 降水安全、环保措施 (7)6.2 土方施工安全、环境保证措施 (8)附:降水井井身结构图降水井平面布置图基坑降水施工方案一、编制依据1、四川省地质工程勘察院《综合倒班基地岩土工程勘察报告》2、《现行建筑施工规范大全》3、有关场地平面图。
二、工程概况安岳气田磨溪区块龙王庙组气藏开发地面一期工程综合倒班基地位于四川省遂宁市河东新区,本工程规划建设用地面积 20622m2,其中一期用地面积 11761m2,二期用地面积 8861m2,总建筑面积 84096m2。
因规划方案改变,于 2011 年 11 月 5 日调整设计规划图,工程拟建建筑有倒班公寓、体育馆、餐厅和地下设备用房,各建筑明细见表 1.1。
表 1.1 拟建建筑明细表建(构)筑物名跨度荷载高度结构特征柱间距单柱重层数基础形式称m mt倒班公寓框架 +剪力墙70.8 ×16.2 7×8.1 1100 47.55 13 桩 + 筏板体育馆框架43.2 ×24 7.2 ×6 170 12.45 1 桩基础后勤楼框架32.4 ×24.8 6.6 ×8.1 300 10.05 2 桩基础地下设备用房-5. 5~ -7.0 1三、场地水文地质条件在拟建场地勘探深度范围内的地层主要由第四系全新统冲洪积层(Q4al+pl)与侏罗系上统遂宁组( J3)组成,地层岩性分别为粉土、粉砂、卵石和粉砂质泥岩,其埋藏情况和厚度特征详见《工程地质剖面图》。
现将各地层的分布及特征由上至下描述如下:粉土①:黄褐色,稍密,湿~很湿,含铁锰质氧化物,呈条纹状分布,见黄褐色铁锰质浸染,具摇震反应,偶见有机质及腐殖物,局部夹薄层或团块状粉砂。
该层层厚约 1.0-3.0m,单桥静力触探比贯入阻力 Ps值平均为2.20MPa,分布于整个拟建场地。
顶部 0.3-0.5m 为耕植土。
粉砂②:黄绿色,松散,湿~很湿,颗粒成分主要为长石和石英,含少量云母碎片,该层中夹少量薄层或团块状粉土、细砂,局部夹淤泥,下部多夹少量卵砾石。
该层层厚约 0.5-3.55m,单桥静力触探比贯入阻力 Ps 值平均为 2.27MPa,分布于整个拟建场地。
卵石③:灰绿色、杂色,骨架颗粒成分主要为中-微风化岩浆岩、变质砂岩、石英岩、灰岩及少许燧石,粒径以5-12cm者居多,大者可达 20cm 以上,分选性较差,磨圆度中等,一般呈亚圆及不规则状,充填物以粉细砂及砾石为主,泥质物含量约占填隙物的 15%。
依据 N120 超重型动力触探成果并结合地区经验,将其分为松散( N120≤3)、稍密( 3< N120≤6)和中密(6< N120≤11)3 个亚层。
该层以松散为主,次为稍密,中密卵石呈薄层或透镜体状产出。
该层分布于整个拟建场地。
松散卵石③ 1:粒径多为3-8cm,卵石含量约为 50%或以下,夹粉细砂团块,饱和,松散状,层厚约0.5-6.5m,主要呈透镜体状产出,N120 修正击数一般小于 3 击,平均值为 1.84 击。
稍密卵石③ 2:粒径多为 4-10cm,卵石含量约为 55-60%,饱和,稍密状,层厚 0.5-4.5米,主要呈透镜体状产出, N120 修正击数一般为 3~6 击,平均 4.23 击。
中密卵石③ 3:粒径多为 5-12m,含少量漂石,卵石含量约为 60-65%,饱和,中密状,层厚 0.5-1.2 米,呈透镜体状产出,N120 修正击数一般为 6~10 击,平均 7.86 击。
粉砂质泥岩④:系侏罗系上统遂宁组棕红色粉砂质泥岩,岩层产状 335°∠1°,经钻探揭露,可分为强风化粉砂质泥岩和中风化粉砂质泥岩。
四、降水设计方案依据本场地水文地质条件及基坑开挖深度,本基坑降水采用大口径井点降水方案。
四.1 降水井井身结构降水井深度: 12~13m降水井井径:Ф600mm滤水管管径:Ф400mm (无砂管)滤料:Ф2—4 mm(细砾石)降水井间距: 8~10m井身结构见附图一。
四.2 降水井布置降水井的布置是保证降水效果的一个重要环节。
本次降水工程井点的布置一般间距为 8~10m,基于本基坑形状呈“凹”字形,基坑内外侧补给源大小不一。
因此,对于补给源较大的基坑外侧(西侧)降水井间距加密布置,降水井间距为 8m,其余各侧降水井间距均为 10m;降水井距基坑周边距离为 1.0m。
同时在施工中利用收集到的有关水文地质资料,抽水试验成果再作适当调整。
具体布置见附图二降水井平面布置图四.3 施工技术措施由于本基坑上部含水层属上层滞水含水层,地下水位较高变化较大,地下水主要接受大气降水和地下管线渗漏补给,其含水介质渗透性差;因此,含水层进行降水具有一定的难度,为了确保本基坑降水效果,本次降水在布井和施工中采用如下几个方面的技术措施:①、加深降水井深度从水文地质资料分析,含水介质为粘质粉土、砂质粉土,渗透性差,涌水量小的特点,因此加大降水井深度以增大渗流梯度,确保降水效果。
②、合理布井依据本基坑平面形态,基坑内侧地下水的补给源较小,外侧补给源相对较大,因此,布置降水井时,外侧加密布井,内侧可增大降水井间距。
③、完善成井工艺、确保成井质量由于本次降水涉及到含水层属上层滞水含水层,且各含水层渗透性较差,含水层赋存层位变化较大。
因此,只有完善成井工艺才能确保成井质量。
在降水井施工过程中,采用多次反复、内部循环洗井法成井。
④、加设引排设施依据本工程水文地质条件,含水层含水介质均为粉质粘土、砂质粉土,其持水度大,均匀性差,基于上述特征,在施工中如出现坑壁、坑底渗水现象,可采用加设引排设施,以确保基坑及基础施工的正常进行。
井点定位场地修整钻机、成井安装钻机检查孔深冲洗钻孔材料准备钻机、成井下滤水管充填滤料洗井安装试抽设备试抽抽水试验优化设计验收安装抽水设备降水、观测水位四.4 降水井施工四.4.1 工艺流程场地平整——测量施放井点——钻机对位——成孔——下放井管——充填滤料——洗井——下放水泵——抽水。
工艺流程图如下:四.4.2主要施工方法及技术要求1、成孔:采用直径 600mm 反循环钻机成孔,泥浆比重〈 1.05。
下管前保证井底沉渣厚度不大于 20cm,方可下放滤管。
2、井管安装:井管安放严格按现场技术交底进行,用 4 根竹片, 10号双铁丝捆绑;管口内壁不错位,选择透水性良好的滤管安装于含水层对应部位。
3、填砾:填砾前井管必须居中,使填砾厚度均匀,滤料应从井管两侧慢慢对称填入,以防滤料中途卡塞及井管错位,填至井口 1—2m 米时用粘土填实。
在填滤时如发生井口反砾现象,应及时停止填砾,查明原因进行处理。
4、洗井:洗井为关键性工艺,在滤料充填完之后,要立即进行洗井,洗井采用井管外注清水循环法工艺,抽、停交替,直至水清砂净为止。
洗井结束前测量井深,清理井底,使井底沉淀小于0.3-0.5m。
5、下泵:下泵深度距井底 1.0-2.0m 左右。
6、井点保护:降水井施工完成后,降水井井管应高于自然地坪20—50cm,并加井盖予以保护,避免杂物落入井内,以免破坏。
7、观测记录:应及时、准确地记录观测井水位,以次检验施工方案的正确性。
必要时对方案作适当调整,以确保基坑降水效果。
四.5 降水井监测为了掌握场地含水层水文地质条件变化,做到降水井点布置合理,达到较好的基坑降水效果,在降水进行施工及降水过程中对降水井进行监测,监测内容包括如下几个方面:①、在降水井施工过程中,及时采取含水层岩样,分析含水介质变化,及其水文地质条件变化,为合理布井提供依据。
②、在洗井过程中监测井深、地下水位变化,并实时进行试验抽水,确定各单井涌水量,为选择降水泵型据供参数。
③、降水工作开始后每天早、中、晚对降水井水各测一次,以便及时掌握降水效果。
④、地下水位达到稳定后确保每天观测一次水位,依据地下水位变化历时曲线,调整水泵投入量,达到降低能耗、保护地下水资源目的。
⑤、每二天测量一次降水井深度,掌握降水井沉砂量,以便发现失效的降水井,做到及时处理,延长降水井寿命。
五施工部署五.1 施工管理体系项目经理执行经理技术经理安全主管降水队主管安全环卫材料成孔洗井测量质量抽水试验资料五.2 质量保证体系组长:项目经理。
副组长:执行经理、技术负责人。
组员:质量员、实验员、测量员、资料员、施工员。
五.3 劳动力组织计划1、降水井施工 20 人;2、电工 2 人。
3、其它辅助人员: 15 人4、管理人员: 3 名五.4 机械设备计划机械设备见下表:表、机械设备计划表序号设备名称规格单位数量1 钻机D600 台1-2降2 配电箱9m3 台 53 空压机台 1 水4 手推车辆 35 潜水泵台50五.5 施工工期本降水工程降水井成井施工10 天,降水 3 天后开挖土方。
六、施工安全及环保措施六.1 降水安全、环保措施六.1.1 安全措施①、施工人员进入现场要戴安全帽,钻塔下严禁站人。
②、民工队进场要进行安全教育和交底。
并签订安全协议书。
③、设立电工值班制度,非电工不得随意接电,电工应随时检查电路情况,排除隐患。
④、现场严禁使用明火。
⑤、机械维修、清理应在断电后清扫,并由电工拉闸上锁,清扫完后再通知电工通电,以避免人员伤亡。
⑥、机械操作手,电气焊工、电工,应持证上岗,并严格执行安全操作规程。
⑦、配电箱、开关箱位置合理,内部设施符合要求,箱体整洁牢固加锁。
六.1.2 环保措施①、设置泥浆沉淀池,泥浆污水经沉淀后排入市政污水井。
②、施工场地无随地大小便,施工垃圾及时清理。
③、降水外排水设置泥浆池经沉淀后排入市政污水井。
④、施工人员不许大声喧哗。
⑤、钻机等强噪声设备按建委规定,控制施工时间。
⑥、增加环保意识,对在施工人员入场前进行一次环保教育。
共享知识分享快乐附图一页眉内容。
