设计变更工程洽商的区别

合集下载

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商、联系单、会签区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达设计标准状态改变和修改。

由此可见,设计变更仅包含由于设计工作本身漏项、错误等原因而修改、补充原设计技术资料。

设计变更费用一般应控制在建安工程总造价5%以内,由设计变更产生新增投资不得超过基本预备费1/3。

纠正设计错误以及满足现场条件变化而进行设计修改工作。

一般包括由原设计单位出具设计变更通知单和由施工单位征得由原设计单位同意设计变更联络单两种。

1、在建设单位组织有设计单位和施工企业参加设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图做法,都属于设计变更,为此而增加新图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到具体情况,需要进行处理;因而发生设计变更。

如工程管道安装过程中遇到原设计未考虑到设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更原因、做法、规格和数量,以及变更后施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加管线,再征得设计单位同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目具体设计等引起设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更签发原则。

设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及及现场不符无法施工非改不可,应按设计变更程序进行。

设计变更、工程签证、确认单、工程洽商单、联系单、会签地区别

设计变更、工程签证、确认单、工程洽商单、联系单、会签地区别

设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则。

设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

设计变更、工程签证、工程洽商、工程联系单的区别

设计变更、工程签证、工程洽商、工程联系单的区别

设计变更、工程签证、工程洽商、工程联系单的区别一设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

设计变更与洽商的区别

设计变更与洽商的区别

设计变更、签证(现场签证)、工程量签证、工程量确认单、工程洽商、联系单、会签的区别一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商单、联系单、会签的区别

设计变更、工程签证、确认单、工程洽商、联系单、会签的区别设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改.由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料.设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则。

设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

设计变更、工程洽商、现场签证地区别

设计变更、工程洽商、现场签证地区别

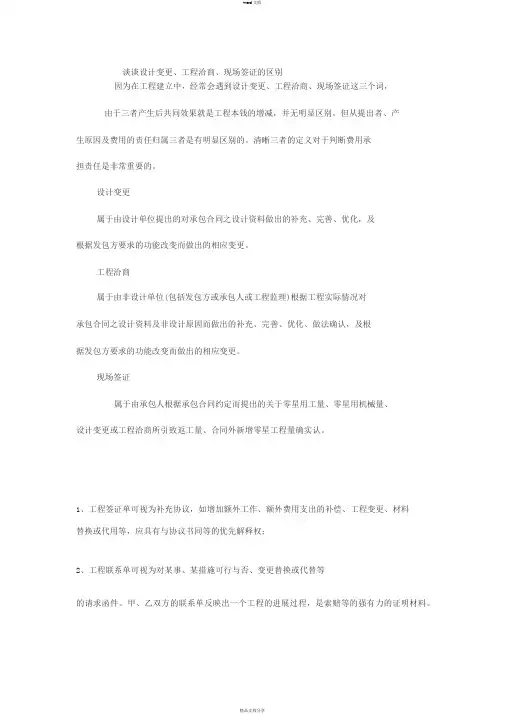

谈谈设计变更、工程洽商、现场签证的区别因为在工程建立中,经常会遇到设计变更、工程洽商、现场签证这三个词,由于三者产生后共同效果就是工程本钱的增减,并无明显区别。

但从提出者、产生原因及费用的责任归属三者是有明显区别的。

清晰三者的定义对于判断费用承担责任是非常重要的。

设计变更属于由设计单位提出的对承包合同之设计资料做出的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。

工程洽商属于由非设计单位(包括发包方或承包人或工程监理)根据工程实际情况对承包合同之设计资料及非设计原因而做出的补充、完善、优化、做法确认,及根据发包方要求的功能改变而做出的相应变更。

现场签证属于由承包人根据承包合同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量确实认。

1、工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2、工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过根本预备费的1/3。

4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

问题解答 洽商与变更 有什么区别

问题解答 洽商与变更 有什么区别

洽商变更建筑工程中,洽商与变更有什么区别?最佳答案更是由于设计的失误或设计意图改变而由设计单位补发的通知,所以叫设计变更通知单,是必须要执行的洽商是施工单位为了方便施工或根据甲方意图或发现了当时在图纸会审时没有发现的图纸毛病时向设计单位提出意见,有商量的意思,所以叫工程洽商,一般设计都会同意的工作联系单是在施工中遇到问题而和对方单位联系予以解决,一般是监理单位给施工单位发的多有些重要问题可以主动要求设计出变更,为了给自己省事,也为了让甲方强制执行,因为有些甲方不同意费用太大的工程变动如果设计不同意时就说是甲方意思,如果甲方不同意时就说是设计意思,呵呵,两头糊弄其实主要还是经济上的区别比较重要,设计变更时,施工单位是可以要求追加费用的。

洽商只是技术交流。

工作联系单和技术交流差不多,就是要求一个确认,留一个正式文件存档。

一般结算只承认工程变更,其它2个都不能作为依据的洽商和联系单有可能是变更的支持性文件天降大任于斯人也,必先苦其心志,劳其筋骨,饿其体肤,空乏其身,行指乱其所为,所以动心忍性,曾益其所不能。

——《孟子》翻译过来意思就是舜从田野之中被任用,傅说从筑墙工作中被举用,胶鬲从贩卖鱼盐的工作中被举用,管夷吾从狱官手里释放后被举用为相,孙叔敖从海边被举用进了朝廷,百里奚从市井中被举用登上了相位。

所以上天将要降落重大责任在这样的人身上,一定要道先使他的内心痛苦,使他的筋骨劳累,使他经受饥饿,以致肌肤消瘦,使他受贫困之苦,使他做的事颠倒错乱,总不如意,通过那些来使他的内心警觉,使他的性格坚定,增加他不具备的才能。

人经常犯错误,然后才能改正;内心困苦,思虑阻塞,然后才能有所作为;这一切表现到脸色上,抒发到言语中,然后才被人了解。

在一个国内如果没有坚持法度的世臣和辅佐君主的贤士,在国外如果没有敌对国家和外患,便经常导致灭亡。

这就可以说明,忧愁患害可以使人生存,而安逸享乐使人萎靡死亡。

设计变更和工程洽商的区别

设计变更和工程洽商的区别

设计变更和工程洽商的区别因为在工程建设中,经常会遇到设计变更、工程洽商两个词,由于两者的变动会影响到工程成本的增减,清晰俩者的定义对于判断费用承担责任是非常重要的。

设计变更和工程洽商这两者有什么区别呢?下面小编来讲讲变更与洽商的区别。

一、设计变更和工程洽商两者的区别1、设计变更属于由设计单位提出的对承包合同之设计资料做出的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。

2、工程洽商属于由非设计单位(包括发包方或承包人或工程监理)根据工程实际情况对承包合同之设计资料及非设计原因而做出的补充、完善、优化、做法确认,及根据发包方要求的功能改变而做出的相应变更。

3、设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4、工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

二、设计变更和工程洽商的介绍1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

设计变更、工程洽商、现场签证的区别

设计变更、工程洽商、现场签证的区别

设计变更、工程洽商、现场签证的区别观点一1.工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2.工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3.设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4.工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

观点二因为在工程建设中,经常会遇到设计变更、工程洽商、现场签证这三个词,由于三者产生后共同效果就是工程成本的增减,并无明显区别。

但从提出者、产生原因及费用的责任归属三者是有明显区别的。

清晰三者的定义对于判断费用承担责任是非常重要的。

1.设计变更属于由设计单位提出的对承包合同之设计资料做出的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更.2.工程洽商属于由非设计单位(包括发包方或承包人或工程监理)根据工程实际情况对承包合同之设计资料及非设计原因而做出的补充、完善、优化、做法确认,及根据发包方要求的功能改变而做出的相应变更。

3.现场签证属于由承包人根据承包合同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量的确认。

现场签证现场签证是施工过程中经常碰到,是对某种施工实施情况的书面描述,由此发生的价格不仅成为工程造价的组成部份,而且也是成为合同的补充部分。

施工现场签证是工程建设在施工期间的各种因素和条件发生变化情况的真实记录和证实。

设计变更、工程签证、工程洽商等的区别

设计变更、工程签证、工程洽商等的区别

设计变更、工程签证、确认单、工程洽商、联系单、会签的区别,这些怎么区分?(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,☞为什么夫妻“雲雨”,女性很难达到“癫峰”?与这几点有关经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

建筑工程中的各种签字变更的区别

建筑工程中的各种签字变更的区别

设计变更、工程签证、确认单、工程洽商、联络单、会签一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文献中所体现旳设计原则状态旳变化和修改。

由此可见,设计变更仅包括由于设计工作自身旳漏项、错误等原因而修改、补充原设计旳技术资料。

设计变更费用一般应控制在建安工程总造价旳5%以内,由设计变更产生旳新增投资不得超过基本预备费旳1/3。

纠正设计错误以及满足现场条件变化而进行旳设计修改工作。

一般包括由原设计单位出具旳设计变更告知单和由施工单位征得由原设计单位同意旳设计变更联络单两种。

1、在建设单位组织旳有设计单位和施工企业参与旳设计交底会上,经施工企业和建设单位提出,各方研究同意而变化施工图旳做法,都属于设计变更,为此而增长新旳图纸或设计变更阐明都由设计单位或建设单位负责。

2、施工企业在施工过程中,碰到某些原设计未预料到旳详细状况,需要进行处理;因而发生旳设计变更。

如工程旳管道安装过程中碰到原设计未考虑到旳设备和管墩、在原设计标高处无安装位置等等,需变化原设计管道旳走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

此类设计变更应注明工程项目、位置、变更旳原因、做法、规格和数量,以及变更后旳施工图,经方签字确认后即为设计变更。

3、工程动工后,由于某些方面旳需要,建设单位提出规定变化某些施工措施,或增减某些详细工程项目等,如在某些工程中由于建设单位规定增长旳管线,再征得设计单位旳同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场旳原因,如材料供应或者施工条件不成熟,认为需改用其他材料替代,或者需要变化某些工程项目旳详细设计等引起旳设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更旳签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出对应图纸或阐明,并办理签发手续,下发到有关部门付诸实行。

工程洽商、工程签证、工作联系单、设计变更区别

工程洽商、工程签证、工作联系单、设计变更区别

如何区分“工程联系单,工程洽商记录、工程签证、设计变更”1、工程联系单:用于甲乙双方日常工作联系。

只需建设、监理(或设计)、施工单位签认。

例如:施工单位联系建设单位催要甲供材料。

工程洽商记录:用于对工程方面的技术问题的核定,需要建设、监理、设计、施工单位四家签认。

例如:将电气桥架与排水管相交时如何施工?这就需要做洽商记录。

工程签证单:用于变更部分的工程量签证。

2、这几个单子的名称。

在各地和各单位中,会多少有不同。

看这些单子的功能,主要从这样几个角度看1、单位。

谁能给谁发得单子,谁有权给谁发单子,谁在什么情况下才可以发单子,这些事情的属性很重要。

项目各参建单位由于项目关系不同,比如合同关系或管理关系等,再加上项目建设程序及规律的特性。

谁能给谁发单子,决定了单子的有效性。

2、日期、签署、事由等。

这些都与发单子单位之间的项目关系直接有关。

不是什么人,都可以随便发单子,也不是什么单子都可以发3、各单据的管理流程是如何规定的。

工程联系单、工程洽商单、工程签证,可以说几乎所有的参建单位都可能使用。

甲方、监理、承建商、稆种供贷商等,都会以工程联系单的抬头,向有关单位发文。

包括监理单位也有可能向甲方发“工程签证”,但通常不是以工程签证为抬头就是了。

如果要说三单之间的差别。

单纯从建设方这个角度看。

工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。

比如通知承建商来开会,或者通知停水停电,提醒注意节假日的工作安排等等。

有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。

费用的确认与获得,必须走“工程签证”与“工程洽商”,才会被确认。

没有走后面的流程,视为承建商没有费用要求,不论事实是不是产生了费用。

所以常规理解工程联系单都是不产生费用的日常事项。

如果产生了费用或其他联带事项,就会激活“工程签证”与“工程洽商”等相关流程。

设计变更工程洽商现场签证的区别

设计变更工程洽商现场签证的区别

设计变更工程洽商现场签证的区别Revised by BLUE on the afternoon of December 12,2020.设计变更、工程洽商、现场签证的区别观点一1.工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权;2.工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

3.设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

4.工程洽商记录主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含而施工中又实际发生费用的施工内容所办理的洽商。

观点二因为在工程建设中,经常会遇到设计变更、工程洽商、现场签证这三个词,由于三者产生后共同效果就是工程成本的增减,并无明显区别。

但从提出者、产生原因及费用的责任归属三者是有明显区别的。

清晰三者的定义对于判断费用承担责任是非常重要的。

1.设计变更属于由设计单位提出的对承包合同之设计资料做出的补充、完善、优化,及根据发包方要求的功能改变而做出的相应变更。

2.工程洽商属于由非设计单位(包括发包方或承包人或工程监理)根据工程实际情况对承包合同之设计资料及非设计原因而做出的补充、完善、优化、做法确认,及根据发包方要求的功能改变而做出的相应变更。

3.现场签证属于由承包人根据承包合同约定而提出的关于零星用工量、零星用机械量、设计变更或工程洽商所引致返工量、合同外新增零星工程量的确认。

现场签证现场签证是施工过程中经常碰到,是对某种施工实施情况的书面描述,由此发生的价格不仅成为工程造价的组成部份,而且也是成为合同的补充部分。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

设计变更工程洽商的区别文稿归稿存档编号:[KKUY-KKIO69-OTM243-OLUI129-G00I-FDQS58-一、设计变更(一)设计变更是工程施工过程中保证设计和施工质量,完善工程设计。

设计变更是指设计单位对原施工图纸和设计文件中所表达的设计标准状态的改变和修改。

由此可见,设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料。

设计变更费用一般应控制在建安工程总造价的5%以内,由设计变更产生的新增投资不得超过基本预备费的1/3。

纠正设计错误以及满足现场条件变化而进行的设计修改工作。

一般包括由原设计单位出具的设计变更通知单和由施工单位征得由原设计单位同意的设计变更联络单两种。

1、在建设单位组织的有设计单位和施工企业参加的设计交底会上,经施工企业和建设单位提出,各方研究同意而改变施工图的做法,都属于设计变更,为此而增加新的图纸或设计变更说明都由设计单位或建设单位负责。

2、施工企业在施工过程中,遇到一些原设计未预料到的具体情况,需要进行处理;因而发生的设计变更。

如工程的管道安装过程中遇到原设计未考虑到的设备和管墩、在原设计标高处无安装位置等等,需改变原设计管道的走向或标高,经设计单位和建设单位同意,办理设计变更或设计变更联络单。

这类设计变更应注明工程项目、位置、变更的原因、做法、规格和数量,以及变更后的施工图,经方签字确认后即为设计变更。

3、工程开工后,由于某些方面的需要,建设单位提出要求改变某些施工方法,或增减某些具体工程项目等,如在一些工程中由于建设单位要求增加的管线,再征得设计单位的同意后出设计变更。

4、施工企业在施工过程中,由于施工方面、资源市场的原因,如材料供应或者施工条件不成熟,认为需改用其他材料代替,或者需要改变某些工程项目的具体设计等引起的设计变更,经双方或三方签字同意可作为设计变更。

(二)设计变更的签发原则设计变更无论由哪方提出,均应由建设单位、设计单位、施工单位协商,经确认后由设计部门发出相应图纸或说明,并办理签发手续,下发到有关部门付诸实施。

但在审查时应注意以下几点:①确属原设计不能保证质量、设计遗漏和错误以及与现场不符无法施工非改不可的,应按设计变更程序进行。

②一般情况下,即使变更要求可能在技术经济上是合理的,也应全面考虑,将变更以后产生的效益与现场变更引起施工单位的索赔所产生的损失,加以比较,权衡轻重后再作决定。

③工程变更引起的造价增减幅度是否控制在预算范围之内,若确需变更而有可能超预算时,更要慎重。

④施工中发生的材料代用应办理材料代用单,要坚决杜绝内容不明确的、没有详图或具体使用部位,而只是纯材料用量的变更。

⑤设计变更要尽量提前,最好在开工之前就发现,为了更好地指导施工,在开工前组织图纸会审,尽量减少设计变更的发生,确需在施工中发生变更的,也要在施工之前变更,防止拆除造成的浪费,也避免索赔事件的发生。

⑥设计变更应记录详细,简要说明变更产生的原因、背景、变更产生的时间,参与人、工程部位、提出单位都应记录。

(2)设计变更的实施与费用结算设计变更实施后,应注意以下两点:①本变更是否已全部实施,若在设计图已实施后,才发生变更,则应注意因牵扯到按原图施工的人工、材料费及拆除费。

若原设计图没有实施,则要扣除变更前部分内容的费用。

②若发生拆除,已拆除的材料、设备或已加工好但未安装的成品、半成品均由监理人员负责组织建设单位回收。

③调减或取消项目也要签署设计变更,以便在结算时扣除。

(3)分析设计变更,追究责任方的责任①若由于设计部门的错误或缺陷造成的变更费用以及采取的补救措施,如返修、加固、拆除等费用,由造价工程师协同业主与设计单位协商是否索赔。

②若由于监理单位的失职或错误指挥造成设计变更应由监理单位承担一定费用。

③由于设备、材料供应单位供应的材料质量不合格造成的费用应由设备供应单位负责。

④由于施工单位的原因、施工不当或施工错误,此变更费用不予处理,由施工单位自负,若对工期、质量、造价造成影响的,还应进行反索赔。

二、工程签证(一)施工过程中的工程签证,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未含有而施工中又实际发生费用的施工内容所办理的签证,如由于施工条件的变化或无法遇见的情况所引起工程量的变化。

工程签证单可视为补充协议,如增加额外工作、额外费用支出的补偿、工程变更、材料替换或代用等,应具有与协议书同等的优先解释权1、由于建设单位原因,未按合同规定的时间和要求提供材料、场地、设备资料等造成施工企业的停工、窝工损失。

2、由于建设单位原因决定工程中途停建、缓建或由于设计变更以及设计错误等造成施工企业的停工、窝工、返工而发生的倒运、人员和机具的调迁等损失。

3、在施工过程中发生的由建设单位造成的停水停电,造成工程不能顺利进行,且时间较长,施工企业又无法安排停工而造成的经济损失。

4、在技措技改工程中,常遇到在施工过程中由于工作面过于狭小、作业超过一定高度,造成需要使用大型机具方可保证工程的顺利进行,施工企业在发生时应及时将现场实际条件和施工方案通告建设单位,并在征得建设单位同意后实施,此时施工企业应办理工程签证。

5、对于大检修工程、零星维修项目大都没有正规的施工图纸,往往在检修前由施工企业提出一套检修方案,检修完毕后办理工程签证,然后依据工程签证办理工程结算。

此时工程签证工作尤其重要,直接关系到检修结算工作的顺利进行。

(二)工程签证的签发原则及注意事项1、严格现场经费签证。

凡涉及经济费用支出的停工、窝工、用工签证、机械台班签证等,由现场施工代表认真核实后签证,并注明原因、背景、时间、部位等。

例如:由于业主或别的非施工单位的原因造成机械台班窝工,后者只负责租赁费或摊销费而不是机械台班费。

2、应在合同中约定的,不能以签证形式出现。

例如:人工浮动工资、议价项目、材料价格,合同中没约定的,应由有关管理人员以补充协议的形式约定。

现场施工代表不能以工程签证的形式取代。

3、应在施工组织方案中审批的,不能做签证处理。

例如:临设的布局、塔吊台数、挖土方式、钢筋搭接方式等,应在施工组织方案中严格审查,不能随便做工程签证处理。

4、工程签证单建设单位要随时留一份,以避免添加涂改等现象。

并且要求施工单位编号报审,避免重复签证。

5、材料价格的确认要注明采购价还是预算价,以避免采购保管费重复计取。

三、工程签证与工程量确认单的区别工程签证单是施工过程中,发生一些原来设计不包含的事项,工程结算时由他来增加或减少工程结算值。

现场签证,是有关施工当中,由于设计变更,或者现场突发,在原有设计工程量中没有临时增加的工程量,需要现场的甲方代表,监理方签字认可的表格。

他可以做为施工方最终决算的依据。

工程量签证单,是确定工程量的。

而施工现场签证单,可以签量也可以签价。

工程签证的概念,在中国建设工程造价管理协会于2002年发布的《工程造价咨询业务操作指导规程》中,被解释和定义为:“按承发包合同约定,一般由承发包双方代表就施工过程中涉及合同价款之外的责任事件所作的签认证明”。

工程签证与施工发承包合同价款之间的关系及其作用。

在建设工程合同示范文本中,对合同价款是指“发包人、承包人在协议书中约定,发包人用以支付承包人按照合同约定完成承包范围内全部工程并承担保修责任的款项”。

合同价款是发包人、承包人两个法人在协议书中的“约定”,且是用以“支付”完成承包工程并承担保修责任的款项。

工程签证是按发承包合同“约定”,由发包人、承包人两个法人代表的委托代理人,就合同价款之外的责任事件所作的签认证明,涉及合同价款之外的款项,是法人代表授权行为的具体实施与体现。

上述两项一个是法人行为,一个是法人代表委托的代理人的行为,前者明确的是合同价款,后者涉及合同价款之外的款项(即合同价款的调整项),是不同的。

在这委托代理人的行为,是通过合同约定明确委托事宜和权限的,他的行为不能覆盖法人之间的合同约定,其行为并受到合同约定之约束。

也由于工程签证行为的这些特点,它可以在委托代理人平台上通过签认证明的形式,高效解决施工过程中在限额范围内各种行为的涉款事件,促进了各种不同的有争议施工行为的高效协调和快速解决。

工程量签证单与工程量确认单的区别!工程签证单是图纸以外发生的工程内容,因为没有图纸的依据,为了准确描述所发生的内容而做的签证,这里包括了工程量确认以及附加图等。

工程量确认单是现场经过实际测量而确定某项工程发生的量,常见的有甲方代表和监理的认证。

工程量确认单:仅仅只是确认了工程量,费用还得算。

签证单不只是确认了工程量,还确认了费用,是鉴证确认实际发生的情况,可有工作量,事件发生的起因、经过、处理结果等内容。

四、会签会签是撰拟公文的过程中,主办单位主动与有关单位协商并核签的一种办文程序,一般当公文的内容涉及本单位的多个部门或与其它单位有关时,需要进行会签。

会签根据对象的不同分为内部会签和外部会签。

内部会签用于与本单位内部的各有关部门进行协商并核签;外部会签用于与外单位的有关部门进行协商并核签;二者的性质相同,但处理形式不同。

五、工程联系单工程联系单是在工程施工过程中,有的地方图纸或甲方向要改变的事项,为了了进一步的斟酌,以免出错而用的文书,部分项目的变化都由联系单沟通。

工作联系函与工作联系单,是建设方、施工方、监理方各方通用的表。

在施工当中,各方有需要沟通与协商的事宜,可以通过,这两种方式进行处理。

工程联系单可视为对某事、某措施可行与否、变更替换或代替等的请求函件。

甲、乙双方的联系单反映出一个工程的进展过程,是索赔等的强有力的证明材料。

比如说,在施工当中,监理方如想给甲方提一些合理化建议,或者工作中有些需要甲方出面给予支持的协商的事,都可以用此两种表传达自己的意思。

施工方如在施工当中,甲方供材料不及时,也可以用些表向甲方表示,让甲方及时进建材。

甲方如在施工当中,发现监理人员监管不到位,也可以向监理方以此表的形式要求监理人员工作认真监管到位。

六、工程洽商工程洽商,主要是指施工企业就施工图纸、设计变更所确定的工程内容以外,施工图预算或预算定额取费中未包含的,而施工中又实际发生费用的施工内容所办理的书面说明。

在施工过程中业主方就工作内容的增减,实质影响到原合同,双方就有新的谈判于是就有工程洽商,洽商是新合同,或可以是原合同的附件。

工程洽商是由多方(甲方、设计、监理、施工方)开会商议并签字形成的文件叫工程洽商。

适用于:施工单位为了方便施工或根据甲方意图或发现了当时在图纸会审时没有发现的图纸毛病时向设计单位提出意见时用洽商,或者经济洽商、或者技术洽商等。

工程签证:就是施工过程中发现、发生图纸或合同以外的;工程变更:就是设计院或业主对会审后的图纸进行的个别修改;工程洽商:就是1、对工程变更和签证、材料、合同外人工等的价格洽谈2、其他的有关施工、技术等问题的谈判工程量确认单:1、对已完的约定工程量的签认2、隐蔽、合同外增加部分工程量的签认以上的情况都影响造价文件的结果,只是大小不同而已。

相关文档
最新文档
