(2)完成-完成
FTF i j
(1)
i
FTF
j
(2)
FTF时间参数示意图
(1)横道图;(2)单代号
相邻时距为FTFi,j时 ES j=ESi+Di+FTF i,j-Dj
(3)开始-开始
i j STS
(1)
i
STS
j
(2)
STS时间参数Hale Waihona Puke Baidu意图
(1)横道图;(2)单代号
相邻时距为STS i,j时 ES j=ESi+STS i,j

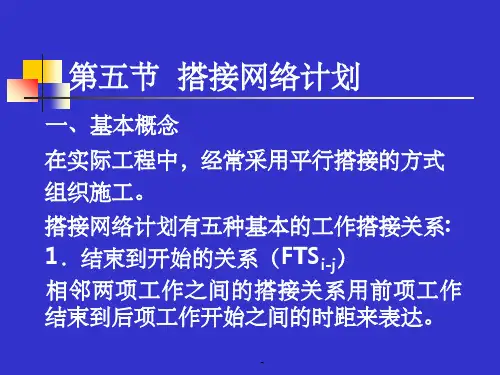

搭 接 网 络
要点: (1)i-代表紧前工序,j-代表紧 后工序。 (2)公式能记更好,主要是搞清楚搭 接关系。 (3)这部分考试必考,不要存在侥幸 心理。
单代号搭接网络计划
前述网络计划,工作之间的逻辑关系是紧前工作完 成之后紧后工作才能开始。但在有些情况下,紧后工作并 不以紧前工作的完成为条件,而是紧后工作可以插入与紧 前工作平行施工,这种关系称之为搭接关系。 时间参数的计算 (1)单代号搭接网络计划时间参数计算,应在确定 各工序持续时间和各项工作之间时距关系之后进行。 (2)单代号搭接网络计划中的时间参数基本内容和 形式应按图所示方式标注。 (3)工作最早开始时间的计算应符合下列规定: ①计算最早开始时间参数必须从起点节点开始依次 进行,只有紧前工作计算完毕,才能计算本工作; ②计算工作最早开始时间应按下列步骤进行:
(10)工作I的自由时差FF的计算与单代号网络计划相同: FF i,j=minLAG i,j
i
i
j FTS LAG EFi ESj ESi STS LAG ESj
j
LAGi,j=ESj-EFi-FTSi,j
LAGi,j=ESj-ESi-STSi,j
FTF i EFi j
LAG
i EFj EF j ESi STF j LAG
单代号网络图包括四种先后顺序(搭接)关系 (1)完成-开始

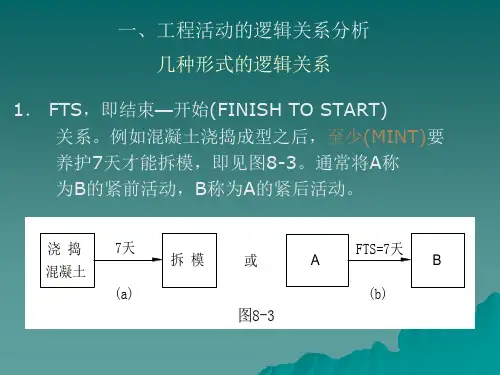

i j FTS
(1) (2)
i
FTS
j
FTS时间参数示意图
(1)横道图;(2)单代号
相邻时距为FTS i,j时 ES j=ESi+Di+FTS i,j
FTS=0 是一种特例网络图。这种关系在网络图中比较常见(双代号网络图 与单代号就只有这一种关系),所以一般可省略不予标注。在一些项目管理软件 如Project 2000 中还可以定义FTS的值为负值。
21
STS=6 LAG=15 22 0 0 1 S1 0 0 0 0 LAG=0 0 0 0 0 2 A 10 0 10 10 STS=10 LAG=0 10 10 0 3 B 15 0 25 0 FTF=5 LAG=7 LAG=0 13 13 5 D 22 13 25
1 4
C 6 0
27
STS=3 LAG=0 28 15 0 6 35 STS=5 LAG=4 35 25 24 1 7 G 10 1 35 LAG=1 35 34 35 0 8 FM 0 0 35 35
(-2) 0
STF=6
4 2 B 8
(6) 8
FTF=10
3
4 6 E 15
18
4 0 0 0 S 0 0 0 0 0 0 0 0 1 A 5 0 5 5
0
12 11 7 5 D 12 18 0
7 23
0
22 18 4 8 28 32 0 9 F 0 32 32 0 32 32
FTF=2 STS=3 30 22
(4)开始-完成
i
STF i j
(1)
STF
j
(2)
STF时间参数示意图
(1)横道图;(2)单代号
相邻时距为STF i,j时 ES j=ESi+STF i,j -Dj
(4)当两种以上时距(有两相或两相以上紧前工作)限制 工作时间的逻辑关系时,应按工作最早时间计算规定分别计 算其最早时间,取其最大值。 (5)有最早完成时间最大值的中间工作应与终点节点用虚 线连接,并确定其时距为; FTF=0 (6)搭接网络计算工期 Tc 由与终点节点相联系的工作的最 早完成时间的最大值决定。 (7)搭接网络计划的计算工期 Tp 应符合网络计划计算工期 公式: ①当规定了要求工期 Tr 时:TP≤Tr ②当未规定要求工期时: TP = TC
22 STS=3 LAG=21 35 LAG=13 LAG=0
单代号搭接网络计划时间参数计算实例(一)
STF=6
2 B 8
FTF=10
6 E 15 7 0 22
0 S 0
1 A 5
5 D 12 FTF=2 STS=3
8 G 10
9 F 0
4 STS=7 C 10 FTF=15
7 F 25
单代号搭接网络计划时间参数计算实例(二)
A、凡与起点节点相连的工作最早开始时间都应为零,即: ESi = 0 B、其他工作j的最早开始时间根据时距应按下列公式计算: 时距为STSi,j时,ESj=ESi+STSi,j 时距为FTFi,j时,ESj=EFi+FTFi,j-Dj 时距为STFi,j时,ESj=ESi+STFi,j-Dj 时距为FTSi,j时,ESj=EFi+FTSi,j ③计算最早开始时间时当最早开始时间出现负值时,应将该 工作与起点节点用虚箭线相连接,并确定时距为: STS=0 ④工作j的最早完成时间EFj应按下式计算: EFj=ESj+Dj
1 4
C 6 0
27
STS=3 LAG=0 28 15 0 6 E 20 35 24 STS=5 LAG=4 1 7 G 10 LAG=1 34 35 0 8 FM 0 0 35
STF=25 LAG=0
0
0
0
0
10
10
0
25
15
0
35
25
1
35
35
35
0 FTF=5 LAG=7 LAG=0 13
13 5 D 22 13
(8)相邻两项工作i和j之间在满足时距之外,还有多余 的时间间隔LAGi,j应按下式计算:
ES j  ̄EF i-FTS i,j ES j –ES i -STS i,j EF j –EF i -FTF i,j EF j –ES i -STF i,j
i
LAGi,j=
(9)工作i的总时差:TF i =LS i -ES i =LF i -EF
LAGi,j=EFj-EFi-FTFi,j
LAGi,j=EFj-ESi-STFi,j
(11) 工作i的最迟完成时间按下式计算: LS j-FTS LFi=min LS j +D i-STS LF j -FTF
LF j +D i-STF
(12) 工作i的最迟开始时间按下式计算: LS i=LF i-D i
STF=25 LAG=0 15 22
E 20 0
STS=3 LAG=21 35 LAG=13
LAG=0
单代号搭接网络计划时间参数计算实例(一)
21
STS=6 LAG=15 22 0 0 1 S1 0 LAG=0 0 0 0 0 2 A 10 10 STS=10 LAG=0 10 3 B 15 0 25
G 10 0
7 STS=7
0 4 C 10
17 FTF=15
7
0 7 F 25
32
7
0
17
7
0
32
单代号搭接网络计划时间参数计算实例(二)
