井巷维修工操作规程正式样本
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
文件编号:TP-AR-L6740
There Are Certain Management Mechanisms And Methods In The Management Of Organizations, And The Provisions Are Binding On The Personnel Within The Jurisdiction, Which Should Be Observed By Each Party.
(示范文本)
编制:_______________
审核:_______________
单位:_______________
井巷维修工操作规程正
式样本
井巷维修工操作规程正式样本
使用注意:该操作规程资料可用在组织/机构/单位管理上,形成一定的管理机制和管理原则、管理方法以及管理机构设置的规范,条款对管辖范围内人员具有约束力需各自遵守。材料内容可根据实际情况作相应修改,请在使用时认真阅读。

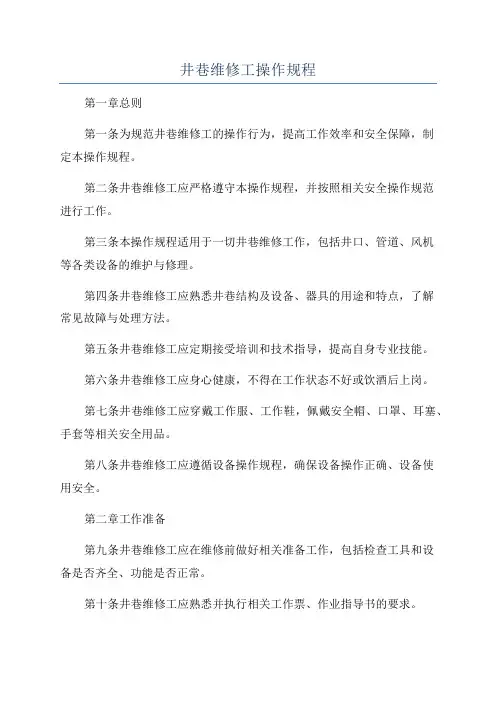

(一)准备工作
1、准备好斧头、手镐、抓钉和二锤等工具,并
根据作业在点需准备坑木、排材、笆片和排花等支护
材料。
2、按《运料工操作规程》把材料安全运到工作
地点。
(二)操作
1、检查维修地点的厢木的损坏情况,选择好安
全退路,根据现场情况制定具体采用平参、拉参和透
参的处理方法。
2、平参只能在原厢没有根本损坏和有填参位置
的情况下采用。平参厢的上下柱和梁头原则上不能矮于和短于原支架的支护规格。平参厢上梁头时,先上好一端,再将另一端强行抬到安装高度后,把退柱从梁头侧面倾斜插入,并敲打就位。严禁将平参厢柱砍矮,安上梁头后,再打木楔抬高梁头。
3、拉参厢在原厢梁柱已严重断折的情况下采用,按第二条规定在紧靠被拉厢旁架设新厢后,才能拉除断厢。断厢拉除后,要立即进行补充帮被。
4、透厢在原支架断折严重并影响正常断面的情况下采用。透厢只能由外向里逐架进行。透厢时,只能从已透厢或原有的合格厢上从上至下或从左到右地用排花掩护支架,逐渐扩大断面。排花超前的长度必须大于预定的支护间距。排花直径和布排密度必须满足悬撑前方岩体的需要,每根排花长度必须大于2.5倍厢距。锤打排花只能用三锤,在打排扩大断面的同
时必须准备好砍一半的腿柱和梁头。新厢支好后,不能立即松花,应重新进行帮被后,再根据现场压力情况确定松排花的距离。
5、巷道维修无论平参、拉参还是透参,操作前均需把电缆解下放入沟内掩护起来。如果水沟通水,还应用板材加盖,保持水流畅通。操作前还应在作业点外侧,离开作业点6米以远选择好砍厢、放料地点。
6、所有支架的柱,上侧应尽量挖至底板,下侧至少挖至水沟以下0.15米,不能深挖时应采取踩底等补救措施。
7、砍制梁、腿前应滚动选取加工面,并用横木搭放需加工的梁、柱。梁、柱的加工浓度按砍皮2厘米、梁砍心小半直径,柱腿含梁心小半直径进行加工。
8、新支护的支架应从梁、柱的上下结合部用木楔加固和使用挂角排材加固,禁止从梁的中部和柱的下部用楔加固。
9、正常情况下禁止站在未维修的巷道里侧从事维修工作。如确需入内工作时,应设专人监护。尚未维修的前方支架应视情况打柱加固。
10、正常维修过程中出现操作地点前后10米范围内有应力集中,厢木折断和掉渣现象时,应立即停止工作,撤到安全地点。
11、维修地点有车辆、行人通过时,应制定人员躲避和车辆减速慢行通过的措施。
12、维修工作完成后,要检查维修质量,弥补不足,清理现场附近杂物和过剩材料以及工具,保证巷道、水沟、轨道畅通。
