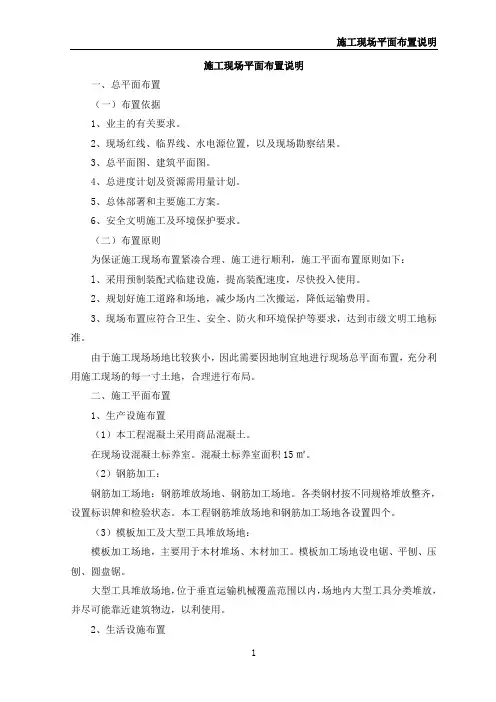

施组文字说明施工现场平面布置

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施组文字说明(2)施工现场平面布置

2007-09-16 08:14:50| 分类:施工组织设计 | 标签: |字

号大中小订阅

第二章施工现场平面布置

2.1.总体布置的原则

施工总平面布置本着“因地制宜,节约用地,便于施工,安全防潮,抗台风”的原则布置。内容包括办公和生活用地、海上施工平台、仓库与材料厂、钢结构加工厂、机械停放场、工地试验室及临时道路

用地等。

在进行临时工程设施的设计和施工时,应遵守当地海事局、市政工程管理、劳动、建设、运输管理、公安和消防、供电、供水、环保

等有关部门的规定。

规范施工现场。施工现场保证“三通一平”,确保工程施工顺利进行。施工现场标示牌标示醒目整齐,各种材料码放整齐有序。各类材料品种、规格标识齐全明显,车辆停放有序,船舶靠港停泊。施工现场随完成随清理。污水处理达标排放,雨水统一排放,生活和施工

垃圾统一处理。

施工平面布置分为岸上和海上两部分;其中岸上施工布置分为芦

潮港和小洋山岛两部分。

具体布置详见施工组织设计建议书:

表4-1陆上大临设施场地布置示意图;

表4-2使工场区总体布局;

表4-3施工现场平面布置图。

2.2.岸上作业施工平面布置

2.2.1.施工围挡

本工程岸上施工场地均采用封闭式围护,本着整齐、牢固、美观的原则,采用高2m的砖砌围墙,围墙外粉刷涂料,并在征得业主同意后布置大桥施工标志、施工单位等,以保证整洁美观。

2.2.2.生产及生活房屋

项目经理部驻地生活、办公用房自建砖混简易房800m2。施工队生产、生活房屋尽量租用当地房屋,不足部分搭设双层活动房屋及自建砖木简易结构的房屋。生活房屋包括施工与管理所需的办公室、住房、医疗卫生、食堂、浴室、厕所等。生产房屋包括施工所需的车间、工作场地、仓库及消防设施等。在施工期间绿化和美化生产、生活营地,消防、安全设施齐全到位,并处理好临时雨污水排放,以防止污

染环境。

2.2.

3.生产和生活用电

在业主的协助下与当地政府和电力部门联系建立临时电力系统。芦潮港端岸上施工用电采用接通当地电网与自行发电相结合的供

电方式;小洋山岛上的施工用电设置二200KW的发电机发电(不包括海上施工平台)。在芦潮港钢结构加工厂处和材料厂处各设置一台500KVA的变压器,统一规划线路,通过架设一定数量的的低压线引至各用电点。施工期间对变压器、供电线路、备用发电机经常进行保

养、维护。

2.2.4.生产和生活用水

生活及施工用水主要建深水井,开采地下水为解决措施。水质要经过化验符合饮用水标准,在水井附近设置一个50m3的水塔,通过一定数量的供水管接至施工各用水点,保证施工用水的供应按标准持续不断的供水。施工期间对供水设备进行保养、维护,确保供水。

2.2.5.清洁及排污措施

在施工场地内设置沉淀池,对施工废水进行沉淀净化。生活区应设置化粪池,生活污水经化粪池处理后才能排入污水管道出施工场地。生产中的污水或废水,经集中处理并经检验符合污水排放标准的

规定后,才能排放。

按标准修建澡堂、厕所。并派人专门负责清洗,保证无异臭味。

各种生产废弃物和生活垃圾进行处理,预防传染病的发生。

2.2.6.通讯联络及微机管理

进场后同当地政府和电信部门联系,经批准后项目经理部安装长途程控电话;主要管理人员配备移动电话,以保证与业主、监理及其

它单位的联络。现场指挥人员、测量人员及安全、调度人员配备对讲机,对讲机频率报当地公安部门批准。

项目经理部主管领导及相关部门配备带调制解调器的电脑,以便

于施工管理的电子化和网络化。

2.2.7.卫生所

确保参建职工的身体健康是完成施工生产的前提。我们将在项目部建立具有一定医疗技术水平的医疗所,配备具有5年以上现场急救工作经验的专业医师和护理师,负责工地员工的医疗保健和医疗急救,开展医疗卫生宣传。配备常用医疗器材,并根据工程项目的特殊性配备必要的应急器材和药品,做到常见病和一般急救能在现场处

理。

与工地就近的医院建立对口协作联系,保证突发事件能够迅速、

有效地作好急救工作。

2.2.8.保卫室

工地设保卫室,经当地公安机关批准后,选配合格的保安人员,负责施工现场、生产和生活设施等的安全保卫工作,并配合当地公安

机关做好地区治安保卫工作。

2.2.9.物资供应

施工所用的钢筋(钢材)采购宝山钢铁公司的产品,汽车运输。施工用的水泥在浙江进行采购,必须采购大厂的合格产品,用船运至

芦潮港。砂石料考虑从临近的浙江沿海地区购买,砂石料的质量要能满足本合同段工程建材材料的要求,砂石料主要采用水运至施工现

场。

2.2.10.消防设施

在现场设置消火栓和消防器材箱。对消防设施定期检查,确保消防设施始终保持良好状态,蓄水池内保持长期蓄水,确保随时满足消防用水需要。材料的堆放、保管必须符合防火要求,食堂与其它房屋之间设防火墙。在生产生活区设临时消防栓及配套的水龙带和水枪若干、消防水池和水泵及灭火器。机械车辆配备灭火器。

2.3.海上作业施工平面布置

2.3.1.海上施工平台

在每个钻孔桩墩位设置固定式施工作业平台,共计11个;主墩平台平面尺寸128x21m,边墩平台平面尺寸40x18m。采用钢管桩作立柱,万能杆件桁梁作承重结构;承台范围内利用打好的钢护筒上焊牛腿,承台范围外打设钢管桩,万能杆件上用型钢作分配梁,分配梁上铺木板,木板上面铺设一层钢板。施工平台的高度+6.50m,高出正常

海平面3.0m以上。

主墩施工作业平台结构图见第六章图6-2-1。

边墩作业平台结构图见第六章图6-2-2。

主墩和边墩采用便桥连通。

相关文档
最新文档
