监理工程师通知单

监理工程师通知单
ຫໍສະໝຸດ B2监理工程师通知单(质量类)
工程名称:洋河新城工业路(滨河路—外环南路)新建工程编号:B2


关于现场水稳基层含水量过大的处理意见
签收人姓名及时间
致:江苏华实市政建设集团有限公司
巡视工地,发现以下问题:
你单位在铺筑工业路K0+330—K0+430段水泥稳定碎石二层水稳时,车辆通过此段第一层水稳出现大面积车辙轮迹,最深处达10cm以上,且第一层水稳碾压后出现明显轮迹,根本原因是你单位水泥中含水量过大导致。在前期摊铺中我监理组多次向你单位要求严控含水量。现我监理组就此事向业主汇报,在征得业主同意且授权下,处理意见如下:
1.对你单位进行五万元人民币罚款;
2.对你单位在洋河新城内进行通报批评;
3.如下次在发生类似情况,你单位将做清场处理;
4.此段水稳碎石基层,在7d后进行现场取芯,如不成型,作返工处理。
望你单位在接到此通知单后立即整改,加强内部技术交底及现场控制。于2013年12月10日前将此罚款额交新城管委会财务专用账户,负责将加倍处罚。
附件共页,请于2013年12月10日前填报回复单(A5)。
抄送:
项目监理机构(章):
专业监理工程师:总监理工程师:日期:2013.12.08
上报哦注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制

A.0.10 监理通知单2019070901质量类)

A.0.10 监理通知单2019070901质量类)
总监理工程师/专业监理工程师(签字):
2019年7月9日
,注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅
A.0.101
监理通知单(质量控制类)
工程名称:XDG-2012-78号地块A块一期编号:签收人姓名及时间
致:南通市达欣工程股份有限公司(施工项目经理部)
事由:关于现场10#楼工序倒置事宜
内容:
经我监理部巡视检查发现现场10#楼施工时存在以下问题:
1、螺杆洞未封堵就开始粉刷施工;
2、砌筑未塞顶就开始粉刷施工;
为确保施工质量,现要求你司项目部立即安排整改,并加强质量管理,落实技术交底工作,杜绝此类问题。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共1页,请于2019年7月11日前填报回复单(B.51)。
项目监理机构(章):

关于砌体工程质量问题的监理通知单

关于砌体工程质量问题的监理通知单
针对以上问题,要求施工单位按照以下要求认真落实整改:
1、新砌筑的墙体严格按照规范和设计要求放置拉结筋;
2、对未浇筑混凝土的构造柱进行整改,做到钢筋绑扎牢固,搭接长度和箍筋间距符合要求;
3、构造柱模板安装牢固、拼缝严密,浇筑混凝土时振捣到位。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
附图:
附图1
附图2
附图3
附件共1页,请于2020年1月3日前填报回复。
项目监理机构(章):总ຫໍສະໝຸດ 理工程师/专业监理工程师(签字):
2020年1月1日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A .0.104)、工程变更类(A.0.105)、其它类(A.0.106)。

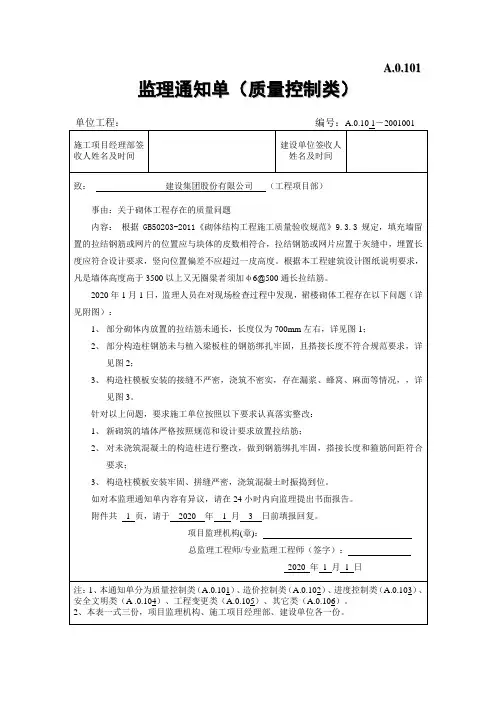

2020年1月1日,监理人员在对现场检查过程中发现,裙楼砌体工程存在以下问题(详见附图):
1、部分砌体内放置的拉结筋未通长,长度仅为700mm左右,详见图1;
2、部分构造柱钢筋未与植入梁板柱的钢筋绑扎牢固,且搭接长度不符合规范要求,详见图2;
3、构造柱模板安装的接缝不严密,浇筑不密实,存在漏浆、蜂窝、麻面等情况,,详见图3。
A.0.101
监理通知单(质量控制类)
单位工程:编号:A.0.101-2001001
施工项目经理部签收人姓名及时间
建设单位签收人姓名及时间
致:建设集团股份有限公司(工程项目部)
事由:关于砌体工程存在的质量问题
内容:根据GB50203-2011《砌体结构工程施工质量验收规范》9.3.3规定,填充墙留置的拉结钢筋或网片的位置应与块体的皮数相符合,拉结钢筋或网片应置于灰缝中,埋置长度应符合设计要求,竖向位置偏差不应超过一皮高度。根据本工程建筑设计图纸说明要求,凡是墙体高度高于3500以上又无圈粱者须加φ6@500通长拉结筋。

A.0.10 监理通知单.涂料质量整改.doc0927

A.0.10  监理通知单.涂料质量整改.doc0927
1,表面不平整;
2,未按照合同要求的工序和质量要求施工,如两边腻子、砂布打磨平滑、两边面涂等;
3,找平腻子批涂不平,随高就低,部分墙面存在凹凸不平;
4,阴阳角不顺直(缺少吊线、角条及其对阴阳角的修正);
5,局部缺少二遍腻子和二遍面涂(面涂);
6,底涂施工前未对腻子层面砂布打磨,存在抹花和粗糙;
A.0.10
监理通知单(质量控制类)
工程名称:华东商业城7#地块商业用房编号:A.0.101-20170925
施工项目经理部签收人姓名及时间
建设单位签收人姓名及时间
致:江苏国源建设工程有限公司(施工项目经理部)
事由:
关于外墙涂料施工质量缺陷整改事宜
内容:
经我项目监理人员与建设单位人员巡查,发现贵单位的外墙涂料施工存在如下质量缺陷:
江苏省住房和城乡建设厅监制
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
2017年09月25日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A .0.104)、工程变更类(A.0.105)、其他类(A.0.106)。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
以上问题我部人员已多次口头向你部管理人员提出并要求整改,然而至今未能得到改观且致使问题蔓延至今。请贵单位接到通知后迅速组织人力对一些较为突出的问题和部位进行整改,完成后报监理和建设单位代表验收。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共0页,请于17年9月30日前填报回复单(B.51)。
7,局部存在底涂、中涂不周到现象;
8,面涂施工中成品涂料中加水,造成墙面无光泽;

监理通知单

监理通知单

监理通知单一、通知事项根据工程进度和现场情况,特向各相关方发布以下监理通知:1.施工进度:请各承包商确保按照合同约定的施工进度推进工程,避免延误工期。

2.质量控制:严格执行施工图纸和规范标准,确保施工质量符合要求,杜绝返工现象。

3.安全管理:加强现场安全管理,做好安全防护工作,确保施工作业人员安全。

4.材料管理:各方需审慎管理材料采购和使用,杜绝偷工减料行为,保证工程质量。

二、问题整改根据最近巡查发现的问题,各相关方需立即整改以下方面:1.施工现场秩序:清理施工现场,确保通道畅通,材料堆放有序,消防通道不得被堵塞。

2.施工质量:发现质量问题需立即整改,保证符合设计要求,加强对相关工序的质量管控。

3.安全隐患:消除现场安全隐患,做好安全检查记录,确保工作人员生命安全。

三、配合工作为了保证工程按时完工,各方需紧密配合:1.协调配合:各承包商之间需密切配合,及时沟通工作进展和存在的问题,共同解决施工中的疑难问题。

2.会议计划:安排每周例行会议,评估工程进度和质量,及时协商解决工程中存在的困难。

3.监理报告:定期向监理方提交工作报告,展示工程进展和质量控制情况,做好相关资料和记录整理。

四、落实要求以上通知事项和整改要求请各相关方务必严格执行,如有问题或需要协助,请及时与监理方联系。

希望各方能够共同努力,保障工程顺利进行,达到预期目标。

此次通知生效,谢谢合作!签发单位:工程监理部门日期: [填写具体日期]以上为监理通知单,详细内容请各相关方注意查看和执行,共同维护工程质量与进度。

工程施工质量监理工程师通知单范文

工程施工质量监理工程师通知单范文

监理工程师通知单
工程名称:一期编号:20150720
致:
事由:关于3、6#楼工程施工质量事宜
内容:经监理人员巡视发现如下问题:
1)3#楼一层电梯井隔墙存在连梁与砼主体无可靠连接现象
2)未按设计要求施工外窗下2CM凹槽造型
3)窗台压顶厚度达不到12 CM厚,未按会审交底要求施工
4)存在墙体拉接筋漏放或放置不正确现象
5)存在现浇窗台压顶与过梁钢筋和墙体连接不牢,过梁钢筋未按图集(2根Ⅲ8钢筋)要求施工现象
6)存在现浇窗台压顶砼、现浇过梁砼与填充墙砌筑砂浆掺加杂料现象
7)存在建筑废料放置现场,未及时清运出场;用粉碎机粉碎加气砼砌块下脚料及其废料后用在工程上现象
针对以上问题,监理要求贵项目提高质量意识,严格按照设计及规范要求施工,积极整改存在的问题,粉碎加气砼粉碎机械做退场处理,现场的建筑垃圾及时清运
出场,不得使用不合格的材料及其建筑废料,整改完毕自检合格后报监理复查,否
则将给与经济上必要的处罚,以确保文明施工与施工质量。

项目监理机构:
总/专业监理工程师:
日期:。

第一份通知单-监理程序

第一份通知单-监理程序
3、法律法规及合同不准许分包的工程,不得另行分包施工。
4、在开工前,承包单位应向项目监理机构报验施工安全生产管理体系,相关附件应齐全,包括施工单位安全生产许可证、安全生产责任制度、安全生产教育培训制度、安全生产规章制度和操作规程以及项目部的安全生产组织机构及项目经理、安全员、特殊工种岗位资质等材料。特殊工种人员申报编码应符合《江苏省建筑施工特种作业人员管理暂行办法》(苏建管质[2009]5号文);特殊工种人员类别、数量、证书有效期应符合要求。采用表A3.2.
二、施工单位相关资质报验程序:
1、由公开招标确定的承包单位和分包单位,其资质已在招投标过程中进行了审查,进场后需要把相关资质证明(包括企业资质、主要管理人员、特殊工种人员资质等)报监理备案就可以了。
2、未经招投标程序选择的分包单位,分包单位的选择和资质确认,应报监理机构审查同意。分包单位应提供的报审资料包括:企业法人营业执照、资质证书、人员资质证明、机具装备情况、业绩等有关资料。分包单位的资质报审,采用表A3.6,并提前7日报来。
施工起重机械设备(塔吊、人货梯、井字架、吊蓝、桩工机械等)未经有资格单位安监合格禁止使用;安监合格但未办理政府备案许可前限制使用,由总承包单位负责制定降低负荷、加强监管、确保安全措施后谨慎试用;确保措施未制定前,禁止使用。
5、监理在对资料、实物进行核对和必要的检查后作出同意使用或不同意使用的答复。未经同意使用的材料、设备一律不得用于本工程,亦不得存放于现场,且必须在监理通知期限内撤离现场。
对因某种原因实施暂停施工的,施工单位除应积极按监理要求做好各项工作外,还应在各项整改工作结束、具备复工条件时,书面提出复工申请。工程复工报审表采用表A6。
工程计量、支付、索赔程序
施工单位已完成的合格工程量,需进行计量的,应填写“工程计量报审表”(A4.1),并提前7日上报。

监理通知单 2019.6.26

监理通知单 2019.6.26
2.窗台压顶未按要求通长设置;
3.构造柱封模未粘贴胶带,造成漏浆Байду номын сангаас振捣不到位,造成蜂窝、漏筋严重;
4.砖墙一次砌到顶或使用砂浆塞
5.砖墙勾缝成波浪形,深浅不一;灰缝大小不一致、不符合要求;
6.未设置马牙槎,或进退尺寸不符合要求;
7.外墙灰缝不饱满,存在局部灰缝透亮现象;养护不到位,砖墙灰缝开裂;
上述问题,我部现场巡查时已多次提出,并进行现场技术交底,目前现场仍普遍存在这些问题。要求你单位加强现场管理,提高质量意识,限期3天内完成整改,如限期内未完成整改或后续施工中还出现上述问题,将根据合同要求对你单位采取经济处罚措施。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共3页,请于2019年6月30日前填报回复单(B.51)。
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
2019年6月26日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A .0.104)、工程变更类(A.0.105)、其他类(A.0.106)。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
江苏省住房和城乡建设厅监制
A.0.10
监理通知单(质量控制类)
工程名称:绿城南京奥东南项目编号:A.0.101-
施工项目经理部签收人姓名及时间
建设单位签收人姓名及时间
致:中天建设集团有限公司(施工项目经理部)
事由:关于A地块各楼二次结构施工事宜
内容:
经我部监理现场检查发现,你单位现场二次结构施工存在以下问题:
1.门边柱未一次成型,加固不到位涨模,造成观感极差,须破掉重新浇筑;

监理通知单2015.5.13地下室防水质量

监理通知单2015.5.13地下室防水质量
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅监制
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共/页,请于2015年5月20回复单(B51)。
项目监理机构(章):
总监理工程师/专业监理工程师:
年月日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
A.0.10
监理通知单(质量控制类)
工程名称:医院迁建新院工程编号:A.0.101—15051301
施工项目经理部Βιβλιοθήκη 收人姓名及时间建设单位签收
人姓名及时间
致:建工集团有限公司(施工项目部)
事由:关于地下室渗水的处理
内容:
经查,由你方施工的医院迁建新院地下室工程,自你方按专项方案处理地下室混凝土裂缝渗水至今,效果不十分明显,且处理时间长。为此,建设方和监理方要求你单位尽快组织相关专家对专项处理方案可行性进行论证,并将专家名单及简历报至监理部。

A.0.10 监理通知单2018110301(质量类)

A.0.10 监理通知单2018110301(质量类)
现要求你部立即对11#楼以上质量问题进行处理,整改后报监理验收,验收合格后方可进入下道工序。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共页,请于2018年11月4日前填报回复单(B5.1)。
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
2018年11月3日
,注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
7、筏板内垃圾较多;
8、集水井、电梯井模板边未按要求设置保护层垫块;
9、止水钢板焊接质量较差,如:气孔较多、未采用四面焊、转角处未进行处理、局部搭接部位未焊接就开始封模板;
10、大体积混凝土浇筑前,需做好相关的准备工作和交底工作,人员安排、施工器具、保证措施要安排到位,并与搅拌站沟通以保证混凝土供应及时。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅监制
A.0.101
监理通知单(质量控制类)
工程名称:XDG-2012-78号地块A块一期编号:A.0.101-11
施工项目经理部签收人姓名及时间
ቤተ መጻሕፍቲ ባይዱ建设单位签收人姓名及时间
致:南通市达欣工程股份有限公司(施工项目经理部)
事由:关于11#楼施工质量相关事宜
内容:
2018年11月3日对11#楼钢筋绑扎及止水钢板焊接进行检查,发现如下问题:
1、集水井纵向钢筋锚固长度不足,筏板高低跨处钢筋锚固未按大样设置,且多处被割除;
2、现场多处钢筋高出筏板顶标高;
3、筏板钢筋完成面观感质量较差,保护层厚度不符合设计要求;

监理通知单(质量控制类)范本

监理通知单(质量控制类)范本
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共页,请于2017年01月11日前填报回复单(B.51)
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
2017年01月08日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A .0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
现要求你单位:
1、立即将不符合设计图纸和工程图集的墙柱水平筋绑扎到位。
2、已经封闭模板的部位,立即拆除,予以整改。
3、加强思想教育,端正工作态度,强化质量意识,做好施工质量管理工作,检查施工技术交底工作的落实情况,组织进行施工质量的检查验收工作。
4、待整改完毕,报监理部验收合格后,方可进行下道工序的施工。否则,产生的一切后果均由你单位负责。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅监制
A.0.10
监理通X安置小区(三标段)编号:A.0.101-G06
施工项目经理部签收人姓名及时间
建设单位签收人姓名及时间
致:XXXX集团有限公司(施工项目经理部)
事由:关于1—11#楼钢筋施工质量。
内容:经监理人员现场巡视、检查发现,你单位承建的1—11#楼车库层上部墙柱水平筋(暗梁处)做法与设计图纸、工程图集不符,已经于2017年1月3日向你单位提出,但是,你单位至今仍未整改,且局部已经将模板封闭。

B2监理工程师通知单1

B2监理工程师通知单1

监理工程师通知单(质量控制类)工程名称:淮安市工业园区横二路新建道路工程编号:B22-20120504事由质量控制签收人姓名及时间致:横二路项目部:本监理组要求你单位在二灰碎石施工中,严格按照图纸设计施工,确保压实度、灰剂量、平整度等达到图纸设计要求,对高程、横坡等严格控制,并对二灰碎石已做好部分及时进行洒水养生,确保养生到位,并且在侧平石施工时,严格控制侧平石高程、顺直度、平整度等,确保达到设计要求。

附件共页,请于2012年5月7日前填报回复单(A5)。

抄送:淮安市工业园区委员会项目监理机构(章): 专业监理工程师:总监理工程师:日期:2012-5-4注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。

江苏省建设厅监制监理工程师通知单(质量控制类)工程名称:淮安市工业园区横八路新建道路工程编号:B22-20120504事由质量控制签收人姓名及时间致:横八路项目部:本监理组要求你单位在管道施工中,污水管道360°黄沙包封及雨水管道垫层、抗肩等严格按照图纸设计要求施工,在管道沟槽回填时,按图施工,分层夯实,层层报检,不得擅自更改图纸设计,为确保工程质量,要求你单位严格执行,确保达到图纸设计要求。

附件共页,请于2012年5月7日前填报回复单(A5)。

抄送:淮安市工业园区委员会项目监理机构(章): 专业监理工程师:总监理工程师:日期:2012-5-4注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。

江苏省建设厅监制监理工程师通知单(质量控制类)工程名称:淮安市工业园区横三路新建道路工程编号:B22-20120504事由质量控制签收人姓名及时间致:横三路项目部:本监理组要求你单位对即将到来的二灰碎石施工中,严格按照图纸设计施工,确保压实度、灰剂量、平整度等达到图纸设计要求,对高程、横坡等严格控制,确保达到设计要求。

A.0.10 监理通知单20180928(质量类)

A.0.10 监理通知单20180928(质量类)
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅监制
A.0.101
监理通知单(质量控制类)
工程部签收人姓名及时间
建设单位签收人姓名及时间
致:上海闸北城市建设有限公司(施工项目经理部)
事由:关于现场灌注桩施工质量相关事宜
内容:
2018年9月28日,现场监理对基坑支护灌注桩旁站时,发现存在以下问题:
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共页,请于2018年9月30日前填报回复单(B5.1)。
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
2018年9月28日
,注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
1、商品混凝土坍落度较小,骨料很少,现场管理管理人员未配合控制质量;
2、浇筑混凝土时,未进行压浆,直接灌注到桩孔中,极易造成断桩。
3、浇筑混凝土时,贵司管理人员常常不在现场,不能及时做混凝土试块。
以上问题,我项目监理部已多次提出,贵司始终没有重视,贵司的以上行为严重影响施工质量,现场管理人员指挥不力,现要求你部对今日的施工桩号做好记录,并做好同养试块,同时针对该情况拿出处理方案进行处理,否则后期开挖出现问题,一切后果由你部承担。

监理通知单范本

监理通知单范本
监理通知单(类)
工程名称:
施工项目经理部签收人姓名及时间
建设单位
签收人姓名及时间
致:(施工项目经部)事由:
内容:
如对本监理通知单内容有异议,应在收文后24小时内向项目监理机构提出书面回复。
附件共页,请于年月日时分前填报监理通知回复单(B.0.9)。
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
年月日
注:1、本通知单分为质量控制类(A.0.31)、造价控制类(A.0.32)、进度控制类(A.0.33)、安全文明类(A.0.34)、其它类(A.0.35)。
2、本表一式三份,项目监理机Fra bibliotek、施工项目经理部、建设单位各一份。

关于石材铺贴存在质量缺陷的监理通知单

关于石材铺贴存在质量缺陷的监理通知单

监理通知单(质量控制类)工程名称:编号:A.0.101-2101001施工项目经理部签收人姓名及时间建设单位签收人姓名及时间致:******有限公司(施工项目经理部)事由:关于石材铺贴存在质量缺陷的通知内容:根据《城镇道路工程施工与质量验收规范》CJJ 1-2008,11.3.1.1石材质量、外形尺寸应符合设计及本规范要求。

11.3.1.2砂浆平均抗压强度等级应符合设计规定,任一组试件抗压强度最低值不得低于设计强度的85%。

11.3.1.3表面应平整、稳固、无翘动,缝线直顺、灌缝饱满,无反坡积水现象。

表12.2.1广场、停车场料石面层允许偏差:高程(mm)±6,平整度(mm)≤3,坡度±0.3%且不反坡,井框与面层高差(mm) ≤3,相邻块高差(mm)≤2,纵、横缝直顺度(mm)≤5,缝宽(mm)+3、-2等规定。

****年*月**日,建设单位、监理单位共同检查施工质量情况,发现室外硬质铺装、屋面景墙及花坛石材安装存在质量缺陷,具体问题如下:1、部分石材材料存在缺棱掉角、截面尺寸不统一、石材颜色不完全一致等现象。

2、室外西侧及北侧硬质铺装、屋面景墙及花坛施工过程中,存在石材缝宽不一、缝线不直顺、平整度偏差超过允许偏差范围等现象。

3、景墙、屋面西侧墙石材布置与图纸不符。

4、屋面硬质铺装,部分收口部位石材缝线与整体布局不协调,影响美观。

针对以上问题,要求施工单位按以下要求逐条落实整改:1、室外硬质铺装石材湿贴前做好深化设计工作、石材湿贴使用砂浆应做强度试验、在混凝土基层上弹出石材分割布置线,确保石材缝线方向与图纸一致;2、严禁将缺棱掉角、表面不平整、色差较大的石材用于本工程;3、石材铺贴须确保景观效果符合美观、整体布局等要求。

如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。

附件共 1 页,请于年月日前填报回复单(B.51)。

项目监理机构(章):总监理工程师/专业监理工程师(签字):年月日注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A .0.104)、工程变更类(A.0.105)、其它类(A.0.106)。

监理通知单质量控制样板

监理通知单质量控制样板

监理通知单
工程名称:XXXXXXXXXXXXXX编号:XX 致: XXXXXXXXXXXXXXXXXX
事由: 质量控制
内容: 你单位承建的XXXXXXXXXXXXXXX工程,我部监理人员在巡查中发现存在以下问题:
1.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
2.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
3.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
4.xxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxxx
针对存在问题现责令你单位对问题限期(X年X月X日前)整改结束,自检合格后报监理查验。

杜绝类似问题发生,望你单位接此通知能够引起高度重视,强化项目部管理人员质量意识,严把质量关。

要求对不称职的管理人员和班组要进行调整,同时对问题逾期不整改或整改不到位的将要采取经济处罚,后果由你单位担。

项目监理机构
总/专业监理工程师XXXX
日期XXXXX。

监理工程师通知单(关于落实混凝土质量保证相关事宜)

监理工程师通知单(关于落实混凝土质量保证相关事宜)
3、不得随意在混凝土内加水及添加剂。
4、建议在工地内建立标准养护室内。
以上问题望你施工单位能够重视,尽快落实整改,否则由此产生的一切后续问题由你公司承担!!
项目监理机构(项目章)
总/专业监理工程师:
日期:年月日
220236
监理工程师通知单
单位(子单位)工程名称
致施工单位
事由:关于落实混凝土质量保证相关事宜
内容:
根据本地主管部门关于开展市辖区内建筑工地混凝土质量专项检查工作的通知,现要求贵司做到以下事项:
1、每次混凝土进场浇筑时,我监理部现场见证抽样混凝土试块,做好同条件养护和标准养护,并对试块做好保护。
2、现场见证混凝土塌落度检测。

质量通知单 -

质量通知单  -
1.抹灰层厚度超过规范要求,现场存在一次成活现象,操作时应分层、间歇抹灰,每遍厚度宜为7-8mm,应在第一遍灰终凝后再抹第二遍,严禁一次成型。
2.成型的抹灰层出现裂纹、抹痕和接槎现象。
3.部分开关、插座、配电箱周边抹灰表面不整齐。
4.个别房间阴角不方正,门洞边抹灰平整度偏差超标。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共页,请于XXXX年XX月XX日前填报回复单(B.51)。
项目监理机构(章):
总监理工程师/专业监理工程师(签字):
XXX年X月X日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)、工程变更类(A.0.105)、其他类(A.0.106)。
监理通知单(质量控制类)
工程名称:XXXXXXXXXXXXXXXXXXXXX编号:A.0.101-XXXXXXX
施工项目经理部签收人姓名及时间
建设单位签收人姓名及时间ห้องสมุดไป่ตู้
致:XXXXXX建筑安装工程有限公司(施工项目经理部)
事由:20、21、22幢楼内墙抹灰质量存在问题
内容:
内墙面进行大面积抹灰施工,监理现场巡视检查内墙抹灰存在质量问题:
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
江苏省住房和城乡建设厅监制

监理通知单(质量类)

监理通知单(质量类)
梁柱节点处箍筋未加密主次梁绑扎错误梁部分二排筋未绑扎局部板筋绑扎不均匀梁内机械接头不符合规范要求受压区50受拉区25止水钢板与主筋直接焊接不符合规范要求对拉螺杆的止水片不符合要求应为5cm5cm实为35cm35cm
B2
监理工程师通知单(质控类)
工程名称:xxxx商业楼工程编号:B22-20130503
附件共页,请于2013年5月5日前填报回复单(A5)。
抄送:xxxx房地产开发有限公司
项目监理机构(章):
专业监理工程师:总监理工程师:日期:
注:本通知单分为进度控制类(B21)、质量控制类(B22)、造价控制类(B23)、安全文明类(B24)、工程变更类(B25)。
江苏省建设厅监制
事由
关于8#-3商业楼基础底板施工质量事宜
签收人姓名及时间
致:南通四建
经现场检查,你方在8#-3商业楼基础底板施工过程中存在以下问题:
1、钢筋绑扎过程中存在:①梁柱节点处箍筋未加密②主次梁绑扎错误③梁部分二排筋未绑扎④局部板筋绑扎不均匀⑤梁内机械接头不符合规范要求(受压区≤50%,受拉区≤25%)⑥止水钢板与主筋直接焊接,不符合规范要求⑦对拉螺杆的止水片不符合要求(应为5cm*5cm,实为3.5cm*3.5cm)。
2、未见钢筋原材、钢筋焊接、连接件及型式检验的见证取样复试合格报告。
3、未获得混凝土浇筑书面许可,擅自浇筑混凝土。
4、混凝土浇筑过程中:①运输车辆擅自加水②浇筑过程中,混凝土未初凝,找平时擅自加水③施工过程中,你方不服从监理管理且不听劝阻。
拆模后发现吊模处出现大量漏筋、蜂ቤተ መጻሕፍቲ ባይዱ麻面现象。
鉴于上述问题,为加强今后的质量管理,对你方作出罚款人民币2000元的处罚。

构造柱监理通知单2014.12-23

构造柱监理通知单2014.12-23
A.0.10
监理通知单(质量控制类)
工程名称:医院迁建新院工程编号:A.0.101—14122301
施工项目经理部签收人姓名及时目部)
事由:施工中存在的问题
内容:
经查,发现由你方施工医院迁建新院二次构造工程,存在以下问题:1、部分构造柱上部未按要求与砼有效连接;2、部分构造柱拆模后有蜂窝麻面及缺角开裂现象;
以上问题要立即整改!
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共/页,请于2014年12月25日前填报回复单(B51)。
项目监理机构(章):
总监理工程师/专业监理工程师:
年月日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A.0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅监制
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
如对本监理通知单内容有异议,请在24小时内向监理提出书面报告。
附件共页,请于2017年01月11日前填报回复单(B.51)项目监理机 Nhomakorabea(章):
总监理工程师/专业监理工程师(签字):
2017年01月08日
注:1、本通知单分为质量控制类(A.0.101)、造价控制类(A.0.102)、进度控制类(A.0.103)、安全文明类(A .0.104)、工程变更类(A.0.105)、其它类(A.0.106)。
现要求你单位:
1、立即将不符合设计图纸和工程图集的墙柱水平筋绑扎到位。
2、已经封闭模板的部位,立即拆除,予以整改。
3、加强思想教育,端正工作态度,强化质量意识,做好施工质量管理工作,检查施工技术交底工作的落实情况,组织进行施工质量的检查验收工作。
4、待整改完毕,报监理部验收合格后,方可进行下道工序的施工。否则,产生的一切后果均由你单位负责。
2、本表一式三份,项目监理机构、施工项目经理部、建设单位各一份。
第五版表江苏省住房和城乡建设厅监制
A.0.10
监理通知单(质量控制类)
工程名称:XXXXXX安置小区(三标段)编号:A.0.101-G06
施工项目经理部签收人姓名及时间
建设单位签收人姓名及时间
致:XXXX集团有限公司(施工项目经理部)
事由:关于1—11#楼钢筋施工质量。
内容:经监理人员现场巡视、检查发现,你单位承建的1—11#楼车库层上部墙柱水平筋(暗梁处)做法与设计图纸、工程图集不符,已经于2017年1月3日向你单位提出,但是,你单位至今仍未整改,且局部已经将模板封闭。
相关文档
最新文档
