高速公路施工标准化技术培训指南第五分册隧道工程
隧道工程施工标准化技术指南
![隧道工程施工标准化技术指南](https://img.taocdn.com/s3/m/68fd269216fc700aba68fc5d.png)
并尽快封闭成环。
上台阶长度15m,落底紧跟掌子面
上导坑
高速公路施工标准化技术指南(第五分册 隧道工程)
双侧壁导坑法
高速公路施工标准化技术指南(第五分册 隧道工程)
强化光面爆破、隧道掘进前,进行专门钻爆设计,及时调 整 爆破设计参数,以达到较好的光爆效果。光面爆破效果
高速公路施工标准化技术指南(第五分册 隧道工程)
隧道施工要体现动态设计与信息化管理。在施工 准 备和施工过程中均应加强地质工作,重视跟踪 地质 调查与超前地质预报工作,并根据地质预测 、预报 及监控量测等信息实施动态管理。 隧道施工过程中应加强光面爆破、喷锚支护、监 控 量测、铺底先行、防排水、施工通风、进 洞、“零塌方”管理、工后检测、二衬台 车准入等 制度。
高速公路施工标准化技术指南(第五分册 隧道工程)
提高人员安全防护标准 :作业人员提供必需的 安 全防护用具(如安全帽、安全带、口罩、耳塞 等 )和安全防护服装。
高速公路施工标准化技术指南(第五分册 隧道工程)
人员进洞登记:在隧道洞口设电动升降栏杆,建立进 洞 人员登记制度
高速公路施工标准化技术指南(第五分册 隧道工程)
本册分12章56节。
高速公路施工标准化技术指南(第五分册 隧道工程)
主要内容提要:
1.针对钻爆法开挖的公路隧道,从一般规定、施工工工 工要点等方面提出具体要求。 工序序、施
2. 强化超前地质预报、隧道道开开挖挖方方法法选选择择、动 态设计与信息 化管理、光面爆破、 初期期支支护护质质量 量、二衬外观等方面要求 。
高速公路施工标准化技术指南(第五分册 隧道工程)
四川省高速公路施工标准化技术指南-隧道工程
![四川省高速公路施工标准化技术指南-隧道工程](https://img.taocdn.com/s3/m/c804c5210066f5335a8121ef.png)
2.2.2施工方案
1根据总体施工组织设计结合本项目的具体情况、工期要求、施工队伍、机械设备、施工中的现场监控量测等因素,正确选定施工方案,制订施工顺序,编制实施性施工组织设计。编制的施工组织设计,应包括施工方法、工区划分、场地布置、进度计划、工程数量、人员配备、主要材料、机械设备、电力和运输以及安全、质量、环保、技术等主要措施内容。
洞内变电站应设置在干燥的紧急停车带或不使用的横通道内,变压器与周围及上下洞壁的最小距离,不得小于300mm,同时应按规定设置灯光、轮廓标等安全防护设施。洞内高压变电站之间的距离宜为1000m,由变电站分别向相反两方向供电,每一方供电距离宜采用500m。洞内高压变电站应采用井下高压配电装置或相同电压等级的油开关柜,不应使用跌落式熔断器,应有防尘措施。
2隧道碎石场应专门配备锤式碎石机生产喷射混凝土碎石料。日产量在100m3以上的碎石场宜配置自动或半自动水冲洗设备,以提高碎石质量。
2.5.3危险品库
1火工品库房的建设及管理除应符合四川省高速公路工地标准化建设指导意见的通知 有关规定外,还应符合以下要求。
1)建立健全火工用品管理制度,严格火工用品采购、储存、领取、使用和退库的各个环节的管理和操作,做到全程监控,全程把关。施工单位要定期对炸药库管理有关台账进行认真检查和清对,监理工程师要加强监督检查。
2.1.4隧道开工前,应完成洞口前可能干扰洞身施工的相关工程。
2.1.5隧道施工过程中,应完整收集原始数据、资料、做好施工记录,编写隧道技术总结。
2.2
2.2.1施工测量
1承包人应根据合同图纸和有关勘测资料,对交付使用的隧道轴线桩、平面控制三角网基点桩以及高程控制的水准基桩等,进行详细的测量检查和核对,不得有误,并将测量成果报送监理人。
隧道安全施工管理控制要点

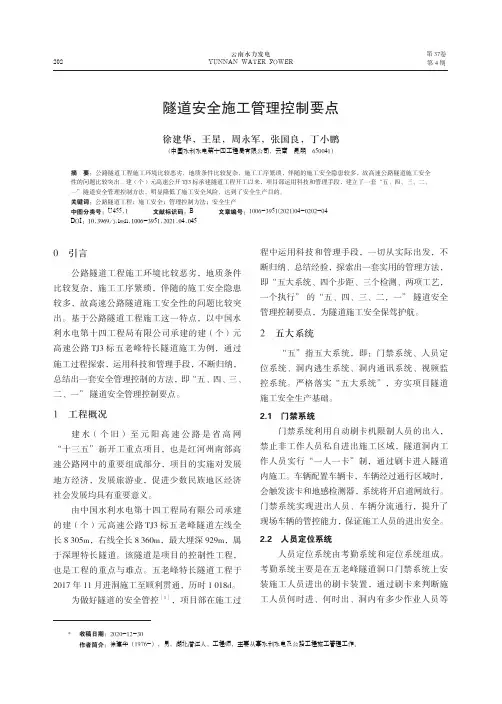

![隧道安全施工管理控制要点](https://img.taocdn.com/s3/m/9cd2ae44a55177232f60ddccda38376bae1fe076.png)
云南水力发电YUNNAN WATER POWER 202第37卷第4 期0 引言公路隧道工程施工环境比较恶劣,地质条件比较复杂,施工工序繁琐,伴随的施工安全隐患较多,故高速公路隧道施工安全性的问题比较突出。
基于公路隧道工程施工这一特点,以中国水利水电第十四工程局有限公司承建的建(个)元高速公路TJ3标五老峰特长隧道施工为例,通过施工过程探索,运用科技和管理手段,不断归纳,总结出一套安全管理控制的方法,即“五、四、三、二、一” 隧道安全管理控制要点。
1 工程概况建水(个旧)至元阳高速公路是省高网“十三五”新开工重点项目,也是红河州南部高速公路网中的重要组成部分,项目的实施对发展地方经济,发展旅游业,促进少数民族地区经济社会发展均具有重要意义。
由中国水利水电第十四工程局有限公司承建的建(个)元高速公路TJ3标五老峰隧道左线全长8 305m,右线全长8 360m,最大埋深929m,属于深埋特长隧道。
该隧道是项目的控制性工程,也是工程的重点与难点。
五老峰特长隧道工程于2017年11月进洞施工至顺利贯通,历时1 018d。
为做好隧道的安全管控[1],项目部在施工过隧道安全施工管理控制要点徐建华,王星,周永军,张国良,丁小鹏(中国水利水电第十四工程局有限公司,云南 昆明 650041)摘 要:公路隧道工程施工环境比较恶劣,地质条件比较复杂,施工工序繁琐,伴随的施工安全隐患较多,故高速公路隧道施工安全性的问题比较突出。
建(个)元高速公开TJ3标承建隧道工程开工以来,项目部运用科技和管理手段,建立了一套“五、四、三、二、一”隧道安全管理控制方法,明显降低了施工安全风险,达到了安全生产目的。
关键词:公路隧道工程;施工安全;管理控制方法;安全生产中图分类号:U455.1 文献标识码:B 文章编号:1006-3951(2021)04-0202-04 DOI:10.3969/j.issn.1006-3951.2021.04.045收稿日期:2020-12-30作者简介:徐建华(1976-),男,湖北潜江人,工程师,主要从事水利水电及公路工程施工管理工作。
(整理)y广西高速公路投资有限公司高速公路施工标准化技术指南(隧道施工分册)
![(整理)y广西高速公路投资有限公司高速公路施工标准化技术指南(隧道施工分册)](https://img.taocdn.com/s3/m/56315ed2998fcc22bcd10d4e.png)
高速公路标准化管理实施细则隧道分册广西高速公路投资有限公司二〇一一年四月目录1 总则 (1)1.1目的及范围 (1)1.2编制依据 (1)1.3 章节划分 (1)2 施工准备 (2)2.1 一般规定 (2)2.2技术准备 (2)2.3施工人员、材料和设备 (3)2.4 施工供风、供水、供电 (4)2.5 弃渣场、自办料场、危险品库 (6)3 洞口及明洞工程 (6)3.1 一般规定 (6)3.2 施工工序 (7)3.3 施工要点 (7)4洞身开挖 (10)4.1 一般规定 (10)4.2 施工工序 (11)4.3 开挖方法 (16)4.4 连拱隧道 (21)4.5 小净距隧道 (24)5初期支护与辅助工程措施 (25)5.1 一般规定 (25)5.2 喷射混凝土 (26)5.3 锚杆 (29)5.4 钢架 (31)5.5 钢筋网 (33)5.6 超前锚杆支护 (332)5.7 超前小导管预注浆支护 (343)5.8 超前管棚支护 (364)5.9 超前预注浆 (376)5.10 地表砂浆锚杆 (398)5.11 地质注浆 (398)5.12 初期支护质量要求 (398)6仰拱与铺地 (39)6.1 一般规定 (39)6.2 施工工序 (410)6.3 施工要点 (410)7防水与排水 (432)7.1 一般规定 (432)7.2 施工工序 (442)7.3 施工防、排水 (443)7.4 结构防、排水 (465)8二次衬砌 (49)8.1 一般规定 (49)8.2 施工工序 (510)8.3 衬砌模板台车 (510)8.4 施工要点 (543)8.5 质量要求 (608)9路面及附属工程 (59)9.1 路面 (59)9.2 设备洞、横通道及预留洞室 (643)9.3 水沟、电缆沟 (653)9.4 蓄水池 (654)9.5 预埋件 (654)10超前地质预报与监控量测 (664)10.1 一般规定 (664)10.2 超前地质预报 (665)10.3 监控量测 (698)11 安全管理与文明施工 (786)11.1 安全风险评估与管理 (786)11.2 安全管理 (786)11.3 文明施工 (79)高速公路标准化建设实施细则(隧道工程)1 总则1.1目的及范围1.1.1为规范高速公路隧道工程施工,克服质量通病,提高管理水平,保证施工质量,编制本细则。
隧道工程应知应会业务知识题库

![隧道工程应知应会业务知识题库](https://img.taocdn.com/s3/m/e6aa83f2f46527d3240ce0cb.png)
隧道工程应知应会题库库参考规范:1、《铁路隧道监控量测技术规程》(Q/CR 9218—2015)2、《铁路隧道工程施工安全技术规程》(TB10304—2009)3、《铁路隧道超前地质预报技术规程》(Q/CR 9217—2015)4、《铁路隧道工程施工质量验收标准》(TB 10417-2003)【简称《铁路隧道验标》5、《客货共线铁路隧道工程施工技术规程》(Q/CR 9653-2017)6、《铁路工程测量规范》(TB 10101—2009)7、《铁路建设工程风险管理技术规范》(Q/CR 9006-2014)8、《铁路隧道风险评估与管理暂行规定》(铁建设【2007】200号)9、《铁路建设项目施工作业指导书编制办法》(铁建设【2015】188号)10、《铁路工程施工组织设计规范》(Q/CR 9004-2018)11、《爆破安全规程》(GB 6722—2014)12、《公路工程施工安全技术规范》(JTG F90—2015)13、《福建省高速公路施工标准化管理指南》(第五分册隧道工程)14、中国铁路总公司《质量安全管理十严禁》15、《高速铁路工程测量规范》(TB 10601—2009)16、《铁路隧道工程施工技术》17、《铁路隧道防水板铺设工艺技术规定》(建技[ 2010 ]13号)【作废】18、《高速铁路隧道工程施工质量验收标准》(TB 10753-2010)【简称《高铁隧道验标》】【作废】一、隧道工程总则【 2题】1、隧道工程施工,应遵循的总体原则?《福建省高速公路施工标准化管理指南》1.3.4条规定:隧道施工,应遵循“工序均衡、初支强固、铺底先行、衬砌紧跟”的总体原则;应加强光面爆破、喷锚支护、监控量测、铺底施工、防排水、通风照明、衬砌质量等方面工作。
隧道施工,应执行“零开挖”进洞、“零塌方”管理、工后检测、二次衬砌台车准入等制度。
2、《质量安全管理十严禁》中关于隧道工程的有关规定有哪些?中国铁路总公司《质量安全管理十严禁》主要内容:(1)严禁偷工减料,以次充好。
高速公路施工安全生产标准化技术指南
![高速公路施工安全生产标准化技术指南](https://img.taocdn.com/s3/m/c7b0217d804d2b160b4ec0be.png)
目录第一章总则1目的及适用范围2编制依据3章节划分第二章安全生产管理1一般要求2安全生产费用3监理安全管理4施工单位安全管理5安全风险评估6安全专项活动7 各单位安全生产内业资料第三章基本作业施工1基本规定2劳动安全卫生3 安全标志及文字辅助标志4临时驻地5场站及施工现场布置6临时炸药库7 油罐8起重吊装作业9高处作业10施工用电11 施工现场防火12 材料储运13 施工机械14 季节性施工第四章路基1地基处理2路堤3路堑4特殊路基5支挡防护及防排水工程6 交通安全第五章桥梁1 基本规定2 桥梁基础3 墩台4 预制场5 梁板运架6 挂篮施工(悬壁浇注)7拱桥8桥面工程第六章隧道1 一般规定2 风险管理3 超前地质预报4监控量测5洞口工程6洞身开挖7 装碴与运输8 支护与加固9 衬砌10 通风、防尘、供排水和风水电供应第七章路面第一章总则1 目的及适用范围编写本手册的目的在于总结高速公路工程建设施工多年来积累的安全生产经验,通过实施标准化的施工安全管理模式,使各在建项目的工程安全管理水平得到普遍提高,促进各项目公司、指挥部的工程建设安全标准化建设。
本手册适用于集团公司所有在建高速公路工程施工。
2 编制依据2.1国家、工程建设标准协会、交通运输部等工程建设标准主管部门发布的与隧道工程相关的文件、标准、规范、规程和指南。
2.2广西壮族自治区颁布实施的有关施工管理的文件规定。
2.3行业内通行的先进施工安全管理技术和办法。
(1)《公路工程施工安全技术规程》(JTJ076—95)(2)《高速公路标准化施工技术指南安全分册》(陕西省)(3)《企业安全生产标准化基本规范》(AQ/T9006—2010)(4)《交通运输工程建设企业安全生产标准化考评指南》(5)《公路桥梁和隧道工程施工安全风险评估指南》3 章节划分本分册共七章,分为总则、安全生产管理、基本作业施工(包括安全标志及文字辅助标志、驻地和场站、临时用电)、路基施工、桥梁施工、隧道施工、路面施工等。
高速公路隧道施工标准化指南
![高速公路隧道施工标准化指南](https://img.taocdn.com/s3/m/833f65ce162ded630b1c59eef8c75fbfc67d944f.png)
高速公路隧道施工标准化指南隧道施工标准化目录 1 总则 1.1 目的及适用范围 1.2 编制依据 1.3 章节划分 2 施工准备 2.1 驻地建设 2.2 现场布置 2.3 拌和站 2.4 施工供风、供水、供电 2.5 弃渣场、自办料场、危险品库 2.5.1 弃渣场 2.5.2 自办料场 2.5.3 危险品库 2.6 技术准备 2.6.1 施工前的调查和设计文件核对 2.6.2 物资准备 2.6.3 施工测量 2.6.4 施工方案 2.6.5 第三方监测 2.7 作业条件准备 2.7.1 材料的采备 2.7.2 组织机械设备进场 2.7.3 组织人员进场 2.5.4 材料样品及有关技术条件资料应列入建设档案备查3 洞口与明洞工程3.1 施工准备 3.2 一般要求 3.3 施工程序 3.4 施工要点 3.4.1 洞口土石方开挖 3.4.2 排水工程 3.4.3 坡面临时防护 3.4.4 进洞辅助措施 3.4.5 明洞与洞门施工 4 洞身开挖 1 / 564.1 一般要求 4.2 分离式隧道 4.2.1 施工程序 4.2.2 开挖方法的选定 4.2.3 浅埋段施工 4.3 连拱隧道 4.3.1 一般要求 4.3.2 施工程序 4.3.3 施工要点 4.4 小净距隧道 4.4.1 施工方案 4.4.2 开挖方法的选定 4.4.3 施工要点 4.4.4 监控量测 4.5 开挖方法 4.5.1 中隔壁法(CD 法) 4.5.2 交叉中隔壁法(CRD 法)4.5.3 双侧壁导坑法4.5.4 环形开挖留核心土法 4.5.5 台阶法施工 4.5.6 全断面开挖法 4.6 钻爆设计 4.7 钻爆作业4.7.1 机械设备选型配套 4.7.2 施工工序 4.7.3 施工要点 5 初期支护与辅助工程措施 5.1 一般要求 5.2 喷射混凝土 5.2.1 一般要求 5.2.2 施工工艺 5.2.3 施工要点 5.3 锚杆 5.3.1 一般要求 5.3.2 施工工艺 5.3.3 施工要点 5.4 钢筋网 5.5 钢架 5.5.1 钢架加工要点 5.5.2 钢架安装施工工艺5.5.3 钢架安装施工要点5.6 初期支护质量要求5.7 超前锚杆支护5.7.1 施工工艺 2 / 565.7.2 施工要点5.8 超前小导管预注浆支护5.8.1 施工工艺5.8.2 施工要点 5.9 超前管棚支护 5.9.1 施工工艺 5.9.2 施工要点 5.10 超前预注浆 5.10.1 施工工艺 5.10.2 注浆材料 5.10.3 施工要点 5.11 地表砂浆锚杆5.12 地表注浆5.13 处理涌水措施5.13.1 处理涌水的原则5.13.2 超前钻孔排水 5.13.3 井点降水 6 仰拱与铺底 6.1 一般要求 6.2 施工工序 6.3 施工要点 6.3.1 开挖 6.3.2 初期支护 6.3.3 二衬钢筋 6.3.4 混凝土施工 7 防水与排水 7.1 一般要求 7.2 施工工序 7.3 施工防、排水 7.3.1 地表防、排水 7.3.2 洞内顺坡排水 7.3.3 洞内反坡排水 7.3.4 洞内水量较大时的处理措施7.3.5 其他情况下的施工防排水措施7.3.6 防涌(突)水(泥)安全措施 7.4 结构防、排水 7.4.1 防、排水结构原材料 7.4.2 衬砌背后防、排水设施施工要点 7.4.3 防水板铺设施工要点7.4.4 施工缝的处置 7.4.5 变形缝的处置 7.4.6 止水带施工 8 二次衬砌8.1 一般要求 3 / 568.2 施工工序 8.3 施工要点 8.3.1 衬砌模板台车 8.3.2 二衬混凝土的性能要求及配合比设计要点8.3.3 矮边墙施工8.3.4 二次衬砌钢筋8.3.5 预留洞室和预埋件 8.3.6 台车就位 8.3.7 安装挡头模板、止水带等 8.3.8 混凝土施工 8.3.9 拆模 8.3.10 养生 8.3.11 缺陷处理 8.3.12 紧急停车带、车行横洞及人行横洞二次衬砌施工 8.4 质量要求 8.4.1 外观质量 8.4.2 二衬质量检测 8.4.3 预留洞室 8.4.4 拱顶预留接线盒 9 路面及附属工程 9.1 路面 9.1.1 一般要求 9.1.2 施工工艺 9.1.3 施工要点 9.2 设备洞、横通道及预留洞室 9.3 水沟、电缆沟 9.4 蓄水池 9.5 预埋件10 超前地质预报与监控量测 10.1 实行“第三方监测”制度 10.2 超前地质预报 10.2.1 一般要求 10.2.2 超前地质预报的分级 10.2.3 超前地质预报的内容 10.2.4 超前地质预报分类 10.3 监控量测 10.3.1 一般要求 10.3.2 工作程序 10.3.3 量测项目 10.3.4 量测操作要点 10.3.5 量测数据处理与应用 10.3.6 竣工后量测 11 安全管理与文明施工 11.1 安全风险评估与管理 11.2 安全管理 11.3 文明施工 4 / 561 总则 1.1 目的及适用范围 1.1.1 目的为总结我省高速公路隧道建设多年来的实践经验,进一步规范隧道施工的各项工序操作,提高施工管理水平,实现全省隧道施工标准化,克服质量通病,促进高速公路隧道施工质量再上一个新台阶,编写本指南。
高速公路施工标准化技术指南工地建设
![高速公路施工标准化技术指南工地建设](https://img.taocdn.com/s3/m/e1d0b897a48da0116c175f0e7cd184254a351b1d.png)
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
•高速公路施工标准化技术指南-工地建设
高速公路隧道施工标准化指南宣贯2-3精品文档
![高速公路隧道施工标准化指南宣贯2-3精品文档](https://img.taocdn.com/s3/m/7ab0f56df78a6529647d53b4.png)
第5章 洞身开挖
• 存在主要问题 开挖方法不适合,存在侥幸心理。 光面爆破重视不足。超欠挖严重,既不经济,也
存在质量安全隐患。 机械化水平低下,开挖和出渣能力不足,功效不
足。 安全措施不到位。装药、爆破安全警戒,以及通
定
5.1.1洞身开挖应根据地质条件、断面大小、机械设备等,选 择适宜的开挖方案(包括开挖顺序、爆破、施工照明、通 风、排水、支护、出渣等)。为了最大限度地利用围岩自 承能力,必须采用有利于减少超挖、减少围岩扰动的开挖 方法进行洞身开挖。
(3)浅埋大跨度隧道及地表下沉量要求严格而围岩条件很差时 应选用交叉中隔壁法或双侧壁导坑法施工。
说明:两车道土质和类土质、含水量大、承载力低 和三车道土质围岩和石夹土或土夹石的松散石质 围岩、地下水丰富的隧道采取台阶法施工存在较 大安全隐患,沉降往往难以控制,极其容易造成 侵限或塌方等质量安全问题。
(5)台阶分界线不得超过起拱线,上台阶长度不得 大于30m,下台阶马口落底长度不大于2榀钢拱架 的长度,应一次落底,并尽快封闭成环。
说明:台阶开挖台阶长度要考虑初期支护闭合断面 的时间要求,围岩稳定性愈差,闭合时间愈短。
两台阶法施工工序示意图
上导坑 上台阶长度15m,落底紧跟掌子面
三台阶法施工工序示意图
5.1.3隧道爆破应采用光面爆破,必要时采用预裂爆破技
术;施工中应优化钻爆设计、提高钻眼效率和爆破效果 ,降低工料消耗。
对不宜爆破、挖掘机又难以挖动的软弱围岩以及黄 土地段,鼓励采用铣挖机配合装载机进行隧道开 挖施工。
5.1.4 应有良好的通风、照明、调度、高压风、给排 水、供电系统。
说明:良好的通风系统、良好的调度系统、良好的 高压风系统、良好的给排水系统、良好的供电系 和照明系统是隧道快速施工的关键保障。
高速公路隧道施工标准化指南宣贯3-3
![高速公路隧道施工标准化指南宣贯3-3](https://img.taocdn.com/s3/m/32adba5db307e87101f696a1.png)
铺底先行造环境。仰拱与铺底施工距掌子面不超过60m
7.1.3 仰拱宜全断面一次开挖成型,不宜左右半幅分 次浇筑。铺底混凝土可半幅浇筑,并及时进行施 工,以改善洞内交通状况和施工环境。但接缝应 平顺做好防水处理。 7.1.6 浅埋段仰拱应尽快封闭成环。
7.1.7 仰拱、铺底施工过程中 应采取措施保证洞内临时交 通通畅。可采用搭过梁或栈 桥施工方案,设临时车辆通 行平台保证不中断运输。
弹簧软管盲沟引排局部渗水
渗滤布盲沟汇集引排用专用台车铺设,专用台车应与模板台 车的行走轨道为同一轨道,台车前端应设有检查初 期支护内轮廓的钢架。 为保证防水板铺挂质量,应先进行试铺定位。 固定点间距的控制:尺量检查,固定点间距拱部 0.5~0.7m,侧墙1.0~1.2m,在凹凸处应适当增 加固定点,布置均匀。
(6) 为确保注浆质量,在钢花管安装后,管口用 麻丝和锚固剂封堵钢管与孔壁间空隙,钢管自身 利用孔口安装的封头将密封圈压紧,压浆管口上 安装三通接头。 说明:管棚钻机应根据地质条件选择,在破碎岩层 或夹有孤石的地层宜采用跟管钻进的大扭曲冲击 钻机。对易于成孔的地层,一般采用引孔顶入法 。
6.12初期支护质量要求 6.12.1 超挖部位必须采用喷射混凝土回填或用同标 号的混凝土模筑,严禁人为预留空腔或掺填片石 。 6.12.2外观要求:喷砼均匀密实,表面平顺光亮, 无干斑或流滑现象。表面不平顺需补喷。施工过 程可采用直尺进行平整度检查。
7.3.2 初期支护 (4) 仰拱钢支撑 的数量必须满足 设计要求,与边 墙拱架的牛腿要 进行认真焊接, 确保焊接质量。
连接端
7.3.3二衬钢筋 (2) 仰拱二衬钢筋的绑 扎必须要保证双层钢 筋的层距和每层钢筋 的间距符合要求,层 距的定位一般通过焊 接定位钢筋来确定。
高速公路施工标准化技术培训指南第五分册隧道工程
![高速公路施工标准化技术培训指南第五分册隧道工程](https://img.taocdn.com/s3/m/cfd8095343323968011c9294.png)
2.1一般规定 2.1.1 隧道施工前应熟悉设计文件,领会设计意图,做好现
场调查和图纸核对工作。
施工调查应包括:
1、施工地理环境、气象和水文条件; 2、洞口位置和相邻工程情况; 3、施工运输道路、供电、通信、水源、征迁情况、弃渣场
四、强调了应重点加强开挖方法选择、光面爆破、 锚喷支护、铺底先行、防排水、施工通风、二衬 外观、超前地质预报、监控量测等过程控制,推 行工后检测 、二衬台车准入、人员进洞登记、施 工安全风险评估等制度。
目录
§ 1 总则 § 2 施工准备 § 3 洞口和明洞工程 § 4 超前地质预报 § 5 洞身开挖 § 6 初期支护与辅助
高速公路施工标准化技术培训指南 第五分册 隧道工程
本指南主要特点
一、本册主要突出有效防止隧 道施工质量通病,从一般规 定、施工工序、施工要点等 方面提出具体要求。
二、体现全方位全过程质量控 制理念,从源头控制、过程 控制、细节控制等方面明确 了各方实施标准化施工管理 的职责和关键性的工作内容 。
三、采取提高人员安全防护标准、远程视频监控、 设置应急逃生管道、推广“零开挖”进洞、“零塌方 ”管理理念、设置污水处理池、强化施工通风照明 等措施,改善隧道施工作业条件,体现以人为本 的建设理念。
(4) 承包人应向作业人员提供必需的安全防护用 具(如安全帽、安全带、口罩、耳塞等)和安全 防护服装。
说明:有条件的隧道对 作业人员进行定期健康 检查。
2.4.2材料采备
(3) 二衬混凝土和喷射混凝 土必须使用旋窑水泥。用 于隧道主体工程的碎石应 采用反击破设备生产的碎 石,并确保在不污染情况 下用于施工。
高速公路隧道施工标准化指南
![高速公路隧道施工标准化指南](https://img.taocdn.com/s3/m/308d8bc5dd36a32d72758112.png)
2.5.1 弃渣场 .....................................................................................................................................................6 2.5.2 自办料场 .................................................................................................................................................6 2.5.3 危险品库 .................................................................................................................................................7 2.6 技术准备 .........................................................................................................................................................7 2.6.1 施工前的调查和设计文件核对..............................................................................................................7 2.6.2 物资准备 .................................................................................................................................................7 2.6.3 施工测量 .................................................................................................................................................7 2.6.4 施工方案 .................................................................................................................................................7 2.6.5 第三方监测 .............................................................................................................................................8 2.7 作业条件准备 .................................................................................................................................................8 2.7.1 材料的采备 .............................................................................................................................................8 2.7.2 组织机械设备进场 .................................................................................................................................8 2.7.3 组织人员进场 .........................................................................................................................................9 2.5.4 材料样品及有关技术条件资料应列入建设档案备查。 ......................................................................9
高速公路施工标准化技术指南第五分册
![高速公路施工标准化技术指南第五分册](https://img.taocdn.com/s3/m/9953b6db83d049649b6658a5.png)
第六章隧道1一般规定1.1 建立隧道施工领导值班制度,值班的项目经理部领导和隧道工程师的姓名、职务和照片须在隧道口明显位置挂牌公示。
1.2 洞口按规定设置五图一牌,即工程概况牌、管理人员名单及监督电话牌、消防保卫(防火责任)牌、安全生产牌、文明施工牌和施工现场平面图。
设置有专门安全宣传栏,有针对性的宣传有关隧道的安全知识和通报相关安全事项。
1.3 洞口应设置红绿灯指示,并正确指示,红灯亮时,禁止无关人员进入。
隧道洞口应设值班室、门禁系统、施工公告牌、人员进出登记牌,安排专人值班,对隧道进出人员动态管理制度。
进入洞内施工人员除登记外还要翻牌进洞,登记牌定人编号,并配有施工人员2寸彩照,进洞翻红牌,出洞翻蓝牌,随时掌握洞内作业人员情况。
施工动态牌如下所示:图1.3-1 图1.3-21.4进洞作业人员穿反光服、戴安全帽及防尘口罩等相应的安全防护用品,未按要求使用安全防护用品的严禁进洞。
1.5长大及高风险隧道施工还应建立可视监控系统,并定期维护,保证洞内外信息及时传达。
1.6隧道内行车速度:作业地段不大于5km/h,非作业地段和成洞地段不大于10km/h。
并在洞口和洞内设置限速牌。
1.7隧道内施工应制定防火责任制,并配备消防器材。
2风险管理2.1 施工单位应对施工阶段的风险进行评估,根据评估结果提出相应的处理措施并报建设单位批准后实施。
在施工期间对风险实时监测,定期反馈,根据风险监测结果,调整风险处理措施。
2.2 监理单位应参与制订和监督施工阶段风险评估与管理工作,并检查风险处理措施的落实情况。
在隧道施工中,应通过风险计划、风险识别、风险评估、风险处理和风险监测等程序积极进行风险管理。
2.3 施工中,施工单位应在设计阶段风险评估的基础上,结合环境和地质条件、施工工艺、设备、施工水平、经验和工程特点等,对新出现的风险进行识别,提出风险处理措施供建设单位决策,对已识别的风险进行监测。
2.4 施工单位应在施工现场公示识别的风险,其内容包括风险描述、监测方案、应急措施和责任等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
器材的供应情况、供货渠道及管理方式等; 5、生态、环保要求以及当地的风俗习惯及主要事项;等等
设计文件核对应包括:
➢ 设计文件相互之间的一致性、系统性,是否存在差、错、 漏,尤其是与机电等相关工程的相互衔接;
➢ 平纵参数计算、工程量计算是否正确;洞口地形、地貌、 地上、地下管线和周边建筑物是否与现场一致;
(3)对于长大隧道、地质或水文地质条件复杂、结 构受力以及施工环境复杂的隧道,施工单位应根 据交通运输部相关要求开展隧道施工安全风险评 估工作,并制定各项应急施工单位应根据施工规模、技术标准和《高速 公路施工标准化技术指南((工地建设)》有关 要求进行施工场地规划、驻地建设、拌和站和工 地试验室建设。隧道临建场地布置一般要求如表 2.3.1所示。
高速公路施工标准化技术培训指南 第五分册 隧道工程
本指南主要特点
一、本册主要突出有效防止隧 道施工质量通病,从一般规 定、施工工序、施工要点等 方面提出具体要求。
二、体现全方位全过程质量控 制理念,从源头控制、过程 控制、细节控制等方面明确 了各方实施标准化施工管理 的职责和关键性的工作内容 。
三、采取提高人员安全防护标准、远程视频监控、 设置应急逃生管道、推广“零开挖”进洞、“零塌方 ”管理理念、设置污水处理池、强化施工通风照明 等措施,改善隧道施工作业条件,体现以人为本 的建设理念。
1.7隧道施工过程中,应完整地收集原始数据、资料,做好 施工记录,加强施工过程的隐蔽工程质量控制和验收,确 保工程质量和安全。
2.1一般规定 2.1.1 隧道施工前应熟悉设计文件,领会设计意图,做好现
场调查和图纸核对工作。
施工调查应包括:
1、施工地理环境、气象和水文条件; 2、洞口位置和相邻工程情况; 3、施工运输道路、供电、通信、水源、征迁情况、弃渣场
工程措施
§ 7 仰拱与铺底 § 8 防水与排水 § 9 二次衬砌 § 10 监控量测 § 11 附属设施工程 § 12 安全生产与文明施工
本册分12章56节。
第1章: 总则
1.2本指南主要依据国家、交通运输部等工程建设主 管部门发布的与隧道工程相关的文件、标准、规 范、规程、指南和行业内采取的成熟和先进的施 工工艺、工法、技术和管理办法编制。
(1)根据总体施工组织设计,编制实施性施工组织设计。 编制的施工组织设计,应包括施工方法、工区划分、场地 布置、进度计划、工程数量、人员配备、主要材料、机械 设备、电力和运输以及安全、质量、环保、技术等主要内 容。
说明:
1、隧道施工方案应根据施工条件、隧道的长度、隧道断面 、埋置深度、工期要求、环境保护、资源配置等因素综合 确定。
1.3本指南适用于钻爆法开挖为主的高速公路隧道,其他等级 的公路隧道可参照执行。
1.4隧道施工必须严格遵守国家和行业的安全生产法律法规, 积极改善隧道施工条件,制定切实可行的通风、防尘、照 明、防有害气体、防辐射等措施,确保施工安全和作业人 员身体健康。
1.5隧道施工要体现动态设计与信息化管理。在施工准备和施 工过程中均应加强地质工作,重视跟踪地质调查与超前地 质预报工作,并根据地质预测、预报及监控量测等信息实 施动态管理。
四、强调了应重点加强开挖方法选择、光面爆破、 锚喷支护、铺底先行、防排水、施工通风、二衬 外观、超前地质预报、监控量测等过程控制,推 行工后检测 、二衬台车准入、人员进洞登记、施 工安全风险评估等制度。
目录
§ 1 总则 § 2 施工准备 § 3 洞口和明洞工程 § 4 超前地质预报 § 5 洞身开挖 § 6 初期支护与辅助
➢ 穿越不良地质地段的设计方案、工程措施的合理性、可实 施性;
➢ 洞口位置、边仰坡的稳定程度,洞口的排水系统是否完善 。等等
第2章: 施工准备
施工准备
一般规定 技术准备 施工场地 施工人员、材料和设备 施工供风、供水、供电 弃渣场、自办料场、危险品库 排水及污水处理
2.2技术准备 2.2.2施工方案
隧道临建场地布置一般要求
➢ 合理规划施工场地布置,在施工过程中应保证施工 场地规范、整洁,应在显著位置悬挂安全文明生产 、质量管理、廉政建设等标牌标语。
进洞人员动态揭示牌:要求作业人员人手一张卡片, 进洞放牌,出洞翻牌 。
现场各种防火、防高空坠落、安全帽等安全标识牌 按照国家有关规定统一制作,悬挂于工地醒目位置 。
2、要对隧道施工的特殊过程、关键工序编制施工作业指导 书,并做好施工技术交底工作,使施工人员掌握特殊过程 、关键工序的作业程序、施工方法、质量标准,了解安全 、节能环保等有关注意事项。
(2) 实施性施工组织设计应报监理工程师及相关 部门,按照程序批准后实施;在实施过程中应根 据客观条件、生产资源配置情况及时调整施工组 织设计,并报送监理工程师批准,实行动态管理 。
2.3.4 在隧道洞口靠近值班室 一侧宜设置电动升降栏杆和 入场人员专用通道。隧道洞 口外设置可360度旋转拍摄 的摄像机。隧道洞口上方设 置电子显示屏,实时反映隧 道内工作状态。
2.3.5 建立进洞人员登记制度 。有条件的施工单位应积极 采用先进的隧道施工人员考 勤定位和视频监控等系统。
隧道监控安全 管理信息化
人员车辆进出监控系统
应急逃生灯视引导系统 安全预警指示系统 视频监控系统 移动信号延伸系统 短信群发系统
1、人员车辆进出监控系统
2、应急逃生灯视引导系统
3、安全预警指示系统
4、视频监控系统
5、移动信号延伸系统
6、短信群发系统
2.4施工人员、材料和设备
(3) 从事隧道施工的各类特殊岗位人员均应持证 上岗。承包人应加强现场作业人员(包括劳务人 员)安全、职业健康等教育培训和考核工作。应 对管理人员和作业人员进行每年不少于两次、不 低于40学时的安全生产教育培训,其教育培训情 况记入个人工作档案。新进人员和作业人员进入 新的施工现场或者转入新的岗位前,承包人应对 其进行安全生产培训考核。未经安全生产教育培 训考核或者培训考核不合格的人员,不得上岗作 业。
2.3.2隧道初期支护喷射混凝土可由集中拌和站统一 供应,也可在隧道洞口建设专门用于喷射混凝土 施工的小型拌和站,但须采用具有两仓自动计量 的搅拌设备,并配备散装水泥罐、采用散装水泥 拌和施工。
2.3.3施工场地布置必须编制专项规划方案,上报监 理工程师和建设单位,批复后实施,建成后应通 过监理工程师组织的专项验收。
