露天煤矿土石方剥离工程施工方案

合集下载

露天开采铁矿土石方剥离工程施工方案

露天开采铁矿土石方剥离工程施工方案

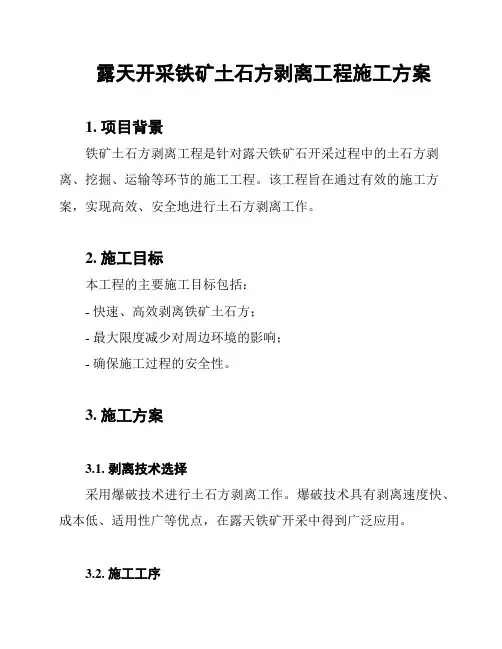

露天开采铁矿土石方剥离工程施工方案1. 项目背景铁矿土石方剥离工程是针对露天铁矿石开采过程中的土石方剥离、挖掘、运输等环节的施工工程。

该工程旨在通过有效的施工方案,实现高效、安全地进行土石方剥离工作。

2. 施工目标本工程的主要施工目标包括:- 快速、高效剥离铁矿土石方;- 最大限度减少对周边环境的影响;- 确保施工过程的安全性。

3. 施工方案3.1. 剥离技术选择采用爆破技术进行土石方剥离工作。

爆破技术具有剥离速度快、成本低、适用性广等优点,在露天铁矿开采中得到广泛应用。

3.2. 施工工序3.2.1. 岩层勘探在施工前,需要对铁矿石的岩层进行勘探,确定其物理及力学性质,并绘制相应的勘探图。

3.2.2. 爆破设计基于岩层勘探结果,制定适当的爆破设计方案。

包括爆破参数、起爆顺序、爆破孔的位置和深度等。

3.2.3. 准备工作在进行爆破作业之前,需要做好准备工作,包括清理施工现场、搭建安全防护设施、配备必要的施工设备等。

3.2.4. 爆破实施按照爆破设计方案,进行爆破实施。

确保操作人员的安全,合理使用爆破剂量,减少对环境的影响。

3.2.5. 挖掘与运输在爆破作业完成后,进行土石方的挖掘和运输工作。

合理安排挖掘机械的数量和作业范围,确保高效、快速完成土石方的剥离工作。

3.3. 安全管理在工程施工过程中,安全管理是至关重要的。

需要制定详细的安全管理计划,保证施工过程的安全性。

严格按照相关安全规定进行作业,保障人员的生命财产安全。

3.4. 环境保护施工过程中需要采取有效措施保护周边环境。

严格控制爆破振动和扬尘污染,以减少对环境的影响。

及时清理施工现场,减少对自然环境的破坏。

4. 施工计划制定详细的施工计划,包括每个施工工序的时间安排、人员配置、设备调配等。

确保施工按时完成,并满足项目需求。

5. 施工风险评估对施工过程中可能出现的各项风险进行评估,并制定相应的应对措施。

包括人员安全、爆破风险、设备故障等风险。

6. 施工质量监控建立施工质量监控机制,定期进行施工质量检查,确保施工过程符合相关标准和规范。

露天开采煤矿土石方剥离工程施工方案三篇

露天开采煤矿土石方剥离工程施工方案三篇

露天开采煤矿土石方剥离工程施工方案三篇篇一:露天开采煤矿土石方剥离工程施工方案一、工程名称:二、工程施工地点:三、工程土石方(煤)剥离总量:8000万立方米四、工程施工工期:五年五、工程任务划分1、依据甲方施工图纸设计要求,结合施工现场地理现状,实时安排施工工作作业面。

2、根据合同工程总量和施工工期,有计划、有步骤、合理调配工程机械和管理人员。

3、结合工程任务和施工工期及施工现场实际,工程施工全面衽定额管理,并制定日、月、年工程进度及具体实施方案,把任务,进度时间、责任落实到人头,确保按时、按量完成工作任务。

六、工程进度及安排。

1、工程进度总安排工程施工工期为五年,我们计划用四年时间全部完成合同任务。

2、工程进度安排①每年完成工程任务不得低于2000万立方。

②每月完成工程任务不得低于170万立方。

③每日完成工程任务不得低于6万立方。

3、按照甲方的要求,每月初向甲方上报工程任务计划表。

4、作业方式:工程施工实行昼夜两班作业制。

七、机械设备配置。

1、挖掘机360型24台400型4台2、装载机50型6台3、双轿自卸车112台4、洒水车2台5、生活用车2台6、自备20T储油罐4个八、工程爆破管理及作业工程爆破实行统一爆破,爆破任务全部由专业爆破队伍来完成,具体办法如下: 1、指定专业爆破队伍,指定专业人员管理爆破队伍。

并与爆破队负责人签订安全责任书。

2、爆破员需持有效爆破证上岗。

3、配备爆破钻孔设备6—8套。

4、配备爆破器材领料员2名。

5、爆破队作业及管理严格按照国家有关特种行业操作规范管理要求和甲方现场管理要求进行作业和管理。

6、严格制定爆破材料领用制度,用多少领多少,剩余部分及时归库,做到领、用相符,个个核对,无漏、无丢、不留任何安全隐患。

7、严格爆破作业现场管理,做到非工作人员不得进入施工现场,爆破前严格警戒管理,爆破后及时做好爆点排查工作,确保安全无隐患。

九、施工现场管理。

1、现场管理人员配备项目经理2人(白昼值班)工程师2人技术员4人安全员4人施工员4人后勤管理员2人会计1人出纳1人2、施工现场管理1、组织管理①对我公司进场施工的所有工作人员建立个人登记档案,办理工作牌,上班时必需佩戴工作牌。

露天矿山剥离施工方案

露天矿山剥离施工方案

露天矿山剥离施工方案标准化工作室编码[XX968T-XX89628-XJ668-XT689N]工程概况1.1.1、设计概况、施工部署及现场组织机构1.2.1、部署原则1、总则:“四全三优先”全公司参加、全力以赴、全面保证、全部施工任务按期完成,人力、财力、物力优先。

2、工具、设备、周转材料劳动力足额投入,确保各个节点按时完成。

3、项目法施工管理,项目经理是施工中第一责任人,由项目部解决施工中的重大问题。

1.2.2、施工目标强化全员质量、进度、安全、文明意识,确保各道工序严格按图纸及工程标准规范施工,精心组织,精心管理,精心施工,确保工程形象进度,实现工程按期交工,杜绝重大安全事故,推行标准化管理,搞好现场文明施工,积极采用新技术,新工艺确保工程进度及质量。

1.2.3、现场组织机构为确保保质按期完成本工程建设任务,我公司将成立矿山工程项目经理部,对本工程施工实行管理,由项目经理负责本工程实施过程中的组织、指挥、管理、协调和控制,代表企业法人全面履约。

依照GB/TIS09000:2000《质量管理体系》标准的要求,本着科学管理、精干高效、结构合理的原则,选配具有开拓进取精神、精明强干、科学务实的各类业务技术人员和管理人员组成项目管理班子。

管理层设项目经理1人,副经理1人,项目总工程师1人,下设五部一室,即工程技术部、经营计划部、物资设备部、财务部、质量安全部和综合办公室。

各部门在项目经理的领导下以质量、工期、安全、服务、效益为中心,开展高效率的工作。

下设4个作业班组,分别是:爆破作业组、机械作业组、电工组、综合组。

施工组织机构图见附图。

1.2.4、现场管理机构职责根据项目法施工的组织职能中的组织设计、组织联系、组织运行、组织行为和组织调整,本工程项目部下设五部一室,形成高度统一的指挥体系,以便于对施工全过程控制和管理。

按照岗位责任、分工负责,项目部主要管理机构及分工如下:项目经理:代表公司全面履行合同,为本工程施工的第一责任者,对工期、进度、安全、质量承担第一责任。

露天煤矿土石方剥离施工组织设计方案

露天煤矿土石方剥离施工组织设计方案

10.1、编制依据、原则、范围ﻫ(一)编制依据ﻫ 1、国家现行的《露天煤矿工程施工及验收规范》(GB50175-93)、《环境爱护法》、《土地治理法》、《矿产资源法》、《水土保持法》、《森林法》、《国务院关于预防煤矿生产安全事故的特不规定》、《煤炭工业露天矿设计与验收规范》等相关施工安全、质量验收、环保等方面的规范、标准、法规文件等。

ﻫ2、现场勘察所了解与掌握的有关情况及信息,我公司从事类似工程的施工技术经验及技术装备能力等。

(二)编制原则ﻫ 1、坚持科学性、先进性、经济性、合理性与有用性相结合的原则。

ﻫ 2、整体推进,均衡生产,确保总工期的原则。

3、保证重点,突破难点,质量至上的原则。

5、优 4、强化组织指挥,加强治理,保工期、保质量、保安全。

ﻫ化资源配置,实行动态治理。

6、文明施工,爱护环境。

(三)编制范围魏家峁露天煤矿2014年生产剥离工程第三标段,剥离工程量为:土方约666万m³,岩石约113万m³。

ﻫ10.2、工程概况1、工程名称:魏家峁露天煤矿2014年生产剥离工程施工第三标段。

2、工程简介魏家峁露天煤矿是魏家峁煤电一体化项目的两个子项目之一,位于内蒙古鄂尔多斯市准格尔旗东部,是我国西部大开发的前沿阵地。

魏家峁露天煤田储量丰富,资源可靠,煤质为低硫高热值长焰媒,电煤市场条件良好,开发条件优越,适宜开发大型露天煤矿。

该矿一期规模6Mt/a,二期规模12Mt/a,配套电厂分不为2X600MW和6X1000MW。

3、建设单位:北方魏家峁煤电有限责任公司。

4、建设地点:内蒙古自治区准格尔旗龙口镇境内。

ﻫ10.3、总体施工组织布置及规划1、质量目标ﻫ全部达到国家现行的《露(一)施工总体目标ﻫ天煤矿工程施工及验收规范》(GB50175—93)工程质量验收标准2、安全目标ﻫ不发生等级以上安全事故、集体中毒事件、3、工期目标各类刑事治安案件、环境污染事故、重大交通事故。

ﻫ中标后以双方签订承包合同中约定时刻为准。

露天矿土石方剥离施工方案

露天矿土石方剥离施工方案

露天煤矿土石方剥离施工工法1前言1.1工艺工法概况为了满足我国国民经济迅速发展的需要,当矿床赋存条件对开采方式不限制时,应首先采用露天开采。

露天开采比地下开采更易于应用大型生产设备,从而扩大企业的生产能力,提高劳动生产率,缩短基建时间,降低开采成本,提高经济效益。

随着生产设备不断改进,露天矿土石方剥离技术不断成熟,其施工机械化程度和生产效率也得到显著提高。

中铁一局四公司在北联电铧尖矿建工程项目中参与施工,快速、高效、高质量的完成任务,取得较好的经济效益和社会效益。

在施工中不断总结、提高,形成本工法。

1.2工艺原理露天煤矿土石方剥离原理是把煤层上面的岩土与煤层剥离开,将岩土用卡车运到排土场进行排弃,使煤层外露后进行开采,并依次向前推进。

2 工艺工法特点2.1施工设备配套简单,工艺易操作,易推广,集中强化开采,速度快。

2.2工艺流程清晰,容易操作和掌握,质量容易控制,在施工机具充足的条件下可分段施工,不受场地限制,能够加快施工速度。

2.3施工空间大,可以引入大型施工机械多作业面平行施工,工效高。

2.4在地质结构复杂多变的露天矿土石方剥离过程中,便于及时的调整施工方法,进度稳定,工期保障性强。

3 适用范围本工法适用于任意地形条件的露天矿,并且采用自卸汽车运输,运距不超过3公里,修建铁路不经济,要求分采、分运的露天矿。

4 主要引用标准露天煤矿土石方剥离施工主要遵循引用的规范如下:《露天煤矿工程设计规范》(GB50197-94);《露天煤矿工程施工及验收规范》(GB50175-93);设计图纸、合同文件的相关要求。

5 施工方法露天煤矿土石方剥离是按照设计要求采用大型设备挖掘、爆破等手段把覆盖在煤层上面的土层、岩石等覆盖层根据不同厚度分层与煤层剥离开,将土层、岩石等剥离物用大型装载运输设备运到排土场进行排弃(称之为外排),使煤层外露后进行开采,并依次向前推进。

对于大型露天煤矿分期施工的,前期剥离完成的露天煤矿后面紧跟进行煤矿开采,将后期开发煤层的剥离物排弃至开采完的煤坑内(称之为内排)。

露天煤矿土石方剥离施工工艺工法

露天煤矿土石方剥离施工工艺工法

露天煤矿土石方剥离施工工艺工法随着能源需求的增加,露天煤矿成为了重要的能源供应来源。

然而,在露天煤矿开采过程中,土石方剥离施工工艺工法显得尤为重要。

本文将介绍一种高效、安全的露天煤矿土石方剥离施工工艺工法。

第一部分:背景介绍露天煤矿开采是指将煤炭等资源暴露于地表进行挖掘的方式。

在这个过程中,土石方剥离施工工艺工法是最主要的环节之一。

这项工作的主要目的是将盖在煤炭矿床上的土石方剥离开,使煤炭暴露出来以便进一步的开采。

一个高效、安全的剥离工艺工法对于提高生产效率和保障矿工安全至关重要。

第二部分:施工前的准备工作在进行土石方剥离施工工艺之前,需要进行一系列的准备工作,以确保施工过程的顺利进行。

这包括:1. 土石方剥离区域的调查和评估:通过对矿山地质条件的调查,确定剥离区域的煤炭储量和质量。

同时,对剥离区域周围的环境和地质条件进行评估,以便采取相应的施工措施。

2. 安全措施的制定:根据调查和评估结果,制定相应的安全措施,包括施工现场的安全防护和人员防护,以减少事故和伤害的风险。

3. 设备和工具的准备:选择适当的设备和工具,如剥离机械和爆炸器材,并确保其工作状态良好。

同时,培训矿工熟练掌握操作技巧,以提高工作效率和安全性。

第三部分:施工过程描述土石方剥离施工工艺是一个复杂的过程,需要合理安排和协调各项工作。

下面将介绍一种常见的施工工作流程:1. 确定剥离区域:根据前期的调查和评估结果,确定剥离区域的范围和形状,标记出施工界限和工作区域。

2. 爆破剥离:如果需要进行爆破剥离,首先进行地质勘察和炮孔布置。

然后,按照爆破设计要求,进行爆破作业,炮孔布置和药量控制要精确可控。

3. 机械剥离:使用土石方剥离机械进行剥离作业。

剥离机械应能够适应不同的地质条件,并具备灵活性和高效性。

操作人员应熟悉并熟练掌握机械的操作技巧,确保施工过程的安全和高效进行。

4. 清理和运输:剥离完成后,清理剥离区域内的土石方,将其运输至指定区域。

露天矿土石方剥离施工工法

露天矿土石方剥离施工工法

露天矿土石方剥离施工工法在此我将为您撰写一篇关于露天矿土石方剥离施工工法的文章。

露天矿土石方剥离施工工法矿山是矿产资源的重要产地,其中大部分矿山都需要进行露天开采。

然而,在进行矿山露天开采时,剥离矿山顶部土石方是一个重要而不可忽视的环节。

在这篇文章中,我们将探讨露天矿土石方剥离施工工法的相关内容。

一、挖掘机剥离法挖掘机剥离法是一种常用的露天矿土石方剥离施工工法。

通过使用大型挖掘机,可以将露天矿山顶部的土石方快速、高效地剥离。

这种工法的优点在于施工过程中不会对矿山环境产生较大的影响,同时也可以确保施工的安全性。

二、炮法剥离法炮法剥离法是另一种常见的露天矿土石方剥离施工工法。

这种工法需要使用爆破材料,在矿山顶部进行合理分布,然后引爆,将土石方剥离。

相较于挖掘机剥离法,炮法剥离法在剥离效率上更高,但同时也存在一定的安全风险,需要专业人员进行操作。

三、切割机剥离法切割机剥离法是一种新兴的露天矿土石方剥离施工工法。

这种工法通过使用大型切割机,对矿山顶部的土石方进行切割剥离。

相较于传统的挖掘机和炮法剥离法,切割机剥离法在施工过程中产生的噪音和振动较小,对矿山环境的影响更小。

四、机械化剥离工法的优势与不足机械化剥离工法在露天矿土石方剥离施工中具有许多优势。

首先,机械化施工可以提高施工效率和施工质量,大大减少了人力投入。

其次,机械化剥离工法可以缩短施工周期,提高整体工程进度。

此外,机械化操作还可以减少工人的劳动强度,提高工作安全性。

然而,机械化剥离工法也存在一些不足之处。

首先,机械化设备的购置和维护成本较高,需要较大的投资。

其次,机械化施工在一些特殊的地质条件下可能不太适用,需要进行适当的技术改进和调整。

此外,机械化施工需要专业的操作人员,人才培养也是一个需要解决的问题。

五、环境保护与安全措施在进行露天矿土石方剥离施工时,环境保护和安全措施是非常重要的考虑因素。

为了保护周围的自然环境,施工人员应该采用科学合理的施工方案,避免对土壤、水源和空气造成污染。

露天煤矿土石方剥离工程施工组织设计

露天煤矿土石方剥离工程施工组织设计

露天煤矿土石方剥离工程施工组织设计一、编制依据、原则、范围(一)编制依据1、国家和地方有关部门颁布的《露天煤矿工程施工及验收规范》、《环境保护法》、《土地管理法》、《矿产资源法》、《水土保持法》、《森林法》、《国务院关于预防煤矿生产安全事故的特别规定》、《煤炭工业露天矿设计与验收规范》等相关施工安全、质量验收、环保等方面的规范、标准、法规文件等。

2、现场勘察所了解与掌握的有关情况及信息,我公司从事类似工程的施工技术经验及技术装备能力等。

(二)编制原则1、坚持科学性、先进性、经济性、合理性与实用性相结合的原则。

2、整体推进,均衡生产,确保总工期的原则。

3、保证重点,突破难点,质量至上的原则。

4、强化组织指挥,加强管理,保工期、保质量、保安全。

5、优化资源配置,实行动态管理。

6、文明施工,保护环境。

(三)编制范围青海江仓煤矿土石方剥离工程,剥离工程量为300万(暂定)m3。

二、工程概况项目位于青海省江仓煤矿区,行政隶属天峻县管辖。

由哈尔盖经江仓煤矿区的地方铁路2009年已经建成,交通方便。

矿区地处祁连山山区,井田地貌西高东低,海拔在3543~3700m 之间。

三、总体施工组织布置及规划(一)施工总体目标1、质量目标全部达到国家现行的《露天煤矿工程施工及验收规范》(GB50175—93)工程质量验收标准2、安全目标不发生等级以上安全事故、集体中毒事件、各类刑事治安案件、环境污染事故、重大交通事故。

3、工期目标中标后以双方签订承包合同中约定时间为准。

4、环境保护、水土保持目标本着“三同时”原则与工程本体同步实施。

符合国家及地方政府有关环保、水保的标准,在施工过程中严格按照国家有关部委批复的环保、水保方案实施,确保工程所处的环境不受污染和通过国家验收。

5、文明施工目标保证施工现场整洁有序,标牌齐全、醒目,确保施工驻地规划一致、环境优美、卫生良好,树立我公司良好的企业形象,创全线文明施工优胜单位。

(二)施工总体安排1、施工总体安排原则根据本标的工程特点,结合我公司的技术装备能力和类似工程施工经验,为确保实现质量、安全及工期的规划目标,施工组织的总体指导思路是:抓紧施工准备,运输道路先行;上足机械设备,采排有序均衡;把住安全重点,工艺质量严控;精工细作创国优,确保提前完工。

露天煤矿土石方剥离施工组织设计与方案两篇

露天煤矿土石方剥离施工组织设计与方案两篇

露天煤矿土石方剥离施工组织设计与方案两篇目录一、露天煤矿概述及工程背景 (2)1. 露天煤矿简介 (3)2. 工程背景及意义 (3)3. 剥离工程的重要性 (5)二、施工组织设计原则与目标 (6)1. 设计原则 (8)1.1 科学性原则 (10)1.2 安全性原则 (11)1.3 经济性原则 (12)2. 设计目标 (13)2.1 施工效率目标 (14)2.2 质量目标 (16)2.3 成本目标 (17)三、露天煤矿土石方剥离施工方案 (19)1. 施工准备 (20)1.1 现场勘察 (22)1.2 施工队伍组织 (22)1.3 材料设备准备 (24)2. 土石方剥离方法选择 (25)2.1 爆破剥离法 (26)2.2 机械剥离法 (27)2.3 综合剥离法 (28)3. 施工工艺流程设计 (30)3.1 剥离层划分 (31)3.2 施工工艺流程 (32)四、露天煤矿土石方剥离施工计划安排 (33)1. 施工进度计划 (34)1.1 关键工序安排 (36)1.2 工期安排与保障措施 (37)2. 资源调配计划 (39)2.1 人员调配计划 (40)2.2 材料设备调配计划 (41)一、露天煤矿概述及工程背景露天煤矿作为一种重要的矿产资源开采方式,在国内外能源产业中占有举足轻重的地位。

随着我国经济的快速发展,能源需求日益增长,露天煤矿的开采规模和深度也在不断加大。

为了确保露天煤矿的高效、安全生产,合理科学的施工组织设计与方案尤为重要。

本次编制的施工组织设计与方案旨在为露天煤矿土石方剥离工作提供科学指导和技术支持。

露天煤矿是指在自然条件下,将煤炭资源表面的土层、岩石等物质剥离后,直接开采地下的煤炭资源。

与地下煤矿相比,露天煤矿具有开采条件好、生产效率高、作业安全等优点。

随着开采深度的增加和地质条件的复杂性,露天煤矿的土石方剥离工作也面临着诸多挑战。

本露天煤矿项目位于我国重要的煤炭资源富集区,地理位置优越,交通便利。

露天矿山剥离施工方案

露天矿山剥离施工方案

工程概况1.1.1、设计概况、施工部署及现场组织机构1.2.1、部署原则1、总则:“四全三优先”全公司参加、全力以赴、全面保证、全部施工任务按期完成,人力、财力、物力优先。

2、工具、设备、周转材料劳动力足额投入,确保各个节点按时完成。

3、项目法施工管理,项目经理是施工中第一责任人,由项目部解决施工中的重大问题。

1.2.2、施工目标强化全员质量、进度、安全、文明意识,确保各道工序严格按图纸及工程标准规范施工,精心组织,精心管理,精心施工,确保工程形象进度,实现工程按期交工,杜绝重大安全事故,推行标准化管理,搞好现场文明施工,积极采用新技术,新工艺确保工程进度及质量。

1.2.3、现场组织机构为确保保质按期完成本工程建设任务,我公司将成立矿山工程项目经理部,对本工程施工实行管理,由项目经理负责本工程实施过程中的组织、指挥、管理、协调和控制,代表企业法人全面履约。

依照GB/TIS09000:2000《质量管理体系》标准的要求,本着科学管理、精干高效、结构合理的原则,选配具有开拓进取精神、精明强干、科学务实的各类业务技术人员和管理人员组成项目管理班子。

管理层设项目经理1人,副经理1人,项目总工程师1人,下设五部一室,即工程技术部、经营计划部、物资设备部、财务部、质量安全部和综合办公室。

各部门在项目经理的领导下以质量、工期、安全、服务、效益为中心,开展高效率的工作。

下设4个作业班组,分别是:爆破作业组、机械作业组、电工组、综合组。

施工组织机构图见附图。

1.2.4、现场管理机构职责根据项目法施工的组织职能中的组织设计、组织联系、组织运行、组织行为和组织调整,本工程项目部下设五部一室,形成高度统一的指挥体系,以便于对施工全过程控制和管理。

按照岗位责任、分工负责,项目部主要管理机构及分工如下:项目经理:代表公司全面履行合同,为本工程施工的第一责任者,对工期、进度、安全、质量承担第一责任。

项目副经理:在项目经理领导下,承担施工技术管理和施工管理的领导工作。

露天开采煤矿土石方剥离工程施工方案

露天开采煤矿土石方剥离工程施工方案

露天开采煤矿土石方剥离工程施工方案一、工程名称:二、工程施工地点:三、工程土石方(煤)剥离总量:8000万立方米四、工程施工工期:五年五、工程任务划分1、依据甲方施工图纸设计要求,结合施工现场地理现状,实时安排施工工作作业面。

2、根据合同工程总量和施工工期,有计划、有步骤、合理调配工程机械和管理人员。

3、结合工程任务和施工工期及施工现场实际,工程施工全面衽定额管理,并制定日、月、年工程进度及具体实施方案,把任务,进度时间、责任落实到人头,确保按时、按量完成工作任务。

六、工程进度及安排。

1、工程进度总安排工程施工工期为五年,我们计划用四年时间全部完成合同任务。

2、工程进度安排①每年完成工程任务不得低于2000万立方。

②每月完成工程任务不得低于170万立方。

③每日完成工程任务不得低于6万立方。

3、按照甲方的要求,每月初向甲方上报工程任务计划表。

4、作业方式:工程施工实行昼夜两班作业制。

七、机械设备配置。

1、挖掘机 360型24台400型4台2、装载机 50型6台3、双轿自卸车112台4、洒水车2台5、生活用车2台6、自备20T储油罐4个八、工程爆破管理及作业工程爆破实行统一爆破,爆破任务全部由专业爆破队伍来完成,具体办法如下:1、指定专业爆破队伍,指定专业人员管理爆破队伍。

并与爆破队负责人签订安全责任书。

2、爆破员需持有效爆破证上岗。

3、配备爆破钻孔设备6—8套。

4、配备爆破器材领料员2名。

5、爆破队作业及管理严格按照国家有关特种行业操作规范管理要求和甲方现场管理要求进行作业和管理。

6、严格制定爆破材料领用制度,用多少领多少,剩余部分及时归库,做到领、用相符,个个核对,无漏、无丢、不留任何安全隐患。

7、严格爆破作业现场管理,做到非工作人员不得进入施工现场,爆破前严格警戒管理,爆破后及时做好爆点排查工作,确保安全无隐患。

九、施工现场管理。

1、现场管理人员配备项目经理2人(白昼值班)工程师2人技术员4人安全员4人施工员4人后勤管理员2人会计1人出纳1人2、施工现场管理1、组织管理①对我公司进场施工的所有工作人员建立个人登记档案,办理工作牌,上班时必需佩戴工作牌。

露天煤矿土石方剥离工程施工方案

露天煤矿土石方剥离工程施工方案

露天煤矿土石方剥离工程施工方案一、编制依据及编制原则1•编制依据(1)国家和地方有关部门颁布的《露天煤矿工程施工及验收规范》及相关施工安全、质量验收、环保等方面的验收规范、标准、法规文件等。

(2)现场勘察、调研所了解与掌握有关情况及信息。

(3)我公司从事矿山剥离工程施工技术经验及技术设备能力。

2•编制原则(1)严格按照施工招标文件规定内容和设计文件的要求,针对工程特点,采用先进、合理、经济、可行的施工方案。

(2 )严格按照IS09001国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。

(3 )采用先进、配套的施工设备和技术,合理配置劳、材、机资源,实施目标化管理及网络计划管理,确保工程质量和工期。

(4)合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各施工工序紧密衔接,协调运作,保证施工进度。

(5)严格按照《环境保护法》、地方政府及有关部门颁布的环保法规与特殊规定组织施工,防止环境污染和水土流失。

二、施工技术及质量标准要求1•采用的规范及标准主要采用《露天煤矿工程施工及验收规范》GB50175-93和**煤业公司质量标准化要求。

2•施工技术参数台阶高度:10m;台阶坡脚:75°;运输道路宽度:15m;坡道坡度:8%;排土台阶坡面角33°。

3•施工技术(1)严格按照设计要求进行剥离、排土。

(2)采场个水平要求平行推进,竟可能增大平行作业时间。

(3 )标段内遇到煤层,要顶板陆煤,沿煤层顶板推进,顶板岩石要处理干净,不能把煤炭作为剥离物采出。

(4)标段内如露零星杂煤,施工方必须及时通报甲方要求予以分采。

4. 设备能力采装设备必须是斗容在2m3以上的挖掘机或5m3以上的装载机,自卸汽车额定载重在20t以上;同时配备必要的洒水车、推土机的辅助设备。

5. 自然条件及施工条件(1 )自然条件该标段施工现场位于**,呈**走向的近似正方形,长约2500m地形地貌为不是堆积和风蚀形成的缓波状丘陵,施工现场高差() 。

露天矿山剥离施工方案

露天矿山剥离施工方案

工程概况1.1.1、设计概况、施工部署及现场组织机构1.2.1、部署原则1、总则:“四全三优先”全公司参加、全力以赴、全面保证、全部施工任务按期完成,人力、财力、物力优先。

2、工具、设备、周转材料劳动力足额投入,确保各个节点按时完成。

3、项目法施工管理,项目经理是施工中第一责任人,由项目部解决施工中的重大问题。

1.2.2、施工目标强化全员质量、进度、安全、文明意识,确保各道工序严格按图纸及工程标准规范施工,精心组织,精心管理,精心施工,确保工程形象进度,实现工程按期交工,杜绝重大安全事故,推行标准化管理,搞好现场文明施工,积极采用新技术,新工艺确保工程进度及质量。

1.2.3、现场组织机构为确保保质按期完成本工程建设任务,我公司将成立矿山工程项目经理部,对本工程施工实行管理,由项目经理负责本工程实施过程中的组织、指挥、管理、协调和控制,代表企业法人全面履约。

依照GB/TIS09000:2000《质量管理体系》标准的要求,本着科学管理、精干高效、结构合理的原则,选配具有开拓进取精神、精明强干、科学务实的各类业务技术人员和管理人员组成项目管理班子。

管理层设项目经理1人,副经理1人,项目总工程师1人,下设五部一室,即工程技术部、经营计划部、物资设备部、财务部、质量安全部和综合办公室。

各部门在项目经理的领导下以质量、工期、安全、服务、效益为中心,开展高效率的工作。

下设4个作业班组,分别是:爆破作业组、机械作业组、电工组、综合组。

施工组织机构图见附图。

1.2.4、现场管理机构职责根据项目法施工的组织职能中的组织设计、组织联系、组织运行、组织行为和组织调整,本工程项目部下设五部一室,形成高度统一的指挥体系,以便于对施工全过程控制和管理。

按照岗位责任、分工负责,项目部主要管理机构及分工如下:项目经理:代表公司全面履行合同,为本工程施工的第一责任者,对工期、进度、安全、质量承担第一责任。

项目副经理:在项目经理领导下,承担施工技术管理和施工管理的领导工作。

煤矿剥离工程施工方案

煤矿剥离工程施工方案

一、工程概况1. 工程名称:XX煤矿土石方剥离工程2. 工程地点:XX省XX市XX煤矿3. 工程规模:土石方剥离总量约500万立方米4. 工程工期:18个月二、施工组织与管理1. 组织架构(1)项目经理部:负责整个工程的组织、协调、指挥和监督工作。

(2)施工班组:负责具体施工任务,包括挖掘、装载、运输等。

(3)技术保障组:负责施工过程中的技术指导和监督。

2. 施工人员配备(1)项目经理1名,负责全面协调管理工作。

(2)技术负责人1名,负责技术指导和监督。

(3)施工班组人员约100人,包括挖掘机司机、装载机司机、运输司机等。

3. 管理制度(1)建立健全施工管理制度,明确各部门职责和任务。

(2)严格执行安全生产责任制,确保施工安全。

(3)加强施工现场管理,确保施工质量。

三、施工方案1. 施工方法(1)挖掘:采用挖掘机进行挖掘作业,挖掘深度根据实际情况确定。

(2)装载:采用装载机将挖掘出的土石方装载到自卸车上。

(3)运输:采用自卸车将装载好的土石方运输到指定排土场。

2. 施工工艺(1)挖掘:采用挖掘机挖掘,根据土石方性质和挖掘深度选择合适的挖掘机型号。

(2)装载:采用装载机将挖掘出的土石方装载到自卸车上,确保装载均匀。

(3)运输:采用自卸车运输,确保运输过程中的安全。

3. 施工进度(1)第一阶段:挖掘、装载、运输土石方,完成约100万立方米。

(2)第二阶段:继续挖掘、装载、运输土石方,完成约200万立方米。

(3)第三阶段:完成剩余土石方剥离,完成约200万立方米。

四、施工保障措施1. 安全保障(1)严格执行安全生产法规,加强施工现场安全管理。

(2)定期对施工人员进行安全教育培训,提高安全意识。

(3)加强施工现场安全隐患排查,及时整改。

2. 质量保障(1)严格执行施工质量标准,确保工程质量。

(2)加强施工过程中的质量控制,确保施工质量符合要求。

(3)对施工过程中的质量问题进行及时处理。

3. 环境保护(1)加强施工现场环境保护,减少对周边环境的影响。

露天煤矿土石方剥离施工工法

露天煤矿土石方剥离施工工法

露天煤矿土石方剥离施工工法露天煤矿土石方剥离施工工法是一种常用于露天煤矿开采的工程技术,旨在高效率地剥离矿石和土壤,为后续开采工作提供便利。

本文将就露天煤矿土石方剥离施工工法的原理、方法及其应用范围等方面展开论述。

一、原理露天煤矿土石方剥离施工工法的原理基于地质工程学中的爆破原理。

通过合理设置爆破源和控制爆破参数,达到矿石和土壤的剥离效果。

常见的爆破参数包括爆破药量、装药方式、起爆方式等。

合理设计和控制这些参数,可以实现高效率、低成本的剥离作业。

二、方法(1)地质勘探:首先需要进行地质勘探,了解地层情况、地质构造及煤矿分布等相关信息,以便进行施工方案的设计。

(2)设计施工方案:根据地质勘探结果,制定详细的施工方案。

包括爆破源的设置、爆破参数的确定、安全措施的规划等。

(3)设备准备:根据施工方案的要求,准备好相应的设备和工具。

包括爆破器材、起爆装置、监测仪器等。

(4)施工实施:按照施工方案进行施工作业。

首先进行预处理,包括进行预爆破、爆破源的布置等。

然后进行爆破作业,根据需要进行多次爆破。

最后,进行剥离作业,将矿石和土壤剥离出来。

(5)安全措施:在施工过程中,应严格遵守相关安全规范,采取必要的安全措施,确保施工作业的安全性。

三、应用范围露天煤矿土石方剥离施工工法广泛应用于煤炭开采领域。

在开采过程中,土石方的剥离是一个重要环节,直接影响到煤矿的开采效率和经济效益。

通过采用露天煤矿土石方剥离施工工法,可以提高开采效率,降低成本,达到更好的开采效果。

同时,该工法也可以应用于其他需要进行土石方剥离的场景,如基础工程、城市建设、道路建设等。

四、总结露天煤矿土石方剥离施工工法是一种在露天煤矿开采过程中应用的工程技术。

通过合理设置爆破源和控制爆破参数,实现矿石和土壤的高效剥离。

该工法具有操作简单、成本低廉等优点,在煤炭开采中得到广泛应用。

同时,该工法也可以在其他场景中进行土石方剥离,发挥出更大的作用。

鉴于其在资源开采和其他土石方剥离领域的重要性,我们需要不断研究和改进该工法,提高其应用范围和效果,为相关领域的发展做出贡献。

矿场土石方剥离工程施工方案

矿场土石方剥离工程施工方案
施工控制点布设
基本控制点应能较长时间的保存,所以基本控制点应埋设永久性的测量标志,控制点的造埋如下图:
控制点(施工控制网起算点)的验证
对业主提供的高等级的两个(含两个)以上平面控制点进行实地验证,确定控制点的适用性,经监理认可后投入使用。
GPS平面控制点测量
根据星历预报制定作业计划,运用一台GPS接收机按快速静态相对定位模式采取“边连接”方式逐渐推进观测,同步观测120分钟;每天把采集的数据及时进行处理分析,对不合格数据及时进行补测。
2、工程测量
露天矿工作控制点建立之后,便可进行露天矿的各种碎部测量工作。测量工作包括排土场测量、境界线标定、剥离量验收测量等测量工作。
(1)排土场测量
在生产过程中,为及时了解排土场的弃土情况,以便有计划的安排生产,需定期对排土场进行测量。其测量的主要对象有:排土台阶的坡顶线和坡底线、排土场内运输线路的位置等。其测量方法与掘沟工程测量相同。
Ⅱ.数据采集的作业要求:
(1)观测组必须执行调度计划,按规定的时间进行同步观测作业。
(2)观测要求:卫星高度角≥15°,有效观测卫星个数≥5,采样间隔为20s,GDOP≤4;
(3)天线安置在脚架上直接对中整平时,对中精度为1mm,用罗盘定向使天线指北线严格指向北方;
(4)每时段观测应在测前、测后分别量取天线高,两次天线高之差应不大于3mm,并取平均值作为天线高;
3、施工图、测量桩点,必须经过校算校测合格才能作为测量依据。
4、所有测量作业完成后,测量作业人员必须进行自检,自检合格,经由总工核查无误后向监理报验。
5、加强现场内的测量桩的保护,所有桩点均明确标识,防止用错和破坏。
四、主要施工技术要求
全部工程达到国家现行的《露天磷矿工程施工及验收规范》(GB50175-93)的有关规定的标准。一标段的剥离和排弃严格按照施工图设计的分层原则安排施工,工程位置和标高严格按照施工图的要求施工。工程质量达到规范及以下要求:

露天开采钻石矿土石方剥离工程施工方案

露天开采钻石矿土石方剥离工程施工方案

露天开采钻石矿土石方剥离工程施工方案1. 引言本文档旨在提供一份针对露天开采钻石矿土石方剥离工程的施工方案。

该方案将以简洁明了的方式介绍工程的整体目标和步骤,旨在确保施工过程高效且符合相关法律法规。

2. 工程目标本工程的主要目标为有效地剥离钻石矿土石方,以便进行后续的开采作业。

具体目标如下:- 高效剥离矿土石方,确保开采作业顺利进行;- 最小化对周围环境的影响,保护生态环境;- 保证工人安全,遵守劳动安全相关法规。

3. 施工步骤步骤一:准备工作- 确定施工区域,并且进行必要的勘察和测量工作;- 制定详细的施工计划,包括资源需求、时间安排和风险控制的策略;- 确保施工所需的相关许可证和文件完备。

步骤二:设备准备- 选购或租赁适当的土石方剥离设备,确保设备符合相关安全标准;- 对设备进行必要的维护和检修,确保其正常工作;- 准备必要的辅助设备,如运输车辆和起重机械。

步骤三:施工实施- 根据计划和设计要求,开始进行土石方剥离作业;- 确保施工现场的安全,包括施工人员和周围环境;- 监测施工过程,及时调整和修正可能出现的问题;- 定期对设备和工程进行检查和维护,确保施工质量和安全性。

步骤四:清理和整理- 在土石方剥离工作完成后,对施工现场进行清理和整理;- 处理并妥善处置产生的废弃物和污染物,确保环境不受到破坏;- 进行工程验收,并确保达到相关质量和安全标准。

4. 相关法律法规在进行露天开采钻石矿土石方剥离工程时,必须遵守以下法律法规:- 根据国家环保法和相关环境保护政策,确保施工不对生态环境造成严重破坏;- 遵守劳动安全法和相关安全规定,保护工人的安全和权益;- 遵循当地土地管理法规,确保施工合法性和土地使用权。

5. 结论本文档提供了一份针对露天开采钻石矿土石方剥离工程的施工方案。

通过认真遵守相关法律法规、高效执行施工步骤,希望能够确保工程的顺利实施,同时最大程度地保护环境和工人的安全。

露天矿山剥离施工方案

露天矿山剥离施工方案

露天矿⼭剥离施⼯⽅案⼯程概况1.1.1、设计概况、施⼯部署及现场组织机构1.2.1、部署原则1、总则:“四全三优先”全公司参加、全⼒以赴、全⾯保证、全部施⼯任务按期完成,⼈⼒、财⼒、物⼒优先。

2、⼯具、设备、周转材料劳动⼒⾜额投⼊,确保各个节点按时完成。

3、项⽬法施⼯管理,项⽬经理是施⼯中第⼀责任⼈,由项⽬部解决施⼯中的重⼤问题。

1.2.2、施⼯⽬标强化全员质量、进度、安全、⽂明意识,确保各道⼯序严格按图纸及⼯程标准规范施⼯,精⼼组织,精⼼管理,精⼼施⼯,确保⼯程形象进度,实现⼯程按期交⼯,杜绝重⼤安全事故,推⾏标准化管理,搞好现场⽂明施⼯,积极采⽤新技术,新⼯艺确保⼯程进度及质量。

1.2.3、现场组织机构为确保保质按期完成本⼯程建设任务,我公司将成⽴矿⼭⼯程项⽬经理部,对本⼯程施⼯实⾏管理,由项⽬经理负责本⼯程实施过程中的组织、指挥、管理、协调和控制,代表企业法⼈全⾯履约。

依照GB/TIS09000:2000《质量管理体系》标准的要求,本着科学管理、精⼲⾼效、结构合理的原则,选配具有开拓进取精神、精明强⼲、科学务实的各类业务技术⼈员和管理⼈员组成项⽬管理班⼦。

管理层设项⽬经理1⼈,副经理1⼈,项⽬总⼯程师1⼈,下设五部⼀室,即⼯程技术部、经营计划部、物资设备部、财务部、质量安全部和综合办公室。

各部门在项⽬经理的领导下以质量、⼯期、安全、服务、效益为中⼼,开展⾼效率的⼯作。

下设4个作业班组,分别是:爆破作业组、机械作业组、电⼯组、综合组。

施⼯组织机构图见附图。

1.2.4、现场管理机构职责根据项⽬法施⼯的组织职能中的组织设计、组织联系、组织运⾏、组织⾏为和组织调整,本⼯程项⽬部下设五部⼀室,形成⾼度统⼀的指挥体系,以便于对施⼯全过程控制和管理。

按照岗位责任、分⼯负责,项⽬部主要管理机构及分⼯如下:项⽬经理:代表公司全⾯履⾏合同,为本⼯程施⼯的第⼀责任者,对⼯期、进度、安全、质量承担第⼀责任。

项⽬副经理:在项⽬经理领导下,承担施⼯技术管理和施⼯管理的领导⼯作。

露天土方剥离工程施工组织方案设计

露天土方剥离工程施工组织方案设计

露天土方剥离工程施工组织方案设计依本人在露天矿工作的经验和认识做一简要概括叙述,供有识之士共同分享、交流,共谋发展。

一、施工性质露天土方剥离工程主要是对矿藏上方覆盖的表土和岩石进行剥离、转运、排弃的过程。

一般工程土方量都比较大,几百万到上亿方,多采用间断式机械化开采方式。

某一露天煤矿采排现场图:由此可见土方剥离呈现两个方面的特点:1、孤立的看,是一项简单的过程:挖掘——装车—-运输—-排弃(如单辆工程车的重复工作)2、现实中不是孤立的一项动作,会受到很多条件的影响和制约,如场地大小、道路、车辆费用、安全、工期、环境要求等。

所以系统的看,是一项复杂的系统过程。

熟话说“寸金难买,寸土难移”,土方工程的特点决定了施工的性质:1、施工量大,时间长,过程系统而复杂。

2、资金消耗量大,各方利益关系重大。

3、内外不确定因素较多,管控风险较大。

综以上认识结合有关资料和个人工作经验对土方剥离的施工过程、组织管理和发展方向做一简单分析.二、施工过程1、工艺流程开采工艺一般为单斗——卡车间断式开采工艺,采用下挖下装车。

采装工作面由挖掘机装车区,卡车入换区,卡车等装区组成。

对采装工作面的要求是,在确保安全生产前提下,使挖掘机效率得以充分发挥,运输设备得以顺利入换.如下图:工艺流程:测绘--计划——爆破——采装——运输--排土-—测量收方2、系统分工和关系露天土石方剥离施工可分为采剥、运输、排土、后勤保障与辅助施工四大系统,各系统相辅相成,相互依存,缺一不可。

各系统施工要点概括为:采剥系统:帮齐底平,减少干扰;运输系统:安全有效,运输顺畅;排土系统:排土有序,现场受控;后勤保障和辅助系统:保障有力,服务到位。

3、工程进度实行目标与网络计划管理,建立各种控制制度,做到日保周、周保旬、旬保月、月保总工期。

把总体计划目标在时间上、空间上、机械上、人员上层层分解,具体落实在每一个点,抓好具体任务的及时完成。

管理者要做好计划、协调、服务的工作,做到优化工作环境,上下和谐合作,严格按进度进行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

露天煤矿土石方剥离工程施工方案一、编制依据及编制原则1.编制依据(1)国家和地方有关部门颁布的《露天煤矿工程施工及验收规范》及相关施工安全、质量验收、环保等方面的验收规范、标准、法规文件等。

(2)现场勘察、调研所了解与掌握有关情况及信息。

(3)我公司从事矿山剥离工程施工技术经验及技术设备能力。

2.编制原则(1)严格按照施工招标文件规定内容和设计文件的要求,针对工程特点,采用先进、合理、经济、可行的施工方案。

(2)严格按照ISO9001国际质量认证体系和项目法施工要求,建立严密的工程质量保证体系和完善的安全保证体系。

(3)采用先进、配套的施工设备和技术,合理配置劳、材、机资源,实施目标化管理及网络计划管理,确保工程质量和工期。

(4)合理安排施工顺序,抓住重点,突出难点,组织专业化施工,保证各施工工序紧密衔接,协调运作,保证施工进度。

(5)严格按照《环境保护法》、地方政府及有关部门颁布的环保法规与特殊规定组织施工,防止环境污染和水土流失。

二、施工技术及质量标准要求1.采用的规范及标准主要采用《露天煤矿工程施工及验收规范》GB50175-93和**煤业公司质量标准化要求。

2.施工技术参数台阶高度:10m;台阶坡脚:75°;运输道路宽度:15m;坡道坡度:8%;排土台阶坡面角33°。

3.施工技术(1)严格按照设计要求进行剥离、排土。

(2)采场个水平要求平行推进,竟可能增大平行作业时间。

(3)标段内遇到煤层,要顶板陆煤,沿煤层顶板推进,顶板岩石要处理干净,不能把煤炭作为剥离物采出。

(4)标段内如露零星杂煤,施工方必须及时通报甲方要求予以分采。

4.设备能力采装设备必须是斗容在2m³以上的挖掘机或5m³以上的装载机,自卸汽车额定载重在20t 以上;同时配备必要的洒水车、推土机的辅助设备。

5.自然条件及施工条件(1)自然条件该标段施工现场位于**,呈**走向的近似正方形,长约2500m地形地貌为不是堆积和风蚀形成的缓波状丘陵,施工现场高差()。

排土场位于(),占地面积为()。

本地区属于温带干旱气候,春季多风、干旱、夏季温热,秋季凉爽,冬季严寒。

极端的气温37℃、-30℃;年均将数量为350mm左右,7-9月为雨季,占全年降水量60%,日最大降水量95m;年均蒸发量1600mm,年均相对湿度60%,全年多盛行西风及北偏西风,风速1-1.4m/s,瞬时最大风速21m/s。

(2)施工条件生湖区用地由业主统一规划提供。

施工用电子业主提供的电源接口(变压器)接引;施工用水由业主同意在施工现场合理布置;通信条件较好,附近有接受塔。

动力油料由业主提供。

(3)工程特点本工程为露天煤矿矿建土石方剥离,底土高排,剥离数量大,日剥离强度高,运距较近;工程复杂,施工地域较大,自然条件及施工条件良好,便于集中优势队伍依序展开机械化剥离施工。

各施工队伍,必须加强协调,密切合作,做到同步推进。

三、施工方案1.总体施工部署(1)总体主导思路根据本工程的特点,结合我单位的技术装备能力和类似工程施工经验,为确保实现质量、安全及工期的规目标,施工组织的总体主导思路是:抓紧施工准备,运输道路先行;上足机械设备,彩排有序均衡;把住安全重点,工艺质量严控;精工细作创优,确保提前完工。

2.施工准备(1)组织机构准备我单位领导高度重视本标工程,已视其为重点工程,实行项目法管理。

设置“五科、一室、二所”的整体功能强的项目经理部,全权负责组织实施。

调遣类似工程施工经验丰富、业绩突出的施工管理、专业技术队伍承建施工。

现场管理组织机构见下图《组织机构框架图》组织机构框图项目经理总工程师副经理施工安监科材料设备科技术质量科财务科综合办公室施工一队施工二队施工三队测量队机械维修队(2)施工人员安排本工程下设三个土方施工队,每队采装、运输及辅助设备司机按日三班两倒制安排,其他机械设备作业人员按单班安排。

操作人员必须持证上岗,所有设备上岗人员均有设备操作证。

(3)施工机械设备配置a.由于工程量较大,按甲方意见,我方安排,前期采装、运输设备:挖掘机3台,自卸汽车30台,推土机3台。

实际进场数量(考虑10%-20%的余量):装载机3台、挖掘机4台、自卸汽车35辆、推土机3台。

机械设备还将根据工程的实际进度、业主和监理工程师的要求进行动态调配。

b.排水及设备配置依据设计和勘察单位提供的地质水文资料及现场地形,本工程周围地势较高,施工场地低洼,地标砂层厚约8-10m,施工前期拟在采场范围内沿界开挖环形水沟,将水汇到场地外,统一由水泵排放到400m外。

施工时,具体排水方案视其水量大小再作调整。

根据本地区日最大降水量计算,坑内汇集水量约为460m³/h,据此配备潜水泵(250QJ80*80,80m³/h、扬80m)并考虑余量共8台。

c.其他辅助性机械设备洒水、修路、机修、储运油、交通等辅助机械设备根据需要适量配置。

d.投入本工程的主要机械设备数量详见《投入的施工机械设备表》。

施工中视工程进度实况进行动态调配,确保完成月计划。

(4)办公设备的购置项目部为满足施工需要,配置电脑、传真机、复印机、扫描仪、移动电话、对讲机等多台现代化的办公设备。

(5)交通设备的购置项目部拟配备3太指挥车,用于施工现场指挥及与业主联络,接送测试人员及满足后勤采购用车需要。

(6)通信设备的购置施工现场内采用对讲机进行联络,配备移动电话保证对内对外联络。

(7)检测设备的购置根据本工程的实际、质量目标规划、施工进度安排,结合我公司仪器设备情况,采取就近调入,选择先进的测量仪器设备上场。

投入本工程的检测设备如下:全站仪()台,经纬仪()台,水准仪()台。

(8)运输道路优先建成优先建成采场出入沿帮运输道路及排土场一介道路,同事开拓采场初始作业面。

才长岛路出入口为路堑形式,挖方坡脚75°,出入口道路由地面延伸至三个施工队。

采场至排土场的主便道宽为15m,边坡1:1.5,每层填高虚铺不超过40cm,层层经压实。

沿主便道两侧随地势修筑排水沟。

排土场一介道路宽度为20m,纵向坡度6%。

现场准备足量碎石,以备雨天时修筑道路。

(9)施工测量工作准备测量仪器经有资质的检测机构检测合格后,对矿区控制点及水准点进行复测,并将复测结果报监理审批。

对采区进行本工程边界的拐点放样,同事放出方格网(20*20m),并会同监理进行标高复测。

3.剥离排土施工方案根据本工程,我方下设三个土方剥离施工队。

采场剥离过程采取有序组织自地表面而下,各水平推进作业。

施工方法为配置能力匹配的的大斗容挖掘机采装极大吨位自卸汽车运排,辅助大功率推土机裂土,集土、平土及液压挖掘机并帮、修帮。

同时配备专业人员进行机械设备维修、道路养护,及整修边坡。

边坡在挖掘机整修后,辅以人工刷坡。

排土场采用大功率推土机分层平整压实,排土平盘边帮、平整度、标高达到设计要求。

水平施工的流程图如下:测量放样采场至排土场运输道路、采场出入口道路,三个施工队形成有利位置。

排土场建设过程采取扇形排弃方式,由低向高,随采场工程的位置的进度分别形成相对水平,适当设置掌道,使排土弃至境界边缘压实。

下面为附送毕业论文致谢词范文!不需要的可以编辑删除!谢谢!毕业论文致谢词我的毕业论文是在韦xx老师的精心指导和大力支持下完成的,他渊博的知识开阔的视野给了我深深的启迪,论文凝聚着他的血汗,他以严谨的治学态度和敬业精神深深的感染了我对我的工作学习产生了深渊的影响,在此我向他表示衷心的谢意这三年来感谢广西工业职业技术学院汽车工程系的老师对我专业思维及专业技能的培养,他们在学业上的心细指导为我工作和继续学习打下了良好的基础,在这里我要像诸位老师深深的鞠上一躬!特别是我的班主任吴廷川老师,虽然他不是我的专业老师,但是在这三年来,在思想以及生活上给予我鼓舞与关怀让我走出了很多失落的时候,“明师之恩,诚为过于天地,重于父母”,对吴老师的感激之情我无法用语言来表达,在此向吴老师致以最崇高的敬意和最真诚的谢意!感谢这三年来我的朋友以及汽修0932班的四十多位同学对我的学习,生活和工作的支持和关心。

三年来我们真心相待,和睦共处,不是兄弟胜是兄弟!正是一路上有你们我的求学生涯才不会感到孤独,马上就要各奔前程了,希望(,请保留此标记。

)你们有好的前途,失败不要灰心,你的背后还有汽修0932班这个大家庭!最后我要感谢我的父母,你们生我养我,纵有三世也无法回报你们,要离开你们出去工作了,我在心里默默的祝福你们平安健康,我不会让你们失望的,会好好工作回报社会的。

致谢词2在本次论文设计过程中,感谢我的学校,给了我学习的机会,在学习中,老师从选题指导、论文框架到细节修改,都给予了细致的指导,提出了很多宝贵的意见与建议,老师以其严谨求实的治学态度、高度的敬业精神、兢兢业业、孜孜以求的工作作风和大胆创新的进取精神对我产生重要影响。

他渊博的知识、开阔的视野和敏锐的思维给了我深深的启迪。

这篇论文是在老师的精心指导和大力支持下才完成的感谢所有授我以业的老师,没有这些年知识的积淀,我没有这么大的动力和信心完成这篇论文。

感恩之余,诚恳地请各位老师对我的论文多加批评指正,使我及时完善论文的不足之处。

谨以此致谢最后,我要向百忙之中抽时间对本文进行审阅的各位老师表示衷心的感谢。

开学自我介绍范文:首先,我想说“荣幸”,因为茫茫人海由不相识到相识实在是人生一大幸事,更希望能在三年的学习生活中能够与大家成为好同学,好朋友。

其次我要说“幸运”,因为在短暂的私下接触我感觉我们班的同学都很优秀,值得我学习的地方很多,我相信我们班一定将是团结、向上、努力请保留此标记。

)的班集体。

最后我要说“加油”衷心地祝愿我们班的同学也包括我在内通过三年的努力学习最后都能够考入我们自己理想中的大学,为老师争光、为家长争光,更是为了我们自己未来美好生活和个人价值,加油。

哦,对了,我的名字叫“***”,希望大家能记住我,因为被别人记住是一件幸福的事!!)查看更多与本文《高中生开学自我介绍》相关的文章。

相关文档
最新文档
